去年我以外部顾问身份介入过一家做智能硬件的公司,他们的研发副总在会议室里给我看了一张表:过去两个季度一共 47 个交付任务,其中 31 个发生过至少一次返工,7 个任务返工超过两次。真正让我在意的不是这些数字,而是他后面那句话,"每次返工我都签字了,但签完我也不知道下次会不会还这样。"这句话点出了管理层任务验收里最要命的问题:签字动作发生了,验收能力却没有发生。返工流程与规范真正要解决的,不是"返工了怎么办",而是让管理层在验收环节拥有可判断、可追溯、可复盘的依据,把返工从随机事件变成可控变量。
这篇文章不打算复述教科书里的质量管理框架。我会把返工流程拆成触发、定责、时限、闭环四个要素,把管理层验收拆成验前、验中、验后三段动作,并给出六个可以直接埋进管理看板的关键指标。文中会引用我在 2024 年下半年至 2025 年上半年参与的三家中大型企业流程改造观察数据,也会说明哪些行业通用说法需要打问号。如果你正在为"验收标准模糊、返工反复出现"头疼,这篇内容值得你完整读完并对照自己的流程做一次体检。
一、先给结论:返工失控的根因在验收标准前置缺失
我把话说得直接一点:绝大多数反复返工,不是执行层能力问题,而是验收标准在任务启动前没有被书面定义。管理层在交付时才第一次认真思考"这算不算合格",而执行层在整个过程中只能靠猜。双方对"合格"的理解偏差,会在交付那一刻集中爆发,表现为返工。
基于我参与的三家企业流程改造观察,返工成因的分布大致呈现这样的结构:验收标准缺失或模糊占约 45%,需求中途变更占约 25%,执行质量波动占约 20%,跨部门协同断点占约 10%。这个分布意味着,管理层能直接改善的空间超过一半,而不是把责任推给一线。
第二个核心结论是:返工流程必须和正常任务流程分开设计,但共用同一套验收标准库。很多企业把返工当成"任务的延伸",结果返工任务没有独立的责任人、没有独立的时限、没有独立的记录,最后变成一笔糊涂账。返工任务需要独立的触发机制和追踪编号,否则你在季度复盘时根本算不清返工成本。
第三个结论关于指标:管理层验收不能只看结果指标,必须搭配过程指标。只看一次通过率,你会得到"执行层在隐瞒问题"的副作用;只看过程合规率,你会得到"流程走得很漂亮但交付质量没变"的空转。结果指标和过程指标的比例,我建议控制在 6:4 左右。

二、真实场景:三次返工背后是一条断裂的验收链
回到开头那家智能硬件公司。他们的 31 个返工任务里,有一个典型案例:某型号设备的固件适配任务,原计划 12 个工作日交付,最终用了 29 个工作日,返工三次。我把三次返工的原因按时间线还原了一下,能看到一条清晰的断裂链。
第一次返工发生在交付当天。执行工程师按自己的理解完成了适配,管理层验收时提出"这个版本没有覆盖上一代硬件的兼容场景"。问题是,这个兼容要求从未出现在任务文档里,只存在于管理层脑子里。
第二次返工发生在第一次返工后第 4 天。执行工程师补上了兼容场景,但管理层又说"性能测试报告呢?没有报告我怎么判断达标"。任务文档里同样没有写要提交测试报告。执行层认为"能跑通就行",管理层认为"没有报告不算交付"。
第三次返工发生在第 18 天,原因是前两次返工都没有正式记录,新加入的测试同事不知道已经改了哪些场景,把已修复的兼容问题重新标记为缺陷,执行工程师又改了一遍。
三次返工,没有一次是纯粹的"技术做不出来",全部是验收链断裂造成的。第一次断在标准前置,第二次断在交付物清单,第三次断在返工记录缺失。这正是为什么我一直强调返工流程要独立设计,它需要自己的触发记录和闭环追踪。
这个案例里还有一层管理层容易忽略的成本。我让他们的财务同事粗算过:29 个工作日里,实际有效开发时间约 14 天,其余时间花在返工沟通、重复测试、等待验收结论、跨部门对齐上。按团队人力成本折算,这个任务的人力占用比原计划高出约 140%。

三、拆解常见误区:管理层验收中的四个典型陷阱
1. 把"签字"当成"验收"
第一个误区最普遍。管理层的验收动作简化为在交付物上签字,签字之前没有对照标准逐项核对,签字之后没有记录判断依据。这种验收在流程上看起来完整,实质上没有任何约束力。
我见过一个团队,验收单上只有"同意/不同意"两个选项,没有验收项清单。结果所有任务都是"同意",直到下游客户投诉才暴露出问题。签字只能证明"我知道了",不能证明"我核对过"。真正的验收需要一份可勾选的验收项清单,每一项都有明确的通过判据。
2. 验收标准停留在口头共识
第二个误区是标准只存在于会议纪要的只言片语里,或者只存在于某次口头沟通中。任务启动时大家点头说"我明白了",交付时才发现每个人的"明白"不一样。
我的判断是:任何没有被书面确认的验收标准,都等同于没有标准。书面确认不需要多复杂,一段明确的可量化描述就够。比如"固件需通过 A/B/C 三类硬件兼容测试,测试报告需包含失败用例分析",这就比"要做好兼容"强一百倍。
3. 管理层越级验收,绕过中间检查环节
第三个误区是管理层直接对一线交付物做终检,跳过了自检和互检。表面上提高了效率,实际上把管理层变成了质量瓶颈,也剥夺了执行层自我纠错的机会。
更严重的问题是,越级验收会让执行层形成依赖,"反正最后管理会看,我差不多就行"。我建议的三级验收机制是:执行人自检 → 平级互检 → 管理层终检。管理层只在终检环节介入,且终检只核验自检和互检的记录与结论,不做全量重检。
4. 返工后不做复盘,同类问题重复发生
第四个误区是返工闭环之后就结束了,没有把返工原因归档,没有更新验收标准库。于是同一个类型的问题换个任务又出现一次。
我在一家企业推动过一个很简单的动作:每次返工闭环后,必须回答一个问题,"这次返工暴露的验收标准漏洞是什么,如何补进标准库"。执行三个月后,他们的重复返工率从第一月的 34% 降到第三月的 19%。这个降幅不需要任何新工具,只需要一个强制性的复盘动作。

四、专业判断逻辑:返工流程应包含的四要素与三级验收
1. 返工流程的四要素
我判断一个返工流程是否规范,只看四个要素是否齐全:谁触发、谁负责、多久完成、什么标准。缺任何一个,流程都会退化成"口头返工"。
"谁触发"决定权责起点。返工可以由验收人触发,也可以由执行人主动发起。我倾向于允许执行人主动发起返工,因为这能鼓励问题早暴露,而不是拖到交付时爆发。
"谁负责"决定修复主体。返工任务必须有明确的唯一责任人,不能是"团队共同负责"。共同负责在实际执行中等同于无人负责。
"多久完成"决定时限约束。我建议返工任务设定 24 小时内明确责任人和完成时限,超过 48 小时未闭环的返工必须升级到上一级管理者。
"什么标准"决定闭环判据。返工完成不等于原任务完成,它需要单独验收,且验收标准必须在返工触发时就写清楚。
2. 三级验收机制的落地方式
三级验收(自检→互检→终检)要落地,关键是每一级都要有留痕。执行人自检填自检表,平级互检签署互检结论,管理层终检核验前两级的记录。终检不通过时,返工触发单直接挂到原责任人名下。
我要特别提醒一点:终检通过必须附条件说明。比如"通过,但遗留 X 项待下次迭代",而不是简单的"通过"。这种附条件通过能避免把问题藏进下一个任务。
3. 验收结果的三路分流
验收结论不应该只有"通过/不通过"两种。我建议分成三路:通过、有条件通过、返工。有条件通过用于那些主体达标但存在次要遗留项的任务,需要明确遗留项的闭环时间和责任人。返工用于主体不达标的任务,必须触发返工流程。
三路分流的好处是让管理层有机会表达"我看到了问题但不必推翻重来",这比强行二选一更符合实际业务节奏。
4. 验收沟通的原则
验收反馈最容易引发对抗。我的经验是遵循三个原则:只谈验收项不谈人、先陈述事实再表达判断、给执行人解释机会。比如不说"你这个做得不行",而说"验收清单第 3 项要求覆盖三类硬件,目前测试报告只覆盖了两类,我们看看第三类是遗漏了还是判断为不需要"。
这个话术调整看起来是细节,但它决定了返工是变成一次改进对话,还是变成一次责任追讨。

五、案例与数据观察:一家百人以上企业的验收指标改造
我想讲一个更完整的案例,因为它的规模和复杂度更接近中大型企业的真实情况。这是一家约 300 人的企业服务公司,研发与交付团队合计约 120 人,同时在跑的项目有 18 个。他们在 2024 年第四季度启动了一次验收指标改造,我在 2025 年第一季度做了回访。
改造前的状况是:返工记录散落在各个项目群里,没有统一的返工触发单,没有返工周期统计,管理层只能凭感觉判断"最近返工好像有点多"。改造的核心动作是搭建一套可追踪的验收指标体系,并把它接入他们已有的项目管理工具。
1. 工具选择的实际考量
他们在选型时的核心诉求有三个:一是支持返工任务的独立追踪,二是能配置验收清单模板并强制填写,三是能输出管理层看板。在评估过程中,他们重点看了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模匹配;同时 PingCode 支持私有化部署,对他们这种有数据合规要求的企业服务公司来说是硬性条件。
另一个被他们看重的能力是 Jira 平滑迁移。这家公司早期用 Jira 管理研发流程,历史数据量大,迁移成本是选型时的关键风险点。PingCode 支持 Jira 平滑迁移,让他们在国产替代的决策上少了一层顾虑。最终他们落地的方式是:返工任务作为独立工作项类型,验收清单作为必填字段,管理层看板直接读取六项关键指标。

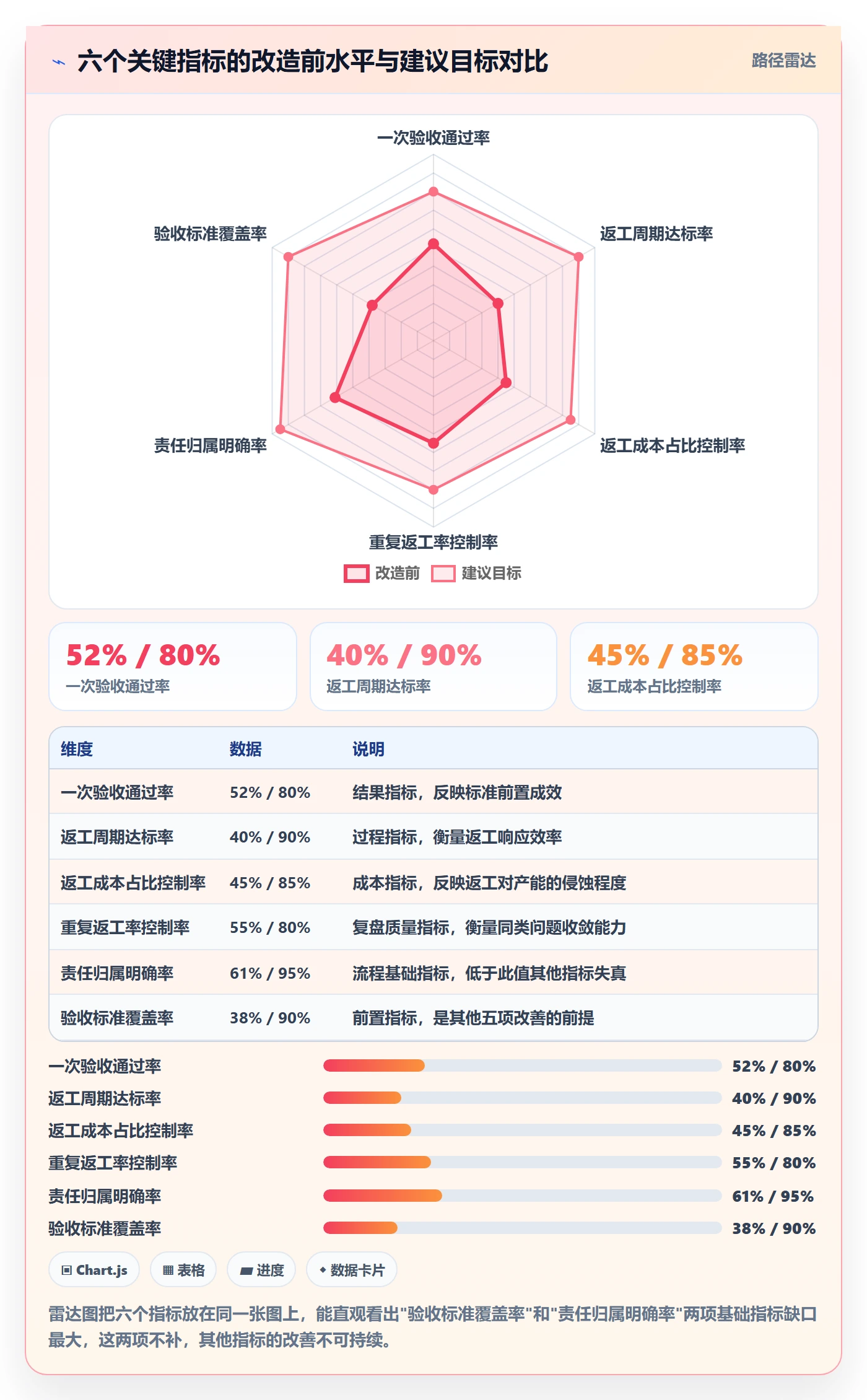

2. 改造前后的指标变化
我把回访时拿到的数据整理如下。需要说明的是,这是一家企业的单点观察,不构成行业普适结论,但变化幅度足以说明指标体系的作用。
| 指标 | 改造前(2024 Q4 初) | 改造后(2025 Q1 末) | 变化 |
|---|---|---|---|
| 一次验收通过率 | 52% | 74% | +22 个百分点 |
| 平均返工周期 | 6.5 个工作日 | 3.2 个工作日 | -50.8% |
| 重复返工率 | 31% | 17% | -14 个百分点 |
| 验收标准覆盖率 | 38% | 89% | +51 个百分点 |
| 责任归属明确率 | 61% | 96% | +35 个百分点 |
| 返工人力成本占比 | 约 22% | 约 11% | 约 -11 个百分点 |
这里面我特别想强调验收标准覆盖率这一项。它从 38% 涨到 89%,是其他所有指标改善的前提。当接近九成的任务在启动时就有书面验收标准,一次通过率的提升几乎是必然结果。
返工周期从 6.5 天压到 3.2 天,主要靠的是"24 小时内明确责任人和时限"这条硬规则。改造前很多返工任务在群里挂着,没人认领;改造后系统会在 24 小时后自动升级提醒。
关于返工人力成本占比,我要特别说明口径。这里的 22% 和 11% 是按"返工任务实际投入人力工时 / 全部任务人力工时"计算的,属于企业内部统计口径,不是行业通用值。网上流传的"返工成本占项目总成本 15%-20%"这类说法,我没有找到可追溯的权威来源,建议你在引用时标注为经验区间而非统计数据。

3. 一个反常识的观察
改造过程中出现了一个我没预料到的现象:返工任务的数量在第一个月反而上升了,从每月 14 个涨到 21 个。管理层的直觉反应是"改造失败了"。
但我判断这是正常现象,甚至是好现象。原因是改造前大量返工是"隐性返工",执行人自己偷偷改了,没走流程,没记录。改造后有了正式的返工触发单和 24 小时升级规则,这些隐性返工被显性化了。数量上升反映的是记录完整性提升,不是质量问题恶化。
果然,到了第三个月,返工任务数量回落到每月 13 个,低于改造前的记录值,且此时的一次通过率已经明显高于改造前。这说明显性化之后,问题得到了真实的解决。管理层在改造初期看到返工数字上升时,不要急于否定改造方向,要先确认是不是隐性返工被暴露出来了。

六、六个关键指标:定义、计算方式与参考阈值
下面这六个指标是我在所有项目里都会建议管理层纳入看板的。每个指标我都给出定义、计算方式和参考阈值。参考阈值来自我参与项目的观察区间,属于建议基准,不是行业权威标准,你需要结合自己的业务节奏调整。
1. 一次验收通过率
定义:首次提交即通过终检的任务数占全部提交任务数的比例。
计算方式:一次验收通过率 = 首次提交即通过的任务数 ÷ 总提交任务数 × 100%。
参考阈值:我观察到的健康区间是 70%-85%。低于 60% 说明验收标准前置做得不够;高于 90% 时要警惕标准过松或验收走过场。
2. 返工周期
定义:从返工触发到返工任务闭环的平均时长。
计算方式:返工周期 = 各返工任务闭环时长之和 ÷ 返工任务数。
参考阈值:我建议把目标设在 3 个工作日以内。超过 5 个工作日说明责任人或时限机制有漏洞。这个指标要按任务复杂度分层看,不要用一个平均值掩盖长尾。
3. 返工成本占比
定义:返工任务实际投入人力工时占全部任务人力工时的比例。
计算方式:返工成本占比 = 返工任务人力工时 ÷ 全部任务人力工时 × 100%。
参考阈值:我看到的表现较好的团队在 10%-15% 之间。超过 20% 说明返工已经对产能形成实质性侵蚀,需要优先干预。
4. 重复返工率
定义:因同类问题再次发生的返工任务数占返工任务总数的比例。
计算方式:重复返工率 = 同类问题重复返工数 ÷ 返工任务总数 × 100%。
参考阈值:我建议控制在 20% 以内。这个指标比返工总数更能反映复盘质量,返工可以有,但同类问题不该反复出现。
5. 责任归属明确率
定义:返工任务在触发时就明确唯一责任人的比例。
计算方式:责任归属明确率 = 触发即明确责任人的返工数 ÷ 返工任务总数 × 100%。
参考阈值:这个指标我建议要求 95% 以上。它属于流程基础指标,低于 90% 说明返工流程本身没有落地,其他指标都会失真。
6. 验收标准覆盖率
定义:启动时具备书面验收标准的任务占全部任务的比例。
计算方式:验收标准覆盖率 = 有书面验收标准的任务数 ÷ 全部任务数 × 100%。
参考阈值:我建议目标设在 90% 以上。这是六个指标里最"因"的一个,我通常建议管理层优先把它拉起来。

七、落地工具:三个可以直接复用的模板
指标要落地,得靠具体的表单和机制。我给你三个我在项目里反复使用、并经过迭代的模板框架。你可以直接拿去改成自己公司的版本。
1. 返工触发单模板
返工触发单是返工流程的起点。它的字段设计决定了后续所有统计能不能自动化。我建议至少包含以下字段:
- 返工编号:独立编号,与正常任务编号区分,便于统计
- 原任务编号:关联原任务,便于追溯
- 返工触发人:谁提出的返工,通常是终检人或执行人自己
- 返工触发时间:精确到小时,用于计算返工周期
- 返工原因分类:标准缺失/需求变更/执行质量/协同断点,四选一
- 唯一责任人:不允许填"团队"
- 完成时限:触发后 24 小时内必须填写
- 返工验收标准:这次返工以什么为闭环判据
- 闭环时间与结论:闭环时填写
这个表单的关键在于"返工原因分类"和"唯一责任人"两个字段。前者让复盘有抓手,后者让追责有依据。我见过太多返工单只有"原因"一栏写着"沟通不畅",这种记录对后续改进毫无价值。
2. 任务验收清单模板
验收清单是管理层终检的核心工具。它是一个可勾选式清单,每一项都有明确的通过判据。我建议按下面的结构组织:
- 交付物完整性:约定的交付物是否全部提交,逐项勾选
- 功能符合性:核心功能是否全部通过测试,附测试结论
- 非功能要求:性能、兼容性、安全等是否有达标证明
- 文档完备性:测试报告、使用说明、变更记录是否齐全
- 遗留项声明:是否存在已知遗留项,是否明确闭环时间
每一项都要有"通过/不通过/不适用"三个选项,而不是简单的打勾。终检人必须在每一项后面填写判据,比如"功能符合性:通过,依据为测试报告第 3 节,覆盖 12 个用例全部通过"。
3. 验收指标追踪表
追踪表是管理层看板的数据源。它不需要很复杂,一张周表就能覆盖六个指标。我给一个表格结构示例,你可以直接套用:
| 统计周期 | 提交任务数 | 一次通过数 | 返工任务数 | 返工总工时 | 全部任务工时 | 重复返工数 | 明确责任人返工数 | 有标准任务数 |
|---|---|---|---|---|---|---|---|---|
| 第 1 周 | 24 | 13 | 9 | 86 人时 | 412 人时 | 3 | 7 | 18 |
| 第 2 周 | 26 | 17 | 7 | 62 人时 | 438 人时 | 2 | 7 | 23 |
| 第 3 周 | 22 | 16 | 5 | 41 人时 | 396 人时 | 1 | 5 | 21 |
| 第 4 周 | 29 | 22 | 4 | 33 人时 | 467 人时 | 0 | 4 | 27 |
用这张表可以算出全部六个指标。比如第 4 周的一次验收通过率是 22÷29≈75.9%,返工成本占比是 33÷467≈7.1%,重复返工率为 0,责任归属明确率 100%,验收标准覆盖率 27÷29≈93.1%。
我的建议是这张表由项目助理每周五更新,管理层只在周一例会上看趋势,不看单周绝对值。单周数据波动大,看趋势才有决策价值。
4. 工具选择上的实操建议
如果团队规模在 100 人以上,我建议用专业项目管理工具承载上述表单,而不是靠表格手工维护。手工表格在任务量上来之后几乎必然失控,字段漏填、编号重复、统计口径漂移都是常见问题。
选型时我建议重点看三个能力:是否支持自定义工作项类型(承载返工任务)、是否支持必填字段和模板(承载验收清单)、是否能输出可配置的管理层看板(承载指标追踪)。
前文提到的 PingCode 在这三个能力上比较完整,且支持私有化部署,对有数据合规诉求的中大型企业比较友好。如果团队此前用 Jira,PingCode 支持 Jira 平滑迁移,能降低历史数据迁移的成本和风险,这也是国产替代场景下比较实际的考量点。当然,工具只是承载,指标和流程设计才是内核,不要指望换工具就能解决验收标准缺失的问题。

八、不同情况下的行动建议与取舍
1. 按团队规模分层行动
如果你的团队在 30 人以下,我建议不要上复杂工具。先用一份共享表格加上固定的返工触发单和验收清单模板,把六个指标里的"验收标准覆盖率"和"责任归属明确率"先做到 90% 以上。这两个基础指标达标,其他指标的改善是水到渠成的事。
团队在 30 到 100 人之间时,手工表格开始吃力,但也不必一步到位上重型平台。可以先选一个支持自定义工作项和必填字段的轻量工具,把返工任务和验收清单电子化。这个阶段的关键是让流程可见,而不是追求指标精细化。
团队在 100 人以上,尤其是多项目并行时,我建议直接上专业项目管理平台。前文提到的 PingCode 主要服务中大型企业及 100 人以上组织,这个定位和规模需求匹配。此时要重点投入的是指标看板的搭建和数据的自动化采集,避免靠人工统计。
2. 按流程成熟度分层行动
如果你们目前完全没有返工流程,第一步不是设计复杂规范,而是先建立"返工必须走触发单"这一条纪律。哪怕触发单只有五个字段,只要强制执行,就能让隐性返工显性化。
如果已经有触发单但指标不全,建议先补"验收标准覆盖率"和"责任归属明确率"两项,再逐步补齐其余四项。指标的补齐顺序是有讲究的,先因后果。
如果六个指标都已稳定运行,下一步是把指标和绩效适度挂钩。但我提醒一句,挂钩要慎重,指标一旦直接关联个人考核,数据造假的风险会显著上升。我建议先挂钩到团队层面,观察两个季度再考虑个人层面。
3. 三个关键取舍
第一个取舍是流程严谨度与执行效率之间的平衡。验收清单越细,终检越慢;越粗,漏检越多。我的建议是按任务风险等级分层:高风险任务用完整清单,低风险任务用简化清单。不要对所有任务用同一套标准。
第二个取舍是返工追责与问题暴露之间的平衡。追责越严,执行人越倾向于隐藏问题;追责越松,责任意识越弱。我的处理方式是区分"能力问题"和"态度问题",能力问题重辅导,态度问题重追责,且这个区分要在团队里公开说清楚。
第三个取舍是工具投入与流程投入之间的平衡。我见过一些团队花大价钱买了工具,但验收标准依然模糊,结果指标照样难看。我的判断是:流程和标准的投入优先级永远高于工具。工具是放大器,不是发动机。

九、常见误区补充与规避建议
1. 误区:把返工率当成越低越好的指标
返工率不是越低越好。适度的返工率意味着执行人在认真做自检,而不是把问题藏起来。如果一个团队返工率长期接近零,同时一次通过率也很高,我要做的第一件事是抽查交付物质量,而不是庆祝。
我更关注的是返工原因的结构。如果返工主要集中在"标准缺失",说明管理问题;如果集中在"执行质量",说明能力问题;如果集中在"需求变更",说明上游控制问题。同一个返工率,不同结构意味着完全不同的干预方向。
2. 误区:验收标准一旦制定就不再更新
验收标准库应该是活的。每次返工暴露的标准漏洞,都应该补进标准库。我建议每季度做一次标准库评审,把已经不适用的标准清理掉,把新增的业务场景补进去。
标准库不更新的后果是,团队逐渐绕开标准,因为标准跟不上实际业务,照着做反而做不成事。这时候标准就变成了形式。
3. 误区:只在项目结束时统计指标
返工指标应该是周度甚至日度可见的,而不是项目结束才统计。项目结束时发现问题,损失已经发生。我的建议是关键指标进入周会看板,管理层每周看趋势,异常波动当周就介入。
4. 误区:把返工复盘开成批斗会
复盘会的语气决定了下次返工还会不会如实上报。如果复盘变成批斗,执行人下次会选择隐瞒。我的做法是复盘会上先讲事实、再讲原因、最后讲改进,且主持人在讲原因环节明确区分"系统问题"和"个人问题",避免把所有责任压到个人头上。
5. 误区:返工任务不设独立时限
返工任务常常因为没有独立时限而被无限拖延。原任务的截止日期已经过了,返工任务没有截止日期,执行人就把它排在其他任务后面。我坚持的规则是:返工任务触发后 24 小时内必须设定完成时限,且这个时限优先级高于新任务。

十、结语:验收不是挑毛病,而是让返工不再重复
写到这里,我想把整篇文章最核心的一个判断再强调一次:返工流程与规范的价值,不在于减少返工次数本身,而在于让每一次返工都变成一次标准升级。返工可以是零成本的,也可以是高成本的,区别就在于它有没有沉淀成标准库的一部分。
管理层在任务验收中的角色,不是最终裁判,而是标准维护者。你签字的那一刻,真正应该完成的动作是确认"这次交付符合了哪条标准,暴露了哪条标准缺失"。如果每次验收都能留下这样的记录,你的验收能力就会逐季度增强,而不是永远停在"凭感觉判断"。
基于全文,我给你三个可以立刻执行的动作。第一,本周内挑出三个正在进行的任务,检查它们启动时有没有书面验收标准,如果没有,立刻补上。第二,建立一份最小可用的返工触发单,哪怕只有编号、责任人、时限三个字段,先强制执行起来。第三,在下一个周会上,只看一个指标,验收标准覆盖率,把它从当前水平推到 90% 以上,再考虑其他五个指标。
这六个关键指标不需要一次性全部上线,工具也不需要一步到位换。真正决定成败的是那条纪律:没有书面验收标准的任务不启动,没有独立触发记录的返工不闭环。把这两条守住,你会发现返工不再是每个月都要重新头疼的问题,而是一个可以持续被管理的变量。
如果你所在团队正在做类似的流程改造,欢迎把你的指标基线和改造节奏留言交流。我尤其想听到那些"改造初期返工数字反而上升"的真实案例,因为那往往意味着你正在把问题从水下捞到水面上。
常见问题解答(FAQ)
1. 返工流程的触发条件应该怎么定,才能既不漏判又不滥用?
我们团队最近返工特别多,但每次吵起来都是因为有人觉得该返、有人觉得小题大做。我作为项目负责人很头疼,既怕放过问题导致后面返工成本更高,又怕动不动就返工把执行的人搞疲了。到底触发条件应该卡在什么地方?
返工触发条件要在任务启动前书面写清,而不是交付时凭感觉判断。可执行做法是设三道闸门:一是硬性触发,即任何验收标准中列明的否决项(如数据错误、功能缺失、安全合规问题)一旦命中必须返工,没有商量空间;
二是阈值触发,对可量化的项设定容差,例如一次通过率低于 90%、缺陷密度超过约定上限才启动返工,容差以内的走整改单而不是返工单;三是裁量触发,由管理层在 24 小时内给出书面结论并说明理由。判断依据是返工单和整改单必须分开,返工意味着重新走交付流程,整改只是局部修补。
这样既避免漏判,也防止把口头不满当成返工依据。
2. 一次验收通过率这个指标怎么算,达到多少才算健康?
我们领导让我统计一次验收通过率,但底下人报上来的口径五花八门,有的按任务数算,有的按交付批次算,还有的把返工后通过也算进去了。我不知道该以哪个为准,也不清楚这个数到底多少算正常、多少算有问题。
口径必须统一且提前定义,否则这个指标没有可比性。建议按任务数计算:一次验收通过率=首次提交即通过验收的任务数÷当期提交验收的任务总数×100%,返工后通过的不计入分子。统计周期建议按周或按里程碑固定。
健康值没有行业统一标准,需要先跑三个月基线:多数规范化团队的经验值是 70%-85%,低于 60% 说明标准前置或执行能力有问题,高于 95% 则要警惕验收标准是否过松。关键不是追求高分,而是看趋势,连续两周下滑就要复盘具体任务而非只盯数字。
3. 验收标准在任务启动前没定清楚,交付时才发现,这种历史问题怎么补救?
我们团队一直是这样,任务派下去的时候只说个大概要求,等交付了领导才说这不对那不对。现在想改,但手上已经有一堆在跑的任务,总不能全部推翻重来。这种存量问题有什么实际可操作的办法吗?
存量任务分两类处理。第一类是在途任务,立即补一份验收标准确认单,由执行人和验收人在 24 小时内对齐并双方确认,已经完成的部分按新标准做一次差距盘点,只对差距项整改,不整体重做。
第二类是即将启动的任务,强制在启动会上完成验收标准确认,产出物是书面清单,包含验收项、判定方式、否决项和容差范围,没有这份清单不允许进入执行。补救的关键是不要再追溯所有历史任务,只处理在途和新增,用两到三周把新流程跑顺,历史已闭环任务不翻旧账。
判断依据是流程变更的成本要控制在可承受范围内,全面追溯会拖垮执行节奏。
4. 返工之后复盘总是流于形式,怎么让复盘真正减少重复返工?
我们每次返工也会开复盘会,但基本都是念一遍问题、说下次注意,过两周同类问题又出现了。我怀疑是我们复盘的方式不对,但又不知道该抓什么。到底复盘要产出什么才算有效?
有效复盘必须产出三样东西,缺一不可。第一是问题归因到具体环节,不是归到人,要写清是标准缺失、标准未对齐、执行偏差还是验收疏漏,不同归因对应不同的改进动作。第二是一条可执行的改进项,必须有责任人和完成时限,例如在某项目管理平台中新增一个验收检查项、把某条标准写进任务模板,而不是加强重视这类空话。
第三是进入下次验收的检查范围,也就是这次的教训要变成下次的检查点,否则一定会重复。判断复盘是否有效的唯一标准是重复返工率:如果同类问题在接下来一个月内再次发生,说明复盘没落地,需要回看改进项是否真的执行了。
核心关键词
文章包含AI辅助创作:返工流程与规范:管理层任务验收实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/454344
读者评论
验收标准前置确实是关键,我们团队也常遇到交付时才发现标准不一致的问题,返工成本很高。
三级验收的想法很好,但执行层自检和互检容易流于形式,需要配套的抽查机制才能落地。
返工任务独立追踪这个点很实用,以前返工和正常任务混在一起,根本算不清实际成本。
强制复盘的动作看起来简单,但坚持三个月能降重复返工率,说明管理动作比工具更重要。
文章给出的返工成因分布很有参考价值,不过45%的标准缺失比例是否具有行业普遍性还需更多数据验证。
