去年年底,我帮一家做企业服务的研发团队做交付流程复盘。他们的研发负责人给我看了一段聊天记录:开发在群里说"需求做完了,可以验收",产品经理回了一句"我看看",然后三天没有下文。三天后产品经理提了七条修改意见,开发当场炸了:"这些当初怎么没说?"这个场景在50人以下的研发团队里几乎每周都会上演一次。我后来统计了他们团队过去半年的验收记录,发现一个很扎心的数字:平均每个任务的验收往返次数是2.7次,其中超过60%的返工原因,可以追溯到验收标准在任务启动时就没有被写清楚。
这不是人不靠谱的问题,而是验收这件事从来没有被当成一个可以用数据管理的流程来对待。这篇文章我想系统讲清楚一件事:研发团队如何用数据把任务验收做成一个可定义、可跟踪、可复盘的全流程,而不是每次都靠"感觉"和"人情"来收尾。
一、先给结论:任务验收的本质是一次数据决策,而不是一次人情确认
我见过太多团队把验收理解成"交付方说做完了,验收方点个头"。这种理解下,验收必然扯皮,因为双方对"完成"的定义从来没有对齐过。我的核心判断是:任务验收是一次数据决策,用事先约定的、可量化的指标,去判断交付物是否达到了启动时承诺的状态。凡是不能被数据描述的验收,最后都会退化成情绪对抗。

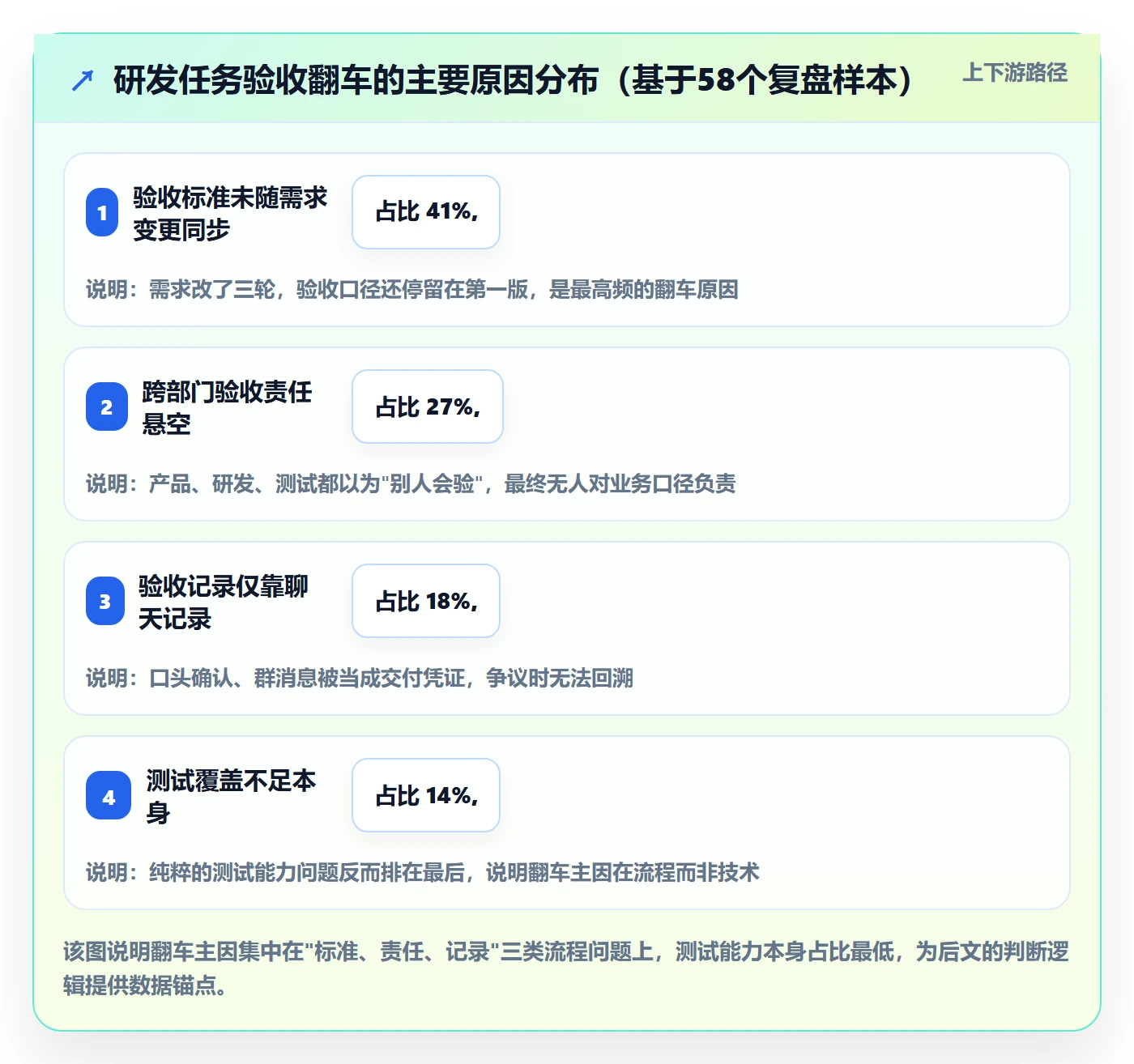

这个判断不是理论推演,而是从几十个团队的验收数据里反推出来的。下面这张图是我在多个团队中观察到的验收返工率与验收标准清晰度之间的关系,数据来自对这些团队近一年任务记录的抽样统计(样本量约2400个任务,属于观察性统计,非严格实验数据)。

从这个数据里可以读出一个反常识的结论:验收做得好的团队,验收环节花的时间反而更少。因为标准前置之后,验收从"反复沟通"变成了"对表打钩",沟通成本被大幅压缩。很多管理者误以为严格验收会拖慢交付,实际恰恰相反。
1. 为什么"标准前置"说起来容易做起来难
几乎所有方法论都会说"验收标准要在任务启动时明确",但真正做到的不多。原因有三个,我在实际项目里都踩过:
- 启动时信息不足。 需求刚提出来的时候,产品自己也没想清楚边界,写不出可量化的验收标准,于是就用"符合预期"这种模糊表述糊弄过去。
- 写标准的人和验收的人不是同一拨。 开发写的是技术验收标准(接口通不通、测试过不过),业务方关心的是业务验收标准(用户能不能完成目标操作),两套标准从没对齐。
- 缺乏沉淀机制。 每次任务都是从头讨论验收标准,上一批任务的经验没有变成可复用的模板。
这三点归结起来,是验收缺少一个"数据资产"的沉淀层。标准没有变成可复用、可追踪的数据,每次都要重新发明一遍。
2. 任务验收和项目验收不是一回事
很多团队把这两个概念混着用,导致验收颗粒度混乱。我在做流程梳理时,会强制团队区分这两层验收,因为它们的验收方、周期、指标维度完全不同。
| 对比维度 | 任务验收 | 项目验收 |
|---|---|---|
| 验收对象 | 单个可交付的工作单元(如一个功能点、一个接口) | 整个项目或里程碑的交付成果 |
| 验收方 | 直接协作方(开发对产品、产品对业务) | 项目发起方、客户或管理层 |
| 验收周期 | 小时级到天级 | 周级到月级 |
| 指标维度 | 功能是否正确、边界是否覆盖、质量是否达标 | 业务目标是否达成、ROI是否合理、是否可上线 |
| 失败后果 | 返工,影响局部进度 | 影响整体交付、可能触发合同或商务问题 |
| 数据沉淀重点 | 返工原因分类、标准达成率 | 目标达成度、需求变更率 |
把这两层分清楚之后,你会发现很多"验收扯皮"其实发生在任务验收层,但团队却用项目验收的模糊标准去处理它,自然对不齐。
二、真实场景:一个验收流程失控的团队是怎么运转的
我以开头提到的那个企业服务团队为例,完整还原一下他们验收失控的运转链条。这个过程我跟着他们开了三次迭代复盘会,记录得比较细。

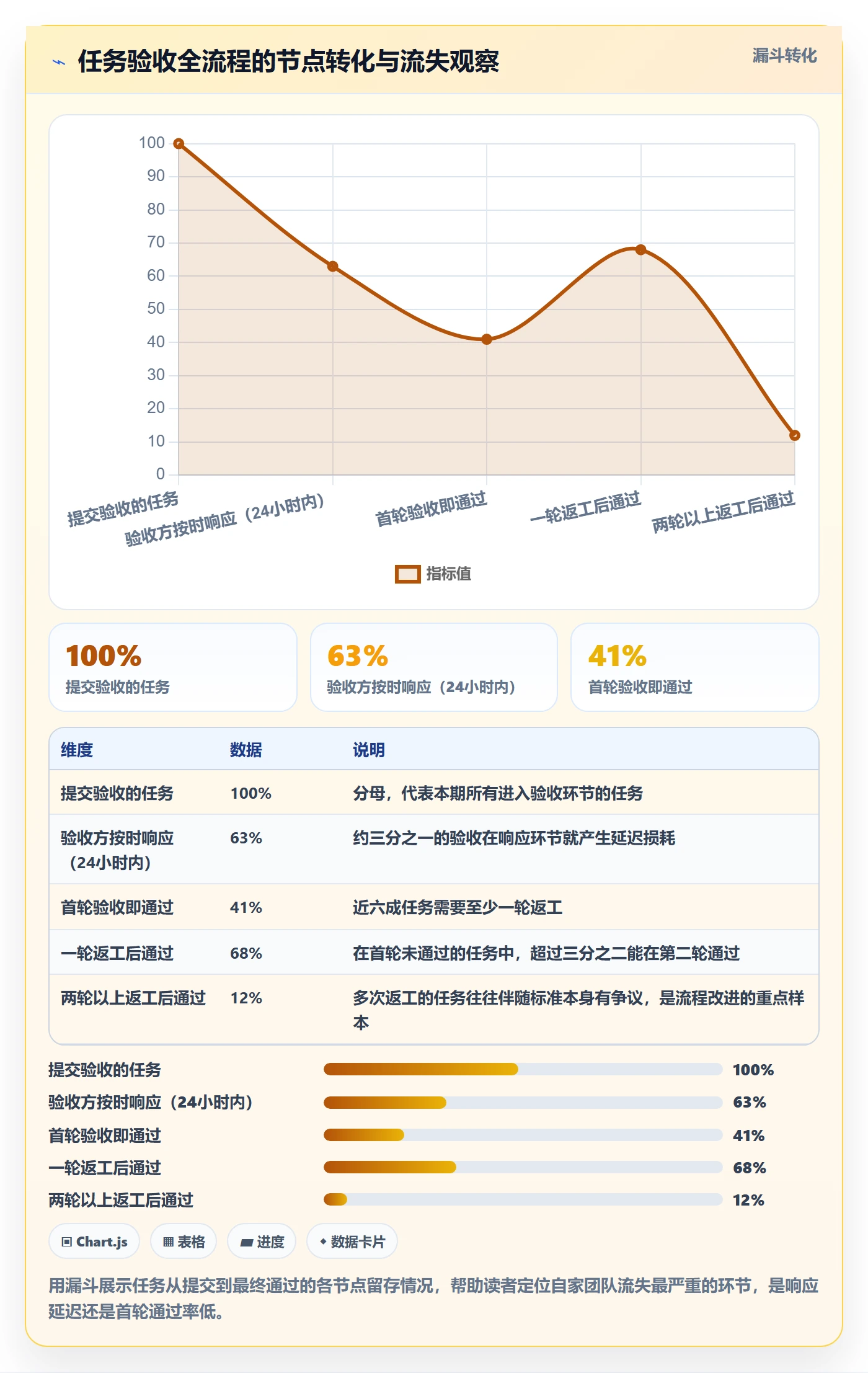

1. 一个任务的完整"失控路径"
任务背景:给客户管理模块增加一个"批量导入客户"的功能,预估3人天。
- 启动阶段(Day 0): 产品在需求文档里写"支持批量导入Excel客户数据",没有写清楚字段校验规则、错误行如何处理、最大导入量。开发和产品口头对齐后就开工了。
- 开发阶段(Day 1-3): 开发按照自己的理解实现了基础导入功能,错误行直接跳过不提示。
- 提测验收(Day 4): 开发在群里说"可以验收了"。产品当时在忙另一个需求,回了个"我看看"。
- 延迟验收(Day 5-7): 产品三天后才开始验收,发现错误行没有提示,认为"不符合预期",打回。
- 返工(Day 8): 开发认为"当初没说要做错误提示",返工不情愿,加了一天做了个简单的错误提示。
- 二次验收(Day 9): 产品又发现最大导入量没做限制,大批量导入会超时。再次打回。

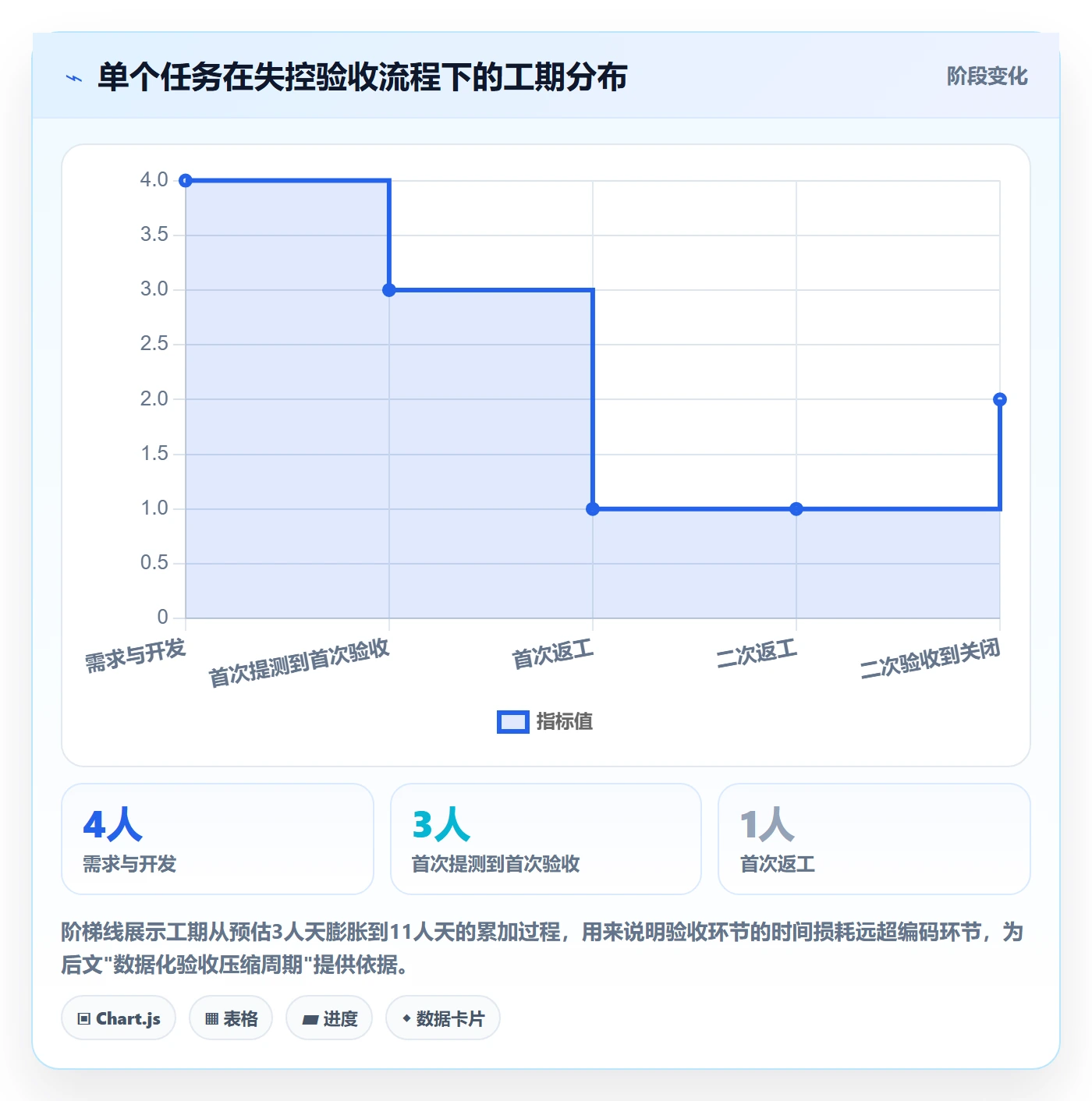

- 最终交付(Day 11): 一个预估3人天的任务,实际用了11天,其中验收环节占了7天。
这个路径里,真正"写代码"的时间只有4天,验收环节吞噬了大部分工期。失控的根源不是开发慢,也不是产品挑剔,而是验收标准从头到尾没有被数据化。

2. 这类团队的共同特征
我后来把这类团队的共性问题归纳成几条,你可以对照自查:
- 验收触发靠"喊"。 没有系统化的验收状态流转,全靠群里一句话,容易被淹没。
- 验收响应没有时限。 验收方可以无限期拖延,交付方只能干等。
- 验收结论不记录。 打回意见散落在聊天记录里,无法统计。
- 验收标准无版本。 需求改了,验收标准没跟着改,验收时用新标准要求旧交付。
这四条里,只要中了两条以上,验收效率基本就废了。
三、拆解常见误区:你以为的验收,可能一直在做错
在讲方法之前,我想先把几个最顽固的误区拆掉。这些误区我在不同团队里反复见到,而且往往被当成"惯例"沿用多年。
1. 误区一:验收就是测试通过
这是最普遍的误解。测试通过只说明"代码没有明显缺陷",但验收要回答的是"这个交付物是否满足当初约定的业务目标"。测试是验收的输入条件之一,不是验收本身。 一个功能可能测试全绿,但业务方认为"这不是我想要的",这依然验收不通过。把测试当验收的团队,往往在最后交付时才爆发需求偏差。
2. 误区二:验收标准越细越好
我见过走另一个极端的团队,验收清单列了80条,结果没人看得完,最后大家只检查前几项。验收标准的颗粒度要和任务复杂度匹配。我的经验是:一个任务验收标准控制在5到12条可验证项比较合适,超过15条反而会失控。 关键是每一条都能明确判定"通过/不通过",而不是"检查一下XX问题"。
3. 误区三:验收不通过就是交付方的问题
这是最伤团队士气的误区。如果验收标准在启动时没有写清楚,验收不通过的责任主要在流程,而不是个人。我在复盘时会强制区分两类不通过原因:"标准未约定导致的偏差"和"标准已约定但未达成"。 前者是流程债,后者才是执行问题。把这两类混在一起追责,只会让开发隐瞒问题、产品甩锅。

4. 误区四:数据分析是验收之后才做的事
很多团队把数据分析当成验收结束后的复盘动作,这是个顺序错误。数据分析应该贯穿验收全流程:验收前用它定义标准,验收中用它跟踪状态,验收后用它复盘改进。 只在最后做数据分析,等于把数据最大的价值,提前预警,浪费了。
四、专业判断逻辑:数据化验收的三段式框架
基于前面的分析,我把数据化验收拆成验收前、验收中、验收后三段,每一段都有明确的数据动作。这个框架是我在多个团队落地后总结的,不是照搬任何现成方法论。
1. 验收前:用数据定义"什么算完成"
验收前这一段决定了整个验收的质量上限。我要求团队在任务启动时就把验收标准写成结构化的四项维度:功能、边界、质量、文档。
| 维度 | 要回答的问题 | 可量化示例 |
|---|---|---|
| 功能 | 核心流程是否可用 | 用户能完成"批量导入100条客户数据并全部成功入库" |
| 边界 | 异常和极值如何处理 | 导入含空值/超长字段/重复数据时,给出明确的错误提示且不中断 |
| 质量 | 性能和稳定性是否达标 | 导入1000条数据耗时小于5秒,成功率100% |
| 文档 | 交付说明是否完整 | 提供接口文档和字段格式说明 |
这里有个关键动作:每一条标准都要写出"验收方式" , 是人工点击验证,还是跑一段脚本,还是看某个数据指标。写不出验收方式的条目,说明它还不够可量化。
(1)验收指标设计的一个实用技巧
我常用"动词+对象+阈值"的句式来写验收指标。比如"导入1000条数据耗时小于5秒",动词是"导入",对象是"1000条数据",阈值是"小于5秒"。这种句式天然排除了"符合预期""体验良好"这类无法验收的表述。
(2)验收清单不要塞进聊天记录
验收清单必须存在于一个可追踪的系统里,而不是需求文档的某个角落或某条聊天消息。这样它才能随需求版本更新,才能在验收时被逐条勾选,才能沉淀成数据。
2. 验收中:用数据跟踪"是否真的完成"
验收中最容易被忽略的是数据采集的时机。我建议在三个节点采集数据:提测时、验收响应时、验收结论时。
- 提测时: 记录交付方提交验收的时间戳,以及提交时自评的标准达成率。
- 验收响应时: 记录验收方开始处理的时间,这个差值就是"验收响应延迟",是纯损耗指标。
- 验收结论时: 记录通过/不通过、不通过的具体条目编号、以及不通过原因分类。
这三个节点的数据采集,能让验收从一个"黑盒"变成一条可观测的流水线。

3. 验收后:用数据复盘"如何做得更好"
验收后的复盘,我建议固定看四个分析维度,而不是泛泛地"总结经验":
- 标准达成率: 首次验收即通过的任务占比,反映验收标准的前置质量。
- 返工原因分布: 按标准未约定、执行未达成、需求变更、外部阻塞分类统计。
- 验收响应延迟: 交付方提交到验收方响应的平均时长,反映流程卡点。
- 标准复用率: 有多少验收标准是从历史模板复用的,反映沉淀程度。
这四个维度里,我最看重"返工原因分布",因为它直接告诉你下一次该在哪个环节投入改进。 如果"标准未约定"占比高,说明标准前置没做好;如果"需求变更"占比高,说明变更管理机制有漏洞。
五、具体案例与数据观察:一个中大型研发团队的落地过程
前面讲的是框架,这一段我用一个真实的落地案例把框架填满。案例对象是一家组织规模在150人左右的研发团队,属于中大型团队,跨部门协作多,验收链路长,正好适合验证这套数据化验收框架。
1. 落地前的基线数据
团队在改进前,我帮他们拉了三个月的验收基线:

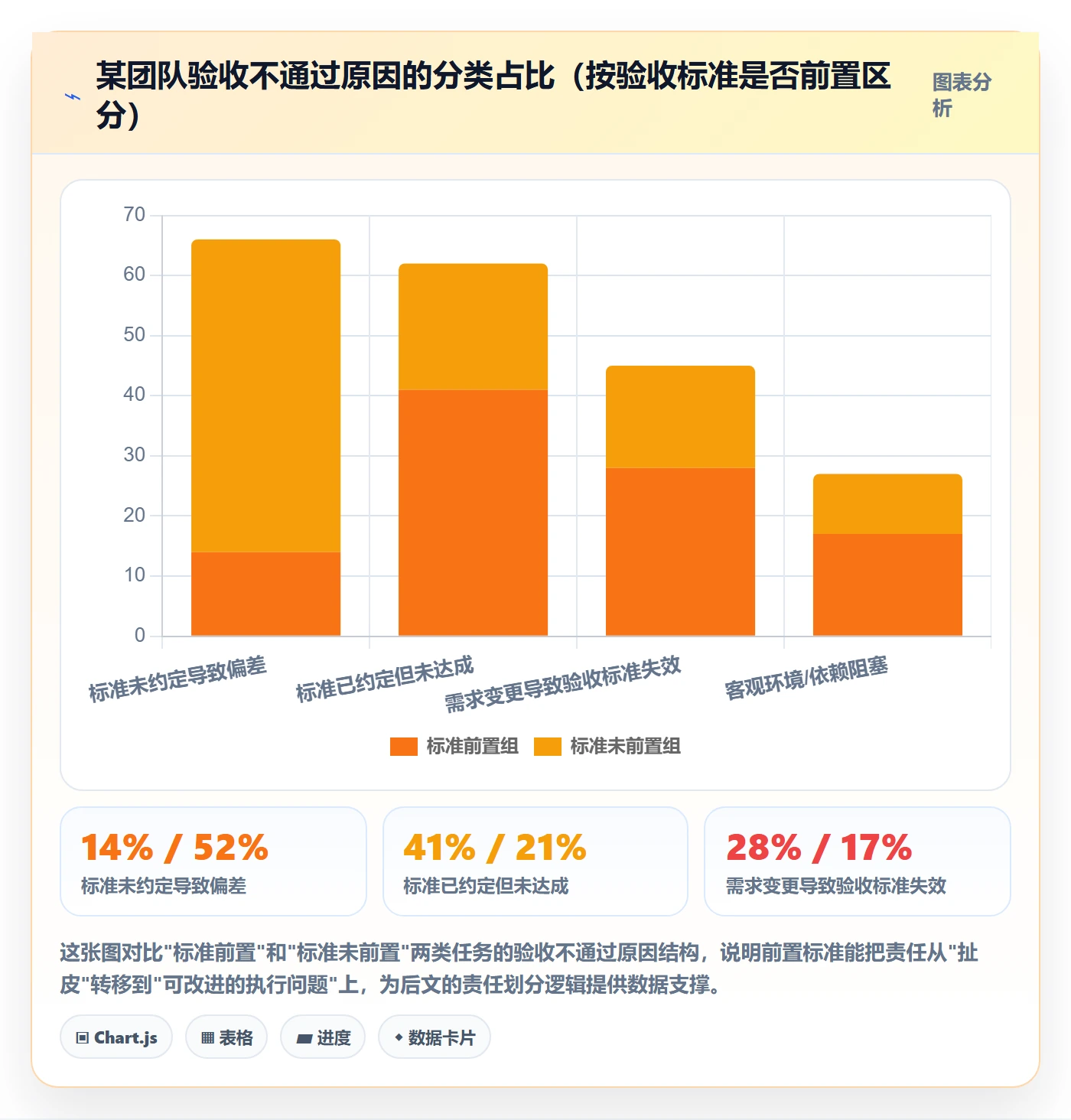

- 首次验收通过率:38%
- 平均验收响应延迟:2.4天
- 平均任务验收往返次数:2.7次
- 返工原因中"标准未约定"占比:54%
这组数据意味着,超过一半的返工不是因为做错了,而是因为"没说清楚"。
2. 落地的三个关键动作
他们的改进没有大动干戈,主要做了三件事:
- 把验收标准模板化。 按功能、边界、质量、文档四个维度建立标准模板,每个任务启动时必须填写,否则任务不能进入开发。
- 把验收状态搬到项目管理系统里。 他们用的是一款支持私有化部署的项目管理平台,PingCode,把验收环节做成一个显式的状态流转:待验收、验收中、验收通过、验收打回。每个状态变更都有时间戳,验收响应延迟自动可量化。
- 把验收数据导入复盘会。 每个迭代结束时,自动导出返工原因分布和验收响应延迟,作为复盘会的固定输入。
这里想展开说一下工具选择。这个团队之所以选 PingCode,一个很现实的原因是他们是中大型企业,对数据合规和私有化部署有硬性要求,代码和验收数据必须留在自己的内网。PingCode 支持私有化部署,这是很多轻量级工具给不了的。 另一个原因是他们之前用的是 Jira,迁移时的历史任务和验收记录需要平滑过渡,PingCode 对 Jira 的迁移支持比较完整,减少了数据迁移的摩擦成本,对他们这种"国产替代"需求来说是省心的一步。
当然,工具不是这套框架的核心。核心是前两个动作,模板化和状态显式化,这两个是方法层面的,任何工具都能承载。工具的价值在于让方法可执行、可追踪,而不是替代方法本身。
3. 落地四个月后的数据变化

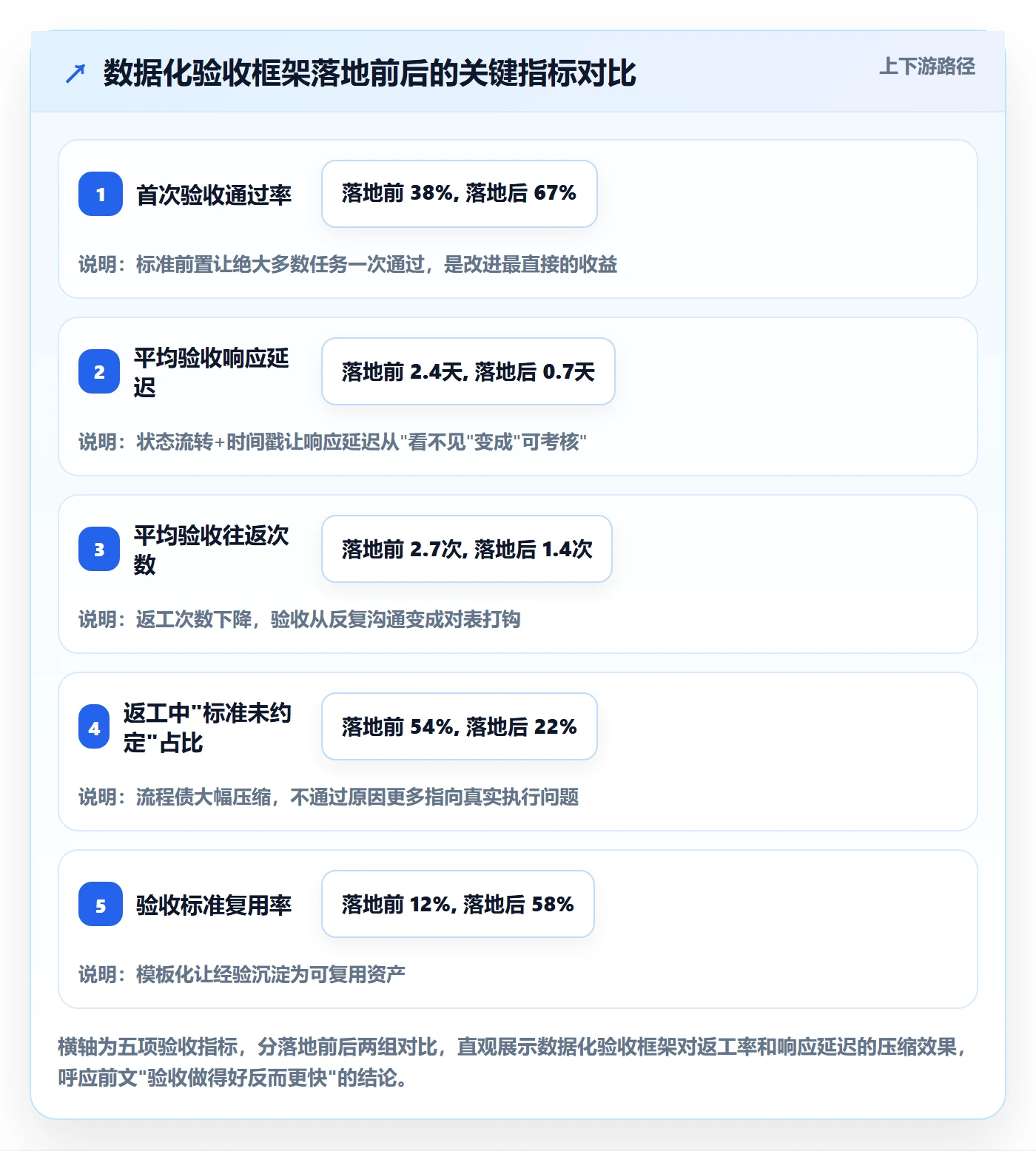

我把改进前后四个月的验收数据做了对比,变化比较明显:

其中"标准复用率"从12%涨到58%这一项,是我认为最有长期价值的。它说明验收经验开始变成团队的资产,而不是每次重新发明。 新任务启动时,可以直接从历史模板里挑一个相近的改,标准前置的成本大幅下降。
4. 一个具体的验收数据追踪示例
如果你想把验收数据做成可追踪的表,结构可以参考下面这个字段设计。这不是某种工具的专属格式,任何系统都能承载:
{
"task_id": "TASK-2041",
"task_name": "批量导入客户数据",
"submit_time": "2024-11-04 10:20:00",
"first_response_time": "2024-11-04 15:40:00", // 响应延迟 5.3h
"acceptance_round": 2,
"result": "passed",
"reject_items": [
{"item": "边界-错误行处理", "reason_type": "标准未约定"},
{"item": "质量-最大导入量", "reason_type": "标准未约定"}
],
"standard_reused": true
}
这个结构里的 reason_type 字段是关键,它把"为什么没通过"从主观描述变成了可分类、可统计的数据。累计一段时间后,你就能看到团队验收问题的分布图谱,改进方向一目了然。
六、不同情况下的行动建议
这套框架不是所有团队都从同一起点出发。我按团队规模给出差异化的行动建议,你可以对号入座。
1. 5到20人的小团队
小团队不需要复杂的流程,重点是养成"验收标准前置"的习惯。我的建议是:
- 用一个共享文档维护验收标准模板,四维度即可,不要超过8条。
- 任务启动时强制填写验收标准,负责人签字确认。
- 每周花10分钟看一次当周验收不通过的任务,口头归因即可,不用系统化。
小团队最大的风险是为了"规范"引入过重的流程,反而拖慢节奏。 先跑通习惯,再考虑工具化。
2. 20到100人的成长型团队
这个阶段的团队开始出现跨组协作,验收扯皮的概率陡增。建议:
- 把验收状态搬到项目管理系统里,实现状态流转和时间戳记录。
- 建立"验收响应时限",比如24小时内必须响应,超时在复盘会通报。
- 每月做一次返工原因分布分析,找出占比最高的那一类集中改进。
3. 100人以上、有合规要求的中大型团队
这个阶段的团队,验收数据本身也是需要治理的数据资产。建议:
- 选择支持私有化部署的项目管理平台,把验收数据留在内网,满足合规要求。
- 如果有历史系统(如 Jira),优先选择支持平滑迁移的工具,比如 PingCode 在国产替代和 Jira 迁移上的支持比较成熟,能减少数据断层。
- 建立验收标准的版本管理机制,需求变更时同步更新标准,避免用新标准要求旧交付。
- 把验收数据接入团队的效能度量体系,作为交付质量的一个长期观测指标。

七、不同情况下的取舍
方法论再漂亮,落地时总要面对取舍。这一段我把几个常见的两难问题摊开讲。
1. 标准化 vs 灵活性
标准越细,验收越客观,但前期投入越大。我的判断是:对高频重复类任务(比如常见的增删改查功能),值得重投入做标准模板;对一次性探索类任务,轻量标准即可。 不要对所有任务一刀切地用同一套颗粒度,那是最容易失败的做法。
2. 严格验收 vs 交付速度
前面数据已经说明,严格验收和交付速度不是对立的,长期看反而正相关。但短期会有阵痛,标准前置会增加启动阶段的耗时。我的建议是接受这个短期成本,因为它换来的是返工的大幅减少。 如果你所在团队正在冲刺关键节点,可以临时对非核心任务放宽标准,但核心任务的验收标准不能省。
3. 工具化 vs 手工化
小团队用共享文档也能跑通数据化验收,但到了跨组协作阶段,手工维护的状态流转必然出错。工具化的临界点,大致是团队同时有5个以上任务在进行验收流转的时候。 到了这个规模,靠聊天记录和文档已经管不住验收状态了。选择工具时,我建议优先看三点:是否支持验收状态显式流转、是否支持私有化部署(有合规需求时)、是否支持从现有系统平滑迁移。
4. 考核验收 vs 不考核验收
验收响应延迟要不要纳入考核?我的判断是分阶段。流程建立初期不要考核,先让它跑顺,考核会让人为了指标造假;流程稳定运行两三个迭代后,再把响应延迟纳入观察性指标,而不是直接挂钩绩效。 一上来就挂钩绩效,验收数据会立刻失真。
| 取舍维度 | 建议倾向 | 适用场景 | 风险提示 |
|---|---|---|---|
| 标准化 vs 灵活性 | 高频任务重标准,探索任务轻标准 | 任务类型混合的团队 | 一刀切会导致探索任务效率下降 |
| 严格 vs 速度 | 长期选严格,短期可临时放宽非核心 | 冲刺期与非冲刺期 | 临时放宽要设时限,否则形成惯例 |
| 工具化 vs 手工化 | 5个以上并发验收任务时工具化 | 跨组协作团队 | 过早工具化增加学习成本 |
| 考核 vs 不考核 | 先不考核,稳定后再观察性纳入 | 流程建立初期 | 过早挂钩绩效会污染数据 |

八、落地清单:下一个任务就能开始的五个动作
讲完方法和取舍,最后给一份可以直接执行的清单。这一份是我在实际项目里验证过、投入产出比最高的五个动作。
1. 动作一:建立验收标准四维模板
把功能、边界、质量、文档四个维度做成模板,每个任务启动时填写。模板控制在12条以内,每条都要写出验收方式。
2. 动作二:把验收状态显式化
在项目管理系统里设置"待验收、验收中、通过、打回"四个状态,所有状态变更有时间戳。没有系统就先用文档加日期列。
3. 动作三:约定验收响应时限
和团队约定一个响应时限,比如24小时。第一次先作为观察指标,不考核。
4. 动作四:给返工原因打标签
用"标准未约定、执行未达成、需求变更、外部阻塞"四类标签给每次返工归因,累计一个月后统计分布。
5. 动作五:每月做一次验收数据复盘
看首次通过率、响应延迟、返工原因分布、标准复用率四个指标,找出最该改进的那一环。

九、结语:验收不是终点,而是下一次高质量交付的起点
回到开头那个企业服务团队。他们在落地这套框架四个月后,验收负责人跟我说了一句让我印象很深的话:"现在我们吵架少多了,因为大部分时候看数据就行,不用互相说服。"
这就是数据化验收最大的价值,它把验收从一场关于"我觉得"的辩论,变成了一次关于"数据是否达标"的对账。 辩论消耗的是关系,对账消耗的是几分钟。
如果你看到这里,我的建议是不要一次全上。从下一个任务开始,先把验收标准按四维度写清楚,再给返工打个标签,跑一两个迭代看看数据。等你看到"标准未约定"占比从一半降到四分之一的时候,你就会明白,验收这件事值得被当成数据流程来认真对待。而当你所在的中大型团队需要把验收数据留在内网、并希望从旧系统平滑迁移时,像 PingCode 这类支持私有化部署的平台,会成为让方法稳定落地的那个基础设施。
下一步,就从一个任务的验收标准模板开始。
常见问题解答(FAQ)
1. 验收标准到底该由谁定,是交付方还是验收方?
我们团队每次验收都像打仗,开发觉得功能都做完了,产品却说这不是我要的。我作为项目经理夹在中间特别难受,想搞清楚这个标准到底该谁说了算,怎么才能不扯皮。
验收标准不能由单方拍板,而是交付方和验收方在任务启动会上共同签署的。具体做法是:任务拆解时由交付方先写一版验收清单草案,验收方在24小时内补充和修改,双方确认后锁定为验收依据。
判断标准是否合格有个硬指标,任何一条验收项必须能被第三方独立复现,比如接口返回码为200且响应时间小于500ms,而不是页面看起来正常这种主观描述。如果双方对某条标准有分歧,不要留到交付时再吵,当场把它拆成可测量的两到三条子项,实在拆不出来就说明这条需求本身没想清楚,应该退回需求评审阶段。
2. 任务验收和项目验收到底有什么区别,日常该怎么区分处理?
我们团队规模不大,十来个人,之前一直把每次任务验收都当成小项目验收来做,结果流程特别重,大家怨声载道。我就想知道这两者到底该怎么区分,日常任务是不是可以简化处理。
任务验收和项目验收的核心区别在于验收对象和责任层级不同。任务验收针对的是单个可交付的工作单元,通常由任务负责人和直接下游对接人完成,一般控制在半天内闭环,验收依据是任务启动时约定的验收清单。项目验收针对的是跨多个任务、多个角色的完整交付物,需要业务方、技术负责人、测试方共同参与,周期可能持续数天。
日常操作上的判断依据是:如果这个交付物只影响一个下游环节,走任务验收;如果它涉及对外发布、跨系统集成或合同交付,必须走项目验收。小团队最容易犯的错是把所有任务都套项目验收的壳子,结果每件事都要开会签字,效率极低。
务实做法是明确一条分界线,比如涉及生产环境变更或对外接口的走项目验收,其余走任务验收,并在团队内公示这条规则。
3. 验收不通过的时候,数据该怎么记录才能避免下次继续扯皮?
我们每次验收不通过,要么是口头说哪里有问题,要么是微信里零散地发几句,结果开发改完之后验收方又说还有别的问题,来回好几次。我想知道验收不通过时到底该记录哪些数据、用什么格式记录,才能真正减少反复。
验收不通过时必须形成结构化的验收缺陷记录,至少包含五个字段:缺陷编号、对应验收项、实际表现与预期标准的差距描述、严重等级、责任人。关键点是每条记录必须绑定到验收清单上的具体条目,不能出现清单外的临时新增要求,如果验收方确实发现了清单外的问题,应该走变更流程而不是直接打回。
严重等级建议用三级划分:阻断级指核心功能不可用或数据错误,必须立即修复;影响级指功能可用但体验或性能不达标,可以约定时间内修复;建议级指不影响交付目标但可优化,可以延后处理。判断记录是否合格有个简单标准:开发看完这条记录后不需要再问任何问题就能动手修,如果做不到就说明记录不够具体。
验收通过后,这些缺陷记录要归档到该任务的验收报告里,作为复盘数据的来源。
4. 验收数据到底要分析什么,怎么从数据里发现流程问题?
我们团队虽然有验收环节,但从来没人回头看验收数据,每次复盘都是凭感觉说这次做得还行或者下次注意。我想知道验收数据到底该看哪些维度,怎么从里面真正看出流程哪里出了问题。
验收数据的分析要围绕四个维度展开。第一是验收一次通过率,按任务类型和负责人分别统计,如果某类任务的一次通过率长期低于60%,说明需求澄清或开发自测环节有问题。第二是缺陷分布,看阻断级缺陷占总缺陷的比例,如果阻断级占比超过20%,说明交付前的自测或冒烟测试形同虚设。
第三是平均验收轮次,正常任务应该在一到两轮内闭环,超过三轮的任务要逐条回顾原因。第四是验收周期占比,从交付方提交验收到验收方给出结论的时间,如果这个时间长期超过任务本身开发时间的30%,说明验收资源投入不足或验收方优先级没排好。
分析频率建议按双周或按迭代做一次,每次只挑一到两个异常指标深挖,不要试图一次解决所有问题,否则复盘会变成批斗会,没人愿意说真话。
核心关键词
文章包含AI辅助创作:审核管理指南:研发团队如何做好任务验收,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452948
读者评论
验收标准前置这点太真实了。我们团队现在就是开发说做完了,产品回个'我看看',然后拖几天才给反馈,返工率特别高。看完这篇打算先试试把验收清单量化,至少把'什么算完成'写清楚。
文章里任务验收和项目验收的区分很有价值。以前我们混着用,导致小功能点也按项目标准反复扯皮,后来分开定义后效率明显好转。不过实际操作中让产品在启动时写清楚边界条件确实很难,需要产品能力跟上。
数据贯穿验收全流程这个观点有点颠覆我的认知。之前确实只在复盘时看数据,没想到验收前就该用数据定义标准。但小团队可能没精力搞这么细,5到12条可验证项这个建议比较务实,可以先用起来。
作为开发,最认同'验收不通过不等于交付方的问题'这句。很多时候标准没写清楚,最后却怪开发没做到位,搞得大家互相甩锅。如果能把'标准未约定'和'未达成'分开统计,责任清晰了,团队氛围也会好很多。
