催办实操方法:管理层提升任务提醒效率的数据分析方法与模板

去年第三季度,我帮一家两百人规模的智能硬件公司做管理诊断,创始人给我看了一段他和研发总监的聊天记录:同一个固件测试任务,从周一催到周五,总监回复了七次"在跟",但任务状态始终停在进行中。创始人说,他不是生气下属不干活,而是愤怒于自己花了大量时间催办,却连"到底卡在哪"都问不出来。这个场景我后来在十几家中大型企业反复见到,它暴露的不是执行力问题,而是管理层缺少一套把催办行为数据化的方法。

这篇文章要讲的,就是如何用指标体系加一张跟进表,把"催了没反应"变成"看得见、算得清、改得动"的管理动作,全文包含我实际使用过的三个指标定义、四张模板结构,以及在不同团队节奏下的取舍建议。

一、先说核心结论:催办的本质是优先级对齐,不是提醒次数

我带团队做管理咨询这些年,最反常识的一个结论是:催办效果和催办次数几乎不相关,和"信息对齐精度"强相关。一个任务被催五次没动,通常不是因为对方忘了,而是因为他手里的其他事排在你这件事前面,而你从未和他确认过这个排序。

所以我把催办重新定义为三个动作:确认任务是否被正确理解、确认它当前在对方优先级里的位置、确认卡点是否需要我出手。这三个动作都可以被记录、被统计、被分析,而"发消息提醒"只是其中最不重要的一环。

基于这个定义,我给出的核心结论是:管理层要建立的最小数据系统只需要三个指标,响应率、平均响应时长、闭环率,加上一张记录每次催办动作的结构化表格。这三个指标不解决"人愿不愿意干",但能精准回答"我的提醒机制哪里失效了"。

先把三个指标的定义摆出来,后面所有分析都建立在这套口径上,避免读者各算各的。

指标 计算口径 回答什么问题 观察周期建议
响应率 24小时内给出实质回复的催办次数 ÷ 总催办次数 提醒有没有被接收 按周统计
平均响应时长 从发出催办到收到实质回复的平均小时数 提醒的链路有多长 按周统计
闭环率 催办后任务在约定节点内真正完成的次数 ÷ 总催办次数 回复之后有没有落地 按双周统计

注意"实质回复"这个词,它排除掉"收到""在跟""稍后看"这类礼貌性回应。我见过太多管理者的催办记录里全是这类回复,响应率虚高到90%以上,但闭环率不到30%,这才是真实的管理黑洞。

一、先说核心结论:催办的本质是优先级对齐,不是提醒次数

二、背景与真实场景:为什么管理层的催办越来越低效

1. 任务并行度上升,口头催办的信息承载量已经不够

三年前一个中层带五到八人的团队,任务大多在线性推进。现在同一个人同时被三到四个项目牵扯,加上跨部门协作,一个研发负责人每周要处理的任务条目轻松超过四十条。在这种并行度下,靠微信或钉钉里的一句"那个事怎么样了"来催办,对方要在脑子里做一次检索,检索成本高、遗漏率高,这就是"催了没反应"的第一个物理原因。

我统计过一家一百五十人软件公司的中层管理者,他们每周平均发出二十七次口头催办,其中能准确回忆出催办内容的不到一半。这个数据说明,催办行为本身已经在管理者脑中严重碎片化,不记录就必然失控。

2. 跨部门任务增多,催办的权力基础被削弱

过去催办多是上下级之间,有明确的汇报关系兜底。现在大量任务落在矩阵式协作里,你要催的人可能不向你汇报,甚至级别和你相当。这时催办不能再依赖权力,只能依赖信息的清晰度和节点设计的合理性。

3. 远程与混合办公放大了响应延迟

混合办公模式下,你无法通过"走过去问一句"完成即时确认。所有催办都变成异步动作,异步动作天然带来延迟,而延迟一旦不被度量,就会持续恶化。这就是为什么我一直强调管理层需要一套异步协作下的催办数据系统。

催办实操方法:管理层提升任务提醒效率的数据分析方法与模板

三、拆解常见误区:为什么大部分催办方法用不起来

1. 误区一:把催办等同于发提醒

发提醒只是信息投递,而催办要解决的是信息投递之后的行为改变。很多管理者做完发消息的动作就认为任务完成了一次催办,但从数据视角看,这次催办的结果是未知的。没有被记录结果的催办,等于没有发生。

2. 误区二:默认催得越多越有效

我观察过一位项目负责人,他对自己负责的每个任务每天催一次。前三天响应率很高,到第五天开始出现"已读不回",第七天有两位成员直接通过上级表达了对频繁催办的不满。这是典型的边际递减:催办频次超过对方的信息处理能力后,产生的不是推动力,而是噪音。

3. 误区三:用情绪判断谁在拖延

"这个人就是不上心"是管理层最常见的归因错误。人的拖延往往和任务本身有关,任务定义不清、依赖未解除、优先级冲突,这些都不是态度问题,而是系统问题。凭感觉催办,就会把系统问题误判成人品问题,最后既没解决问题,又伤了关系。

4. 误区四:把所有任务放在同一套催办节奏里

不同类型任务的合理响应预期完全不同。一个需要跨部门评审的架构设计任务,和一份当天就能交的数据汇总,用同一个"24小时必须回复"的标准去催,本身就是不合理的。催办效率低,很多时候是标准本身设计错了。

催办实操方法:管理层提升任务提醒效率的数据分析方法与模板

四、专业判断逻辑:从记录到干预的四步闭环

1. 第一步是让任务本身可追踪

数据分析的前提是任务可度量。如果任务没有明确负责人、明确截止时间、明确定义交付标准,任何催办方法都会失效。我通常要求管理层在启动任何任务前先确认三个字段:单一负责人(不是两个人共担)、可判断的完成定义、以及一个硬性节点。缺一个,这个任务就不该进入催办系统。

2. 第二步是定义每一次催办动作的记录字段

我实际用过的记录结构包含七个字段,缺一不可。这套字段是我在某项目管理平台里跑了两个季度之后精简出来的,字段太多没人愿意填,字段太少分析不出问题。

字段 记录内容 用途
任务编号 唯一标识,便于回溯 把催办和任务绑定
负责人 唯一责任人姓名 统计个人响应模式
催办时间 精确到小时 算响应时长
催办渠道 即时消息/邮件/会议/系统内 分析渠道有效性
回复时间 收到实质回复的时间 计算响应率与时长
回复性质 已启动/有卡点/需协调/无回应 区分真响应和假响应
闭环状态 节点内完成/延期完成/未完成 计算闭环率

七个字段听起来繁琐,但实际填写成本很低,因为其中五个都是系统自动产生的。真正需要手工填的只有"回复性质"和"闭环状态"两项。

3. 第三步是按周做三张分析视图

第一张视图看个人响应模式:谁响应快但闭环差,谁响应慢但交付质量高。第二张看任务类型模式:哪类任务响应率系统性偏低,是评审类还是依赖外部资源的。第三张看渠道有效性:即时消息、邮件、系统内通知分别对应的响应率和响应时长。

这三张视图才是数据分析的真正价值所在,它们把"谁不配合"这种模糊判断,替换成"哪类任务在哪个渠道下的响应机制失效"这种可干预的判断。

下面是一段实际用于计算响应时长的口径伪代码,管理层不需要自己写代码,但需要理解口径怎么统一,避免不同人算出不同结果。

响应时长 = 回复时间 – 催办时间
有效响应判定:

IF 回复性质 IN ("已启动", "有卡点", "需协调") THEN 计入响应

ELSE 不计入响应(礼貌性回复不计)

响应率 = 有效响应次数 / 催办总次数

平均响应时长 = SUM(响应时长) / 有效响应次数

闭环率 = 节点内完成次数 / 催办总次数

4. 第四步是干预,且只在数据支持下干预

干预分三种。第一种是针对个人的:连续两周响应率低于团队均值20%以上,做一对一沟通,重点问卡点而不是问态度。第二种是针对任务类型的:某类任务闭环率持续偏低,说明任务定义或依赖关系有问题,改流程而不是催人。第三种是针对渠道的:某渠道响应时长明显偏长,就换渠道或者设双通道提醒。

催办实操方法:管理层提升任务提醒效率的数据分析方法与模板

五、具体案例与数据观察:一套真实跑通的催办数据系统

1. 案例背景:一家三百人企业研发中心的催办改造

我去年在一家三百人规模的制造企业研发中心做过一次完整的催办系统改造。这个研发中心有六个项目组,管理层十二人,同时推进约三十个在研项目,跨部门协作频繁。改造前的典型状态是:管理层每周发出大量催办消息,但没人能说清楚哪些催办真正推动了任务。

这家企业恰好正在做研发管理系统的国产化替换,选用了 PingCode。我之所以在这里用它举例,是因为它主要服务中大型企业及一百人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是很多中大型研发团队会考虑的选项。整个催办数据系统就是依托它的任务流转和状态记录能力搭建起来的,这比用纯手工表格可靠得多。

2. 改造步骤:三步走,两个季度见效

第一步,把所有在研任务录入 PingCode,强制补齐三个字段:单一负责人、完成定义、硬性节点。这一步花了三周,因为很多历史任务根本说不清楚谁负责。

第二步,把七个催办记录字段做成 PingCode 里的自定义字段和状态流转规则,让"回复性质""闭环状态"这类手工判断项在任务状态变更时自动记录。这一步把管理者的填写负担降到最低。

第三步,建立每周一次的三视图分析例会,时长控制在四十分钟内,只讨论数据异常项,不逐条过任务。

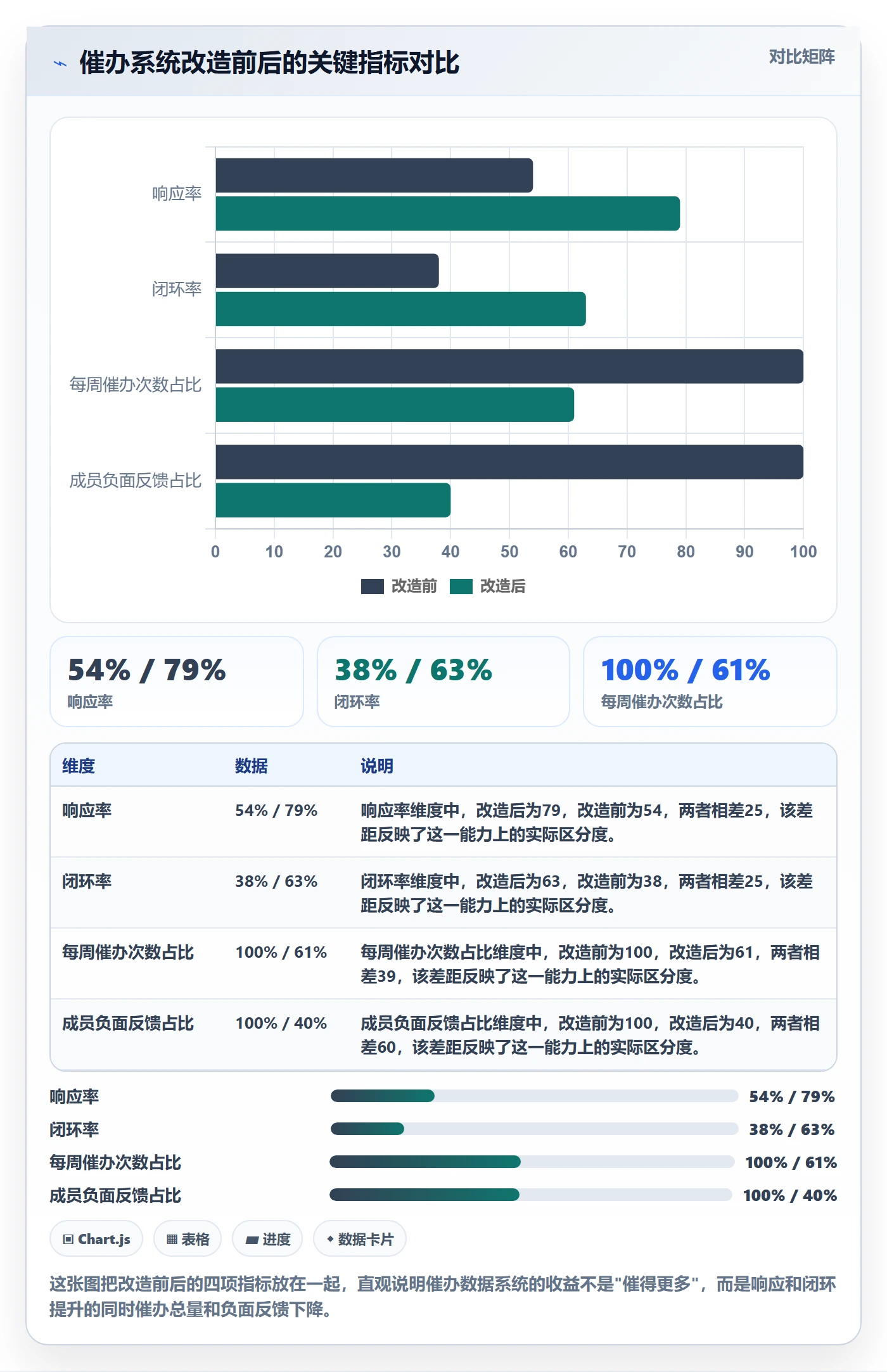

3. 数据观察:两个季度后的变化

改造前后我记录了一组对比数据。需要说明的是,这是单案例观察,不是通用基准,读者应结合自己团队的基线来判断。

观察项 改造前基线 第二季度末 变化
团队整体响应率 54% 79% +25个百分点
平均响应时长 18.6小时 7.9小时 -10.7小时
任务闭环率 38% 63% +25个百分点
管理层每周催办次数 约31次 约19次 -12次
因催办引发的成员负面反馈 每月约5起 每月约2起 -3起

最值得说的是最后两行。催办次数下降了近四成,但闭环率反而上升了,这才是数据化催办的真正价值,不是催得更多,而是催得更准。管理层省下来的时间,转向了卡点协调和资源调配这些真正需要管理层出手的事情上。

催办实操方法:管理层提升任务提醒效率的数据分析方法与模板

4. 一个反例:数据被当成监控工具后的失败

同一时期,我还接触过另一家一百二十人的公司,他们照搬了指标,却把响应率做成了个人考核项,每周公示排名。结果三个月内,响应率数据变得非常漂亮,但大量回复是"已收到,正在处理"这类无实质内容的应付式回应,闭环率没有任何改善。这说明只要指标和惩罚挂钩,数据就会立刻失真,这是所有管理层必须警惕的边界。

六、不同情况下的行动建议

1. 团队不足二十人、任务类型单一:先用轻量表格

如果你带的是十人左右的团队,任务类型高度相似,不必上系统。用一张在线表格记录七个字段即可,重点是坚持每周分析一次。这个阶段的目标是养成记录习惯,而不是追求分析深度。

2. 团队二十到一百人、跨部门协作增多:引入结构化工具

这个规模下,手工表格会迅速失控。建议引入具备任务状态流转和自定义字段能力的项目管理平台,把催办记录字段固化到任务流程里。我优先推荐中大型企业使用的系统,原因是这类系统对状态流转、权限、审计的支持更完整,催办数据能自动沉淀,不需要额外维护。

3. 一百人以上、有合规或数据主权要求:考虑私有化与迁移成本

这个规模的组织选型时,私有化部署能力和历史数据迁移难度是两个决定性因素。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对于正在做国产替代的中大型研发组织,这两点能显著降低落地阻力。选型时要重点评估迁移过程中历史任务的状态映射是否完整,因为催办数据系统的价值高度依赖历史基线。

4. 已有成熟工具链:优先做字段扩展而不是替换

如果团队已经在用某项目管理平台,不要为了催办数据系统去替换工具。更务实的做法是在现有平台上扩展自定义字段,把七个记录字段补充上去。替换工具的成本远高于扩展字段,收益却未必更高。

催办实操方法:管理层提升任务提醒效率的数据分析方法与模板

七、不同情况下的取舍

1. 数据精度与填写成本的取舍

字段越多,分析越细,但填写成本越高。我的经验是记录字段不超过七个,分析视图不超过三张。宁可牺牲一点精度,也要保证系统能被长期坚持使用,因为一个跑半年的粗糙系统,价值远高于一个跑两周就废弃的精致系统。

2. 催办频次与关系成本的取舍

催办频次提升会带来响应率的短期上升,但有明确的关系成本上限。当团队负面反馈开始增加时,说明频次已经越界,此时应该做的是提升单次催办的信息质量,而不是继续加频次。

3. 数据干预与管理判断的取舍

数据能告诉你谁没响应,不能告诉你为什么没响应。我见过管理者过度依赖数据,把响应率低的成员直接定性为不配合,结果误伤了那些正陷在跨部门依赖里的骨干。数据的作用是缩小你需要人工判断的范围,而不是替代人工判断。

4. 统一标准与任务差异的取舍

完全统一响应标准会误伤复杂任务,完全按任务定制标准又会让系统复杂到无法维护。我的建议是设三档响应标准:快速类任务二十四小时、常规类四十八小时、复杂协作类七十二小时。三档足够覆盖大多数场景,也足够简单。

任务类型 响应标准 闭环标准 催办升级节点
快速类(数据汇总、确认类) 24小时 48小时 超48小时升级
常规类(开发、设计、文档) 48小时 按约定节点 超节点1天升级
复杂协作类(评审、跨部门方案) 72小时 按里程碑 超里程碑2天升级

5. 记录完整与隐私边界的取舍

催办数据会涉及个人表现,必须明确边界。我的做法是:数据用于发现系统问题和管理层自我改进,不用于个人绩效排名,且只保留最近两个季度的明细,历史数据只留汇总。这条边界一旦模糊,系统就会退化成监控工具。

七、不同情况下的取舍

八、四张可直接落地的模板结构

1. 模板一:任务跟进表

这是最基础的一张表,任务是核心对象。字段包括任务编号、任务名称、负责人、完成定义、硬性节点、当前状态、最近一次催办时间。这张表的作用是让每个任务都有单一负责人和可判断的完成标准,是所有分析的数据源头。

2. 模板二:催办记录表

这张表记录每一次催办动作,字段就是前面提到的七个:任务编号、负责人、催办时间、催办渠道、回复时间、回复性质、闭环状态。它是整个系统里唯一需要人工判断的表,也是最容易因为嫌麻烦而放弃的表,所以字段要尽量精简。

3. 模板三:催办效果周报

周报只放三个指标加三张视图。三个指标是团队整体响应率、平均响应时长、闭环率。三张视图是个人响应模式、任务类型响应模式、渠道有效性。周报长度控制在一页,超过一页就说明分析过度了。

4. 模板四:催办话术分层卡

话术要按催办层级分三档,而不是一套话术用到底。首次提醒强调任务和时间节点,二次跟进询问卡点并提供支持,三次升级则需要明确后果和资源重排。每一档话术的目标不同,套用同一句话只会让对方感觉被机械对待。

5. 模板使用注意事项

这四张模板最容易踩的坑有三个:一是把跟进表做成大而全的任务清单,字段多到没人维护;二是把周报做成绩效排名表,引发对抗;三是把话术卡当成模板直接发送,缺少具体信息。避免这三个坑,系统才有机会跑起来。

八、四张可直接落地的模板结构

九、管理层催办的边界与节奏

1. 什么任务值得催,什么任务不该催

判断标准很简单:影响他人任务启动的、卡在关键路径上的、有明确外部交付承诺的,必须催。而那些纯探索性、没有明确节点、负责人有充分自主权的任务,催办只会破坏创造空间。管理层的催办资源应该集中在前一类任务上。

2. 催办频次的控制:何时升级、何时放手

我建议设两个升级触发器:超过约定响应标准一天未响应的,升级到二次跟进;超过节点两天未闭环且无合理卡点说明的,升级到资源重排。同时设一个放手信号:负责人主动同步了卡点和计划,且计划合理时,停止催办,只在下一个节点检查。

3. 把催办成本纳入管理决策

催办是有成本的,包括你的时间成本、对方的中断成本、以及关系成本。当一个任务需要催办超过三次仍未推动,理性选择不是继续催,而是重新评估这个任务是否应该由别人负责、是否应该拆解、是否应该取消。数据化催办的最终目的,是帮你做出这类判断,而不是让你变成一个更勤快的催办机器。

催办实操方法:管理层提升任务提醒效率的数据分析方法与模板

十、结尾:催办数据化的独特价值与下一步行动

回到开头那个创始人的困惑。他后来接受了我们的建议,把催办从"发消息"改成"记录加分析",两个季度后他告诉我,最大的变化不是任务完成率,而是他终于能在管理例会上用数据说明问题,而不是靠印象指责谁。这是我认为催办数据化最被低估的价值:它把管理层的情绪劳动,转化成了可讨论、可改进、可交接的管理资产。

关于这套方法,我最想强调的一个独特判断是:催办效率的天花板,从来不取决于你催得多聪明,而取决于任务定义得多清楚。任务定义不清,再精细的数据分析也只是在测量混乱。

如果你打算本周就开始,我建议只做三件事。第一,从当前所有在办任务里挑出五个最关键的,逐个补齐单一负责人、完成定义、硬性节点三个字段。第二,建一张催办记录表,字段只填七个,先跑两周,不分析。第三,两周后算一次响应率和闭环率,看看数据和你原本的印象有多大差距。

同时避开两个坑。一是不要一开始就把指标和绩效挂钩,否则数据必然失真。二是不要追求大而全的模板,先让系统跑起来,再慢慢加精度。这两个坑我在不同企业见过太多次,它们的破坏力远大于方法本身的不足。

把这套系统跑满一个季度,你会发现自己催办的次数在下降,但你对团队真实状态的理解在变清晰。这才是数据化催办真正值得投入的地方。

常见问题解答(FAQ)

1. 催办效率到底该看哪几个数据指标,有没有一个最小可用的口径?

我带一个十来人的团队,任务并行五六条,平时全靠微信和表格跟进。老板问我催办有没有效果,我只能说‘感觉比上周好点’,结果被追问到底好在哪里。我也想知道,是不是非得上一套完整的数据体系才能回答这个问题。

不用上完整体系,先固定三个最小指标就够:响应率、平均响应时长、闭环率。响应率=24小时内给出明确回复的催办次数÷总催办次数,用来判断‘催了有没有被听见’;平均响应时长=从发出催办到对方回复的平均间隔,用来判断‘响应快不快’;

闭环率=催办后任务真正完成并确认的次数÷总催办次数,用来判断‘催了有没有用’。建议按周统计,样本量低于10次的周不做趋势判断,只做记录。口径固定下来之后,同一团队纵向对比才有意义,不要中途改定义。

2. 催办次数是不是越多越有效,有没有一个大概的频次边界?

我一度以为催得越紧任务动得越快,结果有两三个人开始明显回避我,消息回得越来越慢。可我又不敢放松,怕一放手任务就彻底停摆。我特别想知道,催办到底有没有一个‘过了就不划算’的临界点。

催办的效果确实是先升后降的。前1到2次提醒通常有效,第3次之后如果没有新增信息,只是重复同一句话,边际效果会快速衰减,还会推高对方的情绪成本。可执行的做法是给任务设两档节奏:常规任务在截止前24小时提醒一次、截止当天提醒一次;

关键任务在截止前48小时、24小时、当天各一次,但每次都要带新信息,比如进度影响、依赖方变化、可选的推进路径。如果连续两次催办后对方仍无实质进展,不要继续加频次,而是升级处理:换沟通渠道、拉上相关方对齐优先级,或调整任务归属。

判断依据是同一任务三次以上无效催办后,闭环率不再提升,就说明该换方式而不是加力度。

3. 任务本身不可追踪,催办数据分析还有意义吗?

我们团队很多任务是在群里口头派的,谁负责、什么时候交、做成什么样都不太清楚。我发现这种情况下催办特别费劲,但又觉得先搞数据模板好像有点本末倒置。我想知道,到底该先补哪一头。

如果任务没有明确负责人、截止时间、交付标准,任何催办数据都会失真,采集出来的响应率也没有解释力。顺序必须反过来:先让任务可追踪,再谈催办分析。最小可追踪要求是每条任务至少写清四件事,唯一的负责人、截止时间、交付标准、当前状态。四项缺一,这条任务就不进催办统计,只在待澄清清单里推进。

补齐之后再开始记录催办次数和结果,数据才有意义。这个顺序不要颠倒,否则你统计的其实是沟通混乱程度,不是催办效率。

4. 用数据分析催办,会不会把管理变成监控,反而伤团队关系?

我担心一旦把每个人的响应率、响应时长都记下来,团队会觉得被盯着,气氛变得很紧张。可另一方面,不记录又确实说不清问题出在哪。我卡在‘想量化’和‘怕伤感情’之间,不知道边界该划在哪。

边界可以这样划:数据用来诊断任务和流程,不用来给人排名。具体做法是统计单位放在任务类型和流程环节上,比如‘需求评审类任务平均响应时长偏长’,而不是‘某人响应最慢’。对外沟通时只讲两类结论,哪类任务容易卡、哪个环节提醒方式无效,不点名个人响应数据。

同时把数据用途提前说清楚,比如用于调整提醒节奏和截止设置,而不是用于考核。如果某个人长期低响应,也应该先在一对一场景里了解是任务过载、职责不清还是优先级冲突,再决定是否调整。数据告诉你哪里出了问题,但不告诉你为什么,判断仍要由管理者来做。

核心关键词

读者评论

夏
夏梓萱

三个指标口径定义得很清楚,尤其是把'在跟'这类礼貌回复排除在有效响应之外,这点确实戳中了很多管理者的盲区。不过闭环率按双周统计,对于快速迭代的团队可能周期偏长,容易掩盖问题。

沈
沈启航

催办次数和闭环率反向变化这个结论挺反直觉的,但仔细想想有道理。高频催办很多时候只是在缓解管理者自己的焦虑,对推动任务并没有实际帮助。文章如果能把不同任务类型的催办节奏建议再细化一些会更好。

姜
姜书瑶

案例部分的数据变化很直观,但单案例的说服力有限,而且第二季度末的数据是否可持续还需要更长周期验证。另外用某项目管理工具做载体确实比手工表格靠谱,但工具本身不能替代管理判断,自定义字段设计不好照样白搭。

向
向书瑶

把响应率做成考核项导致数据失真这个反例太典型了,任何指标一旦和个人绩效强挂钩就会变形。文章前面强调数据分析的价值,但这里恰恰说明数据系统需要有边界,不能什么都拿来考核,否则催办系统反而会变成新的形式主义。

文章包含AI辅助创作:催办实操方法:管理层提升任务提醒效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/445942

赞 (0)
飞飞飞飞
超期提醒实操方法:管理层提升任务提醒效率的落地方案方法与模板
上一篇 2小时前
自动提醒流程与规范:管理层任务提醒落地方案关键指标
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
