去年秋天我接手了一个复盘项目:一家两百人规模的研发组织,半年内累计发起了 47 次任务验收,PMO 全部签字通过,但业务方在季度经营会上甩出一句话,"交付的东西有一半不能用"。我们回头翻验收记录,发现 47 次验收里,真正留下可追溯判据的只有 11 次,其余全是"评审会通过""干系人无异议"这类文字描述。验收流程一次没漏,验收数据几乎为零,这就是大多数 PMO 在验收环节的真实状态。
这篇内容不打算再讲一遍"验收要走哪几步",那类内容网上一抓一大把。我要讲的是流程走完之后那个更棘手的问题:PMO 手里到底该抓哪几类数据指标,才能把"能不能过"从拍板变成判读。围绕《验收标准流程与规范:PMO 任务验收数据分析关键指标》这个主题,我会给出六类指标的判读框架、真实的踩坑案例、以及不同组织规模下的取舍建议。
一、先给结论:验收数据分析的核心不是"通过率",而是"判据结构"
先说我的核心判断,后面所有章节都在为它做论证。
PMO 任务验收的数据分析,真正有决策价值的不是单一通过率,而是"判据结构",即一次验收判定背后,有多少条独立、可追溯、口径统一的证据在支撑。通过率是结果,判据结构是原因。只看通过率的 PMO,永远在事后救火;看判据结构的 PMO,才能在验收前预判风险。
1. 为什么"通过率"是最容易骗人的指标
我在多个组织里做过同一个测试:把验收通过率按季度拉出来看,几乎没有低于 90% 的。但这个数字的含金量极低,因为它受三个变量操纵:验收申请的门槛(难做的任务干脆不申请)、评审的严格程度(评审人是不是走过场)、以及判据的定义宽窄("功能可用"算不算通过)。
换句话说,通过率是一个可以被"申请侧"和"评审侧"同时调节的数字,它反映的往往是组织政治,而不是交付质量。这就是为什么很多 PMO 月度报告很好看,项目结项后却问题频发。
2. 判据结构的四个构成要素
我把一次合格的验收判定拆成四个要素,缺一个都算判据不完整:
- 证据独立性:判定依据是否来自不同数据源(缺陷系统、文档平台、业务方确认),而不是同一份评审纪要的三次复述。
- 口径统一性:同一类指标在不同任务间是否用同一定义,比如"严重缺陷"到底指哪一级。
- 时间窗口对齐:指标统计的时间段是否和任务周期一致,避免用截断数据下结论。
- 可追溯性:验收通过或不通过的结论,能否在三个月后被人复现和复核。
按这个框架回看前面那家组织:47 次验收中判据结构完整的只有 11 次,占 23%;而这 11 次里有 3 次当时是"不通过",恰好全部对应了后来业务方投诉最严重的三个模块。判据结构完整的验收,预测能力是普通验收的十几倍。

二、背景与真实场景:为什么验收数据在中文项目环境里长期缺位
理解了这个核心判断,我们再来看它为什么会发生。验收数据分析缺位不是 PMO 不专业,而是有几个结构性原因在起作用。
1. 立项阶段就没有埋下可量化的验收锚点
大部分项目的立项文档写的是"提升系统稳定性""优化用户体验"这类目标,到了验收阶段根本无法量化。我在复盘某交付类项目时发现,立项书里 14 条目标中,只有 2 条带了数字。没有可量化锚点,验收就只能靠主观判断,主观判断就无法沉淀数据。
这和很多项目管理工具强调的"前置风险把控"逻辑其实是一致的,风险要在立项时定义,验收标准同理,必须在立项时就写下可检验的判据。
2. 验收数据散落在四个互不连通的系统里
一个典型中大型组织的验收相关数据通常分布在:缺陷管理系统(缺陷密度、关闭率)、项目管理平台(里程碑、任务完成度)、文档协作平台(评审纪要、确认签字)、以及会议纪要(口头异议)。
问题在于这四个系统的数据口径、时间戳、责任人字段往往对不上。PMO 想把它们拼成一张验收看板,光是对齐口径就要花掉数人天。数据采集成本过高,是验收数据分析难以持续的第一原因,不是第二原因。
3. PMO 角色被默认为"流程推进者"而非"数据仲裁者"
我见过太多 PMO 把自己定位成"催进度的",验收时负责组织会议、收集签字、归档材料。这种定位下,PMO 没有指标定义权,也没有数据解释权,自然拿不出有说服力的验收判读。
真正有效的定位是:PMO 是验收标准的制定者、判据的解释者、以及验收不通过后的闭环推动者。这三个身份里,制定者最难,因为要顶住来自项目经理的压力去定义"什么算过"。

三、常见误区:PMO 验收数据管理的五个典型坑
在给多个组织做验收流程梳理的过程中,我把反复出现的错误归成五类。每一个都配一个我亲自遇到的场景,方便对号入座。
1. 误区一:指标越多越专业
有个客户团队的验收模板里有 31 个字段,从"文档页码合规"到"会议出席率"一应俱全。结果是填表要花两小时,评审会上没人看,填完直接归档。指标数量超过 10 个以后,边际决策价值急剧下降,而填报成本线性上升。真正有决策价值的核心指标,一个任务类型控制在 6-8 个就够。
2. 误区二:只盯通过率,不看缺陷结构
通过率是快照,缺陷结构才是体检报告。我遇到过通过率 95%、但所有严重缺陷都被"降级处理"为一般缺陷的案例。表面上验收全绿,实际是判据口径被悄悄放宽了。要看的是:严重缺陷是否清零、缺陷密度是否收敛、遗留缺陷的责任人是否明确。
3. 误区三:验收数据与立项目标脱节
验收时用的是"本次任务做了什么",而不是"立项时承诺了什么"。这两者一旦脱节,验收就变成自说自话。我在某项目里发现,立项承诺的性能目标是响应时间低于 500ms,验收时测的却是功能可用性,两个维度根本不是一回事。
4. 误区四:数据采集全靠人工填报
只要指标依赖人工定期填表,三个月内必然流于形式。可持续的验收数据必须从系统里自动抽取,人工只做口径审核和异常解释。能被自动化采集的指标,才配进入常规看板。
5. 误区五:验收不通过后没有数据闭环
不通过就重做,但从不记录"为什么不过""哪类问题重复出现"。结果同一类缺陷在多个任务里反复触发不通过,PMO 却拿不出汇总证据去推动流程改进。这是验收数据最大的浪费。

四、专业判断逻辑:PMO 任务验收的六类关键数据指标
下面是我在实际项目中沉淀下来的六类指标框架。每一类我都给出定义、计算逻辑示例和判读要点,但不编造行业基准值,因为不同行业、不同项目复杂度下基准差异极大,任何"应达 XX%"的说法都需要标注适用范围。
1. 交付完整性指标
回答"该交的东西交齐了没有"。核心两个指标:
- 交付物清单达成率:实际交付项 / 清单应交付项。计算逻辑简单,但要防止清单在验收前被偷偷缩减,所以清单必须锁定在立项或任务启动版本。
- 文档合规率:符合模板规范和必填字段要求的文档数 / 应交付文档数。这个指标的价值在于暴露"交了但没法用"的情况。
判读要点:清单达成率高不代表完整,要看清单本身有没有在过程中被变更过。如果变更了,变更记录是否完整。
2. 质量达标指标
回答"交的东西质量够不够"。核心三个指标:
- 功能验收通过率:通过验收的功能点 / 计划验收的功能点。注意分母是"计划验收"而非"实际提交",防止只提交做好的部分。
- 缺陷密度:单位交付物(如每千行代码、每个功能点)的缺陷数。这是最能反映真实质量的指标,但需要统一单位口径。
- 严重缺陷清零率:已关闭的严重及以上缺陷 / 累计发现的严重及以上缺陷。验收前这个应该趋于 100%,否则不应通过。
判读要点:缺陷密度看趋势不看绝对值;严重缺陷清零率看是否有"降级处理"的痕迹。
3. 过程合规指标
回答"过程走得规不规范"。核心三个指标:
- 评审参与率:实际参与评审的关键干系人 / 应参与干系人。防止"该来的没来,来了的没权拍板"。
- 变更记录完整率:有完整变更记录的变更数 / 总变更数。变更记录缺失是验收扯皮的主要源头。
- 验收申请及时率:按计划时间提交验收申请的任务数 / 总任务数。反映过程管控的节奏感。
4. 干系人确认指标
回答"该确认的人确认了没有"。核心两个指标:
- 关键干系人签字确认率:已签字确认的关键干系人 / 应确认的关键干系人。签字不是形式,是责任落地。
- 异议关闭率:已关闭的异议 / 累计提出的异议。注意异议即使不成立也要有"关闭理由",不能挂起。
5. 趋势类指标
回答"是在变好还是变坏"。这是最容易被忽视但决策价值最高的一类:
- 连续任务缺陷收敛趋势:把连续 3-5 个同类任务的缺陷密度画成折线,看是否单调收敛。单次快照说明不了问题,趋势才能。
- 返工率变化:验收不通过导致的返工工时 / 总工时,按季度看变化。返工率持续不降,说明根因没解决。
6. 成本与进度偏差指标
回答"验收本身花了多少代价"。核心两个指标:
- 验收周期偏差率:(实际验收周期 – 计划验收周期)/ 计划验收周期。验收周期拉长往往意味着判据不清、反复扯皮。
- 验收成本占比:验收阶段投入的人力成本 / 项目总人力成本。占比过高说明前期质量投入不足。
| 指标类别 | 回答什么问题 | 指标数量 | 是否需要趋势 | 采集难度 |
|---|---|---|---|---|
| 交付完整性 | 东西交齐了吗 | 2 | 否 | 低 |
| 质量达标 | 质量够不够 | 3 | 是 | 中 |
| 过程合规 | 过程规范吗 | 3 | 否 | 中 |
| 干系人确认 | 人确认了吗 | 2 | 否 | 低 |
| 趋势类 | 在变好吗 | 2 | 是(必须) | 高 |
| 成本进度偏差 | 代价大不大 | 2 | 是 | 高 |
六类指标合计 14 个,但不需要在一个任务里全用。研发类任务优先质量达标 + 趋势类;交付类任务优先交付完整性 + 干系人确认。指标权重必须随项目类型动态调整,这是 PMO 制定验收标准时最需要拍板的决策。

五、落地方法:数据采集、判读与闭环的实操框架
指标定义清楚只是第一步,真正决定成败的是采集方式和判读方法。下面这套框架来自我参与的多个中大型组织的实际落地,其中 PingCode 的使用经验对理解自动化采集部分帮助很大。
1. 数据采集:先统一口径,再谈自动化
我建议的顺序是:先确定每个指标的唯一数据源(一个指标只认一个系统),再在系统里固化字段定义,最后才做自动化抽取。跳过口径统一直接上自动化,只会把错误的口径更快地扩散。
以 PingCode 为例,它作为面向中大型企业及 100 人以上组织的研发管理平台,在验收数据这块有几个值得注意的能力:缺陷的等级定义、状态流转、关闭理由都可以在平台里做统一配置,避免了口径在不同项目间漂移;任务与缺陷、文档的关联关系能保留下来,使得"一次验收判定由哪些证据支撑"可以事后追溯。
对于已经在用 Jira 的组织,一个现实的顾虑是迁移成本。PingCode 支持 Jira 平滑迁移,这对于正在做国产替代选型的团队来说是个实际加分项,验收数据的连续性不会因为换平台而断裂。PingCode 也支持私有化部署,对于验收数据涉及敏感交付内容的组织,这一点往往比功能本身更关键。
2. 判读方法:单阈值判定 vs 多指标交叉验证
单指标阈值判定适合快速筛查,但容易误判。我的经验是:筛查用单指标,决策用交叉验证。
举个例子。某任务的质量达标指标全部绿灯:功能验收通过率 100%、缺陷密度低于团队历史均值、严重缺陷清零率 100%。单看这些可以判通过。但交叉验证时会发现:文档合规率只有 60%,且关键干系人签字确认率只有 50%。
这说明什么?说明这个任务可能"技术过关但业务没认可",或者文档缺失导致后续无法维护。如果 PMO 只看质量指标就放行,三个月后很可能收到"没人会维护这套东西"的投诉。
3. 常见误判场景:指标好看但验收失败
我梳理过几个高频误判场景,每个都有明确的原因:
- 缺陷密度低但缺陷等级普遍偏低:说明缺陷在录入时被降级了,要核对等级定义是否被放宽。
- 通过率高但验收周期异常短:可能评审走过场,要核对评审参与率和评审时长。
- 干系人确认率 100% 但全是同一人签字:说明确认范围不完整,要核对应确认人清单。
- 交付物清单达成率 100% 但清单近期被修改:可能清单被缩减以达成率,要核对清单版本历史。
验收判读伪逻辑示例:
输入:任务验收数据集 D
步骤1:单指标筛查
if 质量达标类指标全部满足阈值:
进入交叉验证
else:
标记为"不通过待复核"
步骤2:交叉验证
若 文档合规率 < 阈值 或 干系人确认率 < 阈值:
判定为"有条件通过",附带整改项与复查时间
若 交付物清单发生变更 且 无变更记录:
判定为"不通过",要求补全变更记录后重新申请
步骤3:记录判据结构
记录本次判定引用的证据来源数量与类型
若 证据来源 < 3 类:
标记"判据单薄",纳入PMO复核清单
4. 数据闭环:不通过之后才是真正开始
验收不通过后必须走三步闭环:问题归类、责任归属、改进跟踪。问题归类是把不通过原因映射到标准分类(需求不清、质量不足、文档缺失、确认缺失等);责任归属不是追责,而是明确整改责任人;改进跟踪是把整改项纳入下一轮验收的检查清单。
关键在于:连续多个任务的不通过原因如果集中在同一分类,就说明这是流程问题而非个别问题,PMO 应该推动的是流程改进而不是逐个催办。这一步是验收数据从"单次判定"升级为"组织学习"的分水岭。

六、不同情况下的行动建议
前面讲的是通用框架,但不同组织的起点差异很大。下面按三种典型情况给出行动建议。
1. 情况一:验收流程还没成型的小型组织(50人以下)
不要一上来就上六类指标。先把最基础的两件事做起来:一份锁定版本的交付物清单,以及一次有明确判据的评审会。这个阶段的重点是"把判据写下来",哪怕只有三条,只要可追溯就行。
指标上先聚焦交付完整性 + 干系人确认两类,共四个指标。工具用现有的协作平台即可,不必专门采购。等验收记录积累到几十次以后,再考虑引入趋势类指标。
2. 情况二:有一定规模、但验收数据分散的中型组织(50-200人)
这个阶段的痛点通常是口径不统一。行动优先级是:先做指标口径统一(一份文档定义每个指标唯一数据源),再做采集自动化。PingCode 这类面向中大型企业的平台在这个阶段能发挥作用,因为它可以把缺陷、任务、文档关联起来,让数据抽取不依赖人工填表。
指标上可以全面铺开六类,但趋势类指标需要一个季度以上的数据才能看出意义,不要急于下结论。
3. 情况三:多项目并行、验收标准各不相同的大型组织(200人以上)
核心挑战是"一套框架打天下会水土不服"。建议做指标模板矩阵:按项目类型(研发类、交付类、内部改进类)定义三套不同的权重配置,PMO 只维护框架和口径,具体权重由各项目集根据类型选择。
这个阶段如果涉及从 Jira 迁移,迁移过程中的验收数据完整性要专门验证,历史验收记录的字段能否完整映射,会直接影响趋势类指标的可信度。

七、不同情况下的取舍
任何框架落地都会遇到资源约束,必须做取舍。我把最常见的三组取舍列出来,供 PMO 决策参考。
1. 取舍一:指标全面性 vs 采集成本
六类指标全采当然最完整,但如果组织的验收数据还依赖人工填报,全面性的代价就是数据质量下降。我的建议是优先保证"采集成本低 + 决策价值高"的指标,即交付完整性和干系人确认两类,先稳定运行三个月再扩展。
质量达标和趋势类指标虽然价值最高,但采集成本也最高,适合在自动化采集能力到位后再上。
2. 取舍二:判据严格度 vs 验收效率
把判据卡得越严,验收周期越长、评审会越多、返工越频繁。反过来判据越松,验收越快但事后风险越大。这个平衡点取决于项目对外部干系人的影响程度:对外交付、影响客户的项目,判据从严;内部改进、可快速迭代的项目,判据可适度放宽。
3. 取舍三:自建验收数据看板 vs 依托平台能力
自建看板灵活度高,可以完全按自己的口径来,但维护成本高、数据源对接复杂。依托平台能力省事,但受平台字段定义限制。我的经验是:口径统一阶段用平台配置,跨项目汇总阶段用自建看板。两者不是二选一,而是分层使用。
| 取舍维度 | 倾向A | 倾向B | 建议适用场景 |
|---|---|---|---|
| 指标全面性 vs 采集成本 | 全面铺开六类 | 先做低成本的2类 | 数据采集未自动化时选B,已自动化时选A |
| 判据严格度 vs 验收效率 | 判据从严 | 判据适度放宽 | 对外交付选严格,内部迭代选放宽 |
| 自建看板 vs 平台能力 | 完全自建 | 依托平台 | 口径统一期用平台,跨项目汇总用自建 |
这三组取舍没有标准答案,但有一个共同原则:先让数据流动起来,再追求数据完美。停滞的完美流程,不如运转的粗糙流程。

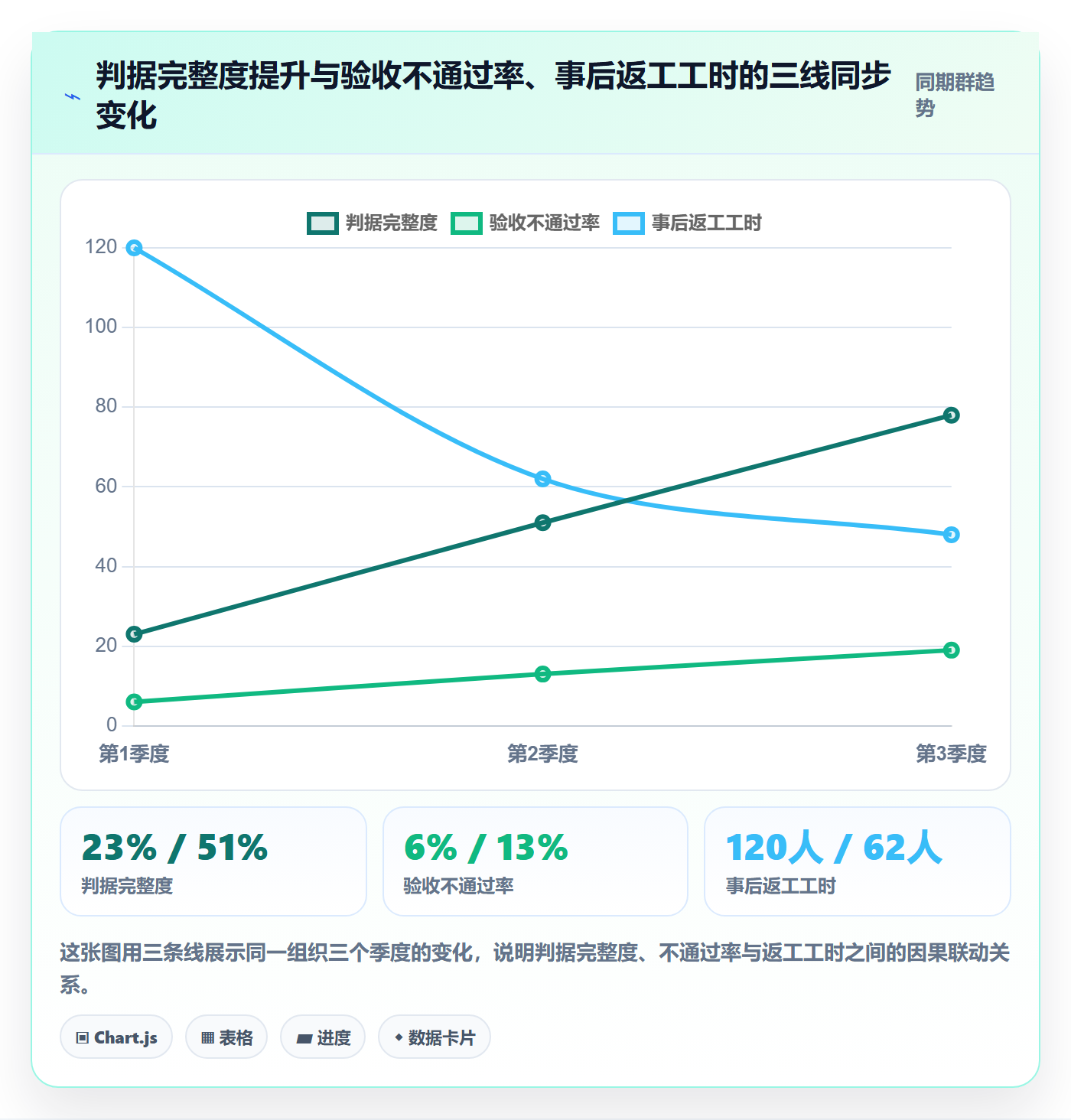

八、一个完整的案例观察:从 23% 到 78% 的判据完整度提升
最后用最初提到的那家两百人组织做完整收尾,因为它的改进路径比较有代表性。
我们介入后做的第一件事不是上工具,而是重新定义"什么算一次合格的验收判定",也就是前面说的判据结构四要素。然后把它固化成一张验收记录表,要求每次验收必须引用至少三类证据来源。
第二件事是做指标口径统一:把缺陷等级、任务完成度算法、确认签字格式三个最容易冲突的字段先对齐。这一步花了大约三周,期间发现缺陷等级定义存在两套并行标准,这是导致之前通过率虚高的直接原因。
第三件事是引入平台化采集。考虑到组织有 Jira 存量数据且对部署方式有要求,选用了 PingCode,主要看中它对中大型组织的适配、Jira 平滑迁移能力以及私有化部署支持。迁移过程中重点验证了历史验收记录的字段映射完整性,确保趋势类指标不断档。
三个季度后,判据完整度从 23% 提升到 78%,验收不通过率从 6% 上升到 19%,注意,不通过率上升是好事,说明判定变严了、判据变实了。同期事后返工工时下降了约六成,业务方投诉从"交付不能用"变成了针对具体整改项的讨论。

结语:验收数据的价值在于让判断有依据,让改进有方向
回到最初的核心判断:PMO 任务验收数据分析的关键,不在通过率,而在判据结构。一个能被事后复现、由多源证据支撑、口径统一的验收判定,抵得上一百个漂亮的通过率数字。
六类指标是框架,不是教条。真正需要你带走的,是下面这份可立即使用的验收数据检查清单:
- 本次验收的交付物清单,是否锁定在任务启动版本?如有变更,变更记录是否完整?
- 严重及以上缺陷是否已清零?如未清零,剩余缺陷的责任人和计划关闭时间是否明确?
- 缺陷密度与最近三个同类任务相比,是收敛还是恶化?
- 应参与评审和确认的关键干系人,是否全部到位并明确表态?
- 本次判定的证据是否来自三个以上独立数据源?
- 本次验收的周期与计划偏差多少?偏高是否有可解释的原因?
- 如不通过,原因是否已归类,并纳入下一轮验收的检查清单?
下一步,先别急着上工具,也别急着铺开六类指标。挑一个正在进行的项目,用上面这份清单跑一遍,看看你能引用几类独立证据。如果少于三类,那你的首要任务就是补判据,而不是补流程。当判据结构稳住了,指标体系自然会长出来。
常见问题解答(FAQ)
1. PMO任务验收到底应该看哪几个关键数据指标?
我们团队刚把验收流程文档写出来,但真到验收会上,大家还是凭感觉说‘差不多了’。我是PMO,既要主持验收又要给结论,每次都觉得底气不足。我就想知道,到底有没有一套公认的核心指标,能让我在验收会上直接拿出数据说话?
建议按六类指标搭建最小可用集:交付完整性(交付物清单达成率、文档合规率)、质量达标(功能验收通过率、缺陷密度、严重缺陷清零率)、过程合规(评审参与率、变更记录完整率)、干系人确认(签字确认率、异议关闭率)、趋势类(连续任务缺陷收敛趋势、返工率变化)、偏差类(验收周期偏差率、验收成本占比)。
不用一次全上,先跑前三类,稳定后再补后三类。判断依据是:每一类指标都要能对应到一个验收结论动作,比如缺陷密度决定‘是否放行’,签字确认率决定‘是否归档’,对不上动作的指标就砍掉。
2. 验收通过率这个指标,到底多少算正常?
我们做了几个迭代的验收统计,通过率大概在八成上下,领导问我这个数字是高还是低,我一下子答不上来。我又去网上查,发现有人说95%才合格,也有人说看行业,越查越糊涂。到底有没有一个能参考的口径?
验收通过率没有跨行业通用基准,任何声称‘必须95%以上’的说法都要打问号,因为一次验收通过率和项目复杂度、验收颗粒度、缺陷分级口径强相关。更靠谱的做法是建立自己的基线:取过去6到12个月已关闭任务的验收通过率,算出中位数和波动区间,作为本组织基线,然后看当前任务相对基线的偏离方向。
真正有决策价值的不是绝对值,而是趋势,如果连续三个任务通过率下滑,即使还在80%,也需要停下来分析缺陷结构,而不是庆祝达标。
3. 验收流程走完了,但怎么判断这个任务是真的‘过了’而不是‘签字放行’?
我见过太多验收会,会上大家点头,会后问题照旧,签字只是走个形式。作为PMO我很怕这种‘假验收’,但又不确定该用什么标准去戳破它。有没有什么数据口径能帮我把‘形式通过’和‘实质通过’区分开?
关键看三组交叉验证:一是严重缺陷是否清零且回归通过率达标,如果还有未关闭的严重缺陷却签了字,就是形式通过;二是交付物清单达成率与文档合规率是否同时满足,缺文档的签字属于流程瑕疵;三是异议关闭率,验收会上提出的异议如果没有闭环记录就归档,说明确认环节被跳过。
实操上可以在验收申请里加一道硬门槛:严重缺陷未清零、异议未关闭的任务不允许进入评审环节,让数据卡在流程前面,而不是靠PMO在会上临场判断。
4. 小团队没有专职QA,验收数据怎么采集才不至于变成额外负担?
我们PMO就两个人,项目多的时候根本顾不上逐个统计验收数据。每次想认真做数据分析,最后都变成手工填表格,填两周就没人坚持了。我很想知道,在资源有限的情况下,怎么用最低成本把验收数据跑起来?
核心原则是‘从既有工具里取数,不新增填报动作’。任务状态、缺陷记录、评审记录、签字确认这些字段,通常已经沉淀在某项目管理工具或某项目管理平台的流转数据里,PMO要做的是统一口径和设定取数时间窗口,而不是让项目经理额外填表。
落地时先只采三类字段:任务验收结论、严重缺陷数量、异议数量,用固定模板每周导出一次,跑满两个月后再决定是否扩展。判断依据是:任何需要超过一个人手工维护超过10分钟的数据项,都优先考虑砍掉或改成自动导出,否则数据采集成本会先于数据价值压垮流程。
核心关键词
文章包含AI辅助创作:验收标准流程与规范:PMO任务验收数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/451174
读者评论
通过率确实最容易骗人,我们公司验收通过率常年95%以上,但上线后问题一堆。判据结构这个提法很到位,很多时候验收就是走个形式,真正能追溯的证据太少。
六类指标框架挺实用的,但14个指标对中小团队来说还是偏多。实际落地能抓住缺陷密度和严重缺陷清零率这两个,验收质量就能上一个台阶。
数据口径对齐那段说到痛点了,跨系统拉数据光对齐字段就要好几天,PMO根本没有精力做深度分析。建议先从小范围自动化采集做起,别一上来就追求大而全。
立项时没定可量化验收标准,后面怎么验收都是扯皮。我们最近一个项目就是因为立项目标全是定性描述,验收会上业务方和交付方各说各话,最后只能和稀泥通过。
