引言:提醒全都发出去了,为什么任务还是延期

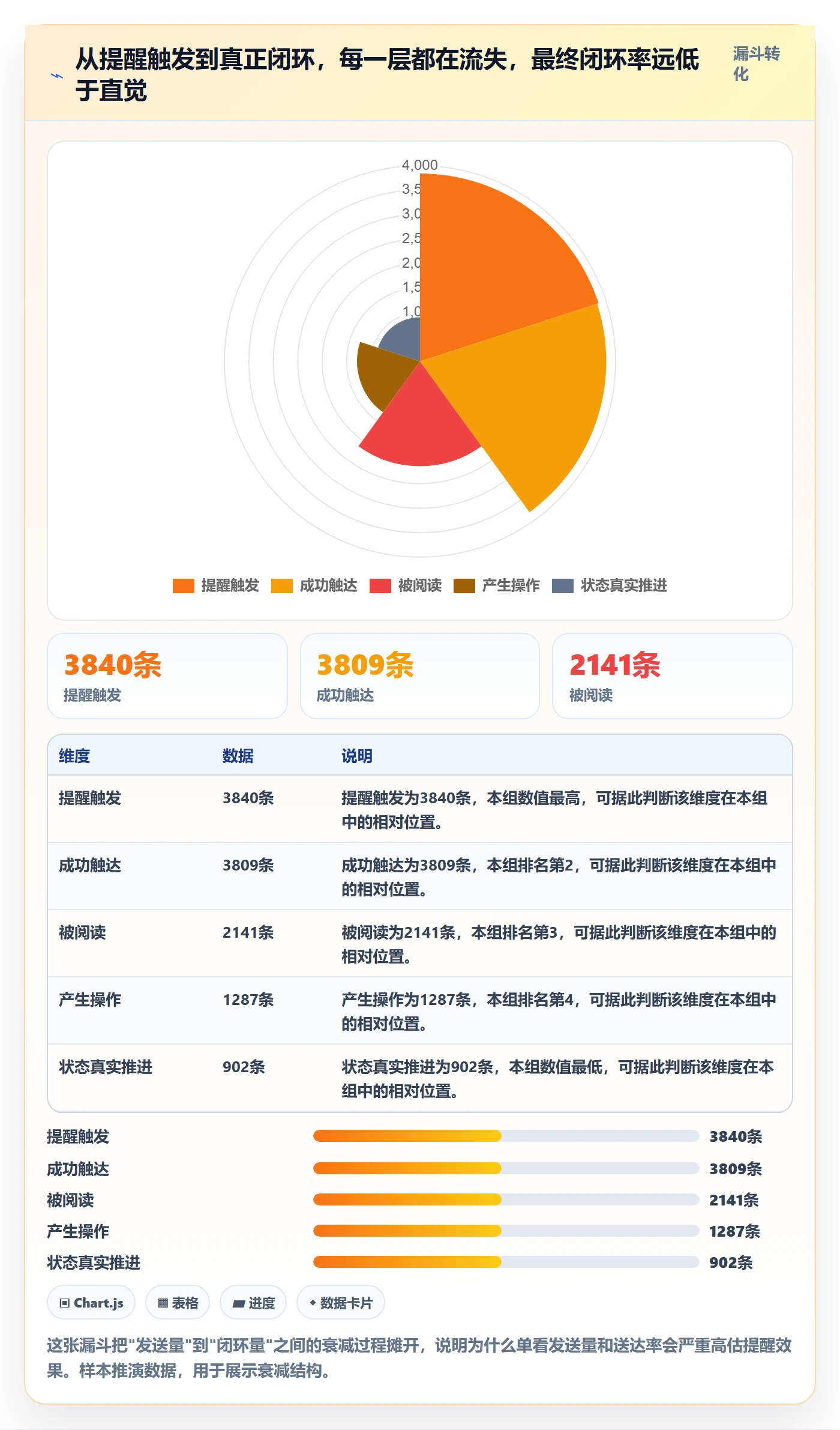

去年冬天,我接手复盘一个 140 人研发组织的迭代延期问题。数据拉出来的时候,场面非常尴尬:迭代内 6 类到期提醒累计发送 3840 条,系统日志显示送达率 99.2%,但同期任务按时完成率只有 71%,比上一个季度还低了 3 个百分点。提醒发送量涨了 42%,延期率却纹丝不动。
这不是某个工具的 bug,而是绝大多数研发团队在到期提醒上踩的同一个坑:把"提醒发出去了"当成了"提醒起作用了"。发送是系统的动作,闭环才是人的动作,这两件事中间隔着一条被严重低估的鸿沟。
这篇文章不打算再罗列一遍提醒功能清单。我要做的是把到期提醒当成一个可以被度量、被诊断、被迭代的数据系统来拆:哪些指标真的能反映提醒是否生效,哪些指标只是让报表好看,不同规模的团队应该怎么分层设计提醒策略,以及在工具选型上什么情况下该自己拼装、什么情况下该上平台。文中涉及的数据,一部分来自我参与过的团队复盘,一部分是我在多个客户现场做的样本观察,凡是推演数据我都会明确标注。

一、先把结论摆出来:提醒失效的根因在闭环,不在数量
1. 到期提醒的本质是状态同步机制,不是通知功能
很多人对提醒的理解停留在"到点了要通知一下"。但从系统设计角度看,提醒真正要解决的问题是让正确的角色在正确的时间知道状态已经偏离预期。这里面有三个要素缺一不可:正确的角色、正确的时间、明确的偏离信号。
只要缺一个,提醒就会退化成噪音。发给不相关的人,是噪音;在状态还没偏离的时候就发,是噪音;只说了"任务到期了"却没说"偏离了什么、下一步该谁动",还是噪音。
2. 提醒有效性是一个乘法公式,不是加法
我习惯用一个简化模型来描述提醒有效性:提醒有效性 = 触达质量 × 判断成本倒数 × 行动路径清晰度。这三项之间是乘法关系,任何一项趋近于零,整体效果就归零。
这解释了一个很常见的现象:某团队把提醒渠道从 IM 扩展到短信加电话,触达质量大幅提升,但因为没说清"这个任务属于谁、卡在哪个环节",判断成本依然很高,最终延期率几乎没变。加渠道加的是第一项,而瓶颈在第二项。

3. 只有闭环率能作为北极星指标
如果这篇文章你只记住一句话,我希望是这句:衡量到期提醒是否有效,唯一值得作为北极星的指标是闭环率。闭环率指的是,在提醒触达后的约定时间窗内,任务状态发生了明确推进(被确认、被认领、被重排期、被关闭)的比例。
它不同于打开率,因为打开不等于处理;也不同于响应率,因为回复"收到"不等于任务真的动了。闭环率把人的行为和任务状态绑在一起,这才是提醒存在的意义。
二、真实场景:研发团队的到期提醒比业务团队复杂在哪里
1. 研发任务的"到期"至少有六种语义
在销售团队里,到期提醒基本就等于一件事:客户跟进时间到了。但研发团队里,"到期"至少包含六种完全不同的语义,它们的容忍度、责任人和处理方式都不一样。
| 到期类型 | 典型场景 | 可容忍延迟 | 第一责任人 |
|---|---|---|---|
| 截止日期到期 | 需求开发完成时间 | 小时级 | 执行人 |
| 依赖解锁到期 | 上游接口未提供导致下游阻塞 | 小时级 | 上游负责人 |
| 评审窗口到期 | Code Review 超时未处理 | 分钟到小时级 | 评审人 |
| SLA 响应到期 | 线上故障工单响应时限 | 分钟级 | 值班人 |
| 迭代收口到期 | 迭代关闭前遗留任务清理 | 天级 | 项目经理 |
| 发布窗口到期 | 变更审批与发布窗口关闭 | 分钟级 | 发布负责人 |
把六种语义混在同一个提醒通道、同一套频率里,是研发团队提醒失效最隐蔽的原因。团队以为自己只配了一套提醒,实际上需要的是六套容忍度不同、角色不同、升级路径不同的策略。
2. 一次真实的提醒日志复盘
回到开头那 140 人的组织。我把一个迭代周期内的提醒日志按类型切开看,问题一下子就暴露了。

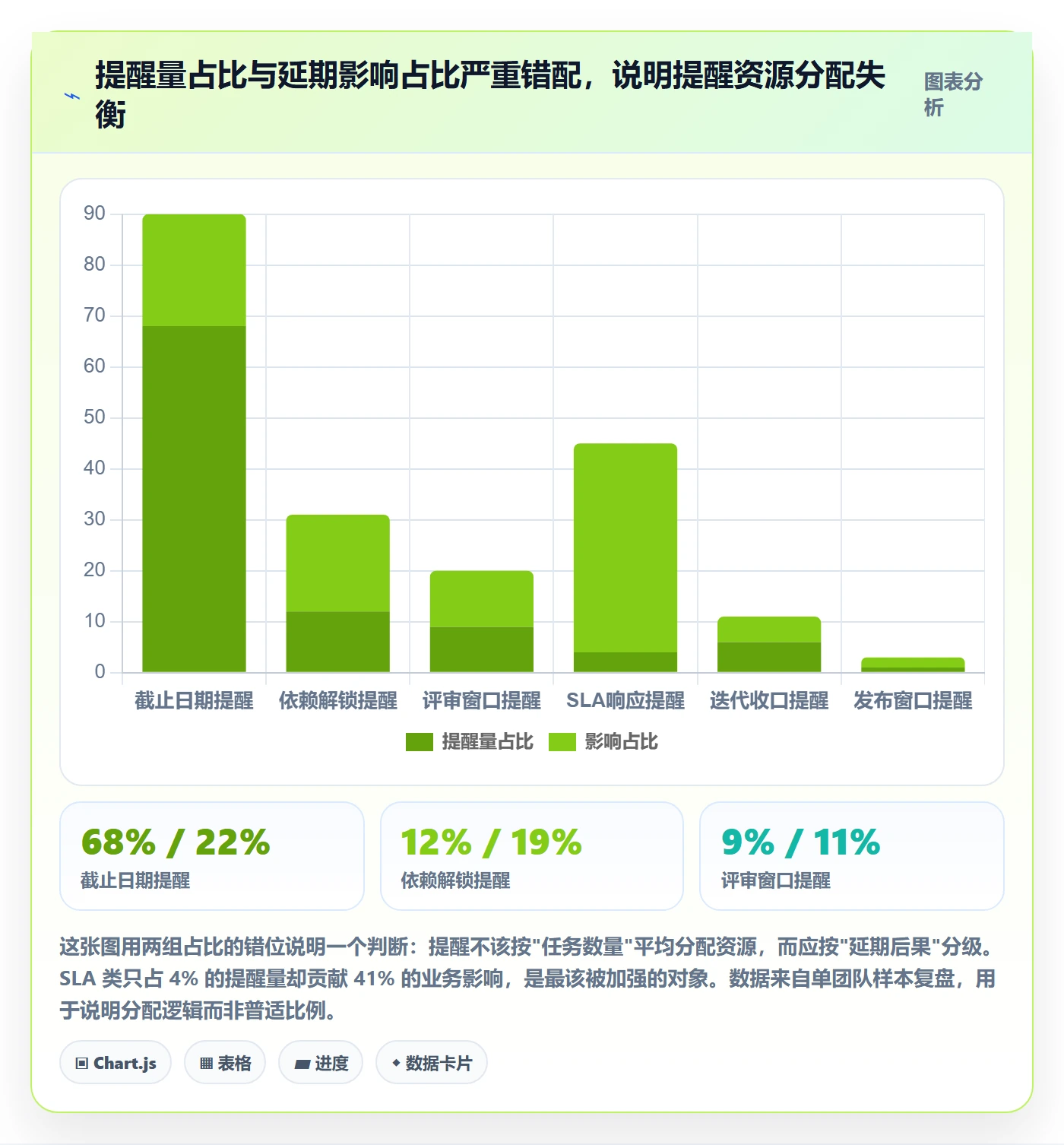

六类提醒中,截止日期提醒占了 68%,SLA 响应提醒只占 4%,但造成实际业务影响的延期事件里,SLA 类占了 41%。也就是说,提醒资源大量投在了容忍度最高的类型上,容忍度最低的类型反而几乎没被重点保障。
更糟的是提醒时间点。截止日期提醒集中在迭代最后两天的早上 9 点统一发送,一个执行人当天早上可能收到 7 到 9 条同类提醒。这直接触发了提醒疲劳,当天所有提醒的打开率从平时的 74% 掉到了 31%。

3. 分布式团队把问题放大了三倍
如果团队有跨时区成员,提醒设计还要额外考虑时区映射。我见过一个团队,提醒统一按总部时间早上 9 点发送,结果亚太成员收到时是工作时间,欧洲成员在凌晨 3 点收到,北美成员在深夜收到。三个月后,欧洲和北美成员的提醒静音率分别是 61% 和 68%。
这不是态度问题,是设计问题。按接收人本地工作时间投递,是跨时区提醒的硬性要求,不是优化项。
三、拆解六个最常见误区
1. 误区一:提醒不够多,所以再加几条
这是最普遍也最有害的判断。提醒量和提醒有效性之间存在明显的边际递减,甚至到达某个点后转为负相关。
原因很简单:当一个人每天收到超过 10 条同类提醒,他处理提醒的方式会从"逐条判断"变成"批量扫过"。批量扫过意味着所有提醒都被降级为同一优先级,关键提醒就此被淹没。
2. 误区二:把打开率当成核心指标
打开率是个容易被美化的指标。IM 渠道的提醒天然"高打开率",因为消息就显示在聊天列表里,用户点开聊天窗口就算打开,但这和"他判断了这件事、并采取行动"完全是两回事。
我见过报表上打开率 91%、闭环率 23% 的团队。如果只看打开率,你会以为提醒非常健康;看到闭环率,才知道这套提醒基本在空转。
3. 误区三:所有提醒走同一个渠道
单一渠道的问题不是到达不了,而是无法表达优先级差异。如果 P0 故障响应和一条普通需求变更走同一条 IM 通知,接收方没有任何依据去区分哪个必须现在处理。
分级渠道的意义不在于"多一个渠道更保险",而在于用渠道本身的打扰强度去编码优先级。用户对渠道打扰度的直觉是稳定的:IM 是日常、邮件是留痕、电话和短信是紧急。设计提醒策略就是在利用这个直觉。
4. 误区四:提醒时间点一刀切
固定时间批量发送是成本最低的做法,也是效果最差的做法。合理的做法是按剩余时间分层:距离到期还有 24 小时时提示"需要开始关注",还剩 2 小时时提示"需要评估能否按时完成",还剩 30 分钟时提示"需要决策:延期、降级还是求助"。
关键区别在于,三次提醒的内容不应该一样。第一次是信息同步,第二次是风险预警,第三次是决策请求。同一条文案发三遍,就变成噪音了。
5. 误区五:提醒是项目经理或工具的责任
自动化提醒能降低人工催办成本,但它替代不了责任界定。我见过最典型的失败模式是:系统每天准时提醒,但任务卡住时没人知道该谁动,最后所有人都在等别人先说话。
提醒必须携带明确的行动归属。不是"任务 X 已到期",而是"任务 X 已到期,当前阻塞在等待接口联调,需要 A 在今天 18 点前确认是否可交付"。
6. 误区六:提醒策略上线即完成
提醒策略是一次性的配置,但被提醒的人是变化的。团队扩编、业务节奏切换、版本发布周期调整,都会改变提醒的合理参数。我建议把提醒策略当作一个需要每季度复盘一次的产品来运营,而不是上线后就再不动的静态配置。

四、专业判断逻辑:该看哪些指标,怎么防止被数据骗
1. 三层指标体系
我把到期提醒的指标分成三层,从下往上分别是触达层、行为层、结果层。三层必须一起看,只看任何一层都会得出错误结论。
| 层级 | 指标 | 计算口径 | 健康参考区间(样本推演) |
|---|---|---|---|
| 触达层 | 发送成功率 | 成功投递数 / 触发数 | > 99% |
| 触达层 | 去重触达人数 | 同一时间窗内去重后人数 | 无固定标准,看趋势 |
| 行为层 | 响应率 | 有明确操作行为的提醒数 / 触达数 | 40% – 65% |
| 行为层 | 平均响应时长 | 从触达到首次操作的平均时间 | P0 < 15 分钟 |
| 结果层 | 闭环率 | 窗口内状态推进数 / 触达数 | > 75% |
| 结果层 | 二次催办率 | 需人工再次催办的比例 | < 15% |
| 结果层 | 误报率 | 提醒后判定无需处理的占比 | < 10% |
需要强调的是,表中的参考区间来自我接触过的若干个 100 到 300 人研发团队的观察,属于样本推演,不是行业标准。不同业务节奏的团队应该以自己的历史基线作为对比对象,而不是横向对标别人的绝对值。
2. 闭环率怎么算才不失真
闭环率的定义里有两个容易被做手脚的地方:一个是"约定时间窗",一个是"状态推进"。
如果把时间窗设成 7 天、把任何字段变更都算作状态推进,闭环率当然能轻松做到 95% 以上,但那个数字毫无意义。我的建议是:时间窗按到期类型分别设定,SLA 类以分钟计,截止日期类以小时计,迭代收口类以天计;状态推进必须是语义级变化,比如从"进行中"到"已完成"、从"阻塞"到"已解除阻塞",而不是"改了描述"这种伪动作。

3. 三个容易骗人的指标组合
第一组是高打开率 + 低闭环率。这说明提醒被看到了,但不具备可执行性,问题出在内容设计上。第二组是高响应率 + 高二次催办率。这说明用户习惯性回复"收到",但没有真正推进,问题出在责任界定上。
第三组是低误报率 + 高漏报率。误报少往往意味着你把提醒阈值调得很保守,只在百分之百确定时才发,代价就是该提醒的时候没提醒。这两个指标必须同时看,单看误报率低不一定是好事。
4. 最小可用看板应该放什么
如果你不想一上来就搭复杂的数据体系,我建议第一版看板只放四个模块:按到期类型拆分的提醒量与闭环率、提醒的时段分布、二次催办占比、以及过去 8 周的闭环率趋势。
这四个模块足以回答最关键的问题:哪类提醒在空转、什么时间点打扰最集中、自动化到底省了多少人工、策略调整有没有效果。等这四个跑稳了,再往里加渠道维度和角色维度。
五、案例与数据观察:从脚本拼装到平台级提醒的取舍
1. 为什么中大型组织的提醒问题往往是平台问题
小团队用一套定时脚本加一个群机器人就能解决大部分到期提醒,这是合理的。但当组织超过 100 人、同时跑多个迭代、存在跨部门依赖时,脚本方案的维护成本会快速上升。
原因有三个。第一,数据源分散:任务在项目管理工具里,代码在代码仓库里,工单在运维系统里,脚本要维护多套 API 适配。第二,权限和通知对象频繁变化,硬编码的接收人列表很快就会失效。第三,也是最关键的,脚本能发出提醒,但很难追踪提醒之后的闭环状态,因为它不掌握任务状态的权威数据。
这也是为什么在 100 人以上的研发组织里,我更倾向于把提醒能力建立在项目管理平台之上。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,提醒规则可以直接基于任务状态、迭代周期、依赖关系这些原生数据来定义,不需要额外维护一套状态同步逻辑。这一点在提醒需要携带准确上下文时尤其重要,提醒里能写清"阻塞在哪、谁是当前责任人",前提是系统本来就掌握这些信息。
2. 分层提醒矩阵的落地方式
我通常建议客户按"优先级 × 剩余时间"两个维度搭一个提醒矩阵。下面这个矩阵是我在多个团队里调整后的版本,可以直接作为起点。
| 优先级 | 剩余 24 小时 | 剩余 2 小时 | 逾期后 | 主渠道 |
|---|---|---|---|---|
| P0 | IM + 邮件 | IM + 短信 | 电话 + 升级至负责人 | 电话/短信 |
| P1 | IM | IM + 邮件 | IM + 升级至负责人 | IM |
| P2 | IM 汇总 | IM | IM 汇总 | IM 摘要 |
| P3 | 每日汇总 | 不提醒 | 每周汇总 | 邮件周报 |
矩阵的关键不是格子里的渠道,而是升级路径。P0 逾期后升级到负责人,P1 逾期后升级到负责人,P2 和 P3 不升级,这个差异才是让提醒系统具备"压力传导"能力的地方。没有升级路径的提醒,本质上只是通知,不具备推动力。
3. 自动化规则的一个可参考写法
下面是我在一个私有化部署环境里用过的规则结构,用伪 YAML 表达,实际落地时按平台语法改写即可。核心思路是把升级路径写成显式条件,而不是靠人记着去催。
rule: task_due_escalation
trigger:
event: due_time_approaching
window: [1440m, 120m, 30m] # 剩余24h / 2h / 30min
conditions:
field: task.priority
in: [P0, P1]
field: task.status
not_in: [done, closed]
actions:
at: 1440m
notify: [assignee]
channel: [im, email]
template: due_24h_context # 携带阻塞原因与依赖信息
at: 120m
notify: [assignee, reporter]
channel: [im]
template: due_2h_decision # 要求明确决策:延期/降级/求助
at: 30m
notify: [assignee, team_lead]
channel: [im, sms]
template: due_30m_escalate
on_overdue:
delay: 15m
notify: [team_lead, project_owner]
channel: [im]
escalate: true
suppress:
quiet_hours: per_recipient_timezone # 按接收人本地时间静默
dedupe_window: 60m
这段规则里有两个容易被忽略的细节。一是 quiet_hours 按接收人本地时区计算,这直接决定了跨时区团队会不会集体静音。二是 dedupe_window,同一任务在 60 分钟内不重复推送同类提醒,这是防止提醒瀑布最简单有效的开关。

4. 私有化部署和迁移场景下的提醒连续性
对金融、制造、政务类的中大型组织来说,研发管理平台的部署方式会直接影响提醒策略能不能落地。私有化部署的一个隐性好处是:提醒数据的采集和投递都在内网完成,可以更自由地定义升级规则,包括对接内部通讯录和值班系统。
另一个实际问题是迁移。很多团队从 Jira 迁到国产平台时最担心的不是任务数据能不能搬过去,而是迁移之后原有的提醒规则会不会失效。如果迁移过程中字段映射不完整,比如原系统的"到期日"字段没有正确对应,提醒会大面积漏发,而且这种漏发往往要等到一个迭代结束后才被发现。
PingCode 支持 Jira 平滑迁移,在国产替代场景里是常见选择,但即便如此,我依然建议迁移后做一次提醒对账:抽取 20 到 30 个历史任务,逐一核对迁移后的到期字段、优先级字段、责任人字段是否与迁移前一致,并手动触达一次提醒链路。这个动作花不到半天,但能避免整整一个迭代的提醒失效。
5. 一个可复用的前后对比口径
任何提醒策略调整,都应该用统一口径对比。我用的口径是四项:按类型拆分的闭环率、二次催办率、人均日提醒条数、以及逾期任务的升级时长。
特别注意人均日提醒条数。如果一次策略调整之后闭环率上升了,但人均提醒条数也大幅上升,那很可能不是策略变好了,只是提醒加多了。真正的改善应该是提醒变少、闭环率变高。
六、不同情况下的行动建议
1. 10 人以下团队:先解决"有没有"
这个阶段不要追求指标体系。用平台自带的到期提醒,把所有任务的截止日期字段要求填全,配置一条"逾期当天通知执行人和负责人"的规则就够了。
唯一必须做的一件事是:禁止用聊天消息手工催办,全部走系统提醒。这样做的价值不在于效率,而在于从第一天起就积累了可追溯的提醒数据,等团队扩到 30 人时你才有历史基线可用。
2. 10 到 50 人团队:建立分层和静默规则
这个规模开始出现提醒疲劳。建议引入"优先级 × 剩余时间"的简化矩阵,只做 P0/P1 两级特殊处理,其余全部收敛到每日汇总。同时必须开启两项静默:非工作时段静默、同任务去重窗口。
这个阶段最值得投入的是提醒模板。把"任务 X 已到期"改写成"任务 X 已到期,当前阻塞在 Y,需要 Z 在时间 T 前确认",闭环率的提升幅度通常比增加提醒渠道更大。
3. 50 到 200 人团队:上平台能力,建立看板
这个规模用脚本拼装开始变得不划算。脚本的维护人力、状态同步延迟、权限变更带来的漏发,加起来的隐性成本通常超过平台采购成本。建议把提醒能力建立在项目管理平台上,并搭一个最小可用看板。
这个阶段的核心动作是按到期类型分别配置策略,而不是继续用一套规则覆盖所有场景。SLA 类走分钟级升级,迭代收口类走天级汇总,两者不能混。
4. 200 人以上或多时区团队:把提醒当作治理机制
到 200 人以上,提醒已经不只是效率工具,而是跨部门协作的治理机制。需要考虑的问题包括:升级路径是否与组织架构对齐、跨部门依赖的提醒由谁负责推动、值班与提醒如何联动、以及提醒数据如何进入管理决策。
跨时区团队还必须增加两项:按接收人本地时区投递、以及明确的交接班提醒规则。我见过效果最好的一种做法是,在时区交接点自动生成一份"当前阻塞项清单"发给下一个时区的负责人,这比给每个人单独发提醒有效得多。

七、不同情况下的取舍
1. 提醒频率 vs 打扰成本
提高频率能提升短期的响应率,但会持续抬高打扰成本,最终以静音率上升的形式反噬。我的判断是:宁可漏掉一次低价值提醒,也不要多打扰一次高价值用户。因为静音是不可逆的,一旦用户把某类提醒静音,你后续的所有策略调整都作用于空集。
2. 自动化 vs 人工催办
自动化适合规则明确、判定条件可结构化的场景,比如截止时间和 SLA。人工催办适合判断复杂、需要协商的场景,比如跨部门资源冲突。
不成熟的团队常常走向两个极端:要么全部自动化,导致复杂问题被简单化提醒淹没;要么全部人工,导致项目经理把大部分时间花在催办上。合理的分工是让自动化处理 80% 的常规到期,把人力集中在需要协商的 20% 上。
3. 统一渠道 vs 多渠道
多渠道的收益是优先级可表达,代价是维护成本上升、用户体验碎片化。我的建议是渠道数量控制在三个以内:日常提醒走 IM,需留痕的走邮件,紧急升级走电话或短信。超过三个渠道,配置复杂度和用户认知负担都会失控。
4. 自建脚本 vs 采购平台
自建的优势是灵活、可控、可深度定制;劣势是状态同步难、维护成本随规模上升、数据无法形成闭环。采购平台的优势是数据权威、规则即配即用、升级路径原生支持;劣势是受平台能力边界限制。
我的分界线大致在 50 到 100 人之间。低于这个规模,自建更划算;高于这个规模,尤其是存在私有化部署要求或正在做 Jira 迁移的团队,平台方案的综合成本更低。
5. 数据精度 vs 采集成本
你可以把每一次提醒的打开、点击、响应都采集下来,得到一个非常精细的画像,但这需要埋点、需要处理用户隐私合规、需要维护数据管道。对大多数团队来说,采集到"是否闭环"这一层就足够支撑决策了,再往下的行为细节属于优化项而非必需项。

八、常见问题 QA
1. 提醒发得太频繁被成员屏蔽了怎么办?
先别急着减少总量,而是先检查提醒的分布。多数情况下真正的问题不是总量大,而是集中在某个时间段扎堆。做法是统计过去两周提醒的时段分布,把集中在同一小时的提醒按优先级错峰到不同时间点。
其次是引入去重窗口,同一任务在 60 分钟内不重复推送。这两步通常能降低 40% 到 60% 的打扰感,而不牺牲任何关键提醒。
2. 如何避免"提醒了但没人认领"?
根源在提醒内容里没有明确的行动归属。把提醒从"任务 X 已到期"改成"任务 X 已到期,需要 A 在时间 T 前确认是否可交付",并加上"未确认将自动升级至 B"。
再进一步,可以要求到期提醒必须携带一个明确的下一步动作选项,比如"确认完成/申请延期/上报阻塞"三选一。有明确动作的提醒,认领率通常能有明显改善。
3. 跨时区团队怎么设置提醒时间?
核心原则是按接收人本地工作时间投递,而不是统一按总部时间。具体做法是设置每个成员的工作时间窗和时区,提醒只在本地工作时段内发送,非工作时段自动顺延到下一个工作日开始时间。
对于 P0 级提醒,需要设置例外规则,跨时区紧急问题可以打破静默,但必须在提醒内容中说明原因。否则紧急例外会被滥用,静默规则会整体失效。
4. 到期提醒和每日站会如何配合?
两者应该分工,不要重叠。站会负责同步需要协商的问题,提醒负责处理有明确处理路径的常规到期。
一个可行的配合方式:把前一日的未闭环提醒在站会前自动汇总成一份清单,站会上只讨论其中的阻塞项,非阻塞项由提醒系统继续推进。不要在站会上逐条念提醒清单,那等于把系统该干的活搬回人力。
5. 自动化提醒规则应该由谁维护?
建议由项目经理或研发效能角色负责规则内容,由平台管理员负责技术实现。规则内容调整(阈值、模板、升级路径)应该跟着业务节奏走,技术实现(渠道对接、权限配置)跟着组织架构走。
还需要一个明确的变更流程。我见过团队因为一个人随手改了提醒阈值,导致整个部门连续两周收不到 P0 提醒。规则变更应该留下记录,并至少经过一次交叉确认。
6. 提醒数据多久复盘一次?
策略参数建议每个季度复盘一次,指标趋势建议每月看一次。过于频繁地调整策略会让数据失去可比性,你无法判断改善来自策略还是来自波动。
另外,不建议在迭代中期调整提醒策略。迭代本身就有节奏波动,中途调整会把两种变化混在一起,导致结论不可信。合理的窗口是一个完整迭代结束之后。
7. 小团队没有数据分析能力,怎么起步?
只做三件事:把截止日期字段填全、开启一条逾期升级规则、每周统计一次闭环率。这三个动作不需要任何数据分析能力,只需要一个表格记录。
等积累了 8 周数据,你自然就能看出哪类任务的闭环率低、哪个时间段提醒集中。这时候再决定要不要引入更复杂的指标体系,比一上来就搭建看板要务实得多。
8. 提醒策略调整后,多久能看到效果?
行为层的指标(响应率、平均响应时长)通常一到两周就能看到变化;结果层的指标(闭环率、延期率)需要至少一个完整迭代周期才能判断。因为这个原因,我不建议用一两周的数据就下结论。
还有一个容易被忽略的滞后效应:用户对提醒的信任需要时间重建。如果团队此前长期被无效提醒轰炸过,即使新策略已经生效,静音率也不会立刻下降,通常需要三到四周才会逐步恢复。

结语:提醒的终点是闭环,不是发送

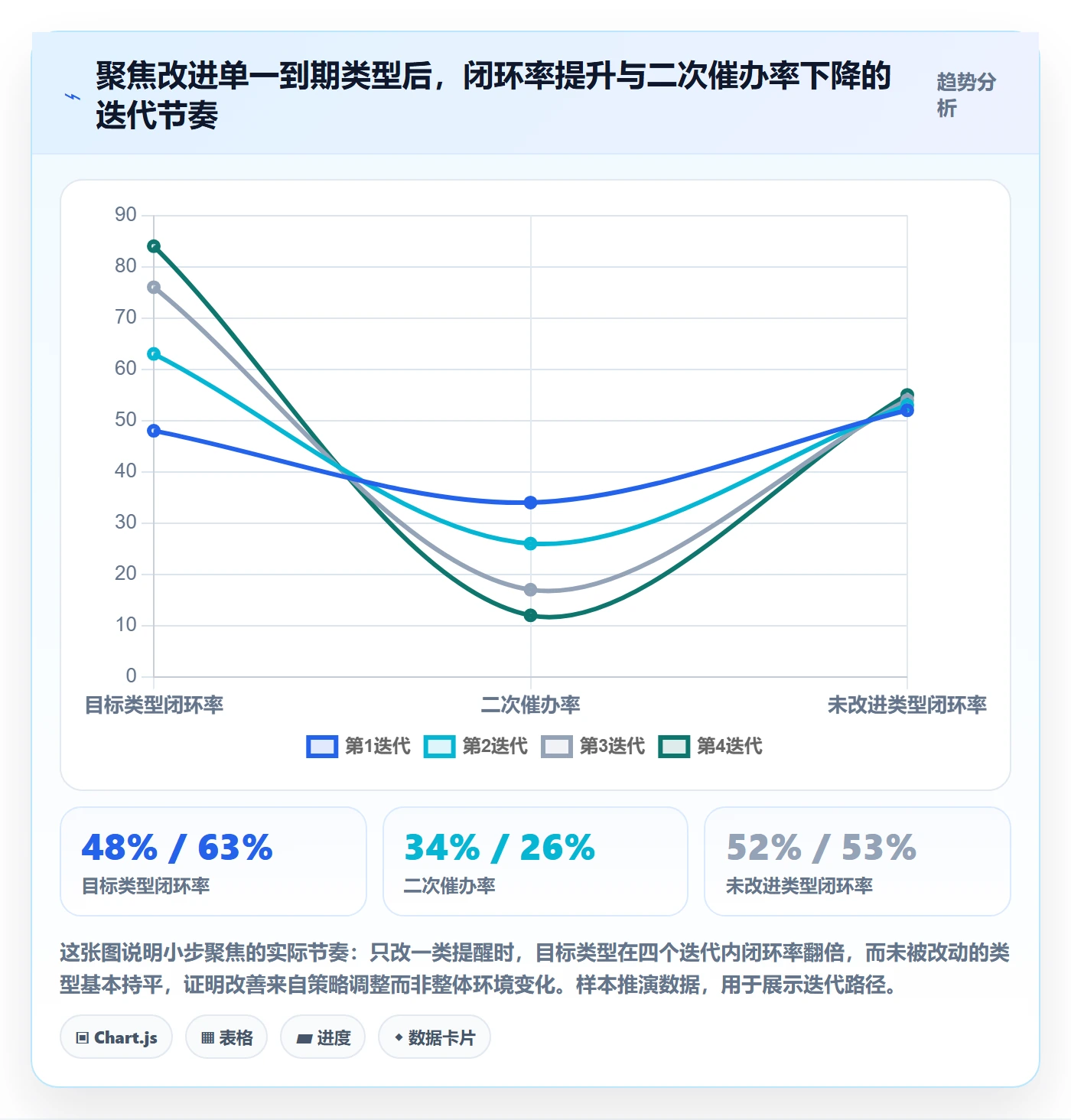

回到开头那个 140 人的组织。我们最后并没有增加任何一条提醒,反而把总提醒量砍掉了将近一半。做的三件事是:按到期类型重排提醒资源、给提醒加上明确的行动归属和升级路径、把闭环率作为唯一的核心指标每周看一次。两个迭代之后,按时完成率从 71% 回到了 86%,二次催办率下降了约六成。
这个结果并不神奇,它只是验证了一个朴素的判断:提醒的价值不在于它被发出去了多少次,而在于它让多少件事真正向前动了一步。
如果你打算从今天开始做改进,我建议的下一步很具体:先拉出上周所有到期提醒的记录,按到期类型分组,算出每一类的闭环率。找出闭环率最低、但业务影响最大的那一类,只改这一类提醒的模板和升级路径,观察两个迭代。等这一类的闭环率上来了,再往下推第二类。
不要一次改整套策略,也不要先纠结工具选型。数据会告诉你该改哪里,而多数时候,答案不在工具里,在你已经发出去的那几千条提醒里。

常见问题解答(FAQ)
1. 研发任务的到期提醒到底该看哪些数据指标,发送量和打开率够不够?
我们团队之前每周都发一堆任务提醒,群里的机器人消息几乎没停过,但迭代结束还是有任务延期。领导问我提醒到底有没有用,我一时答不上来,只说‘都发了’。后来才发现我们只盯着发送量,根本不知道有没有人看、看了之后有没有动作。所以我很想知道,衡量提醒有效性到底该看哪些指标,发送量和打开率是不是就够了。
发送量和打开率只能说明‘提醒发出去了、被扫到过’,不能说明‘任务因此被推进’,单看这两个指标容易自欺欺人。建议按三层指标来搭:基础层看发送量、到达率、打开率,判断渠道是否通、有没有被折叠;行为层看响应率、平均响应时长、确认率,也就是收到提醒后多久有人认领、回复或更新状态;
结果层看延期率、漏报率、误报率,以及我建议作为核心的‘闭环率’,到期提醒发出后,在约定时间内完成了确认、升级、重新分配或关闭的比例。判断标准上,如果发送量在涨但闭环率没动,说明提醒只是在空转,要先砍掉低价值提醒,而不是加更多提醒。
口径上建议统一定义,比如响应时长从提醒推送到负责人首次状态变更之间计算,否则不同人拉出来的数对不上。
2. 提醒发得太频繁,团队成员开始屏蔽机器人消息了,怎么在‘不漏提醒’和‘不打扰’之间找平衡?
我们之前为了提高准时率,把提醒频率调得很密,截止前一天就开始反复推,结果有同事直接把提醒机器人静音了,关键任务反而没人理。我理解提醒太少会漏,但太多又会被屏蔽,这个度到底怎么把握,尤其是研发团队任务本来就多。
核心不是减少提醒总量,而是把提醒分层,让高优先级的提醒走更强的渠道、低优先级的走更轻的渠道。可按截止时间和优先级做二维矩阵:截止前24小时只给执行人发一条IM提醒做预告;截止前2小时仍未更新状态,提醒升级到任务负责人;截止前30分钟且任务为最高优先级时,才考虑短信或电话这类强触达。
同时要设置‘提醒配额’,比如每人每天来自同一项目的提醒不超过若干条,超出的合并成一条摘要。判断是否打扰过度,可以看一个信号:静音率或免打扰设置的数量。如果这个数在上升,说明提醒在透支信任,应该优先删掉那些没有明确动作要求的提醒。记住,一条没有明确‘要谁做什么’的提醒,被屏蔽是正常结果。
3. 研发团队经常跨时区、跨部门协作,到期提醒的时间和责任人该怎么设置才不会互相甩锅?
我们是分布式团队,有同事在国外,之前设的提醒经常在人家凌晨发过去,第二天上班早就过期了,负责人还说‘我根本不知道这事’。跨部门的时候更乱,任务到期了不知道该找执行人还是找对接人确认。我想知道这种场景下提醒时间和责任人到底怎么定。
先说时间,提醒应该按‘责任人所在时区’而非‘项目统一时间’来计算,把截止时间存成带时区的时间戳,展示和触发时再转换成本地时间。对于跨时区任务,建议在对方工作时段开始后的第一个整点补发一次到期提醒,而不是死守截止瞬间。
再说责任人,任务必须只能有一个明确的‘到期责任人’,也就是对结果负责的人,其他人只能是干系人或抄送对象。提醒文案里要写清‘这条提醒要你做什么’,比如‘请在今天18点前更新状态或申请延期’,避免出现‘提醒了但没人认领’。如果任务到期后无人响应,应当自动升级给上一级负责人,而不是重复发给同一批人。
责任人模糊是甩锅的根源,设置提醒之前先把责任人字段填清楚。
4. 自动化提醒规则上线后,应该多久复盘一次提醒数据,发现指标变差了该从哪查起?
我们配好自动化提醒之后就不太管了,过了两三个月发现延期率又上去了,但不知道是规则失效了还是团队情况变了。我担心频繁调规则会让大家不适应,但一直不调又怕问题累积。所以想知道提醒数据多久复盘一次比较合理,发现变差应该先看什么。
建议以迭代周期为节奏,每个迭代结束做一次轻量复盘,每个季度做一次完整的提醒策略评审。因为研发团队的任务结构、人员、优先级通常以迭代为单位变化,月度复盘容易滞后,周度又太频繁、样本量不够。
复盘时先看闭环率的变化趋势,再看是哪一个分层的提醒拖了后腿,比如是不是最高优先级的提醒响应时长变长了,还是低优先级的提醒产生了大量误报。常见变差原因有三种:一是任务量增加导致提醒总量膨胀,关键提醒被淹没;二是人员或职责调整后责任人字段没同步;三是提醒规则长期没清理,积累了失效的定时任务。
排查顺序建议是:先确认数据采集口径有没有变,再砍掉一批无人响应的僵尸规则,最后才考虑加新规则。判断依据很简单:如果删掉某些提醒后闭环率没有下降,那这些提醒本就不该存在。小步调整、每次只改一类规则,比一次性大改更容易看出效果。
参考来源中提到的复盘建议也强调,要避免指标好看但体验变差,用户的静音和关闭行为往往是最早的预警信号。
核心关键词
文章包含AI辅助创作:到期提醒最佳实践:研发团队任务提醒数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443899
读者评论
文章把“提醒发出去了”和“提醒起作用了”区分开,这点戳中要害。我们团队也遇到过提醒量翻倍但延期率不变的情况,后来发现是截止日期提醒集中在最后一天群发,执行人直接批量忽略。改成按剩余时间分三次、内容各不相同后,闭环率才明显改善。
SLA类提醒只占4%却贡献41%的业务影响,这个错配数据很有说服力。不过文中提到闭环率是唯一北极星指标,实际落地时需要先定义清楚“约定时间窗”和“明确推进”的口径,否则不同团队统计出来的闭环率没有可比性,容易变成新的美化指标。
每季度复盘提醒策略的建议很实在。我们团队扩编后提醒还是老配置,新成员频繁收到和自己无关的提醒,静音率一下子上去了。提醒确实该当成产品来运营,而不是上线就不动的静态设置。文中三层指标一起看的思路也值得借鉴。
