超期提醒管理方法大全:研发团队任务提醒风险控制落地清单

去年底我帮一家 180 人规模的 SaaS 公司做研发效能诊断,翻他们项目管理平台的后台日志时发现一个很荒诞的数字:过去 90 天系统一共推送了 11400 多条超期提醒,但真正产生"排期更新"或"状态流转"这类实质性动作的,只有 380 条左右,有效响应率不到 3.4%。更讽刺的是,这家公司两年前专门上过一个"自动提醒机器人",当时团队的期待是"再也不会有人忘记任务了"。结果两年后,PM 们的原话是:"提醒太多了,我们把它静音了。"

这不是个例。我后来陆续看过十几家研发团队的提醒配置,从几十人的创业小队到上千人的企业级研发中心,一个反复出现的规律是:任务超期从来不是"提醒不够"造成的,而是"提醒没有分层、没有升级、没有闭环"造成的。当一个团队把超期提醒当成一个开关(开或关),而不是一套机制(谁在什么条件下收到什么级别的信号、以及收到之后必须做什么),提醒就会从"风险控制工具"退化成"噪音发生器"。

这篇文章要解决的正是这个问题。我会把超期提醒管理拆成一套可落地的体系:四层设计框架、一份可以逐项勾选的落地检查清单、五种最常见的反模式,以及三个用来衡量"提醒到底有没有用"的指标。读完之后,你应该能判断自己团队的提醒机制卡在哪一层,并且知道这周该先改哪三件事。文中涉及的工具配置示例我会以 PingCode 为主,它在中大型研发组织(100 人以上)里用得比较多,支持私有化部署,也有从 Jira 迁移过来的成熟路径,配置逻辑足够典型,但下面讲的所有机制本身是工具无关的,换成任意一家项目管理平台思路都一样。

一、先给结论:超期提醒的失效,几乎都卡在同一个地方

先把我最核心的判断放在最前面,后面所有内容都是围绕它展开的论证。

绝大多数研发团队的超期提醒之所以没用,不是因为提醒频率不够、渠道不多、消息不显眼,而是因为提醒停留在"通知"这一层,没有往上走到"升级"和"闭环"。"通知"只解决"信息是否送达",而风险控制真正需要解决的是"信息送达之后,责任是否被接住、排期是否被修正、原因是否被记录"。

我用一个判断模型来描述这件事。一条真正有效的超期提醒,应该同时满足三个条件:

  • 有差异:不同严重程度、不同影响面的超期,收到提醒的人、提醒的渠道、提醒的措辞都不一样,而不是所有人收到同一条消息。
  • 有升级:当执行者在一定时限内没有响应,提醒会自动升级到上一层责任人,而不是原地重复推送。
  • 有闭环:每一条提醒最终都必须落到一个具体动作,确认、改期、拆分、标记阻塞,至少三选一,否则这条提醒就是无效的。

这三个条件缺任何一个,提醒体系就会塌。缺"有差异",所有人被同样的消息轰炸,产生提醒疲劳;缺"有升级",超期任务永远停在执行者那里,管理者永远看不到真正的风险;缺"有闭环",数据永远不更新,下一次提醒还是基于错误的排期,越推越离谱。

我见过太多团队把精力花在"优化提醒文案""增加钉钉和企业微信双通道推送"上,这些当然有用,但它们优化的是第一条腿。真正决定成败的是后面两条,升级和闭环。这也是为什么很多团队明明采购了带自动提醒功能的项目管理平台,用了半年却发现超期率没降,反而提醒被静音了。

一、先给结论:超期提醒的失效,几乎都卡在同一个地方

二、背景与真实场景:超期提醒为什么会变成一个"越用越废"的功能

要理解提醒为什么失效,先要理解研发任务的超期是怎么发生的。很多人默认"超期=执行者拖延",于是解决方案自然就是"多提醒几次"。但在我实际复盘过的延期案例里,真正因为"个人拖延"导致的超期不到两成。

1. 任务超期的四类真实根因

我把常见的超期根因归成四类,它们的处理方式完全不同,如果你用同一种提醒方式去应对四种根因,必然有一半是无效的。

第一类是资源过载。关键路径上的核心人员同时被塞了三四个任务,任何一个环节卡住,后面全部顺延。这种超期的本质是"排期时就没有排开",而不是执行问题,靠提醒执行者没有任何意义。

第二类是依赖阻塞。任务本身没动,是因为上游接口没交付、测试环境没就绪、设计稿没定稿。这类超期提醒应该发给"阻塞的依赖方",而不是被阻塞任务的负责人。

第三类是预估偏差。任务启动时估了 3 天,实际需要 8 天。这类超期在开始后第三天就已经注定了,提醒太晚,等于没提醒。

第四类才是需求变更。需求方中途加需求、改逻辑、换方案,任务范围悄悄膨胀。这类超期提醒的真正对象是需求方和管理层,而不是开发。

你发现了吗?四类根因里,只有极少部分需要"多提醒执行者"。但绝大多数团队的提醒配置,恰恰就是默认把所有超期都推给任务负责人。这就是提醒和现实错位的起点。

2. 一个 180 人团队的真实观察

回到开头那家 SaaS 公司。我拿到的 90 天数据显示:

指标 数值 口径说明
超期提醒推送总量 11432 条 90 天内系统自动推送
产生实质动作的提醒 约 380 条 触发状态流转/排期更新/标记阻塞
有效响应率 约 3.3% 实质动作数 / 推送总数
被静音的提醒渠道 2 个 企业微信机器人与邮件
管理者主动查询进度频次 下降约 40% 上线提醒机器人后 vs 上线前

最后一行值得单独说。上了自动提醒之后,管理者主动查进度的频率反而下降了 40%。为什么?因为管理者形成了一种心理依赖,"反正系统会提醒,我不需要天天盯"。但系统提醒的其实是执行者,不是管理者,于是真正需要提前干预的风险反而被这层"假安全感"掩盖了。这是自动提醒最隐蔽的副作用。

这家公司后来做的事,不是换工具,而是把提醒体系重构了一遍:按严重程度分了三级、加了升级机制、强制闭环。三个月后有效响应率从 3.3% 提到了接近 60%,超期闭环平均耗时从 4 天多降到 1 天以内。具体怎么做的,就是下面第三、四部分的内容。

二、背景与真实场景:超期提醒为什么会变成一个"越用越废"的功能

三、常见误区拆解:为什么你做的提醒反而帮了倒忙

在讲正确做法之前,先把几个流传很广但会害人的误区说清楚。这些误区之所以危险,是因为它们听起来都很"合理"。

1. 误区一:提醒越多越安全

"宁可多提醒,不可漏提醒",这是很多 PM 的直觉。但提醒是一种会消耗注意力的资源,它的边际价值是递减的。当提醒密度超过某个阈值,团队会进入"提醒盲区",眼睛看到消息,大脑自动过滤。我见过不少团队,一天收到三四十条超期提醒,结果是所有提醒被一视同仁地忽略。提醒的价值不在于覆盖率,而在于每一次提醒都值得被认真对待。

2. 误区二:提醒文案优化能解决响应率问题

把"任务已超期"改成"任务已超期,请尽快处理",或者加个表情、加个红色感叹号,短期可能有效,长期一定是无效的。因为响应率低的根因不是文案不够醒目,而是"响应了也没有后续压力",我不响应,也没人来找我。文案是表层,机制才是底层。

3. 误区三:所有超期都用同一套提醒规则

一个推迟一天、影响内部联调的任务,和一个推迟三天、卡住整个版本发布的任务,用同一条提醒推给同一批人,是典型的"高射炮打蚊子 + 关键风险被稀释"同时发生。前者被过度打扰,后者被淹没在噪音里。

4. 误区四:把提醒当成"催办"而不是"风险信号"

这是最本质的一个误区。催办的潜台词是"你该做完了",指向个人责任;风险信号的潜台词是"这里有异常,需要决策",指向任务本身。当提醒被理解成催促,执行者的第一反应是防御和解释;当提醒被理解成风险信号,团队的第一反应才是协作和解决。这个微妙差异,决定了一个团队是把提醒当工具,还是当敌人。

我经常用一个简单的判断来检验团队的成熟度:当你问一个开发"你收到超期提醒时会做什么",如果他的回答是"解释为什么还没做完",说明你们的提醒是催办;如果回答是"评估要不要调整排期或求助",说明你们的提醒是风险信号。

三、常见误区拆解:为什么你做的提醒反而帮了倒忙

四、专业判断逻辑:超期提醒的四层设计框架

下面是我在实践中总结并反复验证过的一套框架。它由四层组成:提醒分层、风险分级、升级机制、闭环管理。这四层是递进关系,任何一层缺失,整个体系的效果都会大打折扣。

1. 第一层:提醒分层,谁在什么时候收到什么级别的信号

提醒分层的核心是按"任务即将超期 / 已经超期 / 严重超期"三个时间窗口设计三种级别的提醒,每种级别对应不同的接收人和渠道。

级别 触发条件 接收人 渠道 期望动作
黄色(预警) 距计划完成时间剩余 1 天且进度落后 任务负责人 平台内通知 确认进度 / 提前求助
橙色(超期) 已超期 1 天内 负责人 + PM 平台内 + 即时通讯 更新排期或说明阻塞
红色(严重超期) 超期超过约定阈值(如 3 天)或影响关键路径 负责人 + PM + 技术负责人 即时通讯 + 邮件 立即干预 / 重新决策

注意几个设计要点。第一,黄色预警是整套机制里最容易被砍掉、但最有价值的一层,因为它发生在超期"之前",给了团队提前修正的机会。很多团队只做橙色和红色,等于放弃了唯一可以低成本避免超期的窗口。第二,红色提醒的触发条件里,我强烈建议加上"或影响关键路径",因为一个不影响发布的任务超期 5 天,严重性远低于一个卡住发布的任务超期 1 天。

超期提醒管理方法大全:研发团队任务提醒风险控制落地清单

2. 第二层:风险分级,不同影响面用不同响应强度

提醒分层解决的是"时间维度",风险分级解决的是"影响维度"。我用一个"影响面 × 紧迫度"的二维框架来判断该用多强的响应策略。

影响面指这个任务超期会波及多少下游工作:只是自己后续,还是整个小组,还是整个版本发布。紧迫度指留给团队的缓冲时间。把这两个维度交叉,会得到四个象限:

  • 高影响 + 高紧迫:立即升级到技术负责人,可能需要当天做取舍决策。
  • 高影响 + 低紧迫:进入管理者视野,本迭代内必须有方案,但不急着今天解决。
  • 低影响 + 高紧迫:优先由负责人自己和 PM 消化,避免占用管理者精力。
  • 低影响 + 低紧迫:只记录、不打扰,甚至可以允许它短暂超期。

这个框架最重要的价值,是给了团队一个"可以不处理"的合法选项。很多团队之所以提醒疲劳,是因为他们试图对每一条超期都做出反应。但一个成熟的风险控制体系必须承认:不是所有超期都值得响应。低影响低紧迫的任务超期两天,记录下来即可,为它启动升级流程反而是浪费。

3. 第三层:升级机制,提醒应该"往上走",而不是"原地响"

这是整套体系里被忽视最严重、但作用最大的一层。升级机制的本质是:当一条提醒在一定时限内没有被响应,它不应该重复推给同一个人,而应该自动转交给上一层责任人。

一个可落地的升级路径通常是这样设计触发条件的:

  1. 橙色提醒发出后 24 小时内,负责人没有任何状态更新或排期调整,自动升级给 PM。
  2. PM 收到升级后 24 小时内仍未处理,自动升级给技术负责人。
  3. 技术负责人介入后 48 小时内任务仍未闭环,进入迭代复盘议题。

这套机制的关键不是时限设得多精确,而是"没人管就会往上走"这个预期本身就改变了每个人的行为。当负责人知道"我不处理,PM 就会收到",他的处理动机会显著提升,不是因为被催促,而是因为避免让问题扩散。这就是升级机制比单纯增加提醒频率有效得多的原因。

超期提醒管理方法大全:研发团队任务提醒风险控制落地清单

4. 第四层:闭环管理,提醒之后必须发生的三件事

闭环是四层里的最后一环,也是最容易漏的一环。一条提醒发出后,无论结果如何,都必须落到至少一个动作上,否则这条提醒就是无效的。我要求团队在收到提醒后,从下面三个动作里至少完成一个:

  • 确认响应:更新任务状态或进度,说明当前进展。
  • 更新排期:如果原计划已不现实,直接修改计划完成时间,并说明原因。
  • 标记阻塞:如果任务被外部因素卡住,明确标记阻塞原因和依赖对象。

这三个动作的价值不只是"让数据变准",更重要的是它们把一条模糊的"超期"变成了一个可追踪的具体状态。超期本身是模糊的,但"因为等待上游接口所以改期到周五"是清晰的。当每一条超期都变成清晰状态,下一次决策就有了可靠依据。

我特别想强调:闭环不等于"必须解决"。允许"确认后继续超期"也是一种闭环,只要原因被记录、后续有安排。很多团队不敢让任务"标记为已知超期",结果就是数据被反复刷新、真实状态被掩盖,这比不闭环更糟。

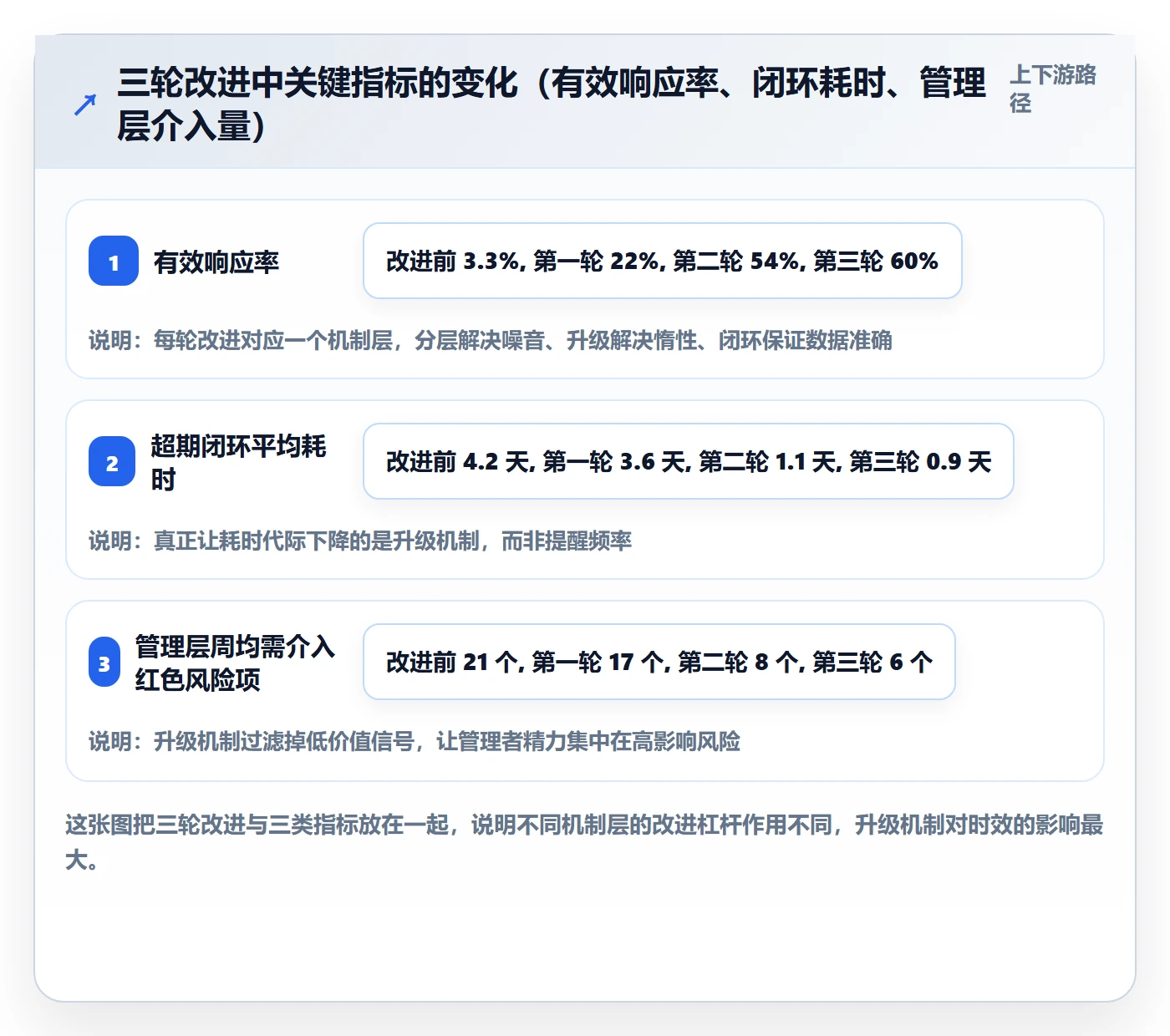

五、案例与数据观察:一家 180 人团队的三次改进

回到开头那家 SaaS 公司。他们不是一次性重构了整套体系,而是分三次迭代改进的。我把这个过程和每一轮的观察数据列出来,因为这种"分步走"的路径比一次性推倒重来更现实。

1. 第一轮:从"全员广播"改成"分层提醒"

他们的原始配置是:所有超期任务,全员群发一条消息。改进后,只保留负责人和 PM 两级接收,并按超期天数分了橙、红两级。第一轮之后的效果:

指标 改进前 第一轮后 变化
日均提醒推送量 约 127 条 约 41 条 下降 68%
提醒被静音渠道 2 个 0 个 恢复接收
有效响应率 3.3% 约 22% 提升约 6.7 倍

仅仅是"减少接收人 + 分层",有效响应率就从 3.3% 升到 22%。这说明很多团队的问题根本不是"提醒太少",而是"提醒太滥"。第一轮改造成本极低,几乎只调整了平台里的通知规则,但收益立竿见影。

2. 第二轮:加入升级机制

第一轮之后,剩下的问题很明显:通知发对了人,但很多人还是不动。于是他们加了升级机制,橙色提醒 24 小时无响应自动升级给 PM,PM 24 小时不处理升级给技术负责人。这一轮之后:

  • 有效响应率从 22% 升到约 54%。
  • 超期任务的平均闭环耗时从 4.2 天降到 1.1 天。
  • 技术负责人每周真正需要介入的红色风险,从"一堆"收敛到 5-8 个,精力反而更集中。

这里有个反直觉的观察:加入升级机制后,管理层的提醒总量不升反降。原因是大量超期在橙色层(负责人 + PM)就被消化了,根本轮不到升级到技术负责人,而留下来的升级项都是真正值得管理者关注的高价值信号。这就是"升级"和"加量"的本质区别,升级是把有限的注意力集中到真正重要的风险上。

3. 第三轮:强制闭环与度量

第三轮他们做了两件事:一是规定每条提醒必须在平台里落一个动作,否则任务在报表里标记为"未闭环";二是开始用三个指标衡量提醒效果。这一轮之后,有效响应率稳定在 58%-62%,超期闭环平均耗时稳定在 1 天以内。更重要的是,管理层对进度的"掌控感"回来了,不是因为提醒变多了,而是因为提醒背后的数据终于可信了。

这家公司用的工具当时做过一轮迁移,从原来的海外平台换到了 PingCode。他们提到两个对迁移决策影响很大的点:一是 PingCode 支持私有化部署,符合他们的数据合规要求;二是从原平台迁移过来有相对成熟的路径,历史任务和提醒规则基本能平滑搬过去,没有出现规则断层。我在这里提这个不是要推荐某款产品,而是想说明一个现实:提醒体系要真正落地,底层项目管理平台必须支持"自定义提醒规则 + 自动升级 + 状态闭环"这三件事,缺一个都会让机制停在纸面上。

如果平台本身只能做固定规则的定时推送,那么再好的管理设计也执行不下去。

超期提醒管理方法大全:研发团队任务提醒风险控制落地清单

六、落地清单:研发团队超期提醒风险控制检查表

下面这份清单是我从多个团队实践中提炼出来的可执行检查项,分成五个模块。你可以拿它当自检表,逐项对照自己团队的现状,找到最需要补的短板。

1. 提醒规则设计检查项

检查点 合格标准 常见问题
是否按超期时间做了分级 至少区分"预警/超期/严重超期"三级 只有"超期"一种状态
预警是否在超期前触发 到期前 1-2 天有预警提醒 只做事后超期提醒,放弃预警窗口
接收人是否按级别区分 级别越高,接收层级越多 所有超期都群发全员
是否考虑了关键路径 关键路径任务即使超期短也升级 所有任务用同一套阈值
提醒渠道是否与级别匹配 低级别仅平台内,高级别多渠道 所有提醒都用即时通讯+邮件双通道

2. 升级机制检查项

检查点 合格标准 常见问题
是否有明确的升级触发时限 每级设定具体小时数(如 24 小时) 升级靠人喊,没有自动时限
升级路径是否清晰 负责人→PM→技术负责人逐级 超期直接@所有人
升级后原提醒是否停止重复 升级即转移,不并行轰炸 升级后原提醒继续重复推送
管理层介入后是否有收敛机制 升级项有明确处理时限和结论 升级后无下文,成为新的悬空项

3. 工具配置检查项

检查点 合格标准 常见问题
平台是否支持自定义提醒规则 可按任务属性/人员/时间配置 只能用平台默认的固定规则
是否支持自动升级 超时未响应可自动转交上层 升级只能人工触发
是否支持状态闭环记录 提醒后动作可被记录和统计 提醒和任务状态是脱节的
是否有提醒效果报表 可看响应率、闭环率等指标 只有推送量统计,没有效果统计

4. 团队协作检查项

检查点 合格标准 常见问题
是否明确各角色在提醒链路中的责任 研发/PM/技术负责人各司其职 责任模糊,谁都能推
是否有"可以不处理"的合法选项 低影响超期可标记已知并放行 要求每条超期都必须解决
是否区分迭代内/跨迭代超期 两种超期用不同处理策略 所有超期一视同仁
是否在复盘中讨论升级项 未闭环的升级项进入迭代复盘 升级项处理完就遗忘,无系统性复盘

5. 效果度量检查项

检查点 合格标准 常见问题
是否有响应时间指标 记录提醒到首次响应的耗时 只看推送量,不看响应
是否有闭环率指标 统计有实质动作的提醒占比 没有"有效性"概念
是否有升级准确率指标 统计升级项中真正需要管理层干预的比例 不评估升级质量

超期提醒管理方法大全:研发团队任务提醒风险控制落地清单

七、五种让超期提醒适得其反的反模式

说完该做的,再说说千万别做的。下面五种反模式我在不同团队里反复见到,每一种都是"出发点是好的,结果帮倒忙"。

1. 反模式一:全员广播式提醒

把超期消息发到全员群,表面上是"透明、公开",实际上制造的是集体无责任,所有人都看到了,于是没人觉得是自己的事。而且这会消耗整个团队的注意力,让真正需要关注的人淹没在噪音里。提醒的接收人越精准,提醒的价值越高。公开透明应该通过看板和报表实现,而不是通过群发消息。

2. 反模式二:无差别高频提醒

设置"每小时提醒一次直到任务完成",这种做法会让被提醒者产生强烈的抵触。更现实的问题是一旦高频提醒被触发,团队会习惯性地将其设为静音,之后连真正重要的提醒也收不到了。提醒的频率应该与超期的严重程度成正比,而不是与"焦虑程度"成正比。

3. 反模式三:只提醒不升级

这是最常见的反模式。系统很勤快地把超期推给负责人,但负责人不处理时,什么都没有发生。于是提醒变成了一种单方面的通知,没有形成压力闭环。没有升级机制的提醒,本质上只是"告知",不是"控制"。这也是前文那家团队有效响应率长期卡在 3% 的根本原因。

4. 反模式四:只升级不闭环

有些团队走了另一个极端,只要超期就往上捅,一路升级到管理层,但升级之后没有任何处理结论和记录。结果是管理层天天收到一大堆未解决的红点,逐渐脱敏;而任务的真实状态和原因始终没有被记录。升级不是终点,闭环才是。升级的意义是让合适的人介入并做出决策,而不是把问题往上转移。

5. 反模式五:用提醒替代排期沟通

最难察觉、危害也最深的一种。团队把"系统会自动提醒"当成不用认真排期的理由,启动时排期拍脑袋,反正有系统兜底。但正如前面那家公司的数据所显示的,自动提醒反而让管理者主动查进度的频率下降 40%。提醒是排期的补充,不是排期的替代品。如果排期本身失真,再好的提醒机制都是在错误的地基上建房子。

七、五种让超期提醒适得其反的反模式

八、度量:怎么衡量你的超期提醒到底有没有用

没有度量就没有改进。这一部分给出三个核心指标,以及如何设定基线、如何做月度复盘。这也是很多团队完全空白的环节。

1. 三个核心指标

指标一:提醒响应时间。从提醒发出到任务负责人做出首次实质响应(确认/改期/标记阻塞)的平均耗时。它衡量的是提醒的"及时触达和激活"能力。这个指标最能反映提醒机制的时间效率。

指标二:超期闭环率。一定周期内,产生实质动作的提醒数占推送总数的比例。它衡量的是提醒的"有效性"。低于 20% 说明提醒过滥或机制失效,高于 50% 说明体系相对健康。

指标三:升级准确率。升级到管理层的提醒中,真正需要管理层干预的比例。它衡量的是升级机制的"过滤能力"。准确率过低,说明大量本可在中层消化的问题被过度升级,浪费管理者精力;准确率过高,可能说明升级机制过于保守,风险没有被及时暴露。

指标 建议基线参考 目标方向 主要作用
提醒响应时间 初期可接受 < 24 小时 降到 6-8 小时内 反映触达与激活效率
超期闭环率 低于 20% 为危险区 稳定在 50% 以上 反映提醒有效性
升级准确率 可先用一个月建立基线 维持在中高水平 反映升级过滤能力

需要说明的是,这里的基线值是"建议参考"而非"行业标准",因为不同团队的任务粒度、迭代节奏、领域复杂度差异很大。正确的做法是先用一个月记录自己团队的现状基线,再设定改进目标,而不是直接套用别人的数字。

2. 月度复盘的最小可行流程

度量要落地,需要一个轻量的复盘流程。我推荐的最小可行版本只有三步,控制在 30 分钟内:

  1. 看三个指标的趋势:本月 vs 上月,看响应时间、闭环率、升级准确率是升是降。
  2. 挑出所有"红色升级项":逐个过一遍,讨论是机制问题还是个案问题,判断是否需要调整规则阈值。
  3. 确认一条规则改动:每月只改一条规则,避免频繁调整导致体系不稳定。

第三步尤其重要。很多团队一发现问题就大改配置,结果规则不稳定,团队无所适从。好的提醒体系是"小步慢调"的产物,不是一次性设计出来的。每次只改一条,观察一个月,再决定下一步。

超期提醒管理方法大全:研发团队任务提醒风险控制落地清单

九、不同情况下的行动建议与取舍

最后一部分解决"知道该做,但不知道从哪开始、以及要放弃什么"的问题。因为提醒体系的建设本质上是在有限的注意力和管理成本之间做取舍。

1. 按团队规模分:先做什么

50 人以下的小团队:不要上复杂的自动化规则。你们的沟通成本本来就低,重点是把"闭环"做好,每个超期任务在平台上落一个状态动作就够了。升级机制可以先手动,由 PM 判断是否升级。这个阶段最大的敌人是过度设计。

50-200 人的中型团队:这是提醒体系收益最大的区间。重点做"提醒分层 + 升级机制",把噪音降下来。这个规模靠人盯已经盯不住了,但又没有到必须靠复杂系统管理的程度,所以机制设计的性价比最高。前文那家 180 人的公司就属于这一类。

200 人以上、多团队并行的组织:重点转向"风险分级 + 度量"。团队多了之后,关键风险分散在不同团队,管理者不可能逐个看,必须靠"影响面 × 紧迫度"的框架把真正重要的风险筛出来,并用指标持续监控。这个规模对平台的要求也更高,需要能支持跨团队的规则配置、权限分层和统一报表,支持私有化部署、能从既有平台平滑迁移这些能力会直接影响落地成本。

超期提醒管理方法大全:研发团队任务提醒风险控制落地清单

2. 按痛点分:对症下药

  • 痛点:提醒太多,团队麻木 → 先做提醒分层,减少接收人、分级推送,其余先不动。
  • 痛点:提醒发了没人管 → 立刻加升级机制,这是见效最快的改动。
  • 痛点:数据不准,决策没依据 → 强制闭环,让每条提醒都要落一个状态动作。
  • 痛点:管理层看不到真正的风险 → 引入风险分级,用"影响面 × 紧迫度"过滤信号。

3. 需要做出的取舍

取舍一:覆盖度 vs 精准度。想让每条超期都不漏,就必然要接受大量低价值提醒;想保持每条提醒都有分量,就要接受一部分低影响超期被放过。我强烈建议选择后者,因为提醒的稀缺性是它有效的前提。

取舍二:自动化 vs 灵活性。全自动的升级规则高效但不灵活,遇到特殊情况需要人工介入,会增加管理成本;纯人工判断灵活但不可规模化。折中做法是:核心链路自动化,边缘情况下留人工兜底口子。

取舍三:即时性 vs 抗疲劳。想第一时间暴露风险,就要接受提醒密度上升带来的抗疲劳风险。解决办法不是降低即时性,而是用分层把即时性集中在真正重要的风险上。

4. 从"这周开始"的三个动作

如果你读完只想做三件事,我建议是这三件,按顺序做:

  1. 梳理现状基线:翻一下过去一个月的提醒数据,算一下有效响应率和平均闭环耗时。哪怕只能估算,也先有个基线。
  2. 给提醒加一个升级条件:橙色提醒发出 24 小时无响应就升级给 PM。这一个改动就能显著改变响应率。
  3. 规定每条提醒必须落一个动作:确认、改期、标记阻塞,三选一。先在下一个迭代试行。

十、总结:把提醒从"通知"升级成"控制"

回到开头那个数字:11400 条提醒,3.3% 有效响应率。这家公司的问题从来不是提醒太少,而是提醒停在了"通知"这一层,发出去、被看到,然后就没了。他们最终的改进,本质上是把提醒从"通知"升级成了"控制":有分层,所以噪音降下来;有升级,所以责任有人接;有闭环,所以数据可信。

我对这个话题最想留下的一个判断是:超期提醒管理的核心不在"提醒",而在"管理"。任何一个项目管理平台都能做到发提醒,但只有当你设计好了提醒之后该发生什么,谁接、什么时限、落什么动作、如何度量,提醒才真正变成风险控制的一部分,而不是又一个被静音的机器人。

如果你现在正被"提醒没人理"困扰,别急着换工具、别急着加频率、别急着优化文案。先看看你的提醒有没有分级、有没有升级、有没有闭环。这三个问题的答案,基本决定了你团队超期提醒体系的天花板。

下一步,从上面第六部分的检查清单里挑三个"合格标准"你目前明显达不到的检查点,这周先落地这三个。一个月后,用第八部分的三个指标量一下变化,再决定下一步改什么。提醒体系是养出来的,不是设计出来的,先动起来,比设计完美更重要。

常见问题解答(FAQ)

1. 研发任务超期了,到底该不该第一时间通知老板?

我们团队最近有好几个任务卡在测试环节,PM每天在群里@人但没人当回事。我作为技术负责人很纠结:如果直接升级给老板,怕显得团队管理失控;不升级又怕拖到发版前才爆雷。到底什么情况下该升级、什么情况下先内部消化?

判断依据不是“超期多久”,而是“是否触碰关键路径”。可执行做法:先把任务分成关键路径任务和非关键路径任务,只有关键路径任务超期且剩余缓冲低于20%时才触发升级,其余情况由PM在执行层闭环。升级对象也不是直接找老板,而是先升级到技术负责人,技术负责人24小时内无法给出恢复方案,再进入管理层视野。

这样既避免提醒疲劳,也保证真正的风险不会被压住。

2. 每天几十条超期提醒,团队成员已经完全不看了,怎么破?

我们用的是某项目管理工具,自动提醒配置得挺全,结果现在大家把通知全设成免打扰了,连真正紧急的都不看。我自己收到一堆提醒也分不清哪个该先处理,感觉提醒越多反而越没人行动。

问题不在提醒数量,而在提醒没有分层。可执行做法:把提醒压缩成三级,黄色只发给执行者本人,橙色发给执行者加PM,红色才升级到技术负责人。每一级设置不同的时间阈值,比如临期前1天、超期1天、超期3天。同时规定同一任务同一级别只发一次,不重复轰炸。

判断提醒机制是否有效的标准是:红色提醒的响应率应该接近100%,如果红色提醒也没人理,说明级别已经被稀释,需要重新校准阈值。

3. 迭代内的任务超期和跨迭代超期,处理方式要一样吗?

我们团队既有一个迭代内拖几天的任务,也有拖了两三个迭代还没收尾的历史遗留任务。现在用同一套提醒规则,结果迭代内的被频繁打扰,跨迭代的反而没人管。我想知道这两种情况是不是应该分开处理。

必须分开处理。迭代内超期通常是一次性扰动,处理重点是快速恢复节奏,提醒对象是执行者和PM,响应时限建议24小时内给出新的完成时间。

跨迭代超期往往是依赖阻塞、需求反复或资源长期错配,处理重点不是催办而是重新评估优先级和责任人,提醒对象应直接上升到技术负责人和产品负责人,并要求在周会上给出继续、拆分还是关闭的明确结论。判断口径:如果一个任务连续两个迭代都超期且没有明确结论,就不应再按普通提醒处理,而要进入专项清理清单。

4. 怎么判断我们的超期提醒机制是不是真的起作用了?

我们搭了一套提醒规则,跑了两个月,感觉群里安静了不少,但说不清到底是管理变好了还是大家麻木了。老板问我效果怎么样,我拿不出有说服力的说法。我想知道有没有几个简单的指标能看出来这套机制到底有没有用。

用三个指标就能判断。第一是提醒响应时间,从超期提醒发出到责任人第一次回应的中位时长,健康值建议控制在4小时以内。第二是超期闭环率,统计周期内超期任务最终有明确结论(完成、改期、关闭)的比例,建议不低于90%。

第三是升级准确率,进入红色升级的任务里,事后被认定为确实需要管理层介入的比例,如果低于50%说明阈值太松,如果高于90%说明升级太晚。三个指标按月中位数看趋势,不要看单日波动,连续两个月恶化就说明机制需要重新校准,而不是团队执行力的问题。

核心关键词

读者评论

孔
孔子涵

文章里那个3.3%的有效响应率太真实了,我们团队也差不多。后来把无差别提醒改成只升级关键路径任务,噪音少了一大半,PM终于不用天天当传话筒。

郑
郑安琪

升级机制那部分说到点子上了。我们之前就是把提醒推给负责人就完事,没人跟进就烂在那。加了24小时自动升级到PM后,超期任务的处理速度快了不止一倍。

许
许晴

提醒分层里黄色预警最有价值这个判断很准。我们以前只做超期后提醒,实际上那时候已经晚了。现在提前一天预警,很多任务当天就调整了排期,根本等不到超期。

文章包含AI辅助创作:超期提醒管理方法大全:研发团队任务提醒风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443901

赞 (0)
飞飞飞飞
到期提醒最佳实践:研发团队任务提醒数据分析,常见问题
上一篇 3小时前
消息通知实操方法:研发团队提升任务提醒效率的数据分析方法与模板
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
