提前提醒管理方法大全:PMO任务提醒数据分析落地清单

引言

去年第四季度,我帮一家约 300 人的研发组织做项目管理流程复盘。他们的 PMO 负责人给我看了一组数据:一个上线项目延期 9 天,而在延期发生前的三周里,系统一共发出了 47 条任务提醒,覆盖邮件、IM、日历三种渠道,触达率高达 96%。他问我的一句话我印象很深:"提醒都发出去了,人也看了,为什么还是延期?"

这个问题不是工具问题,也不是执行力问题,而是一个典型的"提前提醒管理"缺位问题:他们做的是提醒的动作,不是提醒的设计;他们统计的是提醒的量,不是提醒的有效性。

这篇文章不打算给你一份"提醒方法清单"就结束。我想把我这几年在 PMO 场景里反复验证过的一整套东西写完整:提前提醒的底层设计逻辑、任务提醒的分类策略矩阵、提醒数据分析的指标与采集口径、可以直接复制使用的三张落地表,以及在不同组织规模、不同工具环境下该怎么取舍。全文的核心主张只有一句:提醒不是通知动作,而是一套可测量的干预系统;没有数据分析的提醒机制,平均在第 6 周就开始失效。

一、核心结论:提前提醒管理的成败,在提醒发出之前就已经决定

1. 结论一:提醒有效性由"提前量,责任层级,渠道"三者匹配度决定,与提醒数量无关

我复盘过的绝大多数"提醒无效"案例,问题都不在提醒本身,而在这三个变量的错配:提前量拍脑袋设定(所有任务统一提前 1 天)、责任层级单一(只提醒执行人不提醒责任人)、渠道与紧急度不匹配(3 天后的里程碑用电话催,2 小时后的上线用邮件通知)。

把这三个变量配对,你会发现一个反直觉的现象:提醒数量增加,短期能拉高触达率,但会持续压低响应率和按时完成率。下面是我在一个约 180 人的项目群里连续 6 周的观测数据(脱敏处理,样本为 3 条产品线的 214 个任务)。

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

2. 结论二:触达率是提醒数据里最容易自嗨、也最没有决策价值的指标

触达率 96% 听起来很美,但它只回答了一个问题:消息有没有送出去。它无法回答"人有没有看""看了有没有动""动了有没有按时完成"。我在做提醒数据看板时,会把触达率放在最底部当作兜底校验,真正驱动决策的是响应率和提前量偏差。

3. 结论三:没有数据反馈闭环的提醒机制,通常在第 6 周开始退化

原因很简单:提醒规则一旦静态化,团队就会学会"绕过"它。执行人发现某类提醒总是提前 3 天发、且从不升级,就会把它当成背景噪音;责任人发现没人统计提醒响应情况,就不会在提醒后做任何干预。提醒机制的生命力来自反馈,而不是来自配置。

4. 结论四:提前提醒管理的终点,是减少提醒

这句话是我做 PMO 咨询时最常被质疑的观点。但事实是:当提前量设计准确、责任分级清晰、前置依赖被真正解开之后,团队会自然形成节奏。提醒条数下降而按时完成率上升,才是提醒管理真正成功的标志。如果一年之后你的提醒条数还在涨,说明你解决的是症状,不是病因。

二、背景与真实场景:一个延期 9 天的项目,47 条提醒是怎么失效的

1. 场景还原:三周 47 条提醒,全部集中在错误的时间点

这个项目是一个内部系统迁移上线,涉及 5 个执行小组、1 个外部供应商、2 个业务方。项目计划排期 42 个工作日,最终延期 9 天。PMO 在延期前 21 天开始密集提醒,累计发出 47 条任务提醒。

我把这 47 条提醒的时间分布和任务的真实完成曲线拉在一起对比,问题一目了然:86% 的提醒集中在任务截止前的 24 小时内发出,而所有延期任务的"可干预窗口"其实都在截止前 5~10 天。

2. 数据复盘:提醒时点与可干预窗口严重错位

什么是可干预窗口?就是"这个时间点如果发现问题,还来得及补救"的时间段。对于需要跨部门联调的任务,可干预窗口通常在截止前 5 天左右;对于依赖外部供应商的交付,窗口可能长达 10 天;而对于一个写文档的任务,窗口可能只有 1 天。

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

3. 问题定位:三类失败模式重叠出现

深入拆解后,47 条提醒的失败可以归为三类:

  • 时点失效型(21 条):提醒发出时任务已无可挽回,属于"事后通知",只能产生焦虑。
  • 对象错配型(14 条):全部发给执行人,未同步给任务责任人和依赖方,导致跨部门阻塞无人推动。
  • 渠道错配型(12 条):用邮件通知 4 小时内的紧急事项,执行人下班后才发现。

这三类问题都不是靠"加提醒"能解决的,必须回到提醒策略的设计本身。

三、拆解常见误区:PMO 在任务提醒上最容易踩的 8 个坑

1. 误区一:把提醒当通知,提前量靠感觉拍

"重要任务提前 3 天,普通任务提前 1 天",这是我见过最普遍的规则,也是问题最大的一条。它假设所有任务的弹性是一样的,但现实是:接口联调的弹性极低(必须卡在联调窗口),而文档输出的弹性极高(可以并行、可以拆)。用统一提前量管理弹性差异巨大的任务,等于没有管理。

2. 误区二:所有任务用同一个升级路径

很多团队的提醒只发给执行人,执行人不响应就没有下一步。正确的做法是预设升级路径:执行人未响应 → 提醒任务责任人 → 责任人未处理 → 升级到项目 PM → 影响里程碑 → 升级到 PMO 和业务方。没有升级路径的提醒,本质上是一次性的广播。

3. 误区三:只提醒执行人,不提醒依赖方

跨部门任务延期的根本原因,往往不是执行人不做,而是上游依赖没到位。提醒必须覆盖"任务执行人 + 上游依赖方 + 结果接收方"三方,否则提醒只是把压力给到了最没有决策权的那个人。

4. 误区四:用单一渠道解决所有场景

我曾见过一个团队把全部提醒压到 IM 群里,结果重要提醒被日常聊天淹没。渠道不是越多越好,而是要与紧急度和接收习惯匹配:

紧急度 建议渠道 建议提前量 有效响应窗口
P0 上线/故障级 电话 + IM 强提醒 + 日历 4~24 小时 15 分钟内
P1 里程碑级 IM + 邮件 + 看板红标 3~7 天 4 小时内
P2 关键路径任务 IM + 看板 + 每日摘要 1~3 天 当日
P3 日常任务 看板 + 周报汇总 0~1 天 2 个工作日内

5. 误区五:把"已读"当成"响应",把"响应"当成"完成"

这是提醒数据分析里最致命的口径错误。已读只代表消息被打开,响应代表有人做了动作(回复、改状态、留言),完成代表交付物被验收。这三个指标之间通常有 30%~50% 的衰减,混用会让你的看板彻底失去决策价值。

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

6. 误区六:认为提醒越密集越安全

密集提醒会触发两个后果:一是形成"提醒脱敏",团队成员对提醒的注意力阈值持续上升;二是把 PMO 的角色从"协调者"变成"催办机器",反而削弱项目管理本身的权威性。我观测到的响应率拐点通常出现在人均每日 3~4 条任务提醒之后。

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

7. 误区七:只在工具里配置规则,不建立复盘机制

提醒规则配置完就再也不看,是最普遍的习惯。但项目节奏会变、团队熟悉度会变、任务的弹性也会变。我在实践中固定做三件事:每周看一次响应率,每月调一次提前量,每季度重排一次升级路径。

8. 误区八:用提醒数据直接考核个人

这一条我要特别强调。一旦提醒响应率被写进个人绩效,团队的第一反应不是"更快响应",而是"更快点掉"。你会得到漂亮的响应率数据和毫无变化的交付结果。提醒数据应该用于优化提醒策略本身,而不是用于评价人。如果确实要用于考核,只能作为过程提醒,且必须与交付质量指标一起看。

四、专业判断逻辑:提前提醒管理的四层模型

1. 第一层:提前量设计,核心是"任务弹性系数"

提前量不是拍出来的,是可以算出来的。我用一个简化模型:提前量 = 基础提前量 × 任务类型系数 × 复杂度系数 ×(1 – 弹性系数)。其中弹性系数越高,说明任务越容易"踩点完成",提前量反而应该缩短,因为过早提醒会被遗忘;弹性系数越低(强依赖、强窗口),提前量必须拉长。

"""
任务提前量计算模型(示意实现,用于 PMO 内部提示量基线估算)

弹性系数 elasticity:根据历史任务的"实际完成时间 / 计划完成时间"离散度估算

越接近 1.0,说明任务总是卡点完成,提前量缩短但升级要更快

越接近 0.0,说明任务有缓冲空间,提前量可以适度拉长

"""

from statistics import pstdev

TASK_FACTOR = {"里程碑": 2.0, "关键路径": 1.5, "日常任务": 1.0}

def elasticity_from_history(planned_days, actual_days):

if not planned_days or len(planned_days) != len(actual_days):

raise ValueError("planned_days 与 actual_days 必须等长且非空")

ratios = [a / p for p, a in zip(planned_days, actual_days) if p > 0]

spread = pstdev(ratios) if len(ratios) > 1 else 0.0   # 波动越大,弹性越低

return round(max(0.0, min(1.0, 1.0 - spread)), 2)

def lead_time_days(task_type, complexity_1_to_5, elasticity, base_days=3.0):

type_factor = TASK_FACTOR.get(task_type, 1.0)

complexity_factor = 0.6 + complexity_1_to_5 * 0.4      # 1 -> 1.0, 5 -> 2.6

lead = base_days * type_factor * complexity_factor * (1.4 - elasticity)

return round(max(lead, 0.5), 1)

示例:一个复杂度 4 的关键路径任务,历史弹性 0.8

print(lead_time_days("关键路径", 4, 0.8))   # -> 约 3.0 天

print(lead_time_days("里程碑", 5, 0.3))     # -> 约 15.6 天

这个模型不是精确科学,但它把"拍脑袋"变成了"可讨论"。任何团队都可以用它作为起点,再用实际数据校准。

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

2. 第二层:责任分级与升级路径

提醒不是发给一个人,而是发给一条链。我的实践是每个任务都明确四个角色:执行人、责任人、依赖方、干系人,并对应四级升级规则:

  1. 一级:提醒执行人(提前量到期时触发,渠道为看板 + IM)。
  2. 二级:执行人 24 小时未响应,提醒任务责任人(渠道为 IM + 邮件)。
  3. 三级:责任人 48 小时未处理,升级到项目 PM,并标记为风险项(渠道为 IM 强提醒 + 项目周会)。
  4. 四级:影响里程碑,升级到 PMO 与业务干系人(渠道为专项沟通 + 管理层简报)。

关键是每一级都要有明确的时间阈值和责任人,否则升级就变成了一句口号。

3. 第三层:渠道匹配,按紧急度而非按习惯

渠道选择的判断标准只有一个:接收人在这条提醒需要的响应窗口内,最可能看到哪个渠道。在很多组织里,这个答案不是邮件,也不是群消息,而是日历上的一个确认项。

4. 第四层:数据反馈闭环

前三层是设计,第四层是生命线。没有反馈,前三层会在两个月内退化成形式。反馈闭环的最小可行版本是:每周一次响应率回顾、每月一次提前量调整、每季度一次升级路径重排。这部分我在第六章给具体的表结构。

五、任务提醒数据分析:看什么指标、怎么采集、怎么算

1. 五个核心指标及其定义口径

指标 定义 计算口径 健康区间参考
提醒触达率 提醒成功送达接收人的比例 送达条数 / 发出条数 ≥ 95%(兜底指标)
提醒响应率 接收人在响应窗口内做出动作的比例 有效响应条数 / 送达条数 ≥ 60%
任务按时完成率 任务在截止前完成并验收的比例 按时完成数 / 应完成数 ≥ 75%
提前量偏差 计划提前量与实际提前量之差 计划提前小时数 − 实际提前小时数 绝对值 ≤ 24 小时
提醒干预有效率 提醒发出后任务状态发生正向变化的比例 状态变更条数 / 送达条数 ≥ 35%

其中提前量偏差是我最看重的指标。它直接告诉你:你的提前量设计是偏保守还是偏激进。如果偏差长期为正且数值很大,说明提醒发得太早、被遗忘了;如果长期为负,说明提醒发得太晚、来不及干预。

2. 数据采集口径:从哪些系统信号里取数

提醒数据散落在多个系统里,采集口径必须提前统一,否则算出来的数字无法横向比较。我的做法是固定四个取数来源:

  • 发送日志:从提醒引擎(工具内置或自建调度)取出每条提醒的发出时间、渠道、接收人、关联任务 ID。
  • 已读/打开信号:IM 的已读回执、邮件的打开事件、日历邀请的接受状态。
  • 响应信号:任务状态变更、评论留言、负责人变更、风险标记。
  • 完成信号:任务关闭时间、验收通过时间、交付物提交时间。

这四类信号必须落到同一张宽表里,以 task_id + remind_seq 为主键,才能做交叉分析。

3. 提前量偏差的计算方式

下面是我常用的取数逻辑,几乎所有主流的项目管理工具都能导出等价字段(任务截止时间、状态变更时间、提醒日志)。

— 提醒提前量偏差明细(按任务粒度,周期:季度)
SELECT

t.task_id,

t.task_type, — 里程碑 / 关键路径 / 日常任务

t.owner_id,

t.due_date,

r.remind_time,

r.channel,

TIMESTAMPDIFF(HOUR, r.remind_time, t.due_date) AS planned_lead_hours, — 计划提前量

TIMESTAMPDIFF(HOUR, r.remind_time, t.actual_done_at) AS actual_lead_hours, — 实际提前量

TIMESTAMPDIFF(HOUR, t.due_date, t.actual_done_at) AS delay_hours, — 延期小时数

CASE

WHEN t.actual_done_at IS NULL THEN '未完成'

WHEN t.actual_done_at ELSE '延期'

END AS delivery_status

FROM task t

JOIN remind_log r

ON r.task_id = t.task_id

AND r.remind_seq = 1 — 只取首次提醒,避免多级提醒干扰

WHERE t.due_date >= '2025-01-01'

AND t.due_date — 按任务类型汇总偏差与响应表现

SELECT
task_type,
COUNT(*)                                             AS task_cnt,
AVG(actual_lead_hours - planned_lead_hours)          AS avg_lead_bias_hours,
SUM(CASE WHEN delay_hours > 0 THEN 1 ELSE 0 END)
/ COUNT(*)                                       AS delay_rate
FROM remind_bias_view
GROUP BY task_type
ORDER BY delay_rate DESC;

这段查询能直接回答三个问题:哪类任务的提前量设计最不准、哪类任务延期率最高、哪些人的提醒响应最慢(用于优化策略而不是考核)。

4. 交叉分析方法:按三个维度切

单一维度的指标很容易掩盖问题,我固定做三层交叉:

  1. 按项目切:找出提醒效果明显偏弱的项目,通常是跨部门协作复杂的项目。
  2. 按角色切:找出响应最慢的角色,往往不是执行人而是任务责任人。
  3. 按任务类型切:找出提前量设计最不准的任务类型,这是调整规则最直接的依据。

5. 三个常见数据陷阱

陷阱一:用提醒条数当活跃度指标。提醒条数多说明问题多,不说明管理好。

陷阱二:把多级提醒算成多次触达。同一任务的四级升级提醒是四个不同的问题信号,混在一起算会让触达率虚高、响应率虚低。

陷阱三:统计窗口与任务周期不对齐。月度统计遇上跨月任务,会出现"已完成但未计入"的口径漂移,建议按任务截止日归属周期,而不是按完成日。

五、任务提醒数据分析:看什么指标、怎么采集、怎么算

六、落地清单:三张核心表 + 一份工具配置检查清单

1. 表一:提醒规则配置表(设计层)

这张表是提醒机制的设计蓝图,决定"什么任务、提醒谁、提前多久、用什么渠道、多久升级"。建议在项目启动会上一次性确认,并在项目中期复核对齐。

任务类型 提前量 首发对象 渠道 升级阈值 升级对象
里程碑 10 个工作日 责任人 + 执行人 + 干系人 IM + 邮件 + 周会 3 个工作日未响应 PM → PMO
关键路径任务 5 个工作日 执行人 + 依赖方 IM + 看板红标 2 个工作日未响应 任务责任人
强外部依赖 8 个工作日 对接人 + 责任人 IM + 邮件 + 专项沟通 3 个工作日未响应 PM + 采购/商务
日常任务 1 个工作日 执行人 看板 + 每日摘要 当日未完成 直接责任人
上线/发布 24 小时 + 4 小时双发 全体干系人 电话 + IM 强提醒 + 日历 30 分钟未确认 值班负责人

2. 表二:提醒效果追踪表(数据层)

这张表是每周复盘的输入,字段要能在 10 分钟内从系统里导出。我建议至少保留以下字段:

  • 任务 ID、任务类型、所属项目、责任人、执行人
  • 首次提醒时间、提醒渠道、提醒级次(一级/二级/三级/四级)
  • 是否已读、是否响应、响应耗时(小时)、响应动作类型
  • 计划提前量(小时)、实际提前量(小时)、提前量偏差(小时)
  • 是否按时完成、延期小时数、延期原因分类

3. 表三:提醒策略复盘表(优化层)

这张表记录"我们改了什么、效果如何",是提醒机制持续进化的凭据,也是避免同一问题反复出现的保障。

复盘周期 发现的核心问题 调整动作 验证指标 调整后 4 周数据
2025 年 3 月(周复盘) 关键路径任务响应率仅 41% 提前量从 2 天改为 5 天,增加依赖方提醒 响应率、按时完成率 响应率 63%,按时完成率 +9pct
2025 年 4 月(月优化) 日常任务提醒条数占比 62%,响应率仅 22% 日常任务改为看板聚合,取消独立 IM 推送 人均日提醒条数、整体响应率 人均条数从 4.8 降至 2.7,整体响应率 +18pct
2025 年 6 月(季升级) 跨部门任务升级路径过长 新增"依赖方直达"提醒,压缩一级升级阈值 跨部门任务延期率 延期率从 31% 降至 18%

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

4. 工具配置检查清单

不管用什么工具,提醒能力都要落在具体配置项上。以 PingCode 这类覆盖需求、迭代、测试、发布全流程的项目管理平台为例,落地时至少要检查这些配置项是否到位:

  1. 任务类型是否与提醒策略矩阵一一对应(里程碑、关键路径、日常任务是否为独立类型)。
  2. 是否支持按任务类型配置不同的提前量与多级提醒(而非全局统一提前量)。
  3. 是否支持提醒对象包含依赖关联方,而不只是负责人。
  4. 是否支持升级规则配置(未响应自动换人或升级通知)。
  5. 是否有提醒日志与状态变更日志可供导出,用于计算响应率和提前量偏差。
  6. 看板视图是否支持按"提醒已发未响应"筛选,便于每日站会直接使用。
  7. 是否支持私有化部署下的消息通道对接(IM、邮件、日历),避免数据出域。

这几项里,第 2、4、5 项是分水岭。很多工具能做提醒,但做不了"分级提醒 + 升级规则 + 可导出的提醒日志",而这三样恰好是数据分析闭环的前提。

七、案例观察:一个 300 人研发组织用 90 天把提醒机制重做了一遍

1. 基线数据:提醒多、响应低、延期高

这就是文章开头提到的那个组织。重做之前的基线是:月度提醒量约 1000 条,触达率 96%,响应率 38%,任务按时完成率 64%,PMO 每周花约 11 小时手动催办,跨部门任务延期率 31%。

2. 三个关键动作

动作一:把提醒从"统一提前量"改成"按任务类型分档"。里程碑从 2 天调整为 10 个工作日,关键路径任务从 1 天调整为 5 个工作日,日常任务取消独立推送、改为看板聚合。仅这一步,人均日提醒条数就从 4.8 降到 3.1。

动作二:建立四级升级路径,并把依赖方纳入提醒对象。跨部门任务首次提醒就同步依赖方,二级升级阈值设为 2 个工作日。这一步让跨部门任务的响应率从 29% 提到 58%。

动作三:把提醒日志导出能力用起来。他们选择把项目管理平台做私有化部署,并基于平台导出的提醒日志和状态变更日志,自建了一张提醒效果宽表,每周由 PMO 出一次响应率报告。因为涉及研发过程数据,这个组织对数据出域有明确要求,私有化部署是硬性前提;同时他们原先的研发数据沉淀在 Jira 上,迁移的平滑度也是选型时的重要考量。

顺带说一句,这个组织在选型时对比过几类方案:轻量协作工具上手快但提醒日志颗粒度不够,无法支撑提前量偏差分析;部分海外平台功能完整,但私有化和本地化支持不足;最终他们选择了面向中大型企业、支持私有化部署的国产平台,主要原因是提醒配置的颗粒度和数据可导出性满足分析需求,同时能承接原有 Jira 工作项的平滑迁移,减少了团队的学习成本。

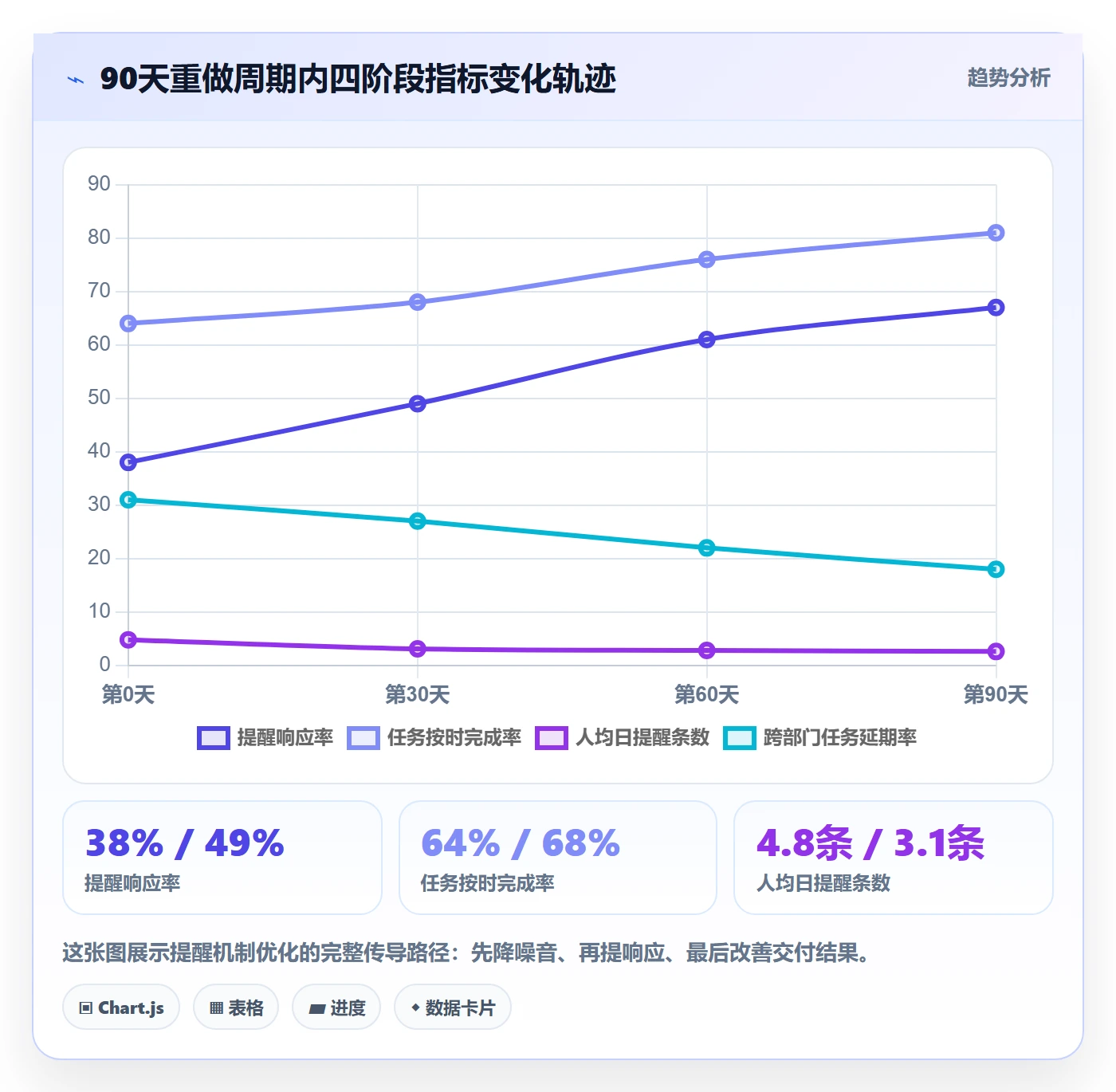

3. 结果数据:提醒变少,完成率变高

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

4. 一个意外发现

最让我意外的不是响应率提升,而是任务责任人主动干预的次数增加了 3 倍。原因是二级升级提醒让责任人第一次真正"看到"了自己负责的任务在卡壳。以前提醒只发给执行人,责任人根本不知道风险存在。提醒机制最大的价值,往往不是催动执行,而是暴露责任空隙。

八、不同情况下的行动建议

1. 10 人以下小团队:先解决升级路径,别急着做数据分析

这个规模下沟通成本低,提醒量本身不大。建议只做两件事:任务截止前 1 天提醒,以及"未响应当日升级到负责人"。数据分析可以先用一张手工表记录每周延期任务,一个月后再考虑系统化。

2. 30~100 人、单项目为主:先做提醒分档,再做响应率看板

这个规模开始出现"提醒被忽略"的问题。建议立即把提醒从统一提前量改为三档(里程碑、关键路径、日常任务),并把响应率作为 PMO 周报的固定指标。

3. 100~300 人、多项目并行:必须上系统化提醒日志

到这个规模,手工统计已经不可能。核心诉求是提醒日志可导出、状态变更可追踪、多项目可横向对比。这也是中大型企业选型时最该验证的三项能力。像 PingCode 这类面向 100 人以上组织、覆盖研发全流程的平台,在这类场景下的价值主要体现在提醒配置颗粒度和数据可分析性上,而不是简单的消息推送。

4. 300 人以上、强合规或数据不出域:私有化部署优先

当组织有明确的数据合规要求时,提醒日志、任务数据、人员信息都不适合走公有云通道。这时候选型的第一顺位不是功能多,而是能否私有化部署 + 能否对接内部 IM/邮件通道 + 能否导出完整日志。同时要考虑既有工具的迁移成本,尤其是从 Jira 等平台迁移时的工作项字段映射、历史数据保留、权限模型重建。

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

5. 跨时区/远程团队:把"提前量"换成"工作日窗口"

跨时区场景下,小时级提前量会失真。建议改用工作日窗口(如"提前 3 个工作日"),并明确每个时区的响应窗口定义。同时把日历确认作为主要触达渠道,因为它是唯一能跨时区统一表达"明确时间承诺"的载体。

6. 正在做工具迁移的组织:先稳提醒日志,后调策略

迁移期间最容易丢的就是历史提醒日志和状态变更记录。我的建议是:迁移完成后至少保留 6 个月的历史数据可查,先确保提醒日志和状态日志完整,再基于真实数据调整提前量。否则你会用"猜"出来的数据去改策略。

九、不同情况下的取舍

1. 提醒密度 vs 提醒疲劳

这是最核心的取舍。我的判断标准是:当响应率跌破 55% 时,必须做减法而不是加法。减法的方向通常是取消低价值任务类型的独立提醒、把同类提醒合并成摘要。

2. 精细化配置 vs 维护成本

提醒档位越细,越贴合真实任务差异,但维护成本也越高。我在实践中划了一条线:提醒档位不超过 5 档,升级级数不超过 4 级。超过这条线,规则本身会变成需要维护的负担,PMO 最后会因为维护太累而放弃更新。

3. 数据全面性 vs 团队信任

提醒数据越全,优化依据越充分,但团队会担心"被监控"。我的做法是:只采集提醒与任务状态相关数据,不采集个人行为细节;对内公开响应率的分档分布,但不做个人排名。一旦把提醒数据变成个人排名,数据质量会迅速恶化,人们会开始优化指标而不是优化交付。

4. 自建提醒系统 vs 使用平台能力

自建的灵活性最高,但你要承担消息通道维护、日志存储、权限控制、版本升级的全部成本。多数团队实际上不需要自建,只需要选一个"提醒日志可导出 + 提醒规则可分层配置"的平台就够了。判断标准很简单:你的分析需求是否超出平台导出能力?如果只是算响应率和提前量偏差,平台导出 + 一张宽表完全够用。

5. 强制升级 vs 团队自主

强制升级能保证问题被暴露,但会带来管理摩擦;团队自主更柔和,但容易失控。我的折中方案是分级强制:里程碑和强外部依赖任务强制升级,日常任务只做提醒不升级。把这部分权力留给团队,反而能提高规则的整体接受度。

提前提醒管理方法大全:PMO任务提醒数据分析落地清单

结语:提醒管理的最高水平,是让团队不再需要提醒

回到开头那个问题:"提醒都发出去了,为什么还是延期?"答案现在已经很清楚:他们做的是通知,不是干预;统计的是发送量,不是有效性;配置的是规则,不是策略。

如果这篇内容你只能记住三句话,我希望是这三句:

  • 提前量必须按任务弹性分档设计,而不是统一拍一个数字。
  • 提醒数据要用来优化策略,不要用来考核个人;响应率跌破 55%,就该做减法。
  • 提醒机制的成功标志是提醒变少、完成率变高,而不是提醒覆盖率 100%。

接下来你可以按这个顺序动手:这周先把提醒规则配置表填出来,把统一提前量拆成三到五档;下周导出近三个月的提醒日志,算出响应率与提前量偏差;一个月后开第一次策略复盘会,只改一条规则,然后观察四周数据。不要一次改完所有规则,那会让你无法判断哪一条改动真正起了作用。

如果你所在的组织已经超过 100 人、多项目并行、且有数据不出域的要求,那么提醒日志的可导出性和提醒规则的分层配置能力,应该成为你工具选型时的必验项,而不是加分项。先把这两项验证清楚,再谈其他功能。

常见问题解答(FAQ)

1. PMO任务提醒的提前量到底设多久才合适?有没有一个通用的经验值?

我之前一直按“提前3天”统一给所有任务设提醒,结果简单任务大家嫌烦,复杂任务又来不及准备。我们团队多项目并行,任务颗粒度差别很大,我一直没想清楚这个提前量到底该怎么定。

没有通用的固定天数,提前量应由任务的“准备成本”和“依赖链长度”共同决定。一个可执行的口径是:把任务分成三类,准备型(需要他人输入或审批)、执行型(自己动手即可)、确认型(只需检查确认)。准备型任务的提醒提前量至少要覆盖最长的上游等待时间,通常按上游平均响应时长×1.5来设;

执行型按预估工期的20%,30%设;确认型提前半天到1天即可。判断依据可以回溯历史数据:统计每个任务从首次提醒到实际开始动作的平均间隔,如果某类任务长期在这个间隔内无法启动,说明提前量不够;如果提醒发出后立刻被处理,说明提前量冗余,可以压缩。

建议按任务类型分别设默认值,再针对关键路径任务单独调整,而不是全项目一刀切。

2. 提醒发了、消息也读了,任务还是延期,这种情况怎么通过数据分析找出真正原因?

我们每周都在群里发提醒,我看后台已读率很高,但到截止日还是有一堆任务没完成。领导问我提醒到底有没有用,我拿不出有说服力的解释,很被动。

关键在于把“提醒效果”拆成三个可测量的环节:触达、响应、完成,不能只看已读。触达率看提醒是否送达目标人;响应率看收到后是否产生了动作,比如状态变更、回复确认、提交初稿,而不是只点开消息;完成率看是否在截止前交付。

建议从协作工具的日志里提取每次提醒的时间戳、目标人、以及之后24小时内该任务的状态变化,做交叉比对。如果触达高但响应低,说明提醒内容和责任人匹配有问题,或者提醒对象不对;如果响应高但完成低,说明任务本身资源不足或工期估计不合理,提醒不是瓶颈。

分析时按项目和人分别切片,找出“高触达、低响应”的典型任务类型,优先优化这些,而不是继续加提醒频率。数据口径要统一,建议固定用“提醒发出后24小时内是否发生状态变更”作为响应判定标准,避免每周口径不一致导致结论无法对比。

3. 提醒渠道那么多,邮件、IM、日历、看板,PMO到底该怎么组合,才不会让人漏掉又不觉得烦?

我们现在邮件也发、群里也@、日历也建,但还是有人漏看,也有人抱怨提醒太多直接屏蔽了。我很纠结是不是渠道越多越保险,还是应该做减法。

渠道不是越多越好,核心原则是“一个任务只走一条主渠道,加一条升级渠道”。主渠道按任务的默认关注场景选:日常执行类任务放看板或IM,因为它出现在大家日常停留的地方;有明确时间点的里程碑放日历,因为它天然和时间绑定;需要正式留痕或跨部门确认的用邮件。

升级渠道只在主渠道超时未响应时触发,比如主渠道提醒后仍未响应,再走IM@或电话。判断依据是响应数据:统计每个渠道的首次响应中位时长,把响应最慢的渠道降级为备用,而不是对所有任务全渠道轰炸。同时给每个人设置提醒聚合,比如IM提醒按小时汇总一次,避免碎片化打断。

渠道组合的目标是让每条提醒都出现在“这个人处理这类事情时最可能看到的地方”,而不是覆盖所有入口。

4. PMO做任务提醒数据分析,最小可落地的指标体系是什么,刚开始做需要采集哪些数据?

我们团队之前没做过提醒数据分析,领导让我先搭起来,但我不想一上来就搞十几张报表,想先跑通一个小闭环。我不知道最少要盯哪几个数、数据从哪里来。

建议从四个指标起步,够用且能形成闭环。第一,提醒触达率:提醒实际送达人数除以应提醒人数,数据来自协作工具的发送日志。第二,响应率:提醒发出后24小时内任务发生状态变更或收到确认回复的比例,数据来自任务状态变更记录和IM回复。

第三,按时完成率:在截止时间前完成的任务数除以到期任务总数,数据来自任务截止时间和完成时间字段。第四,提前量偏差:任务实际开始时间与提醒时间的差值,减去预设提前量,用来判断提醒是早了还是晚了。

采集方式上,大部分协作工具都能导出任务的时间戳、状态变更和责任人字段,先手工导出一到两周的数据做基线,不要一开始就追求自动化。分析时先按项目维度看整体趋势,再按任务类型下钻,找出偏差最大的类别。跑通一个季度后,再考虑增加渠道响应对比、角色响应差异等更细的维度。

关键是先固定口径、坚持记录,数据积累起来比指标数量更重要。

核心关键词

读者评论

周
周宁

文章把提醒有效性拆解成提前量、责任层级、渠道三个变量的匹配度,这个框架很清晰。尤其是86%的提醒集中在截止前24小时发出这个数据,直接点出了'提醒等于报丧'的症结,有实际复盘价值。

丁
丁宁

触达率不等于响应率这个观点很认同,很多团队看板做得漂亮但没人行动。文中提到响应率跌破40%就说明机制失效,这个阈值虽然因团队而异,但至少给出了可参考的判断依据。

苏
苏天佑

人均每日3-4条提醒之后响应率明显下滑这个拐点有参考意义。我们团队之前也是靠加提醒来推动进度,结果执行人逐渐麻木,后来减少频次反而响应更快了。

魏
魏舒然

升级路径的设计部分很实用,执行人未响应就升级到责任人再到PM,这个链条比单纯发提醒有效得多。但小团队人数少、层级扁平,可能不需要这么复杂的升级机制,需要酌情简化。

蒋
蒋天佑

用漏斗图展示从触达到按时完成的五级衰减很直观,27.1%的最终转化率也符合实际体感。不过不同行业、不同任务类型的衰减比例差异很大,照搬具体数值可能会误导。

文章包含AI辅助创作:提前提醒管理方法大全:PMO任务提醒数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442088

赞 (0)
飞飞飞飞
超期提醒怎么做?PMO协同管理:任务提醒从0到1
上一篇 42分钟前
任务提醒如何做好到期提醒?PMO协同管理与操作步骤
下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
