去年第三季度,我帮一家约 140 人的 SaaS 研发团队做交付流程复盘时,看到一组让我印象很深的数据:过去 6 个迭代里,标记为"已超期"的任务占总任务量的 23%,但真正因为"忘记截止日期"导致的超期,只占其中的 11%。剩下 89% 的超期,原因集中在依赖阻塞、需求变更、验收标准不清、人力被临时抽调这几类。换句话说,这个团队每天在群里被 @ 的超期提醒,绝大多数根本没有指向真正的问题。
更讽刺的是,他们用的工具通知开得很全,到期提醒、超期提醒、每日汇总一个不落,结果团队反而形成了"提醒免疫",看到红色感叹号的第一反应是"哦,又超期了",然后继续干手上的活。
这不是个例。过去几年我在不同规模的技术团队里做流程诊断,几乎每次都会遇到同一个误区:团队把"超期提醒"当成一个功能开关,配好了就以为问题解决了;但超期提醒本质上是一套管理制度的前端传感器,制度没设计好,传感器只会制造噪音。下面这篇内容,我会把"超期提醒"从工具配置层面拉回到制度设计层面,讲清楚研发团队该怎么定义超期、怎么设计分层提醒、怎么避开最常见的六个坑,以及在什么情况下该上工具、什么情况下该先改流程。
一、核心结论:超期提醒不是闹钟,是责任闭环的触发器
先把结论放在最前面,避免你在细节里绕圈。
第一,超期提醒的价值不在于"通知到了",而在于"通知之后有人做动作"。如果一条提醒发出去,执行者不回、协作者不看、负责人不知道,那这条提醒就是纯成本,消耗注意力、消耗工具信任度,还让管理者误以为"我有在管"。
第二,提醒必须分层,因为不同层级的接收方需要的动作不一样。执行者需要的是"自查 + 求助",协作者需要的是"你的依赖卡住了别人",负责人需要的是"要不要介入、要不要重排期"。把三种动作塞进同一条通知,等于三种都没说清。
第三,制度设计必须先于工具配置。团队要先能回答"什么算超期、谁来处理、处理不了的后果是什么",再去工具里找对应的字段和规则。反过来做,通常的结果是规则改来改去,工具里堆了一堆没人维护的自动化。
这三条听起来像常识,但我在实际项目里见到的团队,能同时做到这三条的不到两成。大部分团队卡在第一条:提醒设了,但没人定义"收到提醒后 24 小时内必须做什么"。

二、真实场景:为什么"设了提醒"反而让超期更难被发现
讲一个我参与过的具体案例,细节做了脱敏处理。
这是一家做企业服务的研发团队,研发+测试约 120 人,分 4 个特性小组,用双周迭代。他们的问题不是任务超期多,而是超期被"平均化"了。工具里所有任务都开了到期提醒和超期提醒,每天早上 9 点一条汇总推送到群里。刚开始大家还看,两个月后基本没人点开。项目经理的应对方式是"加大提醒力度",增加提醒频次、把超期任务标红置顶、每天站会念一遍超期清单。
结果是两个副作用。一是执行者开始"预防性改期":任务快到期又做不完,就先手动把截止日期往后挪一天,这样就不会被标红。二是关键依赖被淹没:一个卡了三天的接口联调任务,和一个只是晚填了半天工时的文档任务,在同一条提醒里长得一模一样。

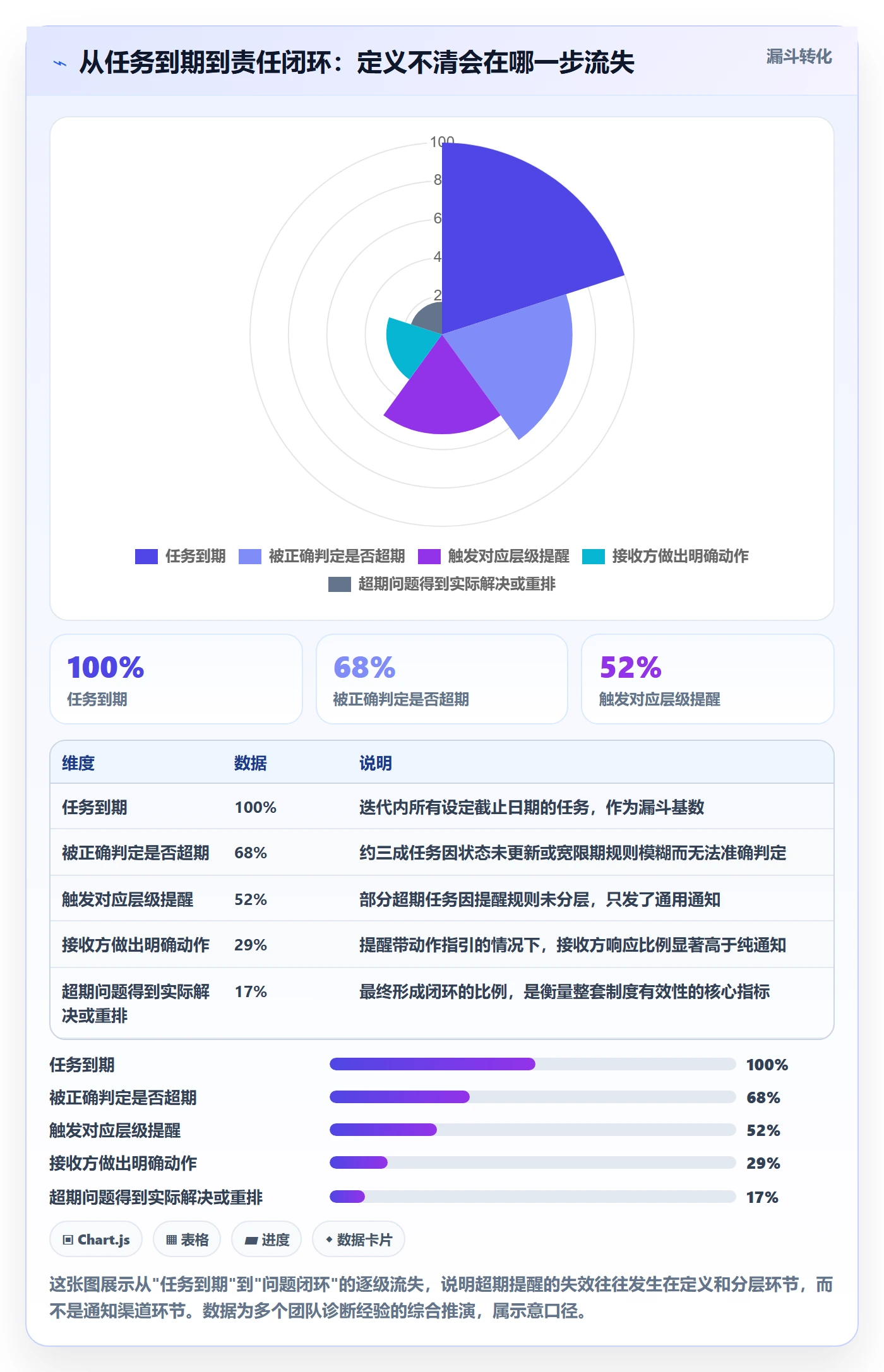

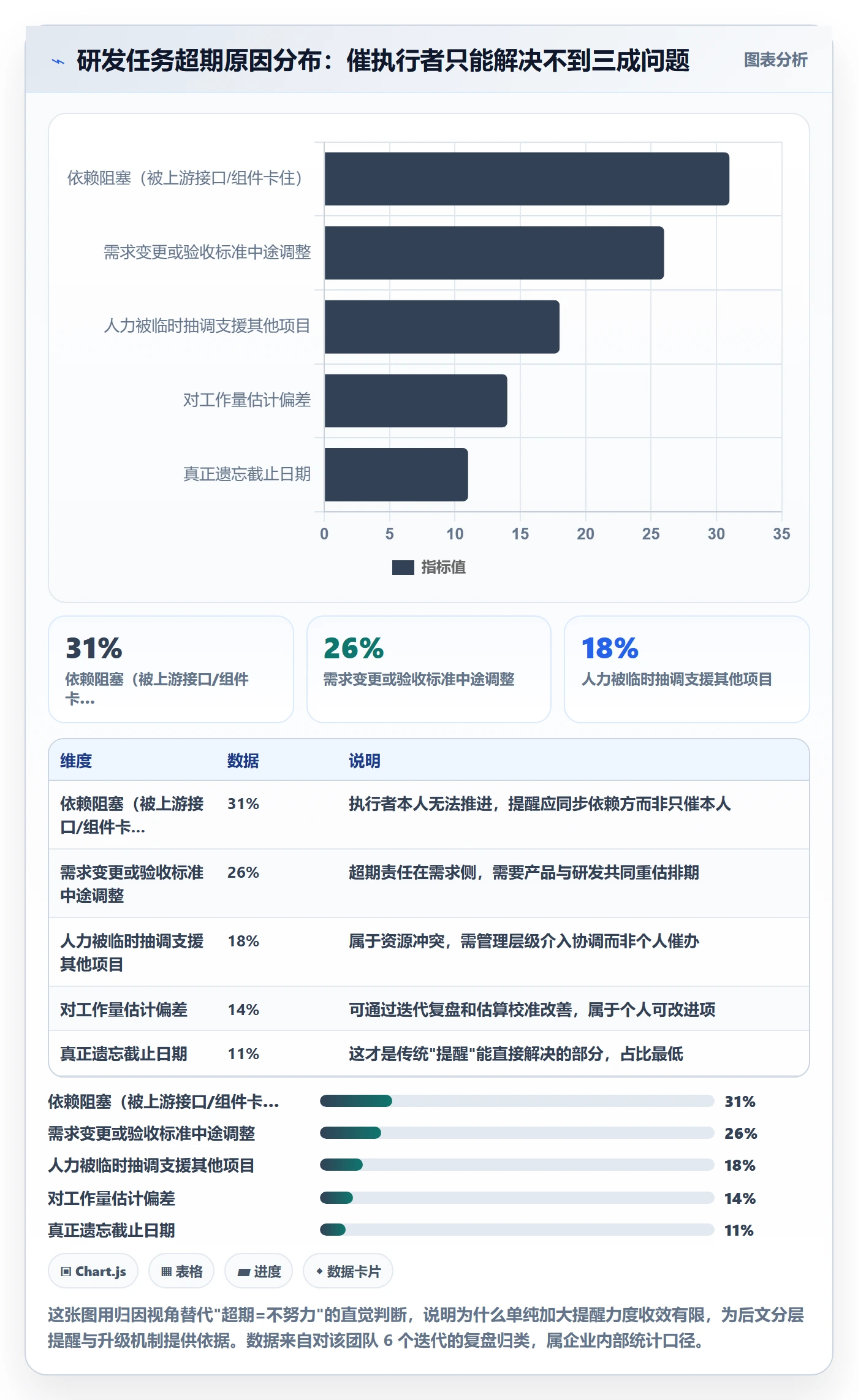

转折点是我们做了一次"超期归因"分析。把这个团队过去 6 个迭代的超期任务全部拉出来,按原因归类,得到下面这张分布。这张图直接改变了他们的制度设计方向,因为占比最大的"依赖阻塞"和"需求变更",根本不归执行者管,靠催执行者是催不出来的。

注意最后一条:真正因为"忘了"导致的超期只有 11%。这意味着如果团队的提醒机制只针对"别忘了",那它最多只能影响十分之一的问题。而大多数工具默认的超期提醒,恰恰就是这种"别忘了"式的通用通知。
三、先定义:研发场景下,"超期"到底怎么算
制度设计的第一颗扣子,是把"超期"这个词定义清楚。定义不清,后面所有的提醒规则都会歪。
1. 到期未完成不等于超期
很多团队把"截止日期到了任务还没做完"直接等同于超期,这是最常见的粗定义。但在研发场景里,任务在截止日当天的状态至少有四种,它们的处理方式完全不同。
| 任务状态 | 是否算超期 | 建议处理方式 |
|---|---|---|
| 未开始(到期当天仍无任何进展记录) | 算,且是高风险超期 | 立即升级,可能是任务被遗忘或未被排进实际计划 |
| 进行中,有明确进展记录 | 暂不算,进入宽限期 | 宽限期内提醒执行者评估是否需要支持 |
| 进行中受阻,已标注阻塞原因 | 不算执行者超期,算依赖超期 | 提醒转向依赖方和协调人,而非执行者本人 |
| 实际已完成但未更新状态 | 不算超期,算流程纪律问题 | 单独统计"状态更新及时率",不要混入超期指标 |
我见过一个团队把第四种情况也计入超期,结果数据非常难看,团队为了"数据好看"开始敷衍更新状态,反而把真实进展掩盖了。指标一旦混入不该混的东西,团队优化的就不再是交付,而是指标本身。
2. 不同任务类型的超期定义不能一刀切
研发团队的任务类型差异很大,用同一套超期规则去管所有任务,要么太松要么太紧。我通常建议按下面几类分别定义。
- 开发类任务:以代码提交和自测完成为准,允许 1 个工作日的宽限期,因为联调阶段常有不可控因素。
- 测试类任务:以用例执行完成为准,宽限期可以更短,因为测试任务通常更可控。
- 评审类任务:比如代码评审、设计评审,这类任务的特点是"耗时短但容易被拖",建议宽限期设为 4 小时甚至更短,因为拖延成本主要压在等待方身上。
- 依赖型任务:比如"提供接口文档给前端",这类任务的超期影响的是下游整条链,应该单独设最高优先级提醒,且直接通知到双方负责人。
把这几类的宽限期和提醒对象分开配置,团队才不会觉得"提醒无差别地烦人"。
3. 把定义写进制度文档,而不是留在管理者脑子里
我建议每个团队都有一份不超过两页的《任务超期处理规则》,至少写清四件事:超期的判定标准、宽限期长度、每级提醒的触发条件和接收人、超期后的处理动作。规则写在文档里,工具里的自动化才有依据,新人进来也能快速对齐。

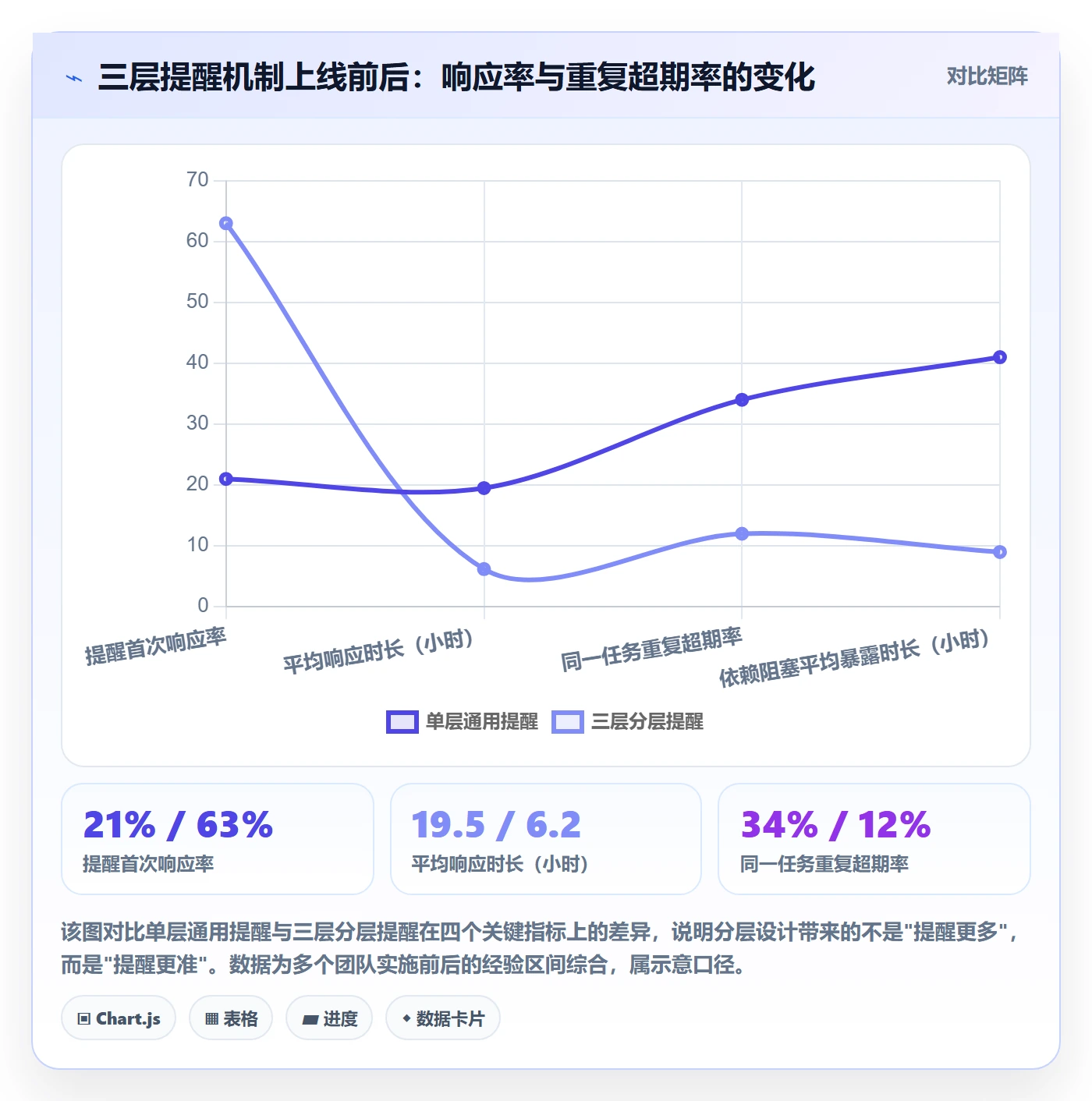

四、再设计:超期提醒的三层制度结构
定义清楚之后,才是提醒机制的设计。我的建议是三层结构,每一层解决一个不同的管理问题。
1. 第一层:到期前预警,给执行者自查机会
这一层的核心目的不是催促,而是让执行者在还有回旋余地的时候发现问题。触发时间通常设在截止日期前 1 个工作日,提醒内容应该包含三样东西:任务标题、剩余时间、一个明确的动作入口("已完成请更新状态 / 需要支持请标注阻塞")。
这里有个容易忽略的细节:预警提醒不要发给所有人,只发给执行者本人。发到群里会制造无关干扰,久了所有人对提醒脱敏。
2. 第二层:到期当天提醒,同步协作者和依赖方
到期当天,如果任务仍未完成且没有阻塞标注,提醒范围应该扩展到任务的关注者和依赖方。这一层解决的是我前面案例里最大的问题,依赖阻塞被淹没。
关键设计是:当一条任务被标注为"阻塞"时,提醒的对象要自动切换到阻塞来源任务的责任人。这需要工具支持任务关联和提醒对象动态变更,选型时要特别留意。
3. 第三层:超期后升级,触发支持或重排期
超期超过宽限期,提醒对象升级到项目负责人或技术负责人。但这一层的提醒内容不应该是"某某任务超期了",而应该是一个决策请求:"该任务已超期 X 小时,执行者标注原因是 Y,请选择:协调资源 / 调整排期 / 拆分任务 / 接受延期"。
把提醒变成待决策项,是让管理层真正参与进来的关键。我看到过做得好的团队,超期升级通知是直接生成一个待办项指派给负责人的,不处理就会一直挂在待办列表里。
4. 关键原则:提醒要带"下一步动作"
三层结构有一条贯穿始终的原则:每一条提醒都必须携带一个明确的下一步动作。没有动作的提醒等于噪音。你可以用下面这个清单自查团队现有的提醒配置。
- 这条提醒发出去,接收方看完应该做什么?如果答不上来,这条提醒就该删掉或改写。
- 这条提醒的接收方,是不是唯一能推动这件事的人?如果不是,接收方错了。
- 这条提醒有没有提供足够上下文(任务是什么、卡在哪、影响谁)?只有标题的提醒,响应率通常很低。

五、避坑指南:研发团队最容易踩的六个坑
下面六个坑,是我在不同团队里反复见到的。每一个我都会配一个具体场景,方便你对照自己的团队。
1. 坑一:所有任务都提醒,导致提醒疲劳
场景:一个团队把提醒规则设成"所有任务到期前 1 天、当天、超期后每天提醒",结果每个人每天收到几十条通知。三周后,团队的普遍反应是"提醒直接忽略"。
判断逻辑:提醒的密度和它的有效性成反比。当提醒数量超过一个人的处理带宽,大脑会自动把它归为背景噪音。我建议按任务优先级筛选,只对高优先级任务和依赖型任务开启完整三层提醒,普通任务只保留超期后的单次提醒。
2. 坑二:只提醒个人,不提醒依赖方和决策者
场景:前端任务超期,原因是后端接口没给。提醒只发给了前端工程师,他每天被催,但真正该动的是后端。
判断逻辑:超期提醒要跟着责任走,不能跟着任务走。一条任务的超期,责任方可能是执行者、依赖方、需求方或资源分配方。提醒对象设计错了,等于天天催错人,既没解决问题,还伤了执行者的积极性。
3. 坑三:制度没定就先配工具,规则朝令夕改
场景:某团队买了新工具后,第一周就把提醒规则配了个遍,第二周发现太吵调一次,第三周发现漏提醒又调一次,一个月内改了五版,团队已经不知道该信哪个状态。
判断逻辑:工具配置是制度的投影,制度不稳,配置必然反复。正确顺序是先和团队达成超期定义和处理规则的共识,再落到工具里,然后试运行观察,最后固化。
4. 坑四:超期只追责不支援,团队开始瞒报
场景:团队把超期次数纳入绩效考核,但没有任何资源协调机制。结果出现大量"预防性改期"和"提前标完成",状态更新得漂漂亮亮,实际交付质量下降。
判断逻辑:当超期的后果只有惩罚没有支持,理性选择就是隐藏超期。提醒机制必须同时提供"我需要支持"的出口,让执行者在卡住时有地方说,而不是等到超期被追责。
5. 坑五:提醒时间一刀切,忽略研发工作节奏
场景:提醒固定在每天上午 9:00 推送,但团队很多人上午在做深度开发,习惯不看消息,下午才处理通知,导致提醒的时效性大打折扣。
判断逻辑:提醒的送达时间要匹配接收方处理这类事务的时间。对执行者,可以放在当天工作开始前;对管理者,可以放在每日站会前半小时。别小看这个细节,它能明显提升处理率。
6. 坑六:没有复盘机制,同样的超期反复发生
场景:团队每个月统计超期任务数量,但从没分析过原因构成。于是"依赖阻塞"这个占比最高的原因,半年了都没有改善。
判断逻辑:超期提醒是传感器,复盘机制才是治疗。建议每个迭代复盘时,把超期任务按原因归类一次,看哪类原因在上升、哪类在下降。没有这一步,提醒永远只能治标。

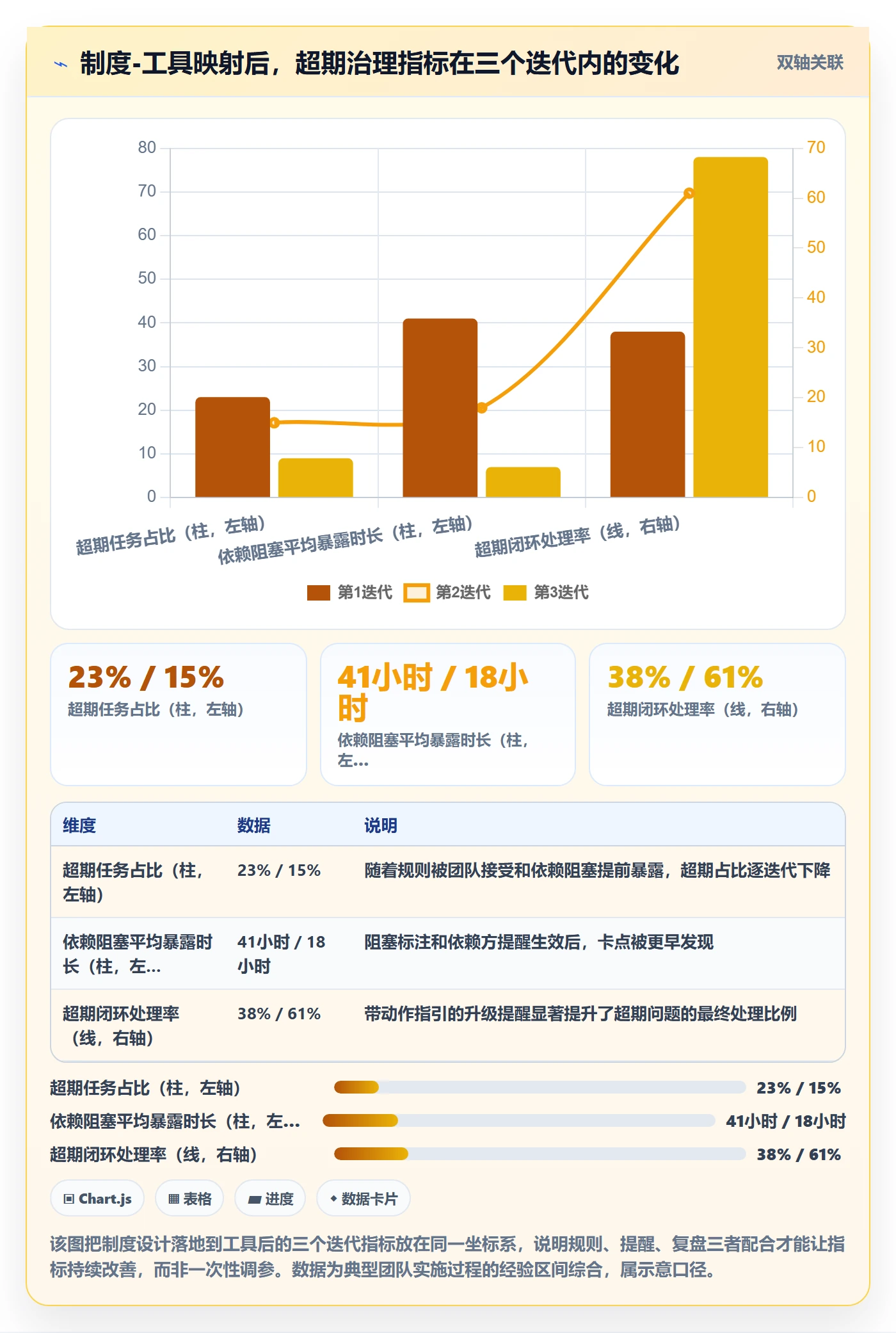

六、工具落地:制度如何映射到平台配置
制度想清楚之后,剩下的就是选工具和配规则。这里我以 PingCode 为例讲一下映射思路,因为它的任务模型和中大型研发团队的组织结构比较贴合,字段和自动化能力的颗粒度也够用。
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的特点是多项目并行、跨团队依赖多,正好是超期提醒最容易失效的场景。它支持私有化部署,对有数据合规要求的企业比较友好;同时支持从 Jira 平滑迁移,对于原本用 Jira 但因为各种原因需要做国产替代的团队,是相对省心的选择。
1. 用字段承载"超期定义"
制度里定义的"宽限期""阻塞原因""依赖来源"这些东西,最好落成工具里的结构化字段,而不是写在任务描述里。结构化字段的好处是可以被自动化规则读取。比如把任务类型分为开发、测试、评审、依赖四类,每类绑定不同的宽限期,超期判定就能自动区分。
2. 用自动化规则承载"三层提醒"
三层提醒对应到工具的自动化配置,可以拆成这样:到期前 1 个工作日、且任务未完成、且未标注阻塞时,通知执行者;到期当天仍未完成时,通知执行者和关注者;超期超过宽限期仍未完成时,生成待办指派给项目负责人。每条通知的模板里都要带上任务链接、剩余/超期时长和动作入口。
下面是一个超期升级规则的伪代码示意,具体字段名请以你所用工具的实际版本为准。
触发条件:
任务状态 != 已完成
AND 当前时间 > 截止日期 + 宽限期(按任务类型取值)
AND 未标注阻塞原因
执行动作:
向任务负责人发送待办:
"任务已超期 {超期时长},请选择: 申请支持 / 调整排期 / 拆分任务 / 接受延期"
向任务关注者发送通知: 仅包含任务标题、超期时长、负责人选项结果
若 24 小时内负责人未处理:
升级通知至项目负责人,并标记为"待决策阻塞项"
排除条件:
任务类型 IN (内部文档, 非交付类事项)
优先级 == 低 且 距离迭代结束 > 5 天
3. 用仪表盘承载"复盘视角"
工具里最好有一个固定的超期复盘视图,按原因维度聚合,而不是按人聚合。按人聚合的视图容易变成追责工具,按原因聚合才能驱动改进。我建议视图里至少包含:本期超期任务数、按原因分布、平均超期时长、重复超期任务占比。

七、不同规模团队的行动建议
同一套制度,不同规模团队的落地顺序不一样。这里按团队规模给三套行动建议。
1. 20 人以下小团队:轻量先跑通定义和复盘
- 不要急着上复杂的自动化规则,先把"什么算超期"和"宽限期"在周会上讲清楚。
- 提醒用工具原生的到期提醒即可,重点放在每两周一次的超期原因快评,5 分钟就够。
- 小团队的优势是沟通快,重点是别让提醒替代了面对面沟通。
2. 20 到 100 人团队:开始分层,但控制规则数量
- 按任务类型把超期定义拆开,配置三类提醒:预警、当天、超期升级。
- 建议只在依赖型任务和高优先级任务上开完整三层,其他任务降级处理。
- 指定一个人负责每月看一次超期归因视图,避免数据没人看。
3. 100 人以上团队:制度文件 + 平台化配置 + 定期审计
- 必须有正式的《任务超期处理规则》文档,并纳入新人入职培训。
- 提醒规则在平台上统一配置,避免各小组各有各的玩法,导致跨组协作时提醒口径不一致。
- 每季度做一次提醒有效性审计:统计提醒总量、响应率、误报率,砍掉无效规则。
100 人以上的团队,我建议认真评估像 PingCode 这类面向中大型组织的项目管理平台,因为跨项目依赖和权限管理的复杂度,在电子表格或轻量工具里会迅速失控,而这类平台在字段自定义、自动化规则、私有化部署和 Jira 迁移支持上更成体系,能把前面讲的制度设计真正落到配置里。

八、不同情况下的取舍
制度设计没有标准答案,关键是根据团队现状做取舍。下面几组取舍,是我在实际项目里最常被问到的。
1. 严格还是宽松:看团队的成熟度
成熟度高的团队,可以把宽限期设短、提醒设密,因为他们有自我管理能力,密集提醒不会引发抵触。成熟度低的团队,建议先松后紧,先用宽松规则让大家接受"超期是要被讨论的"这件事,再逐步收紧。一上来就严,往往换来的是瞒报而不是改进。
2. 自动化还是人工:看依赖复杂度
如果你的团队任务之间依赖很少,人工在站会上过一遍就够,不必上复杂自动化。如果依赖链很长、跨团队协作多,那自动化提醒是必须的,因为人脑记不住这些关系。判断标准很简单:如果站会上经常出现"啊,原来这个任务卡在那边"的惊讶,就说明依赖关系已经超出人工管理能力了。
3. 纳入考核还是不纳入:看数据可信度
我一般不建议在制度上线初期就把超期纳入考核。原因很简单,规则刚跑起来,数据里混着大量因定义不清、规则未稳导致的噪音,这时候拿来考核不fair。建议先跑两到三个迭代,等超期数据的归因清晰、团队对规则形成共识后,再考虑把"重复超期且未处理"这类高质量指标纳入考核。考核的是"是否处理",而不是"是否超期",这个区别很关键。
| 取舍维度 | 倾向 A | 倾向 B | 选择依据 |
|---|---|---|---|
| 规则严格程度 | 宽限期短、提醒密 | 宽限期长、提醒疏 | 团队自我管理成熟度 |
| 实现方式 | 平台自动化 | 站会人工过 | 任务依赖链复杂度 |
| 考核挂钩 | 纳入绩效 | 仅用于复盘 | 超期数据可信度与团队共识程度 |
| 提醒对象 | 只提醒执行者 | 提醒执行者+依赖方+负责人 | 超期主因是个人还是协作 |

九、结语:提醒是传感器,制度才是发动机
回到文章开头那个 89% 的数字。研发团队的超期问题,绝大多数不是"没人提醒",而是"提醒指向了错误的人、错误的事"。把所有精力花在调提醒开关上,等于给一辆发动机有问题的车换更响的喇叭。
我个人的判断是:超期提醒做得好的团队,往往不是提醒配得最花哨的团队,而是把"超期定义、责任归属、处理动作、复盘归因"这四件事讲得最清楚的团队。工具只是把这四件事固化下来,让它在没人盯着的时候也能自动运转。
如果你现在正准备优化团队的任务提醒,我的建议是:先别打开工具后台,先花半小时跟团队对齐三个问题,什么算超期、超期后谁该收到提醒、收到提醒的人该做什么。这三个问题答清楚了,你再去看工具里的字段和自动化,会发现要配的东西少了很多,但效果好了很多。
下一步,你可以从一件小事开始:把最近一个迭代里所有超期任务拉出来,按原因归一次类。这份归类结果,比任何提醒配置模板都更能告诉你团队该从哪里改起。
常见问题解答(FAQ)
1. 研发团队的任务提醒到底应该提前多久发?
我们团队之前是任务到期当天才提醒,结果经常是当天才发现做不完,临时找人协调已经来不及了。我就想知道,到底提前多久提醒才合理,是不是所有任务都提前一天就行?
提前量不能一刀切,要按任务粒度和依赖关系分档。我的建议是:粒度小于1天(比如半天内要交付的bug修复)提前2-4小时提醒就够;粒度为1-3天的开发任务提前1天;粒度超过3天或有外部依赖(等接口、等评审、等上游数据)的任务,至少提前2天,并单独给依赖方也发一次提醒。
判断依据很简单:提醒的意义是留出干预时间,如果一个任务超期后你需要半天才能协调出资源补救,那提前量就应该大于这个补救周期,否则提醒只是通知你‘已经晚了’。
2. 超期提醒应该只发给执行人,还是要抄送给上级?
我们组之前只提醒执行人,结果有人超期三四天都不吭声,等到站会才暴露。但要是每条提醒都抄送领导,又怕团队觉得被监视,气氛变紧张。这个度到底怎么把握?
关键是分层升级,而不是一开始就抄送。可以设三级:第一级(到期前)只发给执行人;第二级(到期当天未更新状态)发给执行人加协作者,目的是暴露依赖风险;第三级(超期超过约定宽限期,比如1个工作日)才升级给项目负责人或直属上级。
这样做的判断依据是:升级的前提是‘已经给过自查和求助的机会但没用’,而不是默认所有人都会拖延。同时制度里要写明升级的目的是触发支援和重排期,不是追责,否则团队一定会开始瞒报。
3. 研发任务超期了,除了催进度还能做什么?
我以前做PM的时候,超期提醒发出去基本就是一句‘请尽快更新进度’,发多了大家直接无视。我就在想,提醒本身是不是应该带点别的动作,不然提醒和没提醒有什么区别?
提醒必须带下一步动作,否则就是噪音。我的做法是在提醒模板里固定给两个选项:一是‘预计新完成时间’,二是‘当前卡在哪里、需要谁支持’。执行人必须二选一填,系统才把任务标记为已响应。
判断依据是:研发任务超期大多不是忘了,而是卡住了(等接口、等技术方案、等测试环境),如果提醒只问‘为什么没完成’,人会有防御心理;给一个‘是否需要支援’的出口,超期提醒才会从催办变成风险暴露机制。
4. 怎么判断我们团队的超期提醒制度是不是失效了?
我们制度也定了、工具也配了,但总觉得提醒发了跟没发一样,超期还是照样超期。我想知道有没有什么信号能判断这套提醒机制已经形同虚设,而不是凭感觉说‘没效果’。
看三个可量化信号就够了:第一,超期任务的平均响应时长(从提醒发出到执行人首次更新状态)是否超过1个工作日,超过说明提醒没被当回事;第二,超期后升级到负责人的比例,如果长期接近0,要么是宽限期设太松,要么是大家在瞒报;第三,重复超期的任务占比,同一类任务反复超期说明不是提醒问题而是排期或依赖问题。
我的判断依据是:提醒制度的作用是让问题更早暴露,如果这三项数据长期没有变化,说明提醒只是在走流程,该回到制度层面重新对齐超期定义和处理规则,而不是继续调提醒频率。
核心关键词
文章包含AI辅助创作:任务提醒超期提醒教程:研发团队制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/443658
读者评论
这篇文章把超期提醒从功能配置拉回到制度设计,视角很准。我们团队也遇到过提醒免疫,后来发现根因是提醒对象错了,该催依赖方却一直催执行者,导致真正的问题被掩盖。分层提醒的思路值得试试。
归因分析那段特别有共鸣。我们之前也统计过,真正因为忘记导致的超期不到两成,大部分是需求变更和依赖阻塞。单纯加提醒频次只会让执行者学会改期,反而让数据失真。
三层提醒结构设计得很实用,尤其是把升级提醒变成待决策项而不是单纯通知。不过对工具的要求比较高,需要支持任务关联和动态提醒对象。小团队可能得先手动跑通流程再考虑自动化。
定义超期那部分讲得最透。我们团队以前把已完未更新状态也算超期,结果大家为了数据好看开始敷衍更新,反而更看不清真实进展。把状态更新及时率和超期分开统计这个建议很关键。
