超期提醒怎么做?PMO协同管理:任务提醒从0到1

我在一家中大型企业做PMO顾问时,遇到过这样一件事:某季度结束前两周,项目经理在协同群里连续七天@同一个责任人,系统里也自动发了五次到期提醒,结果这个关键的联调任务还是拖到了季度末。复盘会上责任人的一句话让全场安静下来,"我知道任务要到期了,但我卡在测试环境上,没有人能帮我解决,提醒我一百次也没用。"

这个场景几乎在每个超过100人的组织里都会复现。超期提醒从来不是"发通知"的技术问题,而是一套关于口径定义、规则分级、触达策略、升级闭环和复盘度量的协同机制。下面我把过去几年在多个中大型组织落地超期提醒的完整方法论、踩过的坑、用过的模板和衡量指标全部拆开讲清楚。

一、先把结论说清楚:超期提醒的成败,取决于口径而非工具

如果你现在正被"任务总是超期、提醒没人回"困扰,直接记住这句话:提醒失效的根因,90%不在提醒本身,而在提醒之前的口径、规则和责任链条没有建立。工具只是把机制跑起来的最后一公里,机制本身没设计好,再强的工具也只能把噪音放大。

1. 我复盘过的一类失败案例,共同点高度一致

我参与过、旁观过、事后复盘过的超期提醒项目,规模从50人到2000人不等,失败的案例归纳下来有四个共同特征。

  • 截止时间口径不统一:有人说按计划表,有人说按承诺时间,有人说按需求方给的期望时间,系统里一个字段、现实中三种解释。
  • 提醒规则一刀切:不管任务是点几下鼠标就能完成的小事,还是需要跨三个部门联调的大事,都用同一套频率。
  • 提醒只管发、不管闭环:发了通知就认为完成了"管理动作",没人跟进有没有响应、有没有解决。
  • 没有升级路径:超期三天、三十天,处理方式完全一样,责任人自然学会了"拖也没关系"。

这四个特征叠加的结果,就是提醒越勤、组织对提醒越麻木。

2. 三个反常识判断

判断一:用户反感的从来不是提醒,而是无效提醒。一条带着任务背景、当前卡点、需要动作和求助入口的提醒,即使每天发一次也不会被反感;一条只有"任务即将超期,请及时处理"的系统通知,发两次就会被屏蔽。

判断二:提醒的价值不在于触达,在于触发行动。触达率是必要指标,但不是效果指标。我见过触达率98%、响应率却只有12%的提醒体系,问题出在提醒里没有可执行信息。

判断三:升级机制才是提醒体系的地基。没有升级的提醒,本质上是"建议";有明确升级条件的提醒,才是"承诺"。这是很多PMO最容易忽略、也最容易见效的一环。

3. 从0到1需要搭起来的五个模块

整套机制我习惯拆成五层,任何一层缺失都会让体系跛脚。

层级 解决的问题 关键产出
口径层 什么才算"超期" 时间口径、状态口径、责任人口径
规则层 什么时候提醒、分几级 分级规则表
触达层 提醒谁、走什么渠道、多频繁 触达矩阵、消息模板
升级层 不响应怎么办、多久升级 升级矩阵、关闭条件
复盘层 怎么证明机制有效 六项核心指标

超期提醒怎么做?PMO协同管理:任务提醒从0到1

二、为什么催了也没用:四个真实场景还原

抽象方法论讲多了容易飘,我把过去几年里遇到的四个高频场景还原出来,你会发现问题的根几乎都不在"提醒"这个动作上。

1. 场景一:群里@所有人,任务照样拖

某消费品公司的PMO每周一在项目群发一条大提醒,@所有人,列出当周所有待办。看起来覆盖面100%,但三个月后统计发现,被@到的责任人中只有不到两成在当天更新了任务状态。

原因很简单:当一条提醒涉及30个人、60个任务时,对任何单个人来说它都不是"提醒",而是"广播"。人对广播的心理反应是"这不一定是给我的",责任被稀释。

2. 场景二:系统通知发了,对方说"没看到"

某制造企业的项目管理平台上,系统每天早上9点自动推送待办汇总。上线半年后做回访,超过一半的受访者承认"早就把通知免打扰了"。原因不是通知没发,而是通知没有区分优先级,今天要做的和下周要做的混在一起,几条之后就被忽略。

3. 场景三:PMO成了唯一的催办中心

这是我最常看到的现象。任务一旦逼近截止时间,项目经理第一个跳出来在群里催;任务超期,还是PMO在催;任务卡住,还是PMO在协调。结果是PMO变成了组织里最累的人,而责任人养成了"等PMO来问"的被动习惯。

我用一句话总结这个陷阱:当提醒只能由PMO发出时,说明组织还没有把提醒机制内建到流程里。

4. 场景四:催了三天,对方说"我在等测试环境"

回到开头那个案例。任务超期七天后,责任人才说出真正的卡点。这暴露了两个问题:一是提醒里没有"卡点上报"入口,二是依赖方根本没进入提醒链路,所有压力都压在执行人一个人身上。

5. 数据观察:超期任务的根因分布

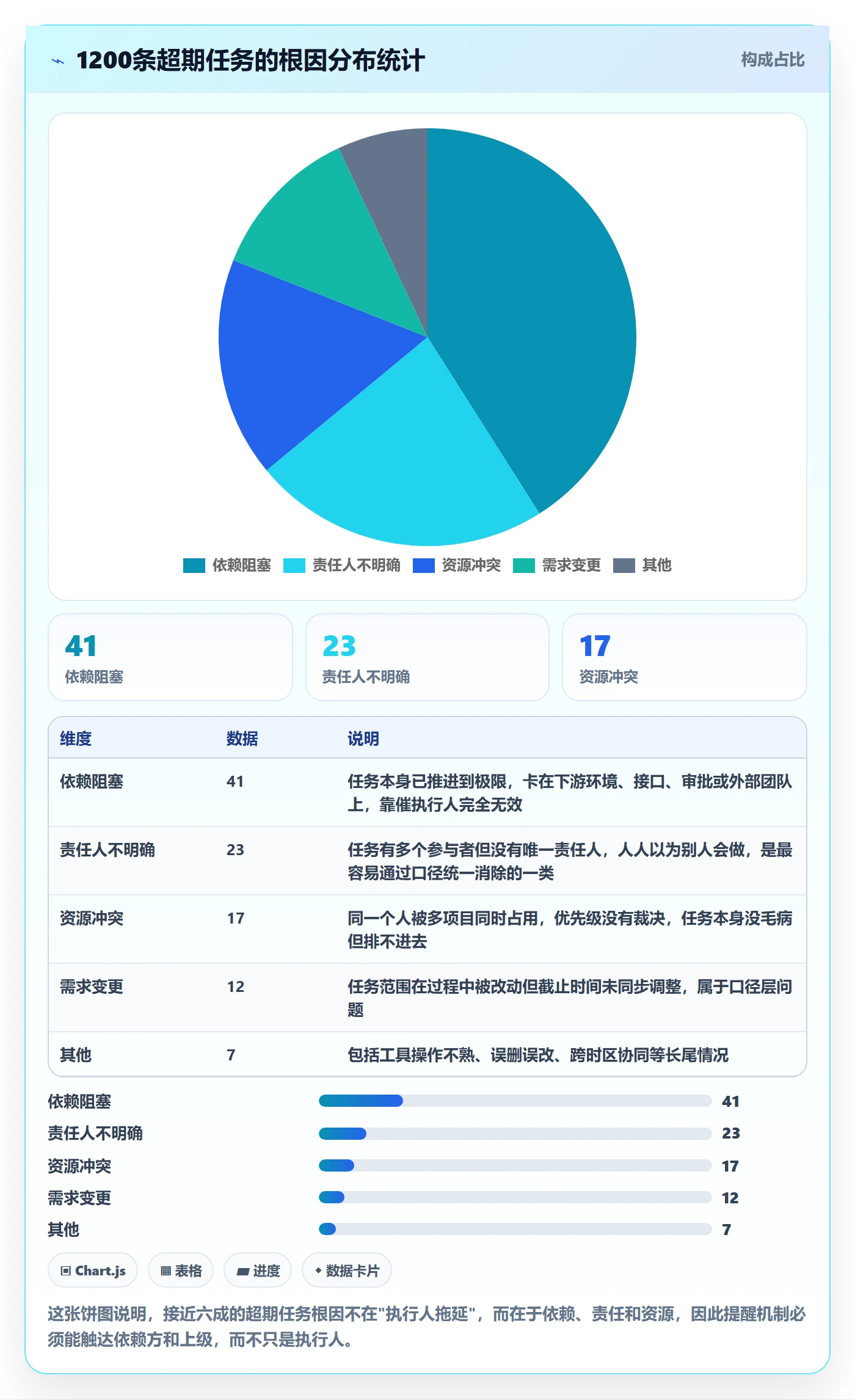

我这几年在多个中大型组织的项目复盘中,累计统计过大约1200条超期任务的根因(样本为研发与交付类项目,含少量市场与运营项目)。分布如下。

超期提醒怎么做?PMO协同管理:任务提醒从0到1

三、五个常见误区,几乎每个PMO都踩过

看清误区比直接抄方案更重要,因为很多团队是在错误的方向上"很努力"。

1. 误区一:把提醒等同于通知

通知是单向的"信息投递",提醒是"带上下文的行动请求"。一条系统的"任务即将超期"属于通知;一条包含任务背景、当前卡点、需要谁做什么、什么时候做完、完不成会有什么影响的,才叫提醒。

判断标准很直接:如果收件人看完还要再点进系统查半天才知道要做什么,那这条就只是通知。

2. 误区二:所有任务用同一频率提醒

我见过设置成"每天上午9点、下午3点各提醒一次,超期后每小时一次"的规则。结果就是三天内所有高频提醒被集体屏蔽,连真正紧急的任务也一起被淹没。

成熟的规则应该按"任务重要性 × 超期严重程度"分流,而不是按"统一时间点"群发。

3. 误区三:只提醒执行人,不提醒依赖方

超期根因里41%是依赖阻塞,可大部分提醒规则里只配了"任务负责人"一个角色。依赖方、审批人、资源提供方完全不在链路里,自然也不会被提醒机制推动。

4. 误区四:只有提醒没有升级

升级不是"打小报告",而是让组织知道任务需要更高层级的资源或决策。没有升级,超期就只是一件"每次都发生、每次都过去了"的小事。

5. 误区五:用提醒条数衡量效果

"本月发出提醒3200条"不是一个值得骄傲的数字。真正反映机制健康度的是响应率、闭环率和升级有效率。发得多只说明前置规则没设计好。

超期提醒怎么做?PMO协同管理:任务提醒从0到1

四、专业判断:一套可落地的五层提醒机制

接下来是这篇文章的主体。我不打算把它写成"工具操作手册",而是写成一份你可以直接对照改造的机制设计稿。

1. 第一层:口径定义,什么才算"超期"

口径没统一之前,讨论提醒频率毫无意义。我建议先把三件事写进团队规范。

(1)时间口径。至少区分三种时间:计划截止时间(排期时确定)、承诺截止时间(责任人确认的)、实际截止时间(最终完成)。提醒以哪个为准直接决定触发点和追责依据。我的经验是以"承诺截止时间"为准去提醒,以"计划截止时间"为准去做风险预警,两者分开处理。

(2)状态口径。进行中、阻塞、等待、延期、取消、完成这六个状态必须全员统一。很多人把"等待"当"进行中",导致系统看不出卡点,超期之后才知道任务早就停了。

(3)责任人口径。每一条任务必须有且只有一个责任人,协作方、审批方、依赖方作为不同角色挂进去。多个责任人的任务等于没有责任人。

2. 第二层:分级规则,T-3到T+7的六个节点

我常用的一套分级节点如下,你可以直接拿去改成适合自己组织的版本。

节点 触发条件 提醒对象 提醒目标
T-3 临期预警 距承诺截止3个工作日 责任人 确认排期与卡点
T-1 到期前确认 距承诺截止1个工作日 责任人 + 协作方 确认能否按时交付
T 当日到期 截止当天上午9:30 责任人 + 协作方 当日必须更新状态
T+1 超期提醒 超期1个工作日 责任人 + 直属上级 说明超期原因与补救计划
T+3 升级催办 超期3个工作日且未更新 上级 + PMO 介入资源协调或裁决
T+7 复盘 超期7个工作日 PMO + 项目集负责人 形成复盘记录与改进项

其中有两个容易被忽略的细节:一是节点用"工作日"而不是"自然日",避免周末和非工作时间打扰;二是"未更新状态"本身就是升级条件,因为不更新状态往往意味着没有推进。

3. 第三层:触达策略,渠道、频率、合并、免打扰

渠道选择的原则是"任务等级 × 触达确定性"。日常任务走系统内通知,中高优先级任务叠加协同工具机器人,只有真正跨天、跨部门的严重超期才考虑短信或电话。

频率控制上,我建议同一任务在24小时内同一个渠道只发一次;同一责任人如果有多条任务要提醒,合并成一条汇总消息,避免多条独立提醒并联轰炸。

非工作时间和休假是必须设置的豁免规则。这一点在跨时区、外派团队里尤其重要。

超期提醒怎么做?PMO协同管理:任务提醒从0到1

4. 第四层:升级闭环,谁升级、升级给谁、多久闭环

升级机制的本质,是让组织知道"什么情况下必须投入更多资源"。它包含四个要素。

  • 升级触发条件:未响应、未更新、依赖阻塞超过阈值、同一任务反复延期。
  • 升级对象:责任人的直属上级、资源负责人、项目集负责人、PMO。逐级递进,不能跳级。
  • 响应时限:上级在收到升级后1个工作日内必须给出处理方向,否则继续升级。
  • 关闭条件:任务完成、状态更新为"取消"、或经裁决后重新排期,三者之一才算闭环。

升级里最容易踩的坑是"升级即问责"的默认预期。我的建议是:在制度里明确区分"资源升级"和"绩效升级"。前者是流程动作,不涉及任何评价;后者只在反复超期且无正当原因时触发,且必须有申诉通道。

5. 第五层:复盘度量,六个指标

指标是机制长期存活的关键。我建议至少追踪六项。

指标 定义口径 观察方向
超期率 超期任务数 / 当期到期任务数 整体健康度
提醒触达率 成功送达数 / 应发送数 渠道技术可靠性
提醒响应率 24小时内更新状态数 / 触达数 提醒内容有效性
闭环率 超期任务最终关闭数 / 超期任务总数 升级机制有效性
平均响应时长 从首次超期到首次有效响应的时间 协同效率
提醒打扰度 投诉数 + 免打扰开启数 / 活跃用户数 组织接受度

6. 一个可以直接改的提醒规则配置示例

下面是一份我常用的规则配置结构(示意,字段名可根据你使用的平台调整)。它的好处是把分级、对象、渠道、频率、升级条件全部写在一处,评审时一眼能看出逻辑是否闭环。

{
"rule_set": "PMO_OVERDUE_REMINDER_V1",

"time_basis": "commitment_due_date",

"working_day_only": true,

"levels": [

{

"code": "T-3",

"offset_days": -3,

"notify_roles": ["owner"],

"channels": ["in_app"],

"merge_window_minutes": 120,

"require_ack": false

},

{

"code": "T+1",

"offset_days": 1,

"notify_roles": ["owner", "direct_manager"],

"channels": ["in_app", "bot"],

"merge_window_minutes": 60,

"require_ack": true,

"ack_deadline_hours": 8

},

{

"code": "T+3",

"offset_days": 3,

"condition": "no_status_update",

"notify_roles": ["direct_manager", "pmo"],

"channels": ["in_app", "bot"],

"escalation": true,

"response_sla_hours": 24

},

{

"code": "T+7",

"offset_days": 7,

"condition": "still_open",

"notify_roles": ["program_manager", "pmo"],

"channels": ["in_app", "email"],

"create_review_task": true

}

],

"quiet_hours": { "start": "19:00", "end": "09:00" },

"leave_suppression": true

}

可以看到,这份配置里真正的"提醒"只占很小一部分,重头戏是角色、条件、SLA 和安静时段。这才是提醒机制真实的工作量所在。

五、案例观察:PingCode在中大型组织PMO场景的落地路径

前面讲的是通用机制,下面讲一个具体的落地样本,帮助你把机制和工具能力对应起来。

1. 为什么用PingCode作为观察对象

我把PingCode放在这一节,不是因为它功能多,而是因为它在我接触的中大型企业里覆盖度比较典型:主要服务中大型企业及100人以上组织,这一点和超期提醒机制最需要落地的场景吻合。另外两个我比较看重的能力是支持私有化部署和支持Jira平滑迁移,前者决定数据主权和网络策略能不能过合规关,后者决定历史项目数据能不能带过来,否则提醒规则要"从零开始积攒历史"。在国产化替代的语境里,它是我在选型清单里会稳定放进前几位的一个选项。

需要说明:这一节提到的具体效果数字来自我参与过的一个落地项目观察记录,属于单案例经验数据,不代表行业普适结论。

2. 案例背景:某150人研发组织的超期难题

该组织约150人,含4个研发小组、1个测试组、1个运维组和1个产品组,跨部门协作任务占比大约35%。上线提醒机制之前的状态是:

  • 季度平均任务超期率约34%;
  • 超期任务的首次有效响应平均需要47小时;
  • 每周发出的提醒约1200条,其中真正带来状态更新的不到三成;
  • PMO每周花在手工催办上的时间约11小时。

还有一个隐性问题:超期任务里有相当一部分是"依赖阻塞",即任务本身没问题,卡在下游环境或接口上。但原来的提醒只发给责任人,导致责任人每天都收到提醒,却没有任何手段解决问题。

3. 落地四步走与关键配置

(1)统一口径,两周内完成。把时间口径统一到"承诺截止时间",把六个状态在系统里固化为不可自定义字段,并明确每条任务必须有唯一责任人。这一步没上任何自动化,纯治理,但它是后面所有规则的基础。

(2)搭分级规则,两周。按T-3、T-1、T、T+1、T+3、T+7六个节点配置。其中T+3的触发条件特别设置为"超期且未更新状态",避免出现"任务已完成但没更新"的误报。

(3)接入依赖链路,三周。把依赖方作为独立角色挂进任务,依赖阻塞时,依赖方和责任人同时收到提醒。这一条是最有争议也是收益最大的改动,它把"催执行人"变成了"推动整条链路"。

(4)建立升级与复盘节拍,长期。每周五PMO输出一份超期清单,标注超期天数、根因、当前升级层级,同步给各小组负责人。每月做一次漏斗式复盘,聚焦"为什么这个卡点没有被提前识别"。

超期提醒怎么做?PMO协同管理:任务提醒从0到1

4. 90天后的效果观察

三个月后回访有几点值得分享。

第一,提醒数量下降了大约77%,但任务完成质量没有下降。这说明原有的绝大部分提醒确实是冗余的。

第二,最大的收益来自"依赖方触达"这一条,而不是提醒频率的调整。很多PMO一开始会怀疑"提醒依赖方会不会引起部门间矛盾",实际运行后发现,大多数依赖方只是不知道自己在阻塞别人,一旦明确告知反而配合度很高。

第三,升级率和超期率的关系是反直觉的。上线后升级次数从每月3次上升到每月17次,看起来"问题变多了",实际上是大量此前被隐藏的超期任务浮出水面。这是机制生效的正常表现,不应该被压回去。

5. 对中大型组织工具能力的四点判断

基于这个案例和我接触过的其他平台使用情况,给大家四点判断依据。

  • 角色链路是否支持依赖方独立触达:这决定提醒能不能推动整条链路,是选型的第一道门槛。
  • 规则是否支持"条件 + 动作"的复合配置:只有能表达"超期且未更新才升级"这类复合条件,规则才不会误报。
  • 是否支持私有化部署:数据主权和网络策略是很多中大型企业的硬要求,尤其在强监管行业。PingCode这一点是可以直接满足的。
  • 历史数据是否能平滑迁移:提醒规则依赖历史数据识别"反复延期"模式,历史数据断层会让机制早期失效,支持Jira平滑迁移的平台在这方面衔接更顺。

六、不同情况的行动建议

机制虽通用,但落地顺序和组织现状强相关。下面按四种典型情况给出建议。

1. 情况一:还没有任务管理系统

我的建议是不要先上系统,先用一张共享台账跑一个月。台账至少包含任务ID、唯一责任人、协作方、依赖方、承诺截止时间、状态、优先级七列。

用台账跑的核心目的是验证口径,你会发现很多团队对"责任人"和"截止时间"的理解差异,这些分歧在系统里暴露会变成配置错误,在表里暴露只是沟通成本。

2. 情况二:有工具但没人真用

这种情况通常不是工具问题,而是"用工具"没有和工作流程绑定。每周的项目例会、周报、评审都应该以系统数据为准,而不是各自私下统计。只要例会上引用的是系统里的数据,大家自然会去更新。

建议动作:先选一个项目组做试点,两周内让这个组的会议、周报、复盘全部走系统数据,再决定是否推广。

3. 情况三:提醒泛滥、员工反感

这时候要做的不是增加功能,而是做减法。

  1. 统计过去30天的提醒,按任务和对象分类,找出重复度最高的10%提醒;
  2. 把同一对象24小时内的多条提醒合并为一条;
  3. 把"仅通知无行动"的提醒全部关掉;
  4. 为提醒加上安静时段和休假豁免;
  5. 观察两周,用响应率而不是触达率评估效果。

4. 情况四:跨部门、多项目集协同

这种场景的关键在于升级路径要提前约定,而不是超期之后再议。建议在项目集启动时就明确:跨部门依赖超期多久、由谁升级、升级到哪一层、谁有最终裁决权。

同时需要在项目集层面统一指标口径,否则A部门算"超期率"用自然日、B部门用工作日,出现跨部门数据对不上会直接摧毁机制的公信力。

5. 情况五:高层要求强管控

面对强管控要求,我建议特别谨慎。强管控容易走向两个极端:一是极高频率提醒导致全员屏蔽,二是直接和绩效挂钩引发数据造假,任务状态被"更新"但实际没完成。

更稳妥的做法是:先建立透明化,再谈控制。前两个月只做数据可视化和升级,不涉及评价;当整体响应率和闭环率稳定后,再讨论是否引入绩效维度。

超期提醒怎么做?PMO协同管理:任务提醒从0到1

七、取舍:四组必须做的权衡

机制设计里最难的往往不是"做什么",而是"不做什么"。以下四组取舍,是我在落地中反复遇到的。

1. 自研 vs 采购

自研的优势是完全贴合内部流程,劣势是维护成本高、跨部门协作场景难以覆盖。我的判断标准是:如果组织超过100人、且存在多个项目集并行,采购现成平台通常更划算;如果只是单团队内部任务跟踪,自研轻量工具也可以。

需要注意的是,自研往往只解决了"提醒发送",很难覆盖依赖链路、升级矩阵和复盘指标这三个真正费工的模块。

2. 私有化部署 vs SaaS

私有化部署的优势是数据可控、可深度定制、便于与企业内网系统集成;劣势是升级迭代需要内部配合、初始投入更高。

我的一般建议是:涉及核心研发数据、客户数据或受监管行业的企业,优先考虑私有化部署。这类能力在PingCode等面向中大型企业的平台上已经是成熟选项,选型时可以重点确认版本升级、数据备份和运维责任划分。

3. 强提醒 vs 轻提醒

强提醒(多渠道、高频、要求确认)适合关键里程碑节点,但不适合作为常态。轻提醒(单渠道、低频、无需确认)适合日常任务,能保持系统存在感又不会造成疲劳。

我见过最合理的组合是:90%的任务走轻提醒,只有关键路径上的里程碑任务走强提醒,并明确标注为"关键路径"。

4. 与绩效挂钩 vs 不挂钩

这是一个组织层面的判断,没有标准答案,但有清晰的风险边界。

  • 挂钩的优点:短期执行力提升明显,责任人重视程度高。
  • 挂钩的风险:数据造假、状态虚报、任务拆分规避阈值、跨部门协作意愿下降。
  • 不挂钩的优点:数据真实、机制被当作协作工具而非审查工具。
  • 不挂钩的挑战:需要组织有较强的自驱文化和成熟的管理层共识。

我个人的建议是:先让机制在"不挂钩"的状态下运行一个季度,把口径和规则打磨稳定,再讨论是否引入绩效维度。机制本身没跑通就挂钩,只会制造虚假数据。

超期提醒怎么做?PMO协同管理:任务提醒从0到1

八、避坑清单:上线前必须检查的八件事

我把过去几年踩过的坑和见过的坑整理成一份检查清单,上线提醒机制前逐条核对,能省掉大半返工。

  1. 口径是否书面化。时间、状态、责任人三种口径是否有文档,且经过至少一次跨部门评审。
  2. 是否所有任务都有唯一责任人。抽查上周新增任务,责任人字段完整率是否达到100%。
  3. 依赖方是否进入提醒链路。随便抽一条跨部门任务,检查依赖方是否会收到提醒。
  4. 分级规则是否有条件判断。规则里是否包含"未更新状态""反复延期"这类复合条件,而不只是时间阈值。
  5. 升级路径是否明确到人。每一条升级路径的接收对象是否是具体角色,而不是"相关领导"这种模糊表述。
  6. 是否有安静时段和休假豁免。能否规避非工作时间和休假期间的提醒。
  7. 是否定义了闭环条件。任务从"超期"到"关闭"的判定标准是否清晰,避免出现永远挂着不关闭的任务。
  8. 是否设置了效果指标。是否至少有响应率、闭环率、平均响应时长三项指标,并规划了观察周期。

1. 几条容易被低估的隐性坑

除了上面的清单,还有几个坑不容易在配置阶段发现。

(1)"任务已完成但没更新状态"引发的误报。这会快速消耗提醒的公信力。解决办法是给"状态更新"做简化,支持一键更新,或允许从提醒消息直接回复状态。

(2)节假日和工作日的判定规则不统一。跨区域团队尤其明显,A地放假B地不放假时,提醒要么少发要么错发。建议在机制层面明确一套主日历。

(3)试点范围过大。我建议第一次试点控制在单项目组、不超过30人、持续两周,之后再讨论推广。全量上线的失败成本远高于分阶段试点。

(4)把机制建设当成一次性项目。提醒规则需要随组织变化调整,至少每季度做一次规则评审,尤其是当出现大量任务被"合理延期"时,往往意味着排期本身出了问题。

2. 用一个小模板把自查落地

下面这段是一个简化版的规则自检脚本结构(示意),用于在批量上线前做基本校验,避免空责任人、无效时间等基础错误流入提醒规则。

检查项_1: 每条任务必须存在 owner 字段且非空
检查项_2: commitment_due_date 必须为有效日期

检查项_3: 跨部门任务的 dependency_role 不得为空

检查项_4: 提醒规则中至少存在一个 escalation 节点

检查项_5: 提醒规则必须包含 quiet_hours 配置

检查项_6: 每项提醒指标必须定义统计周期

输出: 通过 / 待修正清单

这类自检不需要复杂工具,一份结构化的检查表就够。关键在于把它当作机制上线的准入条件,而不是可选项。

八、避坑清单:上线前必须检查的八件事

九、总结与下一步

把全文收一下。超期提醒从0到1,本质上不是从"没有提醒"到"有提醒",而是从"人工催办"到"机制闭环"的一次组织能力升级。它的核心不在于工具通知栏里多了几条消息,而在于口径统一、规则分级、链路触达、升级闭环和复盘度量这五件事能不能同时立起来。

我想强调三个和主流说法不太一样的判断。

第一,提醒数量下降是机制成功的重要信号,不是失败信号。案例中77%的提醒被消除后,整体响应率反而上升,这说明大部分提醒原本只是噪音。

第二,升级率上升在早期是好事。它代表隐藏的超期问题正在浮出水面。把升级率压下去本身不是目标,把不合理的超期降下去才是。

第三,机制建设应该先于工具选型,但不必等到机制完美才上工具。更现实的路径是:先用台账统一口径,再选工具固化规则,最后用数据复盘持续优化。

如果你今天就要开始行动,我建议按这个顺序走:

  1. 本周内整理一份统一口径文档,覆盖时间、状态、责任人三项;
  2. 下周抽一个30人以内的项目组做试点,跑通"T-3 / T+1 / T+3 / T+7"四个节点;
  3. 试点两周后统计响应率、闭环率、平均响应时长三项指标;
  4. 根据结果修正规则,再考虑规模化推广和与工具平台的对接;
  5. 推广阶段同步确认部署方式和历史数据迁移路径,避免机制上线后因数据断层重新返工。

超期提醒这件事,看起来是工具配置问题,做深了其实是组织协同治理的缩影。先把口径和升级做扎实,工具自然能把机制放大;反过来,工具再好也补不上机制的空洞。下一篇文章我会继续拆解"超期复盘会怎么开才不流于形式",感兴趣的话可以先把你现在最头疼的一个超期场景记下来,对照本文的五层机制找一下缺口在哪一层。

常见问题解答(FAQ)

1. 超期提醒应该提前几天发才有效,是不是越早越好?

我们团队之前试过提前一周就发提醒,结果大家看一眼就忘了,到了截止日还是没动。后来改成提前三天,又有人抱怨太仓促来不及协调资源。我一直在纠结,这个提前量到底有没有标准答案,还是只能凭感觉拍?

提前量不是拍脑袋定的,要按任务颗粒度和依赖链长度分层设置。判断依据是:任务的完成周期中,有多少时间花在'等别人'而不是'自己做'。可执行做法是分三档:周期3天以内的轻任务,提前1天提醒即可;周期1到2周、有跨部门依赖的任务,提前3天预警,因为协调资源通常需要1到2个工作日;

周期超过2周、涉及外部供应商或审批链的任务,提前5到7天预警,但要拆成两个节点,先提醒'依赖是否就绪',再提醒'交付物是否开始产出'。关键不是提醒得早,而是提醒内容随节点变化,否则早期提醒只会被当成背景噪音。

2. 任务超期后,提醒应该只发给责任人,还是同时抄送他的上级?

我们PMO之前定了规矩,超期第一天只单聊责任人,结果连续三次都是已读不回。后来有同事提议直接拉上他的领导,但我又担心这样做会让一线觉得被'打小报告',后面更难配合。这个分寸到底怎么拿捏?

不能一刀切,要看'超期原因归属'和'升级触发条件'。可执行做法是三步:第一步,超期T+1只私聊责任人,提醒里必须写清三件事,任务背景、需要他做的具体动作、最晚响应时间,这叫'给人留台阶'。

第二步,如果T+1到T+3内责任人没有回复也没有更新任务状态,T+3再升级,但升级消息同步发给他本人而不是背着他发,措辞是'同步进展以便协调资源',不是'通报批评'。第三步,只有当超期影响到下游关键路径、且责任人连续两次未响应时,才抄送上级。

判断依据是:抄送上级的目的是调用资源解决问题,不是施加压力。如果抄送后问题依然无解,说明瓶颈不在态度而在权限或人手,这时候该PMO出面协调,而不是继续升级抄送范围。

3. 提醒发了一堆但没人理,怎么判断是提醒频率问题还是机制本身有问题?

我们系统每天自动推送超期任务清单,群里机器人也定时播报,按理说曝光量够大了,但真正去处理任务的人还是那么几个。领导问我是不是提醒发得不够勤,我隐约觉得不是频率的问题,但又拿不出证据说服他。

用两组指标就能区分。第一组看'触达-响应比':统计一周内发出的超期提醒总条数,和提醒后24小时内任务状态发生变化(更新、关闭、留言说明)的条数。如果响应率低于15%,且提高频率两周后响应率没有上升,说明是机制问题不是频率问题。

第二组看'重复超期率':统计同一任务被提醒3次以上仍未关闭的比例,如果这个比例超过30%,说明提醒没有附带明确行动指令和升级后果,发再多也只是刷屏。判断依据是:有效提醒的响应率应该在30%到50%之间,低于这个区间,先检查提醒内容是否包含'下一步动作+责任人+截止时间'三要素,而不是先加频率。

确认是机制问题后,优先补升级规则和闭环标准,而不是加大推送量。

4. 从0到1搭超期提醒,第一个月应该先做什么,怎么证明它有效?

领导让我牵头搞超期提醒机制,但没说给多少人力和预算,我担心一上来铺太大摊子收不住。想先小范围试,又不知道选哪个团队、用什么标准衡量有没有效果,怕一个月后拿不出东西交差。

第一个月只做三件事,不要碰工具配置。第一件,选一个10到15人、有跨部门协作、且当前超期问题比较明显的团队做试点,人数太多反馈收不齐,太少说明不了问题。第二件,和这个团队一起把'超期'的口径定死,包括截止时间以哪个字段为准、阻塞和等待算不算超期、责任人怎么认定,形成一页纸的规则说明。

第三件,手工跑两周提醒,用固定模板发,记录每次提醒后的响应情况。一个月后拿三个数据交差:试点团队的超期任务占比变化、提醒后24小时响应率、以及规则执行中暴露出的口径争议数量。判断依据是:第一个月的目标不是降低超期率,而是验证口径能不能统一、提醒有没有人回应。

如果口径争议超过5处,说明规则还没定清楚,这时候上工具只会把混乱自动化,反而更难收拾。

核心关键词

读者评论

潘
潘雨桐

文章把超期提醒从工具层面拉回机制层面,这个视角很对。我们公司就是买了好工具但口径没统一,结果提醒发出去责任人根本不理,因为连任务啥时候算超期都各说各话。

万
万雅楠

五层机制里最认同升级层是地基这个判断。我们PMO之前只发提醒没有升级路径,超期任务堆成山也没人管。后来加了T+3自动抄送上级,响应率立马不一样了。

朱
朱景行

条超期任务里依赖阻塞占41%这个数据很真实。我们项目上大部分延期都是等接口、等环境,光催执行人根本没用。提醒链路必须把依赖方也拉进来才行。

韦
韦亦辰

提醒频率和响应率的折线图很有说服力。我们之前就是每小时催一次,结果大家全把通知免打扰了,连真正紧急的也一起被屏蔽。少而精比多而滥有效得多。

文章包含AI辅助创作:超期提醒怎么做?PMO协同管理:任务提醒从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442085
