去年我帮一家 300 人规模的研发组织做 PMO 流程复盘,第一周就被一组数字卡住了:他们的项目管理系统每周自动发出 1200 多条任务提醒,覆盖邮件、IM、站内通知三个渠道,但项目准时交付率只有 61%,而三个月前是 68%。更离谱的是,我随机抽了 30 个逾期任务,其中 27 个在逾期前至少收到过 3 次提醒,有 9 个收到过 7 次以上。也就是说,提醒这件事,他们做得非常勤奋,但勤奋没有转化成结果。
问题出在哪?出在他们从来没有把"提醒"当成一个可以被度量的流程节点。提醒发出去了,就算是完成了工作;至于有没有被看到、有没有触发动作、动作有没有让任务按时关闭,没有人统计。这篇文章我想聊的就是这件事:自动提醒流程与规范要落地,第一步不是配置规则,而是先把 PMO 任务提醒的关键数据指标定义清楚。下面所有内容,来自我自己在三个不同规模组织里做提醒流程改造的实操记录,包含指标口径、埋点方案、诊断逻辑和踩过的坑。
一、先给结论:提醒流程的核心矛盾不是"发不发",而是"能不能被度量"
在展开细节之前,我把这几年最反直觉的四个判断先摆出来。如果你只读到这里就走,记住这四条也够用。
第一,提醒强度与任务按时完成率不是线性关系,而是倒 U 型。提醒从每周 0.5 次提升到 2 次,按时完成率会明显上升;但继续加到每周 5 次以上,完成率反而会掉回起点甚至更低。原因是人的注意力是有限资源,高频提醒会让接收者产生"提醒疲劳",把所有提醒降级为背景噪音。
第二,触达率、响应率、完成率是三个完全不同的问题,不能混为一谈。触达率低是渠道和账号问题;响应率低是提醒内容和时机问题;完成率低是任务本身定义和资源问题。很多 PMO 拿着"完成率低"的结论去优化提醒文案,方向一开始就错了。
第三,没有例外规则的提醒流程,一定会退化成全员广播。如果所有任务都用同一套提醒频率,关键路径任务和普通优化任务收到的提醒强度一样,那么关键任务的提醒就会被淹没。例外规则不是锦上添花,是提醒流程能不能活下去的前提。
第四,提醒指标的采集成本远低于它带来的决策价值,但前提是日志字段在流程上线前就埋对。我见过太多团队上线了半年提醒功能,回头想做分析时发现系统只记录了"提醒已发送",没有记录"谁收到了""什么时候收到的""收到后做了什么",数据链条断了,只能从零开始。

上面这张图我在内部讲课时用了很多次。它最大的价值不是给出一个"2 次/周"的标准答案,而是告诉 PMO:提醒策略有最优点,而且最优点是可以被数据找到的。你要做的不是拍脑袋设频率,而是先把指标埋好,让数据告诉你当前处在曲线的哪一侧。
二、真实场景还原:一个 300 人研发组织的提醒流程是怎么失控的
抽象地讲指标没意义,我把它放回具体场景里。这一节讲的就是开头那家公司的完整复盘过程,包括我们发现了什么、怎么找到的。
1. 起点:复盘会上的一句"我提醒过了"
项目 A 延期两周,复盘会上项目经理和研发负责人吵起来了。项目经理说:"我提前三天就在群里 @ 了,还发了邮件,系统也自动提醒了。"研发负责人说:"我每天收到几十条通知,根本分不清哪条是真正紧急的。"
这句话是整个复盘里最有价值的信息。它说明提醒的发送方认为"发出即尽责",接收方认为"提醒没有区分度"。两边都没错,是流程设计缺了一层:提醒没有按紧急程度分层,所以紧急的无法从噪音里被识别出来。
2. 盘点:提醒规则散落在四个地方
我们花了三天时间,把这家公司所有会"自动或半自动"向人推送任务信息的通道梳理出来,结果是四套并行的系统:
- 项目管理系统内置的 due date 自动提醒,每天早 9 点汇总推送一次;
- IM 机器人,由 IT 部门两年前写的一个脚本驱动,读取任务表里状态为"进行中"的记录,每天推送;
- 项目经理在项目群里的手动 @,平均每个项目每天 3 到 5 次;
- 部门助理用 Excel 维护的周报清单,每周五发一次邮件。
四套系统的数据源不一样,发送时间不一样,判断标准也不一样。项目管理系统看的是截止日期,IM 机器人看的是状态字段,项目经理凭经验判断,助理看的是自己那张表。同一个人同一周可能收到同一任务的 4 种不同版本提醒,措辞还不一致。
3. 打捞数据:从三份日志里拼出提醒链路的真实样子
接下来是最关键的一步。我们向 IT 申请导出三份数据:任务状态变更日志、提醒发送日志、用户操作日志,时间跨度三个月。三份日志用任务 ID 和时间戳做关联,还原出每一条提醒的完整链路。
这个过程比想象中难。项目管理系统和 IM 机器人是两套独立系统,任务 ID 没有打通,只能靠"任务标题 + 负责人姓名"做模糊匹配,匹配成功率大概 78%。剩下的 22% 我们只能放弃,同时也给 IT 提了一个明确需求:所有提醒渠道必须携带统一的任务唯一标识。这条需求后来被写进了他们的系统改造清单里,优先级排进了前三。

4. 发现的真相:42% 的提醒是重复打扰
日志跑完之后,几个数字让会议室安静了很久。三个月内,42% 的任务在同一个自然周内对同一个人发出了 3 条以上内容重复的提醒,其中 11% 发出了 7 条以上。最极端的一条任务,因为跨了三个部门,同一个人在一周内收到了 14 条提醒,来自三个不同渠道。
与之对应的是,这 42% 高重复提醒的任务,按时完成率是 53%,而只收到 1 到 2 条提醒的任务,按时完成率是 76%。提醒越多,完成率越低,这个负相关在数据里非常清楚。这也是我后来在所有提醒流程改造项目里,第一个要算的指标,提醒溢出率。
三、自动提醒流程的规范框架:触发、升级、渠道、例外
数据诊断完之后,下一步是重建规范。我把提醒流程拆成四个必须明确的部分,缺任何一个,流程都会在三个月内退化成"想起来就发"。
1. 触发规则的三层设计
(1)时间触发
基于任务截止时间倒推。我的经验配置是:关键路径任务 T-3 天、T-1 天、T+0 当天上午各一次;普通任务 T-1 天一次。注意,时间触发的密度不应该是固定的,应该由任务优先级和是否在关键路径上决定。
(2)状态触发
基于任务状态停留时长。比如任务进入"进行中"状态超过计划工期的 70% 仍未更新,就触发一次提醒。这类触发的价值在于它不依赖截止日期,能提前发现"看起来还有时间但实际已经落后"的任务。状态触发是提醒流程里最容易被忽略、但对延期预警最有效的一层。
(3)依赖触发
基于上下游任务的完成情况。当前置任务完成时,立刻提醒下游任务负责人准备启动;当依赖任务逾期时,提醒被依赖方和 PMO。这类触发在跨部门协作里价值最大,因为跨部门任务的延期,80% 不是因为没人做,而是因为没人知道轮到自己的时间提前了。
2. 升级机制:三级递进
升级机制的本质是"提醒责任逐步转移"。我的标准配置是三级:
- 一级提醒(T-3 至 T-1):只发给任务负责人,渠道为 IM,内容包含任务、截止时间、剩余工时。
- 二级提醒(T+0 逾期当天):发给任务负责人 + 项目负责人,渠道增加站内通知,措辞从"提示"变为"需要今日确认"。
- 三级提醒(T+2 仍未处理):发给项目负责人 + 部门负责人 + PMO,升级为人工介入,由 PMO 组织 15 分钟对齐。
这里有个关键设计:每一级提醒只增加一个收件角色,而不是一次性抄送所有人。抄送范围一次拉满,是最常见的偷懒做法,代价是所有人都学会忽略抄送栏里的信息。

3. 渠道选择与优先级策略

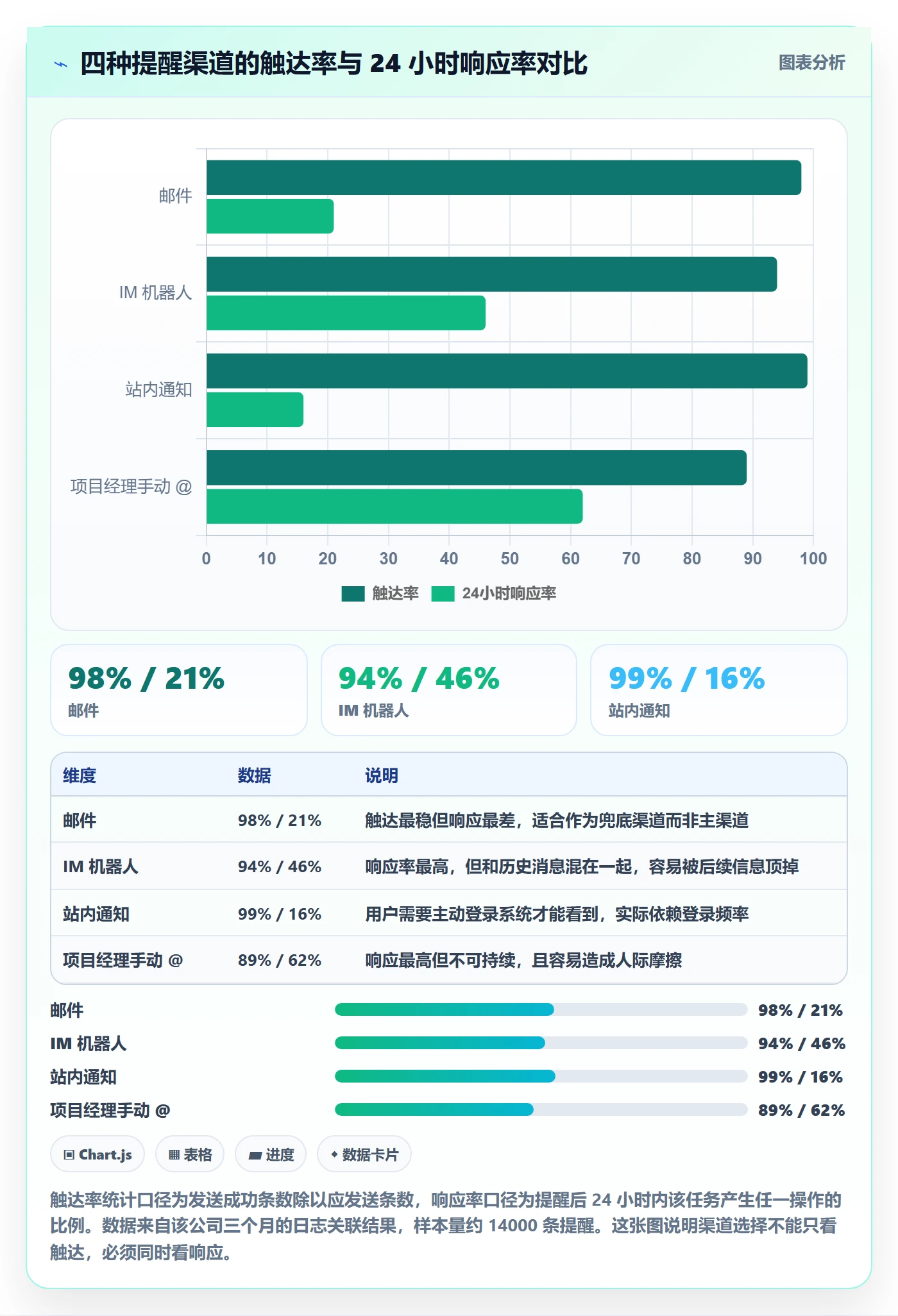

前面那张渠道对比图已经说明问题:IM 响应率最高但容易被信息流冲掉,邮件触达最稳但响应最差,站内通知依赖登录频率。我的建议是组合使用,而不是二选一。
- 一级提醒走 IM,追求即时响应;
- 二级提醒 IM + 站内通知,形成"当天必须处理"的压迫感;
- 三级提醒走 IM + 邮件,邮件的作用不是提醒当事人,而是留下可追溯的管理记录;
- 周度摘要走邮件,一次汇总本周所有即将到期和已逾期任务,替代高频的碎片提醒。
4. 例外管理:三类必须单独设规则的任务
例外管理是提醒规范里最容易被跳过的一节,但它决定了规范能不能被一线接受。我一般会明确三类例外:
第一类是关键路径任务。提醒频率提高一档,升级阈值提前一天,且必须通知项目负责人。
第二类是跨部门依赖任务。提醒同时发给双方负责人,避免"我以为他在等,他以为我在做"的典型僵局。
第三类是外部依赖任务(客户、供应商、第三方系统)。这类任务的提醒不应该高频轰炸内部人员,而应该在内部责任人处设置"依赖状态确认"提醒,由责任人对外跟进,系统只负责追踪确认动作有没有发生。
5. 一份可直接套用的规则模板
| 任务类型 | 一级提醒 | 二级提醒 | 三级提醒 | 渠道 |
|---|---|---|---|---|
| 关键路径任务 | T-5 天 | T-2 天 | T+1 天 | IM + 站内 + 邮件 |
| 普通任务 | T-3 天 | T+0 天 | T+2 天 | IM + 站内 |
| 跨部门依赖任务 | T-3 天(双发) | T+0 天(双发) | T+2 天 | IM + 站内 |
| 外部依赖任务 | T-2 天(仅内部) | T+1 天 | 不升级 | IM |
| 低优先级优化任务 | 仅周报汇总 | 不升级 | 不升级 | 邮件 |
这张表的重点不在具体天数,而在于不同类型任务的提醒强度必须有差异。如果所有任务共用一行,那这张表就白做了。
四、PMO 任务提醒的 6 个关键数据指标
这一节是全文的核心。下面 6 个指标,是我在三个项目里反复打磨后留下的最小集合。少于 6 个会漏掉关键判断,多于 6 个则采集成本快速上升,且大部分团队根本不会去看。
1. 提醒触达率
定义:系统判定成功送达接收者的提醒条数,占应发送提醒条数的比例。
计算公式:触达率 = 发送成功条数 / 应发送条数 × 100%。
采集来源:提醒发送日志的 send_status 字段,需要区分"已提交"和"已送达"两种状态。很多系统只有前者,这会导致触达率虚高。
经验健康区间:95% 以上。低于 90% 说明账号失效、渠道配置错误或消息队列积压。触达率是唯一一个低于 95% 就必须先修基础设施再谈其他指标的指标。
2. 提醒响应率
定义:收到提醒后,接收者在规定时间窗内对该任务产生任一有效操作的比例。
计算公式:响应率 = 有响应动作的任务数 / 触达任务数 × 100%。其中"有效操作"需要明确定义,我通常包括:状态变更、更新进度、添加评论、上传附件、修改截止日期。只看状态变更会大幅低估真实响应行为。
采集来源:任务操作日志与提醒日志按任务 ID + 操作人 + 时间窗关联。
经验健康区间:24 小时响应率 60% 到 75%,72 小时响应率 80% 到 90%。低于 50% 意味着提醒内容或时机出了问题,而不是人出了问题。这条判断非常重要,因为大多数 PMO 的第一反应是"执行力不行",而数据往往指向流程设计。
3. 平均响应时长
定义:从提醒发出到接收者首次有效操作的平均时间间隔。
计算公式:对每条提醒计算(首次操作时间 − 提醒发送时间),取中位数而非平均值。我强烈建议用中位数而不是平均数,因为少数几条几天后才被处理的提醒会把平均值严重拉偏,而中位数更能反映"典型情况"。
采集来源:同响应率,需要精确到分钟级的时间戳。

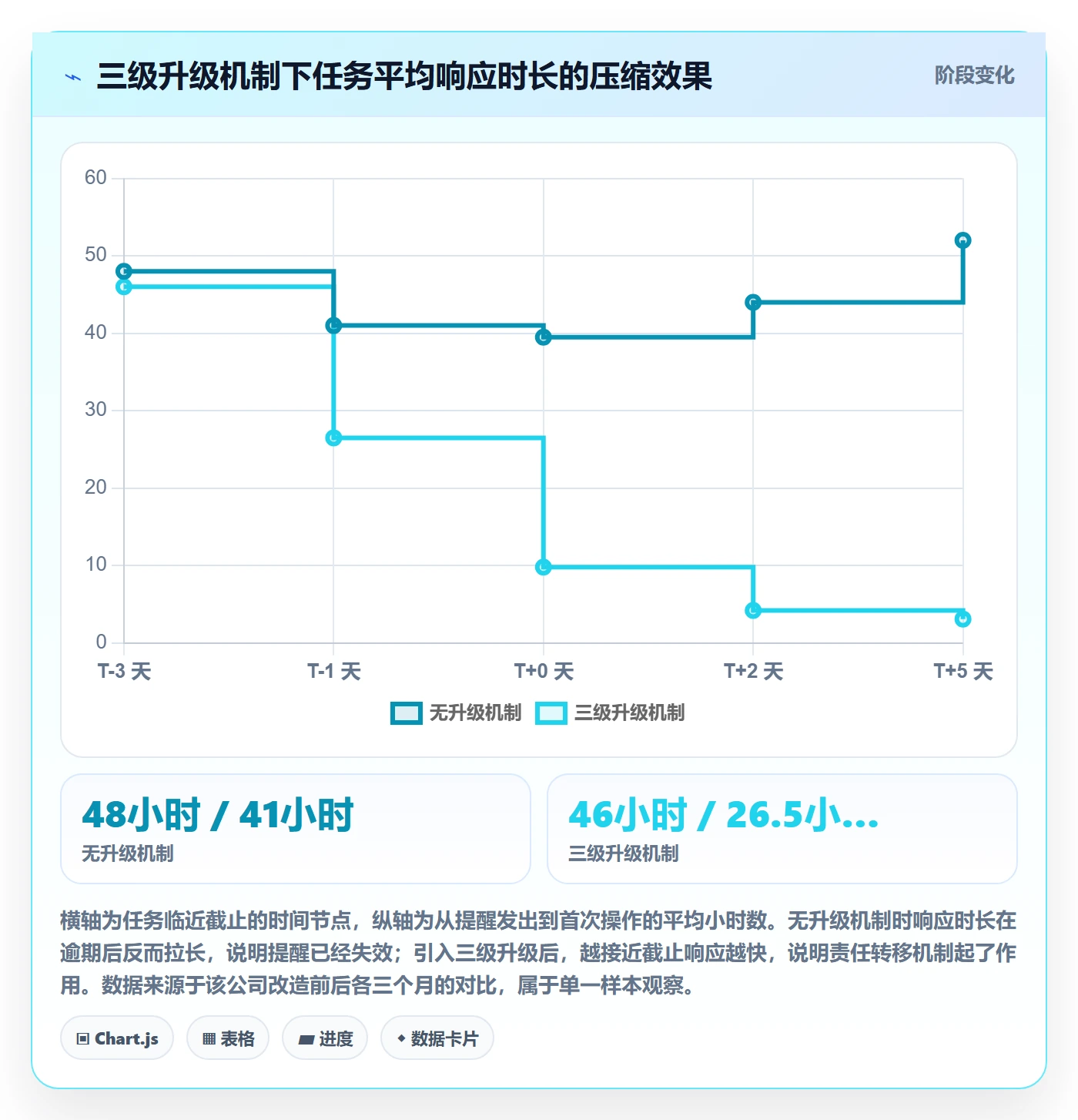

经验健康区间:一级提醒 24 小时内,二级提醒 8 小时内,三级提醒 4 小时内。逾期任务的响应中位数如果超过 48 小时,说明升级机制形同虚设。
4. 提醒溢出率
定义:单个任务在单位时间内收到的提醒条数超过设定阈值的比例。
计算公式:溢出率 = 周提醒条数 ≥ 3 的任务数 / 总任务数 × 100%。阈值可以根据组织习惯设为 3 或 5,但一旦设定就不要频繁调整。
采集来源:提醒日志按任务 ID + 接收人 + 自然周聚合计数。
经验健康区间:低于 15%。前面那家公司的溢出率是 42%,直接对应着 53% 的低完成率。溢出率是我认为最被低估的指标,因为它直接量化了"提醒正在变成噪音"这件事。
5. 提醒后按时完成率
定义:收到提醒的任务中,在截止日期前完成的比例。
计算公式:该指标 = 提醒后按时关闭的任务数 / 触达任务数 × 100%。
采集来源:任务完成日志的完成时间与计划截止时间对比。
经验健康区间:与组织整体按时交付率对比看,提醒后按时完成率应该高于整体值 10 个百分点以上。如果两者接近,说明提醒几乎没有产生增量价值,只是记录了一个本来就会发生的结果。
6. 无效打扰率
定义:提醒发出后,接收者既没有操作、任务也最终按时完成的比例。
计算公式:无效打扰率 = (无操作且按时完成的任务数)/ 触达任务数 × 100%。
采集来源:提醒日志 + 操作日志 + 完成日志三表关联。
经验健康区间:低于 20%。这个指标衡量的是"提醒是否精准"。无效打扰率高,意味着你在提醒一些根本不需要提醒的人和任务,长期会稀释所有提醒的权重。这是我个人最看重的一个指标,因为它直接对应接收者的体验。

7. 六个指标的完整口径表
| 指标 | 计算公式 | 数据来源 | 经验健康区间 | 异常信号 |
|---|---|---|---|---|
| 提醒触达率 | 发送成功 / 应发送 | 提醒日志 status | ≥ 95% | 低于 90%,先修基础设施 |
| 提醒响应率 | 有操作任务数 / 触达任务数 | 提醒 + 操作日志 | 24h ≥ 60% | 低于 50%,内容或时机问题 |
| 平均响应时长 | 中位数(首次操作 − 发送) | 提醒 + 操作日志 | 二级 ≤ 8 小时 | 逾期后仍超 48 小时 |
| 提醒溢出率 | 周提醒 ≥ 3 的任务占比 | 提醒日志聚合 | ≤ 15% | 超过 30%,提醒已噪音化 |
| 提醒后按时完成率 | 提醒后按时关闭 / 触达任务 | 任务完成日志 | 高于整体 10 个百分点 | 与整体接近,提醒无增量 |
| 无效打扰率 | 无操作且按时完成 / 触达任务 | 三表关联 | ≤ 20% | 超过 35%,提醒精准度不足 |
表中所有"健康区间"标注为经验值,来自我和团队在三个组织(130 人、300 人、800 人规模)的实际观察,不是行业统一标准。不同行业、不同项目类型差异很大,建议你先用自己的历史数据算出基线,再判断当前处在什么水平。硬套外部数字是最容易翻车的地方。
五、常见误区拆解:这四个坑我全踩过
指标定义清楚了,不代表就能用好。下面四个误区,是我在实际项目里反复遇到、并且自己早期也犯过的。
1. 误区一:把"发送成功"当成"已经触达"
早期我做第一版提醒看板时,触达率显示 99%,我当时还挺得意。后来做用户访谈才发现,因为组织调整,有 60 多个离职和转岗账号还挂在提醒列表里,系统每天都在"成功发送"给这些账号。发送成功是技术状态,触达是业务状态,两者之间隔着一个账号有效性校验。
修正做法是:每季度做一次接收人有效性校验,把连续 90 天无登录、无操作的账号标记为待清理,并同步提醒其直属上级确认。这一步做完,那家公司的触达率从 88% 提升到 97%,响应率的统计口径也随之变得可信。
2. 误区二:用同一套频率对待所有任务
这是最普遍的问题。很多团队配置提醒规则时,只在系统里设置一个全局的"截止前 1 天提醒",然后所有任务共用。结果就是关键路径任务和"优化一下文档格式"这种任务收到同样强度的提醒。
提醒的价值来自稀缺性。如果所有提醒看起来都一样重要,那么所有提醒就都不重要了。分层不是为了让流程变复杂,而是为了让真正紧急的信息能被识别出来。
3. 误区三:把响应率当个人考核指标
我见过一个团队把"提醒响应率"直接挂到个人绩效上,结果两个月后,响应率确实涨到了 92%,但任务按时完成率没有任何变化。原因很简单:大家学会了点一下任务、改个字段、留个"收到",用最低成本制造"已响应"的假象。
指标一旦和个人考核绑定,就会立刻被博弈。响应率应该用于诊断流程,而不是评价个人。如果要考核,考核的应该是任务按时完成率和交付质量,这两个指标不容易造假。
4. 误区四:只统计提醒次数,不统计提醒后果
很多 PMO 的月度报告里会写"本月发出提醒 4800 条",这个数字毫无管理价值。它只说明系统在运转,不说明流程有效。
真正有决策价值的表述应该是:"本月提醒溢出率 13%,无效打扰率 17%,逾期任务响应时长中位数从 52 小时降到 11 小时。"所有只统计动作量、不统计结果量的报告,都是自娱自乐。

六、数据采集与工具落地:从日志关联到最小可行方案
指标定义得再漂亮,采集不到数据就是空谈。这一节讲具体怎么做,包括字段设计、关联逻辑和不同工具条件下的落地路径。
1. 三张日志表的最小字段设计
不管你用什么工具,做提醒分析至少需要三张表能关联起来。字段不需要多,但这几个必须有。
| 日志类型 | 必备字段 | 用途 |
|---|---|---|
| 任务主表 | task_id、任务类型、优先级、是否关键路径、计划开始、计划截止、实际完成时间、当前状态 | 提供任务维度和结果 |
| 提醒日志 | reminder_id、task_id、receiver_id、发送时间、渠道、发送状态、提醒层级 | 提供触达和强度数据 |
| 操作日志 | task_id、operator_id、操作时间、操作类型 | 提供响应行为数据 |
三张表必须能通过 task_id 和人员 ID 稳定关联,这是整套分析的地基。如果提醒系统是独立于任务系统的第三方工具,一定要确认它能不能写回 task_id。前面那家公司就是栽在这一步,导致 22% 的数据无法关联。
2. 一个可复用的响应计算 SQL
下面这段 SQL 是我用了很多次的模板,作用是给每条提醒匹配上最近一次的有效响应。不同数据库的时间函数略有差异,逻辑是一样的。
WITH remind AS (
SELECT task_id, receiver_id, sent_at, reminder_level, channel
FROM pm_reminder_log
WHERE sent_at >= DATE '2025-01-01'
AND send_status = 'delivered'
),
action AS (
SELECT task_id, operator_id, operated_at
FROM pm_task_activity_log
WHERE action_type IN ('status_change','progress_update','comment',
'attachment_upload','due_date_change')
)
SELECT
r.task_id,
r.receiver_id,
r.sent_at,
r.reminder_level,
MIN(a.operated_at) AS first_action_at,
ROUND(
(EXTRACT(EPOCH FROM (MIN(a.operated_at) - r.sent_at)) / 3600)::numeric,
2
) AS response_hours
FROM remind r
LEFT JOIN action a
ON a.task_id = r.task_id
AND a.operator_id = r.receiver_id
AND a.operated_at > r.sent_at
AND a.operated_at <= r.sent_at + INTERVAL '72 hours'
GROUP BY r.task_id, r.receiver_id, r.sent_at, r.reminder_level;
这个结果集是后面所有指标的基础。有了 response_hours 字段,响应率就是 response_hours IS NOT NULL 的占比,响应时长就是 response_hours 的中位数,剩下的工作只是聚合。
3. 用一段脚本把六个指标一次算出来
import pandas as pd
df = load_reminder_response() # 上一步 SQL 的结果
delivered = df[df['send_status'] == 'delivered']
total_task = delivered['task_id'].nunique()
responded = delivered[delivered['response_hours'].notna()]['task_id'].nunique()
touch_rate = delivered.shape[0] / df.shape[0]
response_rate = responded / total_task
median_hours = delivered['response_hours'].median()
weekly = delivered.groupby(['task_id','iso_week']).size()
overflow_rate = (weekly >= 3).sum() / total_task
无效打扰:无操作但任务按时完成
silent_done = delivered.merge(task_table, on='task_id')
invalid_rate = (
(silent_done['response_hours'].isna())
& (silent_done['actual_done'] <= silent_done['plan_due'])
).sum() / total_task
on_time_after = (
(silent_done['actual_done'] <= silent_done['plan_due'])
).sum() / total_task
print({
'触达率': round(touch_rate, 4),
'提醒响应率': round(response_rate, 4),
'响应时长中位数': round(median_hours, 2),
'提醒溢出率': round(overflow_rate, 4),
'提醒后按时完成率': round(on_time_after, 4),
'无效打扰率': round(invalid_rate, 4),
})
这段代码我建议每个 PMO 都跑一遍,哪怕只跑一次。它会把你对"提醒很有效"或"提醒完全没用"的主观印象,直接替换成六个可比的数字。第一次跑出来的结果,通常会让人有点意外。
4. 主流工具的提醒机制差异
不同工具对提醒的支持差异非常大,直接决定了你能做到什么程度。我按实际用过的经验做个对比,注意这里说的是能力边界,不是优劣评价。
- 轻量协作工具:一般支持截止前提醒和 @ 提醒,但提醒日志通常不对外暴露,做不了溢出率和无效打扰率的分析,只能做到触达和响应层面的粗略估算。
- 研发管理类工具:工作流引擎通常支持状态触发和依赖触发,提醒日志一般可查或可通过 API 导出,是能做完整指标分析的起点。但渠道能力较弱,多数依赖自建机器人打通 IM。
- 企业级项目组合管理平台:提醒规则配置更细,支持多级升级和例外规则,审计日志完整。代价是配置复杂度高,需要专人维护,配置错了不容易被发现。
- 私有化部署的项目管理平台:优势是日志和数据完全在内部,采集不受接口限制,做深度分析时最自由。PingCode 就属于这一类,支持私有化部署,任务操作日志和提醒记录都能直连内部数据仓库做分析,不需要依赖外部接口的字段开放程度。同时它支持从 Jira 平滑迁移,对于正在做工具替换、又不想丢掉历史任务日志的中大型组织来说,这是保持提醒指标时间序列连续的关键,历史数据断了,你就没法做同比。
5. 没有 BI 团队时的最小可行方案
不是每个 PMO 都有数据团队支持。如果你手上只有一个管理系统和 Excel,我建议这样起步:
- 先从系统导出任务操作日志和提醒记录,CSV 就行;
- 在 Excel 或在线表格里,用 task_id + 人员 作为联合键做 VLOOKUP 关联;
- 只算三个指标:提醒响应率、提醒溢出率、提醒后按时完成率;
- 连续记录 8 周,形成自己的基线,再决定要不要上工具。
三个指标足够支撑一次有说服力的流程改进了。我见过太多团队一上来就要做完整的数据看板,结果三个月后看板还在设计阶段。先用最小方案拿到第一组数字,比什么都重要。

七、从指标到优化:四个典型诊断场景
数据算出来了,接下来是怎么用。我把最常见的四种指标组合整理成诊断场景,每个场景给出"现象,原因,动作"的完整链条。这一节可以直接当成排查手册来用。
1. 触达率高、响应率低
现象:触达率 97%,24 小时响应率只有 38%。
可能原因:不是人不动,是提醒内容不构成行动指令。典型表现是提醒里只有任务标题和截止日期,没有"你需要做什么"。另一个常见原因是提醒时间点全部集中在早上 9 点,和晨会、邮件高峰撞在一起。
调整动作:第一,把提醒文案改成"动作 + 对象 + 期限"的结构,例如"请在今天 18:00 前确认接口联调结果并更新任务状态"。第二,把一级提醒时间从 9 点拆散到各人的习惯活跃时段(可通过操作日志反推每个人的高频操作时段)。第三,让提醒里带一个直接跳转到任务详情的链接,把响应路径缩短到一次点击。这三步做完,我见过响应率从 38% 提升到 66%。
2. 溢出率高、完成率低
现象:提醒溢出率 42%,提醒后按时完成率 53%。
可能原因:渠道重复、层级不清。同一个任务在多个渠道被反复推送,接收者无法判断哪条是需要立刻处理的。
调整动作:第一,做渠道去重,同一个任务在同一时间窗内只允许一个主动渠道,其他渠道降级为摘要。第二,把低优先级任务从即时提醒改为周报汇总。第三,引入提醒预算机制,每个任务每周最多 3 条即时提醒,超出后自动转入摘要。提醒预算是我试过最有效的单一措施,它用一个硬约束直接压住了溢出率。
3. 响应时长长、完成率高
现象:响应中位数 41 小时,但提醒后按时完成率 82%。
可能原因:提醒发得太早。任务离截止还有 5 天,接收者觉得不着急,所以拖到临界点才处理。但因为有提醒存在,最终没有逾期。
调整动作:把一级提醒从 T-5 天推迟到 T-3 天或 T-2 天,同时增加一次临近截止的短提醒。这个场景下不要做任何"催促"动作,因为完成率已经很好,过度干预只会推高无效打扰率。很多人看到响应时长长的第一反应是催,这是典型的误判。
4. 触达率本身偏低
现象:触达率 84%。
可能原因:账号失效、渠道配额限制、消息队列积压、接收人不在提醒名单。这类问题几乎全是技术性的,和流程设计无关。
调整动作:先停下来做账号清理,把离职、转岗、长期不活跃账号从提醒名单移除;再检查渠道配额,特别是短信和企业 IM 的每日发送上限;最后确认提醒任务的调度是否失败。这个场景下不要跳过基础设施直接优化文案,否则后面所有指标都建立在错误的分母上。

八、不同情况下的行动建议
前面讲的是通用框架,但不同组织的起点差异很大。这一节按规模和条件给出具体建议,你可以直接对号入座。
1. 按组织规模和项目复杂度
50 人以下的团队:不要做复杂的多级提醒。建议只保留两层,截止前 1 天提醒负责人、逾期当天提醒项目负责人。指标只需跟踪响应率和按时完成率两个,每月花半小时手工统计即可。这个阶段最大的风险是流程过度设计,不是提醒不够。
100 到 500 人的组织:这是提醒流程最容易失控的区间。人多、项目多、跨部门协作多,四套系统并行的情况很常见。建议先做一次完整的提醒链路盘点,把重复渠道砍掉,然后按本文第三、四节的框架重建规则和指标。这个规模下,六个指标全上是有必要的,因为你需要用数据说服不同部门接受统一的提醒规范。
500 人以上的组织:提醒策略必须按业务线和项目类型分治,一刀切一定失败。建议在统一指标口径的前提下,允许各业务线自定义提醒频率和升级阈值,PMO 只负责监控溢出率和无效打扰率的红线。这个阶段建议使用支持私有化部署、日志可完整导出的企业级项目管理平台,PingCode 这类服务中大型企业、支持 100 人以上组织协同的平台更适合这个场景,原因不是功能多,而是提醒日志和操作日志能被内部数据仓库直接消费,不需要为了做一次分析去求 IT 开接口。
2. 按工具条件
如果只有轻量协作工具:先接受"做不到完整指标分析"的现实,用操作日志手工算响应率和按时完成率两个指标,把精力放在提醒文案和发送时机的优化上。这两个指标的改进空间通常比你想的大。
如果用的是研发管理类工具且数据可导出:立刻建三张日志表,跑一次完整的六指标基线。这个动作一次投入大约两天,但会给你后面一整年的流程优化提供判断依据。
如果正在做工具替换(比如从 Jira 迁移):这里有一个容易被忽略的细节,历史提醒日志和任务操作日志一定要迁移或至少归档保留。没有历史数据的组织,每次做提醒策略调整都是"重新开始",无法验证调整是否有效。PingCode 支持从 Jira 平滑迁移,迁移时把历史任务和操作记录一并带过去,这样提醒指标的时间序列就不会断。这也是我建议正在做国产替代的团队在选型阶段就把"日志可迁移性"列入评估项的原因。

九、不同情况下的取舍:提醒流程的三个核心权衡
提醒流程的每一次调整,本质上都是在做取舍。这一节把我认为最需要提前想清楚的三个权衡讲透,避免你在实施过程中反复摇摆。
1. 提醒强度与打扰成本
提高提醒强度能换来短期响应率提升,但代价是长期的注意力稀释。这个权衡没有标准答案,取决于任务的失败成本。
我的判断逻辑是看"逾期后果的不可逆程度"。如果任务逾期会导致客户合同违约、生产环境故障、监管处罚,那么高强度提醒是必要的,哪怕牺牲一部分注意力资源。如果任务逾期只是让某个优化推迟一周,那么低强度提醒甚至不提醒是更理性的选择。
换句话说,提醒强度应该由任务失败的代价决定,而不是由管理者的焦虑程度决定。这一点说起来简单,但我在实际项目中见过太多"因为老板关注所以疯狂提醒"的案例,结果是把整个团队的提醒阈值都推高了。
2. 数据精度与采集成本
理论上你可以把提醒分析做到非常精细,比如按人、按时段、按任务类型、按渠道交叉分析。但每增加一个分析维度,采集和维护成本都会上升。
我的取舍原则是:第一年只做任务维度,不做人的维度。原因是人的维度分析极易滑向个人考核,一旦滑过去,数据就会被博弈污染,失去诊断价值。任务维度的分析没有这个问题,而且优化空间一样大。
另外,如果组织的数据基础设施较弱,手工统计的边际成本会快速上升。当月度统计耗时超过 8 小时,就应该考虑上工具或做自动化,而不是继续加人。我见过一个 PMO 团队为了省工具预算,三个人每月花 20 多小时手工维护表格,这个账怎么算都不划算。
3. 自建提醒与采购平台能力
自建提醒的好处是灵活,想怎么发就怎么发;坏处是日志、渠道、升级机制都要自己维护,长期成本高。采购平台能力的好处是开箱即用,坏处是规则配置受平台限制,某些特殊场景实现不了。
我的经验判断是:如果提醒规则会在一年内变化超过三次,自建或选择可高度配置的平台更合适;如果规则相对稳定,直接用平台内置能力即可。中大型组织通常属于前者,因为组织调整、项目类型变化、合规要求变化都会带来提醒规则调整。
还有一个容易被忽略的取舍点:数据所有权的边界。如果提醒日志、操作日志存在外部 SaaS 上,你想做深度分析时需要依赖对方的 API 开放程度和导出能力。对于有数据合规要求的组织,私有化部署可以把这部分不确定性直接消除,PingCode 支持私有化部署,日志留在内网,做关联分析时不受外部接口限制,这在做跨年度趋势分析时优势明显。

十、结语:提醒流程的终点不是"发出",而是"关闭"

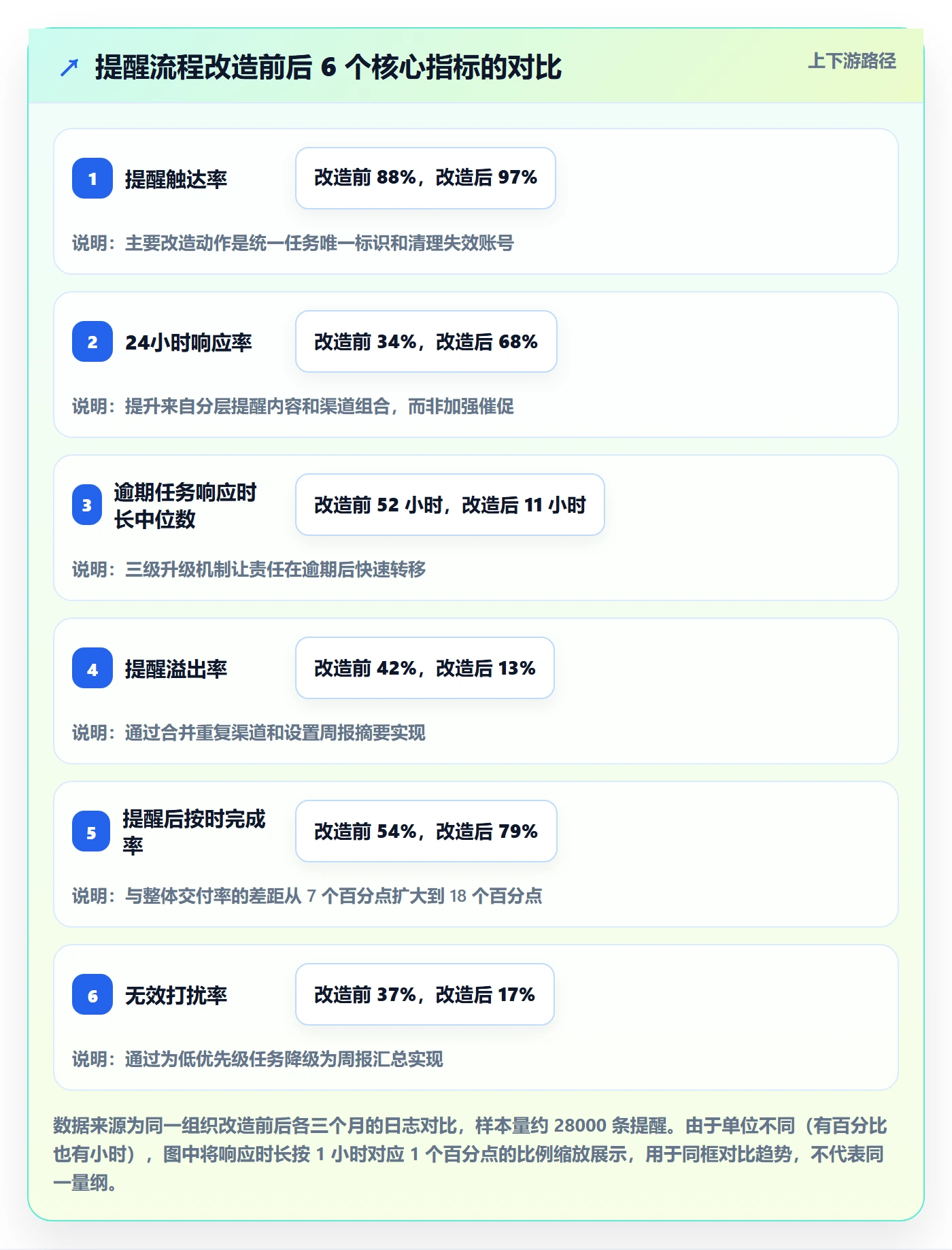

回到开头那个问题。那家公司最后把提醒溢出率从 42% 压到 13%,逾期任务响应时长中位数从 52 小时降到 11 小时,项目准时交付率从 61% 回升到 79%。他们没有增加任何提醒,反而减少了 30% 的提醒条数。
提醒的价值不是由发出的数量决定的,而是由关闭的任务决定的。这句话听起来像常识,但在实际工作中,绝大多数 PMO 的月度报告里统计的仍然是"本月发出提醒多少条",而不是"提醒之后关闭了多少任务"。
如果你要开始做这件事,我建议按这个顺序走:
- 本周:导出最近 8 周的提醒日志和任务操作日志,按本文第六节的 SQL 跑一次,算出响应率、溢出率、提醒后按时完成率三个指标。不要追求完整,先拿到第一组数字。
- 下周:用第四节的六个指标口径表,把这组数字和你的主观印象对一遍。找出最出乎意料的那一个,那就是你流程里最大的问题所在。
- 第三周:针对这个指标,从第七节的诊断场景里找到对应动作,小范围试点两到三周,再回到第一组指标验证效果。
最后提醒一句:不要试图一次把所有指标都优化到位。提醒流程是一个多变量系统,同时调整触发时间、渠道、频率和升级阈值,你根本无法判断是哪个变量起了作用。一次只动一个,观察两周,再动下一个。这个过程慢,但它是唯一能在三个月后拿出可信结论的路径。
如果你的组织正在做工具替换或者提醒流程重构,我建议在项目启动阶段就把"日志字段设计"和"指标口径确认"写进需求文档,而不是等系统上线半年后再回头补。这两件事的前置成本很低,但后置成本高得多,我上一次帮人补埋点的项目,光是把两套系统的任务 ID 对齐就花了六周。
常见问题解答(FAQ)
1. PMO任务提醒的响应率到底怎么算?分子分母口径怎么定才不至于自欺欺人?
我们团队每周都在看提醒相关的报表,但每个人算出来的响应率都不一样,开会时经常为口径吵起来。我曾经把点了提醒、消息已读也算成响应,结果指标漂亮得不像话,可任务还是照样逾期。所以我很想知道,这个指标到底该怎么定义才算靠谱。
建议把响应率定义成“提醒发出后、在观察窗口内触发了实质性状态变更的任务数 ÷ 提醒成功触达的任务数”。关键有两点:分子只认任务状态或进度字段的真实变更,不认消息已读、点击链接这类弱动作;分母要用触达成功而不是发送成功,发送失败、被折叠、进垃圾箱的都要剔出去。
观察窗口一般取提醒时限本身,T-3天提醒就看之后72小时,逾期提醒就看之后24小时,不同触发类型分开统计,不要混在一起算总数。
健康区间没有统一的行业标准,按我的经验,工作日场景下响应率低于50%基本说明提醒的时机或内容有问题,60%到80%是比较正常的水平,超过90%反而要怀疑是不是把打开消息也算进去了。
还有一个细节:分母要按“任务加提醒”的粒度去重,同一个任务被提醒3次,你是想看“任务是否被唤醒”还是“渠道是否有效”,这两个口径最好分开建两张表,否则每次汇报都要重新跟业务对一遍账。
2. 一个任务在生命周期内被提醒多少次算过量?提醒溢出率的阈值该怎么设?
我做过一个项目,关键节点上线前一周每天早晚各推一次提醒,结果负责人直接把群消息设成免打扰了。后来复盘才发现,我们从来没有统计过每个任务平均被提醒几次。我现在特别想知道,提醒次数到底有没有一个合理的上限。
溢出率的定义是“单个任务在生命周期内收到的提醒条数超过团队设定阈值的任务数 ÷ 有提醒记录的任务总数”。阈值不要拍脑袋,先跑两周只统计不干预,看提醒次数的实际分布,再用分位数做起点,比如P75作为常规任务的阈值,超过P90定义为溢出。
我的经验是普通任务一个生命周期内提醒2到3次比较合理,超过5次基本就是无效重复,关键路径任务可以放宽到5到6次,但必须分级执行。控制溢出的具体做法有三条:同一任务、同一责任人、同一时间窗口内只保留最高优先级的提醒,低级别的自动抑制;
把“每日汇总提醒”和“单任务提醒”分开,汇总只列未处理事项,避免两边重复推送;给升级机制设上限,一级提醒无响应才升二级,不能每一级同时发。最后要交叉看溢出率和响应率的关系,如果溢出率很高但响应率没跟着上升,说明多出来的提醒纯粹是噪音,直接砍掉即可。
判断依据很简单:砍掉之后如果按时完成率没有下降,那就证明这些提醒本来就是多余的。
3. 没有BI团队,PMO能不能先用表格把提醒数据跑起来?最小可行方案长什么样?
我们公司规模不算大,IT资源全排给了业务系统,我提了三次要做提醒数据分析看板都被压下去了。但领导又天天问为什么任务老逾期,我手里只有零散的提醒截图。我想知道在不依赖数据团队的前提下,这件事能不能先做起来。
能,最小可行方案只要三张表。第一张是任务快照表,字段包括任务ID、责任人、计划开始与截止时间、当前状态、状态最后变更时间、优先级;第二张是提醒日志表,字段至少要有提醒ID、任务ID、接收人、提醒类型(到期前、逾期、升级)、发送时间、发送渠道、发送结果;
第三张是操作日志表,记录任务ID、操作人、操作时间、变更前后的状态。三张表用任务ID关联,就足以算出触达率、响应率、响应时长和溢出率。
采集方式上,邮件提醒可以从邮件系统的发送记录里导出,即时通讯类提醒大多数平台支持导出或通过接口拉取,系统内通知如果没有导出能力,就用“任务责任人变更时间加提醒规则”倒推,精度差一点但看趋势足够。频率上别追求实时,每周固定导出一次、跑一次周报就够,先坚持一个季度再谈自动化。
判断这套方案是否可用的标准只有一条:它能不能回答“上周有多少任务因为提醒被真正推动了一步”,能回答就继续做,不能回答说明字段缺了或者口径没定死。
4. 关键路径任务和跨部门依赖任务,提醒规范应该和普通任务用同一套规则吗?
我们之前对所有任务用同一套提醒规则,结果普通任务天天被催,关键路径任务反而漏掉了。跨部门依赖更麻烦,催自己人容易开口,催别的部门就特别尴尬,最后往往变成我在群里干着急。我想搞清楚这类任务到底该怎么区别对待。
不该一样,提醒规范至少要按任务等级分三层。第一层是普通任务,到期前1天提醒责任人一次,逾期当天再提醒一次,不再升级;第二层是关键路径或高优先级任务,到期前3天、1天各提醒一次,逾期后同时提醒责任人和其直接上级;
第三层是跨部门依赖任务,提醒对象不能只写执行人,要同时通知交付方负责人和接收方负责人,且提醒内容必须包含“我需要的具体产出物、需要交付的时间点、不交付会有什么影响”,否则跨部门提醒很容易被当成群发通知直接忽略。判断分层是否有效,看两张报表就够:关键路径任务的逾期率和依赖任务的阻塞时长。
如果关键路径的逾期率没有明显低于普通任务,说明分级没真正起作用,通常问题出在提醒对象选错,而不是提醒次数不够。此外要留一个手动通道,遇到长假、组织架构调整、供应商延期等情况,允许PMO在固定模板下临时调整提醒计划并记录调整原因,这些调整记录本身就是下一轮流程优化的输入。
核心关键词
文章包含AI辅助创作:自动提醒流程与规范:PMO任务提醒数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/442066
读者评论
提醒溢出率这个指标太真实了。我们公司也是每天几十条提醒,最后所有人都当背景音,关键任务反而被淹没。42%重复打扰这个数据很有说服力。
倒U型曲线这个结论值得警惕。很多PMO以为提醒越多越好,实际上超过每周3次就适得其反。不过2次/周这个最优值应该因团队而异,不能照搬。
三级升级机制的设计思路很实用。每一级只增加一个收件角色,而不是一次抄送所有人,这点很关键。抄送范围拉满确实会让人彻底忽略。
数据埋点要在流程上线前做好,这个坑我们踩过。系统只记录'已发送',没有'谁收到''收到后做了什么',回头想做分析只能从零开始,代价太大。
例外管理那部分被截断了,但已经看出重要性。关键路径任务和普通任务用同一套规则,必然导致关键提醒被噪音淹没。希望后续能展开讲。
