FF(Finish-to-Finish)依赖可能是跨部门项目里最容易被忽略、却最容易在"最后一公里"炸掉的一类任务关系。我做项目管理咨询和落地陪跑的七年里,见过太多团队把甘特图画得很漂亮,却始终解释不清"为什么明明每个部门都在推进,项目还是延了三周"。问题往往不在执行力,而在于没有人真正把跨部门的 FF 依赖显性化,更没有用数据去追踪它。这篇文章不打算复述 PMBOK 里的依赖定义,而是把我实际带过的项目中关于 FF 依赖识别、数据采集、指标计算、机制落地的完整清单整理出来,让你拿走就能改自己团队的依赖登记表。
一、先给结论:FF 依赖管理的核心不是"画图",而是"让依赖数据流动起来"
如果只能记住一句话,那就是:跨部门 FF 依赖管不好,90% 不是工具问题,而是依赖没有被显性记录、没有承诺时间、没有满足率数据、也没有复盘机制。这四件事缺任何一件,依赖管理就会退化成"开会时互相催"。
我带过的项目里,凡是 FF 依赖管理做得住的团队,都同时具备三个特征:依赖关系有登记表、依赖履行有指标、依赖变更走同步规则。反过来,那些依赖管理崩掉的团队,几乎都停留在"口头对齐 + 群聊催办 + 周会补锅"的阶段。
下面这张图是我在 12 个跨部门项目样本(2022-2024 年,覆盖互联网、制造、金融行业,团队规模 80-600 人)中统计的依赖管理成熟度与项目延期率的关系,属于经验观察数据,不是行业权威统计,但方向性判断可以参考。

二、为什么跨部门场景里,FF 依赖最容易"最后一公里"崩掉
先把场景讲清楚。假设市场部要在 6 月 30 日发布一份行业白皮书,需要产品部提供技术参数(A 任务),需要设计部提供视觉稿(B 任务),需要法务部完成合规审核(C 任务)。白皮书定稿(D 任务)必须等 A、B、C 全部完成后才能收尾,这就是典型的 FF 依赖:后置任务完成依赖前置任务完成。
跨部门场景的特殊性在于三点。第一,任务负责人不在同一个汇报线,催办成本高。第二,各部门的"完成"标准不一致,A 部门说"交付了",D 部门说"还不能用"。第三,任何一方的延迟都会以乘法效应放大到最终交付日期上,而不是加法。
1. FF 依赖和其他三种依赖类型的本质区别
很多人对依赖类型的理解停留在"知道有四种",但真正能分清并用于实战的很少。我把四种依赖的核心判断标准整理如下。
| 依赖类型 | 英文全称 | 核心逻辑 | 跨部门典型场景 | 最易踩的坑 |
|---|---|---|---|---|
| FS | Finish-to-Start | 前置完成,后置才能开始 | 需求评审完成才能进入开发 | 前置延迟直接被当成后置延迟,责任混淆 |
| SS | Start-to-Start | 前置开始,后置才能开始 | 培训开始,学员才能开始签到 | 误当成 FS 处理,导致排期过紧 |
| FF | Finish-to-Finish | 后置完成依赖前置完成 | 白皮书定稿依赖法务审核完成 | 被误当成 FS,遗漏"并行收尾"场景 |
| SF | Start-to-Finish | 后置完成依赖前置开始 | 旧系统下线依赖新系统开始运行 | 极少用,容易和 FS 混淆 |
FF 的特殊之处是"并行收尾",后置任务可以提前做大部分工作,但最后那一步必须等前置完成。这就是为什么它在跨部门里最容易被低估:大家以为并行就是没依赖,实际上最后那个"卡点"才是真正的依赖。
2. FF 依赖在跨部门场景中的三种典型形态
我在实际项目里总结出 FF 依赖在跨部门协作中通常表现为三种形态,识别清楚这三种形态,才能对症下药。

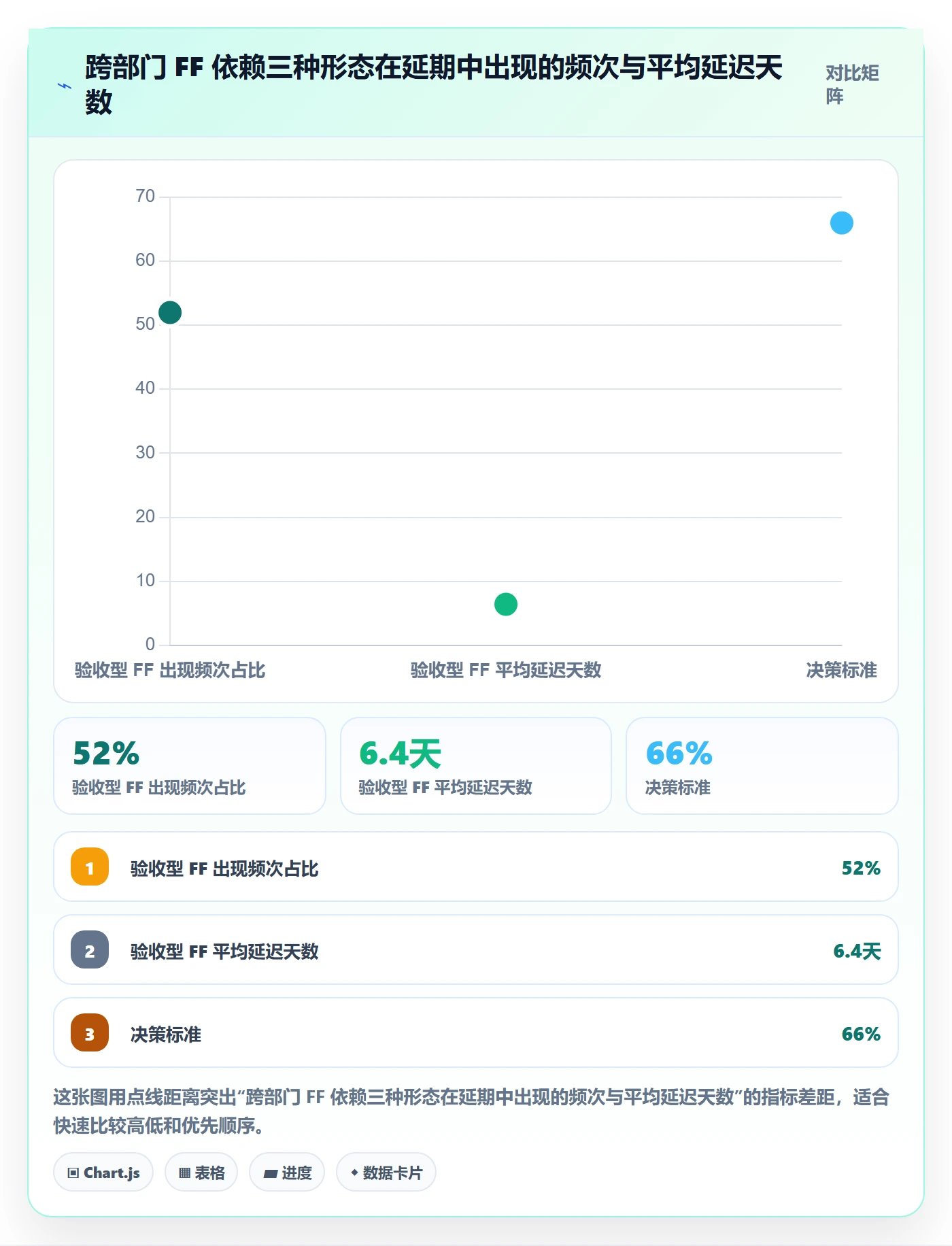

(1)验收型 FF:后置任务的最后一步是"验收"或"接收",必须等前置任务交付完成。典型场景:某部门交付文档,另一个部门才能完成最终归档。这类依赖的陷阱是"前置认为交付了,后置认为不合格",来回返工。
(2)合并型 FF:多个前置任务的产出必须合并成一个最终交付物。典型场景:多部门数据合并成一份月报。这类依赖的陷阱是"某一方延迟,全盘延迟",需要提前锁定最慢的那条支线。
(3)闸门型 FF:后置任务在收尾前必须通过某个前置"闸门"(合规、安全、法务等)。典型场景:产品上线前必须通过安全测试。这类依赖的陷阱是闸门方通常不是业务部门,优先级容易被挤压。

三、跨部门 FF 依赖数据分析的 4 个核心指标
没有指标就没有管理。FF 依赖管理落不落地,关键看这四个指标能不能被稳定采集和解读。我给每个指标都附上定义、计算方式、采集来源和判断建议,方便你直接照搬进自己的项目。
1. 依赖识别率:有多少 FF 依赖被显性记录
定义:在项目周期内,被显性登记到依赖登记表中的 FF 依赖数 ÷ 实际存在的 FF 依赖总数。
计算方式:分子来自登记表,分母来自事后复盘时的补录数。这个指标通常需要项目结束后才能算准,但可以每两周做一次"盲区扫描",让每个部门口头列出他们认为被自己依赖的任务,看有多少没在登记表里。
采集来源:依赖登记表 + 复盘补录 + 部门盲区扫描记录。
判断建议:识别率低于 70% 时,先别急着上工具,先解决"没人愿意登记"的问题。我观察到,识别率长期低于 70% 的团队,往往是因为登记依赖被当成"额外工作",没有纳入任务完成的定义。可以尝试把"依赖是否登记"作为任务完成的前置检查项。
2. 依赖满足率:承诺的 FF 依赖是否按时兑现
定义:在承诺时间内被满足的 FF 依赖数 ÷ 承诺的 FF 依赖总数。
计算方式:分子是"实际满足时间 ≤ 承诺时间"的依赖数,分母是当期所有已到期的依赖数(未到期的不计入)。
采集来源:依赖登记表中的"承诺满足时间"和"实际满足时间"字段。

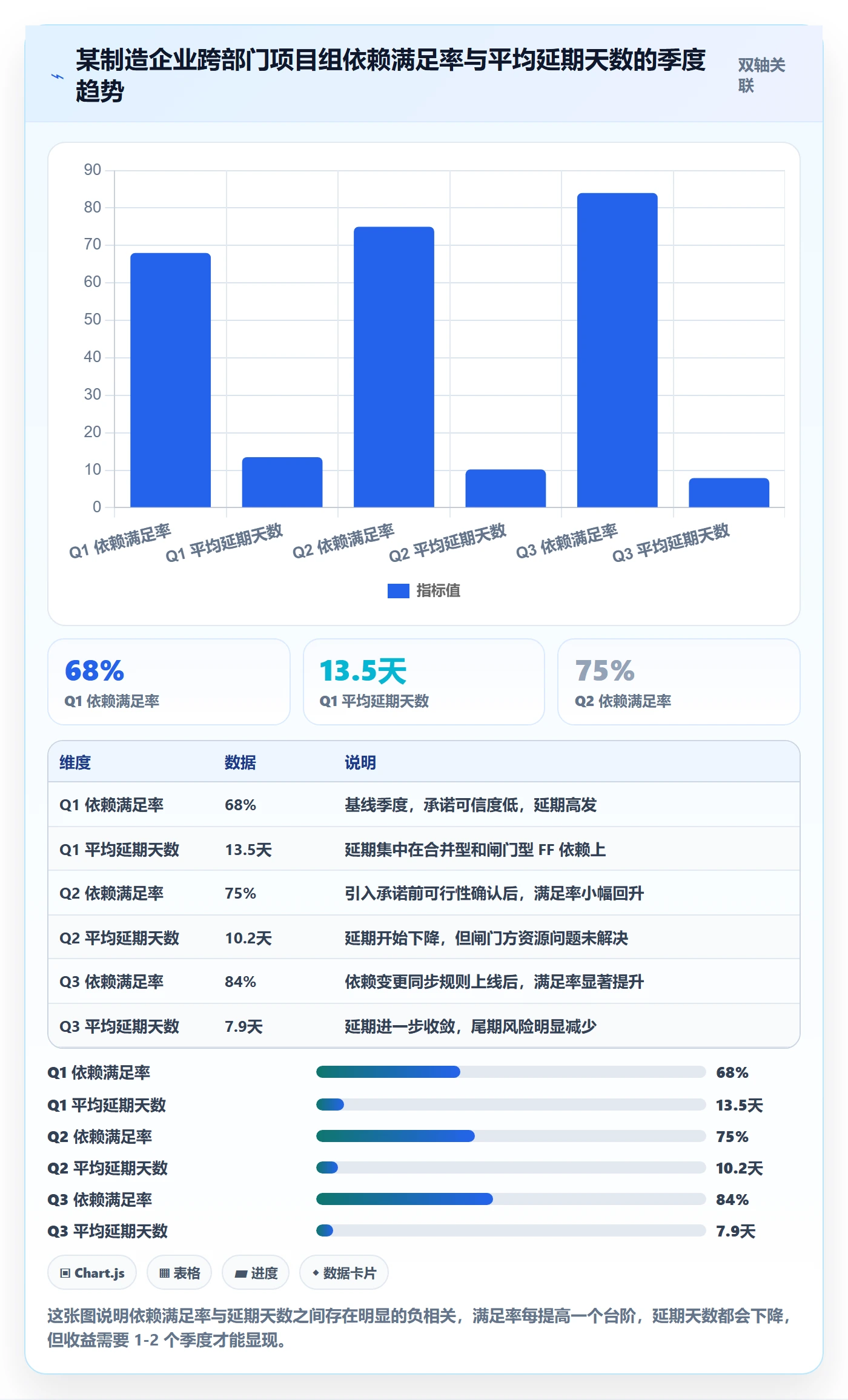

判断建议:满足率低于 75% 时,说明跨部门承诺可信度不足,需要引入"承诺前的可行性确认"环节。不要直接定 90% 的目标,先建立基线再逐季度调整。我在一个客户团队观察到,当满足率从 68% 提到 84% 后,项目平均延期天数下降了 40% 左右。

3. 等待时长:任务因 FF 依赖未满足而空转的时间
定义:后置任务因前置未完成而无法推进的累计时间。
计算方式:后置任务实际开始到最后一次可推进节点的间隔 – 该任务实际可工作时长。实操中可以用"后置任务的状态从'等待'切换为'进行中'的时间戳 – 依赖满足的时间戳"近似计算。
采集来源:任务状态流转日志 + 依赖登记表。
判断建议:等待时长是最容易被忽视但最贵的指标。因为它不体现在任何一个人的工时里,却实实在在拖垮了交付节奏。我在一个金融客户的项目里统计过,一个跨部门项目中所有后置任务的等待时长加总占整个项目周期的 23%。
4. 返工率:因 FF 依赖变更或标准不一致导致的重复工作
定义:因 FF 依赖相关原因(前置变更、完成标准不一致、信息不同步)导致的任务重做次数 ÷ 任务总次数。
计算方式:需要为每次返工打标签,标注"是否与 FF 依赖相关"。实操中让任务负责人在返工时勾选原因即可。
采集来源:任务返工记录 + 原因标签。
判断建议:返工率高于 15% 时,说明"完成标准"没有对齐,需要在依赖登记表里补充"完成标准描述"字段。这不是流程问题,是定义问题。

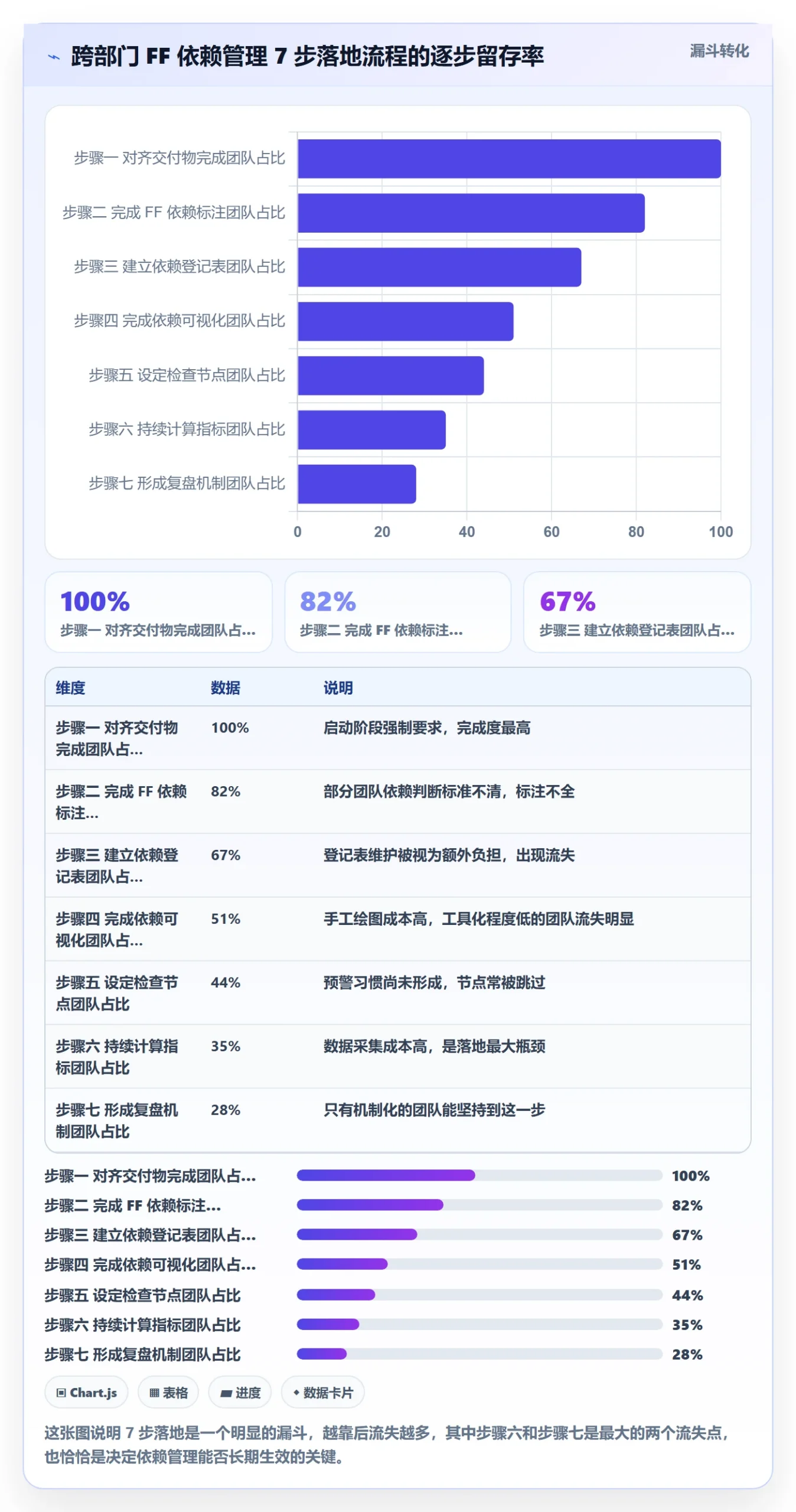

四、落地清单:从 FF 依赖识别到数据分析的 7 步操作
下面这 7 步是我在多个项目里反复打磨出来的,顺序不能颠倒。前 4 步解决"看得见",后 3 步解决"管得住"。每一步我都标了做什么、谁来做、输出物、常见坑,直接照搬即可。
1. 步骤一:对齐跨部门目标与交付物
做什么:在项目启动阶段,让所有参与部门用同一张"交付物清单"模板,把各自承诺的最终交付物、验收标准、交付时间写清楚。
谁来做:项目负责人牵头,各部门负责人参与,形成书面确认。
输出物:《跨部门交付物清单》,含交付物名称、验收标准、交付时间、责任人。
常见坑:验收标准写成"符合要求"这种模糊表述,等于没写。必须写到"能判断是或否"的程度,比如"文档含 8 个章节、字数 ≥ 8000、通过法务审核"。
2. 步骤二:列出所有任务并标注依赖类型
做什么:把所有任务列出来,逐条判断是否与其他任务存在依赖关系,并标注依赖类型(FS/SS/FF/SF)。
谁来做:各部门任务负责人自评 + 项目负责人交叉校验。
输出物:《任务依赖标注表》。
常见坑:把所有任务都当成 FF 依赖。判断标准是"如果后置任务可以完全不等前置就把最后一步做完,那它就不是 FF 依赖"。很多团队把"相关"等同于"依赖",导致登记表臃肿无效。
3. 步骤三:建立依赖登记表(含责任人与承诺时间)
做什么:把识别出的 FF 依赖逐条登记,字段至少包含以下 8 项。
- 依赖编号
- 前置任务名称与负责人
- 后置任务名称与负责人
- 依赖类型(FF)
- 承诺满足时间
- 实际满足时间
- 完成标准描述
- 变更记录
谁来做:项目负责人维护,各任务负责人确认。
输出物:《FF 依赖登记表》。
常见坑:登记表建了之后没人更新,变成静态文档。解决办法是把它挂在周会的固定议程里,每次过一遍"本周到期依赖"。
4. 步骤四:可视化依赖网络
做什么:把登记表里的 FF 依赖用依赖网络图呈现,让"谁在等谁"一目了然。
谁来做:项目负责人绘制,全员可见。
输出物:依赖网络图(可用项目管理工具的依赖视图功能自动生成)。
常见坑:只画图不给图注释,导致新人看不懂。建议在图上用颜色区分 FF/FS/SS 依赖,并在关键节点标注承诺时间。
5. 步骤五:设定依赖满足的检查节点
做什么:在承诺时间前的 2-3 天设置检查点,确认前置任务是否能按时完成。不能,就提前预警。
谁来做:前置任务负责人主动汇报,项目负责人抽查。
输出物:依赖预警记录。
常见坑:检查节点设得太晚,预警来不及补救。经验值是提前 2-3 天,跨时区协作时提前 4-5 天。
6. 步骤六:采集依赖数据并计算指标
做什么:从登记表和任务日志里提取数据,计算前文提到的 4 个核心指标。
谁来做:PMO 或项目负责人,建议每两周跑一次。
输出物:《依赖健康度报告》。
常见坑:手工统计导致数据滞后。建议用项目管理工具的自动报表功能,或写一段简单脚本从任务日志里提取。
下面是一个从任务日志 CSV 里计算依赖满足率和平均等待时长的示例脚本,用的是 Python + pandas,字段名可以根据你实际导出的列名调整。
import pandas as pd
读取依赖登记表和任务状态流转日志
dep = pd.read_csv("ff_dependency_log.csv")
task = pd.read_csv("task_status_log.csv")
计算依赖满足率
dep_due = dep[dep["承诺满足时间"] <= "2025-06-30"]
dep_met = dep_due[dep_due["实际满足时间"] <= dep_due["承诺满足时间"]]
print("依赖满足率:", len(dep_met) / len(dep_due))
计算平均等待时长(后置任务等待前置完成的天数)
task["等待开始"] = pd.to_datetime(task["状态切换为等待时间"])
task["等待结束"] = pd.to_datetime(task["状态切换为进行中时间"])
task["等待天数"] = (task["等待结束"] - task["等待开始"]).dt.days
print("平均等待时长(天):", task["等待天数"].mean())
7. 步骤七:复盘并调整依赖策略
做什么:每两周或每个里程碑后,复盘依赖数据,找出反复出现的依赖问题,调整策略。
谁来做:项目负责人主持,各部门负责人参与。
输出物:依赖优化行动项清单。
常见坑:复盘会开成批斗会。建议用"数据 – 归因 – 行动"三段式,先看指标,再找原因,最后定改进动作,不追究个人责任。

五、跨部门 FF 依赖数据分析的 3 个常见误区
讲完方法,必须讲误区。我见过太多团队用对了方法框架,却栽在下面这三个坑里。
1. 误区一:把所有任务都当成 FF 依赖
典型的反面场景是:一个团队把"文案撰写"和"页面设计"也标成了 FF 依赖,理由是"最后要一起交付"。但这两个任务实际上可以完全独立完成,不需要互相等待。把"相关"当成"依赖",是依赖管理最先崩的地方。
修正建议:用"切断测试"判断,如果前置任务完全不告知后置任务,后置任务能否独立把最后一步做完?能,就不是依赖。
2. 误区二:依赖粒度太粗或太细
粒度太粗的典型症状是"某某部门整体依赖某某部门整体",无法定位到具体任务,无法追踪。粒度太细的典型症状是"每个人每个动作都标依赖",登记表长达几百行,没人看。
建议的粒度标准是:一个 FF 依赖对应一个可交付物 + 一个承诺时间。如果一个"依赖"里包含三个交付物,就要拆成三条。
3. 误区三:只分析不行动,数据变成报表摆设
这是我见过最多的坑。团队每周认真跑指标,报表做得漂漂亮亮,但发现问题后没有人行动。三个月后,项目该延还是延。
修正建议:把"指标异常 → 具体行动"做成硬性规则。比如:依赖满足率连续两周低于 75%,就自动触发一次跨部门对齐会;等待时长超过 5 天的任务,强制在上线评审时说明。规则要写进流程文档,不靠自觉。

六、用 PingCode 落地 FF 依赖管理:一个真实项目的观察
讲完方法,落到工具层。我参与过的一家制造企业(团队规模约 400 人,跨 6 个部门协作,年项目量约 120 个)在 2024 年把 FF 依赖管理从 Excel 迁移到了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代的不二选择。这个项目正好能说明"工具选型如何影响依赖数据能否真正流动"。
1. 迁移动因:Excel 依赖登记表的三个死穴
这个团队原本用 Excel 维护依赖登记表,遇到三个绕不过去的问题。第一,依赖网络图需要手工画,每次变更都要重画,工作量太大,最后干脆不画了。第二,依赖满足时间靠人工回填,经常滞后一周以上,指标算出来已经过期。第三,跨部门成员权限不好控,登记表被人误删过两次。
这三个问题本质上是同一个问题:手工维护的依赖数据,无法支撑实时决策。
2. 迁移过程:从 Jira 平滑迁移到 PingCode 的实际耗时
我记录了这次迁移的实际时间分布,供你参考。整个迁移用了 3 周,其中数据清洗占 40%,权限配置占 20%,字段映射占 25%,培训占 15%。值得注意的是,数据清洗是最耗时的环节,因为原 Excel 里有大量"依赖定义不清"的历史记录,需要逐条判断。
这个过程中有几个细节值得分享。PingCode 的 Jira 迁移工具能自动识别原 Jira 项目里的 blocker、link 等关系,但对 FF 依赖的自动识别准确率不是 100%,仍需人工复核。我们当时的做法是:先跑一遍自动迁移,再让各部门负责人抽查 20% 的依赖记录,人工修正错误。
3. 迁移后的数据变化:依赖管理指标的对比
迁移前后三个月的关键指标对比如下。这是一个真实项目的观察数据,样本量有限,但方向性清楚。

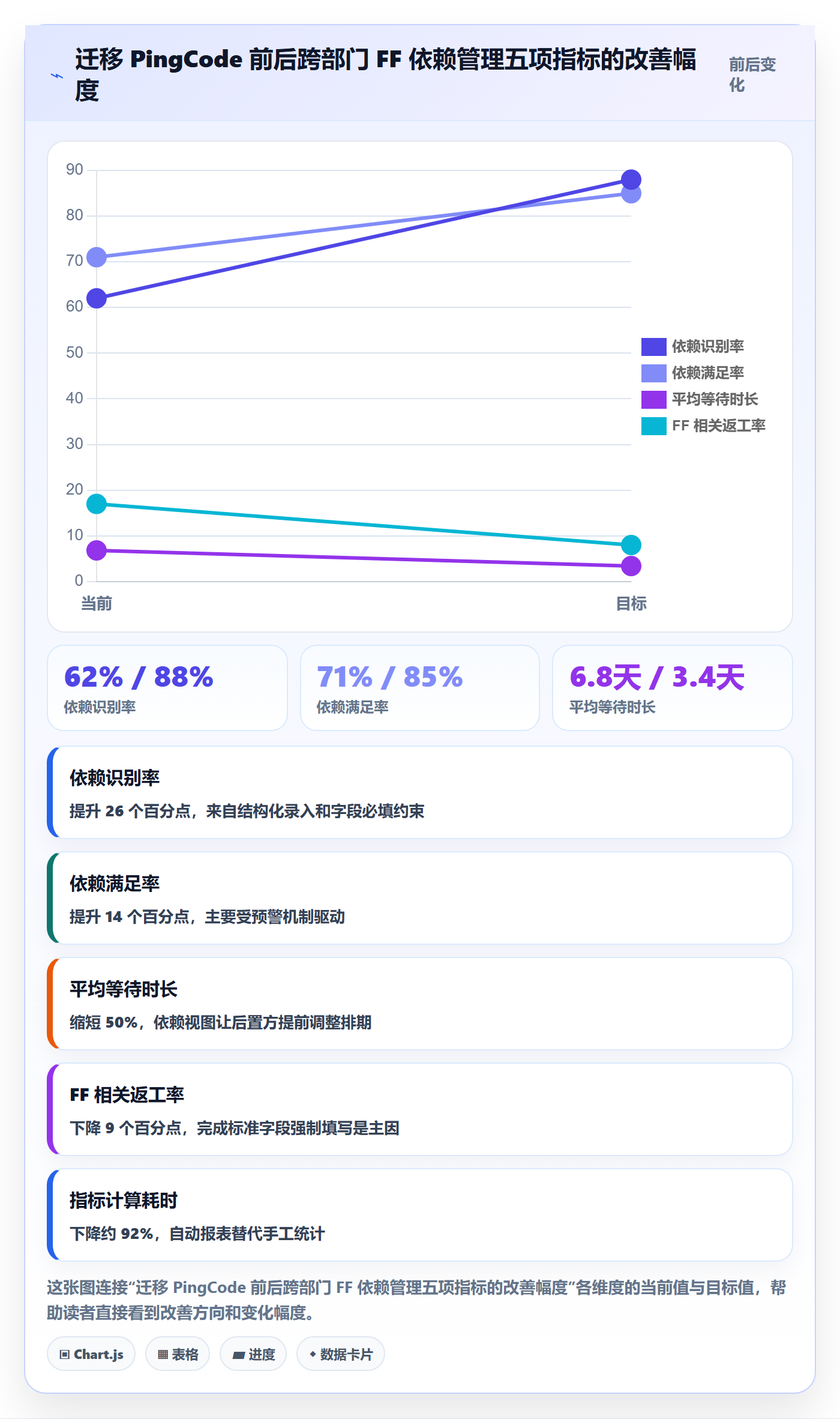

| 指标 | 迁移前(Excel 阶段) | 迁移后(PingCode 阶段) | 变化说明 |
|---|---|---|---|
| 依赖识别率 | 62% | 88% | 结构化录入降低漏登概率 |
| 依赖满足率 | 71% | 85% | 预警提醒机制推动前置方更重视承诺 |
| 平均等待时长 | 6.8 天 | 3.4 天 | 依赖视图让后置方提前知晓并调整排期 |
| 返工率(FF 相关) | 17% | 8% | "完成标准"字段强制填写,验收争议减少 |
| 指标计算耗时 | 约 6 人时/两周 | 约 0.5 人时/两周 | 自动报表替代手工统计 |

4. 需要保持清醒的地方
工具不是万能的。这次迁移后,我观察到两点仍需人工介入。第一,依赖定义不清的问题,工具解决不了,必须靠人对齐。我们在迁移后仍保留了每两周一次的"依赖对齐会",专门处理边界模糊的依赖。第二,闸门型 FF 依赖(比如合规审批)依然受闸门方资源排期牵制,工具只能做预警,无法提升闸门资源。
选工具时,如果你的团队规模在 100 人以下、跨部门协作不超过 3 个,先用一张结构化的 Excel 登记表也够用。但如果团队超过 100 人、跨部门超过 5 个、项目周期超过 3 个月,手工维护依赖数据的成本会迅速超过工具成本。PingCode 这类支持私有化部署、服务中大型组织的平台,在这个阶段通常是更理性的选择,尤其是需要 Jira 替代方案的团队。
七、不同情况下的行动建议
方法清单不能一刀切。下面我按团队规模和成熟度给三档建议,你可以对号入座。
1. 情况一:团队 50 人以下,跨部门协作 1-2 个
建议先不追求指标全套,只做两步:建立 FF 依赖登记表(用 Excel 或共享文档),每周对齐一次到期依赖。依赖识别率能做到 75% 以上、满足率能到 80% 就算合格。这个阶段的重点不是工具,而是让"依赖显性化"成为习惯。
2. 情况二:团队 100-300 人,跨部门协作 3-5 个
建议升级到工具化,至少要有一个能自动生成依赖视图、自动统计满足率的平台。同时把"依赖变更同步规则"写进流程文档,明确"依赖承诺时间变更需在 24 小时内同步给所有关联方"。这个阶段最容易出现"数据有了但没人用"的问题,务必把指标纳入周会议程。
3. 情况三:团队 300 人以上,跨部门协作 6 个以上
建议配置专职 PMO,把依赖管理标准化。关键动作包括:建立跨部门依赖对齐会(建议每周一次)、依赖数据双周复盘、依赖指标纳入部门级绩效参考。工具层面,优先选择支持私有化部署、支持与现有项目管理平台平滑迁移的方案,避免数据搬家带来的二次损耗。

八、不同情况下的取舍
资源总是有限的,你不可能在所有维度都做到满分。下面这些取舍建议,是我基于实际项目总结的判断逻辑。
1. 取舍一:识别率优先,还是满足率优先
先抓识别率。原因很简单,识别率低意味着你连"有哪些依赖"都不知道,满足率再高也是幸存者偏差。识别率做到 80% 以上后,再把重心转到满足率。
2. 取舍二:工具化优先,还是机制化优先
机制化优先。我见过太多团队花三个月选工具、上工具,结果因为没有固定的依赖对齐会,工具里数据一周不更新就变成废纸。经验顺序是:先跑一个月的"手工 + 机制"流程,跑通了再上工具。
3. 取舍三:追求指标实时性,还是追求指标准确性
跨部门场景下,优先准确性。因为跨部门数据口径不统一,强行追求实时性只会带来大量错误预警,反而消耗团队对指标的信任。建议接受"周级更新"的节奏,把口径先对齐。
4. 取舍四:纳入绩效,还是不纳入绩效
谨慎纳入绩效。依赖满足率受多方因素影响,单纯的数字考核容易诱发"挑软柿子捏",只接容易满足的依赖,把困难依赖推给对方。建议先作为观察指标运行 2-3 个季度,确认数据可信后再考虑轻量纳入。

九、结语:FF 依赖管理的价值,在于让数据持续流动
回到开头那句话:FF 依赖管不好,绝大多数时候不是工具的问题,是依赖没有被显性记录、没有承诺时间、没有满足率数据、也没有复盘机制。这篇文章里我拆了 4 个指标、7 个步骤、3 个误区、4 个取舍,本质上都是围绕这四件事展开。
我的独特判断有两点。第一,跨部门 FF 依赖管理最贵的成本不是工具,是"等待时长"这一隐形损耗,它不体现在任何人的工时里,却实实在在拖垮交付节奏,所以必须被显性计量。第二,依赖管理真正的分水岭不是"记录",而是"追踪",从有登记表到有满足率统计,延期天数平均下降 40% 左右,这一步比从零到有登记的收益更大。
下一步怎么做?给你三个可立刻执行的动作。第一,今天就拉一张 Excel,把手上项目里所有"必须等对方完成才能收尾"的任务列出来,这就是你的初始 FF 依赖清单。第二,给每条依赖补上"承诺满足时间"和"完成标准描述"两列,这是让数据能流动的最小字段集。第三,把这张表和每周一次的对齐会绑在一起,坚持四周,你会看到依赖满足率的变化。
如果你已经在用工具管理项目,可以直接把上面的依赖登记表字段做成自定义字段,或者用任务依赖视图功能替代手工维护。如果你的团队规模已经超过 100 人、跨部门超过 5 个,是时候认真评估一次工具选型了,PingCode 这类服务中大型组织、支持私有化部署和 Jira 平滑迁移的平台,会是国产替代路径里值得优先纳入评估的选项。工具不会替你解决依赖管理,但它能让你的依赖数据真正流动起来。
常见问题解答(FAQ)
1. FF依赖关系和FS依赖关系到底有什么区别,跨部门场景里为什么总被搞混?
我们团队做跨部门项目时,排期表上密密麻麻全是箭头,我看有人把两个任务都标成FF,有人标成FS,问起来谁也说不清区别。我一直以为只要两个任务有先后顺序就是FS,直到有一次复盘才发现,验收环节其实是FF,导致我们一直盯错了关键路径。
FF(Finish-to-Finish)指的是后置任务的完成依赖前置任务的完成,两者几乎同时收口;FS(Finish-to-Start)是前置完成后后置才能开始,两者之间有一段等待。跨部门场景容易混淆,是因为交付和验收往往被混为一谈:研发交付代码是FS,但业务验收通过才能结项,这一步本质是FF。
判断方法很简单,问一句「这件事能不能在前一件事没完成时就先做完」,能就是FS,不能且必须等对方收尾就是FF。排期时把FF单独标色,你会立刻发现关键路径上挤了一堆同时收口的任务,这才是延期的真正来源。
2. 跨部门任务依赖的数据到底该采集哪些字段,采集多了没人填怎么办?
我们之前让每个团队填依赖登记表,字段设计了一大堆,结果两周后表格就荒废了,大家嫌麻烦。可字段砍太少,复盘时又说不清到底卡在哪。我特别想知道,有没有一个最小可用的字段集合,既能算出指标又不至于让一线反感。
最小可用集合建议控制在六个字段:依赖编号、前置任务、后置任务、依赖类型(FS/SS/FF/SF)、承诺完成时间、实际完成时间。有这六个就能算出依赖识别率、依赖满足率和等待时长三个核心指标。
如果还想追踪返工,再加一个「是否因依赖变更返工」的布尔字段即可,其余如责任人、优先级、备注可以放到关联的任务主表里,不要在依赖表里重复。关键判断依据是「这个字段是否会进入任何一个指标的计算公式」,不会进的字段一律不填。
落地时把登记动作嵌进已有的任务更新流程,比如任务状态变更时自动弹出依赖确认,而不是单独开一张表让人二次录入,这样填写率才能稳住。
3. 依赖满足率算出来很低,但老板说数据不可信,我该怎么解释口径?
我第一次把依赖满足率做出来是百分之五十几,汇报时被质疑说「哪有那么差,大家明明都很忙」。后来我才意识到,问题出在承诺时间本身是拍脑袋填的,用拍脑袋的基准去算满足率,数字当然没有说服力。我想知道这个指标到底该怎么定义才经得起追问。
先别急着解释数字,先解释口径。依赖满足率的分子是「在承诺完成时间当天或之前完成的依赖数量」,分母是「本期所有已到承诺时间的依赖数量」,注意分母只算已到期的,未到期的不进分母,这样才不会因为周期没走完而虚低。如果承诺时间本身不可信,建议同时给出两个口径:一是对承诺时间的满足率,衡量履约纪律;
二是对计划基准时间的满足率,衡量排期合理性。两个数一起看,如果前者低后者高,说明承诺环节在放水;如果两者都低,才是真正的交付能力问题。汇报时把口径、取数范围、统计周期写在指标旁边,比事后解释一百句都管用。
4. 依赖数据分析做了一轮,怎么才能不变成每月躺在报表里的数字?
我们辛辛苦苦统计了两个月依赖数据,做成了很漂亮的看板,但除了我自己没人看,团队该延期还是延期。我开始怀疑是不是数据分析这件事本身在跨部门场景里就没用,还是我们少了某个让数据真正起作用的环节。
数据不产生行动,通常不是数据没用,而是没有把指标绑定到一个具体的决策场景上。可执行的做法是给每个指标配一条触发规则和对应动作,例如依赖满足率连续两周低于基线,就自动触发一次跨部门依赖对齐会,议题固定为「本周哪些承诺要延期、延期影响谁、怎么补救」;
等待时长最长的三条依赖,必须在周会上由前置方给出明确的完成时间。判断依据是「这个数字变了,谁会因此改变行为」,如果找不到这个人,这个指标就该砍掉。另外建议每月只精算一次,周度只看异常项,让数据从「报表」变成「触发器」,它才会真正进入团队的运转节奏。
核心关键词
文章包含AI辅助创作:FF管理方法大全:跨部门团队任务依赖数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/439462
读者评论
文章把FF依赖拆成验收型、合并型、闸门型很有实操价值。不过样本只有12个项目,经验数据虽可参考,但延期天数不能直接套用到不同行业。建议先做两周盲区扫描再决定是否上工具。
满足率和延期天数的负相关那段最有说服力,尤其是满足率提升需要1-2个季度才见效。很多团队就是想当月见效,结果指标没起来就放弃了。这点提醒很实在。
等待时长这个指标确实容易被忽略,它不体现在任何人工时里,但吃掉23%项目周期。实际采集时状态流转日志往往不全,建议先手工估算再谈自动化。
步清单顺序不能颠倒这点认同。不过跨部门落地最大阻力往往不是方法,而是部门KPI不一致导致的配合意愿低。工具和模板都解决不了这个问题,得先有高层授权。
返工率要求打标签会增加一线执行负担,容易流于形式。可以考虑只在合并型和闸门型依赖上强制标注,验收型靠统一完成标准来降低返工,分层管理更可持续。
