依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

去年第三季度,我接手了一个已经延期两周的支付网关重构项目。技术方案没有问题,代码质量也不差,但项目就是卡住了。排查了半天,真正的原因不是技术难题,而是三个模块的负责人各自锁定了不同版本的加密库,谁都不愿意先改,因为"改了要重新跑全量测试"。结果就是:技术上都懂怎么解决冲突,但协同层面没有人愿意先动。这个场景让我意识到一个被大多数团队忽略的事实:依赖冲突的解决效率,不取决于技术方案的复杂度,而取决于团队协同机制的成熟度。

这篇文章不讲怎么用命令行排除依赖,而是讲一套我和团队在多个项目中打磨出来的协同管理方法和配套模板,帮助项目成员真正提升任务依赖的处理效率。

核心结论:依赖冲突的瓶颈在协同,不在技术

先说结论。在我跟踪的多个中大型研发团队中,依赖冲突从发现到完全解决的平均耗时,80%以上花在了沟通、等待和确认环节,真正用于技术修复的时间不到20%。换句话说,技术方案早就不是瓶颈了,协同流程才是。

这个判断来自我对三个不同规模团队的持续观察。一个是15人左右的小型团队,一个是80人左右的业务线团队,还有一个是300人以上的平台型研发组织。三个团队用的技术栈不同,但依赖冲突的处理模式惊人地相似:发现冲突→找责任人→等待确认→协商方案→排期修复→回归验证,每一个环节都可能卡住一到两天。

更关键的是,大部分团队有依赖冲突的技术解决方案,却没有协同管理方案。没有人定义"谁在什么时候该做什么",没有人维护统一的依赖清单,没有人在冲突解决后做复盘记录。结果就是同一个类型的冲突反复出现,每次都要重新走一遍完整的沟通链路。

依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

真实场景:依赖冲突到底是怎么拖慢项目的

一个典型的依赖冲突场景

让我用一个真实的项目场景来说明问题。某个电商平台的订单模块需要升级日志库版本以修复一个安全漏洞,但支付模块依赖的某个第三方SDK锁定了旧版本日志库。两个模块的负责人在各自的代码仓库里都没有问题,一旦合并到主干,构建就失败。

这个冲突本身并不复杂,技术上有三种解法:升级SDK、排除传递性依赖、或者用适配层隔离。但实际处理过程是这样的:订单模块负责人在周五下午发现问题,在群里发了一条消息;支付模块负责人周一上午才看到;两人沟通后发现SDK的维护方是另一个团队;那个团队说升级SDK需要评估两周……最终这个问题拖了11天才解决,其中技术修复只用了半天。

这个案例的核心问题不是技术,而是缺少一个明确的协同流程来驱动冲突从发现到闭环。没有人知道该找谁、该在多久内响应、该按什么优先级处理。

依赖冲突的四种典型表现

在我的经验中,依赖冲突通常以四种形式出现,每种形式对应的协同难度不同:

冲突类型

典型表现

协同难点

平均解决周期

直接版本冲突

两个模块显式声明同一库的不同版本

谁改、改哪个版本需要协商

1-3天

传递性依赖冲突

A依赖B,B依赖C的旧版本,与D依赖的C新版本冲突

冲突链路长,责任人不明确

3-7天

环境差异冲突

开发环境正常,CI/生产环境构建失败

问题复现难,排查需要跨角色配合

2-5天

跨团队依赖冲突

不同团队维护的模块之间版本不兼容

需要跨团队协调,排期不可控

5-15天

依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

协同缺失的四个信号

如果你所在团队出现了以下信号,说明依赖管理的协同机制已经出了问题:

信号一:冲突靠"群里吼"。依赖冲突的发现和上报没有固定渠道,全靠有人在群里喊一声,容易被消息淹没。

信号二:责任人靠"猜"。出现冲突后,没有人能立刻说出该找谁,需要一层层追问。

信号三:修复靠"催"。冲突确认后没有明确的处理时限,需要反复催促才能推进。

信号四:复盘靠"记忆"。冲突解决后没有记录,下次遇到同类问题又从头来一遍。

常见误区:为什么你的依赖管理流程跑不起来

误区一:把依赖管理等同于依赖冲突解决

很多团队对依赖管理的理解停留在"出了冲突就解决"的层面,这是被动响应模式。真正的依赖管理应该是预防为主、检测为辅、解决兜底的三层结构。只关注解决,就会永远在救火。

我见过一个团队,他们的依赖冲突解决能力很强,每次都能在两天内搞定。但问题是,他们每个月平均要处理6-8次冲突,团队大量的时间花在了重复的救火工作上。后来他们建立了引入前评估机制,冲突频率降到了每月1-2次。

  1. 误区二:认为自动化工具能解决一切
    依赖扫描工具、CI检查、锁文件机制确实能帮助发现问题,但发现问题不等于解决问题。工具能告诉你"这里有冲突",但不能告诉你"谁来改、什么时候改、怎么改对业务影响最小"。这些决策需要人来完成,需要协同机制来驱动。
  2. 误区三:流程越重越好

另一个极端是引入过于复杂的审批流程。我见过一个团队要求任何依赖变更都需要填写三页的申请表,经过技术负责人、架构师、项目经理三方审批。结果是大家能不改就不改,技术债务越积越多。

好的协同流程应该轻量但有效:关键节点有记录、责任人有明确、处理有时限,但不需要过度审批。

误区四:忽视"人"的因素

依赖冲突的本质往往是"人的冲突",不同模块负责人对技术选型有不同偏好,不同团队对优先级有不同判断。如果协同机制不处理这些"人的因素",再好的技术方案也落不了地。

依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

专业判断逻辑:协同管理依赖冲突的底层框架

核心原则:让每个依赖变更都可追溯、可协调、可闭环

我的核心判断逻辑基于三个原则:

可追溯:每一个依赖的引入、变更、移除都有记录,包括谁做的、为什么做、影响范围是什么。

可协调:当冲突发生时,有明确的流程和角色来推动协调,而不是靠个人关系或临时沟通。

可闭环:从冲突发现到解决到复盘,形成完整闭环,每次冲突都转化为团队规范的改进。

四个关键角色及其职责

协同管理依赖冲突,需要明确四个角色的职责边界:

角色

核心职责

在依赖冲突中的具体动作

适合担任的人

依赖引入者

评估并引入新依赖

填写引入评估表,说明版本选择和影响范围

实际写代码的开发者

模块负责人

维护模块依赖清单

定期更新依赖清单,响应冲突通知

模块Tech Lead

集成负责人

监控主干构建状态

发现冲突后定位责任人,推动解决

CI/DevOps负责人

项目管理者

协调跨团队依赖

当冲突涉及跨团队时,协调排期和优先级

项目经理/技术经理

三条协同原则

原则一:谁引入谁负责。引入依赖的人在冲突发生时有第一责任去评估和推动解决。这不是为了追责,而是因为引入者最了解引入的原因和上下文。

原则二:变更需同步。任何依赖版本变更都需要同步到依赖清单,并通知可能受影响的模块负责人。同步不是审批,而是告知。

原则三:冲突不过夜。P0级别的依赖冲突(阻塞构建)必须当天响应,P1级别(影响功能但不阻塞)在24小时内给出处理方案。这个时限需要团队共识。

依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

实操方法:五步协同管理流程与配套模板

第一步:建立团队依赖清单

依赖清单是整个协同管理的基础。没有清单,冲突发生后连"谁引入了这个依赖"都查不到。

依赖清单需要包含以下字段:依赖名称、当前版本、引入者、引入时间、引入原因、影响模块、已知风险、最后审查时间。清单不是一次性的文档,而是需要定期更新的活文档。我建议每个模块维护自己的清单,集成负责人维护一份全局汇总。

`依赖清单模板(模块级)

依赖名称 版本 引入者 引入日期 引入原因 影响模块 已知风险 最后审查
xxx-lib 2.3.1 张三 2025-06-15 需要新的加密API 订单/支付 CVE-2025-xxxx 2025-09-01

| yyy-sdk | 1.8.0 | 李四 | 2025-07-20 | 第三方对接需要 | 支付 | 版本锁定旧依赖 | 2025-08-15 |`

第二步:引入前评估

在引入新依赖或变更版本之前,引入者需要完成一份简要的评估。评估不需要很长,但需要回答三个问题:

  • 影响范围:这个依赖会影响哪些模块?有没有其他模块已经引入了同一依赖的不同版本?
  • 版本兼容性:新版本与现有依赖树是否兼容?有没有已知的破坏性变更?
  • 替代方案:有没有更轻量的替代方案?能不能通过现有依赖满足需求?

评估结果记录在依赖清单中,并在团队同步渠道中简要通知。这一步的核心目的是把冲突预防前置,而不是等到合并时才发现问题。

3. 第三步:冲突发现与上报

冲突发现的最佳方式是自动化检测。在CI流水线中加入依赖冲突检查步骤,每次合并请求都自动扫描。一旦发现冲突,自动在项目管理工具中创建任务并指派给相关负责人。

但自动化检测不能覆盖所有场景,尤其是环境差异导致的冲突。所以还需要一条人工上报通道:任何团队成员发现依赖异常时,可以通过固定模板提交冲突记录。

冲突记录模板

冲突ID:DEP-2025-1023-001

发现时间:2025-10-23 14:30

发现方式:CI构建失败 / 人工发现

冲突描述:订单模块依赖log-lib 3.2,支付模块SDK锁定log-lib 2.8

影响范围:主干构建失败,阻塞3个待合并分支

涉及模块:订单模块、支付模块

初步责任人:张三(订单)、李四(支付)

优先级:P0(阻塞构建)

期望解决时间:2025-10-23 18:00

4. 第四步:协调解决

冲突确认后,由集成负责人牵头协调。协调的核心不是"决定用哪个版本",而是让相关方在信息对等的情况下做出决策。协调过程需要记录以下内容:

  • 各方的约束条件(为什么不能升级/降级)
  • 可选方案及各自的代价(改哪个模块、改多少代码、需要多少测试)
  • 最终决策及决策理由
  • 执行人和完成时限

这里有一个实操建议:让约束最强的模块优先发言。通常是第三方SDK锁定版本的那个模块最难改,先听他们的约束条件,再让其他模块评估调整空间,这样协商效率最高。

5. 第五步:复盘与规范更新

冲突解决后,不急着关闭。花15分钟做一次简要复盘:这次冲突的根本原因是什么?是引入时没有评估?是清单没更新?还是版本策略不清晰?然后把结论转化为团队规范的更新。

比如,如果发现某类依赖频繁冲突,可以在规范中约定"此类依赖由集成负责人统一管理版本";如果发现某次冲突是因为信息不同步,可以在流程中增加"依赖变更必须同步到指定渠道"的要求。

复盘的目的不是追责,而是让团队在同类问题上不再花第二次沟通成本。

依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

一、案例观察:中大型团队如何落地依赖协同管理

1. 案例背景

我跟踪过一个300人以上的平台型研发组织,他们面临的问题很典型:多个业务线共用基础组件库,但各组自己管理依赖版本,导致集成环境频繁出现冲突。最严重的一次,一个基础库的安全补丁升级导致三个业务线的构建同时失败,花了四天才全部修复。

他们后来引入了系统化的依赖协同管理方案。这里我以PingCode为例说明工具层面的支撑,PingCode主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是国产替代的常见选择。在该团队的实际落地中,他们利用PingCode的工作项管理能力来实现依赖冲突的追踪和闭环。

2. 具体落地方式

他们做了以下几件事:

  1. 在项目管理工具中建立"依赖变更"工作项类型。每次依赖引入或版本变更都创建一个工作项,关联到具体模块和负责人。这样依赖变更就有了和需求、缺陷同等的可见性。
  2. 用自动化规则实现冲突自动派发。CI检测到依赖冲突后,自动创建高优先级工作项并指派给依赖清单中记录的引入者。
  3. 建立依赖清单的定期审查机制。每个迭代结束时,模块负责人需要确认本模块依赖清单的准确性,过期未审查的依赖自动标记风险。
  4. 在迭代回顾中加入依赖冲突复盘环节。把依赖冲突的处理时效、重复冲突率作为团队健康度指标之一。

3. 效果数据

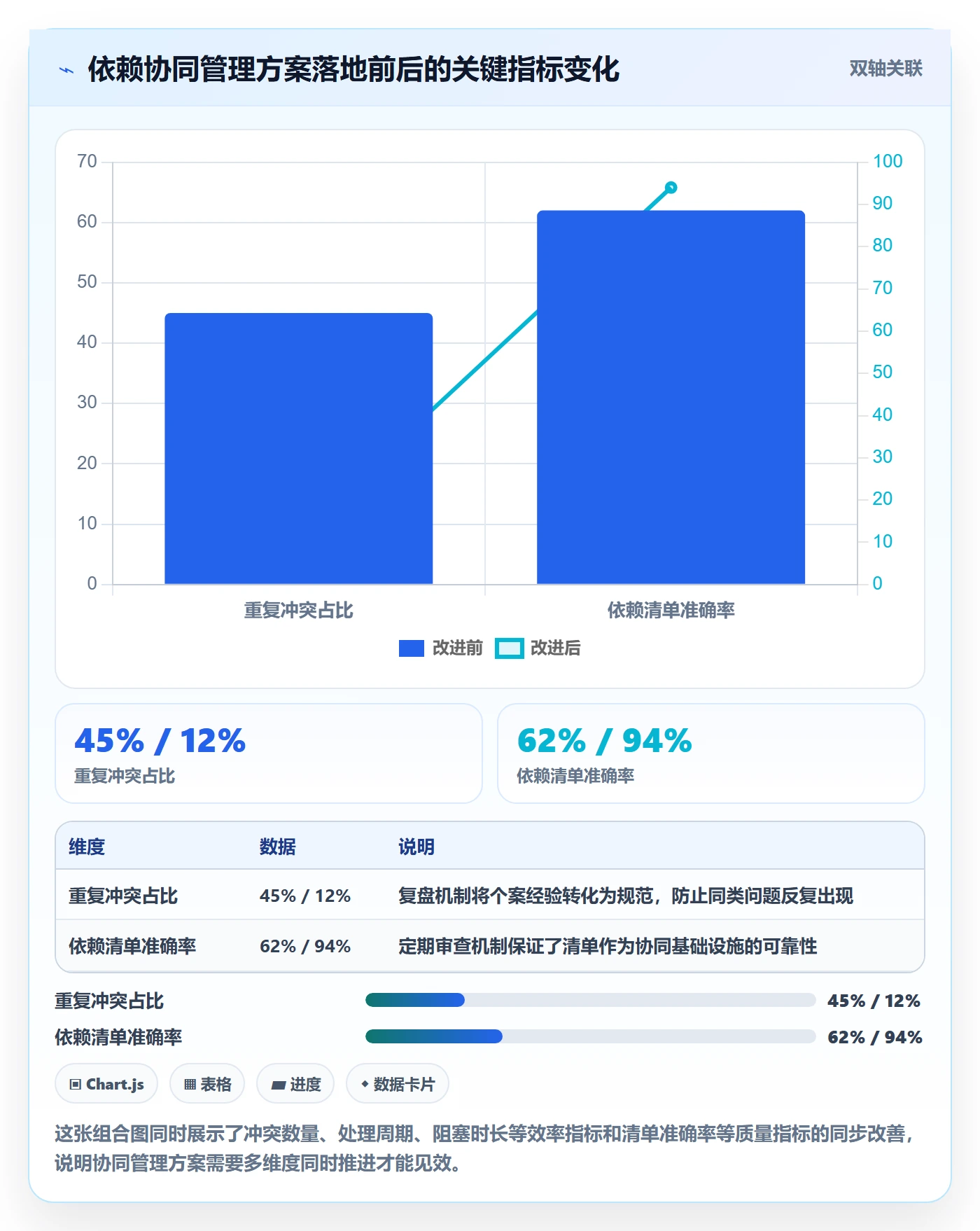

经过三个迭代的调整,他们的依赖冲突处理效率有了明显改善。以下是我从该团队获取的对比数据(已脱敏):

指标 改进前(月均) 改进后(月均) 变化幅度
依赖冲突发生次数 9次 2次 -78%
冲突平均解决周期 4.5天 1.2天 -73%
因冲突导致的构建阻塞时长 18小时 3小时 -83%
重复类型冲突占比 45% 12% -33个百分点
依赖清单准确率 62% 94% +32个百分点

值得注意的是,这些改善并非来自某个单一工具或流程,而是清单+评估+追踪+复盘四件事同时做到位的结果。单独做任何一件,效果都会打折扣。

依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

二、不同团队规模的行动建议

1. 3-5人小团队:轻量起步

小团队的优势是沟通成本低,不需要太重流程。建议从两件事做起:

  • 建立一份共享的依赖清单,用最简单的表格维护,每周更新一次。
  • 约定一条规则:任何依赖变更在合并前需要在团队内同步一句,说明改了什么、为什么改。

这两件事加起来每周花不到30分钟,但能避免大部分"突然发现冲突"的情况。

2. 5-15人团队:明确角色和时限

这个规模开始出现信息不对称的问题,需要明确角色和响应时限:

  • 指定一名集成负责人(可以是兼职),负责监控主干构建状态和推动冲突解决。
  • 定义P0/P1冲突的响应时限,并达成团队共识。
  • 在CI中加入依赖冲突自动检测,减少人工发现延迟。
  • 每两周做一次依赖清单审查。

3. 15人以上团队:系统化协同

大型团队需要系统化的协同机制,建议:

  • 在项目管理工具中建立依赖变更的工作项类型,实现全流程追踪。像PingCode这类支持私有化部署、支持Jira平滑迁移的项目管理平台,可以较好地支撑这种需求。
  • 建立跨团队的依赖协调例会(可以是双周一次,每次15分钟)。
  • 维护全局依赖清单,各模块清单自动汇总。
  • 将依赖冲突处理时效纳入团队健康度指标。
  • 建立依赖引入的技术评审机制(轻量级,重点评估影响范围和版本兼容性)。

依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板

三、不同情况下的取舍

1. 速度vs规范:什么时候可以绕过流程

紧急hotfix场景下,严格走依赖变更流程可能延误修复时间。我的建议是:允许先修复后补录,但补录必须在24小时内完成。流程的目的是保证可追溯,而不是制造障碍。关键是事后补录,而不是完全不记录。

2. 统一版本vs灵活版本:没有标准答案

统一版本管理能减少冲突,但可能迫使某些模块使用不适合的版本。灵活版本管理给模块更多自主权,但增加冲突概率。我的判断是:基础库和公共组件统一版本,业务模块的专属依赖允许灵活。分界线在于这个依赖是否被多个模块使用。

3. 工具投入vs人工投入:先看团队规模

3-5人团队花大量时间搭建自动化检测系统不划算,人工检查加清单同步就够了。15人以上团队如果还靠人工,协同成本会高到不可接受。工具投入的拐点大约在10人左右,当团队成员超过10人,信息传递开始出现明显延迟和遗漏时,就该考虑工具化了。

4. 严格审查vs快速放行:看依赖的风险等级

不是所有依赖都需要严格审查。我的建议是按风险分级:

  • 高风险依赖(安全相关、核心链路、被多模块引用):必须走完整评估流程。
  • 中风险依赖(业务功能相关、影响可控):填写简要评估即可。
  • 低风险依赖(开发工具、测试库):记录清单,不需要评估。

这样既保证了关键依赖的可控性,又避免了流程对所有依赖"一刀切"导致的效率损失。

三、不同情况下的取舍

四、快速自查:你的团队依赖管理成熟度如何

用以下清单快速评估你团队的依赖管理成熟度,每项1分,总分10分:

  1. 团队有共享的依赖清单,且定期更新。
  2. 依赖清单中记录了每个依赖的引入者和引入原因。
  3. 引入新依赖或变更版本前有评估流程。
  4. CI流水线中包含依赖冲突自动检测。
  5. 冲突发现后有明确的责任人定位机制。
  6. 定义了不同优先级冲突的响应时限。
  7. 冲突解决后有复盘和规范更新环节。
  8. 每个模块有明确的依赖管理负责人。
  9. 跨团队依赖冲突有协调机制。
  10. 依赖冲突处理时效被纳入团队健康度指标。

8-10分:协同管理成熟,重点关注持续优化和自动化程度提升。
5-7分:基础机制已有,但存在明显短板,建议优先补齐责任人机制和复盘环节。
3-4分:处于被动响应阶段,建议从建立依赖清单和明确责任人开始。
0-2分:协同管理缺失,依赖冲突是团队效率的重大隐患,需要系统性建设。

四、快速自查:你的团队依赖管理成熟度如何

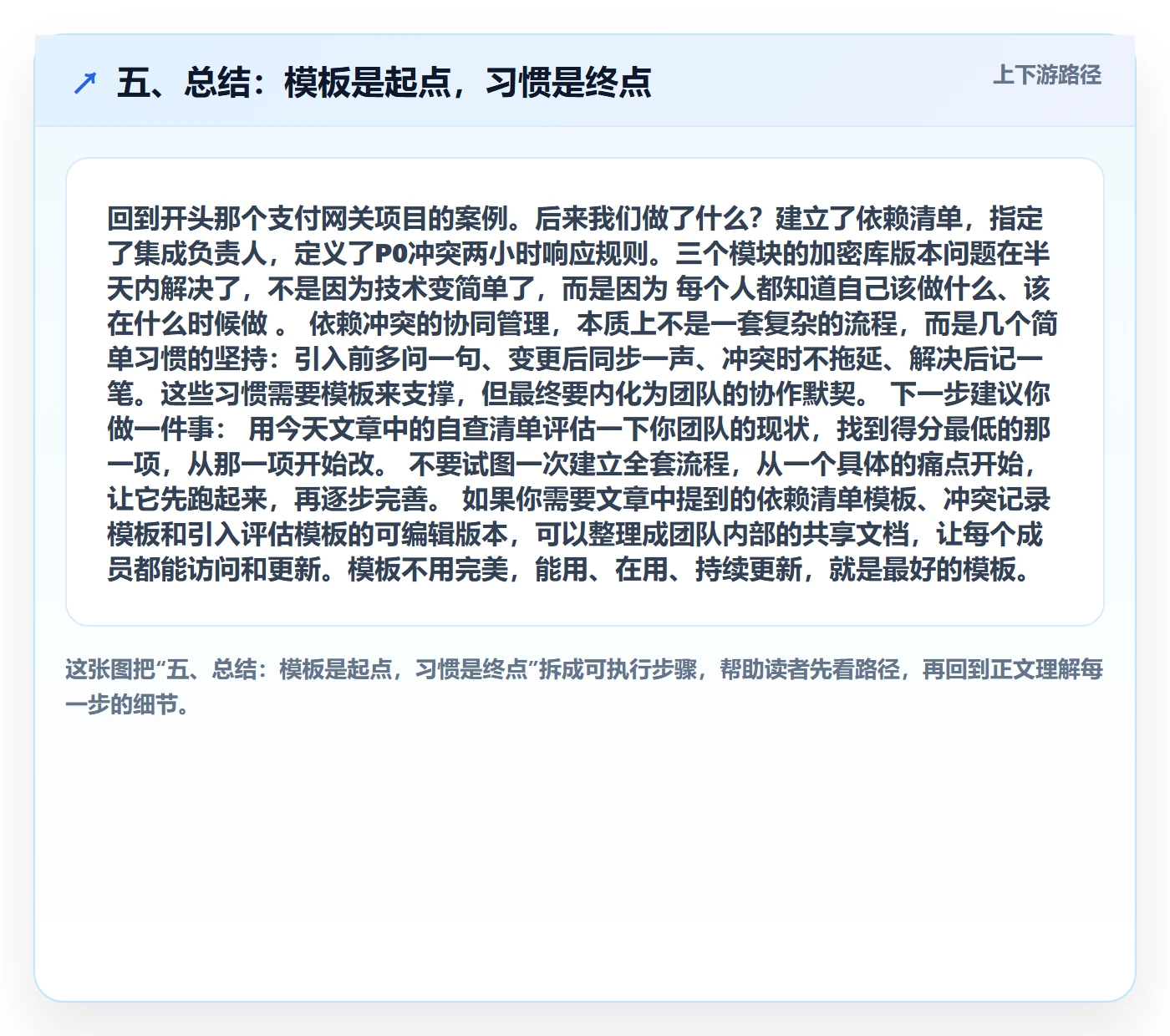

五、总结:模板是起点,习惯是终点

回到开头那个支付网关项目的案例。后来我们做了什么?建立了依赖清单,指定了集成负责人,定义了P0冲突两小时响应规则。三个模块的加密库版本问题在半天内解决了,不是因为技术变简单了,而是因为每个人都知道自己该做什么、该在什么时候做。

依赖冲突的协同管理,本质上不是一套复杂的流程,而是几个简单习惯的坚持:引入前多问一句、变更后同步一声、冲突时不拖延、解决后记一笔。这些习惯需要模板来支撑,但最终要内化为团队的协作默契。

下一步建议你做一件事:用今天文章中的自查清单评估一下你团队的现状,找到得分最低的那一项,从那一项开始改。不要试图一次建立全套流程,从一个具体的痛点开始,让它先跑起来,再逐步完善。

如果你需要文章中提到的依赖清单模板、冲突记录模板和引入评估模板的可编辑版本,可以整理成团队内部的共享文档,让每个成员都能访问和更新。模板不用完美,能用、在用、持续更新,就是最好的模板。

五、总结:模板是起点,习惯是终点

常见问题解答(FAQ)

1. 依赖冲突到底该谁来负责解决?是引入依赖的人,还是模块负责人?

我们团队之前因为这个吵过好几次,A说B引入的库版本有问题,B说A合并代码没跑测试,最后变成互相甩锅。我作为项目经理,想知道到底有没有一个清晰的责任划分,能让这事不再扯皮。

推荐按“谁引入、谁牵头”的原则划分:引入依赖的人负责提供变更原因、影响范围和回滚方案,是冲突解决的第一责任人;模块负责人负责确认本模块是否受影响并给出兼容性判断;集成负责人负责在合并前跑通全量构建。判断依据是看谁能最快获取冲突的上下文信息,引入者最清楚为什么加、加了什么,所以他牵头效率最高。

实操上可以在依赖变更申请模板里固定三个字段:引入人、波及模块、验证结论,冲突发生时直接按字段找人,不用在群里反复追问。如果引入者已离职或调岗,则由当前模块负责人接管,并在冲突记录里标注责任转移。

2. 小团队只有三五个人,也需要搞依赖清单和变更审批这一套吗?会不会太重量级了?

我们团队一共四个人,平时迭代很快,领导觉得搞什么模板、审批流是浪费时间。但我确实遇到过两次上线前才发现依赖冲突,临时改到半夜。我想知道小团队有没有轻量一点的做法,既能避免踩坑又不至于把流程搞得太重。

小团队同样需要,但可以大幅简化。核心保留两样东西就够了:一份共享的依赖清单(记录每个直接依赖的名称、版本、引入人和引入日期),以及一条“变更需在群里同步”的约定。不需要审批流,但要求任何人在改动依赖版本或新增依赖前,先在共享清单里更新,并在提交信息里写明原因。

判断依据是:小团队的冲突成本主要来自信息不对称,而不是决策慢,所以只要保证“谁改了什么所有人都能看到”,就能避免大部分问题。建议把清单放在代码仓库里随代码一起版本管理,每周迭代结束时花五分钟过一遍,发现多个版本并存就当场对齐。等团队超过八人或者出现跨模块依赖时,再逐步加上申请模板和集成前检查。

3. 依赖冲突发现得太晚,每次都是构建失败或上线前才暴露,有没有办法提前发现?

我们现在的节奏是开发各自写各自的,等到联调或者发版的时候才发现依赖版本打起来了,一改就要动好几个模块。我很想知道在开发过程中有没有什么节点或者工具能提前把冲突暴露出来,而不是等到最后救火。

提前发现的关键是把检查点前移,而不是靠人盯。具体做法有三层:第一,在代码提交阶段加入依赖树扫描,主流构建工具都能生成依赖树报告,配置成每次推送自动跑一次并输出差异,有新增或版本变动就提示;第二,在合并请求环节设置必过项,要求提交者附上依赖变更说明,由集成负责人确认后再合并;

第三,每天或每次集成分支更新时跑一次全量构建,把冲突暴露在当天而不是发版前。判断依据是:依赖冲突的修复成本随发现时间呈指数上升,提交时发现可能只需改一行版本号,发版前发现可能要重测整个模块。如果团队用持续集成,可以把依赖检查脚本挂在流水线的第一个阶段,失败就直接阻断后续步骤,这样没人能绕过。

4. 依赖冲突解决完了,怎么避免下次又出现同样的问题?有没有复盘或沉淀的机制?

我们每次解决完冲突就赶紧继续干活,结果过两周换个模块又出同样的问题,感觉一直在重复踩坑。我想知道有没有什么简单的复盘方法,能把这次的教训变成团队以后不再犯的规则。

核心动作是把个案的解决结论写成团队级的约束条款,而不是只留在当事人的脑子里。具体做法:每次冲突解决后,由牵头人在冲突记录模板里补三样东西,冲突根因(是版本不兼容、传递依赖还是环境差异)、最终选定的版本和理由、以及是否要新增一条团队规范。

如果同类型冲突在一个季度内出现两次以上,就把它升级为强制规则,比如在依赖清单里锁定该库的版本范围,或者在集成检查脚本里加一条校验。判断依据是:重复出现的冲突说明问题不在技术方案,而在缺少约束机制。建议每月或每个迭代回顾时,花十分钟过一遍这个月的冲突记录,看看有没有可以合并或固化的规则。

规则不要一次加太多,控制在团队能记住的范围内,新增一条就淘汰一条过时的。

核心关键词

读者评论

孟
孟瑶

作者把依赖冲突的瓶颈归因于协同机制缺失,这个判断很准。我们团队就经常卡在“谁先改”上,技术方案半小时能敲定,扯皮能扯三天。

范
范思妍

依赖清单这个建议很实在,但落地难点在于维护成本。如果清单不跟CI联动,靠人工更新,不出一个月就没人看了。我们需要的是自动化生成和更新。

谭
谭浩然

文中说的“冲突靠群里吼、责任人靠猜”太真实了。我们团队就是谁发现谁在群里说一声,经常没人认领,最后拖到临近发版才紧急处理。

梁
梁俊杰

四个角色划分比较清晰,但小团队哪有这么多角色,往往一个后端既当引入者又当集成负责人。小团队需要的是简化版流程,不是照搬大厂角色矩阵。

吴
吴文博

跨团队依赖冲突平均10天,这个数据不夸张。最怕的就是对方团队排期优先级低,你催也没用。这时候只能靠上面施压,所谓协同流程根本推不动。

文章包含AI辅助创作:依赖冲突实操方法:项目成员提升任务依赖效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/438513

赞 (0)
飞飞飞飞
SF怎么做?项目成员落地方案:任务依赖从0到1
上一篇 45分钟前
后置任务流程与规范:项目成员任务依赖数据分析关键指标
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
