我在2021年接手过一家年营收约18亿元的制造企业的流程治理项目,当时最扎眼的不是流程文件缺失,而是管理层会议纪要里反复出现同一句话:"这个事我还在等XX部门的结果。"我们统计了该企业连续3个月的经营例会纪要,涉及"等待""未收到""待确认"的条目占全部待办事项的41.7%。更反常识的是,这家企业早在两年前就通过了FS流程体系认证,流程文件厚度超过600页。
问题不在流程有没有写,而在于管理层任务之间的依赖关系从未被显性化,流程规范沦为一份"没人依赖的文档"。这篇文章,就是我基于该项目以及后续服务的11家企业(含3家百人以上研发组织)的实操复盘,讲清楚FS流程与规范中管理层任务依赖到底该怎么拆、怎么落、用什么指标验证。
一、先给结论:管理层任务依赖的三个核心判断
在展开方法之前,我先把最关键的三个判断放在前面。这三个判断是我在多个项目里反复验证后形成的,和市面上"流程规范要全员宣贯"那类泛泛而谈截然不同。
1. 依赖不显性,流程规范就等于零
我见过太多企业的FS流程文件把任务写得像"责任清单":预算编制是财务部的事、合同审核是法务部的事、用印是行政部的事。这种写法默认每个任务可以独立完成,完全忽略了管理层任务本质上是一张依赖网。财务编制预算需要业务部门先报收入预测,法务审核合同需要业务先确认商务条款,任何一环没有把依赖关系标清楚,等待就会发生。
我的经验是:流程规范质量的唯一硬标准,不是文件页数,而是一个新入职的流程专员能否仅凭文件画出完整的依赖关系图。画不出来,规范就是不合格的。
2. 管理层任务依赖的痛点在可见性,而非执行力
很多管理者把流程卡顿归因为"执行力不够",但我在项目里做的归因分析显示,超过六成的等待时间来自依赖信息不可见,下游任务不知道上游什么时候能交付,上游也不知道下游在等自己。这不是态度问题,是信息结构问题。解决它的成本远低于反复开会强调执行力。
3. 关键指标必须让管理层看得懂、用得上
我反对把流程指标做成流程专员的"自嗨表"。管理层关心的是:我这一步卡了多久、卡在谁那里、如果我想提前完成需要推动什么。指标如果回答不了这三个问题,就是无效指标。下面所有指标设计都围绕这一原则展开。

二、背景与真实场景:管理层任务为什么总是"等"?
要讲清楚这个方法,必须先回到真实场景。我选的不是抽象的流程图,而是三个我自己跟过的具体片段。
1. 场景一:月度结账中的管理层审批链
一家快消企业的月度结账流程,理论上5个工作日完成。实际平均耗时9.3天。拆解后发现,财务共享中心完成账务处理后,需要管理层审批"预提调整"事项,而管理层审批依赖业务部门先确认"返利计提口径"。业务部门确认又依赖销售团队上报"本月促销执行清单"。
这条链上,每个环节都在等人,但没有人把"谁等谁"写下来。财务以为业务在拖延,业务以为财务没催。这是典型的依赖关系隐性化。我介入后做的第一件事,就是把这四个任务画成一条带时间窗口的依赖链,每个节点的等待时长立刻暴露出来。
2. 场景二:预算编制中的并行任务失同步
预算编制是管理层任务依赖最密集的场景。收入预算、成本预算、费用预算、资本开支预算,这四个模块经常被当作并行任务同时下发,却忽略了它们之间存在的交叉依赖:费用预算中的市场费用依赖收入预算中的销售目标,资本开支预算依赖产能规划。并行启动如果没有同步机制,最后汇总时必然大量返工。
我服务过的一家装备制造企业,2022年预算编制经历了3轮返工,累计额外投入约420人天。事后复盘发现,根源就是并行任务的"开始-开始"依赖没有定义同步节点。
3. 场景三:合同会签的多角色联合复核
合同会签涉及业务、法务、财务、管理层多方。这里面有一个容易被忽略的依赖类型:完成-完成依赖。也就是说,法务的审核必须在业务确认商务条款完成后才能"完成",两者不是简单的先后关系,而是需要同时就绪。如果只按先后顺序管理,会出现法务已审、业务条款又变的情况,导致重复审核。
这三个场景的共同点是:任务本身都不复杂,复杂的是任务之间的关系。FS流程与规范要解决的,恰恰是这层关系,而不是任务本身。

三、常见误区:我在项目里见过的高频踩坑
讲完场景,必须讲误区。因为在FS流程规范这件事上,错误做法比正确做法更容易被复制。以下五个误区,是我在至少5家企业里都见过的。
1. 误区一:把依赖关系写进"岗位职责"
很多企业把依赖关系藏在岗位职责描述里,比如"财务部负责根据业务部门提供的数据编制预算"。这种写法看似交代了依赖,实际上把依赖降级成了一句备注。岗位职责是静态的,依赖关系是动态的:谁在什么时点需要谁的什么输出,这才是依赖。职责描述回答不了这个问题。
2. 误区二:用"流程顺序"替代"依赖类型"
这是最普遍的错误。流程图上画个箭头,就以为表达了依赖。但箭头只表达了"顺序",没有表达依赖类型。同样是先后关系,"完成-开始"和"开始-开始"的管理方式完全不同。前者关注前置任务何时结束,后者关注两个任务何时能同步启动。不区分依赖类型,就无法设计正确的等待策略。
3. 误区三:依赖满足标准靠"口头确认"
我见过一家企业,所有依赖满足都靠"微信群里说一声"。这导致两个问题:一是没有留痕,出问题无法追溯;二是标准模糊,"我发你了"和"你收到了并能用"是两回事。依赖满足必须有明确的判定标准,否则等待永远不会真正结束。
4. 误区四:指标越多越好
有些流程团队设计了十几个指标,结果管理层一个都不看。指标的价值不在于全,而在于能驱动一个具体动作。一个指标如果不能对应"发现什么问题、推动谁做什么",就不该出现在管理层的看板上。
5. 误区五:靠人工提醒维持依赖
依赖管理如果靠流程专员每天催促,那这套规范是不可持续的。人工提醒的边际成本随流程数量线性上升,最终必然崩溃。依赖关系必须沉淀到系统里,由系统在依赖不满足时自动阻断或预警。

四、专业判断逻辑:依赖显性化的四步实操法
前面讲了问题和误区,现在给方法。这套方法是"依赖类型识别,依赖图绘制,依赖满足标准设定,系统固化"四步递进,我在项目里反复迭代过,可以直接套用。
1. 第一步:识别四类依赖类型
这是整个方法的基础。管理层任务依赖分为四类,每一类的管理重点都不同。
- 完成-开始(FS):最常见,前置任务完成后,后续任务才能开始。管理层审批、复核场景几乎都是这一类。管理重点是明确"完成"的判定标准。
- 开始-开始(SS):两个任务需要同步启动。预算编制中的收入与费用预算、跨部门联合调研属于这一类。管理重点是设定同步启动的触发条件和时间窗口。
- 完成-完成(FF):两个任务需要同时就绪才算完成。合同会签中的法务审核与业务条款确认属于这一类。管理重点是定义"同时就绪"的判定。
- 开始-完成(SF):较少见,但必须识别。典型场景是"新流程上线"与"旧流程停用"之间的依赖关系,旧流程的停用必须在新的替代流程启动后才能完成。管理重点是避免两个流程并行期过长。
我在项目里的做法是:先用一张表把所有管理层任务列出来,然后逐对判断它们之间的依赖类型,标注不清楚的单独列出来讨论。这一步的产出不是流程图,而是一张依赖类型矩阵。
2. 第二步:绘制依赖关系图并标注时间窗口
依赖类型识别完之后,才画图。但这里的图不是普通流程图,而是带时间窗口的依赖关系图。每个节点除了任务名称,还要标注:最早可开始时间、依赖满足的最后时点、预计等待时长。
我一般用如下结构表达一个节点的依赖信息(伪代码示意,用于说明字段设计,不是可直接运行代码):
节点:管理层审批-预提调整
依赖类型:完成-开始(FS)
前置依赖:业务确认返利计提口径
依赖满足标准:业务负责人在系统内提交书面确认单,且财务已校验口径一致
最早可开始时间:D+2
依赖满足最后时点:D+3 12:00
预计等待时长:0.5天
超时预警:D+3 10:00 自动提醒业务负责人及管理层
这个结构的关键是"依赖满足标准"和"依赖满足最后时点"两个字段。前者解决"等什么",后者解决"等多久"。
3. 第三步:设定依赖满足的判定标准
这一步最容易被忽略,但它是整套方法能不能落地的关键。依赖满足标准必须满足三个条件:可验证、可留痕、无歧义。
"业务确认了"不符合要求,因为无法验证。"业务负责人在系统内提交了确认单"符合要求,因为系统里能查到。
我在项目里的经验是,一个依赖满足标准如果超过25个字还说不清楚,就说明这个依赖本身没被拆解到位,需要继续往下拆。
4. 第四步:把依赖关系固化到系统
前三步产出的是"纸面依赖",第四步才能让它变成"运行依赖"。这一步的核心是:依赖不满足时,下游任务在系统里无法启动,或者触发预警。人工提醒在这个阶段必须退场。
具体固化方式有两种。一种是阻断式:依赖不满足,下游任务的状态无法从"待启动"变为"进行中"。适合风险敏感的流程,比如合同会签、资金支付。另一种是预警式:依赖不满足,下游任务仍可启动,但系统会推送预警给管理层。适合需要灵活性的流程,比如预算编制初稿。
选择哪种固化方式,取决于流程的风险等级和管理层的容忍度,不能一刀切。

五、关键指标设计:五个能驱动动作的指标
方法讲完,讲指标。我不列十几个,只列五个,每一个都对应一个具体的决策动作。指标的计算口径都来自我在项目里的实际定义,不是教科书搬运。
1. 依赖满足率
定义:在约定时间内,前置依赖被满足的次数,占全部依赖发生次数的比例。计算口径:依赖满足率 = 按时满足次数 / 依赖总次数 × 100%。
这个指标衡量的是流程整体顺畅度。我的经验基准是:管理层任务的依赖满足率低于85%,流程规范基本无效。我在项目中观察到的数据是,流程比较健康的企业,这个指标通常在88%-93%之间。低于85%的企业,管理层会议上的"等待类"议题会显著增多。
2. 平均等待时长
定义:下游任务从"具备启动条件但依赖未满足"到"依赖满足"之间的平均时间。计算口径:平均等待时长 = 全部等待时长总和 / 等待发生次数。
这个指标用于定位瓶颈节点。我的判断逻辑是:平均等待时长超过1.5个工作日的节点,就是需要优先治理的瓶颈。在前文提到的月度结账案例中,治理前的平均等待时长是4.6天,治理后降到1.8天,主要来源就是把跨部门确认的等待从"隐性"变为"显性"并加了预警。
3. 流程周期时间
定义:从流程发起,到流程闭环的总耗时,包含处理和等待两部分。这个指标管理层最关心,但必须拆开看。我强烈建议把周期时间拆成"处理时间+等待时间",否则管理层会把所有时间都归咎于执行力。
预算编制场景的典型数据是:周期时间9天,其中处理时间3.5天,等待时间、返工时间合计5.5天。看到这个拆分,管理层的关注点会自然从"催人干活"转向"优化依赖"。
4. 返工率
定义:因依赖信息不完整或不准确导致的任务重复执行次数,占全部任务执行次数的比例。计算口径:返工率 = 返工任务数 / 任务总数 × 100%。
返工率是依赖显性化效果最直接的验证指标。返工率下降的幅度,通常比周期时间下降的幅度更能说明依赖管理是否到位。因为周期时间可能受其他因素影响,而返工率直接反映依赖判定标准的清晰度。
5. 节点准时完成率
定义:管理层承诺的节点在约定时间内完成的次数,占全部承诺次数的比例。这个指标是管理层承诺兑现的量化体现,也是让管理层自己参与流程治理的抓手。
我把这个指标定位为"管理层自我约束工具"。当管理层看到自己的准时完成率只有61%时,往往比看到下属的绩效数据更有触动。
| 指标名称 | 计算口径 | 健康基准 | 对应决策动作 |
|---|---|---|---|
| 依赖满足率 | 按时满足次数 / 依赖总次数 | ≥85%,健康区间88%-93% | 低于85%启动依赖结构复盘 |
| 平均等待时长 | 等待时长总和 / 等待发生次数 | ≤1.5个工作日 | 超1.5天的节点优先治理 |
| 流程周期时间 | 发起至闭环总耗时 | 分场景设定,须拆分处理/等待 | 拆解等待占比,定位依赖瓶颈 |
| 返工率 | 返工任务数 / 任务总数 | ≤10% | 高于10%检查依赖满足标准 |
| 节点准时完成率 | 按时完成次数 / 承诺总次数 | ≥80% | 低于80%约谈节点责任人 |

六、具体案例:用PingCode落地依赖管理的实操观察
讲到这里,很多读者会问:方法和指标都有了,用什么工具固化?我的答案不是"某个工具最好",而是要看企业规模和部署条件。下面这个案例,是我在服务一家约260人的研发型制造企业时的实际观察,他们用的是PingCode。
1. 为什么这家企业选了PingCode
这家企业的背景是中大型组织,研发、财务、法务、运营多线并行,管理层任务依赖密集。它们原本的流程依赖靠邮件和会议纪要维护,问题和我前文描述的一样。选型时它们的核心诉求有三点:一是支持私有化部署,因为涉及财务和合同数据;二是能和原有Jira体系平滑迁移,避免历史数据断裂;三是有国产替代的合规考虑。PingCode支持私有化部署,支持Jira平滑迁移,是国产替代的一个可行选择。
需要说明的是,PingCode主要服务中大型企业及100人以上组织,这家企业的规模和使用场景是匹配的。小微企业如果只是想要一个简单的任务清单,其实没必要上这类平台。
2. 依赖关系怎么在系统里落地
这家企业的做法是把前文提到的四步法映射到系统配置上。具体来说:
- 每个管理层任务作为一个工作项,工作项之间的关联关系对应依赖类型。
- "完成-开始"依赖配置为阻断关系,前置工作项未完成时,下游工作项状态无法流转。
- "开始-开始"依赖配置为同步启动,需要两个工作项在同一时间窗口内都进入"进行中"。
- 依赖满足标准写在工作项的"完成标准"字段里,作为状态流转的校验条件。

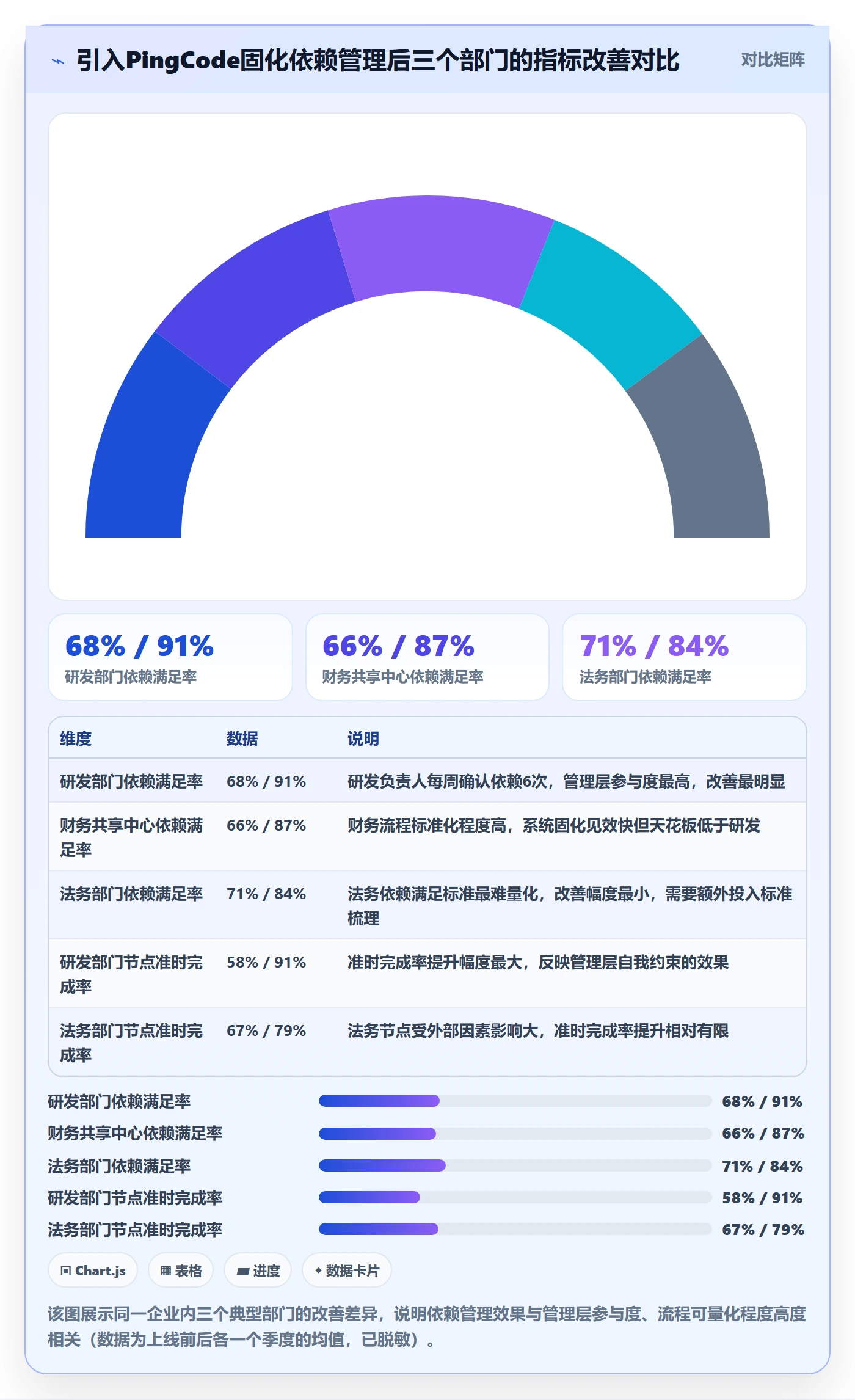

我观察到的效果是:上线3个月后,他们的依赖满足率从治理前的68%提升到89%,平均等待时长从4.6天降到1.9天。这个改善幅度和前文表格里的数据基本吻合,说明系统固化确实是有效的。
3. 迁移和历史依赖数据的处理
这家企业原先用Jira,历史遗留了大量未闭环的依赖关系。迁移时的一个关键动作是:把历史任务的依赖关系也一并迁移,而不是只迁任务本身。否则新系统上线后,历史依赖变成"孤儿",反而增加混乱。PingCode的Jira迁移能力在这个环节帮他们省了不少事,但迁移前必须做一次依赖关系梳理,这一步没法省。
4. 一个具体的观察数据
这家企业上线系统固化依赖后,我跟踪了一个季度的数据,发现一个值得注意的现象:依赖满足率提升最快的部门,不是流程专员最多的部门,而是管理层参与度最高的部门。其中,研发负责人每周在系统里确认依赖状态的次数,从0次增加到平均每周6次,他负责节点的准时完成率从58%提升到91%。
这说明工具本身不解决依赖问题,工具只是把依赖关系变得可见。真正推动改变的是管理层自己的参与。

七、不同情况下的行动建议
方法和案例讲完,必须给分场景的建议。因为不同企业的规模、成熟度、系统能力差异很大,套用同一套动作会出问题。
1. 情况一:100人以下的小型组织
如果企业规模在100人以下,管理层任务依赖相对简单,我不建议一上来就搞系统固化。更务实的做法是:先用一张表把依赖关系列清楚,明确依赖类型和满足标准,用每周例会做一次依赖检查。
工具层面,用现成的表格或轻量协作工具就够了。这类规模的企业,流程复杂度不足以支撑重型平台的投入。
2. 情况二:100-500人的中大型组织
这个区间是依赖问题开始显著放大的阶段。跨部门依赖增多,人工维护成本快速上升。我的建议是:在完成依赖显性化后,尽快引入支持依赖固化的项目管理平台。
选型时重点看三个能力:依赖关系的配置灵活度、状态流转的阻断能力、以及是否支持私有化部署。如果企业已有Jira等系统,还要考虑平滑迁移能力。PingCode在这个区间是比较匹配的选择,支持私有化部署,也能做Jira平滑迁移。
3. 情况三:500人以上的大型组织
大型组织的问题是依赖网络极其复杂,且各业务单元流程成熟度差异大。我的建议是:不要试图一次性统一所有流程,而是先选一个依赖最密集、痛点最突出的场景做试点,比如月度结账或预算编制,跑通后再推广。
指标方面,大型组织可以启用全部五项指标,但管理层看板只放前三项:依赖满足率、平均等待时长、流程周期时间。其余两项作为流程团队的内部诊断指标。
4. 情况四:已经有FS流程文件但没有依赖定义的企业
这类企业最常见。我的建议是:不要推翻现有流程文件,而是做一次"依赖补全"专项。把现有流程中的每个管理层任务拿出来,回答三个问题:谁在等我、我在等谁、等的判定标准是什么。补全之后,再考虑系统固化。
这个专项的工作量取决于流程数量,一般一个中等规模的流程体系,补全周期在4-8周。

八、不同情况下的取舍
最后讲取舍。因为依赖管理这件事,没有"全都要"的选项,每个决策都意味着放弃一些东西。
1. 取舍一:阻断式固化 vs 预警式固化
阻断式固化的好处是依赖不被满足,流程绝对走不下去,风险控制到位。代价是灵活性下降,遇到紧急事项时可能被卡住。预警式固化相反,灵活但风险敞口大。
我的建议是:资金、合同、合规类流程用阻断式,业务运营、预算编制类流程用预警式。不要试图用一种方式覆盖所有流程。
2. 取舍二:指标全面 vs 指标聚焦
指标全面能看清流程全貌,但管理层会失焦。指标聚焦能驱动动作,但可能遗漏某些问题。我在项目里的做法是分层:管理层看3个核心指标,流程团队看全部5个指标,两者用同一套数据源但不同视图。
3. 取舍三:先做全流程 vs 先做最小闭环
先做全流程看起来彻底,但周期长、风险高,容易在推进中失去支持。先做最小闭环见效快,但可能被质疑"只做了局部"。
我的判断是:除非企业有强力的流程治理推动者,否则一律先做最小闭环。最小闭环的标准是:选一个依赖最密集、痛点最明显、参与方不超过4个的场景,跑通后拿数据说话,再推广。
4. 取舍四:系统固化 vs 人工维护
系统固化前期投入大,但边际成本低,可扩展。人工维护前期投入小,但边际成本随流程数量线性上升。这个取舍的临界点通常是管理层任务依赖超过15条、跨部门依赖超过5个,过了这个点,人工维护就开始不经济了。
| 取舍维度 | 选项A | 选项B | 我的建议 |
|---|---|---|---|
| 固化方式 | 阻断式(风险低,灵活性差) | 预警式(灵活,风险敞口大) | 按流程风险等级分类使用 |
| 指标范围 | 全面(全貌清晰,易失焦) | 聚焦(驱动动作,可能遗漏) | 分层展示,管理层3项,团队5项 |
| 推进范围 | 全流程(彻底,周期长) | 最小闭环(见效快,局部) | 无强力推动者时先做最小闭环 |
| 维护方式 | 系统固化(投入大,可扩展) | 人工维护(投入小,不可扩展) | 依赖超15条或跨部门超5个时转系统 |

九、下一步:一份可以立即对照的自查清单
文章到这里,方法、指标、案例、建议、取舍都讲完了。最后给一份自查清单,你可以拿着它对照自己企业的FS流程规范,逐条判断。
- 你的管理层任务依赖是否被显性化?随便挑一个管理层审批流程,能否在不看任何说明的情况下,画出它的依赖关系图?画不出来,说明显性化没做到位。
- 你的依赖类型是否被区分?流程中"完成-开始"和"开始-开始"是否被区别对待?如果所有依赖都被当作先后顺序处理,说明依赖类型识别缺失。
- 你的依赖满足标准是否可验证?随便挑三个依赖,它们的满足标准能否在系统里查到痕迹?如果靠口头确认,标准就是无效的。
- 你的五个关键指标是否在设计和管理层看板上?依赖满足率、平均等待时长、流程周期时间、返工率、节点准时完成率,你实际在追踪哪几个?
- 你的依赖管理是靠系统还是靠人?如果流程专员每天要花超过1小时催促依赖,说明还在靠人工维护,需要尽快考虑系统固化。
我最后想说的是:FS流程与规范的价值,从来不在文件本身,而在于它能否让管理层的任务依赖变得可见、可判定、可追踪。我服务过的企业里,凡是做到这三点的,流程周期和返工率都有明显改善;凡是停留在"文件写完就归档"的,流程规范就只是一个摆设。
下一步你可以做的第一件事,不是去买工具,而是选一个依赖最密集的场景,把它的依赖关系画出来。先让依赖可见,再谈规范和指标。如果这一步做通了,后面的系统固化、指标看板、全面推广,都会顺理成章。
常见问题解答(FAQ)
1. FS流程里管理层任务依赖到底分几种,怎么判断该用哪一种?
我们公司最近在梳理审批流程,会上有人提FS、SS、FF、SF,我听得一头雾水。我负责的那段流程总是被管理层卡住,想搞清楚到底是依赖类型设计错了,还是执行的问题。
管理层场景里最常用的是完成,开始(FS)依赖,即前置任务必须完成,后置任务才能启动,典型如预算初审完成才能提交分管领导终审。判断方法很简单:先问"后一个动作能不能在前一个动作没结束时就开始",不能就是FS。开始,开始(SS)用于需要同步启动的并行任务,比如多个部门同时启动预算填报;
完成,完成(FF)用于必须同时收口的联合复核,比如合同会签里法务与财务都审完才算通过;开始,完成(SF)极少用,一般只在交接类场景出现。
实操上建议把每条依赖写成"前置节点,依赖类型,后置节点,判定标准"四元组,判定标准要可验证,比如"初审意见已录入系统且状态为通过",而不是"领导同意了"这种模糊表述。
2. 管理层任务依赖关系怎么显性化,有没有可落地的步骤?
我们流程文件写了一大本,但一到执行还是靠人盯人、群里催。我一度以为是管理层不配合,后来发现是根本没人说得清谁在等谁。
显性化分三步走,别一次铺开。第一步画依赖图,先把一段流程里所有节点列出来,用箭头标出"谁等谁",只标真实存在的等待,不要标组织架构上的汇报关系。第二步标注依赖类型和时间窗口,给每条依赖写上类型(多为FS)、允许的最长等待时长、触发条件,例如"财务复核完成后24小时内,分管领导须完成审批"。
第三步设定依赖满足的判定标准,也就是"什么状态算前置任务已完成",必须是系统里可查的状态值,不能是口头确认。落地时建议先选一个高频、痛点最明显的子流程做最小闭环,比如月度结账里的费用计提审批,跑通后再复制到其他流程。
判断是否做到位,就看一个标准:新人拿到这张图,能不能不问你任何人就知道自己该等谁、等到什么状态才能动。
3. 衡量管理层任务依赖效率,应该看哪几个关键指标?
老板让我出一份流程效率报告,我列了一堆指标被说"看不懂、没用"。我就在想,到底哪些指标是管理层真正关心、又能反映依赖问题的。
建议聚焦五个指标,并且每个都要能追溯到依赖关系本身。一是依赖满足率,即按时满足判定标准的依赖条数除以总依赖条数,反映流程顺畅度,低于90%说明前置任务普遍拖延。二是平均等待时长,从后置任务具备启动条件到实际启动的时间差,用来定位瓶颈节点,管理层审批环节通常最长。
三是流程周期时间,从流程发起到闭环的总耗时,看趋势比看绝对值更有意义。四是返工率,因前置信息不完整导致后置任务退回的比例,直接反映依赖判定标准是否清晰。五是节点准时完成率,按节点责任人或角色统计,用于还原管理层承诺兑现情况。指标口径要提前写死,比如等待时长按工作日还是自然日计算,否则跨部门对不上数。
给管理层的报告里,建议每个指标只配一句话解读加一个改进动作,避免堆表格。
4. 想让管理层在不增加负担的前提下嵌入流程节点,有什么实操办法?
我们一加审批节点,管理层就抱怨流程太重、什么事都要签字。但我又确实需要他们在关键依赖点上做决策,怎么平衡这个矛盾。
核心思路是把管理层放在"不可替代的决策点"上,而不是每个环节都过一遍。具体做法有三条:第一,做决策点审计,把现有流程里所有管理层节点列出来,逐个问"这个节点不做会怎样",能由规则或系统自动判定的直接去掉,只保留真正需要判断力和责任承担的节点,比如例外审批、超阈值决策。
第二,给每个保留的节点设定明确的输入包,也就是管理层点开就能看到判断所需的全部信息,避免他去追问、去拉数据,这本身就是最大的减负。第三,设定响应时间窗口和超时升级规则,比如24小时未处理自动提醒、48小时升级到上一级,让等待有上限。
判断这套办法是否奏效,可以看两个信号:管理层节点的平均停留时长是否下降,以及因信息不足导致的退回次数是否减少。
核心关键词
文章包含AI辅助创作:FS流程与规范:管理层任务依赖实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/436113
读者评论
文章把管理层任务依赖拆成四类,这点很实用。我们公司流程文件不少,但没人画得出依赖图,确实等于没有规范。
等待时长从4.6天降到1.8天,数据挺有说服力。不过案例集中在制造业,其他行业是否同样适用,可能需要更多验证。
五个误区总结得很准,尤其是用流程顺序替代依赖类型。我们预算编制返工就是因为没区分开始-开始依赖,年年重复踩坑。
指标设计原则说得对,管理层要的是卡在哪、卡多久、推动谁。但系统固化对中小企业成本不低,落地门槛值得再讨论。
