依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

去年十月,我接手复盘一个制造业 MES 实施项目。项目经理把甘特图投到屏幕上,287 个任务条密密麻麻铺满三屏,他说:"计划做得很细了,可每次上线还是延,复盘结论永远是'跨团队沟通不到位'。"我没看甘特图,而是让他把任务表导成 CSV,把所有前置关系单独抽出来重算了一遍。

结果有点扎心:287 个任务里,有 43 个任务的前置项指向同一家第三方接口供应商的同一份接口确认单。也就是说,表面上分散在四个子系统、六个小组的阻塞,根子上是同一个点卡了三周。甘特图上完全看不出来,因为每条任务线看起来都很"正常",只有把它们的前置关系当作一张网络图来算,这个漏斗口才露出来。

从那以后我形成了一个固定判断:实施团队的依赖冲突,几乎从来不是沟通问题,而是依赖关系没有被当成数据对象管理起来的问题。沟通只是表象,一个任务等另一个任务、一个团队等另一个团队,背后一定有可记录、可统计、可排序的结构。这篇文章讲的就是怎么把它变成数据,怎么分析,怎么落地。

一、先把结论放在最前面

我不打算按"依赖管理很重要"这个套路铺开讲,因为这句话对实施团队毫无信息量。先说三条我认为可以直接拿去用的结论。

1. 甘特图不是依赖台账

甘特图表达的是"时间轴上的排布",依赖台账表达的是"谁在等谁、等什么、等多久"。这两件事在工具里经常被混为一谈,导致一个后果:任务条一挪位置,依赖关系就跟着漂移,没人知道真实的前置关系是什么。

我见过太多团队,计划会上大家对着甘特图点头,执行中却在微信群里互相问"你们那个接口什么时候给"。甘特图没有回答这个问题,因为它不记录承诺、不记录变更、不记录影响范围。

2. 不是所有依赖冲突都值得升级

这是新手交付负责人最容易踩的坑。一旦发现冲突就拉群、找领导、开协调会,结果是所有人都在救火,真正卡住上线的那条线反而没人盯。

只有落在关键路径上、并且影响上线或验收节点的冲突,才值得动用升级机制。其余的应该进入排队、并行或降级处理。判断这个优先级,靠的是数据,不是嗓门。

3. 依赖冲突治理的最小闭环只有五步

台账、扫描、分级、升级 SLA、周复盘。工具只是这五步的载体。我在多个项目上验证过:五步里的任何一步缺失,整个机制都会在两三周内退化成一次性的表格。

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

二、真实场景:依赖冲突到底在哪里爆发

要讲落地方案,得先说清楚冲突长什么样。我把过去几年在实施交付现场看到的依赖,归成四类。这四类的处理方式完全不同,混在一起管是灾难。

1. 四类依赖,四种处理方式

第一类是任务前置依赖。A 任务必须在 B 任务完成后启动。这是最显性的一类,甘特图勉强能表达,但往往漏掉"完成标准",B 是"代码提交完成"还是"客户签字确认完成"?口径不定,冲突必生。

第二类是资源依赖。同一个 DBA 要同时支持三个项目的数据库割接,同一个架构师被四个团队约评审。这类依赖的痛点不是"没完成",而是"被抢走"。

第三类是数据与接口依赖。跨系统、跨供应商、跨甲乙方。这是我见过最容易失控的一类,因为它的责任边界经常是模糊的,接口文档给了算不算完成?联调通了算不算完成?

第四类是审批与环境依赖。等客户 IT 部门开放测试环境、等集团安全审批、等第三方厂商提供证书。这类依赖的特点是团队完全不可控,只能提前锁定和缓冲。

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

2. 三个预警信号,比延期更早出现

延期是结果,不是信号。真正有用的信号出现得更早,而且都可以量化。

信号一:承诺完成时间的变更率。如果某条依赖的承诺日期在一个月内被改了三次以上,这条依赖几乎一定会成为最终阻塞项。这个指标比任何主观判断都准。

信号二:同一资源被多个任务同时占用。一个人身上挂了五个"必须参加"的评审,其中至少两个会滑期。

信号三:阻塞时长超过阈值。我给团队设的阈值是 3 个工作日。超过 3 天还没解除的阻塞,要么升级,要么重新设计路径,不能继续挂着。

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

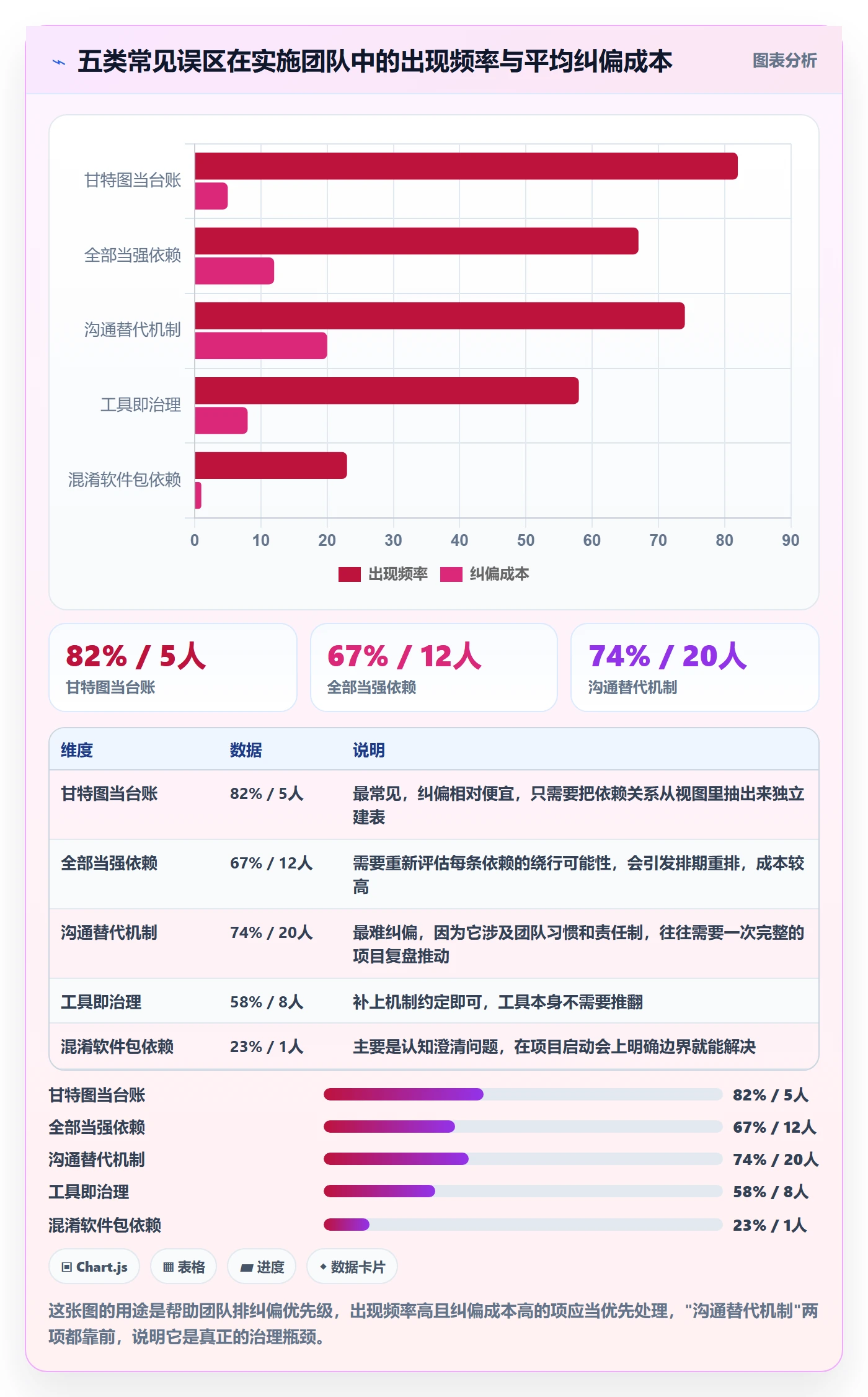

三、拆解五个常见误区

在给团队做交付诊断时,我发现错误的做法高度雷同。以下五个误区,如果你中了两个以上,基本可以确定当前机制是失效的。

1. 误区一:把甘特图当成依赖台账

甘特图的核心信息是起止时间,依赖只是一条连线。当任务延期、计划重排、资源调整时,这条线会被随意拖动,依赖信息随之失真。我见过最极端的案例:甘特图上的依赖关系和实际情况完全对不上,因为计划员在重排时按"视觉整齐"调整了任务顺序。台账必须是独立存在的表,不能被视图替代。

2. 误区二:所有依赖都当强依赖

把每一条依赖都设成"必须等对方完成才能启动",结果就是全员排队。实际上相当一部分依赖是弱依赖或者伪依赖,可以通过 mock 数据、并行开发、临时降级绕开。把所有依赖都锁死,等于主动放弃了并行度。

3. 误区三:用"加强沟通"替代机制

这句话在复盘会上出现的频率,我估计超过七成。它的本质是承认"我们不知道问题出在哪里"。沟通频次增加了,但没有定义"什么时候必须通知谁""多久没回复要升级""升级后谁决策",冲突依然会重复发生。

4. 误区四:工具上线等于治理完成

我参与过不止一次"上线了项目管理工具,半年后发现没人更新依赖字段"的复盘。工具能承载台账、能自动计算关键路径、能推送提醒,但它不能代替"每周谁负责扫描、谁负责催办、谁有权升级"这些机制约定。

5. 误区五:把任务依赖冲突和软件包依赖冲突混为一谈

这一点必须单独说清楚。搜索"依赖冲突"时,大量内容讲的是 Maven、npm 的包版本冲突,那是代码构建层面的问题。本文讨论的是实施交付场景下的任务依赖冲突,前置任务、资源、接口、审批。两者唯一的共同点是都叫"依赖",解决方法完全不通用。

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

四、专业判断逻辑:冲突该不该升级

这是整篇文章里我最想讲清楚的部分,因为大部分团队的升级机制失效,不是因为没有机制,而是因为升级标准模糊,最后变成"谁会喊谁先解决"。

1. 三步判断法

我在项目上推行的是一个三步判断,每个判断都对应一个可以查证的事实,不依赖主观感受。

  1. 是否落在关键路径上?这个问题由依赖网络计算得出,不是由人评估。如果一条依赖的延迟会直接推动上线日期,它就在关键路径上。
  2. 影响的是哪个节点?影响客户验收、影响回款、影响合同里程碑的节点,优先级最高。仅仅影响内部进度同步的,优先级最低。
  3. 是否存在可替代路径?如果存在 workaround(平行开发、mock 数据、临时环境),先走绕行,同时保留原依赖跟踪;如果不存在,立即升级。

2. 依赖强度分级表

把上面的判断固化成表,团队执行时就不用每次重新讨论。这张表我用了三年,改动很小。

等级 定义 变更规则 扫描频率 升级路由
强依赖 阻塞关键路径,无替代路径 冻结,变更需项目经理书面确认 每日 24 小时内升到交付负责人
准强依赖 影响里程碑但存在短期绕行 允许一次变更,超限触发升级 每两日 48 小时内升到模块负责人
弱依赖 可并行,仅影响顺序 自由变更,记录即可 每周 不升级,周复盘时通报
伪依赖 可通过 mock 或降级消除 不跟踪,直接消除 一次性评估 不需要升级路由

这张表最大的价值不是分级本身,而是它把"要不要升级"从一个政治判断变成了查表动作。团队内部不会再为"这点事该不该找领导"扯皮。

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

五、依赖台账:让冲突可追踪的最小数据结构

前面讲的是判断逻辑,这一节讲具体怎么做。台账是整套方案的物理基础,字段设计错了,后面的分析全部做不出来。

1. 必备字段(少于这些字段,分析一定卡壳)

我把字段分成三组:识别组、时间组、影响组。识别组回答"这是谁等谁",时间组回答"等了多久",影响组回答"卡住了什么"。

  • 识别组:依赖 ID、前置任务/对象、后置任务、依赖类型(四类之一)、责任方、接口人
  • 时间组:承诺完成时间、最近变更时间、变更次数、实际完成时间、阻塞天数
  • 影响组:是否关键路径、影响节点(验收/回款/上线)、依赖强度等级、当前状态、升级状态

特别强调"接口人"和"变更次数"这两个字段。前者是跨团队依赖能否落地的关键,没有单一接口人,就一定会出现"人人都相关、无人负责"。后者是预警指标的数据来源,没有它,前面讲的变更率分析就做不了。

2. 一个可直接复用的台账结构

下面是我在项目上实际用的台账结构示例,用 JSON 表达便于说明,实际落地时可以用表格或工具的自定义字段实现。

{
"dependency_id": "DEP-0043",

"type": "data_interface",

"from_task": "T-118 订单中心接口联调",

"from_owner": "供应商A / 张工",

"interface_person": "李经理(甲方IT)",

"to_task": "T-231 生产排程模块上线",

"to_owner": "实施二组 / 王工",

"promised_date": "2026-09-18",

"promise_change_count": 3,

"last_change_reason": "接口字段口径未确认",

"actual_date": null,

"blocked_days": 6,

"on_critical_path": true,

"impact_node": "client_acceptance",

"strength": "strong",

"status": "blocked",

"escalation": {

"level": 2,

"escalated_at": "2026-09-21",

"owner": "交付负责人"

}

}

注意 promise_change_count 已经等于 3,这条依赖在变更率指标上已经是红色。加上它在关键路径上、影响客户验收、且阻塞 6 天,按前面的分级表,它早就应该升到交付负责人。事后看,这条依赖最终确实成了项目第三次上线的核心阻塞点。

3. 数据来源与更新责任

台账最容易死的环节不是建表,是更新。我的经验是必须明确三个来源和对应责任人:

  • 项目计划变更:由计划员在变更当天回写台账,不允许"周会时统一补"
  • 阻塞发现:由任务负责人在发现阻塞当天登记,登记动作本身比准确性更重要
  • 会议纪要:由会议主持人在纪要发出后 24 小时内更新涉及到的依赖状态

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

六、数据分析:六个指标把依赖网络讲清楚

台账建好之后,很多人会陷入另一种困境:数据有了,但不知道看什么。我通常只盯六个指标,其余的都是这六个的衍生。

1. 六个核心指标与口径定义

指标 计算口径 健康阈值 异常时的动作
依赖满足率 按期完成的依赖数 ÷ 应完成依赖数 ≥ 85% 低于 75% 时暂停新增任务,先清存量
平均阻塞时长 所有阻塞依赖的阻塞天数总和 ÷ 阻塞条目数 ≤ 3 个工作日 超过 5 天时逐条检查升级状态
冲突密度 单位团队、单位周内发生的依赖冲突数 ≤ 2 识别高密度团队,专项介入
关键路径阻塞占比 关键路径上的阻塞数 ÷ 总阻塞数 ≤ 20% 超过 35% 说明计划设计有问题,不只是执行问题
升级及时率 SLA 内完成升级的条目数 ÷ 应升级条目数 ≥ 80% 低于 60% 时,检查升级权限是否集中在一人身上
依赖返工率 因依赖变更导致返工的任务数 ÷ 总任务数 ≤ 8% 升高说明前置口径定义不清,需回到标准定义环节

需要提醒的是,这些阈值是经验值,不是行业标准。不同项目类型差异很大:纯软件实施项目的依赖满足率天然更高,而涉及硬件到货、第三方厂商的集成项目,85% 可能已经很不错。设定阈值时必须结合项目类型调整。

2. 三种分析输出

指标本身不是目的,它们必须转化成可以直接分配任务的三张清单:

  1. 阻塞 Top 清单:按阻塞天数和影响度排序,每天更新,每条都带责任人和下一步动作
  2. 跨团队接口清单:列出所有跨团队依赖及其接口人,用于检查是否存在"无人负责"的条目
  3. 冲突热力分布:按团队、按依赖类型交叉统计,找出重复发生的冲突模式

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

七、案例解析:一次完整的依赖冲突数据分析过程

下面这个案例来自我参与复盘的一个中大型制造业实施项目,数据已脱敏,指标口径在复盘时统一重算。之所以选它,是因为它同时具备了"多团队、多供应商、多系统"这三个最容易引发依赖冲突的条件。

1. 项目背景与冲突表现

项目类型是集团级生产管理系统实施,实施团队 28 人,分四个小组,涉及四个子系统。外部相关方包括两家第三方供应商和甲方集团 IT 部门。原计划周期 6 个月,分三次上线。

前期两次上线的延期分别是 14 天和 11 天,两次复盘结论都是"跨团队配合不足"。团队试过提高周会频率、加微信群、请领导站台,效果都不持久。

2. 数据发现:三个和直觉不同的结论

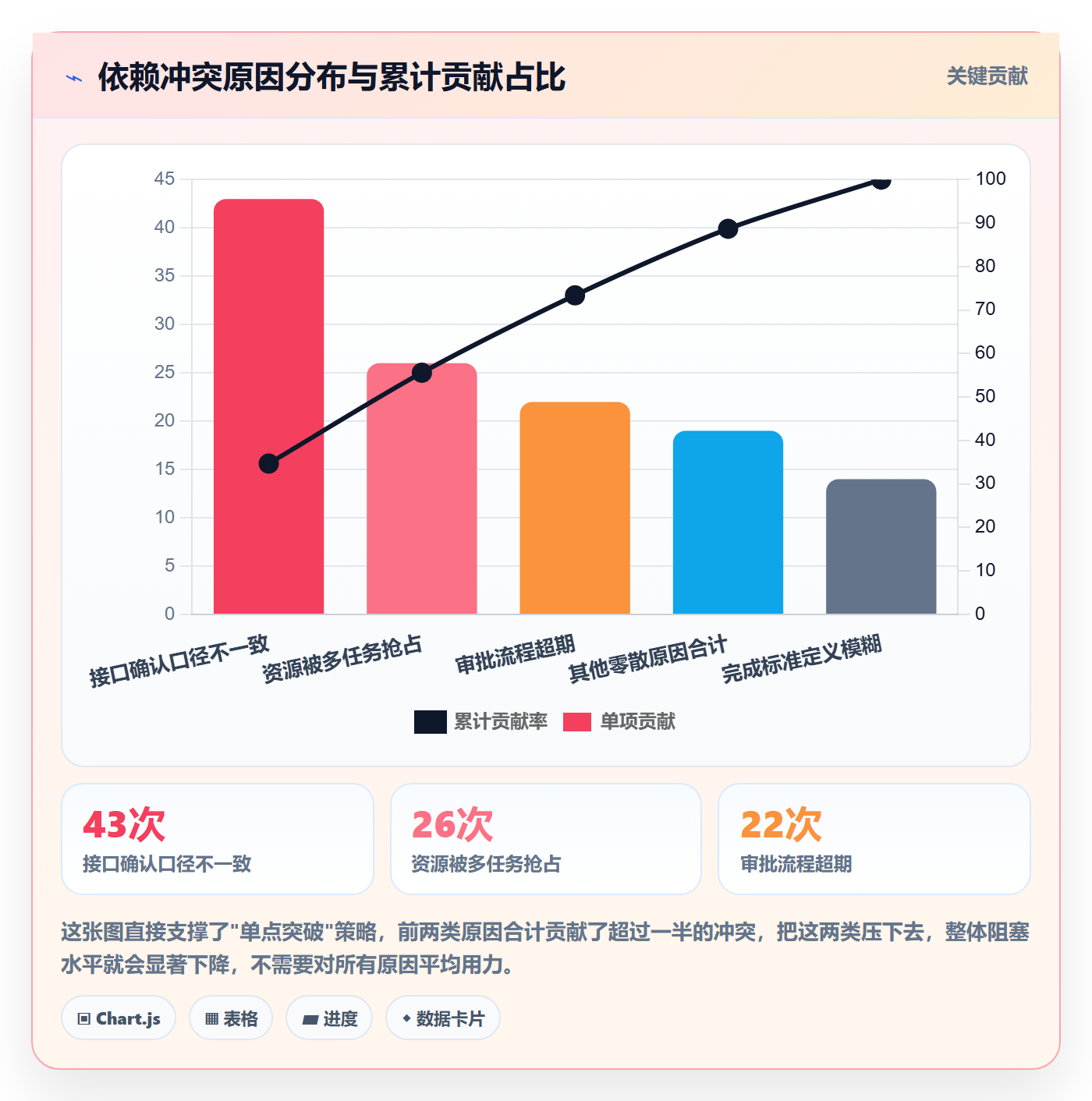

我们把全部任务的前置关系导出,重建了依赖网络,得到三个结论,都和当时的直觉相反。

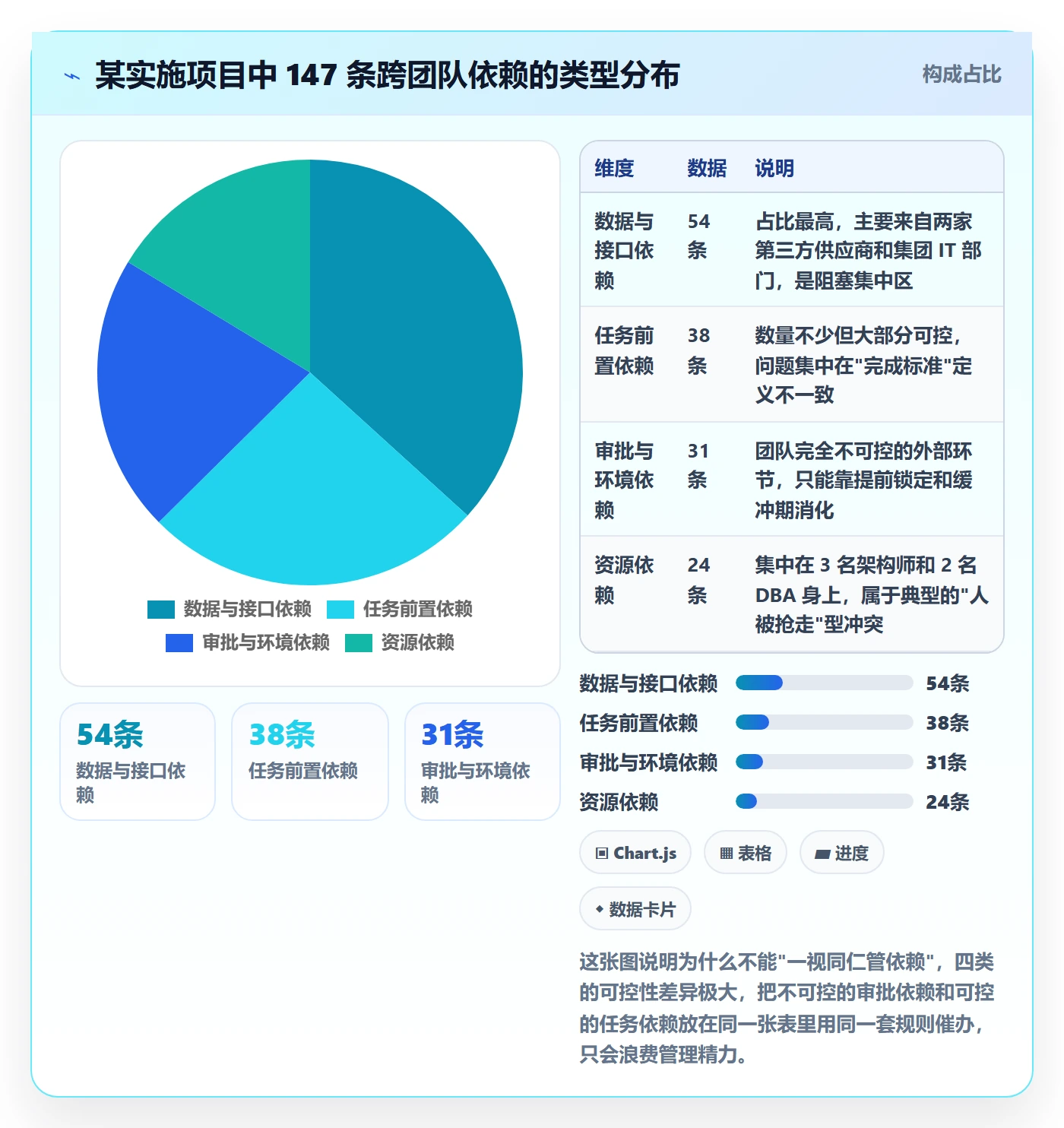

第一,阻塞高度集中。43 条依赖指向同一家供应商的同一份接口确认单。团队此前认为阻塞是"到处都有",如何分散精力,实际上真正的瓶颈只有一个点。

第二,资源依赖被严重低估。台账建立后发现,仅有的 2 名 DBA 身上同时挂着 7 项割接任务,其中 3 项排在同一周。这类冲突在甘特图上是看不出来的,因为每项任务看起来都有独立负责人。

第三,审批依赖完全没有缓冲。31 条审批与环境依赖中,有 22 条被排在计划的关键路径上,且没有留任何缓冲期。这意味着任何一个审批慢一天,上线就慢一天。

3. 工具层怎么落地

这个项目最终选择用 PingCode 来承载依赖台账。选它的原因很实际:项目涉及甲方内网环境,必须支持私有化部署;同时团队此前用的是 Jira,有大量历史任务和自定义字段需要平移。

PingCode 主要面向中大型企业及 100 人以上组织,这两个需求恰好踩在它的能力范围内,支持私有化部署,也支持从 Jira 平滑迁移。迁移过程中,原来的任务层级和自定义字段基本平移过来,我们只需要把依赖相关的字段补齐,再把接口人、变更次数、升级状态这些字段加进去。

需要说明的是,工具在这里解决的是"数据能不能被稳定记录和查询",而不是"冲突能不能被解决"。我们后面做的所有动作,本质上都是机制动作,工具只是让这些动作有数据可依。

4. 具体动作与结果

我们把动作按优先级分成三轮推进,每一轮都对应一个数据发现。

  1. 第一轮:单点突破。针对 43 条集中依赖,指定一位高级项目经理作为唯一接口人,与供应商约定每日 17:00 同步进度,并把接口确认单拆成四个可独立交付的子项。结果:该阻塞点在两周内解除。
  2. 第二轮:资源解耦。把 DBA 的 7 项割接任务按优先级重排,其中两项改为并行执行(利用不同环境),两项延后。结果:DBA 资源冲突从每周 3 次降到 1 次以下。
  3. 第三轮:审批缓冲。为所有审批类依赖统一预留 5 个工作日缓冲,并把缓冲期写入正式计划。结果:第三次上线没有因审批导致任何延期。

第三次上线最终按期完成,这是这个项目第一次没有延期。但我要强调,真正的变化不是"按期上线"这个结果,而是团队不再把冲突归因为"沟通不好"。他们开始用"这条依赖变更了 4 次"、"这个团队冲突密度是 5"这样的语言描述问题。

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

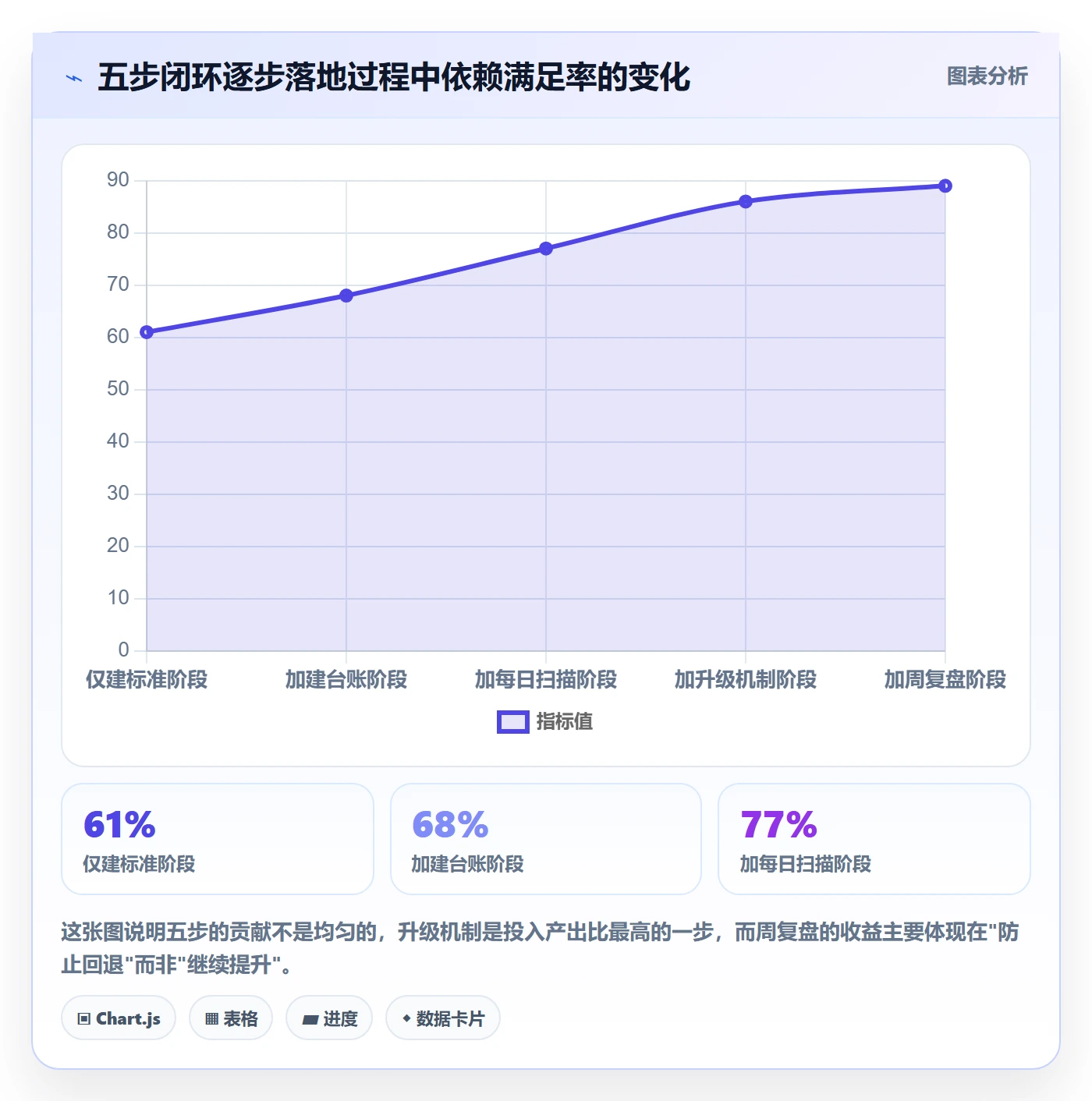

八、落地方案:五步闭环

把上面的所有内容收敛成一个可执行的闭环。这五步是我在多个项目上反复验证过的顺序,顺序本身很重要。

1. 第一步:建标准

统一定义四类依赖、四级强度、完成标准。这一步必须在项目启动阶段做,中途补做的成本会高得多。完成标准尤其要写清楚,比如接口依赖的"完成"是指"接口文档评审通过",而不是"对方说差不多好了"。

2. 第二步:建台账

按第五节的结构建表,明确更新责任人和更新时机。这一步的验收标准不是"表建好了",而是"连续两周每日都有更新记录"。

3. 第三步:做扫描

每天或每两天扫描一次阻塞项,输出阻塞 Top 清单。扫描动作要控制在 15 分钟以内,超过这个时长就说明台账字段太复杂,需要简化。

4. 第四步:设机制

接口人、升级 SLA、变更冻结窗口、责任矩阵,这四件事一次配齐。我的经验是:升级 SLA 如果不写进周会议程,就等于不存在。

5. 第五步:周复盘

每周看两个指标:依赖满足率和重复冲突点。重复冲突点是指连续两周出现在 Top 清单上的同一类冲突,它意味着机制本身有漏洞,而不是执行不力。

依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析

九、不同情况下的行动建议

前面的方案不是万能药。不同项目规模、不同约束条件下,做法应该有所取舍。我按四种常见情况给出建议。

1. 项目人数在 20 人以内的小型实施项目

不要上完整机制。只做两件事:一张共享依赖台账 + 每日 10 分钟站会扫描。升级机制可以省略,因为团队小到"喊一声就能解决"。此时过度机制化反而增加负担。

2. 涉及三家以上外部供应商的项目

必须落实"单一接口人"和"升级 SLA"。外部供应商的响应不受你控制,唯一能影响他们的是合同条款和升级路径。建议在项目启动阶段就把依赖响应时间写进合作协议。

3. 跨国或跨时区团队

扫描频率从每日改为隔日,但要增加"异步升级通道"。核心问题是时差导致的响应延迟,所以要把 SLA 的单位从"小时"改成"工作日",并在升级规则里明确交接时段的负责人。

4. 甲方 IT 部门管控严格的项目

审批和环境依赖的比重会显著上升。建议把所有审批类依赖单独建表,统一预留缓冲期,并且指定专人负责跟进审批流程,而不是由各任务负责人分散跟进。

场景 台账粒度 扫描频率 是否设升级 SLA 关键动作
20 人以内小项目 粗粒度,只记强依赖 每日站会 不设 保持台账更新
多供应商项目 细粒度,全类型覆盖 每日 必须设 锁定单一接口人
跨时区团队 中粒度,重点记接口依赖 隔日 设,以工作日计 明确交接时段责任人
强审批管控项目 审批依赖单独建表 每周 设,长周期 预留固定缓冲期

十、取舍:哪些事情必须做,哪些可以不做

机制建设最大的风险不是做少了,是做多了然后死掉。我列一下我的取舍判断。

1. 必须做的三件事

  • 依赖台账必须独立存在。这是所有分析的基础,没有替代方案。
  • 接口人必须唯一。跨团队依赖一旦有两个以上联系人,响应时间会显著变长。
  • 升级 SLA 必须写进固定议程。否则机制会在三周内自然消亡。

2. 可以不做或延后做的三件事

  • 不必一开始就追求指标完备。先跑依赖满足率和平均阻塞时长两个指标,稳定后再加。
  • 不必上复杂的可视化大屏。一张自动更新的表格加一个 Top 清单,覆盖了 90% 的日常需求。
  • 不必对所有依赖类型用同一套规则。审批类依赖本来就不该走每日扫描,强行统一只会浪费精力。

3. 一个需要长期接受的现实

依赖冲突不会消失。项目越复杂,依赖越多,冲突是结构性产物,不是管理失败。我们能做的是把冲突从"突然爆发"变成"提前可见",从"靠人协调"变成"靠规则处理"。这个转变本身,就是实施团队从经验驱动走向数据驱动的分水岭。

十一、下一步该做什么

如果你读到这里,我的建议是不要先想着选工具、搭系统。先做一件最小的事:把当前项目里所有跨团队的前置关系抽出来,单独列一张表,填上责任方、接口人、承诺完成时间、变更次数和是否关键路径这五个字段。

这五列填完,你大概就能看到之前看不见的东西,某些人名会反复出现,某些日期会被改过三四次,某些看起来独立的阻塞其实指向同一个点。这就是数据分析的起点。

等到这个动作能稳定运行两周,再考虑上工具承载。到那个时候,你已经清楚自己需要工具解决什么问题,而不是被工具的功能清单牵着走。对于中大型组织和需要私有化部署、需要从 Jira 迁移历史数据的团队,PingCode 这类平台可以承接住这套台账和指标落地;但对小团队来说,一张维护得好的共享表可能就够了。

工具是载体,机制才是内容。顺序搞反了,再好的平台也只是换个地方堆表格。

常见问题解答(FAQ)

1. 实施团队的任务依赖冲突,怎么判断哪些必须先处理,哪些可以并行?

我在交付项目里最怕的是人人都说自己的任务被卡住,项目经理一着急就把所有冲突都拉群升级,结果关键路径反而没人盯。有没有一套判断依据,能让我先分清哪些冲突必须马上处理、哪些可以并行等待?

先判断依赖是否在关键路径上、是否影响上线验收或客户关键节点,再叠加阻塞时长和资源独占程度。可以设三级:A级是关键路径且阻塞超过1个工作日或影响上线验收,必须当天升级并指定接口人;B级是非关键路径但阻塞超过3个工作日,或同一资源被两个以上任务抢占,48小时内协调;

C级是可并行、可通过调整顺序消化,进入周复盘。强依赖要冻结变更并设检查点,弱依赖只设风险阈值。阻塞时长口径从承诺完成日的次日开始算,不按发现时间算。

2. 依赖台账到底要记哪些字段,才能支撑数据分析而不是变成另一张没人更新的表?

我们以前也建过共享表格,但每个人填法不一样,有人写“等接口”,有人写“等张三”,到了分析时根本没法统计。我到底该固定哪些字段,才能让依赖冲突可追踪、可分析?

最少固定这些字段:依赖ID、任务ID、任务负责人、前置任务或前置对象、依赖类型、承诺完成时间、实际完成时间、依赖状态、影响范围、冲突等级、接口人。依赖类型要统一为任务、资源、接口数据、审批环境四类,完成标准也要提前定义,比如接口数据完成是指文档提供、联调通过还是生产验证通过。

更新责任归任务负责人,关键路径至少每日更新,非关键路径每周更新。数据可以来自项目计划、工单、会议纪要、IM确认记录和版本记录,但最终必须落到同一张台账,避免多个版本各说各话。

3. 做任务依赖数据分析时,最该盯哪几个指标,口径怎么定?

我不想做一堆漂亮图表但落不到行动上。到底哪些指标能帮我识别阻塞、排序和升级?每个指标的数据口径又该怎么统一,避免团队各说各话?

优先看六个指标:依赖满足率等于按承诺时间完成的依赖数除以到期依赖总数;平均阻塞时长等于任务从计划开始到实际开始之间因依赖未满足的等待时长;关键路径阻塞占比等于关键路径上被阻塞任务数除以关键路径任务总数;冲突密度等于单个团队或系统涉及的冲突依赖数除以其总依赖数;

升级及时率等于在SLA内升级的冲突数除以应升级冲突数;返工率等于因依赖变更导致返工的任务数除以已完成任务数。分析输出不要停在图表,要落到三张清单:关键冲突Top榜、跨团队接口清单、未来一周可能阻塞的预警清单。口径必须提前写进模板,并按周冻结重算。

4. 案例解析里没有真实客户数据怎么办,怎么脱敏才可信?

我想写一篇实施团队依赖冲突的数据分析案例,但客户名称、工期、人数和提升比例都不能直接公开。用模拟数据又怕被当成编故事,怎样才能既保护信息又让读者判断方法是否可复用?

用脱敏情景案例,而不是伪造客户成果。做法是保留真实项目结构和冲突机制,替换客户名、系统名、人名和绝对日期,把精确人力、金额、工期改成区间;数据口径要写清楚,比如本案例为模拟数据,依赖满足率从62%提升到81%,口径为每周到期依赖。不要写某企业效率提升80%这类无来源结论。

案例按五段写:背景与约束、依赖台账字段、数据分析发现、排序与升级动作、复盘有效机制。读者真正需要的是判断依据和动作顺序,不是虚构的精确数字。

核心关键词

读者评论

廖
廖诗涵

把依赖关系从甘特图里抽出来单独建表这个做法很实用,我们项目也是任务条一挪依赖就乱了,确实需要独立的台账来管理,文章给的思路可以直接落地。

肖
肖宁

三步判断法里'是否存在可替代路径'这点很关键,很多团队一遇到阻塞就升级,结果真正卡上线的反而没人管,先评估workaround能过滤掉大量无效升级。

唐
唐可欣

依赖强度分级表设计得不错,把变更规则和扫描频率都定死了,省得每次开会争论某条依赖要不要升级,但伪依赖不跟踪这条执行时容易被滥用。

雷
雷佳宁

第五个误区说得很对,搜索依赖冲突全是Maven和npm的内容,任务依赖和软件包依赖完全是两回事,文章把边界划清楚对实施团队帮助很大。

文章包含AI辅助创作:依赖冲突落地方案:实施团队开展任务依赖的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435668

赞 (0)
飞飞飞飞
FS管理指南:实施团队如何做好任务依赖,协同管理全流程
上一篇 6小时前
任务依赖后置任务教程:实施团队协同管理,避坑指南
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
