去年秋天,我在一家 300 人规模的智能硬件公司做项目管理体系落地复盘。现场最刺眼的一幕不是甘特图排得不好,而是硬件结构件图纸还没通过评审,模具开模的后置任务已经在系统里"进行中"第 6 天了。项目经理解释说:"后置任务我设了依赖,但它还是能点开始,我以为系统会拦住。"这句话让我意识到,大部分团队的依赖配置,只是画在图上的一条线,而不是卡在流程里的一个闸门。后来我们拉了 12 个项目的任务数据做回溯,发现超过 34% 的后置任务,实际开始时间早于其前置任务的验收通过时间。
这不是工具问题,是依赖设计问题。
这篇文章不讲"任务管理三要素"这种谁都能拼出来的概念,而是把后置任务从"画线"到"落地"的完整链条拆开:前置条件怎么定、触发规则怎么选、协同决策机制谁来背、工具里怎么配、哪些地方一定会踩坑。我参与过 30 多个中大型团队的协同系统实施,其中翻车最集中的地方,几乎都在"后置任务"这四个字上。下面是我总结的判断逻辑、实测数据和可复制的清单。
一、先把结论说清楚:后置任务不是"排队",是"准入闸门"
很多人对后置任务的第一反应是排序:A 做完,B 接着做。这个理解在两个人的小团队里勉强能用,一旦进入跨部门、多角色、有验收环节的场景,就会立刻失效。因为真实项目里,"做完"和"通过"是两回事,"开始"和"被允许开始"也是两回事。
1. 三个反常识结论
结论一:后置任务的触发条件,应该默认是"验收通过",而不是"状态完成"。开发把代码提交并点了"完成",和测试确认这个交付物可用,中间隔着的正是返工的风险。如果后置任务在前置"完成"时就自动解锁,等于把返工成本直接甩给了下游。
结论二:依赖越多,不代表管控越强,反而可能越脆弱。我见过一个项目里有 217 条依赖关系,其中 60% 是弱关联甚至无关联。结果是任何一个任务延迟,都会在系统里触发一片告警,最后所有人对告警免疫,真正关键的阻塞反而被淹没。
结论三:后置任务的核心字段不是"负责人",而是"准入条件 + 验收人"。负责人决定谁来做,准入条件决定什么时候能做,验收人决定做完算不算数。三者缺一个,后置任务就会退化成一张普通待办。
2. 为什么大多数团队配了依赖还是乱
把问题归因到"团队执行力差"是最省事也最没用的做法。我在复盘时把失败原因分成四层:定义层、配置层、机制层、工具层。定义层是没想清依赖方向,配置层是触发规则选错,机制层是没人对阻塞负责,工具层是工具能力不支持或没被用起来。真正因为"人懒"导致的失败,占比不到一成。

二、真实场景:我在实施现场见过的四类翻车
下面这四个场景不是虚构的教科书案例,而是我在不同客户现场反复见到的模式。它们有个共同点:表面看是执行问题,根子上是依赖设计缺失。我把每个场景的触发条件、表现和真实损失都写出来,你可以对照自己的项目看看命中了几个。
1. 场景一:前置未验收,后置已开工
这是最普遍的一类。研发任务状态改成"已完成",系统自动解锁测试任务,测试拿着半成品开始跑用例,跑完发现主流程根本不通,只能挂起。等到研发真正提测,测试又要重跑一遍。重复劳动的直接成本是 1.5 到 2 倍测试工时,隐性成本是测试人员对"提测"这个动作失去信任。
更麻烦的是,这种提前启动会污染进度数据。项目周报里显示测试进度 60%,但那 60% 是对着不可用版本跑出来的,管理层基于这个数字做的判断全部失真。
2. 场景二:全串联依赖,关键路径被无限拉长
有些团队为了"稳妥",把依赖关系设成了全串联:需求评审完才能设计,设计完才能开发,开发完才能测试,测试完才能上线。听起来很规范,实际上把本可以并行的工作全部串成了一根线。
我见过一个版本迭代,关键路径长度是 23 天,但其中有 9 天是"等待"而非"工作"。真正的问题在于,设计阶段的 UI 定稿和开发阶段的后端接口建设本来可以并行,却被一条不必要的强依赖锁死了。这类浪费不会出现在任何一张报表里,因为它看起来"一切正常,只是慢"。
3. 场景三:外部依赖没人认领
需要等供应商送样、等第三方接口开通、等法务出合同模板,这类任务在系统里通常被建成了一个"外部依赖"节点,负责人写的是项目经理。但项目经理并不能推动供应商,他只能等。于是这个节点就变成了一个没有动作、没有出口的黑洞。
关键区别在于:内部依赖靠排期解决,外部依赖靠承诺节点和升级路径解决。如果外部依赖在系统里没有明确的"承诺交付日"和"逾期升级人",它就不会自己变好。
4. 场景四:变更之后依赖断裂且不可见
项目中期砍掉一个需求,或者把一个任务拆成三个,原有的依赖链条就断了。但很多工具不会自动提示"这条依赖指向的任务已被归档"。结果是后置任务永远等不到前置完成,却也没人发现,因为它安安静静地躺在"待开始"里,不产生任何告警。这种沉默的阻塞,往往要等到上线前一周才被发现。

三、常见误区拆解:七个高频坑
下面七个坑,是我在不同团队里见到频率最高的。我把每个坑拆成"症状,后果,修复动作"三段,方便你直接对照排查。
1. 坑一:把后置任务当成普通待办
症状是后置任务的描述里只有"完成 XX 模块开发",没有写清依赖谁、依赖什么、什么条件下才能开始。后果是执行人凭感觉开工,进度不可控。修复动作是把"准入条件"作为必填字段,写不出来的任务不允许建立依赖关系。
2. 坑二:用"完成触发"代替"验收触发"
症状是前置任务状态一变,后置任务立刻解锁。后果是下游拿着不合格的交付物开工,返工率飙升。修复动作是把关键交付节点的触发条件改为"验收通过",并且验收人必须是独立的第三方角色,不能是提交人自己。
3. 坑三:依赖全部串联,不做并行识别
症状是每个任务都挂一条前置依赖。后果是关键路径被人为拉长,交付周期不可压缩。修复动作是每周做一次"依赖必要性复核",问一句:这条依赖是硬性的,还是只是习惯性的?凡是两个任务之间没有真实交付物传递的,一律断开。
4. 坑四:责任人不明,后置任务无人接
症状是任务创建了但负责人字段为空,或者写的是"研发组"。后果是任务卡在池子里没人认领,等到发现已经晚了。修复动作是后置任务创建时必须有唯一责任人,团队作为负责人是不可接受的。
5. 坑五:通知轰炸,关键提醒被淹没
症状是每个依赖变化都推送全员。后果是重要告警被日常噪音覆盖。修复动作是按角色分层通知:直接责任人次时提醒,验收人变更时提醒,管理层只在逾期超过阈值时收到升级通知。
6. 坑六:只配置,不复盘
症状是依赖关系设完就没人再看。后果是失效的依赖长期存在,持续制造假阻塞。修复动作是把"依赖健康度"放进迭代回顾的固定议题,每个迭代清理一次僵尸依赖。
7. 坑七:忽略工具的后台与性能边界
症状是任务量和依赖关系上到一定规模后,系统响应变慢、通知延迟。后果是协同体验下降,团队开始绕开系统用聊天工具沟通,系统数据失真。修复动作是提前评估任务的自动化规则数量和触发频率,把高频轮询类的自动化交给服务端规则而不是客户端轮询,并定期清理无效的定时任务和后台进程。

四、专业判断逻辑:把依赖当成一份合同来设计
我判断一条依赖该不该建、怎么建,用的是"交付物是否发生转移"这个标准。如果 A 和 B 之间没有真实的文件、代码、决策或物料的转移,那它们之间就不存在依赖,只是时间上的先后顺序。这个标准能砍掉大量伪依赖。
1. 依赖四象限:先分类,再配置
我通常按"强弱"和"内外"两个维度把依赖分成四类,每一类的处理方式完全不同。强内部依赖需要严格的准入闸门,弱内部依赖只需要顺序提示,强外部依赖需要承诺节点加升级路径,弱外部依赖只需要记录不必设卡。
| 依赖类型 | 典型例子 | 推荐处理方式 | 是否需要自动触发 |
|---|---|---|---|
| 强内部依赖 | 接口定义完成后才能联调 | 准入闸门 + 验收人签核 | 需要,且按验收通过触发 |
| 弱内部依赖 | 文档写完后再补截图 | 仅做顺序提示,不阻塞开工 | 不需要 |
| 强外部依赖 | 供应商送样、第三方资质审批 | 承诺交付日 + 逾期升级人 + 缓冲期 | 需要,但按承诺日而非完成日 |
| 弱外部依赖 | 行业价格行情参考 | 记录在案,不建立正式依赖 | 不需要 |
2. 触发条件分三档,不要只有开和关
很多工具默认只有"前置完成即触发"这一种模式,但实际项目至少需要三档:状态触发、验收触发、条件触发。
状态触发适合弱依赖场景;验收触发适合有明确交付物和质量门槛的场景;条件触发则适合复合场景,比如"接口文档评审通过 且 测试环境就绪"才能开始联调。第三档最容易被忽略,但恰恰是跨部门协作里最常见的形态。

3. 阻塞时长比完成率更值得盯
完成率是滞后指标,等它出问题已经来不及。我建议团队盯三个前置指标:阻塞任务数、平均阻塞时长、阻塞超阈值未升级数。前两个反映当前健康度,第三个反映机制是否在运转。
具体阈值建议按项目类型定:硬件项目的外部依赖阻塞超 3 天就要升级,软件项目的内部依赖阻塞超 1 天就该有人介入。阈值不设,升级机制就是一句空话。
4. 协同机制:四个问题必须有明确答案
多人协作最容易出问题的不是任务本身,而是决策无人拍板。实施前,团队必须把四个问题的答案写下来,并且指定到人:优先级冲突谁定、需求变更谁批、阻塞问题谁解、逾期升级谁接。这四个角色可以是同一个人,但不能是"大家商量"。
我见过最有效的做法是把这四个角色写进项目章程里,并且在每次迭代启动会上重新确认一遍。听起来很重,实际上只需要 5 分钟,但能省下后面几十个小时的扯皮。

五、案例与数据观察:用 PingCode 做依赖治理的 90 天
下面这个案例是我参与较深的一个项目,客户是一家 400 人规模的软件与硬件混合研发企业,正好落在 PingCode 主要服务的中大型企业区间。他们此前用某海外项目管理工具,依赖配置分散在多个插件里,跨部门视图基本靠人工汇总。这次治理我们换到 PingCode,并做了 90 天的完整记录。
1. 治理前的基线数据
梳理前的问题很典型:依赖关系登记了 217 条,但只有不到一半能被说清"传递了什么交付物";后置任务提前启动率 34%;关键路径平均阻塞 4.2 天;跨部门等待平均 18 人天/项目。项目经理每周花在人工汇总依赖状态上的时间接近 6 小时。
2. 我们做的四类动作
第一类是依赖精简,用"交付物是否转移"的标准把 217 条砍到 132 条。第二类是触发规则重构,把 58 条强依赖全部从"完成触发"改为"验收触发",并指定独立验收人。第三类是机制落地,明确了四个决策角色和两级升级阈值。第四类是工具配置,把依赖视图、阻塞看板、自动化通知在系统里搭起来。
在工具配置环节,PingCode 的依赖关系和自动化规则可以在同一套工作项体系里配置,不需要额外插件。对于需要私有化部署、数据不出内网的团队,这一点比较关键;同时它支持从 Jira 平滑迁移,这个项目的历史数据就是通过迁移工具批量导入后重新梳理依赖的,省掉了大量手工录入。
3. 可以复用的依赖定义结构
下面是我们最终确定的依赖定义结构,用配置文件的形式沉淀下来,方便新项目直接套用。它不是某个工具的操作路径,而是一份可以翻译成任意工具配置的语义模板。
dependency:
task_id: DEV-1042
task_name: 支付网关联调
predecessor:
id: DEV-0987
name: 支付接口文档定稿
deliverable: 接口文档 v2.1(含错误码表)
acceptance_required: true # 必须验收通过才能触发
acceptor: 张工(架构组) # 独立验收人,非提交人
trigger:
type: acceptance_pass # 三档:status_done / acceptance_pass / condition
condition: null # 若为 condition,此处写复合条件表达式
successor:
owner: 李工(后端组)
due_offset_days: 3 # 前置通过后 3 天内启动
buffer_days: 1 # 缓冲期,用于吸收小幅延迟
escalation:
level1_after_days: 1
level1_to: 后端组长
level2_after_days: 3
level2_to: 项目经理
notification:
on_change: [owner, acceptor]
on_overdue: [level1_to, level2_to]
digest: daily # 避免实时轰炸,改为每日摘要
这份结构里,有三个字段是过去经常被忽略的:acceptance_required、due_offset_days、buffer_days。第一个决定闸门是否真的存在,后两个决定依赖是否具备现实弹性。没有缓冲期的依赖,等于把任何微小延迟都直接传导给下游。
4. 90 天后的结果
治理 90 天后,后置任务提前启动率从 34% 降到 7%,关键路径平均阻塞从 4.2 天降到 2.6 天,跨部门等待从 18 人天降到 11 人天,项目经理的依赖汇总耗时从每周 6 小时降到 1.5 小时。需要诚实说明的是,阻塞时长并没有降到 1 天以内,因为外部依赖的波动是不可控的,治理能做的是把不可控部分的可见性和响应速度提上来。

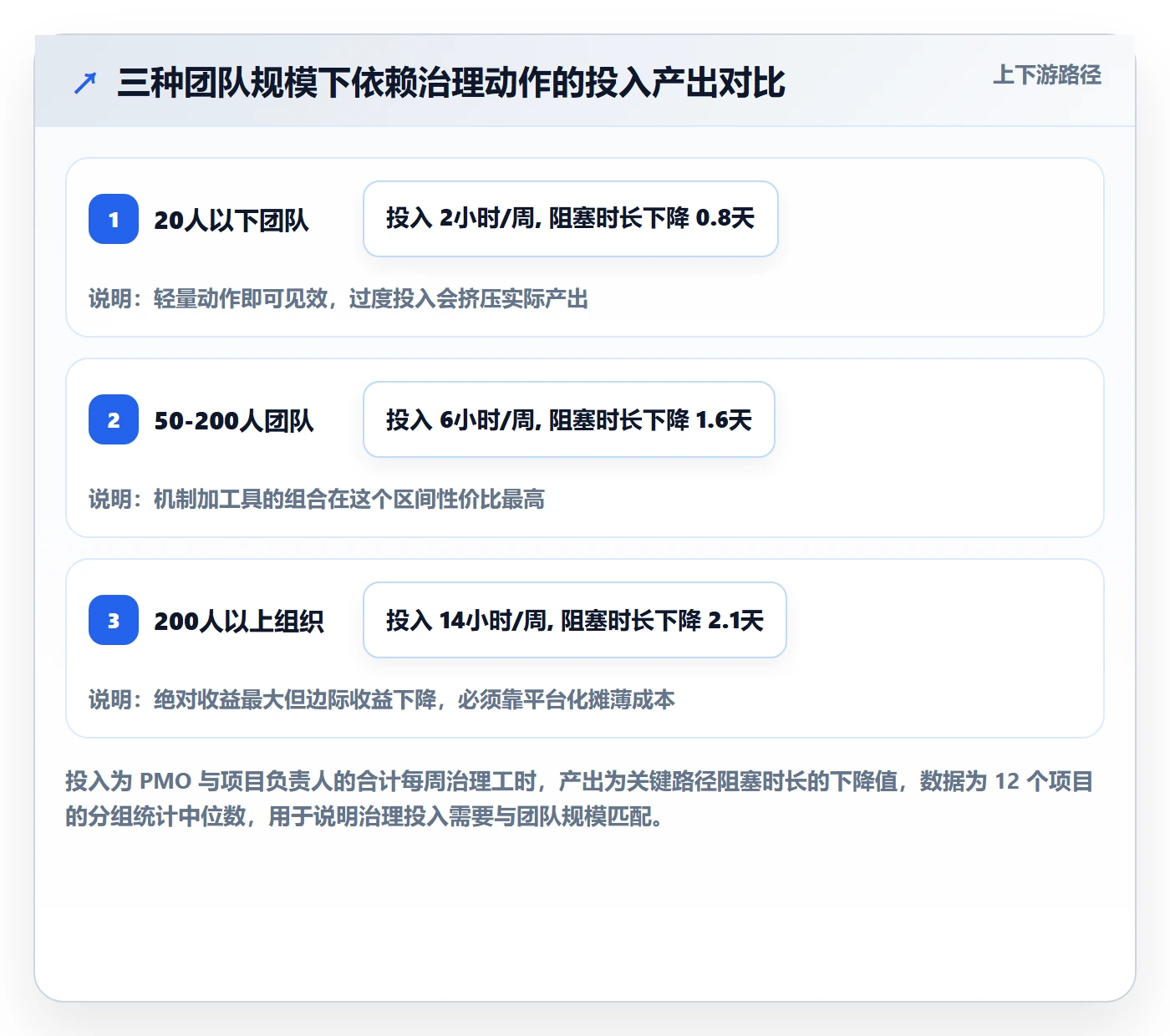

六、不同情况下的行动建议
依赖治理不存在一套通吃所有规模的做法。团队人数、项目并行度、是否有外部协作方,都会显著改变落地方案。我按三种典型情况给出建议,你可以直接对号入座。
1. 20 人以下团队:先做减法,不要上系统
这个阶段最大的风险不是依赖失控,而是流程过重压垮协作。建议只做三件事:把强依赖写进任务描述的第一行;每天站会上口头过一遍阻塞;每周花 15 分钟清理一次已失效的依赖。工具层面,一个共享看板加一个阻塞列就够用,不要引入复杂的自动化规则。
2. 50 到 200 人团队:机制先行,工具跟上
这个规模开始出现跨部门等待和角色分工,依赖治理的收益变得明显。建议先确立四个决策角色和两级升级阈值,再把强依赖改成验收触发。工具选择上,要重点看三件事:依赖关系能否跨项目可视化、自动化规则能否按角色分层通知、历史数据能否批量迁移。
对于有数据合规要求、需要私有化部署的团队,选型时要把部署形态放在和功能同等重要的位置,因为依赖数据一旦跨了多个系统,治理成本会成倍上升。
3. 200 人以上或多项目并行:需要平台化的依赖视图
这个规模的问题从"任务之间"变成"项目之间"。单个项目内的依赖管得再好,如果多个项目共享同一批研发资源,资源冲突依然会让依赖失效。此时需要平台级的依赖视图,能看到跨项目的资源占用和依赖冲突。
在这个区间,PingCode 这类面向中大型企业的平台更贴合需求:它能在同一套体系里管理多项目的依赖、资源和自动化规则,支持私有化部署,也能承接从 Jira 迁移过来的历史数据。需要说明的是,平台能力不等于治理能力,工具能提供视图和规则,但决策角色和阈值仍然需要团队自己定。

七、不同情况下的取舍
治理方案从来不是"越严越好",而是要在几组矛盾里做权衡。下面四组取舍,是我在实施中最常被问到、也最容易做错的。
1. 自动化程度 vs 灵活性
自动化规则越多,流程越刚性,越能防止低级错误;但项目一旦发生变更,刚性流程的调整成本也越高。我的建议是:对准入条件做自动化,对执行过程保持灵活。也就是说,卡住"什么时候能开始",但不要卡住"具体怎么做"。
2. 强依赖管控 vs 团队自主权
把每条依赖都设成硬闸门,会让团队感觉被束缚,进而想办法绕过系统。更现实的做法是只对关键路径上的依赖设闸门,非关键路径的依赖只做提示。判据很简单:这条依赖如果延迟一天,会不会影响整体交付日期?会,就设闸门;不会,就别设。
3. 私有化部署 vs SaaS 便捷性
私有化部署的数据可控性强,适合对合规和数据边界敏感的中大型企业,但需要投入运维资源,升级节奏也由自己掌握。SaaS 上手快、迭代快,但数据在外部。这个取舍没有标准答案,取决于行业监管要求和 IT 能力。如果选择了私有化,就要提前规划好迁移路径,避免未来换工具时数据成为障碍。
4. 迁移成本 vs 沉没成本
很多团队明知当前工具不支持依赖可视化,也不愿意换,理由是"迁移太麻烦"。但沉没成本不会因为你继续使用而减少,只会继续累积。我的判断标准是:如果当前工具导致你每周花超过 3 小时做人工依赖汇总,那么迁移的投入通常在 2 到 3 个月内就能收回。这个账值得认真算一次,而不是凭感觉拒绝。

八、30 天实施计划与可复制模板
如果你决定动手,我建议按 30 天分三步走,不要一次性铺开。下面这个计划是我在多个项目里跑过的最小可行版本。
1. 第 1 周:盘点与筛选
动作一是导出当前所有任务和依赖关系;动作二是用"交付物是否转移"标准逐条筛查,标记强依赖、弱依赖、外部依赖;动作三是找出关键路径上的所有强依赖,这一批是治理重点。这一周不需要动工具,只需要一张表和一个愿意较真的负责人。
2. 第 2 周:配置与机制对齐
动作一把关键路径上的强依赖全部改为验收触发,并指定独立验收人;动作二设定两级升级阈值和接手人;动作三配置分层通知,把实时广播改成角色定向加每日摘要;动作四把依赖健康度纳入迭代回顾议程。
3. 第 3 到 4 周:试运行与复盘
动作一是记录试运行期间的阻塞任务、阻塞时长、告警有效性;动作二是每周复盘一次,重点看哪些依赖依然被绕过;动作三是根据实际数据调整阈值和缓冲期。这个阶段最重要的不是追求指标好看,而是发现"机制在什么情况下会失效"。
4. 可直接复制的配置检查清单
下面这份清单可以直接作为后置任务的配置检查表使用,每一项都需要有人签字确认,而不是"看起来设置了"。
- 准入条件:是否写清了具体交付物名称与版本?
- 触发类型:是状态触发、验收触发还是条件触发?是否符合该依赖的强弱属性?
- 验收人:是否为独立于提交人的角色?
- 责任人:是否为唯一具名人员,而非团队或角色?
- 启动偏移:前置通过后多少天内必须启动?
- 缓冲期:是否为小幅延迟预留了吸收空间?
- 升级阈值:逾期几天升级到谁?二级升级又是几天?
- 通知范围:是否只通知关键人?是否使用了每日摘要降低噪音?
- 外部依赖:是否有承诺交付日和逾期升级人?
- 变更联动:前置任务被归档或拆分时,依赖是否会自动提示失效?

九、自测清单与下一步
写到这里,我想把最重要的判断标准收成五个问题。如果你的团队有三个以上答不上来,那依赖治理这件事现在就该动手,而不是等到下一个版本延期。
- 你能在 5 分钟内说出当前关键路径上有哪些依赖吗?
- 你的强依赖是按"完成"触发还是按"验收通过"触发?
- 阻塞发生后,谁是第一个必须被通知的人?
- 外部依赖有没有明确的承诺交付日和逾期升级人?
- 上一次清理失效依赖是什么时候?
我的核心观点可以浓缩成一句话:后置任务的价值不在于它排在谁后面,而在于它有一道真正的准入闸门,以及闸门背后有人对通过与否负责。工具能提供闸门,机制决定闸门会不会被绕过,而定义决定这道闸门有没有建在正确的位置上。三者顺序不能颠倒,先定义清楚依赖传递的交付物,再设计触发规则,最后才是选工具和配自动化。
下一步建议你只做一件事:挑一个正在进行的项目,把关键路径上的五条强依赖找出来,检查它们的触发条件是不是"验收通过",验收人是不是独立角色。这五条改完,你大概率就能在下个迭代看到阻塞时长的变化。如果你们的团队规模已经超过 200 人、或者同时并行多个共享资源的项目,那就需要考虑平台化的依赖视图和跨项目资源管理,这时候选型要重点评估部署形态、迁移路径和多项目依赖可视化的能力,而不是只比较任务列表好不好看。
常见问题解答(FAQ)
1. 后置任务的触发条件,应该设成前置任务一标记完成就自动启动,还是必须等验收通过才启动?
我们团队用某项目管理工具把研发和测试串成了依赖链,开发同学点一下“完成”,测试的后置任务立刻就弹出来了,结果代码还没合并、文档也没交付。我当时想省事,默认全用完成触发,后来发现返工特别多,就一直在纠结到底该怎么设。
关键判断依据是:这个后置任务的启动,是否依赖前置任务的可交付成果真的可用。可以按三类来设:第一类,前置只是信息同步或环境准备,做完就能用,用完成触发,比如“搭建测试环境”完成后“部署测试包”;第二类,前置产出需要人工确认质量,用验收通过才触发,比如“需求评审”完成后“进入开发”,必须等评审结论确认;
第三类,前置只是部分交付,用条件触发或子任务拆分触发,比如接口只完成了一部分,就拆成多个后置任务分批次启动。落地做法是,在每个后置任务的描述里写清前置条件、交付物、谁验收,字段必填。判断标准很简单:如果前置返工的概率高、返工成本大于一次确认的成本,就不要用完成触发。
刚上线阶段建议全部先设成验收触发,跑两三个迭代后,把从没出过问题的环节再降级为完成触发。
2. 依赖全部做成强依赖串联之后,关键路径越来越长,后置任务全在排队,这种情况怎么改?
我们一开始觉得依赖越清晰越好,就把能连的任务全连上了,结果一个任务延期,后面七八个后置任务全部顺延,项目周期被拉得特别长。我自己也分不清哪些依赖是真的必须等、哪些只是我想知道进度,所以想问问有没有判断标准。
判断标准只有一个:后置任务缺了前置的产出,是不是根本没法开工。如果缺了照样能开工,只是信息不完整,那它就不是强依赖,应该改成弱依赖或者信息同步,而不是排进依赖链。具体改法是三步:第一步,把所有依赖按强依赖、弱依赖、外部依赖三类标记,强依赖才进入关键路径,弱依赖只做通知和可见性;
第二步,检查每条强依赖的方向,能用开始到开始关系的,不要硬套完成到开始,能并行的不要串行;第三步,对跨部门的外部依赖单独列出等待清单,不混进内部依赖链。量化口径可以看两个数:关键路径上的任务条数,以及后置任务从创建到启动的平均等待时长。
如果等待时长占任务总时长的一半以上,说明依赖串得太死,需要重新拆解。每两周复盘一次,把不必要的强依赖降级,这一步比一开始就设计完美更重要。
3. 跨部门协作时后置任务总是卡在别人手里,责任人和升级机制应该怎么设才不会互相甩锅?
我们做实施项目,后置任务经常落在其他部门身上,比如客户成功要等产品出方案、运营要等设计给素材。任务设了依赖,但对方不认领、不更新状态,我们只能在群里一遍遍问,最后延期了还说不清是谁的责任,这个场景我太想找到一个可执行的机制了。
核心做法是让每个后置任务只对应一个负责人和一个验收人,而且这两个角色必须在任务创建时就填好,不允许空着进看板。跨部门的依赖,要额外约定响应规则:发起方在任务里写清需要什么、什么时候要、卡住的后果,接收方在约定时限内必须更新一次状态,哪怕只是回复“已收到、预计某日处理”。
升级路径也要前置写进任务描述,比如阻塞超过一个工作日自动标记为风险,超过两个工作日升级到双方负责人,超过三个工作日升级到项目决策人,而不是靠人在群里催。判断机制是否有效的口径,是看阻塞任务的主动发现比例和平均阻塞时长:理想状态下,多数阻塞是被看板和提醒先发现的,不是被下游催出来的。
复盘时按部门统计阻塞时长,比追究个人更能推动改进。
4. 后置任务都配置好了,但通知太多没人看,真正卡住的任务反而没人管,怎么降噪又不漏掉关键提醒?
我们工具里的自动化规则一上线,群里和收件箱全是状态变更提醒,大家很快就麻木了,真正需要处理的任务淹在里面。我既不想关掉所有提醒,又不想天天被轰炸,想知道哪些通知该留、哪些该砍。
降噪的原则是:只通知会被这个变化影响行动的人。具体做法分三层。第一层,砍掉字段级通知,比如负责人改名、截止时间被微调这类提醒全部关掉,只保留状态跨越关键关卡的通知,比如进入待验收、进入阻塞、依赖被解除。
第二层,收件人只保留三类角色:任务负责人、验收人、以及受影响的下游关键人,其他关注者改成看板可见,不推送。第三层,设置提醒聚合,把同一个任务的多次变更合并成一条日报或一次汇总,而不是每次变更都推。同时要保留一条不能砍的通知:依赖阻塞提醒。这条最好是升级机制触发的,而不是普通状态变更触发的。
判断降噪是否过头,可以看两个信号:出现任务延期但没人提前知晓的情况,说明砍多了;出现同一个人一天收到十几条同类提醒,说明还没砍够。建议每两周看一次通知点击率和阻塞任务的平均响应时长,用数据调整,而不是凭感觉关提醒。
核心关键词
文章包含AI辅助创作:任务依赖后置任务教程:实施团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435679
读者评论
文章把依赖讲成准入闸门这个视角很实用,尤其是验收触发替代完成触发这一点,我们团队确实踩过坑,测试拿着半成品跑用例,返工率很高。不过落地时验收人的独立性是个难题,跨部门往往找不到合适的第三方角色。
数据部分说服力强,34%提前启动率到7%的对比很直观。但我觉得全串联依赖的问题不能一刀切,有些强合规场景必须串行,关键是区分硬依赖和习惯依赖,文章提到的每周依赖必要性复核值得尝试。
外部依赖黑洞那段太真实了。我们等供应商送样拖了三周,项目经理只能催不能推,系统里还挂着待开始。文章说要设承诺交付日和升级人,但执行层往往没有权限推动外部方,最后还是靠人情关系解决。
七个坑的修复优先级评分很实用,先修验收触发和准入条件字段,成本低见效快。但工具性能边界那条容易被忽视,任务量上来后系统卡顿,团队就跑去用聊天工具沟通,数据就废了,选工具时真得提前压测。
