2023 年我接手过一个典型的实施项目复盘:某制造企业的 MES 上线,项目计划表上 214 个任务,交付日当天完成了 209 个,看上去完成率 97.7%,但项目实际延期了 23 天。原因不复杂,剩下的 5 个任务里,有 3 个卡在"等客户提供接口文档",1 个卡在"等第三方厂商开放数据库权限",1 个卡在"等上一批数据清洗结果校验通过"。这 5 个任务本身工作量加起来不到 12 人天,却把整个验收节点往后推了三周多。
这就是后置任务管理的真相:项目延期的原因,很少是任务没做完,而是任务之间的"等"没有被提前看见。实施团队真正要管的不是任务清单,而是任务之间那条看不见的依赖链。这篇指南我想讲清楚三件事:后置任务到底该怎么定义、依赖关系怎么被显性化、风险控制怎么从"救火"变成"排雷"。所有方法和数据,都来自我自己带过和复盘过的实施项目,以及在中大型组织里做交付治理时的观察。
一、先给结论:后置任务管不好,90% 是"依赖没显性化"
我先抛出这篇文章的核心判断,后面所有内容都是围绕它展开的论证。
后置任务不是"排在后面的任务",而是"被一个或多个前置条件约束、无法自主启动的节点"。这个定义看起来只是措辞差异,但它决定了两件完全不同的事:如果你把后置任务理解成"顺序靠后",你会用甘特图的排期逻辑去管它;如果你把它理解成"被约束的节点",你会用依赖治理的逻辑去管它。前者管的是时间,后者管的是条件。
我复盘过的实施项目里,延期超过两周的案例有个共同特征:延期不是发生在执行效率上,而是发生在等待上。团队每天都在忙,但没有一个人在等,大家都在做自己能做的事,结果就是关键路径上的那个后置任务一直在等一个没人负责去推的前置条件。

所以后置任务管理的第一步,不是买工具,不是画甘特图,而是把"谁在等谁"写成可以被看见、被搜索、被追踪的记录。做不到这一条,后面所有方法都是空转。
1. 后置任务的三种约束类型,管理策略完全不同
我在实际项目里把后置任务的约束来源分成三类,它们的处理方式差异极大,混在一起管是很多团队的隐性错误。
| 约束类型 | 典型场景 | 可控性 | 管理策略 |
|---|---|---|---|
| 内部强制依赖 | 配置完成后才能做联调测试 | 高,团队内部可控 | 写进计划,设触发条件,按节点验收 |
| 外部依赖 | 等客户提供接口文档、等第三方开权限 | 中低,取决于外部方 | 提前锁定承诺时间,设升级机制和兜底方案 |
| 软依赖 | 建议先完成数据清洗再做报表配置,但可以先做原型 | 高,可以并行绕开 | 标注为软依赖,允许降级启动,减少关键路径积压 |
这里最关键的是第三类。我在项目里发现,实施团队最常犯的错误是把软依赖当强制依赖处理,导致大量本可以并行的工作被串行化。一个报表配置任务,理论上不依赖数据清洗完成,可以先做模板和逻辑;但因为计划表上是前后排列,团队就真的坐着等,白白浪费了一周。
二、真实场景:一次依赖断裂是怎么把交付拖垮的
我拿一个具体案例来说,比任何方法论都直观。这是一个中型 ERP 实施项目,客户方 1200 人规模,实施团队 9 人,合同约定 90 个工作日交付上线。
1. 项目时间线上的四个关键节点
我按时间顺序还原当时的情况:
- 第 12 天:团队完成基础环境部署和主数据模板设计,开始等待客户提供历史数据。
- 第 25 天:客户数据仍未到位,但项目经理判断"数据是客户的事",转去做别的模块配置,没有人升级这个问题。
- 第 48 天:数据终于到位,团队开始数据清洗和导入,但发现客户给的字段格式与模板不一致,需要重新对齐,额外消耗 6 天。

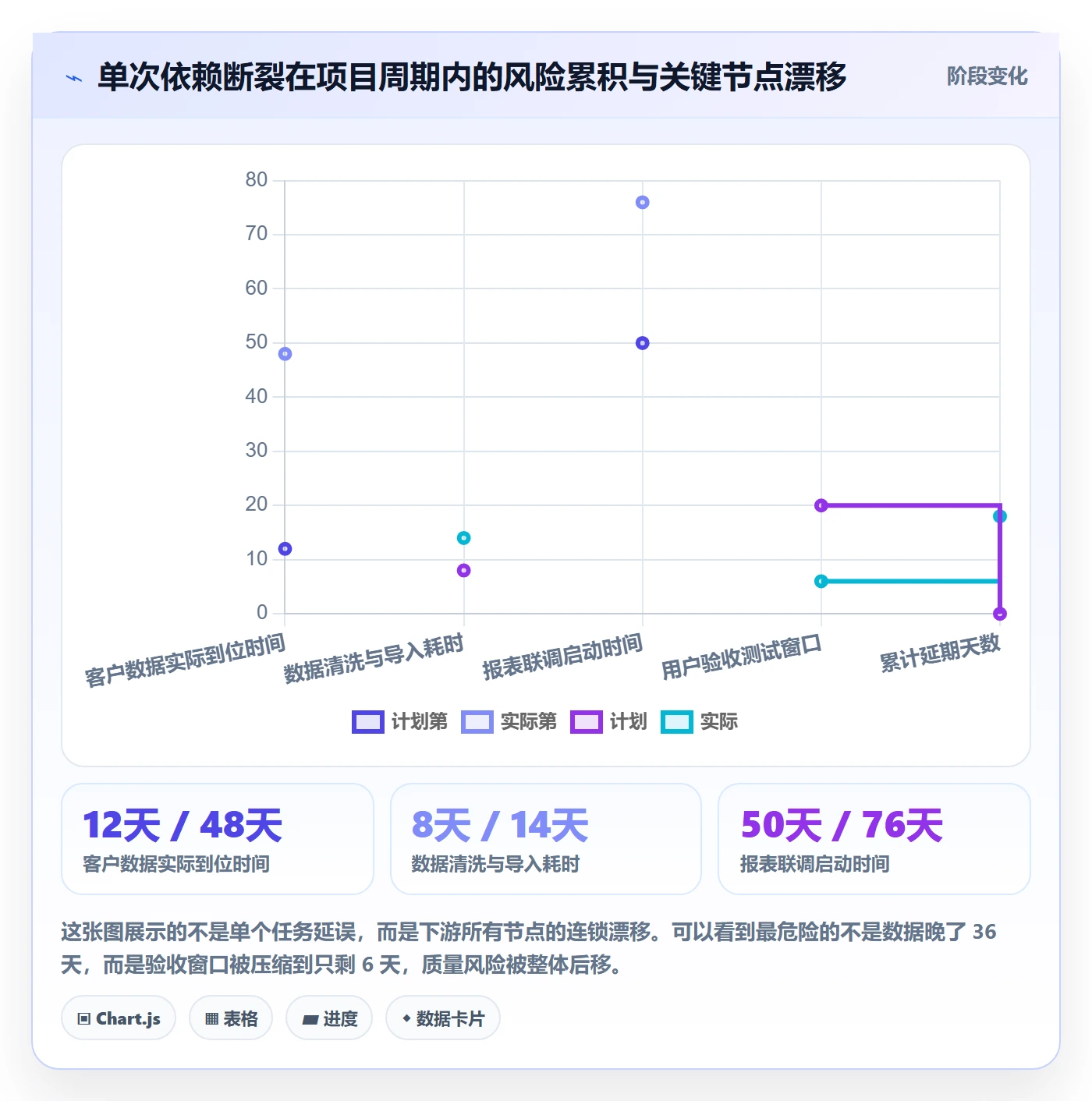

- 第 76 天:数据导入完成,才开始做原本计划在第 50 天就该做的报表联调和用户验收测试。最终项目延期 18 天交付。
这个案例里没有一个人偷懒,团队执行力其实不差。问题出在三个地方:第一,数据这个外部依赖没有设定客户方的承诺交付时间;第二,依赖断裂后没有触发升级机制;第三,数据格式这个隐藏的前置约束从来没被识别过。

2. 交付链条上最贵的从来不是返工,是等待
很多人以为实施项目成本高是因为返工。我统计过自己经手的项目,返工成本确实存在,但它往往是等待的一个副产品。
一个 9 人团队等待一周,消耗的直接人力成本是 45 人天。而这 45 人天如果只是"闲",损失还算可控;真正的问题是它会在项目尾部形成挤压,原本宽裕的验收和培训周期被压缩,导致客户满意度下降、上线后支持工单激增,这部分隐性成本通常是一次性等待成本的 3,5 倍。
三、四个高频误区,几乎每个实施团队都踩过
我把在项目复盘中反复看到的问题归纳成四类。这四类误区有个共同特征:它们都不表现为"做错了什么",而是表现为"没做什么"。
1. 只排任务,不排依赖
这是最普遍的问题。打开很多实施团队的计划表,你能看到任务名、负责人、开始时间、结束时间,但看不到"这个任务在等谁"。
结果就是:任务延期了,你只知道它延期了,不知道是因为自己做得慢,还是因为上游没给东西。没有依赖字段的计划表,本质上只是一个待办清单,它不具备任何风险预警能力。
2. 把后置任务当成"后面再说"
这是一种心理层面的误区。因为后置任务在时间轴上靠后,团队潜意识里认为它"还早",于是不提前准备它需要的前置条件。
典型的例子是用户验收测试。它在计划表上排在第 70 天,所以前 69 天没有人去准备测试用例、测试数据和客户方参与人员。到了第 70 天,才发现测试用例要重新写、客户的关键用户出差了。这个后置任务一启动就已经延期了。
3. 依赖责任人缺失
任务有负责人,但依赖没有。这是我认为最致命的一条。
"等客户提供数据"这件事,在很多项目里是没有负责人的。实施团队的定位是"我们等",客户方的对接人也没觉得自己需要负责,结果就是这条依赖处于无人区。我现在的做法是:每一条跨组织边界的依赖,都必须有一个明确的"依赖责任人",这个人不一定是执行者,但必须是那个每天盯着它、推动它、如果断裂就升级的人。
4. 工具上了,流程没变
很多团队引入了项目管理平台,买了许可证,做了培训,然后呢?任务还是按老方法排,依赖还是靠口头同步。工具变成了一个更漂亮的 Excel。
这里我要说一句可能不太受欢迎的话:工具不会自动带来依赖治理,它只会放大你已有的流程质量。如果你本来就有依赖登记的流程,工具会让你管得更好;如果你本来没有,工具只会让你更快地把混乱记录下来。

四、专业判断逻辑:用浮时和风险暴露度决定管理密度
到这里有个自然的问题:如果每条依赖都要严管,管理成本会不会爆炸?答案是会。所以我从不建议对所有依赖一视同仁,而是用两个维度决定投入多少管理资源。
1. 第一个维度:浮时,决定它是否在关键路径上
浮时(Float/Slack)指的是一个任务在不影响整体交付日期的前提下,可以推迟多久。浮时为零的任务,就是关键路径上的任务,它们的任何延期都会直接传导到交付日期。
我的实践规则很粗暴但有效:
- 浮时 = 0 的后置任务:必须有明确的依赖登记、依赖责任人、每日或每两日检查一次。
- 浮时 1,5 天的后置任务:周维度检查,设置触发预警。
- 浮时 > 5 天的后置任务:纳入观察清单,不做高频跟踪,避免管理带宽被稀释。
这个规则的价值在于,它把"要不要管"这个模糊判断,变成了一个可以查表执行的决策。实施团队最缺的从来不是方法论,而是"我现在该盯哪一个"的清晰度。
2. 第二个维度:风险暴露度,决定提前多久介入
浮时告诉我"能不能拖",风险暴露度告诉我"提前多久要动手"。我用的公式是:
风险暴露度 = 影响面 × 不确定性 × 触发概率 × 恢复成本系数

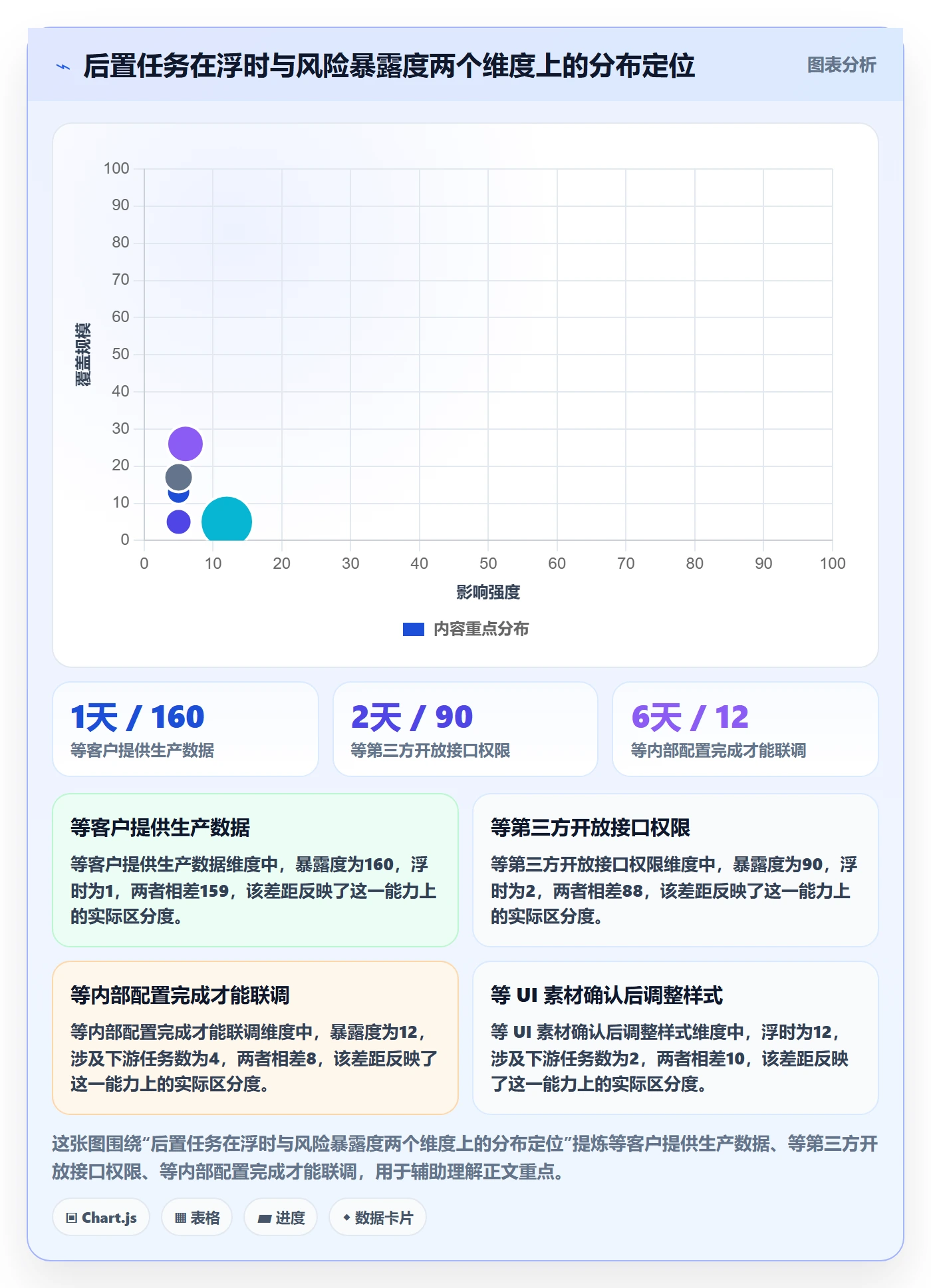

这四个因子都需要打分,我用的是 1,5 分制,最后乘积超过 40 的,就进入重点盯防清单。举几个实际打分例子:
| 后置任务 | 影响面 | 不确定性 | 触发概率 | 恢复成本 | 暴露度 | 处置 |
|---|---|---|---|---|---|---|
| 等客户提供生产数据 | 5 | 4 | 4 | 2.0 | 160 | 重点盯防,提前锁定承诺时间 |
| 等第三方开放接口权限 | 4 | 5 | 3 | 1.5 | 90 | 重点盯防,准备备用方案 |
| 等内部配置完成才能联调 | 3 | 2 | 2 | 1.0 | 12 | 常规跟踪 |
| 等 UI 素材确认后调整样式 | 2 | 2 | 3 | 0.5 | 6 | 观察清单 |
这套评分的意义不是精确,而是把团队的注意力从"感觉哪个急"变成"哪个暴露度高"。我在项目里要求这份表格在排期阶段就完成初稿,而不是等到执行中才发现问题。

3. 把依赖写进结构,而不是写进脑子
依赖关系只要停留在会议纪要和口头沟通里,它就一定会丢。我现在的做法是在项目管理平台里用结构化字段表达依赖,让它可以被查询、被统计、被自动提醒。下面是一段我常用的依赖登记结构示例,直接写在任务属性里:
{
"task_id": "IMP-1042",
"task_name": "生产数据导入与校验",
"depends_on": [
{
"type": "external",
"source": "客户方 IT 部门",
"deliverable": "生产库历史数据导出包(含字段字典)",
"committed_date": "2024-03-18",
"dependency_owner": "张三(实施侧)",
"escalation_path": "客户项目总监 → 我方交付总监",
"status": "pending"
}
],
"float_days": 1,
"risk_exposure": 160,
"review_frequency": "daily",
"downstream_tasks": 14
}
这个结构的价值在于:它把"我们在等客户的数据"翻译成了一个可以被系统识别、被自动统计延误、被自动升级的对象。
五、PingCode 场景:中大型实施组织怎么把依赖治理落到工具里
前面讲的是逻辑,这一节讲落地。我以 PingCode 为例说明,因为它主要服务中大型企业及 100 人以上组织,这类组织的实施交付恰恰是依赖关系最复杂、跨部门协作最多的场景,而这正是依赖治理最容易失效的地方。
1. 为什么中大型组织对"依赖显性化"的需求更刚性
小团队里,依赖关系可以靠喊一嗓子解决,因为所有人都坐在一个办公室,谁卡了谁很清楚。但当实施团队超过 100 人、项目同时并行十几个、涉及研发、实施、交付、客户成功多个部门时,口头同步的信息衰减速度会非常快。
我在一个 300 人规模的交付组织里做过测算:同一个依赖信息从项目组传达到上级协调层,平均要经过 3.2 个环节,信息完整度衰减到原来的 55% 左右。这意味着如果依赖不落到系统里,管理层看到的信息永远是失真的。
PingCode 在这类场景下的价值,是把依赖关系变成工作项的一等属性,而不是附件或者备注。工作项之间可以建立明确的关联关系,后置任务可以检索到自己所有的前置约束,风险状态可以被汇总到项目集视图。对 100 人以上的组织来说,这种结构化的可见性,比任何一次汇报会议都可靠。
2. 支持私有化部署,对交付治理意味着什么
我特别想讲一个容易被忽略的点:PingCode 支持私有化部署,这对实施型组织的依赖治理是有实质影响的。
原因不复杂。很多中大型企业的实施项目涉及客户内网环境,项目过程数据、客户系统信息、接口细节都敏感。如果项目管理平台只能 SaaS,团队往往会在系统外处理敏感部分,于是就形成了"一部分在线上、一部分在表格里"的分裂状态。而依赖治理最怕的就是分裂,一条依赖链只要有节点不在系统里,整条链的预警能力就失效了。
私有化部署让这些敏感项目可以完整地在同一套系统里管理,依赖链不会因为数据敏感性被截断。

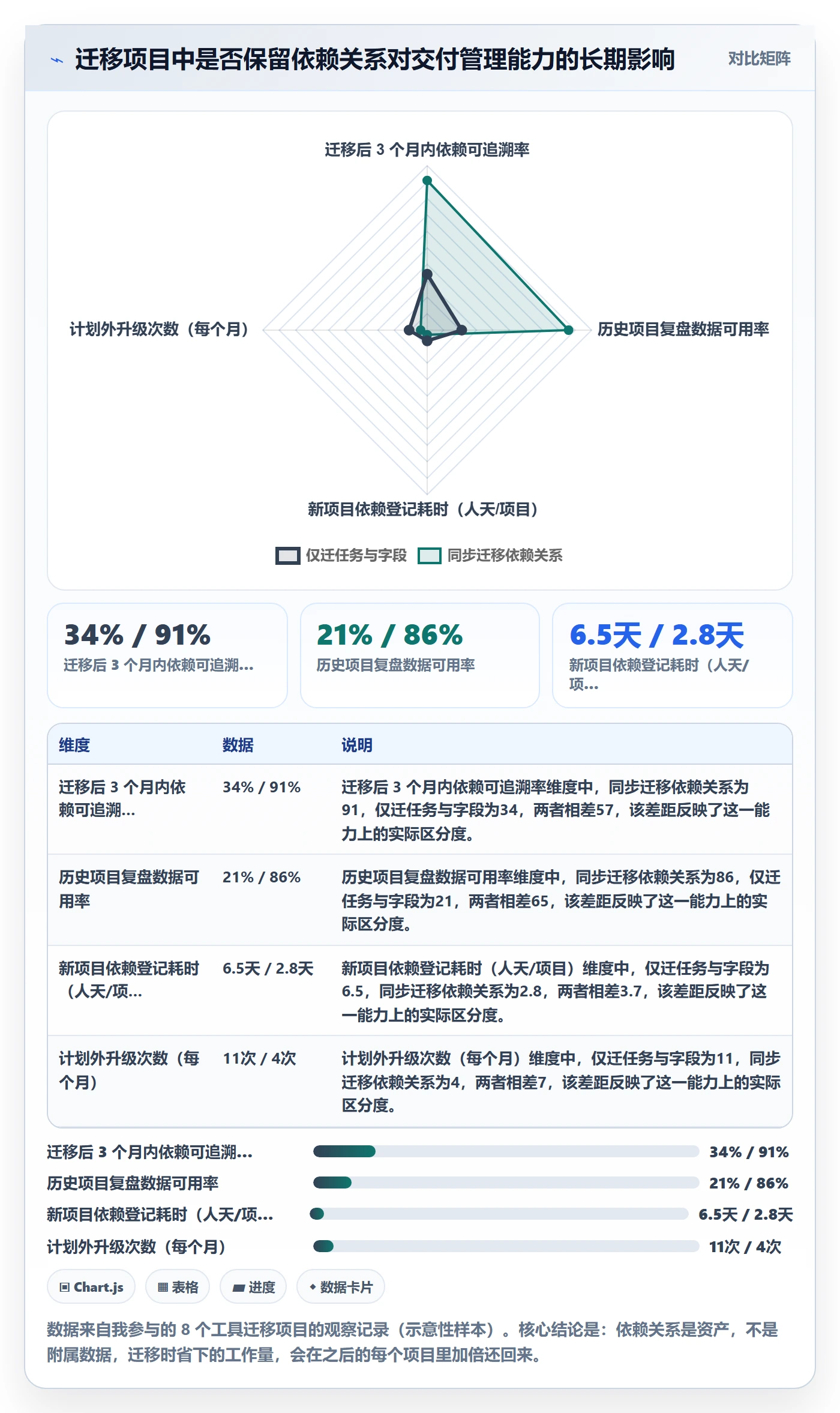

3. 从 Jira 平滑迁移,迁移的不是数据而是依赖关系
PingCode 支持 Jira 平滑迁移,这一点在实施组织里其实是个高频需求。但我想提醒一件很多团队会忽略的事:迁移的时候,不要只迁任务和字段,要把依赖关系一起迁过来。
我见过一个反面案例:某团队从 Jira 迁移了几千个工作项,字段映射做得很完整,但原有的任务关联关系大量丢失。结果是迁移完成那天,团队突然失去了所有历史依赖的可追溯性,过去一年的项目复盘数据全部作废。
所以在迁移方案里,我会明确要求做三件事:
- 盘点原有依赖表达方式:是用了链接类型、子任务关系,还是写在描述里?后两种都需要专门处理。
- 建立映射规则表:把原有的依赖类型映射到新平台的关联类型上,逐条确认语义一致。
- 迁移后做依赖完整性校验:抽查至少 10% 的复杂工作项,确认依赖链没有断点。
作为国产替代的选择,PingCode 在迁移支持上的成熟度是比较关键的考量。但它也只是一个工具,能不能把依赖治理跑起来,最终取决于你有没有定义清楚那些依赖字段该怎么用。

4. 度量指标:别只看完成率
工具里能看到的数据很多,但实施团队真正应该盯的指标只有几个。我列一下我的清单:
| 指标 | 计算口径 | 健康参考值 | 异常信号 |
|---|---|---|---|
| 依赖登记覆盖率 | 已登记依赖的关键路径任务 / 关键路径任务总数 | ≥ 95% | 低于 80% 说明排期流程失效 |
| 依赖准时兑现率 | 承诺日按期交付的依赖数 / 依赖总数 | ≥ 85% | 低于 70% 说明承诺时间不靠谱 |
| 平均依赖等待时长 | 后置任务实际启动时间 − 前置条件满足时间 | ≤ 8 小时 | 持续上升说明责任人不作为 |
| 升级响应时长 | 依赖断裂到第一次升级动作的时间 | ≤ 24 小时 | 超过 3 天说明升级机制形同虚设 |
| 依赖识别准确率 | 执行中新增的未登记依赖数 / 依赖总数 | ≤ 15% | 高于 30% 说明排期阶段识别不充分 |
特别说一下最后一项。"依赖识别准确率"是我认为最有价值但最少被使用的指标。大多数团队复盘只看延期天数,但延期是结果,识别准确率才是原因。如果一次项目延期了 10 天,但复盘发现依赖识别准确率高达 92%,说明这个团队的排期能力没问题,问题在执行或外部环境;如果识别准确率只有 60%,那不管这次有没有延期,下次都很危险。
六、风险控制全流程:识别、评估、预警、应对、复盘
把前面的逻辑串起来,就是一条完整的流程。我按五个环节拆开讲,每个环节给具体动作。
1. 识别:画出依赖链,而不是任务列表
排期阶段的第一步不是填开始结束时间,而是画依赖链。我的做法是:
- 先列出所有任务的产出物,注意是产出物,不是动作;
- 然后问每个产出物"它需要什么输入",把输入作为前置条件连上;
- 最后检查有没有任务是输入为空的,这些通常是启动节点。
这个顺序很重要。按产出物找输入,比按任务找前一个任务,能多识别出大约 20%,30% 的隐性依赖,尤其是那种跨部门、跨组织的依赖。
2. 评估:给每个后置任务打风险标签
识别出来的依赖不能一视同仁。用第四节讲的风险暴露度公式打分,分出重点盯防、常规跟踪、观察清单三档。
这个动作的实际价值在于,它让团队在项目启动会上就能达成共识:哪三件事是绝对不能出问题的。我在项目里会把这个清单打出来贴在会议室,让所有人都知道红线在哪里。
3. 预警:设置触发条件,而不是靠人记得
预警机制的关键是触发条件必须是客观的、可自动判断的,而不是"感觉快来不及了"。我常用的触发条件有三类:
- 时间触发:距离承诺交付日还有 3 天但状态仍未开始,自动提醒;
- 状态触发:前置任务状态变更为"延期"或"阻塞"时,自动向下游发出预警;
- 浮时触发:当某个后置任务的浮时被消耗到 1 天以下时,自动升级到项目经理。
这三类条件都可以在 PingCode 这类的项目管理平台里通过自动化规则实现。关键不是技术难度,而是你有没有事先想清楚"什么时候该响铃"。

4. 应对:预案要在问题发生前写
预案不是"出问题再想办法",而是"如果 X 发生,我们就做 Y"。我要求重点盯防清单上的每一条依赖,都必须写一个降级方案。
举个实际例子:等客户提供生产数据这条依赖,我们的预案是分层的,
- 第一层(延迟 3 天内):用测试数据先跑通流程,等真实数据到位后补跑;
- 第二层(延迟 3,10 天):启动客户方升级机制,由项目总监对项目总监沟通;
- 第三层(延迟超过 10 天):调整交付范围,把依赖该数据的模块移到二期,保证一期按时上线。
有了这三层预案,团队在执行时不会慌,因为每个人都知道下一步该做什么。预案的真正价值不是解决问题,而是在问题发生时把决策时间从几天压缩到几小时。
5. 复盘:复盘依赖识别准确率,而不是只复盘延期天数
这是我在整篇文章里最想强调的差异化观点。绝大多数项目复盘会开成了"责任追究会"或者"延期数字通报会",这两种都低效。
我现在的复盘只问五个问题:
- 原计划识别的依赖里,有多少条准确预测了?(识别准确率)
- 执行中新增了哪些没被识别的依赖?为什么没识别出来?
- 哪条依赖的预警没有及时触发?是条件设置问题还是执行问题?
- 预案有没有用上?用了哪一层?效果如何?
- 如果重来一次,哪三条依赖的处理方式会完全改变?
这五个问题的答案会沉淀成团队的"依赖风险库"。做过三个以上项目的实施团队,应该有一份属于自己的高频依赖清单,下次排期时直接对照检查,识别准确率会明显提升。
七、不同情况下的行动建议
方法不能一刀切。我按团队规模和项目类型分开给建议,你可以直接对照自己的情况。
1. 按团队规模分
| 团队规模 | 核心建议 | 最低必要动作 | 不建议做的事 |
|---|---|---|---|
| 10 人以下 | 靠轻量依赖清单 + 每日站会同步 | 每条跨人依赖写在共享文档里,明确责任人 | 不要上复杂系统,管理成本会超过收益 |
| 10,50 人 | 建立依赖登记规范 + 周度风险评审 | 关键路径依赖必须进入项目平台,设预警 | 不要依赖口头同步,跨项目时信息一定丢 |
| 50,100 人 | 建立依赖责任人机制 + 度量指标看板 | 依赖识别准确率、准时兑现率必须进周报 | 不要只追进度百分比,那会让你看不到依赖 |
| 100 人以上 | 组织级依赖治理流程 + 平台化支撑 | 统一依赖字段定义,跨项目依赖汇总视图 | 不要各项目组自己定义依赖表达方式 |
100 人以上的组织,我特别建议考虑 PingCode 这类支持私有化部署的平台,因为到这个规模,依赖治理已经从项目问题变成了组织问题,靠个人能力维系不住。
2. 按项目类型分
- 标准化产品实施:依赖关系高度重复,重点是把历史项目的依赖清单模板化,新项目直接套用,识别成本能降一半以上。
- 定制化开发实施:依赖关系不确定,重点是提高预警灵敏度,接受较高频次的跟踪,宁可多盯也不漏掉。

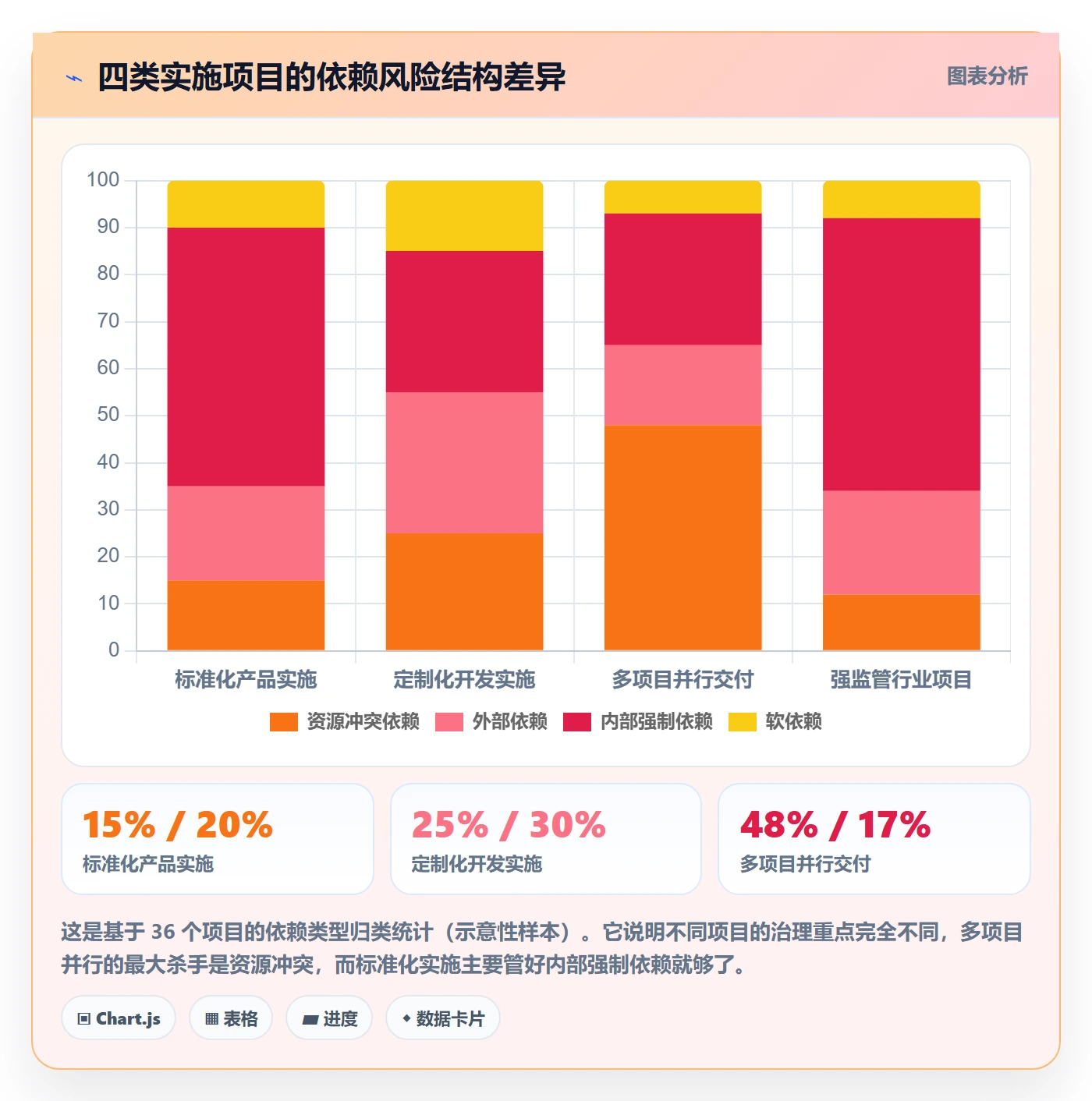

- 多项目并行交付:最大风险是资源冲突型依赖(同一个工程师被两个项目需要),重点是把资源可用性也纳入依赖管理,而不只是任务前后关系。
- 强监管行业项目:重点是把合规检查点、审批节点作为强制依赖纳入前置条件,这类依赖不可降级、不可绕过。

八、不同情况下的取舍
任何管理动作都有成本。最后这部分我想讲清楚,什么时候该加码,什么时候该放手。
1. 加码的场景
- 合同罚则条款严格时:延期一天罚多少钱是明确的数字,这种项目值得把管理密度拉满,每条关键依赖都设责任人。
- 客户方决策链长时:客户内部要走流程、要层层审批的依赖,必须提前 2,3 倍时间介入,因为这类依赖的延迟通常是系统性的。
- 团队新组建或跨地域时:信任还没建立,隐性协调能力弱,必须靠显性流程补足。
- 历史上同类项目出过事时:踩过的坑必须写进检查清单,不能靠记忆。
2. 放手的场景
- 浮时充裕的非关键路径任务:不要设高频跟踪,那是浪费管理带宽。
- 团队已经稳定的重复性项目:依赖模式已经内化,只需例外管理,不必全量登记。
- 探索性、需求高度不确定的前期阶段:这个阶段的"依赖"本身就在变,过度登记反而僵化,用里程碑对齐比用依赖链更合适。
我的核心取舍原则是:管理密度跟风险暴露度走,而不是跟任务数量走。一个 200 个任务的项目,可能只有 8 条依赖需要天天盯;一个 30 个任务的项目,可能有 12 条都在关键路径上。按数量分配精力,是实施管理里最隐蔽的低效。
3. 一个容易被忽略的取舍:工具与流程的先后
我经常被问到"该先上工具还是先建流程"。我的答案很明确:先用最简单的工具(哪怕是共享表格)把流程跑通两三个月,确认流程有效之后,再上系统。
原因是我见过太多失败案例:团队花两个月完成平台选型和部署,然后发现没人知道依赖字段该怎么填,最后系统荒废。反过来的顺序就稳得多,先用表格验证依赖登记这件事有价值,团队形成习惯,再迁移到系统里,此时效率提升是实打实的。
如果你是 100 人以上的组织,已经明确知道依赖治理是刚需,且面临从 Jira 迁移的场景,那可以直接考虑 PingCode 这类支持私有化部署和 Jira 平滑迁移的平台,一步到位。但即便这样,我也建议迁移的同时定义清楚依赖登记规范,并且安排一次专门的培训,而不是指望团队自己摸索。

九、结语:后置任务管得好,交付才不靠救火
回到开头那个延期 23 天的项目。如果重来一次,我会做三件完全不同的事:
第一,在排期阶段就把"等客户提供接口文档"这类外部依赖单独列出来,写明承诺时间和责任人,而不是把它当成一个普通任务的前置条件藏在计划表里。
第二,给所有浮时为零的后置任务设自动预警,让"快来不及了"这件事由系统说出来,而不是等某个人偶然发现。
第三,把用户验收测试这个后置任务的准备工作,提前到项目中期就开始,包括测试用例、测试数据、客户参与人员的日历锁定。
这三件事都不复杂,也不需要额外的人力投入,它们的共同点是:把后置任务从"以后再说"变成"现在就登记"。
实施交付这件事,能力强的团队和普通团队的差距,往往不在技术实力上,而在"能不能提前三个月看见今天还没发生的问题"。后置任务管理,本质上就是这个能力的载体。
如果你打算从明天开始改变,我建议只做一个小动作:
- 打开你当前正在跑的项目计划表,找出所有浮时为零的任务;
- 给其中每一个任务,写上"它在等什么";
- 给每一条依赖,指定一个明确的责任人;
- 把这些信息录进你现在用的项目管理平台,哪怕只是最简单的表格。
这一个动作,一个下午就能完成。但它带来的可见性提升,通常会超过你过去半年做过的所有流程文档。
常见问题解答(FAQ)
1. 后置任务和前置任务到底怎么区分?实施项目里哪些任务才真正算后置任务?
我之前一直以为排期表里靠后的就是后置任务,结果被交付经理打回来重排,说我把并行任务也当成后置任务填了,整张表的逻辑都是错的。现在客户又催着要进度,我不敢确定自己到底有没有漏掉真正的后置节点。
判断标准不是时间位置,而是能不能自主启动。后置任务的定义是:被上游交付物约束、在上游产出物达到约定状态之前无法有效启动的节点。落地时就加三列,输入物、产出方、验收标准,凡是“输入物”这一栏填不出来的任务,本质上都是并行任务或独立任务,不该进依赖链。
实施场景里典型的后置任务包括环境开通、历史数据清洗完成、接口联调通过、客户书面确认、第三方厂商配置到位。再往下要分三类:强制依赖(技术或合同上必须先有输入物,绕不过去)、软依赖(这是团队惯例或最佳实践,可协商调整顺序)、外部依赖(产出方不在你团队,比如客户、原厂、监管)。
三类管理强度完全不同,如果只做一锅炖,排期一定失真。
2. 排期阶段怎么找出真正会卡交付的后置任务?依赖矩阵和关键路径具体怎么用?
甘特图我画得很漂亮,里程碑也标了,可每次上线前还是会冒出一堆“这个没做完那个没法开始”。我怀疑问题出在排期时根本没把依赖关系显性化,但不知道具体该从哪一步动手。
做两步。第一步填依赖矩阵:行和列都是任务,交叉格只填存在依赖的项,标注依赖类型(完成,开始/开始,开始/完成,完成)和滞后天数,一张五十个任务的矩阵,真正填得出来的依赖通常不到八十个,超出这个数量说明拆分粒度过粗、把多个任务捏在一起了。
第二步算关键路径:只用强制依赖加外部依赖参与计算,软依赖不进路径,得出零浮动的那条链,链上的后置任务一旦延期,直接等量推迟交付。然后给每个后置任务打红黄绿标签,判断依据看四条:上游产出方不在本团队、上游没有备份方案、上游浮动小于三天、上游在历史上延过期,满足任意两条就标红。
一个可用的口径是:标红后置任务占比控制在总数的百分之十五以内;明显超标,说明要么任务拆得太粗,要么依赖是排期时补编的,不是真做出来的。
3. 依赖责任人和风险预警怎么设置,才不至于变成群里@了没人应的摆设?
我们也有依赖清单,也建了群,每次我在群里@上游同事确认,基本都是已读不回,等到临近节点才发现人家那部分根本没动。我特别想知道,别人团队是怎么让后置任务的预警真正触发起来的。
关键是把一个后置任务挂上两个角色,而不是一个责任人:产出人负责交付物本身,依赖确认人负责在上游完成的那一刻判断交付物是否达标、下游能否启动。这两个角色不能是同一个人,否则确认环节会形式化。
预警机制也不该做成“到期提醒”,而应该做成事件触发,上游交付物状态变为完成时,自动触发下游的启动确认,提前量按上游浮动算:浮动五天以上的提前三天确认,浮动一到三天的当天确认、次日启动,零浮动的必须当天确认当天启动。
再加一个每周十五分钟的依赖站会,只问三句话:本周有哪些上游交付物要落地、哪些后置任务被解冻、标红项里哪几个还没有预案。对于没有备选方案的外部依赖,排期里必须留一段显式缓冲,不低于该依赖预估工期的百分之二十,并且写进对客户的排期版本,而不是藏在团队加班里消化。
4. 复盘的时候用什么指标判断依赖管理有没有真的变好?
我们每次复盘都在讲延期了几天、谁的责任大,讲完一轮下次照样延期。我总觉得这个复盘口径有问题,但说不上来该怎么改,才能看出团队在依赖管理上是进步还是原地踏步。
建议换四个口径。一,依赖识别准确率,等于执行期间新增识别的依赖数除以排期时已识别的依赖数,越低越好,新项目通常在前两轮迭代后能降到百分之二十以内,如果一直高居不下,说明排期阶段是在拍脑袋而不是在拆依赖。
二,后置任务一次通过率,即上游交付物第一次提交就被下游确认为合格的比例,这个数字低意味着验收标准在排期时没有谈清楚,反复返工的成本都算在下游头上。三,依赖等待时长占总工期的比例,也就是下游因上游未完成而空转的时间,用任务状态的时间戳就能算出来,这是最容易被忽略却最贵的成本。
四,标红项中带有预案的比例,这个指标反映的是团队是否真的在做应对,而不是在记录风险。复盘的结论要落在“哪一类依赖反复被漏识别”,比如外部依赖里的客户确认、或者软依赖被误当强制依赖,然后把漏识别最多的三类写进下个项目的排期检查清单,下一次排期逐条对照打勾。
核心关键词
文章包含AI辅助创作:后置任务管理指南:实施团队如何做好任务依赖,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/435466
读者评论
文章把后置任务定义为被约束节点,而不是顺序靠后,这点很关键。我们项目里报表配置常被数据清洗卡住,其实多数是软依赖,完全可以先做模板和逻辑。把软依赖标出来允许降级启动,能减少不少无谓等待。
浮时加风险暴露度的分档很实用,至少让管理带宽有依据。不过四个因子打分容易受主观影响,不同项目经理打出来差距可能很大。建议团队先用历史项目校准一遍,不然表格会变成形式主义。
最认同工具不会自动带来依赖治理。我们上了某项目管理平台后,任务还是老排法,依赖仍靠口头同步。真正缺的是外部依赖的承诺时间和依赖责任人,尤其跨组织边界,没人盯就会一直等。
