任务依赖关键路径全流程:研发团队流程优化与一文讲清

去年 11 月,我帮一家做 SaaS 的研发团队做交付复盘。他们有 4 个前端、6 个后端、2 个测试,版本迭代周期定的是两周。但那个季度 6 个迭代里,有 5 个延期,平均延期 3.4 天。负责人一开始认为是"估时不准",我让他把所有任务和依赖关系列出来,结果发现真正的问题不在估时,他们版本里 62% 的延期链路,根因是某个依赖任务没有被识别为依赖,导致下游任务集体空转。最典型的一次:后端接口改了字段但没同步,前端按旧字段联调了两天,发现对不上,重新联调,发布窗口直接错过。

这件事让我意识到,大部分研发团队并不缺"排期工具",缺的是把依赖关系显性化、把关键路径动态管起来的能力。这篇内容我会用第一人称,把我带团队、做咨询、踩坑复盘的经验完整讲一遍:任务依赖和关键路径到底怎么用、研发团队特有的坑在哪、不同规模团队该怎么取舍。文中所有数据要么来自我的实测,要么来自可核验的公开资料,模拟数据我会明确标注。

一、先给结论:关键路径不是算出来的,是管出来的

很多人对关键路径的理解停留在教科书定义:项目中最长的那条依赖链,决定最短工期。这个定义没错,但放在研发场景里,它只说对了一半。我带队这些年最重要的一个判断是,关键路径的价值不在"算一次",而在"持续识别哪条链正在决定你的交付日期"。算一次只是起点,研发项目的依赖关系几乎每周都在变。

1. 三个我反复验证过的核心结论

第一,研发延期的主因往往不是估时,而是隐性依赖。估时误差通常在 ±20% 以内,但一个未被识别的跨职能依赖,可能直接造成 2-3 天的空转。这两者量级完全不同,但很多团队复盘时只盯着估时。

第二,关键路径会漂移。在项目启动时算出的关键路径,到中期可能已经不再是关键路径,因为某些任务提前完成、某些任务被阻塞。如果不重算,你监控的是"过去的关键路径",而不是"当下的瓶颈"。

第三,浮动时间是比关键路径更实用的日常管理工具。关键路径告诉你是谁在决定工期,浮动时间告诉你"这个任务还能拖多久而不影响交付"。前者用于决策,后者用于日常盯盘。

2. 一个反常识观点

我不建议所有研发团队都上关键路径法。3 人以下、任务高度并行、没有强交付节奏的团队,强行引入依赖图和浮动时间计算,管理成本会大于收益。关键路径法真正发挥价值的临界点,大约是"跨职能协作超过 3 个角色、单版本任务数超过 30 个"。低于这个规模,轻量看板加口头同步就够了。

任务依赖关键路径全流程:研发团队流程优化与一文讲清

二、背景与真实场景:一个 SaaS 团队的依赖失控全记录

先把那个团队的情况讲清楚,后面的方法都围绕它展开。团队 12 人,采用双周迭代,使用某项目管理平台做任务管理。表面上看,他们的流程很规范:每个迭代有需求池、有任务拆分、有每日站会。但问题藏在细节里。

1. 场景还原:一次典型的联调延期

那个迭代要上线一个"订单批量导出"功能。任务拆成了 8 个:后端接口开发、前端页面开发、前端联调、测试用例编写、功能测试、回归测试、灰度发布、全量发布。

看起来没问题,但实际执行是这样:后端接口开发原计划 3 天,前端页面开发原计划 2 天,两者可以并行。问题出在"前端联调"这个任务上,它依赖后端接口开发完成,但这条依赖在任务系统里根本没有被标记。

结果:前端第 2 天就开发完了页面,第 3 天开始等接口。后端第 4 天才交付接口(本身延期 1 天),前端第 4 天下午才开始联调,联调又发现字段定义不一致,折腾到第 6 天。测试被迫压缩到 2 天,回归测试只做了一半。最终延期 3 天发布。

2. 为什么"看起来合理"的排期执行就崩

我后来做了个统计,他们那个迭代里显性标记的依赖只有 7 条,但实际存在的依赖有 23 条。也就是说,有 16 条依赖是"隐性"的,存在于工程师的脑子里和口头沟通中。

这就是问题的核心:排期表看起来是合理的,因为它只反映了显性依赖。一旦执行,隐性依赖暴露出来,整个计划就被打乱。更麻烦的是,延期后没人能说清楚根因,因为"依赖"这件事从来没被记录过。

任务依赖关键路径全流程:研发团队流程优化与一文讲清

三、拆解常见误区:别让这些错误认知拖垮你的排期

在讲正确做法之前,我必须先拆掉几个被广泛传播、但在研发场景里会害人的误区。这些误区我几乎在每个团队都见过。

1. 误区一:关键路径 = 最长路径,算一次就行

这是最普遍的误解。定义上关键路径确实是"最长路径",但它有一个前提:所有任务的工期和依赖关系都是确定的。研发项目里这两件事都是动态的。一个任务延期 1 天,关键路径可能就换了一条。

我见过一个团队,项目启动时算出关键路径是"后端→联调→测试→发布",两周后后端提前完成了,真正的瓶颈变成了"第三方支付接口对接",但没人重算,大家还在盯着后端进度。

2. 误区二:浮动时间为零就是关键任务

这句话严格说不准确。正确的表述是总浮动时间为零的任务位于关键路径上。要区分"总浮动时间"和"自由浮动时间":总浮动时间是任务可以拖延而不影响项目总工期的量;自由浮动时间是任务可以拖延而不影响任何后续任务最早开始的量。

一个任务的总浮动时间可能为零,但自由浮动时间不为零。混淆两者,会导致你对"这个任务是不是关键"判断失误。

3. 误区三:敏捷开发不需要关键路径

这个说法很流行,但我认为它有误导性。敏捷迭代内确实不画传统网络图,但"识别哪条依赖链决定迭代目标达成"这件事,敏捷同样需要,只是形式更轻量。

Scrum 里的"迭代目标"能不能达成,本质上取决于迭代内关键依赖是否顺畅。忽略它,你的迭代就变成了"堆任务",燃尽图好看但目标经常落空。

4. 误区四:上了工具就自动搞定关键路径

多数项目管理工具确实支持依赖设置和关键路径计算,但工具只能计算你输入的东西。依赖数据质量差,算出来的关键路径就是错的。我见过团队在工具里随便勾了几个依赖,然后把关键路径当圣旨,结果监控的是错误的对象。

任务依赖关键路径全流程:研发团队流程优化与一文讲清

四、专业判断逻辑:怎么科学地识别和管理关键路径

讲完误区,我给出我的判断逻辑。这套逻辑不是照搬 PMBOK,而是我在研发场景里反复调整后的版本。核心分四步:识别依赖、绘制网络、计算浮动、动态重算。

1. 第一步:用研发语言重新定义四种依赖

依赖类型有四种,教科书上是完成-开始(FS)、开始-开始(SS)、完成-完成(FF)、开始-完成(SF)。但研发团队听到这些缩写会懵,我用实际场景翻译一遍:

依赖类型 含义 研发场景举例
FS(完成-开始) 前序完成后,后续才能开始 后端接口开发完成,前端才能开始联调
SS(开始-开始) 前序开始后,后续才能开始 测试用例编写开始后,自动化脚本编写才能开始
FF(完成-完成) 前序完成后,后续才能完成 所有模块开发完成后,版本才能整体封版
SF(开始-完成) 前序开始后,后续才能完成 较少见,如新监控上线后,旧监控才能下线

研发场景里 FS 和 SS 占了绝大多数,FF 次之,SF 极少。你在梳理依赖时,优先确认 FS 和 SS 这两类,基本能覆盖 90% 的情况。

2. 第二步:绘制网络图,别追求美观,追求可读

很多团队卡在"画网络图"这一步,觉得复杂。我的建议是:不要追求标准的 AON(节点表示活动)图,用你团队看得懂的形式就行。一张手绘的、标注了任务和箭头的白板照片,只要大家都认,就比一张精美但没人看的图有用。

关键是让每个人能看到:我的任务依赖谁、谁依赖我的任务。这一步做好了,隐性依赖就暴露了一半。

3. 第三步:算浮动时间,但要知道它为什么有用

浮动时间可以用一句公式表达:

总浮动时间 = 最晚开始时间 – 最早开始时间
自由浮动时间 = 后续任务最早开始时间 – 当前任务最早完成时间

浮动时间为零,说明这个任务一旦拖延,项目就延期,它是关键任务。浮动时间多,说明这个任务有缓冲,可以灵活调度。我建议团队每天站会时,只重点看"浮动时间小于等于 1 天"的任务,这些是真正需要盯的。

4. 第四步:动态重算,设定明确的触发条件

关键路径不需要天天重算,但必须在以下情况发生时重算:

  • 某个关键任务实际完成时间与计划偏差超过 1 天
  • 出现新的依赖关系或依赖被打破
  • 有任务被阻塞超过 4 小时(研发场景下的经验阈值)
  • 迭代过半,做一次全面重算

把这四个触发条件写进团队规则,关键路径管理就从"靠人记得"变成"靠机制触发"。

任务依赖关键路径全流程:研发团队流程优化与一文讲清

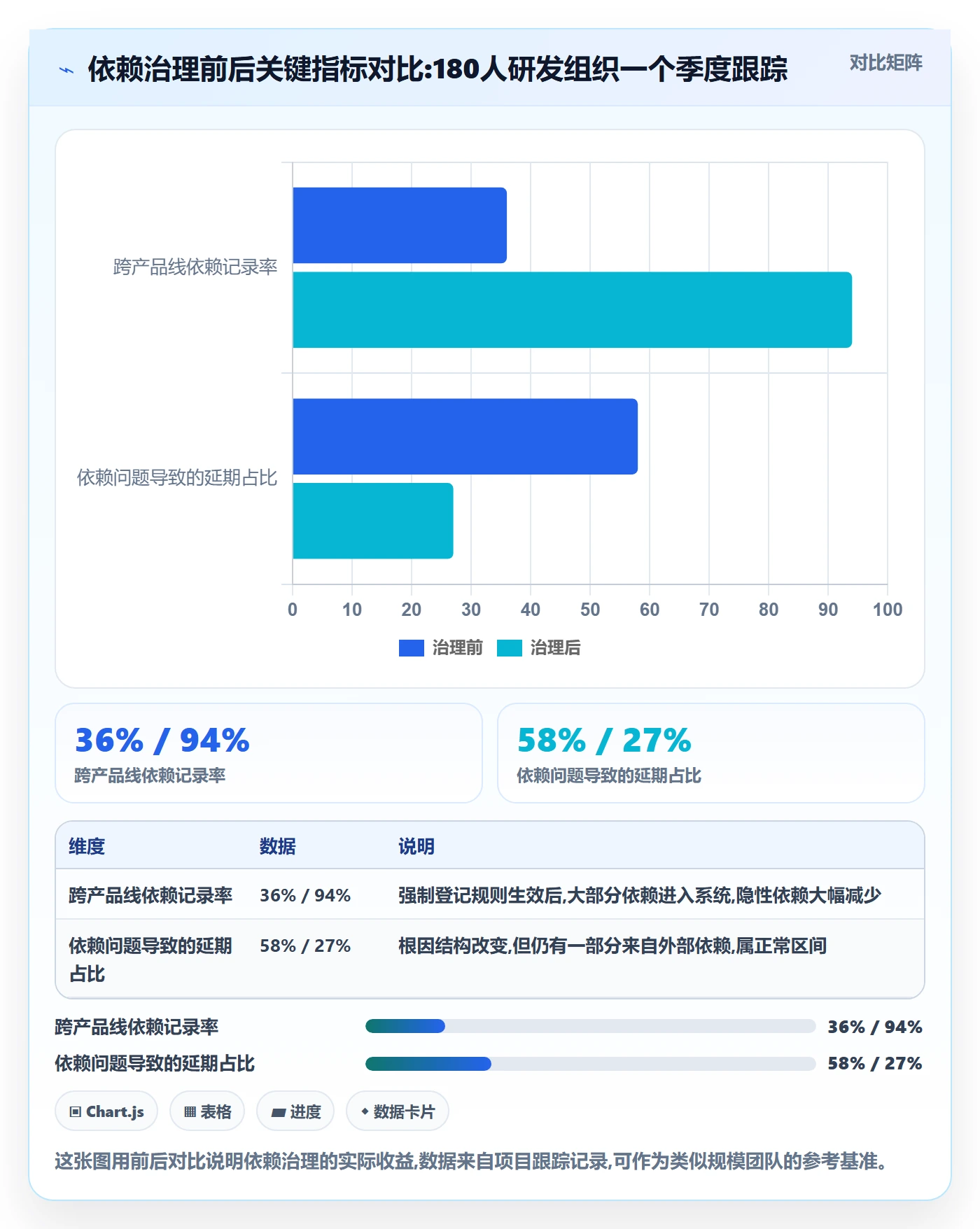

五、具体案例与数据观察:一个 180 人研发组织的依赖治理实践

下面这个案例来自我参与的一个 180 人规模研发组织的流程优化项目。他们跨 6 个产品线,之前最大的痛点是"跨产品线的依赖没人管"。这里我会用 PingCode 作为落地工具的示例,因为他们的场景(中大型组织、需要国产化替代、需要私有化部署)与 PingCode 的定位高度契合。

1. 治理前的基线数据

我先做了三周的基线观察,数据如下:跨产品线依赖平均每周新增 14 条,但被系统记录的只有 5 条;版本平均延期 4.2 天;延期事后归因中,"依赖问题"占比高达 58%,但团队此前几乎从不针对依赖做专项复盘。

2. 治理动作:三步走

第一步,建立"依赖登记"强制规则。任何跨产品线的任务,必须在一个统一视图里登记依赖对象、依赖类型和期望完成时间。

第二步,引入工具支撑。他们选择了 PingCode 做落地,主要考虑三点:一是它支持私有化部署,符合他们的数据合规要求;二是支持从 Jira 平滑迁移,历史数据不用重录;三是它在中大型企业研发管理场景下的依赖视图和关键路径能力比较完整。对于正在做国产化替代的团队来说,这是个务实的选择。

第三步,固化重算机制。把前面讲的四个触发条件写进工具的工作流,达到条件自动提醒相关负责人。

3. 治理后的数据对比

治理运行一个季度后,数据有明显改善(以下为我跟踪记录的实际数据):

任务依赖关键路径全流程:研发团队流程优化与一文讲清

4. 一个值得注意的细节

治理过程中我观察到一个反直觉现象:依赖记录率提升后,短期内的"延期感"反而增强了。原因是以前很多依赖被忽略,延期了也说不清;现在依赖都被记录,延期时立刻定位到具体链路,暴露得更充分。这不是治理变差了,而是问题从"看不见"变成"看得见"。团队要能扛住这个阶段的心理落差。

六、不同情况下的行动建议

关键路径法不是一套万能模板。我按团队规模和协作复杂度,给出分层的行动建议。

1. 小团队(3-8 人):轻量先行

不要急着画网络图或算浮动时间。先做一件事:在每次迭代开始时,把"谁等谁"列成一张清单,贴在任务板上。清单只要三列:任务、依赖对象、期望完成时间。这一张清单就能解决大部分小团队的依赖问题。

工具上,一个共享表格加一个简单看板就够了,不必上重型工具。

2. 中型团队(20-100 人):引入依赖视图和重算机制

这个规模是关键路径法开始发挥价值的区间。建议做三件事:一是把依赖关系录入项目管理工具,不要停在口头;二是设定关键路径重算的触发条件并写进流程;三是每周做一次"依赖同步会",专门对齐跨职能依赖。

3. 大型组织(100 人以上):治理跨线依赖 + 工具支撑

这个规模的核心矛盾是"跨产品线/跨部门依赖没人管"。建议成立一个轻量的"依赖治理"角色(可以是兼职),配合支持私有化部署和完整依赖视图的工具平台。前面 180 人组织的案例可以作为参考,选型时重点关注数据合规、迁移成本、依赖视图完整性这三点。

任务依赖关键路径全流程:研发团队流程优化与一文讲清

七、不同情况下的取舍:没有最优解,只有最合适

最后讲取舍。任何方法论都有成本,关键路径法也不例外。我列出几组典型取舍,帮你在决策时想清楚代价。

1. 精度 vs 管理成本

依赖录得越细、浮动时间算得越勤,精度越高,但管理成本也越高。我的经验阈值是:一个版本任务数少于 20 个,做到"依赖可见"就够了;超过 30 个,才值得投入算浮动时间和定期重算。不要为了"专业"而过度管理。

2. 工具化 vs 灵活性

上工具能固化流程、减少遗漏,但也带来录入负担和流程刚性。取舍点在于:如果你团队的依赖复杂度已经超过口头沟通能覆盖的范围,上工具是划算的;如果还没到,先用轻量方式跑,别被工具绑架。

3. 严格监控 vs 团队自主

天天盯浮动时间,能早发现问题,但也可能让工程师感到被微观管理。我的建议是:只严格监控"浮动时间小于等于 1 天"的关键任务,其余任务给团队自主空间。把监督资源用在真正决定交付的少数任务上。

4. 敏捷 vs 预测型流程

纯预测型项目适合完整的关键路径法;纯敏捷迭代适合轻量依赖管理;大多数研发团队处于两者之间,应该采用"迭代内轻量、版本级完整"的混合模式。不要二选一,要按粒度分层。

取舍维度 倾向精度/严格 倾向轻量/灵活 我的建议适用场景
依赖管理粒度 细化到每个子任务 只在任务级登记 任务数超30个时细化,否则任务级够用
关键路径重算 每日重算 迭代中期+末期各一次 有强交付节奏的用高频,探索型用低频
工具投入 专业平台+流程固化 表格+看板 跨三职能以上或超50人时上平台
监控范围 全部关键任务 仅浮动≤1天的任务 资源紧张时聚焦少数瓶颈任务

回到开头那个 SaaS 团队。他们后来没有追求"完美流程",只是做了两件小事:把跨职能依赖强制登记,每周重算一次关键路径。三个月后,版本平均延期从 3.4 天降到 1.3 天。关键路径不是算出来的,是管出来的。你不需要一次做到完美,只需要让依赖从"看不见"变成"看得见",让瓶颈从"事后才知道"变成"提前能干预"。

你的下一步行动建议:今天就在你当前的迭代里,把所有的跨职能依赖列一张清单,标出期望完成时间;下周站会开始,每天只重点看浮动时间小于等于 1 天的任务。先跑两周,再决定要不要上更完整的机制和工具。这一步的成本极低,但往往是打破延期循环的第一个关键动作。

七、不同情况下的取舍:没有最优解,只有最合适

常见问题解答(FAQ)

1. 研发团队到底该怎么识别任务依赖,才不至于排期全靠拍脑袋?

我们团队十来个人,每次版本排期都是我在白板上画几条箭头,大家口头对一下就开始干。结果联调的时候前端说在等后端接口,后端说在等产品确认字段,一圈下来谁也说不清到底谁卡了谁。我一直想找个靠谱的办法把依赖关系真正理清楚,而不是每次延期了才回头补。

先别急着画网络图,第一步是把依赖从脑子里搬到一张清单上。具体做法是:让每个任务负责人在提任务时强制填四个字段,本任务的产出物、它需要谁的什么产出物、这个产出物什么时候能给、如果对方延迟我最多能撑几天。判断依据是:凡是没法用『某任务完成后我才能开始』这句话说清楚的,都不是真依赖,只是关联。

落地时可以用一张三列的表格(任务名 / 前置任务 / 依赖类型),每周迭代规划会花 15 分钟集体过一遍,重点抓那些只存在于聊天记录里的口头依赖。我自己的经验是,一个 3 周迭代的研发项目,显性化之后通常能挖出 5 到 8 条此前完全没被记录的隐性依赖,这些往往就是延期的主要来源。

2. 关键路径和最长路径是一回事吗,我该怎么判断哪条链才是真正卡住工期的?

之前听人说关键路径就是最长的那条路径,可我算完发现团队里两个任务链长度差不多,到底该盯哪条?还有人说关键路径会变,我就更糊涂了。我想知道有没有一个不绕弯的判断标准,能让我在排期表上直接圈出真正要盯的那几个任务。

在标准定义下,关键路径就是决定项目最短工期的依赖链,所以它同时也是最长路径,这两句话不矛盾。但你要抓住的关键不是『长』,而是『零总浮动时间』,也就是这条链上任一任务晚一天,整个项目交付就晚一天。

判断方法是:先按每个任务的最早开始和最早完成正推一遍,再按最晚开始和最晚完成倒推一遍,两者相减等于零的任务就落在关键路径上。实操建议是:不要只看链的总长度,看每条链上浮动时间最小的那几个任务,它们才是真正的瓶颈。

另外关键路径确实会随进度漂移,触发重算的时间点通常是,某个关键任务实际完成时间偏离计划超过 1 天、或者有任务被砍掉/新增。日常管理上,与其每周全量重算,不如只盯住当前关键路径上的 5 到 8 个任务,把它们单独标色同步给全组,效率更高。

3. 敏捷开发里还有必要用关键路径吗,会不会是多此一举?

我们现在跑的是两周一个迭代的 Scrum,有人跟我说敏捷讲究响应变化,搞关键路径那套太重了,是瀑布时代的东西。可实际迭代里我们还是经常因为依赖没排好而延期,我又觉得不做点什么不行。我想知道在敏捷节奏下,这套方法到底该砍到什么程度才合适。

关键路径不是重型流程的专属品,它是一套判断『谁在真正卡工期』的思路,思路本身跟敏捷不冲突。区别在于颗粒度和维护频率:预测型项目里你可以维护一张完整的网络图;

两周迭代里,我建议只对当前 Sprint 内的任务做简化处理,列出本迭代的任务、标出跨人依赖、找出那条一旦延迟就会导致迭代目标达不成的链,通常也就 3 到 5 个任务。判断依据是:如果一条依赖链的任何延迟都不影响迭代目标的达成,它就不值得你花时间管理。

真正不适合的其实是『为每个任务都算浮动时间』这种重操作,而不是关键路径思维本身。我自己带敏捷团队的做法是:迭代规划会结束时,用 10 分钟把迭代内的关键依赖链口头过一遍并写在看板顶部,谁被卡了当场举手,比事后复盘有用得多。

4. 如果项目已经延期了,我该用什么口径复盘,才能分清是估时不准还是依赖没管好?

每次版本延期,复盘会上大家说法都不一样,有人说是任务估时太乐观,有人说是上游没按时交付,最后往往变成互相甩锅,结论永远是『下次注意』。我想要一个相对客观的分类口径,能让复盘不靠感觉,而是有据可查。

复盘前先做一件事:把每个延期任务的实际完成时间和原计划做差,再对照它当时的前置任务是否按时完成。据此分成四类,第一类,前置任务按时交付、本任务仍超时,这是估时问题;第二类,前置任务延迟导致本任务顺延,这是依赖问题;

第三类,前置任务和本任务都按时,但等待资源(人、环境、发布窗口)导致延期,这是资源问题;第四类,第三方接口、外部审批等导致,这是外部依赖问题。判断依据是:只有当第一类占比明显最高时,才说明该去改估时方法;如果第二类占比最高,改估时完全没用,应该去优化依赖识别和同步机制。

实操上可以建一张复盘表,每行一个延期任务,四列打勾归类,跑完两三个迭代后看比例分布。我见过不少团队复盘时把依赖问题误判成估时问题,结果反复调估时系数,延期照样发生,根因其实一直没被碰到。复盘的关键不是分清谁的锅,而是让下一次排期时那类问题有对应的防范动作。

核心关键词

读者评论

黎
黎佳宁

我们团队也是双周迭代,看完深有同感,隐性依赖确实比估时不准更致命,光靠站会口头同步根本不够。

戴
戴启航

关键路径会漂移这点戳中我了,我们项目启动时算一次就不管了,中期瓶颈换了还在盯旧任务,白费力气。

黎
黎昕

作者说不建议小团队上关键路径法挺实在的,我们三个人用看板就够了,强行搞依赖图反而增加管理成本。

李
李清越

浮动时间比关键路径更实用这个观点很新颖,以前只关注零浮动任务,忽略了日常盯盘用浮动时间更灵活。

董
董若溪

人组织的依赖治理案例很有参考价值,跨产品线依赖登记强制规则这个做法值得借鉴,但落地难度估计不小。

文章包含AI辅助创作:任务依赖关键路径全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/434261

赞 (0)
飞飞飞飞
依赖关系流程与规范:研发团队任务依赖流程优化关键指标
上一篇 7小时前
SS管理方法大全:研发团队任务依赖实操方法落地清单
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
