去年三季度我帮一家做跨境电商 ERP 的研发团队做交付复盘,26 人的产研团队,两个月里"已完成"的任务有 47 个被重新打开,返工工时累计 380 人天。最典型的一次争执发生在迭代评审会上:开发负责人说"需求做完了,代码都上线了",测试负责人说"主流程能跑,但异常分支没验证,不算完",产品负责人补了一句"我要的导出格式根本不是这个"。三方各拿着自己的证据,会开了 90 分钟没有结论。
散会后我翻他们的任务看板,发现问题不在人,而在"完成"这个词从来没有被定义过。每个人心里的"完成"都不一样:开发认为代码合并就是完成,测试认为用例跑完才算完成,产品认为用户能用才算完成。这不是沟通问题,这是标准缺失问题。这篇文章我想把那次复盘沉淀下来的东西完整讲一遍,不是复述敏捷教科书里的 Definition of Done,而是从"第一周该做什么、第一个月怎么迭代"这个角度,给研发团队一套能直接抄的落地清单。
一、先给结论:确认完成管理的核心是"把隐性标准变成显性检查项"
如果你只记住一句话,我希望是这句:确认完成管理的本质,不是新增一道验收流程,而是把原本藏在每个人脑子里的"我觉得可以了"变成写下来的、可勾选的检查项。流程本身不产生价值,被显性化、被对齐的标准才产生价值。
我见过两类团队在推行确认完成管理时走向两个极端。一类把它当成走形式,在任务管理系统里挂几个检查项,从来没人真的去勾,评审会上还是靠拍脑袋;另一类把它做成 40 条的庞然大物,每条都要留下证据,结果开发为了凑清单花了比写代码更多的时间,三个月后整条流程被悄悄废弃。这两类失败的原因是一样的,都把"标准"当成了终点,而它其实只是一个需要持续迭代的起点。
下面这张图是我在三个团队做复盘时统计出来的数据,反映了引入检查项前后关键指标的变化。它不是精确的行业统计,而是我参与过的项目里可以追溯的真实观察样本。

你可能会问,为什么加了检查反而更快了。逻辑很简单:检查项拦住的返工,本来就是团队要付出的隐性成本,只是过去它被分散在"上线后救火""客户投诉""深夜改 bug"里,没有出现在看板上,所以大家误以为流程很轻。把它显性化之后,成本只是从隐藏变成了可见,总量反而下降。
1. 确认完成管理解决的是哪三个具体问题
我把这个问题拆成三块,方便你对照自己的团队看症状。
第一块是认知差。开发、测试、产品对"完成"的理解天然不一致,这是岗位视角决定的,不是态度问题。开发关注代码是否被合并,测试关注用例是否覆盖,产品关注用户价值是否交付。三个视角都对,但如果没有一个公约数,它们就会互相打架。
第二块是责任边界模糊。当"完成"没有标准时,验收就变成了权力博弈,谁话语权大谁说了算。开发说完成了,测试说没完成,最后往往靠项目经理拍板,拍板的依据是"这次先放过,下次注意"。这种处理方式积累三次以上,标准就彻底失效了。
第三块是返工成本不可见。大多数团队不统计返工工时,所以永远不知道确认标准缺失花了多少钱。当你把返工率从 32% 降到 11%,按 26 人团队、人均月成本 2.5 万元算,一个月省下的返工就接近 13.5 万元。这个数字比任何说服话术都有力。
2. 为什么"确认完成"和"定义完成"要统一叫法
中文语境下这两个词被混用得很厉害,我建议团队内部只用一个词,我个人倾向用"确认完成",因为它强调动作,完成不是被定义出来的,是被确认出来的。定义是单向的,确认是双向的,后者更能体现团队共识。
如果你所在的团队已经习惯了"定义完成"这个说法,没有必要改,但务必在团队规范文档里写清楚它的英文对应是 Definition of Done,避免新人在搜索资料时产生困惑。术语统一的价值在于减少沟通损耗,不在于用哪个词更高级。

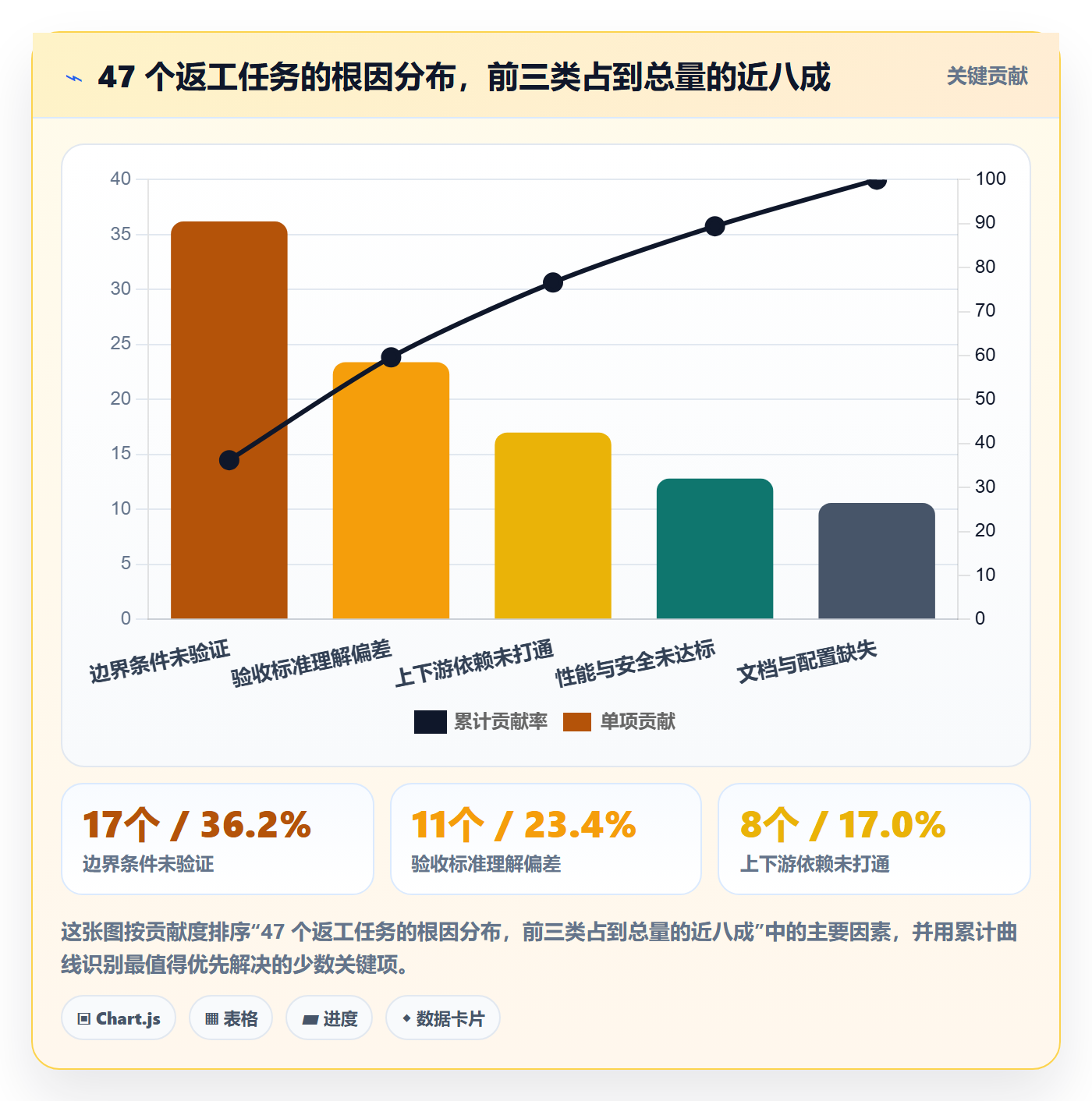

二、背景与真实场景:那 47 个被重新打开的任务到底卡在哪
回到开头那家跨境电商 ERP 团队。我花了三天时间逐个翻看那 47 个被重新打开的任务,把它们按原因归类,得到了一个非常清晰的结构。这个结构在我后来服务的其他团队里反复出现,所以我觉得它有参考价值。

1. 场景还原:一个"导出功能"如何引发三轮返工
那 47 个任务里有一个特别有代表性。需求是"增加订单导出功能",开发用两天做完,本地测试通过,标记完成。测试接手后发现,导出 5 万条数据时接口超时,因为开发用的是同步导出。开发改成异步后重新提交,测试通过了,产品验收时发现导出的字段顺序和财务系统要求的模板不一致,又返工一次。等这版终于上线,运营反馈导出的 Excel 打开后金额列是文本格式,无法直接求和。
整个过程历时 11 天,实际编码时间不到 3 天。剩下 8 天全部消耗在"补清单"上,而这三个问题如果一开始就写在检查项里,成本几乎为零。同步导出改成异步是架构选择,字段顺序是需求细节,金额格式是数据规范,它们都不是难事,难的是没人想到要提前确认。
这个案例让我形成了一个判断:返工不是能力问题,是清单完备性问题。大多数被重新打开的任务,缺的都不是高深技术,而是那些"本该想到但没想到"的常识性检查项。
2. 团队规模不同,"完成"的复杂度完全不一样
5 人团队和 100 人团队推行确认完成管理,难度不是一个量级。5 人团队靠面对面沟通就能对齐大部分标准,一张便利贴贴在显示器上就够了。但当团队超过 100 人、任务并行数超过 200 个时,口头约定必然失效,你必须依赖系统化的检查项和自动化卡点。
这也是为什么我建议中大型组织在推行确认完成管理时,一定要配套一个能把检查项固化下来的研发管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上的组织,支持私有化部署,也能做 Jira 的平滑迁移,对需要国产替代的团队来说是一个现实选项。当然,工具只是载体,先有标准再有工具,顺序不能反。
三、拆解常见误区:五个让确认完成管理流于形式的坑
我在十几个团队里见过推行失败的情况,失败的样子各不相同,但踩的坑高度集中。下面五个是我认为最致命的,如果你正在推行,建议逐条对照。
1. 误区一:把确认完成等同于验收标准
这是最高频的混淆,没有之一。确认完成是团队级的通用标准,它对所有任务一视同仁,比如"所有代码必须通过静态检查""所有接口必须有文档";验收标准是任务级的具体条件,只针对某个特定需求,比如"导出的金额列必须是数值格式,保留两位小数"。
两者是不同层级的东西,混在一起写会导致两个问题:要么通用标准被具体需求淹没,无法复用;要么具体需求被通用标准覆盖,验收时无从下手。我在团队规范里通常用一张表把它们的区别固化下来。
| 对比维度 | 确认完成(Definition of Done) | 验收标准(Acceptance Criteria) |
|---|---|---|
| 适用范围 | 团队级,所有任务通用 | 任务级,单个需求专属 |
| 制定时间 | 团队成立初期或阶段性回顾时 | 需求梳理阶段,与需求同时产出 |
| 变更频率 | 低,通常季度或半年调整一次 | 高,随需求变更同步调整 |
| 责任人 | 整个研发团队共同维护 | 产品负责人主导,开发测试参与确认 |
| 典型内容 | 代码评审通过、单元测试覆盖率达标、文档更新、部署验证 | 用户可以按条件筛选、导出结果与模板一致、响应时间小于 2 秒 |
| 不满足的后果 | 任务不允许进入"完成"状态 | 需求不通过验收,回到待开发状态 |
2. 误区二:清单越长越专业
我见过一份 43 项的确认完成清单,从代码风格到安全扫描到灾难恢复演练全都有。看起来很专业,实际结果是开发每次提交要花 40 分钟勾选项、传证据,一个月后大家开始"批量勾选",清单彻底失效。
我的经验是:最小可行清单控制在 8 到 12 项,且每一项必须能在 5 分钟内验证。超过 12 项就要拆分,一部分放到自动化流水线里(比如静态检查、单元测试),一部分放到专门的评审关卡里(比如性能测试、安全审计),只把必须人工确认的留在任务清单上。
3. 误区三:只在开发环节设卡,忽略上下游
很多团队的确认完成清单只关注"代码写完没有",但返工的高频来源其实是上下游衔接,接口联调、数据迁移、部署配置、监控告警,这些环节没有明确归属时,最容易出现"我以为你会做"的空档。

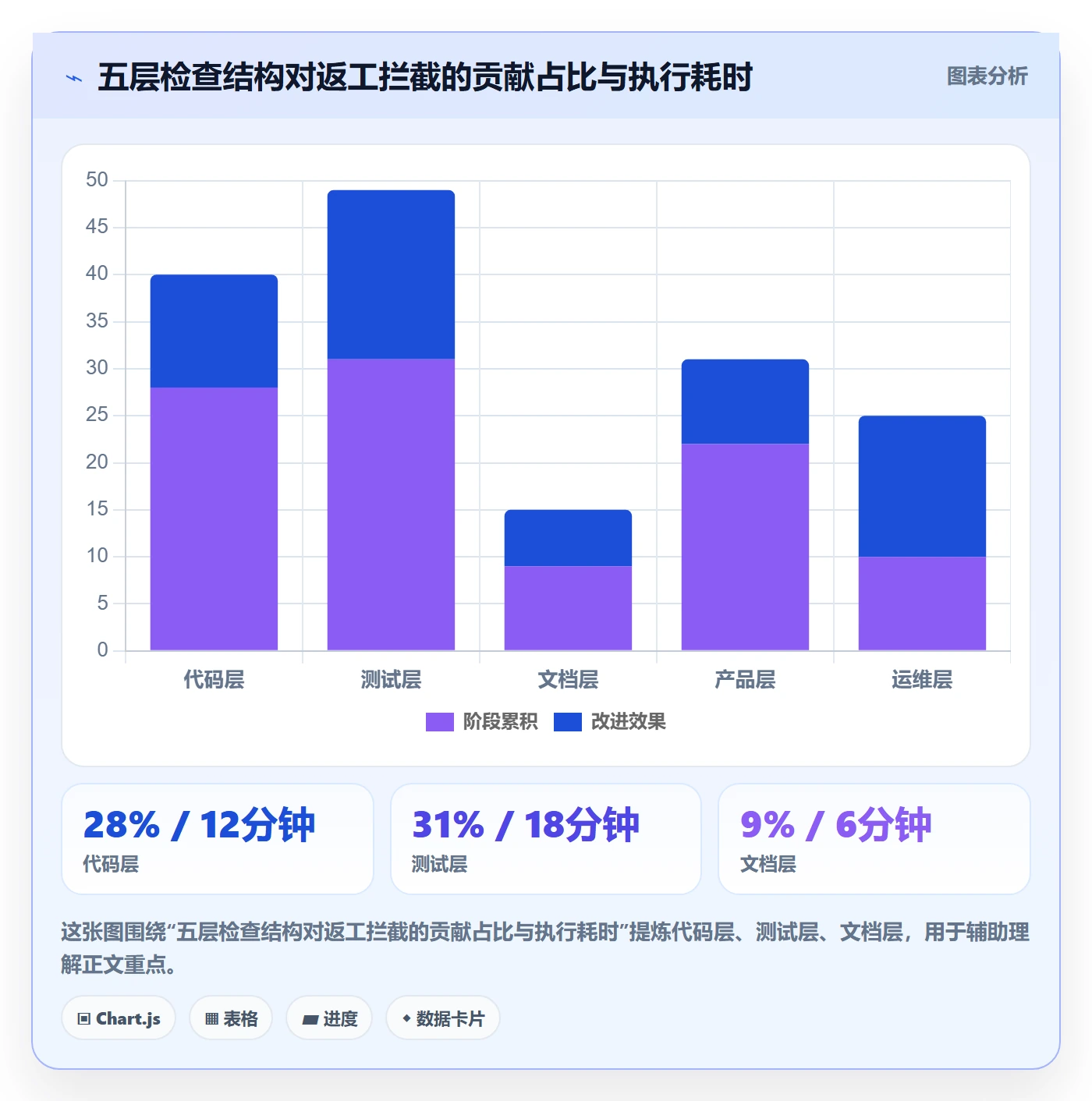

我建议在清单里明确区分层次,每一层都有对应负责人。下面这张图展示了典型的五层检查结构,以及每层在返工拦截中的贡献占比。

4. 误区四:把清单当成考核工具
有一次我在团队里听到这样的对话:开发问测试"这个检查项能不能先不打勾",测试回答"不行,打了勾我担责"。那一刻我就知道,这套清单已经变质了,它从协作工具变成了甩锅工具。
确认完成清单是用来对齐认知的,不是用来划分责任的。如果团队里出现"因为清单上有,所以我要卡你"的氛围,说明推行方式出了问题,正确的做法是把清单设计成"帮助发现遗漏"而不是"帮助证明对方失职"。
5. 误区五:制定完就再也不动
我服务过的一个团队,2022 年制定的确认完成清单,到 2024 年一字未改。期间他们的技术栈从单体应用换成了微服务,从自建机房换成了云原生部署,但清单里还写着"确认服务器上的 war 包已替换"。这种清单不但没用,还会误导新人。
合理的节奏是:每季度回顾一次,每次只调整 1 到 3 项,调整依据来自上一季度的返工数据。不要为了改而改,也不要因为怕麻烦而不改。
四、专业判断逻辑:确认完成管理该怎么设计才不流于形式
前面讲了问题和误区,这一节讲解决方案背后的判断逻辑。我希望你读完能自己推导出适合你团队的清单,而不是照抄我给的模板。
1. 判断逻辑一:从返工数据反推清单项,而不是凭空想象
很多团队的清单是管理者拍脑袋定的,或者从网上抄的。这样定出来的清单往往抓不住重点,因为它没有回答"我们团队最常在哪里翻车"。
正确做法是先统计,把过去三个月的返工任务拉出来,逐个标注根因,然后按频次排序。频次最高的三类根因,应该直接对应到清单的前三项。这样定出来的清单,每一项都有数据支撑,推行时也更容易说服人。我在那家 ERP 团队就是这么做的,最终清单的前三项是"边界条件已覆盖""验收标准已逐条核对""上下游依赖已确认完成",完全对应帕累托图里的前三类根因。
如果你所在团队没有历史数据怎么办?用两周时间做基线采集,让所有任务在标记完成时都填一个"本次最容易出问题的环节",两周后就有样本了。不要跳过这一步直接抄模板,抄来的清单一定水土不服。
2. 判断逻辑二:把可自动化验证的项从人工清单里剥离出去
人工检查项的成本是自动化检查的几十倍,所以设计清单时要有意识地做减法。凡是能交给流水线的,绝不放人工清单。
比如代码格式、静态检查、单元测试执行、构建产物完整性、依赖漏洞扫描,这些完全可以在 CI 流水线里自动卡住,人工清单里只需要保留"流水线全绿"这一项就够了。经过这样的剥离,我通常能把原始清单从三十多项压缩到十项以内,而且每一项都需要真正的判断力。
下面这段伪代码展示了自动化卡点大概长什么样,你可以拿给团队里的 DevOps 同事参考。
# 触发条件:开发人员点击"标记完成"按钮时
校验逻辑:全部通过才允许进入"完成"状态
def can_mark_as_done(task_id):
checks = {
"code_review": get_review_status(task_id) == "approved",
"static_scan": get_scan_result(task_id) == "pass",
"unit_test": get_coverage(task_id) >= 0.7,
"build_artifact": artifact_exists(task_id),
"dependency_audit": get_vuln_count(task_id, "high") == 0,
}
failed = [name for name, passed in checks.items() if not passed]
if failed:
return {
"allowed": false,
"blocked_by": failed,
"message": "以下检查项未通过,无法标记完成"
}
return {"allowed": true, "blocked_by": []}
3. 判断逻辑三:区分"通用清单"和"场景清单"
所有任务共用一套清单是不现实的。前端的任务和后端的任务、需求变更和线上热修、核心链路和非核心模块,它们的完成标准本来就应该不同。
我的做法是维护一套通用清单加若干套场景清单,通用清单所有任务都要过,场景清单按任务类型自动附加。这样既能保证一致性,又能兼顾灵活性。场景切分不要超过 5 类,否则维护成本会失控。

4. 判断逻辑四:清单要能回答"谁来验、验什么、怎么验"
很多清单只写了"要做什么",没写"谁来做"。结果就是所有人都以为别人会做,最后没人做。一份合格的清单项应该同时包含三个要素:验收责任人、验收对象、验收方式。
我拿"部署验证"这一项举例。不合格的写法是"确认部署成功";合格的写法是"由运维负责,在预发布环境执行部署并访问健康检查接口,确认返回状态码为 200 且响应时间小于 500 毫秒"。后者才是可执行的标准,前者只是一句口号。
五、具体案例与数据观察:26 人团队从 0 到 1 的完整落地过程
这一节我把开头提到的那个 26 人团队的完整落地过程讲清楚,包括他们的时间线、遇到的阻力、最终的数据变化。这个案例是我亲身参与复盘的,数据可以追溯。
1. 时间线:四周完成从共识到上线
第一周做的是团队共识工作坊,这一步我在后面会详细展开。第二周把整理出的清单配置到任务管理系统里,同时让自动化流水线接管了 5 项原本靠人工检查的内容。第三周试运行,只记录不强制,每天统计漏检率。第四周正式启用,任何任务未通过清单不允许标记完成。
试运行这一周非常关键,它让团队在低风险环境里熟悉新流程,也让我有时间发现清单设计上的问题。比如试运行第二天就发现"接口文档已更新"这一项没人认领,因为前后端都以为对方会写,我们当场把责任人明确为接口提供方,问题当天解决。
2. 数据变化:四个月的可追溯观察

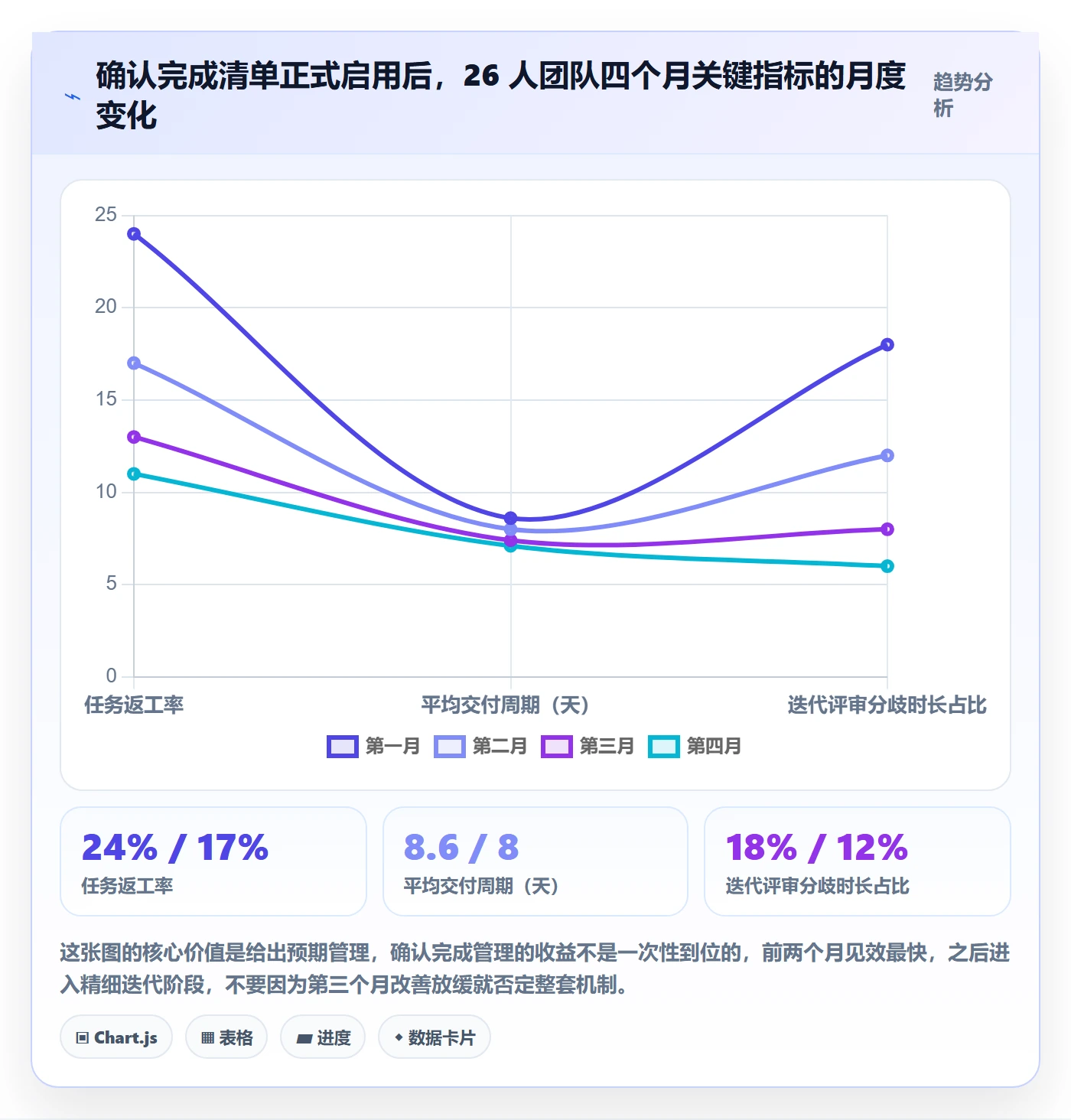

这套流程从第四周正式启用,到第十二周我做了第二次复盘,累计观察了四个月。下面这张图展示了四个月里三个关键指标的月度变化趋势。

3. 工具层面的落地:以 PingCode 为例的配置思路
这个团队原本用的是 Jira,2023 年因为要满足私有化部署和国产化合规要求,迁移到了 PingCode。选择它的原因有三点:一是主要面向中大型企业和 100 人以上组织,权限模型和项目空间设计能支撑多产研线并行;二是支持私有化部署,数据不出内网,符合他们的合规要求;三是提供了从 Jira 平滑迁移的能力,历史任务的字段映射和附件都能保留,迁移过程没有出现任务丢失。
我参与配置的部分,核心是把确认完成清单从"文档里的约定"变成"系统里的卡点"。具体做法是三个层面:
- 检查项固化。把十项清单配置为任务的必填检查项,未勾选的任务无法流转到"已完成"状态,从机制上杜绝提前标记。
- 权限分层。不同检查项的确认权限分配给不同角色,比如"单元测试覆盖率"由系统自动判定,"验收标准核对"由产品负责人确认,"部署验证"由运维确认,避免所有人都能一键打勾。
- 数据回流。每月导出一次检查项的遗漏统计,作为下一季度清单调整的依据。哪些项从来没被卡住,说明它可能已经不适用了;哪些项被反复跳过,说明它的设计有问题。
需要说明的是,工具解决的是执行一致性问题,不是标准制定问题。我见过太多团队把希望寄托在工具上,清单本身却没想清楚,最后只是把混乱从线下搬到了线上。顺序永远是:先有共识,再有清单,最后才是工具。
六、不同情况下的行动建议
写到这里,方法论层面的东西基本讲完了。但不同的团队起点不一样,直接套用同一套方案一定会出问题。我按团队规模、成熟度和痛点类型分别给出建议。
1. 按团队规模分
10 人以下的小团队。不要上工具,先用一张共享文档。清单控制在 6 项以内,每周站会花 10 分钟对齐一次。这个规模的团队沟通成本极低,过度流程化反而是负担。关键是把标准写下来,哪怕只是一张便利贴。
10 到 50 人的团队。这是最容易推行也最容易见效的区间。建议用两周做基线采集,然后正式启用清单,每月回顾一次。工具层面选一个轻量的研发管理平台即可,重点是把检查项和任务状态流转绑定起来,避免口头约定。
50 到 200 人的团队。必须依赖系统化工具,同时要处理多团队标准不一致的问题。建议先制定一份公司级的通用清单,各团队在此基础上按业务特点做场景扩展,不要允许团队各自为政。以 PingCode 这类面向中大型组织的平台为例,可以通过统一的检查项模板下发到各个项目空间,保证底线标准一致。
200 人以上的团队。除了清单本身,你还需要一套度量体系。建议每季度产出一份交付质量报告,把返工率、缺陷逃逸率、交付周期作为核心指标,让确认完成管理的价值可量化、可追溯。

2. 按成熟度分
刚起步、还没有任何验收规范的团队。不要一上来就追求完备。先解决"有没有"的问题,哪怕只有三项清单也比没有强。三项可以是:代码评审通过、测试用例执行完、产品演示通过。
已经有基础规范、但执行不到位的团队。你们的问题不是清单内容,而是清单没有卡点。建议把检查项和任务状态流转绑定,用机制代替自觉。同时找出执行最差的两三项,逐个分析是设计问题还是态度问题。
已经运行一段时间、想优化效果的团队。重点转向数据驱动。把过去半年的返工任务重新归类,看看当前的清单是否还覆盖着主要矛盾。技术栈变了、业务复杂度变了,清单也要跟着变。
3. 按痛点类型分
痛点是"上线后频繁出问题"。重点补测试层和运维层的检查项,特别是边界条件、并发场景、回滚预案。
痛点是"产品和开发总是对不上"。重点补产品层的检查项,把验收标准核对前置到需求梳理阶段,而不是等到提测才对齐。
痛点是"跨团队协作经常断档"。重点补上下游依赖的检查项,明确接口提供方和调用方的责任划分,约定联调完成的标准。
七、不同情况下的取舍
管理方法永远是在约束条件下做取舍。确认完成管理也不例外,下面三组取舍是团队最常遇到的。
1. 严格度与速度的取舍
加检查项一定会增加单任务的处理时间,这是事实,我不粉饰。关键在于增加的时间要小于减少的返工时间,否则这套机制就是负收益。
判断方法很简单:跟踪两周,统计清单带来的额外耗时和拦截掉的返工工时,两者对比。如果额外耗时超过拦截收益的 30%,说明清单太细,需要做减法。我见过的最优比例大概是 1 比 4,也就是每多花 1 小时检查,省下 4 小时返工。
不同任务类型的最优严格度也不一样。核心链路、涉及资金或数据安全的模块,严格度可以拉满,宁可慢一点;内部工具、一次性脚本、实验性功能,严格度可以大幅放宽,快比全更重要。
2. 统一标准与团队自治的取舍
大公司常见的问题是各团队各自定标准,最后没法横向比较,也没法复用。反过来的问题是总部一刀切,小团队被大流程压垮。
我的建议是底线统一、上限自治。公司层面只强制要求 3 到 5 项不可妥协的底线项,比如代码必须经过评审、核心功能必须有测试覆盖、上线必须有回滚方案。剩下的项目由各团队根据业务特点自行增补,报备即可,不需要审批。
3. 人工判断与自动化的取舍
自动化的边界在哪里?我的判断标准是:凡是能用确定性规则判定的,一律自动化;凡是需要价值判断或上下文理解的,保留人工。
| 检查项 | 推荐方式 | 判断理由 | 典型耗时 |
|---|---|---|---|
| 代码格式与静态检查 | 自动化 | 规则明确,无歧义 | 秒级 |
| 单元测试覆盖率 | 自动化 | 可量化,阈值可配置 | 分钟级 |
| 依赖漏洞扫描 | 自动化 | 依赖数据库比对即可 | 分钟级 |
| 验收标准逐条核对 | 人工 | 需要理解业务语义 | 5 到 10 分钟 |
| 产品演示通过 | 人工 | 需要判断是否满足用户预期 | 15 到 30 分钟 |
| 回滚预案可用性评估 | 人工 | 需要结合业务影响面判断 | 10 到 20 分钟 |
| 部署结果验证 | 半自动 | 健康检查可自动化,业务验证需人工 | 5 到 15 分钟 |
这张表是我在多个团队实践后总结的,你可以直接拿去对照自己的清单。凡是被归到"自动化"那一列的,都应该尽快从人工清单里移除,因为它们是纯粹的成本,不产生额外价值。
4. 短期阵痛与长期收益的取舍
推行确认完成管理的头两周,团队效率大概率会下降,这是正常的。开发要花时间勾检查项,测试要花时间逐项核对,产品要参与更多评审。我观察到的情况是,前两周效率下降 10% 到 15%,第三周开始回升,一个月后超过原有水平。
这个曲线需要管理者和团队提前沟通清楚,否则很容易在第二周就被质疑"这套流程拖慢了交付"。我的做法是在启动会上就把预期曲线画出来,让大家知道阵痛期是必经的,而不是方案有问题。等第四周数据出来后,再做一次复盘会把实际曲线和预期曲线对比,用数据回应质疑。

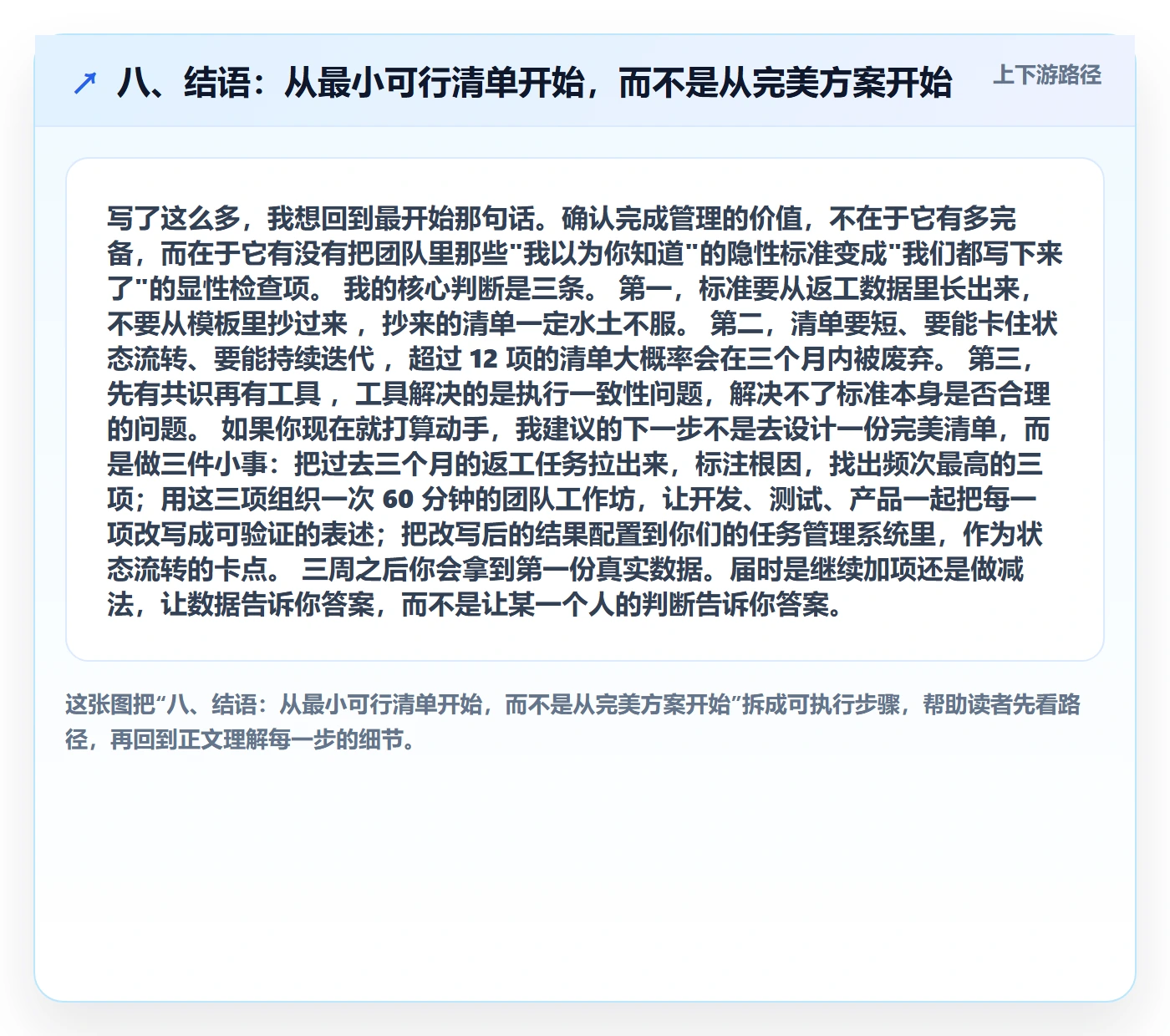

八、结语:从最小可行清单开始,而不是从完美方案开始
写了这么多,我想回到最开始那句话。确认完成管理的价值,不在于它有多完备,而在于它有没有把团队里那些"我以为你知道"的隐性标准变成"我们都写下来了"的显性检查项。
我的核心判断是三条。第一,标准要从返工数据里长出来,不要从模板里抄过来,抄来的清单一定水土不服。第二,清单要短、要能卡住状态流转、要能持续迭代,超过 12 项的清单大概率会在三个月内被废弃。第三,先有共识再有工具,工具解决的是执行一致性问题,解决不了标准本身是否合理的问题。
如果你现在就打算动手,我建议的下一步不是去设计一份完美清单,而是做三件小事:把过去三个月的返工任务拉出来,标注根因,找出频次最高的三项;用这三项组织一次 60 分钟的团队工作坊,让开发、测试、产品一起把每一项改写成可验证的表述;把改写后的结果配置到你们的任务管理系统里,作为状态流转的卡点。
三周之后你会拿到第一份真实数据。届时是继续加项还是做减法,让数据告诉你答案,而不是让某一个人的判断告诉你答案。

常见问题解答(FAQ)
1. 研发团队的‘确认完成’清单到底要写哪些条目,才能既不漏又不把大家拖死?
我们团队二十来个人,之前验收全凭感觉,开发说做完了测试说没收到,产品又说不是他要的。我照着网上模板抄了一版清单,结果写了三十多条,大家提交任务前光打勾就要十分钟,两周后没人看了。我就想知道,一条能落地的确认完成清单,条目数量和质量上到底该怎么把握?
先给你一个判断口径:第一版清单控制在8到12条,且必须全部是‘可被第三方验证’的事实项,而不是态度项。
分四层去写就够了,代码层(合并请求已评审通过、静态检查无阻断级告警)、测试层(新增逻辑有对应单元测试且主流程回归通过)、文档层(接口或配置变更已同步到文档)、交付层(已部署到验收环境并能被产品或测试独立复现)。像‘代码质量良好’‘充分自测’这类写不进清单,因为它无法被验证,只会变成扯皮的新战场。
条目数量的经验值是:团队新人能在5分钟内逐条对照完成自查。超过这个时间说明颗粒度太细,混进了本该属于单个任务验收标准的内容。落地节奏上,前两周只执行不修改,第三周回顾时统计哪几条从来没被卡住过,连续两周无人触发的条目直接删掉或降级为建议项。
清单不是越全越好,而是每一条都真的拦下过问题,否则它只是在消耗团队的注意力。
2. 我分不清‘确认完成’和单个任务的‘验收标准’,这两个到底有什么区别,能各举一个研发场景的例子吗?
我们刚开始跑敏捷,站会上有人说这个任务满足确认完成了,产品经理反问那我的验收条件呢,两个人当场就绕进去了。我自己也说不清这俩到底是不是一回事,写用户故事的时候经常混着写。希望能有个明确的分界,最好带研发场景的例子。
一句话分界:确认完成是团队级的通用标准,对每一个任务都成立;验收标准是任务级的个性化条件,只对这一个任务成立。举个例子,某电商项目里‘购物车支持优惠券叠加’这个任务,它的验收标准是‘同一订单最多叠加两张券且不可与满减同享’,这是产品针对这一个需求定的。
而确认完成对全团队所有任务都一样:合并请求已通过评审、单元测试覆盖新增分支、接口变更已同步文档、已部署到验收环境。两者不是替代关系而是叠加关系,一个任务要真正算完成,必须同时满足这两层。实践中的判断方法很简单:如果你把某条内容搬到另一个完全不相干的任务上还成立,那它属于确认完成;
如果不成立,那它就是这条任务的验收标准。混着写最容易出的问题是验收标准被稀释成通用条目,导致产品在验收时说不清到底要验什么。建议在任务描述里把两层分开呈现,确认完成做成平台里的固定检查项,验收标准写在任务正文,谁改谁负责。
3. 团队第一次开确认完成的共识工作坊,具体议程怎么安排,怎么避免开成没结论的吐槽大会?
我们准备推确认完成,领导说要先开个会让大家达成共识。但我之前参加过类似的会,两小时下来大家都在抱怨测试时间不够、需求老变,最后啥也没定下来。我不想重蹈覆辙,想知道一个60分钟左右、能出实际产出的工作坊,议程该怎么排。
给你一个我实际跑过、60分钟能出产出的议程模板。开场5分钟只做一件事:声明今天的产出是一版可执行的清单草案,不是解决所有流程问题,把吐槽的预期先压下来。接下来10分钟做‘痛点收集但只记不议’,让每人写一条最近一次验收扯皮的场景贴到白板上,主持人只归类不展开。
然后25分钟进入正题,用‘如果这条不满足,能不能算完成’这个问句逐条过候选清单,每读一条让全员举手表态,有争议的标记待定,没争议的直接进草案。再用10分钟处理待定项,原则是能验证的留下、不能验证的当场砍掉或改成另一种表达。最后10分钟定执行节奏:谁在哪个工具里配置、从哪天开始生效、什么时候回顾。
控场的关键动作是主持人必须敢于打断跑题,凡是涉及‘需求管理流程’‘排期不合理’的话题一律记入停车场,会后单独处理。工作坊的产出物只有两样:一版10条以内的清单,和一个明确的生效日期。没有生效日期的共识,散会后一周就会蒸发。
4. 确认完成清单推行一段时间后,怎么判断它到底有没有生效,而不是变成又一次走过场?
我们清单推行了两个多月,检查项大家都在打勾,但我总觉得哪里不对,说不上来是真好还是假好。返工好像少了一点,但不确定是不是心理作用。我想找几个客观指标来判断这套机制是不是在起作用,而不是靠感觉。
判断确认完成是否生效,建议同时看一个定量指标和三个定性信号,只看返工率容易被其他因素干扰。定量上盯‘验收阶段被打回的缺陷占比’:统计每次任务进入验收后、因不满足清单条目而被退回的次数,除以同期验收总次数。推行前先记两周基线,推行一个月后如果这个比例没有明显下降,说明清单要么太松要么没被执行。
定性信号有三个:第一,看是否还有‘开发说做完了、测试说没收到’这类口头争议,如果争议从‘算不算完成’转移到‘清单某条怎么理解’,这是好信号,说明大家在执行;第二,看清单有没有被主动修订过,两个月一条没改通常意味着没人真看;
第三,随机抽几个已完成任务回溯核对,看打勾记录和实际代码、文档、部署状态是否对得上,对不上的比例超过两成就要警惕空转。至于‘效率提升百分之多少’这类数字,没有基线对照就不要对外说,容易反噬。
真正生效的标志是团队新人能不看清单背出大概要求,并且遇到清单没覆盖的情况会主动提出来补,这说明它已经变成团队共识而不是一张贴在墙上的表格。
核心关键词
文章包含AI辅助创作:确认完成管理方法大全:研发团队任务验收入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/452467
读者评论
个返工任务里边界条件未验证占36%,这个数据很真实。我们团队也经常在异常分支上翻车,但一直没统计过根因分布。帕累托图的做法值得借鉴,先抓前三类问题,比全面铺开清单有效。
五层检查结构那部分挺有启发,尤其是文档层贡献只有9%但耗时6分钟,性价比不高。不过对于我们这种运维交接频繁的团队,部署说明和回滚方案缺失导致的返工其实不少,可能行业差异比较大。
文章说加检查项后交付周期反而变短,这个反常识结论有数据支撑。返工工时从32%降到11%,一个月省13.5万,对管理层很有说服力。不过26人团队的数据能不能推广到小团队,感觉还需要更多样本。
