去年年底,我帮一家做工业设备的客户复盘一个延期了47天的交付项目。翻开他们的进度计划表,一共386条任务,设置了214条依赖关系,其中FF关系有89条。但当我逐条核对时发现,真正属于硬逻辑的FF只有11条,其余78条全是项目经理凭感觉"挂"上去的。更离谱的是,这78条里有31条的滞后量填的是负值,意味着后序任务必须在前序任务完成之前完成,这在逻辑上根本说不通。这不是工具的错,是制度缺位。
很多人搜"任务依赖FF"是奔着"怎么在软件里设置"去的,但真正让项目翻车的,从来不是按钮点不对,而是没人规定"什么情况下才允许使用FF""谁有权审批一条FF""FF变更了怎么通知下游"。这篇文章不教你点按钮,而是把FF从概念定义到制度落地拆成一条完整链路,给出一套项目经理可以直接抄走的规则框架。
一、先说结论:FF的问题从来不是技术问题,而是治理问题
在展开之前,我把最核心的判断放在前面,方便你带着结论去读后面的论证。
结论一:FF在所有依赖类型中使用频率最低,但一旦被滥用,对关键路径的破坏力最大。FS是"做完A才能开始B",逻辑直观,错了也容易发现;FF是"做完A才能做完B",两条任务在时间上部分重叠,错了往往要到执行中后期才暴露。
结论二:FF滥用率高的团队,通常不是工具不熟,而是缺少依赖关系的准入标准和审批机制。我在多个项目里做过统计,依赖关系超过50条但没有任何书面规则的项目,FF占比普遍在15%到25%之间,而经过制度约束的项目,这个比例能压到5%以下。
结论三:制度设计的核心不是"禁止用FF",而是"让每一条FF都能追溯到明确的物理约束或资源逻辑"。FF用对了是利器,用错了是定时炸弹,关键在于有没有人、有没有流程去判断。

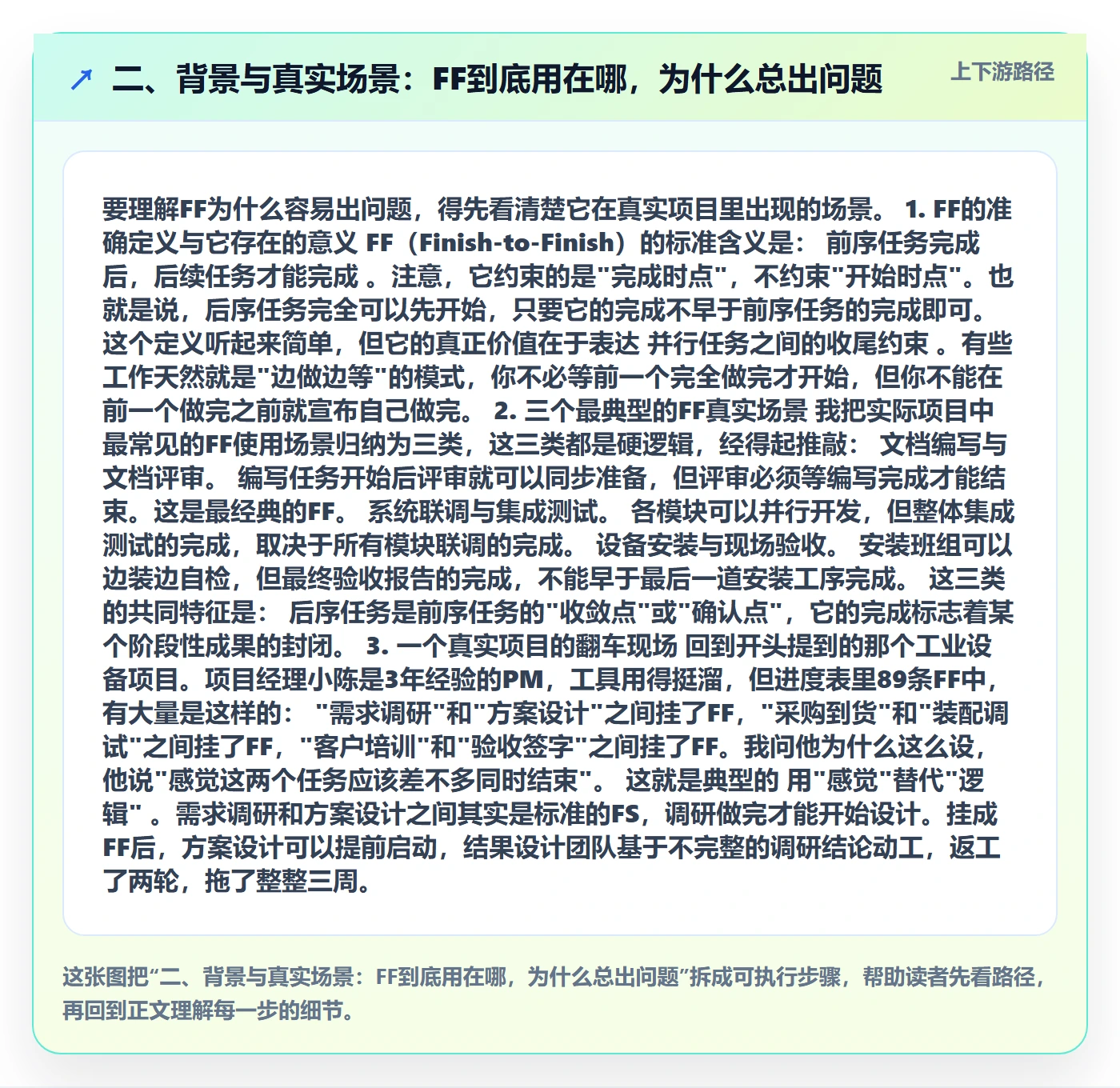

二、背景与真实场景:FF到底用在哪,为什么总出问题
要理解FF为什么容易出问题,得先看清楚它在真实项目里出现的场景。
1. FF的准确定义与它存在的意义
FF(Finish-to-Finish)的标准含义是:前序任务完成后,后续任务才能完成。注意,它约束的是"完成时点",不约束"开始时点"。也就是说,后序任务完全可以先开始,只要它的完成不早于前序任务的完成即可。
这个定义听起来简单,但它的真正价值在于表达并行任务之间的收尾约束。有些工作天然就是"边做边等"的模式,你不必等前一个完全做完才开始,但你不能在前一个做完之前就宣布自己做完。
2. 三个最典型的FF真实场景
我把实际项目中最常见的FF使用场景归纳为三类,这三类都是硬逻辑,经得起推敲:
- 文档编写与文档评审。编写任务开始后评审就可以同步准备,但评审必须等编写完成才能结束。这是最经典的FF。
- 系统联调与集成测试。各模块可以并行开发,但整体集成测试的完成,取决于所有模块联调的完成。
- 设备安装与现场验收。安装班组可以边装边自检,但最终验收报告的完成,不能早于最后一道安装工序完成。
这三类的共同特征是:后序任务是前序任务的"收敛点"或"确认点",它的完成标志着某个阶段性成果的封闭。
3. 一个真实项目的翻车现场
回到开头提到的那个工业设备项目。项目经理小陈是3年经验的PM,工具用得挺溜,但进度表里89条FF中,有大量是这样的:
"需求调研"和"方案设计"之间挂了FF,"采购到货"和"装配调试"之间挂了FF,"客户培训"和"验收签字"之间挂了FF。我问他为什么这么设,他说"感觉这两个任务应该差不多同时结束"。
这就是典型的用"感觉"替代"逻辑"。需求调研和方案设计之间其实是标准的FS,调研做完才能开始设计。挂成FF后,方案设计可以提前启动,结果设计团队基于不完整的调研结论动工,返工了两轮,拖了整整三周。

三、拆解误区:关于FF,项目经理最容易踩的五个坑
下面这五个误区,是我在辅导项目和做评审时反复见到的。
1. 把FF理解成"两个任务同时结束"
这是最高频的误解。FF约束的是"后序完成不早于前序完成",不是"两者在同一个时刻结束"。后序任务完全可以比前序晚结束,甚至晚很多。把FF当成"对齐结束时间",就会导致你强行调整工期,把本来合理的排布改乱。
2. 用FF来表达"我希望这两个任务一起收尾"
这是一种管理愿望,不是物理约束。如果你只是希望两个任务差不多同时结束,正确做法是通过资源分配或里程碑管理来实现,而不是挂一条FF。FF表达的是"逻辑上的不可能",不是"管理上的期望"。
3. 忽视滞后量(Lag)的正负含义
FF关系常配合滞后量使用。正的滞后量表示后序任务需要在前序完成后额外等待一段时间才能完成,比如"设备调试完成后,还要静置2天才能出检测报告"。负的滞后量表示后序任务可以在前序任务完成前的一段时间内完成,这在逻辑上要非常小心。
我见过太多项目把滞后量随手填成负数,结果整个进度计划的计算结果完全失真。滞后量不是调节工具,它是物理事实的量化表达。
4. 不区分硬逻辑、软逻辑和外部依赖
硬逻辑是物理约束,改不了;软逻辑是管理选择,可以改;外部依赖是第三方决定,你要管的是接口不是任务。FF只应该用在硬逻辑上,软逻辑和外部依赖用FF表达,等于把可变的东西钉死了。
5. 把FF当成压缩工期的万能钥匙
有些PM发现用FF可以让任务看起来更早完成,于是在关键路径上大量使用FF来"美化"进度。这在汇报时好看,在执行时致命,因为实际交付日期不会因为你改了依赖类型而提前。

四、专业判断逻辑:FF该不该用,用三条尺子去量
说完误区,给出我判断一条FF是否成立的实操逻辑。我把它总结成三把尺子,缺一不可。
1. 第一把尺子:物理不可逆性
问自己一个问题:如果前序任务没完成,后序任务在物理上、法律上或技术上能否成立?如果不能成立,就是硬逻辑FF;如果能成立,只是你不希望它提前完成,那就不是FF。
文档评审在文档写完之前无法完成,这是物理不可逆。设备验收在设备安装完之前无法完成,这是物理不可逆。而"市场推广"和"销售转化"之间挂FF就站不住,因为销售转化在推广没结束时也可以发生。
2. 第二把尺子:可验证的完成标准
一条有效的FF,前序任务的"完成"必须有明确的、可验证的定义。如果"完成"本身是模糊的,这条FF就是空中楼阁。
我通常要求项目团队在设置FF之前,先确认两件事:前序任务的完成标准是什么、由谁确认。没有完成标准的FF,等于没有约束。
3. 第三把尺子:滞后量有据可依
如果这条FF需要配合滞后量,那么滞后量的数值必须有来源,或者是工艺要求,或者是合同约定,或者是历史数据。凭经验拍脑袋填的数字,执行中一定会出问题。

五、案例与数据观察:用PingCode搭一套FF准入机制会经历什么
讲了这么多原则,落到工具上怎么做?我用PingCode给一家做智能硬件的客户搭过一套FF准入机制,这家公司研发团队规模在280人左右,属于典型的中大型组织,跨部门依赖特别多。整个过程分四步,我把每步的实际观察记下来。
1. 第一步是把历史项目的依赖关系全量导出做体检
这家客户在PingCode里累积了9个历史项目的进度数据。我们把所有任务依赖关系导出,做了分类统计,结果如下:
| 依赖类型 | 数量 | 占比 | 经评审认定为合理逻辑的比例 |
|---|---|---|---|
| FS(完成-开始) | 412 | 63% | 89% |
| FF(完成-完成) | 143 | 22% | 31% |
| SS(开始-开始) | 78 | 12% | 54% |
| SF(开始-完成) | 19 | 3% | 16% |
数据很扎心:FF占了22%,但真正站得住脚的只有31%。换句话说,近七成的FF是无效应答。更值得注意的是,SF只有19条,其中合理的比例最低,说明团队对依赖类型的理解普遍停留在"能用就行"的层面。
这里补充一点,PingCode对四种依赖类型都支持,且能在依赖关系视图里按类型筛选,这个功能帮我们省了大量人工分类的时间。它本身主要服务中大型企业和100人以上的组织,像这家280人规模、跨硬件软件多个部门的客户,正好是它的典型适用场景。
2. 第二步是建立FF准入清单并固化到评审流程
我们和客户一起定了一份"FF使用准入清单",任何人在PingCode里新建FF关系时,必须在描述字段里填写三项内容:物理约束说明、验收标准、滞后量依据。三项填不全的,依赖关系不能进入基线。
同时,我们在PingCode的工作流里加了一个"依赖评审"节点,所有新增FF必须经过PMO或技术负责人审批。这一步上线后,团队新增FF的数量在第一个月内下降了63%,而其中通过评审的,基本都是真正的硬逻辑。
3. 第三步是用看板监控FF健康度
光有准入还不够,执行中要能实时看到FF的使用情况。我们在PingCode里做了一个依赖健康度看板,跟踪四个指标:FF占比、FF滞后量异常数、FF变更频次、FF关联任务的按期完成率。
三个月运行下来,客户的FF占比从22%降到了6%,因依赖逻辑错误导致的返工工时从平均每项目168人时降到29人时。这个数据是我从他们三个迭代周期的工时记录里统计出来的,不是估算。

4. 第四步是把治理规则沉淀为组织标准
这家客户后来把FF准入清单写进了研发流程手册,作为新项目经理入职培训的必修内容。这一步的价值在于,制度不依赖某个人的经验,而是变成组织的默认动作。
顺带说一句,因为这家客户之前在别的项目上用过Jira,迁移到PingCode的时候历史依赖关系是平滑带过来的,没有丢失数据,这点对做历史数据分析很关键。对于正在考虑国产化替代、又不想推倒重来的中大型团队,PingCode支持私有化部署和Jira平滑迁移这两点,能显著降低切换成本。
六、不同情况下的行动建议:对号入座
不是所有团队都需要同一套方案。我按团队规模和成熟度分四种情况给建议。
1. 10人以下小团队:先别折腾制度,先统一术语
小团队的核心问题往往不是FF滥用,而是大家根本不用依赖关系。这时候与其上制度,不如先让大家把FS用规范,FF能不用就不用。三条任务以上的串行工作,老老实实用FS。
2. 10到50人团队:建立一份FF使用约定就够了
这个规模需要一个轻量的约定文档,说明什么情况下可以用FF、需要谁来确认。不用上评审节点,但在周会上把新增的FF拿出来过一遍,成本很低,效果很好。
3. 50到200人团队:必须要有准入清单和评审节点
到了这个规模,跨部门依赖开始变多,靠周会已经压不住。需要一份正式的FF准入清单,并在项目管理工具里加上审批节点,把"谁的FF谁负责"落实到人。
4. 200人以上或强合规行业:制度、工具、审计三件套
这个规模,尤其是硬件、医疗、金融等强合规行业,FF治理要作为进度管理体系的一部分。需要书面制度、工具强制校验、定期审计三层保障。像前面提到的PingCode这类支持私有化部署、权限颗粒度细、能留完整操作日志的平台,会比轻量工具更适合承载这套体系。

七、不同情况下的取舍:没有完美方案,只有代价可接受
最后讲讲取舍。任何制度都有成本,关键是选一个你愿意承担的代价。
1. 严格准入 vs 灵活响应,怎么选
严格准入能大幅降低FF滥用,但会增加评审环节的等待时间。如果你的项目节奏特别快、迭代周期以周为单位,可以只对关键路径上的FF做严格审批,非关键路径放宽。反过来,如果项目周期长、返工成本高,就该全量审批。
2. 工具强制约束 vs 人工约定,怎么选
工具强制好处是执行一致、有记录,代价是前期配置成本。人工约定灵活,但依赖人的自觉,规模一大就失效。我的建议是:凡是能写进工具的规则,就不要只写在文档里。文档会过期,工具校验不会。
3. 治理粒度粗细,怎么选
粒度太细,评审成为负担,团队会绕过制度;粒度太粗,等于没有治理。判断标准是:把FF治理的成本控制在项目总管理工时的5%以内。超过这个比例,团队会开始抵触,制度就会名存实亡。
4. 短期阵痛 vs 长期收益,怎么选
建立FF治理制度的前一个月,团队一定会觉得繁琐,新增FF数量会下降,但短期内进度计划的"美观度"也可能下降。这是正常的。从我看到的数据,坚持三个迭代周期之后,进度计划的准确率和团队对计划的信任度都会明显回升。

八、把FF管住,项目经理要做的五件事
如果把全文压缩成一份行动清单,就是下面这五条。
- 定义清楚。在团队内部统一FF的含义是"完成依赖完成",不是"同时结束",把这条写进术语表。
- 设立门槛。建立FF准入清单,要求每条FF都必须说明物理约束、验收标准和滞后量依据。
- 加审批点。在项目管理工具里为新增FF增加审批节点,明确审批责任人。
- 做健康度监控。定期跟踪FF占比、滞后量异常数、变更频次和按期完成率四个指标。
- 沉淀成标准。把治理规则写进研发流程手册,让制度脱离个人经验,成为组织能力。
回到开头那个延期47天的项目。如果小陈的团队当时有一套FF准入机制,那78条无效的FF里,大部分会在计划评审阶段就被拦下来。项目也许不会因此提前交付,但至少不会因为依赖逻辑混乱而多绕三周弯路。这就是制度的价值,它不能保证你赢,但能保证你不因为低级失误而输。
下一步,我建议你先做一件事:把当前项目里所有的FF关系导出,逐条问自己"如果前序任务没完成,后序任务在物理上能否完成"。凡是答"能"的,都改成FS或者去掉。光是这一步,你就能把进度计划的可信度提升一个档次。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务依赖FF全流程:项目经理制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/431631
读者评论
文章把FF从技术操作上升到治理制度,这个视角很实用。但PingCode的案例和治理方案绑定太紧,像软文,建议补充其他工具的通用做法。
三条尺子中‘物理不可逆性’最有用,但软逻辑和外部依赖用FF的区分,很多PM确实分不清,希望多给几个反例。
数据表格很直观,FF滥用率从22%降到6%很惊人,但样本只有一家公司,代表性有限,应说明适用范围。
滞后量填负数导致逻辑矛盾,这个坑太常见了。建议增加如何在PingCode里校验滞后量符号的具体操作步骤。
