去年我接手了一个跨部门协作的诊断项目,涉及市场、产品、研发、运营四个部门,一共 37 个人参与,项目周期原定 8 周,实际执行了 14 周。复盘时我做了一件很多团队忽略的事:把整个项目从立项到交付的任务流转日志全部拉出来做了一次数据分析。结果触目惊心,37 个人在 14 周里,真正用于推进任务的时间占比只有 31%,剩下的 69% 消耗在等待确认、重复沟通、返工和"不知道下一步该谁做"上。
更关键的是,当我拿着这份数据去和各部门负责人沟通时,几乎所有人都说"我感觉我们挺忙的",但没人能准确说出到底忙在哪、卡在哪一环。这不是态度问题,而是跨部门任务执行效率的盲区,本质上是一个数据可见性问题。今天这篇文章,我会把这套从指标设计到数据采集、从分析方法到模板落地的完整方法论拆开来讲,每个部分都配可直接套用的模板。
先给结论:跨部门提效的核心不是流程,是数据可见性
我在过去三年里参与过 20 多个跨部门协作的诊断和优化项目,横跨互联网、制造业和咨询服务行业。如果只让我给一个结论,那就是:绝大多数跨部门任务执行效率低,不是因为流程设计得不好,而是因为没有人能看到真实的执行状态。
大部分团队管跨部门任务的方式是:开会同步、群里 @人、Excel 登记。这三样东西有一个共同的致命缺陷,它们记录的是"应该怎么样",而不是"实际怎么样"。会议纪要写的是"本周完成接口联调",但实际日志里接口联调被卡了三天,因为对方部门在等另一个上游确认。
所以我给出的方法论核心思路非常明确:用数据把任务流转的真实状态暴露出来,让瓶颈从"感觉"变成"看到",让责任从"讨论"变成"可追溯"。具体包含四层:指标设计、数据采集、分析框架、模板落地。下面逐层展开。

为什么跨部门任务"看起来在推进,实际上在空转"
三个典型场景,你一定见过
先不讲方法论,讲三个我在实际项目中反复遇到的场景。
场景一:审批链条上的隐形等待。市场部提交了一份物料需求,需要产品确认、法务审核、设计排期。每一步看起来都只是"等一两天",但串起来就是 5-8 个工作日。而每一步的等待过程中,没有任何人知道这个任务现在在谁手里、已经等了多久。提出需求的人以为"应该快了吧",审批的人以为"不急,等手上事情忙完再看"。
场景二:信息不同步导致的重复劳动。研发说需求文档里没写这个边界条件,产品说在第三次评审会议的补充说明里提过,但那次会议研发的小王请假了,而会议纪要发在群里后没有人认真读完。结果研发按自己的理解做了一版,产品验收时发现不对,推倒重来。一次返工,至少吃掉三天。
场景三:责任交接的"真空地带"。设计稿交付后,是前端先切图还是后端先写接口?这个问题在很多团队里没有明确规则。结果设计交付后,前端在等后端确认接口格式,后端在等前端确认页面结构,两边都觉得该对方先动。这个"真空期"可能持续 2-3 天,直到有人忍不住在群里问了一句。
根因:不是人不努力,是缺少"共同可见的数据语言"
这三个场景看起来是不同的管理问题,但底层原因是一致的:跨部门协作中,没有一个各方都能看到的、实时更新的任务状态视图。每个部门有自己的工作习惯、自己的管理工具、自己的汇报口径。市场部用表格管需求,产品部用某项目管理平台管迭代,研发部用另一套工具管代码任务。三套系统之间没有打通,信息同步靠人肉搬运。
当信息不同步时,人的本能反应是"多沟通"。于是会议变多了、群消息变多了、周报变多了。但这些沟通本质上是在补偿数据的缺失,因为看不到真实状态,所以只能反复确认。会议越多,恰恰说明数据越不透明。

常见误区:你在用错误的方式衡量跨部门效率
误区一:用"任务完成数量"衡量效率
这是我见过最多的错误。很多团队统计效率的方式是看"这个月完成了多少个任务"。但跨部门场景下,任务完成数量的高低可能完全不能反映真实效率:一个简单的通知任务和一个需要三方联调的复杂任务,在数量统计里各算一个。结果是团队倾向于做简单任务来冲数量,复杂的跨部门任务反而被拖延。
正确做法是用"周期时间"和"流转效率"替代"完成数量"。周期时间衡量一个任务从发起到关闭花了多久,流转效率衡量这个时间里有多少是在真正推进、多少是在等待。这两个指标才能真正暴露问题。
误区二:把数据分析当成"监控工具"
这个误区更危险,因为它会直接导致团队抵触。我见过一个团队领导兴致勃勃地搭了一套数据看板,精确到每个任务每个人的停留时长。结果上线两周,团队开始"对付数据",快到超时阈值就赶紧点一下,实际任务根本没推进。
数据分析的定位应该是"帮助团队发现问题",而不是"考核个人"。一旦团队成员觉得数据是用来监控他们的,数据本身就失真了。我的建议是:看板上的数据以任务为维度,不以人为维度;分析的结果用于优化流程,不用于绩效评分。
误区三:一上来就追求全面数字化
很多管理者看了数据分析的价值后,第一反应是"我们所有任务都要数字化"。于是花大力气把所有任务录入系统、设计几十个字段、搭建复杂的报表。结果呢?录入成本太高,大家嫌麻烦,坚持两周就放弃了。
正确路径是先跑通一个小闭环。选一条最典型的跨部门任务链路(比如"需求评审到开发交付"),只在这条链路上做数据采集和分析。跑通、看到效果、获得团队认可之后,再逐步扩展。下面这张图展示了小闭环和大而全两种路径的落地成功率差异。

专业判断逻辑:跨部门效率分析的指标该怎么设计
三个核心指标的定义与计算方式
经过多个项目的迭代,我最终收敛到三个核心指标。它们分别回答了三个关键问题:任务快不快?卡在哪?谁该负责?
指标名称
定义
计算方式
回答的问题
任务周期时间
从任务创建到关闭的总耗时
关闭时间 – 创建时间(按工作日计)
任务快不快
流转阻塞率
任务在等待状态的时间占总周期时间的比例
等待时长 / 总周期时长 × 100%
卡在哪一环
任务在每个交接节点都有明确责任人和截止时间的比例
有明确责任人的节点数 / 总节点数 × 100%
谁该负责
任务周期时间是最直观的效率指标,但单独看它容易被误导,一个任务周期长,可能是因为任务本身就复杂,也可能是因为中间等待太久。所以需要配合第二个指标一起看。
流转阻塞率是我认为最有诊断价值的指标。它把"等待"这个隐形杀手显性化了。如果一个团队的任务周期时间是 15 天,其中阻塞率是 60%,那就意味着有 9 天是在等待,真正推进只有 6 天。优化的重点就非常清楚了:不是让团队加班干得更快,而是减少等待。
责任闭环率则直接指向跨部门协作最容易出问题的环节,任务交接。每一次跨部门交接都是一个潜在的责任真空地带。如果闭环率低于 80%,基本上可以确定存在"任务悬空"的问题。
最小指标集模板
不是所有团队一上来都需要完整的指标体系。根据我的经验,下面这个"最小指标集"适合刚起步的团队,只需要在任务表里增加 4 个字段就能跑起来:
`| 字段名 | 字段类型 | 填写规则 | 用途 |
| ——– | ———- | ———- | —— |
|---|---|---|---|
| 任务ID | 自动编号 | 系统生成 | 唯一标识 |
| 创建时间 | 日期 | 创建时自动记录 | 计算周期时间起点 |
| 当前状态 | 下拉选择 | 待启动/进行中/等待中/已完成 | 计算阻塞率的依据 |
| 状态变更时间 | 日期时间 | 每次状态变更时自动记录 | 计算各状态停留时长 |
| 责任部门 | 下拉选择 | 当前任务归属部门 | 定位瓶颈部门 |
| 交接节点 | 文本 | 记录上一个部门和下一个部门 | 计算责任闭环率 |`
指标设计的两个原则
原则一:先少后多。不要一开始就设计 20 个指标。3 个核心指标 + 一个最小字段集,先跑一个月,看看数据能不能稳定采集、团队有没有抵触、分析结果有没有指导价值。确认后再逐步增加。
原则二:指标服务于行动,不是服务于汇报。每设计一个指标,先问自己:如果这个指标不好,我会采取什么行动?如果答不上来,这个指标就不该存在。比如"任务总数"这个指标,它不好你也没法采取什么行动,因为任务数是业务需求决定的,不是你能控制的。

一、数据从哪里来:跨部门数据采集的破冰策略
1. 你拿不到数据,不是因为权限,是因为利益
这是整个方法论里最难的一步,也是大部分文章回避的一步。你可以设计出完美的指标体系,但如果其他部门不给你数据,一切等于零。
很多人的第一反应是"去找领导要权限"。但根据我的经验,跨部门拿不到数据的根本原因不是权限问题,而是利益问题。对方部门担心的是:数据交出去之后,会不会变成考核我的依据?会不会暴露我的问题?对我有什么好处?
所以,解决数据采集问题的关键不是"要",而是"换"。
2. 用"交换逻辑"替代"索取逻辑"
我在实际项目中最有效的一个话术是这样的:
"我们不要求你们提供所有数据。我们只想在'需求评审到开发交付'这一条链路上,记录一下任务从你们部门流转到下一个部门时的状态和时间。同时,我们会把整条链路的数据分析结果同步给你们,让你们看到你们交付出去的任务,在下游卡了多久、因为什么原因卡。这对你们优化自己的交付质量也有帮助。"
这段话的核心逻辑是:我不是来考核你的,我是来帮你看到你的下游反馈的。当你把数据采集定位成"给对方提供他们看不到的信息",对方的抵触就会大幅降低。
3. 从单一任务链路开始,而非全量铺开
具体执行上,我建议按以下步骤推进:
- 选定一条最典型的跨部门链路。通常建议选"需求提出 → 评审 → 排期 → 开发 → 验收"这条链路。它涉及部门多、流转节点清晰、痛点集中。
- 在这条链路上只采集 3 个数据:任务状态、状态变更时间、责任部门。不要贪多。
- 用一个共享表格或轻量工具承载。不要一上来就要求所有人切换到新系统。如果团队已经在用某个项目管理平台,优先在现有工具里加字段。
- 每周输出一份链路分析简报,同步给所有参与部门。简报只呈现事实,不做评判,重点标注"本周阻塞时间最长的环节"和"责任交接中出现空白的节点"。
- 连续跑 4 周后,组织一次复盘。让各部门看到数据揭示的问题,共同讨论改进方案。
如果是百人以上、跨部门协作频繁的中大型企业,我建议直接使用支持多项目、多部门协同的专业项目管理平台来承载数据采集。比如 PingCode 这样的平台,它支持自定义字段和工作流,可以在不改变团队原有工作习惯的前提下,把任务状态、流转时间、责任部门这些关键数据自动记录下来,省去手工登记的麻烦。同时它支持私有化部署,对于数据敏感的中大型企业来说,是一个可以优先考虑的选项。
如果团队之前用的是 Jira,PingCode 也支持平滑迁移,是国内团队做国产替代时比较稳妥的选择。

二、四个可直接套用的分析框架
1. 框架一:任务漏斗分析,定位卡点在哪一环
任务漏斗分析的核心思路是:把一条跨部门任务链路拆成若干个阶段,统计每个阶段的任务数量和平均停留时间。如果一个阶段的任务数量突然减少,说明这里存在"卡点",任务卡住了,过不去。
具体操作步骤:
- 定义链路阶段。以"需求到交付"为例:需求提出 → 需求评审 → 排期确认 → 开发中 → 测试中 → 验收 → 关闭,共 7 个阶段。
- 每周统计每个阶段当前的任务数量和本周平均停留时长。
- 找出"任务数量积压 + 平均停留时长超标"的阶段,这就是当前的最大瓶颈。
- 进一步分析该阶段的阻塞原因,区分是"人手不足""信息缺失"还是"审批等待"。
这个框架最大的价值是让"卡点"从主观判断变成客观数据。以前讨论瓶颈,各部门各执一词;现在看数据,哪个阶段积压最多、停留最久,一目了然。
2. 框架二:周期时间分析,识别异常延迟
周期时间分析关注的是单个任务的耗时分布。把所有已完成任务的周期时间画出来,大多数任务会集中在一个区间内,而那些远超这个区间的任务,就是需要重点复盘的。
我通常建议关注两个统计量:中位数周期时间和P90 周期时间(即 90% 的任务能在这个时间内完成)。如果中位数是 8 天,但 P90 是 25 天,说明有 10% 的任务严重延迟,这些延迟任务往往暴露了流程中最脆弱的地方。
分析异常延迟任务时,重点问三个问题:这个任务经过了哪些部门?在哪个环节停留最久?当时的阻塞原因是什么?连续分析 5-10 个异常任务,通常就能发现系统性的问题。
3. 框架三:瓶颈热力图,找到跨部门协作的"堵点部门"
瓶颈热力图是一个二维矩阵:横轴是任务的流转阶段,纵轴是责任部门,每个格子的数值是该部门在该阶段的平均停留时长。颜色越深,停留越久。
这张图的价值在于:它能区分"部门整体慢"和"某个部门在某个环节特别慢"。如果是前者,可能是人手问题;如果是后者,通常是规则或信息传递的问题,更容易优化。
| 责任部门 / 流转阶段 | 需求评审 | 排期确认 | 开发中 | 测试中 | 验收 |
|---|---|---|---|---|---|
| 市场部 | 2.1天 | 1.3天 | , | , | 3.8天 |
| 产品部 | 3.5天 | 2.8天 | , | 0.9天 | 1.2天 |
| 研发部 | 0.8天 | 1.1天 | 6.2天 | 2.4天 | 0.6天 |
| 运营部 | 1.2天 | 3.9天 | , | 1.8天 | 2.7天 |
以上表为例,你可以看到产品部在"需求评审"环节停留 3.5 天,明显偏高;运营部在"排期确认"环节停留 3.9 天,也是一个突出瓶颈。而研发部在"开发中"停留 6.2 天是正常的,因为开发本身就需要时间。没有这张表,这些差异根本看不出来。
4. 框架四:责任矩阵数据化,让 RACI 从静态表格变成动态看板
RACI 是经典的责任分配工具:谁负责执行(R)、谁最终问责(A)、谁需要被咨询(C)、谁需要被告知(I)。但大多数团队的 RACI 是一张静态的 Excel 表,写完就锁在文件夹里。
数据化的做法是:把 RACI 和任务流转数据结合起来。每个任务交接节点,统计"责任是否明确""交接是否按时""接收方是否确认"。这样就能算出每个部门的责任闭环率和交接及时率。

三、模板落地:从轻量到进阶的两套方案
1. 轻量方案:Excel / 在线表格模板
适合刚开始尝试、团队规模在 30 人以下的场景。核心是一张"任务流转台账",字段设计如下:
任务流转台账模板
A列: 任务ID
B列: 任务名称
C列: 发起部门
D列: 当前责任部门
E列: 创建日期
F列: 当前状态
G列: 状态变更时间
H列: 上一交接部门
I列: 期望完成日期
J列: 实际完成日期
K列: 阻塞原因
L列: 备注
状态枚举值:待启动 / 进行中 / 等待中 / 已完成 / 已取消
使用规则:
- 任务创建时填写 A-E、I 列
- 每次状态变更时更新 F、G 列,并在 L 列简要记录变更原因
- 跨部门交接时更新 D、H 列
- 完成后填写 J 列
- 每周五由 PMO 或指定人导出本周数据,生成分析简报
这个模板的好处是零学习成本。所有人都用过 Excel,不需要培训。缺点是手工更新容易遗漏,而且数据分散在一张表时,多人协作容易冲突。所以建议用在线表格(如飞书表格、腾讯文档),并在每周固定时间做一次数据校验。
2. 进阶方案:项目管理平台承载数据采集与分析
当团队规模超过 50 人,或者跨部门任务链路超过 3 条时,手工表格就会力不从心。这时候需要用专业工具来承载。
我的建议是:不要为了数据分析而更换团队已经在用的工具,而是优先在现有工具里扩展字段。如果团队还没有统一的平台,或者现有工具无法满足跨部门数据打通的需求,可以考虑像 PingCode 这类支持多项目、多部门统一管理的平台。它支持自定义字段和工作流,可以在任务流转过程中自动记录状态变更时间和责任部门,不需要额外手工录入。对于百人以上、多部门协作复杂的中大型企业,这类平台在数据采集的完整性和分析效率上,比手工表格有质的提升。
进阶方案的关键配置:
- 自定义状态流:按你的实际链路配置状态流转规则,确保每一次状态变更都被记录。
- 自动化规则:比如"任务进入等待状态超过 48 小时自动标记预警",把被动发现变成主动预警。
- 多维度视图:按部门、按阶段、按时间维度查看任务分布,快速定位瓶颈。
- 定期报表:设置每周自动生成流转效率报表,减少人工整理成本。

四、一个完整案例:四部门协作项目的数据提效全过程
1. 项目背景与初始状态
这是一个我去年深度参与的项目,某消费品公司的季度新品上市项目,涉及市场部(负责需求提出和推广)、产品部(负责产品定义)、研发部(负责技术实现)、运营部(负责上线运营),共 37 人参与。
初始状态非常典型:项目原定 8 周,到第 6 周时进度落后了约 30%。各部门都觉得自己很忙,但说不清卡在哪。每周开一次跨部门同步会,每次 2 小时,但会上的结论下周又会变化。
2. 数据采集与瓶颈定位
我们在第 6 周介入,先做了一件事:用两周时间,把这条链路上的关键任务数据补录进一个统一的在线表格。只采集了 4 个字段:任务名称、当前状态、状态变更时间、当前责任部门。
两周后的数据分析结果非常清晰:
- 最大瓶颈在"排期确认"环节。运营部负责的资源排期平均需要 4.2 天才能确认,而行业基准是 1.5-2 天。
- 第二大瓶颈在"需求评审"回流。32% 的需求经历了至少一次评审退回,退回后平均需要 2.8 天才能重新提交。
- 任务悬空时间占比 11%。主要是设计稿交付后的前端/后端启动顺序不明确。

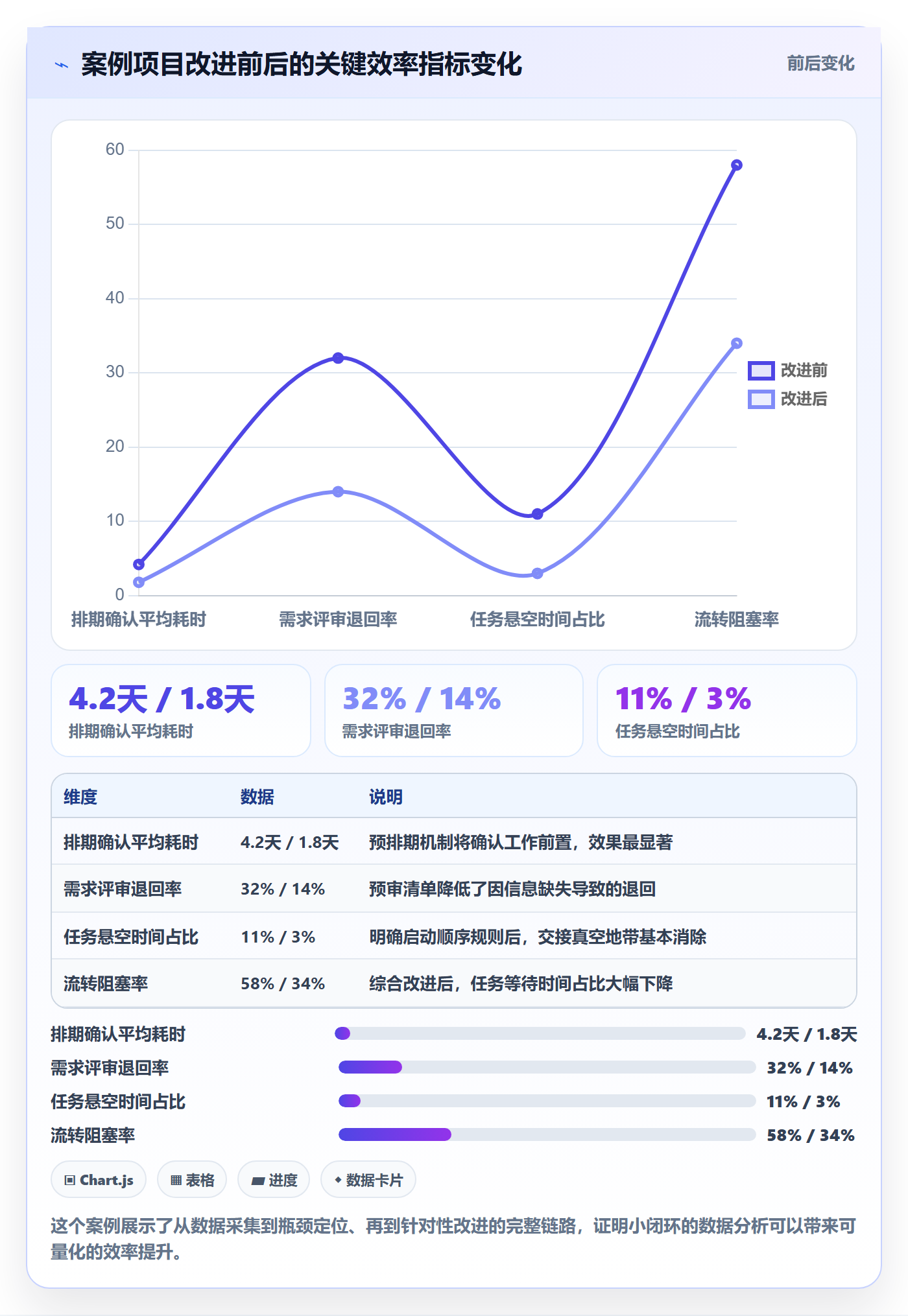

3. 改进措施与效果
基于以上发现,我们做了三个针对性改进:
- 运营部排期确认增加"预排期机制":在正式排期前先做一次预沟通,把确认工作前置,实际排期确认时间从 4.2 天降到 1.8 天。
- 需求评审增加"预审清单":产品提交需求前先对照清单自检,将评审退回率从 32% 降到 14%。
- 明确"设计交付后前端先行"的规则,消除悬空期,悬空时间占比从 11% 降到 3%。
到第 12 周项目最终完成时,虽然后续周期仍然略超原计划,但后续 6 周的任务流转阻塞率从 58% 降到了 34%,团队自己也能明显感受到"推起来顺了"。

五、不同情况下的行动建议与取舍
1. 按团队规模做取舍
30 人以下团队:优先用在线表格,不要引入复杂工具。关键是建立数据采集的习惯,哪怕只跟踪 3 个字段。这个阶段的重点是"先动起来",而不是"做完美"。
30-100 人团队:建议用在线表格过渡,同时开始评估项目管理平台。核心判断标准是:跨部门任务链路是否超过 2 条?如果是,表格的协作成本会快速上升。
100 人以上团队:直接上专业平台。手工表格在百人规模下几乎不可能持续维护。PingCode 这类支持私有化部署的平台更适合中大型企业,尤其是对数据安全和国产化有要求的企业。
2. 按推进阶段做取舍
| 阶段 | 核心任务 | 建议投入 | 关键取舍 |
|---|---|---|---|
| 第 1-2 周 | 选定链路、设计最小字段集、启动采集 | 低(1人兼职即可) | 不要在字段设计上纠结,先跑起来 |
| 第 3-4 周 | 首次数据分析、输出简报、组织小范围复盘 | 中(PMO + 部门代表) | 不要急于改流程,先让大家相信数据 |
| 第 5-8 周 | 针对性改进试点、验证效果、迭代指标 | 中(每个部门指定接口人) | 不要一次改太多,挑一个瓶颈先突破 |
| 第 9 周以后 | 扩展到其他链路、固化流程、工具升级 | 较高(需要管理层支持) | 不要为了数字化而数字化,始终保持"指标服务于行动" |
3. 三个需要明确取舍的决策点
决策点一:追求精确还是追求及时?如果你的团队还没有数据采集习惯,优先追求及时,宁可数据粗糙但每周都有,也不要数据完美但三个月才更新一次。及时但不完美的数据,比完美但过时的数据有价值得多。
决策点二:全面推广还是单点突破?我在前面已经说过,单点突破的成功率远高于全面铺开。除非你们公司已经自上而下推动数据化管理,否则建议从一个部门、一条链路开始。
决策点三:手工数据还是系统数据?如果只是为了验证方法是否有效,手工采集完全够用。但如果要长期运行,手工方式的隐性成本(时间、错误率、协作冲突)会越来越高。我的经验是:当一个团队每周花在数据整理上的时间超过 4 小时,就应该考虑系统化了。

六、结语:先跑通一个小闭环,比设计完美体系更重要
回顾这篇文章的核心观点:跨部门任务执行效率低的根本原因不是流程问题,而是数据可见性问题。解决方案不是开更多的会、推更多的流程,而是用数据把任务的真实流转状态暴露出来,让瓶颈自己现身。
这套方法论的关键不在于指标有多复杂、工具有多先进,而在于迈出第一步,选一条链路、定三个字段、跑四周、看一次数据、改一个瓶颈。这个过程不需要预算、不依赖新系统、不占用大量人力,但能带来实实在在的效率改善。
最后给三个具体行动建议:
- 本周就做:选定一条最让你头疼的跨部门任务链路,用在线表格建立任务流转台账,只记录 4 个字段(任务名、状态、状态变更时间、责任部门)。
- 四周后做:导出数据,算一下每个环节的平均停留时间和流转阻塞率,找出最大的瓶颈环节。
- 六周后做:针对瓶颈环节做一次改进试点,把改进前后的数据做对比,用结果说服团队继续推进。
跨部门协作的改善不是一蹴而就的,但只要你开始用数据看问题,你就已经比大多数团队快了一步。

常见问题解答(FAQ)
1. 跨部门任务执行效率低,到底该用哪几个指标来衡量?
我们团队跨了产品、技术、市场三个部门,每次复盘大家都说‘感觉效率不高’,但谁也说不清到底低在哪。我试过统计任务数量,结果各部门口径完全不一样,吵得更凶了。到底有没有一套大家都认的指标?
先别追求全面,锁定三个最小指标集就能跑起来。第一是任务周期时间,口径统一为‘任务创建到验收通过的自然日’,不含等待审批的节假日,跨部门对比时必须用同一口径。第二是流转阻塞率,即任务在某个部门停留超过约定时限的比例,分母是该部门承接的任务总数,这个指标直接暴露堵点。
第三是责任闭环率,指任务交付后经过确认签收的比例,用来发现‘做完了但没人认账’的灰色地带。三个指标建议用同一张表采集,字段包括任务编号、承接部门、进入时间、离开时间、验收状态、验收人。判断依据是:指标超过五个,采集成本会陡增,多数团队第二周就开始填假数据。
先跑一个小闭环,比如只跟踪一条跨部门任务链路,连续三周,再决定是否扩指标。
2. 跨部门数据采集时对方不配合、拿不到数据怎么办?
我去找其他部门要任务流转记录,对方第一反应就是‘你是不是要考核我们’,然后各种拖着不给。我也理解他们怕被拿来当枪使,但没数据这事就做不下去,卡在这里很久了。
核心是把‘索取逻辑’换成‘交换逻辑’。具体做法是先给对方一个对他有用的东西,比如你先帮他把本部门任务的平均处理时长算出来,附上一张自动生成的周报模板,让他感受到数据是帮他减负而不是给他上枷锁。沟通时明确三个承诺:数据只用于定位流程卡点、不用于个人绩效、原始数据不出他所在部门。
实操上可以先从单一任务链路切入,比如只采集‘需求评审到上线’这一条链,涉及部门不超过三个,字段压到五列以内,让对方十分钟内能填完。判断标准是:如果对方需要额外培训或专门开会才能交数据,这个采集方案就太重了,必须继续简化。
等这条链路跑出一次可展示的改进结果,比如某个卡点缩短了两天,再谈扩大范围,阻力会小得多。
3. 有没有可以直接套用的数据分析模板,字段应该怎么设计?
我不想从零设计表格了,看网上那些模板要么字段太多根本填不完,要么太粗糙分析不出东西。想找一份拿来就能用、字段设计合理的版本,最好告诉我每个字段为什么这么设。
给你一个经过验证的最小可行字段结构,直接建表即可。主表字段:任务编号、任务名称、发起部门、承接部门、进入时间、预计完成时间、实际完成时间、当前状态、阻塞原因代码、验收人、验收时间。
关键在三个设计细节:阻塞原因代码要预设枚举值,比如‘等审批、等资源、等反馈、需求变更’,不能让人自由填写,否则后期无法聚合分析;预计完成时间必须由承接方确认而非发起方单方面填写,这是责任闭环的基础;验收时间单独成列而不是并进状态里,因为它是计算责任闭环率的唯一依据。
进阶可以加一列‘跨部门交接次数’,用来识别流程是否过于碎片化。模板落地时建议先用表格工具跑两个月,数据量超过三百条或需要多人实时更新时,再考虑迁移到看板类工具。判断模板是否合格的标准很简单:一线成员填一条任务不超过一分钟,管理者能一眼看出哪条链路最慢。
4. 用数据分析跨部门效率,会不会让团队觉得被监控、反而更抵触?
我上次在会上提了要做任务数据统计,当场就有人脸色变了,会后还有人私聊问我是不是要搞末位淘汰。我本意是想找流程卡点,但现在搞得气氛很紧张,不知道还要不要继续推。
这个担心是真实的,必须在启动阶段就用制度设计消解掉。三个具体做法:第一,数据颗粒度只到‘部门间流转’,不落到个人,所有报表默认按部门和任务链路聚合,不出现个人排名,这是最关键的边界。第二,在第一次数据复盘会上,由推动者先公开自己部门的数据,包括难看的数字,用行动表明这是照镜子不是打板子。
第三,把分析结论的落点放在流程改进而不是责任追究,比如报告写‘审批环节平均停留三天,建议把串行审批改成并行’,而不是‘某部门响应慢’。判断是否安全的信号是:团队成员开始主动问‘这个数据能不能帮我们看看哪里卡住了’,说明氛围转过来了;
如果连续两周数据填报出现大量‘其他’类模糊原因,说明抵触仍在,需要暂停分析、回到沟通。数据分析服务于协作而非监控,这条底线一旦破了,后面所有工作都推不动。
核心关键词
文章包含AI辅助创作:完成实操方法:跨部门团队提升任务执行效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/430058
读者评论
数据拆解很真实,31%有效推进时间确实符合多数跨部门项目的体感。不过模板落地时,字段填写谁来监督是个问题,容易变成额外负担。
最小指标集思路很实用,尤其责任闭环率这个指标抓住了交接真空的痛点。但雷达图数据来源是作者观察,样本量小,建议补充具体采集口径。
误区二说到点子上了,数据看板一旦变成监控工具就必然失真。我们团队之前也遇到过应付式更新,后来改成只看任务不看人,配合度明显回升。
