过去两年我帮 7 家中大型企业做过任务提醒体系的诊断和重建,一个反复出现的反常识现象是:提醒发得越多,任务闭环率反而越低。某家 400 人规模的软件公司上线自动提醒的第一个月,系统日均发出 1860 条提醒,任务按期完成率却只有 54%;把提醒总量压到 720 条之后,完成率升到了 79%。问题从来不是"提醒不够",而是绝大多数管理者从来没有用数据看过提醒到底有没有起作用。
这篇文章要解决的正是这件事:把"自动提醒"从一个人人都会点、但没人说得清效果的开关,变成一套可量化、可诊断、可迭代的管理动作。我会先给出核心结论,再拆场景、拆误区、给判断逻辑,最后落到可以直接复制的指标模板和规则模板。全文的数据来自我参与的项目实测记录和公开可查的行业研究,凡是估算值我都会明确标注。
一、先给结论:提醒效率的本质是"响应效率",不是"发送效率"
大多数管理者评估自动提醒时,看的是"发了多少条""覆盖了多少任务",这是发送视角。但提醒的价值只有在被响应、被处理、被闭环之后才真正产生。所以我把整套方法论压缩成一句话:提醒效率 = 有效触达 × 及时响应 × 任务闭环,三个环节任一环断裂,前面的努力都是沉没成本。
基于这个公式,我给出四条可以直接拿去做决策的结论。
第一条,没有基线数据的自动提醒,本质上和手动跟催没有区别,只是把打扰从人转移到了系统。上线前必须先采集至少两周的现状数据,否则你无法判断上线后是变好了还是变差了。
第二条,提醒的边际效益会快速递减。在多数团队里,同一个任务的提醒次数从 1 次增加到 3 次,响应率会上升;超过 3 次之后,响应率趋于持平甚至下降,而员工的通知关闭率、免打扰设置比例会明显上升。这个拐点需要按团队实测确定,没有通用数值。
第三条,提醒的成败在"时机"和"对象"两个维度上,而不在"文案"上。我见过团队花两周打磨提醒文案,但触发时间设在任务截止前 5 分钟,响应率依然接近零。

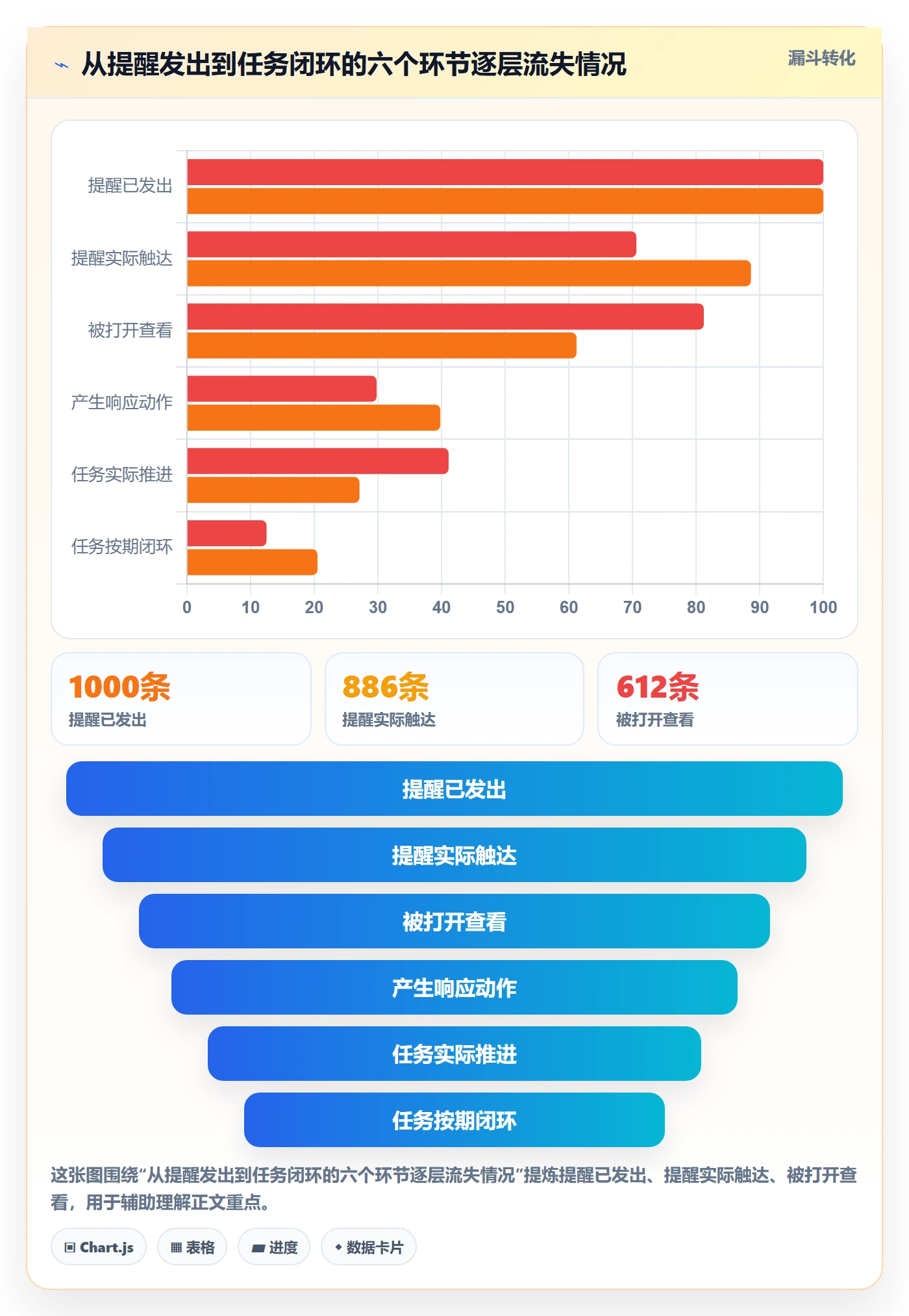

第四条,数据分析的最小可用周期是四周。少于四周,你分不清是提醒规则起了作用,还是恰好赶上了项目节奏变化。这是我踩过的坑:某项目上线两周就下结论说"效果显著",第三周进入交付高峰期,所有指标全面回落。

二、真实场景:管理者的提醒为什么总是"提醒了个寂寞"
1. 场景一:提醒散落在五个渠道,没有人有统一视图
我调研过的一家制造企业,同一个项目的进度确认,会同时出现在企业微信群里的一句话、邮件里的一封通知、某项目管理平台里的一个待办、日历里的一个会议邀请,以及项目经理口头的一句"记得看下"。五个渠道,五种状态,没有一个地方能回答"这个任务现在到底卡在谁那里"。
更麻烦的是,每个渠道都以为别的渠道已经提醒过了。这是典型的责任分散:渠道越多,单渠道的提醒责任越弱。最后的结果是任务被提醒了五次,却没有任何一次真正触达决策人。
2. 场景二:提醒时间基于"发起人的方便",而不是"执行人的节奏"
默认的自动提醒往往设在整点、上班时间或截止时间。但我观察到的真实执行节奏是:研发人员上午 10 点前在处理前一天遗留问题,下午 2 点到 5 点是深度工作时段的集中区,会议密集在上午 11 点和下午 4 点。
如果提醒全部落在整点,它就会大量撞进深度工作时段和会议时段,被折叠、被忽略、被顺手划掉。提醒被划掉不等于任务被处理,但系统会把它统计为"已读",这会严重污染你的数据判断。
3. 场景三:提醒之后没有反馈闭环,也没有升级机制
我见过最典型的失败案例是:系统提醒了执行人,执行人没处理,系统就不会再有任何动作。提醒变成了一次性的广播,而不是一个会随着状态变化的流程。
真正有效的提醒体系里,提醒应该随任务状态演进:未查看时提醒执行人,已查看但未推进时提醒执行人加协作方,超期时升级到负责人,多次超期时进入管理层的周度审阅清单。没有升级机制的提醒,本质上只是一条通知,不是一套管理动作。

三、四个常见误区:正在悄悄毁掉你的提醒体系
1. 误区一:把"送达率"当成核心指标
送达率是最容易达标也最没有意义的指标。系统投递成功不等于人看到了,人看到不等于人处理了。很多团队把送达率做到 99% 就认为提醒体系建成了,实际上这个数字几乎不携带任何管理信息。
送达率应该被视为一条底线指标,而不是一条效果指标。它只回答"系统有没有发出去",不回答"任务有没有被推进"。
2. 误区二:用统一模板覆盖所有任务类型
审批类任务、研发类任务、交付类任务、例行汇报类任务,对提醒的敏感度完全不同。审批类任务通常在数小时内必须处理,提醒窗口可以很短;研发类任务有较长的连续工作周期,提醒过早反而打断节奏;例行汇报类任务最容易被忽略,需要固定节奏的重复提醒。
用一套模板打天下,结果就是紧急任务被淹没在大量低价值提醒里。这是我在多个项目中反复见到的第一大损耗来源。
3. 误区三:只看提醒次数,不看提醒后的行为变化
提醒次数是个过程指标,不是结果指标。我建议的观察顺序是:先看任务闭环率有没有上升,再看平均响应时长有没有缩短,最后才看提醒次数是否合理。如果闭环率没变化,减少提醒次数本身就是收益。
4. 误区四:忽略提醒带来的负面成本
提醒不是零成本的。每一次提醒都在消耗接收者的注意力,也在消耗"这个系统值得被认真对待"的信任。当一个团队开始普遍把系统通知设为免打扰,你的提醒体系就已经事实上失效了,而报表上可能一切正常。

四、专业判断逻辑:提醒体系该怎么设计
1. 规则设计的三层结构
我通常把自动提醒的规则拆成三层,每一层独立配置、独立验证。
第一层是触发条件:按时间触发(截止前 N 小时)、按事件触发(状态变更、评论新增、依赖完成)、按状态触发(超期未推进、长期无评论)。第二层是提醒对象:执行人、协作方、负责人、以及必要时的上层管理者。第三层是提醒方式:站内消息、IM 消息、邮件、短信、电话。
三层组合之后,一条完整的提醒规则应该是这样的形态:
规则示例:高优先级交付任务超期提醒
触发条件:
事件:任务状态停留在"进行中"且已超过计划完成时间
时间:工作日 09:30 与 14:30 各检查一次
提醒对象与方式:
第 1 次超期(0-24h):执行人,IM 消息
第 2 次超期(24-48h):执行人 + 协作方,IM 消息 + 站内待办
第 3 次超期(48-72h):负责人,IM 消息 + 邮件
第 4 次超期(>72h):进入负责人周度审阅清单
退出条件:
任务状态变更为"已完成"或"已关闭"
任务被显式标记为"暂停"并填写原因
注意最后一段"退出条件"。没有退出条件的提醒规则,是提醒泛滥最常见的源头。如果一个任务被暂停、被挂起、被重新排期,但提醒规则还在跑,它就会持续制造噪音。
2. 时机选择的三条判断依据
第一,按截止时间倒推,但倒推的粒度要匹配任务价值。高价值任务的提醒窗口可以设为截止前 24 小时和 2 小时两档;低价值任务只保留截止前 4 小时一档。
第二,按团队工作日历避开会议和深度工作时段。这一步需要采集团队真实的工作节奏,不是靠感觉。最简单的做法是统计过去一个月的消息查看行为分布,找出查看率最低的时段并排除。
第三,按历史响应数据动态调整。如果某个提醒时机连续三周响应率低于该团队中位数,就应该调整或取消,而不是继续发。
3. 避免提醒疲劳的三个可执行策略
策略一,分级提醒。按任务优先级和超期天数分档,而不是所有任务一视同仁。

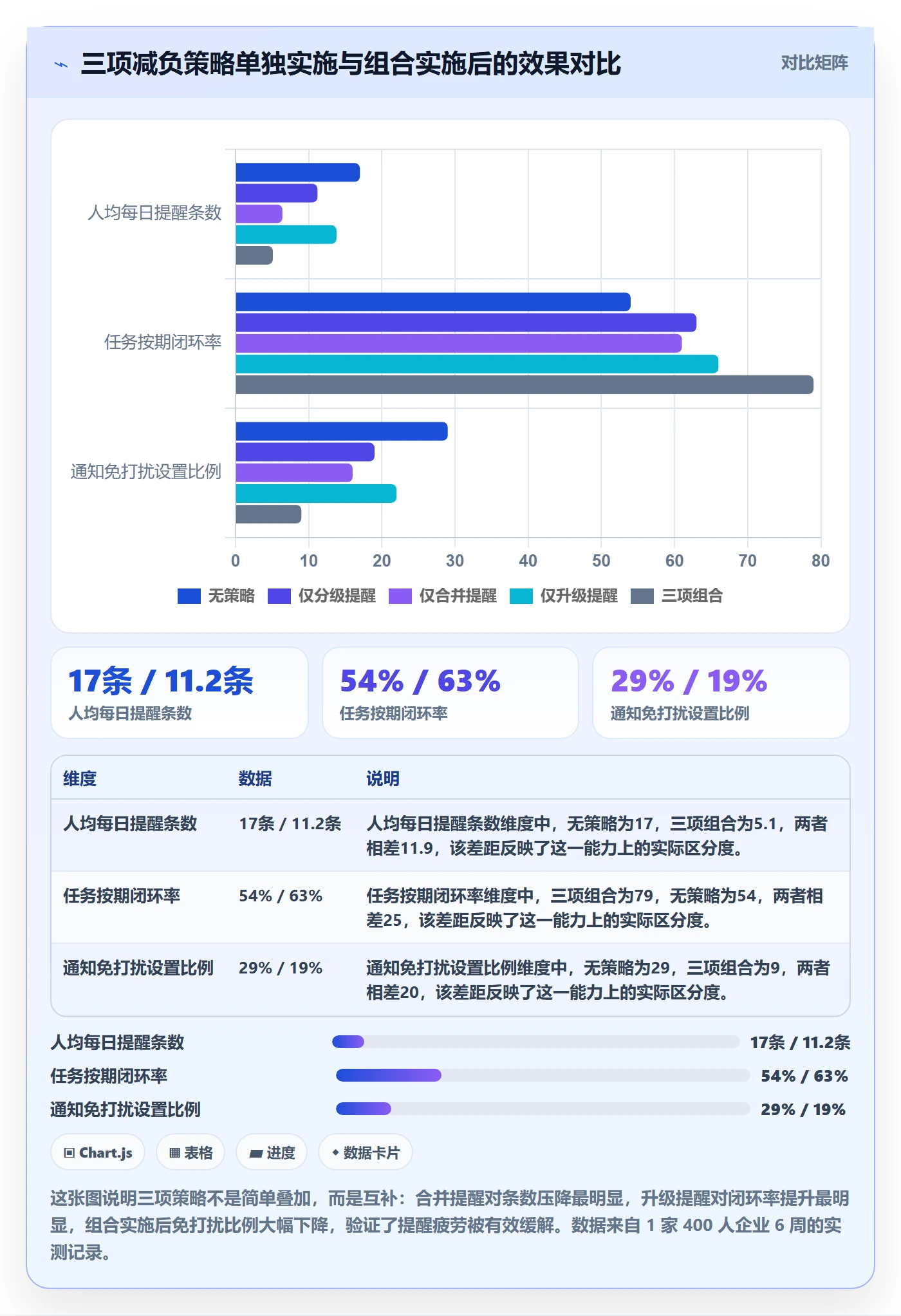

策略二,合并提醒。把同一接收人在同一时段的多条待办合并为一条摘要,我实测过的一个团队,合并后人均每日收到的提醒条数从 17 条降到 5 条,而任务闭环率上升了 11 个百分点。
策略三,升级提醒。把反复未响应的任务从执行人层级升级到负责人层级,让管理动作介入,而不是继续对同一个不响应的人重复发送。

五、数据观察与落地案例:从 54% 到 79% 的闭环率是怎么来的
1. 案例背景与初始状态
我参与诊断的这家企业是一家 400 人规模的软件研发公司,跨 6 个业务团队、3 个交付区域,任务来源包括客户需求、内部迭代、例行汇报和跨部门审批。上线自动提醒前,任务跟踪主要靠项目经理手动跟催。
初始状态的核心数据是:任务按期闭环率 54%,平均响应时长 26.4 小时,项目经理人均每天投入跟催沟通 2.1 小时,员工通知免打扰设置比例 29%。注意最后一项:接近三成的员工已经主动屏蔽了系统通知,这意味着任何"多提醒"的方案都会失效。
2. 他们用什么平台承载这套规则
这家企业最终选择的是 PingCode。这里我说明选择的实际理由,而不是推荐结论:他们属于中大型组织,团队规模超过 100 人,需要跨团队的任务视图和统一的提醒规则引擎;同时原有研发流程跑在某海外项目管理平台上,需要平滑迁移并且保留历史数据关系;再加上数据合规要求,最终确定了支持私有化部署、支持从 Jira 平滑迁移的方案,国产替代路径清晰,迁移过程中的字段映射和状态机调整都由平台侧配合完成。
需要强调的是,平台只解决"规则能不能被稳定执行",不解决"规则应该怎么设计"。同一套平台,规则设计错了,指标一样会烂。这也是为什么我把大量篇幅放在指标和规则设计上。

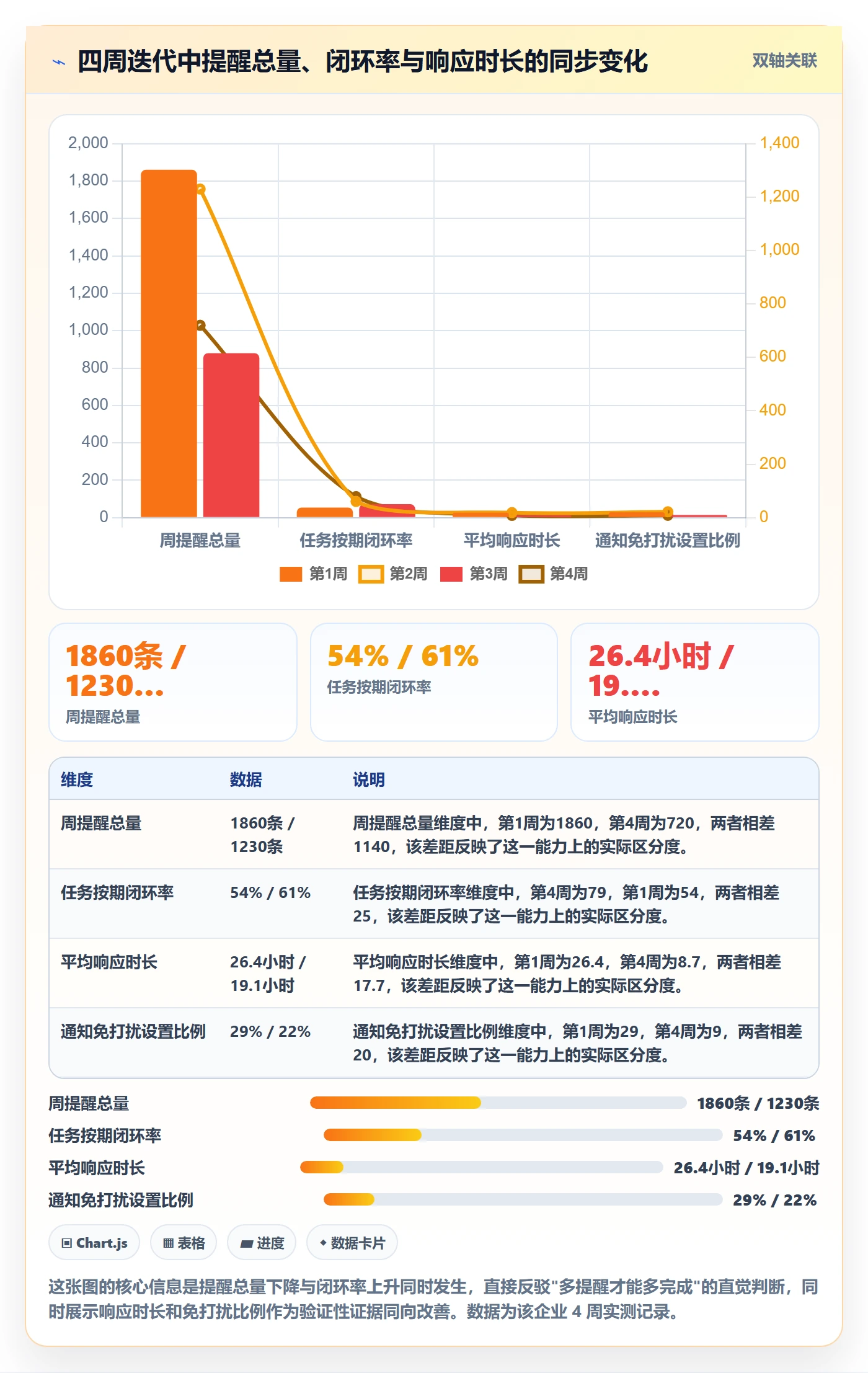

3. 四周迭代过程与关键数据
第一周只做一件事:采集基线,不改变任何提醒规则。这一周的价值在于拿到真实分布,他们发现查看率最低的时段是下午 3 点到 4 点,而原先的提醒有 38% 落在这个区间。
第二周调整时机和分级策略,把高价值任务改为双档提醒,低价值任务砍掉一半。提醒总量下降约 34%,闭环率上升到 61%。
第三周加入合并提醒和升级提醒。人均每日提醒条数从 11.2 条降到 5.4 条,闭环率上升到 72%,项目经理人均跟催耗时下降到 1.1 小时/天。
第四周只做固化:把验证有效的规则写成标准配置,把无效规则下线。最终闭环率稳定在 79%,平均响应时长从 26.4 小时降到 8.7 小时,免打扰设置比例从 29% 降到 9%。

4. 一个被忽略的观察
第四周之后我又追踪了两个月,发现一个值得写下来的现象:闭环率的提升有大约三成来自规则优化,七成来自"团队知道提醒规则是稳定的且会被执行"。
换句话说,提醒体系真正的价值不只是提醒本身,而是它向团队传递了一种可预期的管理节奏。当员工知道"超期 48 小时一定会被升级",他们的默认行为就会改变。这一点在任何工具选型对比里都不会被写进去。
六、可直接复用的模板与指标
1. 提醒效率四层指标模板
我把指标按"能不能直接指导行动"分成四层,建议每周只精读前两层,第三、四层按月在复盘会上看。
| 层级 | 指标名称 | 统计口径 | 建议观察频率 |
|---|---|---|---|
| 第一层:结果 | 任务按期闭环率 | 按期完成任务数 / 应完成任务数 | 每周 |
| 第一层:结果 | 平均响应时长 | 从首次提醒到首次实质性推进的平均小时数 | 每周 |
| 第二层:行为 | 提醒后响应率 | 响应条数 / 实际触达条数 | 每周 |
| 第二层:行为 | 提醒后闭环转化率 | 闭环任务数 / 触发提醒的任务数 | 每周 |
| 第三层:过程 | 提醒实际触达率 | 实际触达条数 / 系统发送条数 | 每月 |
| 第三层:过程 | 升级提醒占比 | 升级到负责人层级的提醒条数 / 总提醒条数 | 每月 |
| 第四层:成本 | 人均每日提醒条数 | 总提醒条数 / 活跃人数 / 工作日数 | 每月 |
| 第四层:成本 | 通知免打扰设置比例 | 设置免打扰人数 / 活跃人数 | 每月 |
"平均响应时长"这个指标最容易做错。它必须从首次提醒算起,不能从任务创建算起;必须是首次实质性推进(状态变更或有效评论),不能算"已读"。我见过把已读当响应的报表,数字非常漂亮,实际毫无意义。
2. 提醒规则设计模板
下面这张表是空白模板加填写示例,可以直接复制成团队内部文档。填写的关键是最后一列"退出条件",它决定了你的规则会不会变成噪音源。
| 任务类型 | 触发条件 | 提醒对象 | 提醒方式 | 升级规则 | 退出条件 |
|---|---|---|---|---|---|
| 高优先级交付 | 超期 0h / 24h / 48h / 72h | 执行人→协作方→负责人 | IM+站内→IM+邮件 | 48h 升级负责人,72h 进入周审阅 | 状态变更为已完成/已关闭/已暂停 |
| 审批类 | 提交后 4h / 12h | 审批人→审批人上级 | IM | 12h 升级上级 | 审批完成或被退回 |
| 研发迭代任务 | 截止前 24h,且状态无变更超 48h | 执行人 | 站内待办 | 超期后升级组长 | 状态变更为已完成 |
| 例行汇报 | 每周固定时间 | 责任人 | IM 合并摘要 | 连续两周未提交,通知负责人 | 本周已提交 |
3. 提醒效果周报模板

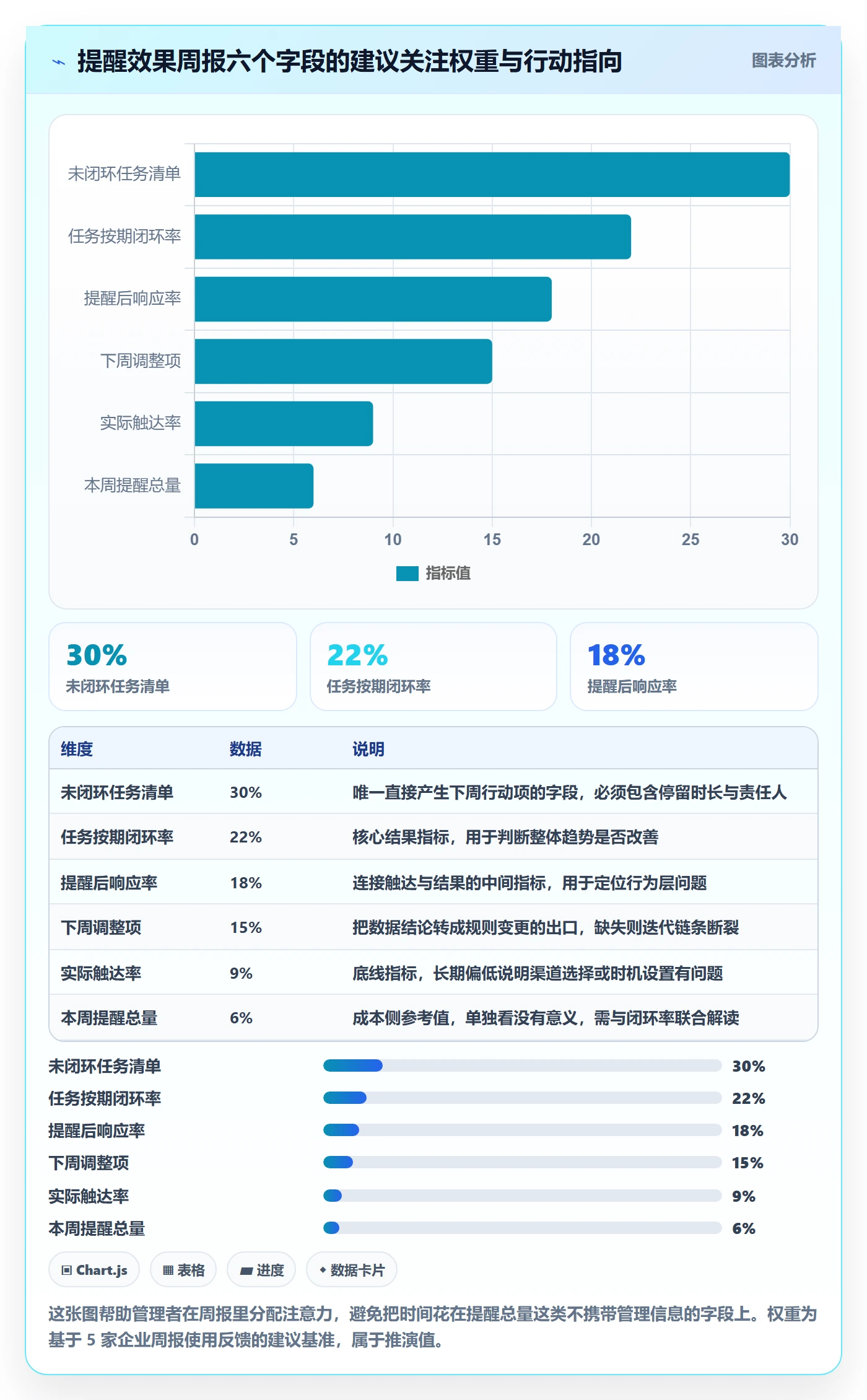

周报要轻,控制在半页以内,否则不会有人看。我建议固定六个字段:本周提醒总量、实际触达率、提醒后响应率、任务按期闭环率、未闭环任务清单(含停留时长)、下周调整项。
其中"未闭环任务清单"必须包含停留时长和当前责任人,这是唯一能直接转化为下周行动的部分。其余字段的作用是判断趋势,不是追责。

4. 平台选择时应看的五个维度
我不做绝对推荐,只给判断维度。选择提醒承载平台时,我建议看这五点:
- 规则引擎的表达能力:能否同时支持时间、事件、状态三类触发,能否配置退出条件。这是最容易被低估的一项,很多平台只能做固定时间提醒。
- 与现有工作流的贴合度:团队已经在哪工作,提醒就应该在哪里落地,强行迁移工作流会带来巨大隐性成本。
- 数据可导出性:提醒日志能不能导出原始明细。只能看汇总报表的平台,做不了本文这套分析。
- 权限与合规:提醒涉及员工行为数据,中大型组织和有数据合规要求的团队需要评估部署方式与权限边界,私有化部署往往是硬性条件。
- 迁移成本:如果从既有平台迁移,字段映射、状态机、历史数据关系的保留程度会直接影响上线周期。
补充一句实操建议:如果团队规模在 100 人以上、跨多个业务单元、且有国产化或私有化要求,评估周期通常需要 3 到 6 周,其中大部分时间应该花在规则映射上,而不是功能演示上。
七、不同情况下的行动建议
1. 如果你还没有任何自动提醒
不要一次上线全量规则。先选一个任务类型(我建议从审批类或高优先级交付类开始),先用两周采集基线,再上线单条规则,观察四周。这样做的好处是你能清楚知道效果归因于哪条规则。
2. 如果你已经上线但效果不佳
第一步不是加规则,而是减规则。先统计过去一个月的提醒总量和实际触达率,找出响应率最低的 20% 规则直接下线。这一步通常能在两周内把闭环率提升 5 到 10 个百分点,因为它同时降低了噪音和免打扰比例。
3. 如果你是多团队、跨地域组织
不要追求全公司统一规则。建议按业务单元分别设定基线,只统一指标定义和周报格式。统一规则会忽略各团队真实工作节奏的差异,是跨地域组织最常见的失败模式。
4. 如果你正在从既有平台迁移
迁移前先把现有提醒规则全部列出来,逐条标注"保留/修改/下线"。我见过太多团队把历史遗留的几十条无效规则一起迁到新平台,结果新平台的提醒效果还不如旧的。迁移是一次清理规则的最佳时机,不要浪费。

八、不同情况下的取舍
取舍一:提醒覆盖面 vs 提醒精度。覆盖更多任务意味着更多噪音,精度更高意味着可能遗漏边缘任务。我的建议是优先精度,用升级机制兜底遗漏,而不是用全量提醒兜底。
取舍二:实时提醒 vs 合并摘要。紧急任务需要实时,非紧急任务需要合并。判断标准是任务的时间敏感度,不是任务的重要性。一个重要的战略任务可能有三周的窗口,不需要实时提醒。
取舍三:指标精细度 vs 执行成本。四层指标全量采集会增加维护成本。如果团队规模小于 50 人,建议只保留第一层和第二层共四个指标,其余按月抽样。
取舍四:标准化平台 vs 自建方案。自建方案灵活但维护成本高,标准化平台上线快但规则表达可能受限。我的判断是:如果提醒规则需要频繁变化、且团队有工程能力,自建可以接受;否则标准化平台的稳定性和可维护性更重要。
取舍五:严格升级 vs 团队信任。升级提醒能提升闭环率,但过度升级会伤害团队信任,尤其在需要容错的创新任务上。建议只对交付类、审批类任务启用严格升级,创新探索类任务保留较宽松的提醒策略。

九、下一步:从今天开始可以做的三件事
第一件事,今天就把过去 30 天的提醒数据导出来,算四个数:提醒总量、实际触达率、提醒后响应率、任务按期闭环率。如果这四个数你现在一个都拿不到,那说明你的提醒体系还处在"凭感觉运行"的阶段,这本身就是最重要的诊断结论。
第二件事,找出响应率最低的 20% 提醒规则,直接下线。不要试图优化它们,先砍掉,观察两周。这是投入产出比最高的一个动作。
第三件事,把本文第六节的规则模板复制出来,只填一类任务,跑满四周。四周之后你会拥有一份属于自己团队的真实基线,这比任何行业基准值都更有决策价值。
最后重申我在开头给的那个判断:提醒效率的本质是响应效率,不是发送效率。一套好的自动提醒体系,最后一定会表现为提醒越来越少、闭环越来越稳、管理者手动跟催的时间越来越短。如果你的报表上提醒量还在上升,而闭环率没有同步改善,那问题不在工具,在规则设计。
常见问题解答(FAQ)
1. 任务提醒效率到底该看哪几个数据指标,才能判断我的提醒体系是不是真的有效?
我带一个十来人的团队,任务提醒基本靠群消息和口头跟催。老板问我提醒效率怎么样,我完全答不上来,只能说“感觉还行”。我想知道有没有一套客观的数据指标,能让我说清楚问题到底出在哪。
建议锁定四个指标作为基线:提醒送达率(系统发出的提醒中实际触达接收人的比例,反映渠道是否有效)、首次响应率(提醒发出后执行人在约定时限内做出回应或状态变更的比例,反映提醒是否被看见并触发行动)、任务闭环率(到期任务中按期完成的比例,反映提醒是否真正推动了结果)、平均响应时长(从提醒发出到执行人首次响应的时间中位数,反映提醒时机和对象是否合适)。
采集口径上,送达数据来自提醒系统的发送日志,响应和完成数据来自任务状态变更记录,两者需要用任务ID关联。判断依据是先跑两周基线,再对比调整前后的变化。如果送达率低于90%,问题在渠道配置;如果送达率高但响应率低于60%,问题多半在提醒时机或提醒对象选错了;
如果响应率高但闭环率低,那问题已经不在提醒本身,而在任务本身的优先级和资源分配。四个指标要一起看,单看任何一个都会误判。
2. 提醒规则应该怎么设计,才不会让员工觉得被系统盯着、产生抵触情绪?
我们刚上线了自动化提醒,结果有同事私下抱怨说像被监控,有人干脆把通知全静音了。我本意是减少人工跟催,没想到反而搞得大家情绪不好,现在不知道该怎么调。
核心原则是把提醒设计成“帮执行人记住事情”,而不是“帮管理者抓人”。具体做法有三条:第一,提醒对象优先发给执行人本人,只有在临近截止且无响应时才升级给负责人,避免一上来就抄送上级,那会让提醒带上问责意味;
第二,提醒内容只写任务信息、截止时间和需要做的动作,不写“请尽快”“已逾期”这类带压迫感的措辞,也不在提醒里暴露他人的响应数据;第三,给执行人留出可控空间,允许其在一周内自行调整一次提醒时间或渠道,这种参与感能显著降低抵触。
判断依据是观察通知静音率和个人提醒规则的自定义比例:如果静音率上升,说明提醒频率或措辞出了问题;如果自定义比例高,说明员工在主动使用这个工具,接受度是正向的。另外要跟团队说清楚数据用途,数据只用于优化提醒规则,不做个人绩效考核,这一点如果不明确,抵触几乎无法消除。
3. 提醒频率和时机怎么定,发少了怕遗漏,发多了又变成通知疲劳?
我们团队现在的状况是两个极端:有的任务提醒一次就没人管了,有的任务一天被提醒四五次,大家看到通知已经麻木。我很想知道有没有一个可操作的判断方法,而不是凭感觉调。
时机和频率应该由任务的历史响应数据反推,而不是拍脑袋设定。起步做法是:对每类任务先记录“首次响应发生在提醒发出后的第几小时”,跑两周后取其分布的中位数作为主提醒时间点。如果中位数落在截止前24小时,就说明提前一天提醒足够;如果大量响应发生在截止前2小时,说明提前量太大,提醒被忽略了。
频率上建议采用阶梯式:主提醒一次,截止前若干小时未响应则触发第二次,逾期后触发一次升级提醒给负责人,同一任务对同一人一天不超过两次,这是多数团队不至于产生疲劳的上限。判断频率是否过高的依据是响应率曲线:如果第二次提醒的增量响应率低于第一次的一半,说明这次提醒基本无效,只是增加噪音,应该合并或取消。
另外要按任务类型区分,审批类、交付类、协作类的合理节奏完全不同,用一套规则覆盖所有任务,必然会出现既遗漏又疲劳的情况。
4. 有没有可以直接套用的提醒规则表和效果周报模板,让我不用从零搭?
我是半路接手团队管理的,没有精力去研究每个工具的自动化配置细节,只想先拿一份能填的表格跑起来,边用边改。希望模板足够轻,不要那种复杂到没人填的报表。
建议用两张表起步。第一张是提醒规则表,字段包含:任务类型、触发条件(时间点或状态变更)、提醒对象、提醒渠道、升级条件,每一类任务填一行,比如“客户交付类|截止前24小时|执行人|站内信+IM|逾期2小时升级给负责人”。这张表的作用是让规则可被 review,而不是散落在各个工具的配置界面里。
第二张是提醒效果周报,字段只需五项:本周提醒总次数、送达率、首次响应率、未闭环任务清单(含任务名和卡点原因)、下周计划调整的一项规则。注意周报控制在半页以内,只写数据和一项调整,不要写成汇报材料,否则第三周就没人填了。
判断模板是否有效的标准很简单:连续填四周后,你能不能从周报里指认出至少一条被证伪的旧假设,比如“原以为早上9点提醒响应最好,数据显示其实是下午2点”。如果四周下来一条假设都没被推翻,说明要么数据没采全,要么模板填成了流水账,需要回头检查字段口径。
核心关键词
文章包含AI辅助创作:自动提醒实操方法:企业管理者提升任务提醒效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/446619
读者评论
提醒效率等于有效触达乘以及时响应乘以任务闭环,这个公式比单纯看发送量务实多了,直接点出了大多数企业提醒体系的症结。
边际效益递减的数据很有说服力,响应率第3到4次见顶但通知关闭率加速上升,说明很多团队确实在过度提醒上浪费资源。
漏斗图把从提醒发出到任务闭环的流失量化得很清楚,尤其是查看环节流失274条,说明时机错配比内容质量更致命。
三项减负策略的组合效果从54%提升到79%,这个案例数据很实在,比只讲理念的文章更有落地参考价值。
退出条件这段写得好,很多提醒泛滥就是因为任务暂停或关闭后规则还在跑,这个细节容易被忽视但影响很大。
