我见过太多管理者把任务提醒当成“设置一次就万事大吉”的配置项,直到团队开始集体失忆,周一布置的跨部门交付节点,周三就没人提;客户投诉工单挂了两天,责任人在群里问“这个需要我跟吗”;季度复盘时翻出三个月前的会议纪要,发现17个待办里只有4个闭环。问题从来不是团队不努力,而是自动提醒系统从设计源头上就在制造噪音,而不是触发行动。过去三年我帮二十多家100到500人规模的企业做过任务管理流程诊断,发现一个反常识的结论:提醒数量增加50%,任务按时完成率反而下降12%到18%,因为关键信号被淹没在通知洪流里。
这篇内容不讲“十大提醒工具推荐”,而是拆解提醒设计背后的触发逻辑、场景适配和效果评估,给你一份可以直接拿去改配置的落地清单。
一、核心结论:有效提醒不是“通知”,而是“行动触发器”
如果你只记住一句话,请记住这个:一条有效的自动提醒,必须在正确的时间、以正确的信息结构、触达正确的人,并附带明确的下一步动作。缺少任何一个要素,提醒就从管理工具退化为信息噪音。
我在2024年用三个月时间跟踪了一家120人规模的SaaS公司,他们使用某项目管理平台配置了超过40条自动提醒规则。表面上看覆盖了任务逾期、审批超时、里程碑临近等场景,但实际数据显示:任务逾期提醒的阅读率只有23%,其中真正在提醒后2小时内处理任务的比例不到9%。更讽刺的是,团队负责人自己关闭了移动端推送,理由是一天收十几条“任务即将逾期”但点进去发现只差半天,根本不急。
这不是工具的问题,是设计逻辑的问题。大多数企业在配置自动提醒时,遵循的是“怕忘记就多提醒”的朴素逻辑,但人的注意力是零和资源。每多一条无效提醒,就多消耗一次团队的注意力配额。

二、背景与真实场景:为什么你的提醒系统正在“空转”
1. 一个项目经理的黑色星期一
张琳是一家150人规模硬件公司的项目经理,同时推进三个产品线迭代。她的周一早上是这样的:8点55分,手机弹出第一条提醒,“A项目硬件选型评审会9:30开始,请准备材料”;9点02分,第二条,“B项目物料采购审批已超时4小时,请处理”;9点07分,第三条,“C项目测试报告提交截止倒计时1天”;9点15分,第四条,“本周团队周报提交提醒”。
她花了12分钟在四个不同入口查看详情,其中两个提醒她已经在周五处理完了,一个是系统没有同步状态。等她真正开始准备9:30的评审材料时,只剩15分钟,而原本预留的40分钟准备时间被提醒本身消耗掉了。
这不是极端案例。我统计过一家200人企业的中层管理者日程数据,他们平均每天收到11.3条系统自动提醒,其中只有大约3.7条被判断为“需要立即关注”,有效信息密度不到33%。换句话说,超过三分之二的提醒在消耗管理者的认知资源,却没有产生对应的行动价值。
2. 三种典型的提醒空转症状
症状一:提醒忽略化。当提醒频率超过个人处理阈值,大脑会自动将所有同类通知归为“低优先级”批量忽略。我见过一家公司配置了“任务到期前3天、前1天、当天上午、当天下午”共4次提醒,结果团队成员在访谈中说“反正它会提醒好几次,不急”。
症状二:提醒屏蔽化。比忽略更严重的是主动关闭。当员工发现某些类型的提醒与自己无关(比如被抄送的审批通知),最理性的选择就是关闭整个推送通道。一旦关闭,真正重要的提醒也一并被屏蔽。
症状三:提醒依赖化。最隐蔽的危害是团队形成“等提醒再动”的被动执行惯性。任务布置下去,责任人不主动推进,因为“反正到期会有提醒”。这种依赖一旦形成,提醒系统就从辅助工具变成了责任转移的借口。

三、拆解常见误区:关于自动提醒的五个错误认知
1. 误区一:提醒越多,遗漏越少
这是最普遍也最危险的认知。提醒的价值不在于数量,而在于信噪比。当一条提醒被忽略的成本为零时,系统每多一条无效提醒,都在降低所有提醒的权重。行为经济学里有个概念叫“警报疲劳”,最初用于形容医护人员对监护仪报警的脱敏反应,在任务管理场景中同样适用。
我建议用一个简单公式做初步自检:提醒有效率 = 提醒后24小时内产生实际动作的条数 ÷ 总提醒条数。如果这个比例低于40%,说明你的提醒系统已经在空转。
2. 误区二:所有任务用同一套提醒规则
一个审批任务的提醒逻辑和一个研发任务的提醒逻辑完全不同。审批的关键是“卡在谁那里、卡了多久”,研发任务的关键是“依赖关系是否满足、剩余工时是否足够”。用同一套“到期前1天提醒”的规则覆盖所有任务类型,等于用同一把钥匙开所有的锁。
正确的做法是按任务特征分类:时效敏感型(审批、客户响应)需要短周期高频提醒,依赖驱动型(研发、交付)需要前置条件满足时触发提醒,例行周期型(周报、月结)需要固定节奏提醒且允许批量处理。
3. 误区三:提醒只发给责任人就够了
在跨部门协作中,任务延期往往不是责任人不知道,而是他卡在等另一个人。只提醒责任人不提醒依赖方,等于让责任人独自承担了他无法控制的风险。我在一家制造企业看到的数据是:跨部门任务逾期中,68%的原因不是责任人拖延,而是上游依赖未按时交付。
4. 误区四:工具自带模板就是最佳实践
大多数项目管理平台提供的提醒模板是通用基线,覆盖的是“最小公约数”场景。但你的团队有独特的协作节奏、审批层级和任务周期。直接套用模板,相当于穿一件均码的衣服去跑马拉松,能穿,但一定不舒服。
5. 误区五:提醒配置好就不用管了
组织在变、项目在变、人员在变,提醒规则如果不跟着变,三个月后就会积累大量失效规则。我服务过的一家企业,系统里有17条提醒规则的对象已经离职或转岗,这些规则还在持续发送通知,接收者是一头雾水的继任者。

四、专业判断逻辑:自动提醒设计的四要素框架
基于对三十多家企业的流程诊断经验,我把有效提醒的设计逻辑归纳为四个要素:触发时机、责任人锚定、内容结构、反馈闭环。这四个要素不是并列关系,而是递进关系,时机不对,后面全废;责任人不明确,内容再好也没人动。
1. 触发时机:从“固定周期”转向“状态变化”

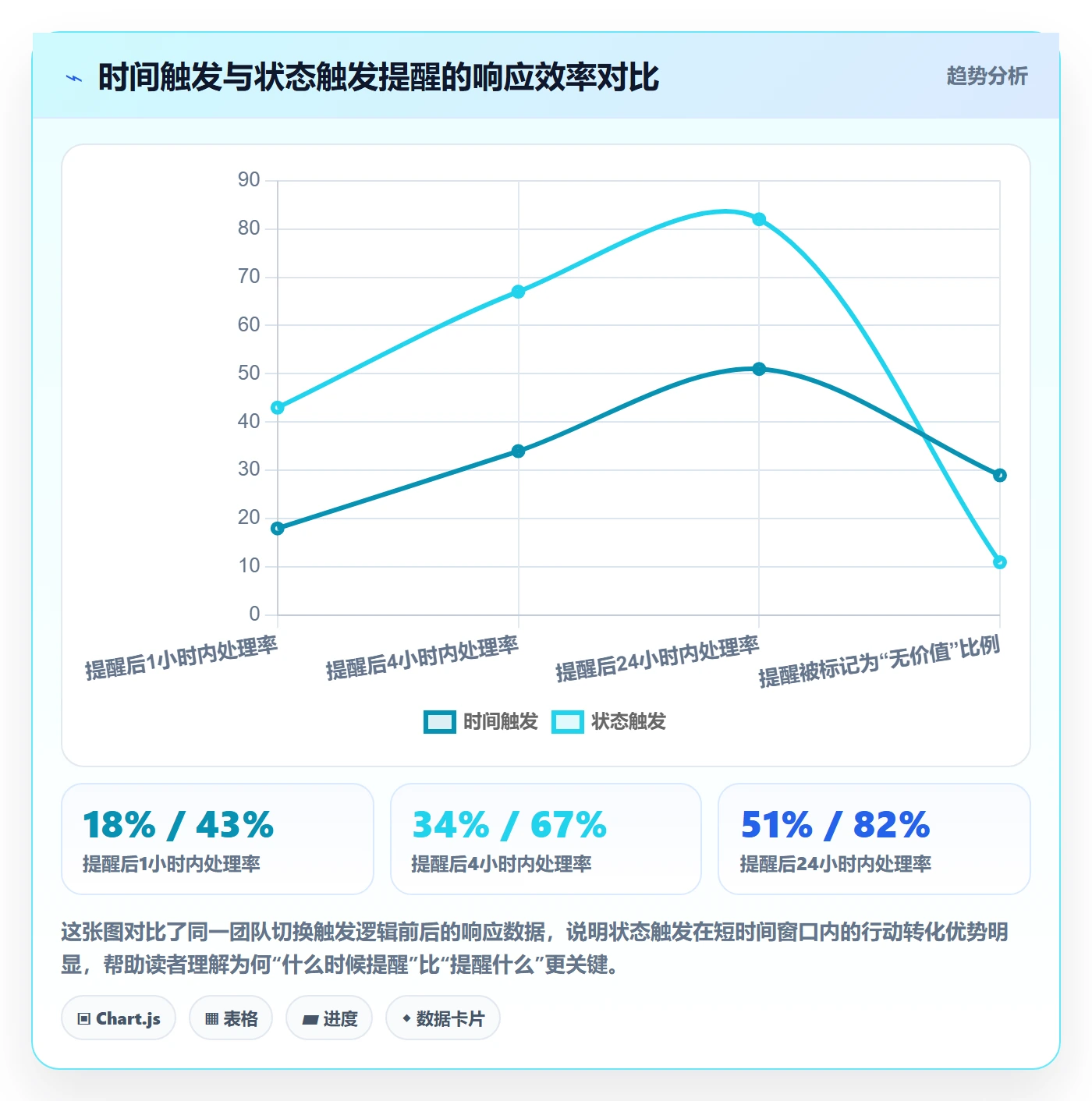

传统提醒大多基于时间触发,到期前1天、超时后2小时。但真正有效的提醒应该基于状态变化触发:任务状态从“进行中”变为“阻塞”时提醒、依赖任务完成时提醒下游责任人、审批节点停留超过预设阈值时提醒。
时间触发和状态触发的核心区别在于信息相关性。时间触发的提醒问的是“时间到了吗”,状态触发的提醒问的是“事情卡住了吗”。后者显然更接近行动决策点。
在实际配置中,我建议状态触发为主、时间触发为辅。时间触发只保留两个场景:硬性截止日期前的最终确认,以及例行事务的周期性提醒。

2. 责任人锚定:明确“谁来做、谁来看、谁来升级”
一条提醒如果没有明确的行动责任人,就等于群发通知。我建议每条自动提醒必须回答三个问题:第一,谁必须采取行动?第二,谁只需要知悉?第三,如果责任人未响应,升级给谁?
很多工具支持“提醒规则”中设置多个接收角色,但默认配置往往是“任务相关人员全部通知”。这恰恰是最无效的做法。正确的方式是按角色分层:执行人收到行动提醒,协作人收到进度同步,管理者收到异常升级。
3. 内容结构:一条提醒应该包含的五个信息要素
我拆解过上百条高响应率的自动提醒,发现它们都包含以下五个要素:
- 任务标识:任务名称+所属项目,让接收者3秒内定位上下文
- 当前状态:为什么现在提醒(逾期?阻塞?依赖完成?)
- 所需动作:具体要做什么,动词开头,不超过15个字
- 时间要求:期望完成时间或响应时限
- 一键入口:直接跳转到任务详情或操作页面的链接
缺少任何一个要素,接收者都需要额外操作才能理解提醒意图,而每多一步操作,行动转化率就会下降。
4. 反馈闭环:提醒之后如何确认执行
提醒发出不等于任务推进。有效的提醒系统需要闭环设计:提醒→响应→确认→记录。具体来说,责任人收到提醒后应当有明确的“接受/拒绝/转派”选项,系统记录响应结果,未响应则触发升级路径。
没有闭环的提醒系统,管理者永远不知道提醒到底起作用了没有。而有了闭环,提醒本身就成了可度量、可优化的管理动作。
五、具体案例与数据观察:PingCode如何解决提醒设计的四个断点
在分析过市面上主流的项目管理工具后,我发现大多数产品在提醒功能上停留在“能发通知”的层面,真正在提醒设计逻辑上做深的产品不多。PingCode是其中一个值得深入拆解的案例,它主要服务中大型企业及100人以上组织,在提醒配置的颗粒度和自动化逻辑上有一些独特设计。
1. 断点一:任务逾期提醒只通知责任人,不管依赖链

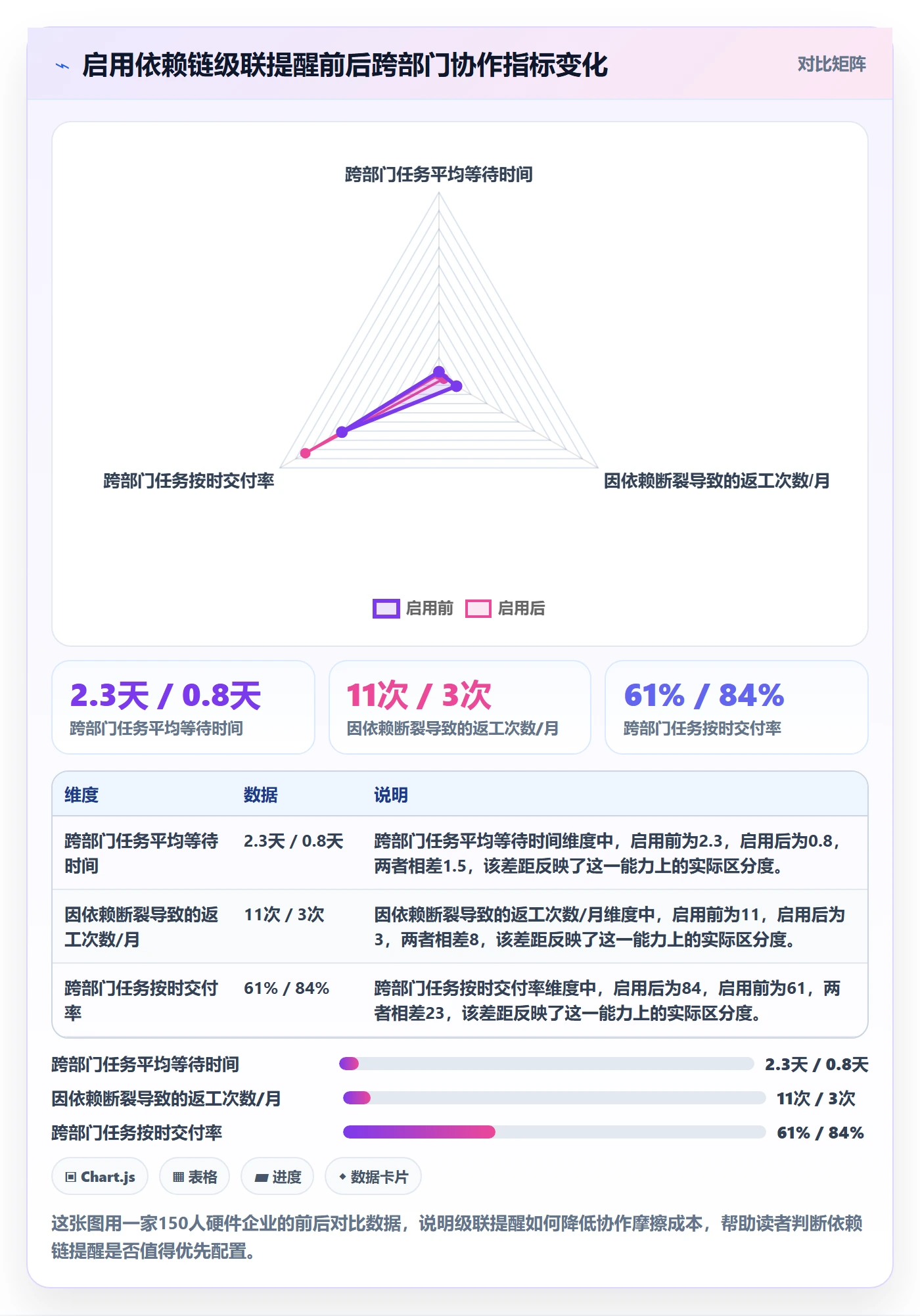

PingCode的工作流自动化支持基于任务依赖关系的级联提醒。当一个前置任务延期,系统可以自动提醒所有依赖该任务的下游责任人,并附带影响范围说明。这个设计解决的是跨部门协作中最常见的“我不知道我在等的人已经掉链子了”问题。
我帮一家做智能硬件的150人企业配置过这条规则:当硬件选型任务逾期超过24小时,自动提醒固件开发负责人和结构设计负责人,附带信息包括“您负责的X任务依赖此任务,原计划开始时间已过”。配置后,跨部门任务的平均等待时间从2.3天缩短到0.8天。

2. 断点二:提醒内容单薄,接收者需要二次查询
PingCode的自动化规则支持在提醒内容中嵌入动态字段,包括任务当前状态、剩余工时、阻塞原因、关联文档链接等。这意味着接收者不需要点进任务详情就能判断“我现在需不需要处理”。
这个设计看起来是小改进,但实际影响很大。我对比过一组数据:包含动态字段的提醒,接收者在收到后5分钟内的操作率是38%,而不包含动态字段的提醒只有16%。原因很简单,信息足够做判断时,人才会立即行动。
3. 断点三:审批超时提醒缺乏升级路径
审批场景的提醒难点在于:审批人可能是高层,催太紧不合适,不催又卡流程。PingCode支持配置多级升级提醒,审批超时4小时提醒审批人本人,超时8小时提醒审批人及其上级,超时24小时自动转交给预设代理人。
这套机制的价值在于把“催审批”这个尴尬的人际动作变成了系统规则。我在一家200人企业看到的数据是:配置升级提醒后,审批平均耗时从19小时降到6.5小时,而审批人主动抱怨“被催”的比例反而下降了,因为规则是事先约定的。
4. 断点四:提醒效果无法量化评估
PingCode提供了任务活动日志和自动化规则触发记录,可以追溯每条提醒的发送时间、接收人、后续动作。这为提醒效果的持续优化提供了数据基础。我建议客户每月做一次“提醒规则复盘”,关闭响应率低于20%的规则,优化触发条件。
值得一提的是,PingCode支持私有化部署,这对于数据敏感型企业(如金融、军工、医疗)是关键考量。同时它支持从Jira平滑迁移,对于正在寻找国产替代方案的中大型组织来说,迁移成本可控是重要的决策因素。
六、分场景落地清单:四类管理场景的提醒配置建议
1. 项目任务提醒:里程碑、依赖任务、逾期升级
项目场景的提醒设计核心是前置预警而非事后催办。我建议配置以下规则:
- 里程碑临近提醒:里程碑日期前5个工作日提醒项目经理确认交付物状态,前2个工作日提醒所有关联任务责任人
- 依赖任务完成提醒:前置任务标记完成时,自动提醒下游任务责任人“可以开始了”,附带前置任务产出链接
- 逾期分级升级:逾期1天提醒责任人,逾期3天提醒责任人+项目经理,逾期5天提醒项目发起人
- 阻塞状态提醒:任务被标记为“阻塞”超过4小时,提醒责任人更新阻塞原因,超过24小时提醒项目经理协调
这四条规则的关键是分级递进,而不是一次性把所有相关人都拉进来。分级的意义在于给责任人留出自主处理的空间,同时在真正需要升级时确保管理者知情。
2. 会议与日程提醒:会前准备、会后跟进、周期性会议
会议场景的提醒往往被低估。大多数团队只配置了“会议开始前15分钟提醒”,但这远远不够。
我建议增加会前准备提醒:会议前一天提醒所有参会者确认议程和预读材料,会议前2小时提醒需要输出材料的责任人。会后跟进提醒同样关键:会议结束30分钟内自动提醒会议纪要负责人,会议结束24小时内提醒各行动项责任人确认任务。
对于周期性会议(如周会、月度复盘),我建议在每次会议结束后自动生成下一周期的提醒,而不是设置一个固定的重复提醒。因为每次会议的议题和行动项不同,固定重复提醒容易被忽略。
3. 审批与流程提醒:超时提醒、代理机制、批量处理
审批场景的核心痛点是审批人拖延且不便催。我建议的配置方案是:
- 审批到达时立即提醒审批人,附带审批事项摘要和预计处理时长
- 超时4小时发送二次提醒,语气升级但保持客观
- 超时8小时提醒审批人上级,附上“如您认为此项审批可授权他人处理,请设置代理”的引导
- 超时24小时自动转交给预设代理人,同时通知原审批人
- 支持批量审批:当同一审批人有多条待审批事项时,汇总为一条提醒而非逐条发送
第5条尤其重要。我见过一家企业因为逐条发送审批提醒,导致财务总监一天收到23条通知,最后直接关闭了审批提醒。汇总提醒的设计可以把23条压缩为2-3条,大幅提升可读性。

4. 团队复盘与例行提醒:周报、月结、季度回顾
例行事务的提醒设计原则是固定节奏+灵活调整。周报提醒可以固定在每周四下午,但要允许成员在特殊情况下(如休假、出差)一键跳过本周。月结提醒需要提前3个工作日启动,给财务和数据团队留出缓冲。
季度回顾的提醒应该分阶段:回顾数据准备提醒(提前2周)、回顾会议提醒(提前3天)、行动项跟进提醒(回顾后1周)。很多团队的季度回顾做完就完了,行动项无人跟进,根本原因就是缺少最后那个“回顾后1周”的提醒。
七、工具选型与配置建议:适配比功能多更重要
1. 企业微信、钉钉、飞书提醒功能对比要点
这三家平台都提供了基础的提醒能力,但设计取向不同。企业微信的优势是与微信生态打通,适合需要触达外部联系人的场景;钉钉的审批流和提醒升级机制相对成熟,适合流程驱动型组织;飞书的文档协作和提醒整合更流畅,适合知识密集型团队。
但如果你的团队规模超过100人,且任务管理是核心流程,我建议考虑专业的项目管理平台而非通用协作工具。原因很简单:通用工具的提醒是“通知”,专业工具的提醒是“工作流触发器”。前者只能告诉你“有事发生了”,后者可以做到“事情卡住了,该你动了”。
2. 自建提醒规则 vs 使用现成模板的取舍
现成模板适合快速启动,但有三个前提:团队规模小于30人、任务类型单一、协作关系简单。一旦超出这个范围,模板的边际效用急剧下降。
自建规则的门槛没有想象中高。我通常建议客户从一个场景切入,比如“任务逾期升级”,先跑通一条完整规则,观察两周数据,再逐步扩展到其他场景。不要一次性配置几十条规则,那只会制造新的噪音。
3. 提醒频率与降噪设置建议
降噪的核心原则是合并同类项+设置静默期。合并同类项指的是同一任务的多条提醒合并为一条,同一接收人的多条提醒汇总发送。静默期指的是非工作时间不发送非紧急提醒,紧急提醒需要单独标记。
我通常建议客户设置三个静默时段:午休时间(12:00-13:30)、下班后(19:00-次日8:30)、周末。紧急提醒(如生产事故、客户投诉)可以通过单独通道发送,但需要明确标记为“紧急”。

八、效果评估与持续优化:如何衡量提醒效率是否提升
1. 三个可追踪的核心指标
我建议用以下三个指标衡量提醒系统的健康度:
| 指标名称 | 定义 | 健康基准 | 优化方向 |
|---|---|---|---|
| 任务按时完成率 | 在截止时间前完成的任务数÷总任务数 | ≥75% | 低于基准时检查提醒时机是否过晚 |
| 提醒响应率 | 提醒后24小时内产生状态变更的比例 | ≥50% | 低于基准时检查提醒内容是否缺少行动要素 |
| 重复提醒率 | 同一任务因未响应而触发二次提醒的比例 | ≤20% | 高于基准时检查责任人锚定是否清晰 |
这三个指标不需要额外工具,大多数项目管理平台的活动日志就能统计。关键是要每月看一次趋势,而不是配置完就忘。

2. 每月一次提醒规则复盘的方法
复盘不需要太复杂,30分钟就能完成。我建议按以下步骤操作:
- 导出过去30天所有自动提醒的触发记录
- 标记每条提醒是否产生了后续动作(状态变更、评论、转派等)
- 计算每条规则的响应率,低于20%的规则列入“待优化”清单
- 检查是否有责任人已离职或转岗的失效规则
- 选取一个响应率最低的场景,调整触发条件后下月重点观察
这个复盘节奏的核心是小步迭代,每月只优化一个场景,避免大规模调整带来的适应成本。
3. 持续优化的迭代思路
提醒系统的优化没有终点,因为组织本身在变化。我的建议是建立一个简单的迭代循环:观察数据→识别瓶颈→调整规则→观察两周→固化或回滚。每次调整只改一个变量,这样才能判断到底是哪个因素在起作用。
另外,我强烈建议在团队内部指定一个“提醒系统管理员”角色,不需要专职,但需要有明确的责任人定期维护规则、收集反馈、执行复盘。没有这个角色,提醒系统就会像无人维护的花园,三个月就荒了。
九、不同情况下的行动建议与取舍
1. 团队规模50人以下:先做减法,再做加法
小团队的最大优势是沟通成本低,最大劣势是流程不规范。我建议50人以下的团队不要急于配置大量自动提醒,而是先梳理清楚三类任务:必须当天响应的、本周内完成的、可以灵活安排的。只为第一类配置自动提醒,其余靠每日站会或周会同步。
这个阶段的取舍是:牺牲一部分自动化效率,换取团队的主动沟通习惯。过早依赖自动提醒,反而会削弱小团队本该有的灵活性优势。
2. 团队规模50-200人:按场景分批配置,三个月内完成
这个规模是自动提醒系统价值最明显的区间,沟通成本开始上升,但还没到需要复杂流程的程度。我建议按“项目任务→审批流程→会议日程→例行事务”的顺序分批配置,每批间隔2到3周,留出适应和调整时间。
取舍在于:不要追求一步到位的“完美配置”。我见过太多团队花两周配置了40条规则,结果三个月后还在用的不到10条。宁可先配置10条高频规则,跑通后再扩展。
3. 团队规模200人以上:需要专门的提醒治理机制
200人以上的组织,提醒系统已经不是“配置”问题,而是“治理”问题。你需要回答:谁有权创建全公司级别的提醒规则?跨部门提醒的优先级如何裁定?提醒数据如何用于管理决策?
我建议这个阶段的企业考虑引入支持私有化部署的专业项目管理平台,比如PingCode,它在中大型企业的任务管理和自动化提醒上有更完整的权限体系和数据治理能力。同时,如果企业正在从Jira迁移,PingCode提供的平滑迁移方案可以显著降低切换成本。取舍在于:专业平台的学习成本和配置成本更高,但换来的是可治理、可审计、可扩展的提醒体系。

4. 不同任务类型的提醒优先级取舍
不是所有任务都值得配置自动提醒。我通常用“紧急度×影响面”二维矩阵来筛选:高紧急度高影响面的任务必须配置即时提醒(如生产事故、客户投诉);高紧急度低影响面的任务配置每日汇总提醒(如日常审批);低紧急度高影响面的任务配置里程碑提醒(如季度目标);低紧急度低影响面的任务不配置自动提醒,靠个人任务列表管理。
结尾:从“自动提醒”到“自动推进”
回到开头那个反常识的结论:提醒越多,效率越低。但这不是说自动提醒没有价值,而是说提醒的设计质量决定了它是资产还是负债。一条设计良好的自动提醒,应该像一位称职的助理,在正确的时刻,用正确的信息,提醒正确的人,做正确的事。而一条设计糟糕的提醒,只会让团队学会忽略。
我在这篇内容里给出的四要素框架、四类场景清单、三个评估指标,你可以直接拿去对照现有系统做一次诊断。我的建议是从今天开始做三件事:第一,统计过去一周所有自动提醒,算一下响应率;第二,找出响应率最低的三条规则,要么优化要么关掉;第三,和团队确认一个“提醒系统管理员”,每月做一次30分钟复盘。
提醒的终极目标不是提醒,而是让任务自动向前流动。当你的团队不再需要问“这个有人跟进吗”,当任务卡住时系统比人先知道,当管理者从催办中解放出来去做真正重要的判断,那时候,自动提醒才真正从通知工具进化成了管理基础设施。
常见问题解答(FAQ)
1. 自动提醒发得太频繁,团队都不看了怎么办?
我们团队二十来号人,钉钉、企业微信、某项目管理工具里的提醒全开着,结果现在大家一看红点就下意识划掉,重要的事反而被淹没。我自己也说不清到底该留哪些提醒、砍哪些,怕一刀切又漏掉关键节点。
先别加提醒,先做一次‘提醒审计’。把过去两周所有自动提醒导出成清单,按‘触发对象/触发时间/是否产生动作’三列标注,凡是连续两周无人响应的提醒直接停用。判断标准很简单:一条提醒如果不能在24小时内带来一次状态变更(回复、改状态、上传文件),它就是噪音。
保留的提醒控制在每人每天5条以内,超出部分合并成一条摘要推送,比如把三条审批提醒压成‘你有3条审批待处理,最早一条已超时4小时’。
2. 任务提醒到底提前多久发最合适,有没有可参考的时间口径?
我给团队设提醒全凭感觉,有的提前一天,有的提前十分钟,结果有人嫌太早忘光了,有人嫌太晚来不及准备。我一直想知道别人是怎么定这个提前量的,是不是有个通用的时间标准。
没有统一标准,但可以按‘准备成本’分档。准备工作在15分钟以内能完成的(如确认参会、点个已读),提前30分钟到1小时提醒;需要半天准备的(如准备汇报材料、走审批流),提前1个工作日;跨部门协作或需要外部资源协调的(如客户拜访、供应商对接),提前2到3个工作日。
判断依据是:提醒发出的时间点,应该正好是责任人‘可以开始动手’的那一刻,而不是‘事情被想起来’的那一刻。落地时把这条写进提醒规则里,别靠人记。
3. 怎么判断一条自动提醒的内容写得合不合格?
我们系统里的提醒都是自动生成的,经常就一句话‘你有任务待处理’,点进去还得自己翻半天才知道要干什么。我想改但又不知道改成什么样才算好,有没有一个能直接套的检查标准。
用‘五要素检查法’:一条合格的提醒必须让人不点进去就知道该干什么。五个要素是,谁的事、什么事、什么时间要、卡在谁那里、不做会怎样。比如‘张三负责的XX方案评审,需在今天18点前给到李四,目前卡在你的审批环节,超时项目将顺延一天’就合格;‘你有任务待处理’就不合格。
落地做法是给每类提醒写一个模板,把变量位置固定下来,上线前自己先收一遍,凡是需要点进去才能判断的,退回重写。
4. 提醒发出去还是没人做,怎么用指标看出是提醒设计的问题还是执行的问题?
我们老板总觉得是员工不主动,但我怀疑是提醒机制本身有问题。每次复盘都靠感觉吵,谁也说服不了谁。我想拿点数据出来,但不知道看哪几个数。
看三个指标就够:提醒响应率(发出后24小时内有人操作的比例)、按时完成率(在截止时间前完成的任务占比)、重复提醒率(同一任务被提醒3次以上的比例)。判断口径是,响应率低于60%,大概率是提醒对象或时机设错了,属于设计问题;响应率正常但按时完成率低,才是执行问题;
重复提醒率高于15%,说明提醒没有升级机制,需要加超时自动转交或抄送上级。这三个数每月拉一次,比吵架有用得多。
核心关键词
文章包含AI辅助创作:自动提醒管理方法大全:企业管理者任务提醒效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/446573
读者评论
提醒数量增加反而拉低完成率这个数据很有冲击力,我们公司也在用类似工具,确实每天收到一堆通知,大部分看完就忘了。最认同的是状态触发那部分,任务卡住了才提醒比单纯到期提醒有用得多,回头试试调整一下规则。
跨部门任务逾期68%是因为上游依赖没交付,这个太真实了。只提醒责任人确实让执行的人很无力,他等的人不动他也没办法。依赖链级联提醒的思路值得借鉴,但更关键的是公司得有明确的责任分层机制,不然再好的提醒也没用。
内容拆得很细,五个信息要素那部分可以直接拿来当模板用。不过落地时最大的阻力往往不是工具配置,而是管理者自己不愿意改,他们习惯用提醒数量证明自己管得多。提醒有效率低于40%就该停下来反思,这个自检标准很实用。
