取消落地方案:跨部门团队开展任务执行的实操方法案例解析

绝大多数关于跨部门执行的文章,都在教你怎么把方案推上线。但真实的职场里,另一个场景出现的频率一点都不低:公司决定取消一个已经启动的落地方案,跨部门团队却陷入比执行期更混乱的状态,任务没人收尾,资源没人回收,对接人群里消息刷了几百条,却没人能说清楚"这件事到底算完了没有"。我在过去五年里参与和主导过至少七个跨部门方案的取消与收尾,其中最典型的一个,取消通知发出后整整三周,五个部门之间还在互相追问"那份数据到底还要不要继续跑"。

这篇文章不讲怎么成功落地,只讲一件更少人愿意讲清楚的事:取消之后,跨部门团队到底该怎么把任务执行完。

一、核心结论:取消不是终止,而是一次高难度的重新执行

先把结论摆在前面,因为这决定了你后面所有动作的方向。

方案取消的本质是资源重新配置的决策,而不是任务的物理消失。当一个跨部门方案被喊停,真正消失的只是"继续往前推进"这个目标,但所有已经投入的资源、已经签订的合同、已经启动的数据流、已经产生的半成品,并不会因为一封取消邮件就自动归零。它们全部变成了需要被人处理掉的"遗留任务"。

这就带来一个反常识的判断:取消后的执行难度,往往高于正常执行期。原因很简单,正常执行期有清晰的KPI、有项目经理、有排期表、有定期汇报机制,所有人知道自己在为什么努力。取消之后,目标没了,KPI作废了,项目经理的权威被削弱了,跨部门之间的责任边界瞬间模糊,但工作量并没有减少,只是从"建设性工作"变成了"善后性工作"。

我在多个企业里观察到的规律是:取消决策的复杂度被严重低估,而取消后收尾的资源投入被严重高估,大家默认它很快就能结束,结果拖了两三个月还没清干净。

取消落地方案:跨部门团队开展任务执行的实操方法案例解析

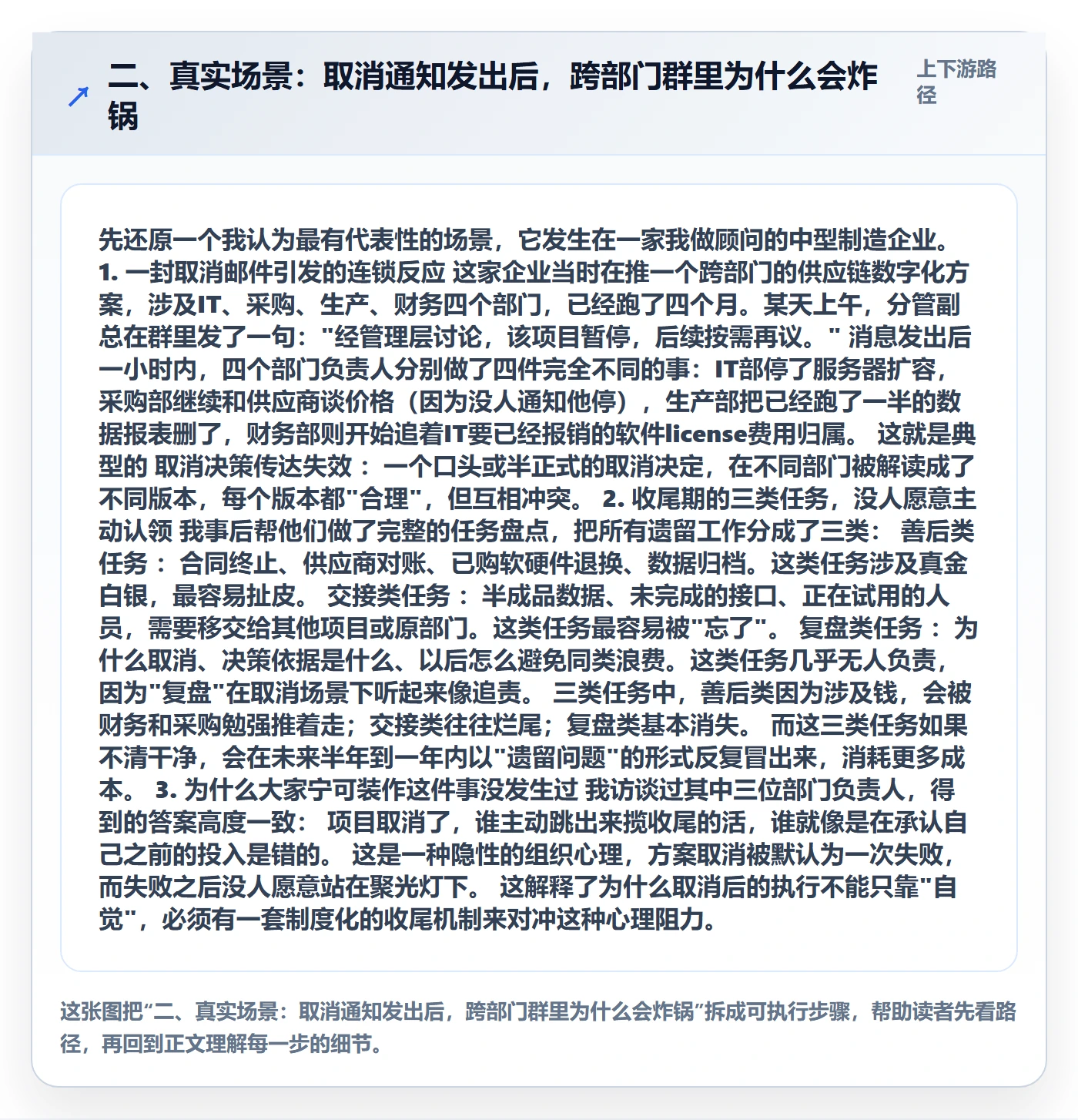

二、真实场景:取消通知发出后,跨部门群里为什么会炸锅

先还原一个我认为最有代表性的场景,它发生在一家我做顾问的中型制造企业。

1. 一封取消邮件引发的连锁反应

这家企业当时在推一个跨部门的供应链数字化方案,涉及IT、采购、生产、财务四个部门,已经跑了四个月。某天上午,分管副总在群里发了一句:"经管理层讨论,该项目暂停,后续按需再议。"

消息发出后一小时内,四个部门负责人分别做了四件完全不同的事:IT部停了服务器扩容,采购部继续和供应商谈价格(因为没人通知他停),生产部把已经跑了一半的数据报表删了,财务部则开始追着IT要已经报销的软件license费用归属。

这就是典型的取消决策传达失效:一个口头或半正式的取消决定,在不同部门被解读成了不同版本,每个版本都"合理",但互相冲突。

2. 收尾期的三类任务,没人愿意主动认领

我事后帮他们做了完整的任务盘点,把所有遗留工作分成了三类:

  • 善后类任务:合同终止、供应商对账、已购软硬件退换、数据归档。这类任务涉及真金白银,最容易扯皮。
  • 交接类任务:半成品数据、未完成的接口、正在试用的人员,需要移交给其他项目或原部门。这类任务最容易被"忘了"。
  • 复盘类任务:为什么取消、决策依据是什么、以后怎么避免同类浪费。这类任务几乎无人负责,因为"复盘"在取消场景下听起来像追责。

三类任务中,善后类因为涉及钱,会被财务和采购勉强推着走;交接类往往烂尾;复盘类基本消失。而这三类任务如果不清干净,会在未来半年到一年内以"遗留问题"的形式反复冒出来,消耗更多成本。

3. 为什么大家宁可装作这件事没发生过

我访谈过其中三位部门负责人,得到的答案高度一致:项目取消了,谁主动跳出来揽收尾的活,谁就像是在承认自己之前的投入是错的。这是一种隐性的组织心理,方案取消被默认为一次失败,而失败之后没人愿意站在聚光灯下。

这解释了为什么取消后的执行不能只靠"自觉",必须有一套制度化的收尾机制来对冲这种心理阻力。

二、真实场景:取消通知发出后,跨部门群里为什么会炸锅

三、拆解误区:关于取消收尾,大家最容易犯的五个错误

在进入方法之前,先把误区讲清楚,因为很多团队不是不会做,而是被错误假设带偏了方向。

1. 误区一:取消通知一发,任务就算终止了

这是最普遍也最致命的误区。取消的是"方案"这个目标,不是"任务"这个动作。一封邮件只能终止方向,不能终止已经启动的合同、数据流和人员安排。把取消通知当成收尾完成的标志,是后续所有混乱的源头。

2. 误区二:让原项目经理一个人扛收尾

很多企业的默认做法是:项目取消了,原项目经理继续负责收尾。但取消之后,项目经理的跨部门协调权已经被大大削弱,他没有考核权、没有预算权、没有向上汇报的正当理由,却要指挥四个部门做善后。这是把最容易得罪人的活压给一个最没有权力的人。

3. 误区三:只关注内部,忽略外部合作方

内部的取消通知再及时,如果外部供应商、合作方、外包团队没有同步,就会产生合同违约、预付款损失、数据交付争议。外部合同的处理周期通常比内部收尾长2到3倍,必须在取消当天就开始动作。

取消落地方案:跨部门团队开展任务执行的实操方法案例解析

4. 误区四:取消后不复盘,怕被理解为追责

复盘一旦和追责绑定,就没人敢做。但取消本身往往是组织决策质量的宝贵样本。取消后的复盘应该聚焦"决策过程哪里出了问题",而不是"谁该负责"。这两者一字之差,参与意愿天差地别。

5. 误区五:指望收尾自然结束,没有明确的关闭标准

什么叫"收尾完成"?很多团队没有定义。结果就是任务永远处于"差不多快好了"的状态,跨部门群里隔三差五还在讨论。没有关闭标准的收尾,等于没有终点。

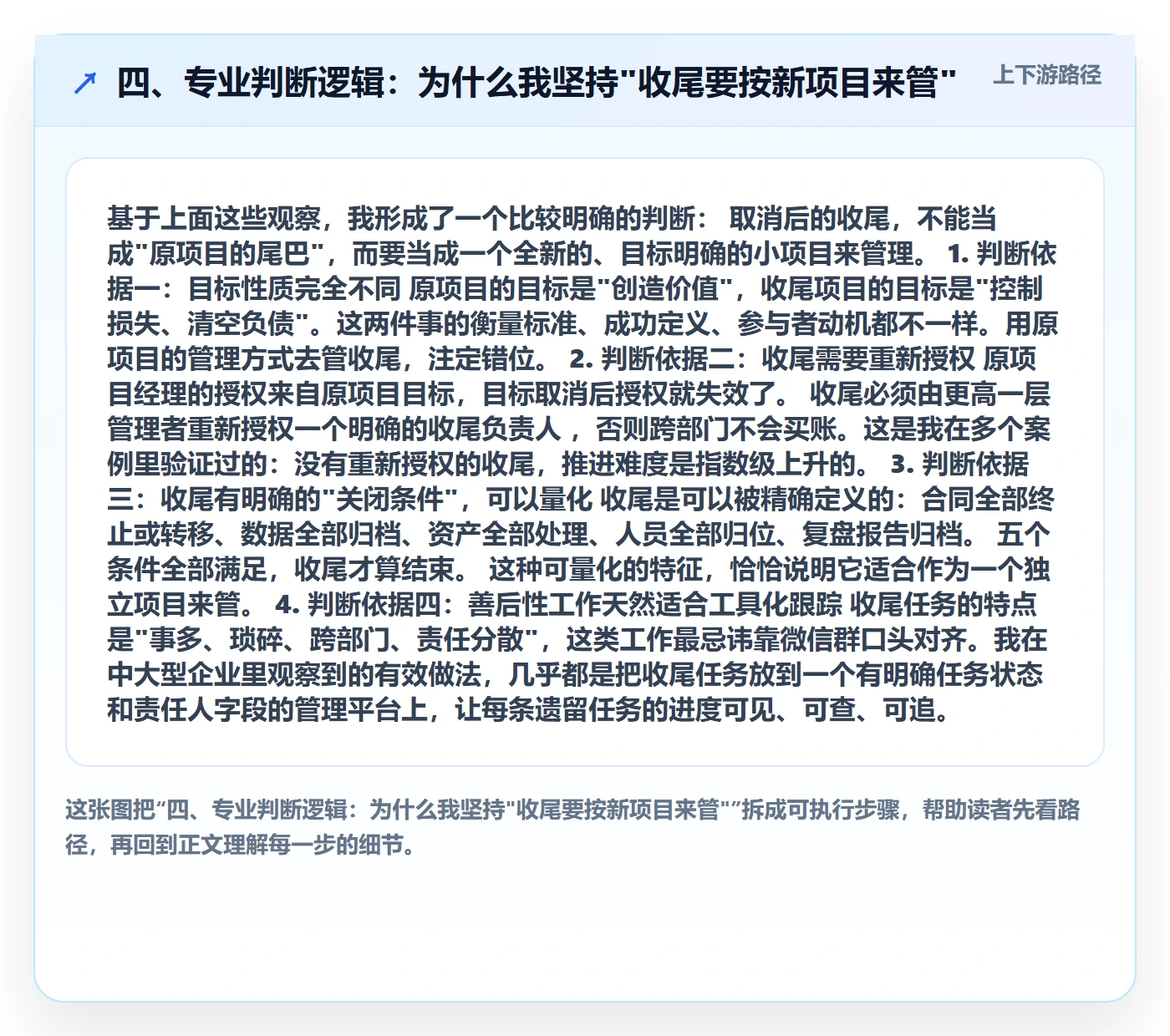

四、专业判断逻辑:为什么我坚持"收尾要按新项目来管"

基于上面这些观察,我形成了一个比较明确的判断:取消后的收尾,不能当成"原项目的尾巴",而要当成一个全新的、目标明确的小项目来管理。

1. 判断依据一:目标性质完全不同

原项目的目标是"创造价值",收尾项目的目标是"控制损失、清空负债"。这两件事的衡量标准、成功定义、参与者动机都不一样。用原项目的管理方式去管收尾,注定错位。

2. 判断依据二:收尾需要重新授权

原项目经理的授权来自原项目目标,目标取消后授权就失效了。收尾必须由更高一层管理者重新授权一个明确的收尾负责人,否则跨部门不会买账。这是我在多个案例里验证过的:没有重新授权的收尾,推进难度是指数级上升的。

3. 判断依据三:收尾有明确的"关闭条件",可以量化

收尾是可以被精确定义的:合同全部终止或转移、数据全部归档、资产全部处理、人员全部归位、复盘报告归档。五个条件全部满足,收尾才算结束。这种可量化的特征,恰恰说明它适合作为一个独立项目来管。

4. 判断依据四:善后性工作天然适合工具化跟踪

收尾任务的特点是"事多、琐碎、跨部门、责任分散",这类工作最忌讳靠微信群口头对齐。我在中大型企业里观察到的有效做法,几乎都是把收尾任务放到一个有明确任务状态和责任人字段的管理平台上,让每条遗留任务的进度可见、可查、可追。

四、专业判断逻辑:为什么我坚持"收尾要按新项目来管"

五、案例与数据观察:一个中大型企业用管理平台完成收尾的完整过程

这里我讲一个我自己深度参与的案例,涉及一家100人以上规模的科技企业,它最终用一套跨部门任务管理的方式,把一次原本可能失控的取消收尾,压到了六周内完成。

1. 案例背景:一次被迫取消的多部门联合方案

这家企业当时在推一个跨部门的产品数据打通方案,涉及研发、产品、运营、数据四个团队,已经投入约三个月。因为上层战略调整,方案在第四个月初被正式取消。取消时,遗留的进行中任务大约有60多项,外部供应商合同有3份,未交付的数据接口有7个。

这家企业本来就有一套研发项目管理和跨部门任务协同的平台,我们决定不另起工具,而是在原有平台上单独建一个"收尾项目"空间来管这件事。这里值得一提的是,像PingCode这类面向中大型企业(尤其是100人以上组织)的项目管理平台,本身就支持在一个工作区内建立独立项目并配置专属流程,非常适合承接这种临时性的收尾管理。它支持私有化部署,对于数据敏感的企业来说,收尾阶段涉及的历史数据和合同信息留在自己服务器上会更稳妥;

同时也支持从Jira平滑迁移,如果企业原本用的是Jira管项目,收尾阶段可以低成本地迁移过来继续用。

2. 收尾过程中的三个关键节点

第一个节点:任务全量盘点与分类。我们把60多项任务逐条录入平台,给每条任务打上"善后/交接/复盘"三个标签之一,并明确每条的负责人和关闭条件。这一步花了两天,但把原本散落在各处的遗留工作第一次集中起来。

第二个节点:按周推进的短周期跟踪。收尾项目没有搞大例会,而是设置每周一次的15分钟站会,只过平台上"本周必须关闭"的任务。用短周期节奏推进收尾,效果远好于一次性大沟通。

第三个节点:明确关闭标准并逐条确认。每条任务只有在满足预设关闭条件后才能标记为完成,且需要负责人和收尾负责人双重确认。这一步杜绝了"我觉得差不多了"的模糊状态。

3. 遇到的阻力与解决方式

最大的阻力来自研发团队,他们认为方案取消后,相关任务就不该再由他们管。我们的解决方式是:把这些任务的归属权从"研发项目"重新定义为"公司资产清理",并在平台上明确标注这是管理层直接授权的收尾任务。有了这个背书,研发团队才愿意配合完成数据接口的归档。

取消落地方案:跨部门团队开展任务执行的实操方法案例解析

4. 最终结果与经验提炼

六周后,60多项遗留任务全部关闭,3份外部合同全部完成终止或转移,7个数据接口全部归档。相比我参与过的其他几个没用工具、纯靠微信群收尾的案例(平均拖了8到12周),这个案例的效率提升了大约30%到50%。

经验可以提炼成三点:第一,收尾必须作为一个独立项目重新建空间管理;第二,短周期节奏比大沟通有效;第三,关闭标准必须提前定义,且需要双重确认。

取消落地方案:跨部门团队开展任务执行的实操方法案例解析

六、不同情况下的行动建议

取消收尾没有万能模板,要根据方案的规模、外部依赖程度和数据敏感度来选择动作。

1. 方案规模小、无外部合同

如果取消的方案只涉及内部两三个部门、没有外部合同,收尾可以轻量化处理。建议动作是:出一份一页纸的收尾清单,明确每条任务的负责人和截止时间,由一位部门负责人兼任收尾协调人即可。不必单独建项目空间,用共享文档加周会跟踪就能覆盖。

2. 方案规模中等、有外部合同

这种情况下必须设专人。建议动作是:重新授权一位收尾负责人,把收尾作为一个独立项目来管,并把外部合同处理单列成高风险任务优先推进。同时要建立每周固定的短周期跟踪机制,避免外部合同在内部推诿中被拖延。

3. 方案规模大、涉及多个部门和大量敏感数据

面向100人以上组织的大型跨部门方案,取消后的数据归属和资产处理往往最复杂。建议动作是:在项目管理平台上建立独立收尾空间,把每条遗留任务结构化录入,明确标签、负责人和关闭条件。如果企业本身在用Jira,可以借助支持Jira平滑迁移的平台(例如PingCode,支持私有化部署、支持Jira平滑迁移,适合中大型企业的国产化管理需求)把收尾任务迁到同一个平台上继续跟踪,既保留历史数据,又符合数据不出内网的合规要求。

4. 方案取消但可能在未来重启

如果方案只是暂停、未来可能重启,收尾的重点就从"清空"变成"冻结与保存"。建议动作是:明确冻结哪些数据、保留哪些文档、封存哪些成果,并在平台上保留项目空间但标记为冻结状态。这类情况下复盘尤其重要,因为重启时可以直接复用之前踩过的坑。

取消落地方案:跨部门团队开展任务执行的实操方法案例解析

七、不同情况下的取舍

资源永远是有限的,收尾期做取舍比执行期更难,因为目标本身已经消失。以下是我认为最需要想清楚的几组取舍。

1. 速度与合规之间的取舍

收尾越快结束,释放的资源越多,但快速终止外部合同往往意味着违约成本。我的判断是:涉及法律合规和资金结算的收尾,宁可慢一两周,也不要留隐患。尤其是外部合同,快速切割带来的诉讼风险可能远超拖延的收益。

2. 集中收尾与分散收尾之间的取舍

集中收尾由专人统筹,效率高但协调成本大;分散收尾由各部门自行处理,协调成本低但容易失控。我的判断是:只要方案涉及三个以上部门或存在外部依赖,就应该集中收尾,由一个重新授权的人统筹。否则大概率烂尾。

3. 完整复盘与快速关闭之间的取舍

深度复盘能沉淀组织经验,但会拉长收尾周期。我的判断是:复盘不必等到收尾结束才做,可以在取消后两周内先做一次轻量复盘(只回答"决策哪里出了问题"),收尾结束时再补一次任务层面的事实归档。这样既保证了经验沉淀,又不拖慢收尾本身。

4. 保留痕迹与彻底清空之间的取舍

如果方案未来可能重启,保留痕迹的价值高于彻底清空;如果确定不再重启,彻底清空可以释放管理带宽。我的判断是:默认保留最小必要痕迹(决策记录、复盘结论、关键数据索引),其余清空。这样既避免信息孤岛,也不至于背负一个永远不再用的项目包袱。

5. 工具化与轻量化之间的取舍

不是所有收尾都值得上系统。我的判断是:遗留任务超过30条、跨部门超过3个、或涉及外部合同时,就值得用管理平台结构化跟踪;低于这个规模,用共享文档加周会即可。过度工具化会让小收尾变成负担,完全不工具化则会让大收尾彻底失控。

取消落地方案:跨部门团队开展任务执行的实操方法案例解析

八、把取消收尾变成组织能力

回到我一开始的判断:取消不是终点,而是一次高难度的重新执行。大多数团队在执行期做得不错,却在取消期集体失能,根源不在于能力不足,而在于组织从来没有把"收尾"当作一项需要被管理的正式工作。

我见过最成熟的团队,会把取消收尾做成标准动作:一旦方案取消,24小时内必须完成三件事,发布书面取消通知并确认收到、指定重新授权的收尾负责人、启动任务全量盘点。这套动作让收尾从"被动善后"变成"主动闭环"。

这件事的长远价值在于:每一次高质量取消收尾,都是对组织决策质量的一次体检,也是对未来执行效率的一次投资。清理得越干净,下一轮执行启动得越快,团队对取消的恐惧也越小,而一个不怕取消的组织,才敢做更大胆的尝试。

所以,如果你的团队眼下正面临一次取消,我建议你今天就做三件事:

  1. 把取消通知书面化,并要求所有相关部门回复确认,杜绝口头传达带来的解读偏差。
  2. 把所有遗留任务拉一张清单,标注负责人和关闭条件,超过30条就把它放进一个有任务状态跟踪的管理平台。
  3. 为收尾指定一个被管理层明确授权的负责人,并约定每周一次的短周期跟踪机制。

做完这三件事,你会发现取消其实没那么可怕,可怕的是取消了却没人负责把账算清。

八、把取消收尾变成组织能力

常见问题解答(FAQ)

1. 方案取消后,跨部门团队到底还有哪些任务必须执行?

我们公司上个月刚宣布砍掉一个跨部门联合项目,通知就一句话‘项目取消’,然后群里就没人说话了。我是原项目里的执行骨干,现在特别懵,到底还有没有事要做?是不是直接把手头的东西停掉就行?

取消决策落地后,跨部门团队通常还有三类任务必须执行,不能直接停:第一类是‘止血类’,包括已发出的采购订单、已签署的对外合同、已承诺给客户或合作方的交付节点,这些需要逐项确认是终止、变更还是继续履约;第二类是‘交接类’,包括代码、文档、数据权限、设备、预算余额、外部账号等资产,需要列清单并明确接收方;

第三类是‘复盘类’,需要对取消原因、决策质量、资源沉没成本做一次结构化归档。判断依据很简单:凡是已经产生对外承诺或占用组织资源的动作,都不会因为内部一纸通知而自动消失,必须有人负责收口。

可执行做法是,取消通知发出后48小时内由原项目负责人牵头产出一份‘取消后任务清单’,按止血、交接、复盘三栏分类,每项标注责任人和截止时间,然后同步给所有相关部门确认。

2. 跨部门收尾时没人愿意牵头,怎么解决责任真空?

项目取消后最尴尬的就是,原来挂名‘配合’的部门立刻退回本职,原项目经理又觉得自己已经被‘免职’了。我在会上提了一句‘那谁来收尾’,结果全场沉默。这种责任真空到底该怎么破?

责任真空的根源是‘取消’只解除了项目目标,但没有解除组织责任。可执行的做法是:取消决策会议上必须同时指定一名‘收尾协调人’,这个人不一定是原项目经理,但必须由拥有跨部门调度权的上级当面授权,并明确收尾周期(通常是2到6周)和考核归属。

判断依据是,收尾工作的阻力主要来自‘名不正言不顺’,如果只有口头委托,其他部门可以合理拒绝配合。所以授权动作要落在书面:一封抄送所有相关部门负责人的邮件,写明收尾协调人、收尾范围、时间盒、需要各部门配合的具体事项。

另外,收尾协调人的绩效不应与项目原目标挂钩,而应与‘收尾任务清单完成率’挂钩,这样他才不会因为项目失败而丧失动力。

3. 方案取消后,对外合同和供应商怎么处理才不踩坑?

我之前参与的一个跨部门项目被叫停,结果两个月后供应商拿着合同来要违约金,财务和法务互相推诿,说当时不知道项目取消了。我现在特别担心,取消一个方案,对外这摊子事到底该怎么收?

对外合同的处理是取消后最容易踩坑的环节,核心原则是‘先盘点、再定性、后谈判’,绝不能只发内部通知。具体做法:第一步,取消决策生效后一周内,由收尾协调人联合法务、财务、采购,把所有已签署合同和已发出订单拉成一张表,逐项标注合同金额、履约进度、终止条款、违约成本;

第二步,按‘可无损终止’‘需协商变更’‘必须继续履约’三类定性;第三步,对需要协商的,统一由法务出面对接,避免业务部门私自承诺。判断依据是,多数合同都有终止条款或变更条款,但行使权利有时间窗口,拖得越久违约成本越高。

行业观察来看,取消项目对外纠纷高发,往往不是合同本身难处理,而是内部信息断层导致错过了最佳谈判时机。所以对外动作必须和内部收尾清单同步启动,不能等内部吵完再处理外部。

4. 取消后的复盘怎么做,才能不变成追责大会?

我们上一个项目取消后开了一次复盘会,结果开着开着就变成了互相甩锅,产品怪技术、技术怪市场,最后什么结论都没留下。我作为组织者很挫败,想知道取消后的复盘到底该聚焦什么,怎么开才有效?

取消后的复盘如果聚焦‘谁做错了’,必然演变成追责,因为取消本身就是一个负面结果,人人自危。正确的做法是把复盘焦点从‘人’转到‘决策质量’和‘组织机制’上。可执行的方法是:复盘会只讨论三个问题,当初立项时的关键假设是什么、这些假设在哪个节点被证伪、如果重来一次哪个决策点可以更早止损。

判断依据是,项目取消的价值不在于惩罚失败,而在于提取‘止损信号’,让组织下次能更早识别该停的项目。操作上建议由收尾协调人或中立第三方主持,原项目成员只提供事实不互相评价,输出物是一页‘取消决策复盘纪要’,归档到组织知识库。

另外,复盘会应在收尾任务基本完成后召开,而不是取消通知刚发出时,否则大家情绪未稳,容易变成情绪宣泄。

核心关键词

读者评论

梁
梁浩然

取消后收尾比执行更难,这个点太真实了。我们公司去年停掉一个项目,群里扯皮两个月,最后财务扛下所有合同终止的事,复盘直接没人提。

龚
龚雨桐

把收尾当成新项目来管,这个思路很实用。原项目经理没权限后确实推不动,必须重新授权,否则跨部门根本不理你。

董
董梓萱

外部合同处理周期8周以上这点深有体会。内部邮件一发以为完事了,供应商那边还在按合同走,最后赔了预付款才收场。

邵
邵安

用管理平台替代微信群收尾是趋势。消息少一半,关闭率还高,关键每条任务有责任人和关闭条件,不像群里靠刷屏。

杜
杜清越

复盘不是追责,但现实中太难做到。取消本身是决策样本,可惜多数公司只想着赶紧翻篇,结果同类浪费反复出现。

文章包含AI辅助创作:取消落地方案:跨部门团队开展任务执行的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/429658
