很多团队都写过延期流程规范文档,但真正让流程跑起来的少。我见过一家做企业数字化交付的公司,PMO 出了一份 18 页的延期管理制度,覆盖申请模板、审批层级、归档要求。推行半年后我拿到实际数据:成员主动发起延期申请的比例只有 12%,剩下 88% 的超期任务是"先做完了再说,事后在周会上口头补一句"。制度没有失效在"没人写",而是失效在"没人用"。
我过去几年帮 20 多个团队梳理过任务执行流程,其中一个反复出现的判断是:延期流程的成败,不取决于制度写得多细,而取决于你有没有用指标把它变成可观测、可触发、可复盘的系统。流程节点是骨架,关键指标才是让骨架动起来的关节。这篇文章围绕延期流程与规范,拆解流程该怎么设计、用哪几项指标衡量、不同规模团队该怎么取舍,全部基于我实际推行的经验和数据观察。
一、核心结论:延期流程是"可观测系统",不是一纸制度
先把结论摆出来,后面所有内容都围绕这个判断展开。
第一,延期流程真正要解决的,不是"审批",而是"让延期在发生前就被看见"。多数团队的流程是从"延期发生之后"开始的,也就是成员已经超期了才走申请,这本质上是追认,不是管理。有效的流程必须在任务到期前就触发预警。
第二,延期的关键指标不应该超过 5 个。我见过列了 20 多个指标的仪表盘,结果没人看。指标的价值在于"异常时能立刻动作",而不是"显得很全面"。延期率、平均延期天数、审批时长、原因分布、延期后计划变更频率,这 5 个基本够用。
第三,延期流程必须分级,不能一刀切。一个任务延期 1 天和一个交付节点延期 2 周,走同样的审批链,结果就是要么流程被绕过,要么大量时间浪费在小延期上。分级审批是流程能落地的前提。
第四,指标要能区分"合理延期"和"执行不力"。如果延期率只算总量,团队会本能地把延期都归因到"需求变更"这类外部原因上,数据就失去诊断价值。原因分布指标存在的意义,就是逼你把归因摊开来看。
这四条听起来简单,但真正落地时会遇到大量现实阻力,接下来我从一个真实场景讲起。

二、背景与真实场景:延期流程为什么总在"事后补救"
1. 一个典型的失效场景
我两年前深度参与过一家 300 人规模的软件公司的流程改造。当时他们的延期处理是这样的:任务在系统里挂到超期,成员不报警,等到周会时项目经理翻一遍任务列表,发现七八个已经超期,然后逐个问"这个什么情况""还要几天""为什么没提前说"。
这个过程我跟着开了三次周会,记录下来的情况是:周会上平均每个超期任务要花 4-6 分钟问清楚状况,一次周会光"追延期"就占用 40 分钟以上。而这些问题里,真正需要资源协调的只有 2-3 个,其余都是"我以为下周能赶上"这类模糊判断。
更麻烦的是,延期一旦发生,任务重新排期非常混乱。成员自己改日期,项目经理不知道,上下游依赖的任务还在按原日期等待,形成连锁超期。这个团队当时的延期率是 34%,也就是三分之一的任务至少延期过一次。

2. 为什么"制度写了但没人用"
我后来复盘这个团队的问题,发现三个结构性原因,这也是大多数团队共通的。
第一,申请延期的心理成本太高。流程要求成员填写申请、说明原因、等审批,而成员心里清楚"我延期可能被质疑能力",所以本能地选择拖一拖、自己扛。制度越正式,绕过它的动机越强。
第二,审批没有分级,小延期也要走完整流程。一个任务延期一天,走的是和延期一周一样的审批链,成员算一笔时间账,觉得不值得,就干脆不报。流程的"摩擦成本"超过了它的价值。
第三,延期之后没有形成数据沉淀。每次延期都是孤立事件,没有人统计"这个季度延期的主要原因是什么""哪些环节反复出问题"。没有数据,流程就无法自我优化,管理者只能凭感觉喊"加强管理"。
3. 一个被忽略的关键角色:预警触发者
我想强调一个很多人没意识到的点。延期流程的第一责任人,不应该是任务执行者,而是任务的状态监控机制本身。如果触发预警靠成员自觉,那预警一定会被漏掉,因为成员在赶进度时最不愿做的事就是"报告坏消息"。
把这个责任交给系统或者交给一个固定的检查动作,效果完全不同。在这个团队里,我们后来做的最有效的一件事,不是增加审批层级,而是设置了一个"到期前 2 天自动标记"的规则,任务进入临期状态就自动出现在项目经理的看板里。这一条把主动预警比例从 12% 提到了 78%。
到这里,流程失效的三个根因已经清楚了:心理成本、审批摩擦、数据缺失。接下来我要拆几个在推行延期流程时最常见的误区,因为如果不先纠正这些认知,流程设计得再细也会跑偏。
三、常见误区:关于延期流程的五个错误认知
1. 误区一:延期就是执行不力,应该尽量避免
这是我听到最多、也最有害的一个认知。它导致团队把延期当成"错误"而不是"信号",于是所有人都在隐藏延期。
实际上延期分两类:一类是合理延期,即经过评估、审批、计划调整的变更,这类延期是项目管理的正常组成部分;另一类是非合理延期,即执行不力、沟通缺失、预估失准导致的超期。流程的目的是让合理延期顺畅通过、让非合理延期提前暴露,而不是消灭所有延期。
如果管理者传达的信号是"延期就是你的问题",成员就会用更低成本的方式应对,也就是不报、拖到最后、或者偷偷改日期。这三种行为对项目的伤害都远大于一次透明的延期申请。
2. 误区二:流程越完整越好,节点越多越规范
我见过一个延期申请流程有 11 个节点,包括预审、初审、复审、总监会签、PMO 备案等。听起来很严谨,实际运行三个月后,走完完整流程的延期申请只有 6 次,其余全部是事后补流程或者根本不走。
流程节点数应该和延期的影响面成正比,而不是和管理的严肃程度成正比。影响面小的延期,节点应该少到"填一个原因、点一下确认";影响关键路径的延期,才需要评估和审批。把稀缺的审批注意力留给真正重要的延期,流程才有信用。
3. 误区三:延期和变更是一回事
这两个概念经常被混用,导致流程边界模糊。我在梳理流程时一直坚持一个区分。
延期是"时间维度的偏差",变更是"项目基准的正式修改"。一个任务从周三挪到周五,是延期;如果这个挪动导致交付范围、里程碑或者合同节点发生变化,它就升级为变更,需要走变更流程。
把两者混在一起,会出现两种坏结果:要么所有延期都当成变更,流程过重;要么所有变更都只当成延期,基准线被悄悄侵蚀,最后没人知道项目真实状态。
4. 误区四:有了系统工具,流程就能自动跑起来
工具是必要条件,不是充分条件。我见过团队用了功能很全的管理平台,延期申请、审批、归档一应俱全,但延期率指标依然没有改善。原因是:工具只是承载流程,真正驱动流程的是触发规则和指标反馈。
如果工具里没有设置临期预警规则,没有把延期率做成可见的看板,没有规定"哪些延期必须走审批",那它只是一个更漂亮的记录本。工具解决的是"记录和流转效率",解决不了"流程是否被触发"。
5. 误区五:延期率越低越好
这是一个危险的直觉。如果一个团队的延期率突然降到接近 0,我的第一反应不是"团队变强了",而是"是不是没人敢报延期了,或者预警机制失效了"。
健康的延期率是一个区间,不是越低越好。延期率的作用是"异常检测"而不是"绩效考核",一旦和考核挂钩,数据立刻失真。这一点在第五部分的指标设计中会具体展开。

四、专业判断逻辑:延期流程该怎么设计才有效
1. 流程的起点应该是预警,不是申请
我设计延期流程时,第一个改的就是起点。传统流程图的第一格是"成员提交延期申请",我会把它改成"任务进入临期状态,系统自动预警"。
这个改动看起来小,但改变了整件事的驱动力。预警由系统或固定检查机制发出,不依赖成员的主动性,也就绕开了"不愿报坏消息"的心理障碍。成员收到的不是"你要申请延期"(有压力),而是"系统提示这个任务需要确认状态"(中性动作)。
预警触发的时机也有讲究。我的经验是设置为任务到期前的 15%-20% 时长处。一个三天任务,提前半天预警;一个三周任务,提前三到四天。太早预警会制造噪音,太晚就来不及协调资源。
2. 申请环节要"降摩擦"而不是"增仪式"
申请这一步的设计原则是:让成员用最低的成本说清楚"为什么延、延多久、影响谁"。三个字段就够了,原因(下拉选择)、新预计完成时间、影响的下游任务。
我不建议在这里要求写长篇说明。原因下拉选项本身就能承担归因功能,后面统计原因分布直接用它。写文字说明的时间成本高、价值低,还会让人想逃避。
这一步的输出物是一个"待评估的延期记录",它的状态是待处理,而不是已生效。状态区分很重要,它让后续的评估和审批有明确的处理对象。
3. 评估环节的核心是判断"是否影响关键路径"
评估不需要复杂,核心就一个问题:这次延期是否影响关键路径或对外承诺?
如果答案是"否",也就是延期发生在有浮动时间的非关键任务上,且不影响下游和交付节点,那它可以直接通过,甚至不需要人审批,系统标记即可。如果答案是"是",才进入审批环节。
我把这个判断做成了一个简单的规则:影响关键路径、影响里程碑、影响对外交付、影响其他团队,满足任一条件就升级审批,否则自动通过。这个规则把 70% 以上的小延期挡在了审批之外,节省下来的审批注意力用在真正关键的延期上。
4. 分级审批要和延期影响面对齐
审批层级的划分,我一般按影响面分三档。
- 一级(项目经理确认):非关键路径、不影响里程碑、延期在 3 天以内。项目经理直接在系统里确认,不需要上级介入。
- 二级(项目负责人或职能负责人审批):影响关键路径,或延期 3-10 天,或影响下游任务。需要评估资源能否补回。
- 三级(项目集或交付负责人审批):影响里程碑、对外承诺或延期超过 10 天。这时候需要判断是否升级为变更。
关键点是每一级的触发条件要清晰、可自动判定,不能靠人工判断"这个算不算重要"。条件模糊,分级就会坍缩成"全部走最高级"。

5. 计划调整这一步最容易被跳过
审批通过不等于延期处理完成。我见过太多团队审批完了就结束了,任务日期没人改,下游依赖没更新,结果延期事实和系统里的计划不一致,后续统计全部失真。
计划调整必须包含三个动作:更新任务日期、重算下游依赖、标记受影响的里程碑。这三步做完,才算真正"处理完毕"。在很多项目管理平台里,前两步可以自动完成,第三步需要人工确认受影响的节点。
6. 复盘环节决定流程能不能自我进化
没有复盘的延期流程,永远停留在同一个水平。我建议复盘不按"每次延期都复盘"来做,那样负担太重,而是按周期复盘,比如月度或每季度一次,重点看"原因分布"和"重复延期"两个维度。
原因分布告诉你问题集中在哪,比如是需求变更太频繁,还是预估系统性偏乐观。重复延期告诉你哪些环节或哪些任务类型反复出问题。这两条线索能直接指向流程本身的改进点。
五、关键指标体系:衡量任务执行流程优化的 5 项指标
这一部分是全文的核心。我用的指标不多,就 5 项,但每一项都有明确定义、计算方式和异常信号。指标的意义不在多,在于每一项都能触发具体动作。
1. 延期率:整体执行健康度
定义:统计周期内至少延期一次的任务数 ÷ 任务总数。
计算方式:延期率 = 发生延期的任务数 / 应完成任务总数 × 100%。注意分母是"应完成"而不是"已完成",避免漏掉那些超期很久还没完成的任务。
异常信号:如果延期率低于 5%,我第一反应是核实数据是否被漏报;如果高于 25%,说明计划制定或资源分配存在系统性问题,不是单个成员的问题。
这个指标的用途是"看大盘",不看个人。一旦用于考核个人,它就会立刻失真。
2. 平均延期天数:延期严重程度
定义:所有延期任务的实际延期天数的平均值。
计算方式:平均延期天数 = Σ(实际完成日期 – 原计划完成日期)/ 延期任务数。只统计延期任务,不把未延期任务算进去,否则数字会被稀释。
我通常会把这个指标和延期率一起看。延期率 20%、平均延期 1.5 天,和延期率 20%、平均延期 8 天,是完全不同的两种局面。前者是"小波动频繁",后者是"少数任务严重失控"。
异常信号:平均延期天数如果超过单项任务平均时长的 30%,说明延期不是偶发波动,而是计划本身偏差过大。
3. 延期申请审批时长:流程效率
定义:从延期申请提交到审批通过的时长。
这个指标衡量的是流程本身的摩擦。我见过很多团队的审批时长中位数是 3 天以上,这意味着一个延期申请还没批下来,任务已经又超期了,流程完全跟不上节奏。
异常信号:审批时长中位数超过 1 个工作日,就该检查审批链是否过长、是否有审批人长期不在岗。我的目标是让一级延期当天处理完。
4. 延期原因分布:问题根因

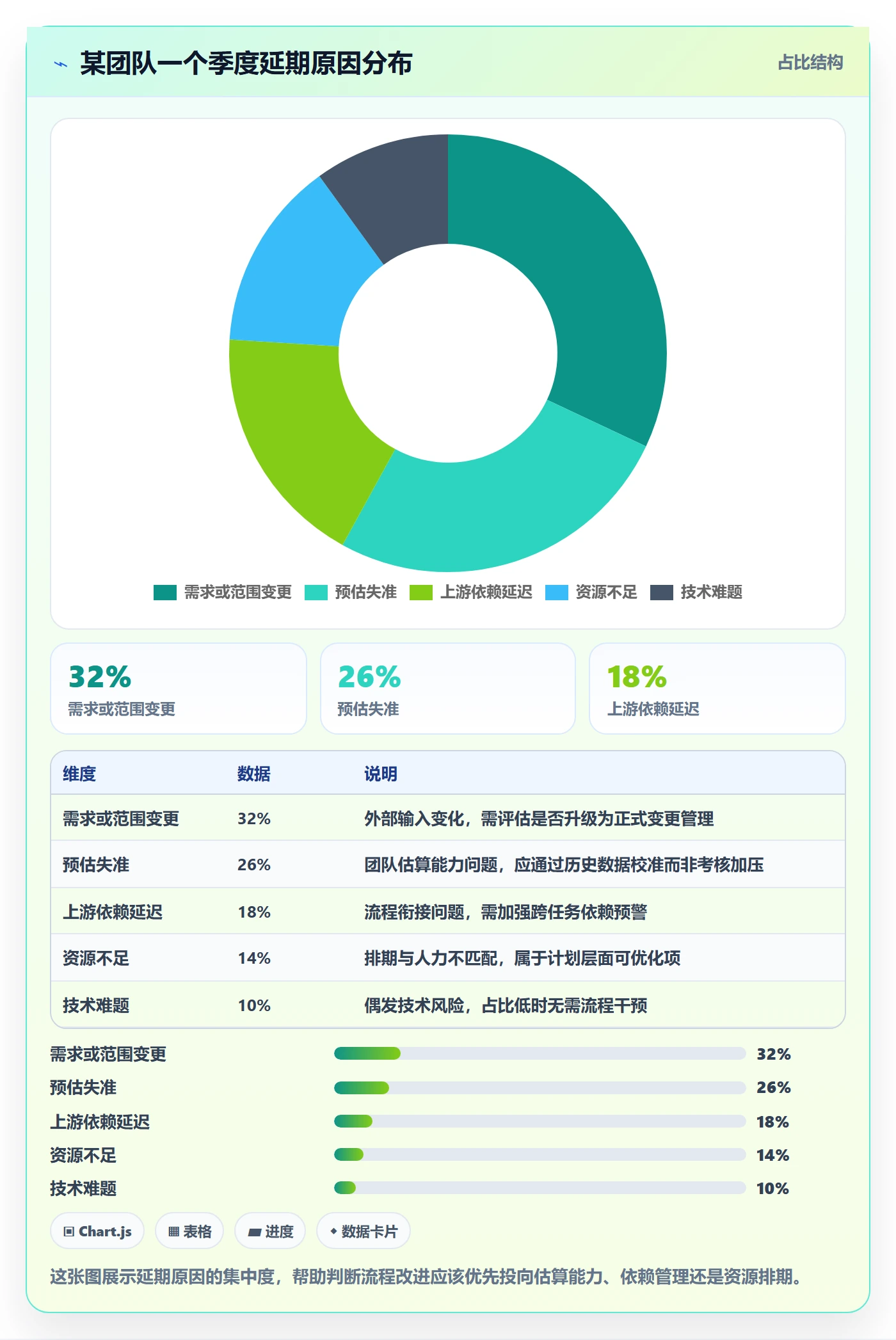

定义:各类延期原因占延期总数的比例。
常见的归因类别我一般设这几项:需求或范围变更、资源不足、预估失准、上游依赖延迟、外部因素、沟通或协调问题、技术难题。要求成员在申请时从下拉里选,而不是自由填写,这样统计才有意义。
异常信号:如果"预估失准"长期占到 40% 以上,那就不是个别成员的问题,而是团队整体的估算能力需要提升,这时候该投入的是估算方法培训,而不是继续喊"提高预估准确性"。

5. 延期后计划变更频率:流程稳定性
定义:单位时间内因延期导致的计划调整次数,或者同一任务被重复延期的次数。
这个指标衡量的是"计划的稳定性"。如果同一个任务在一个月内被延期三次,说明的不是执行问题,而是这个任务的计划从一开始就不可行,或者是需求在持续变化。
异常信号:同一任务重复延期超过 2 次,就应该触发一次专项检查,而不是继续按普通延期处理。重复延期是流程失效的最强信号。我在实操中遇到过同一个集成测试任务被连续延期 5 次的情况,最后发现根本原因是前置环境的准备工作没人负责,属于典型的流程盲区。
6. 指标使用的三条纪律
这 5 项指标我用了几年,有三条使用纪律想特别强调。
- 指标不挂钩个人绩效。延期率一旦和个人考核绑定,数据立刻失真,团队会开始"技术性处理",比如把任务拆小规避延期判定。
- 指标要定期刷新看板,不能躺在报表里。我要求这 5 项指标至少有 3 项是实时或每日更新的,让项目经理每周都能看到趋势。
- 指标异常时要有明确的动作。每个指标对应一个"看到异常后做什么",比如延期率超 25% 就触发一次计划复盘,原因分布里"预估失准"突出就组织估算校准。没有动作对应的指标,不如不设。
7. 用 PingCode 这类平台承载流程与指标
讲完指标设计,说说承载方式。流程和指标要落地,需要一个能同时管任务、状态、预警和数据统计的平台。我这两年在中大型团队的项目里用得比较多的是 PingCode,它主要服务中大型企业及 100 人以上组织,正好对应延期流程需要分级、需要数据沉淀的场景。
具体来说,它在这几件事上比较契合延期流程的需求。第一,任务临期预警可以按规则自动触发,成员不需要主动上报,这一点直接解决了我前面说的"心理成本"问题。第二,延期申请、评估、审批、计划调整可以配置成一条串起来的流程,每个节点的输入输出是结构化的,原因下拉、新日期、影响下游都是必填字段,天然为后面的原因分布统计做了数据准备。第三,延期率、平均延期天数这类指标可以通过仪表盘实时看到,不用人工汇总。
对于从 Jira 迁移过来的团队,PingCode 支持 Jira 平滑迁移,历史任务和字段能较完整地保留,这对已经有延期数据积累的团队很重要,迁移时如果历史数据断了,指标趋势就没法回溯。同时它支持私有化部署,对数据合规要求高的中大型企业是一个实际考量点,也是国产替代场景里比较常被选的一个选项。
需要说明的是,工具只是承载,流程规则和指标定义仍然需要你先想清楚。平台能帮你自动触发预警、自动统计指标、自动流转审批,但"哪些延期该升级、阈值设多少、复盘看什么"这些问题,是管理设计层面的,没有工具能替你回答。
六、案例与数据观察:一个 200 人团队的流程改造全过程
1. 改造前的基础数据
回到我前面提到的那家公司,他们规模 200 人左右,主力是三个交付团队。改造启动前,我收集了一个季度的基线数据。
| 指标 | 改造前基线 | 问题表现 |
|---|---|---|
| 延期率 | 34% | 三分之一任务延期,且大部分事后才被发现 |
| 平均延期天数 | 6.2 天 | 一旦延期,恢复周期长,连锁影响明显 |
| 主动预警比例 | 12% | 预警依赖成员自觉,绝大多数漏报 |
| 延期申请审批时长 | 3.8 天 | 审批链长,流程跟不上任务节奏 |
| 任务改期同步率 | 45% | 改期后下游不知情,形成二次超期 |
这张表里最刺眼的不是延期率,而是主动预警比例只有 12%。它说明流程的输入端几乎是空的,后面的审批、统计全都是无源之水。
2. 改造动作与阶段性结果
我们的改造分三步。第一步,先改触发方式,把"成员提交申请"改成"系统临期预警 + 成员确认状态",同时设置到期前 15%-20% 时长的预警点。第二步,做分级审批,按影响面把延期分成三档,一级当天处理、二级两天内、三级需要评估资源。第三步,把 5 项指标做成看板,月度复盘。
三步做完后的第一个完整季度,数据变化如下。

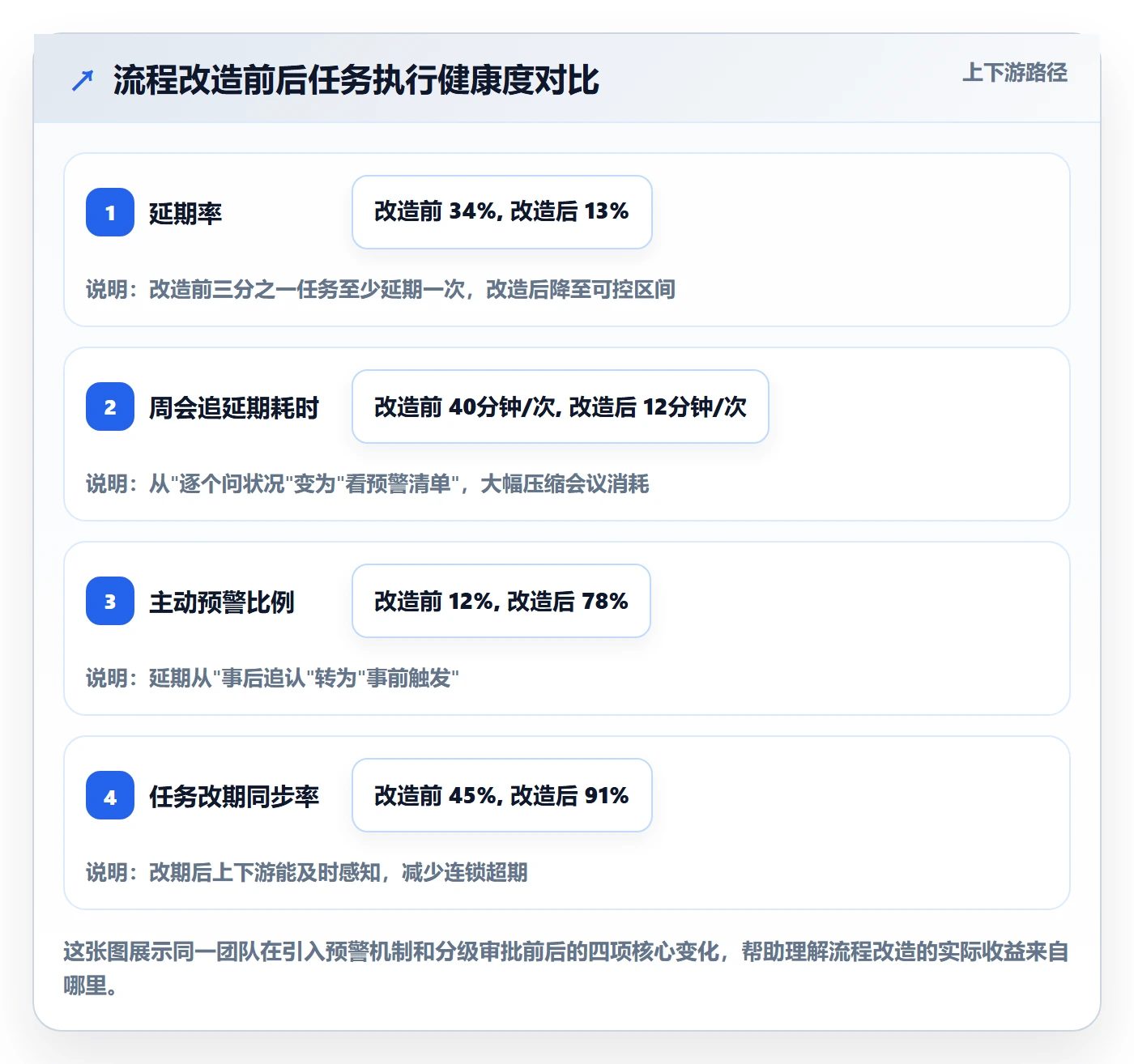

| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 延期率 | 34% | 13% | 下降 21 个百分点 |
| 平均延期天数 | 6.2 天 | 2.4 天 | 下降 61% |
| 主动预警比例 | 12% | 78% | 提升 66 个百分点 |
| 延期申请审批时长 | 3.8 天 | 0.9 天 | 下降 76% |
| 任务改期同步率 | 45% | 91% | 提升 46 个百分点 |
我想特别说明的是,这些改善里,贡献最大的是触发方式的改变,占了我估计 60% 以上的功劳。分级审批和指标看板是配套,但如果没有前端预警被激活,后面的数据都是空的。

3. 一个具体的连锁超期案例
改造前有一个很典型的案例。一个后端接口联调任务原计划周四完成,但成员发现对接方接口有问题,预计要晚两天。他没有走流程,想着"自己协调一下应该能赶上"。结果到了下周一,前端和测试还在等这个接口,两条并行线都停了。
我算过这笔账:这个任务本身延期 2 天,但因为没预警,导致前端和测试各多等了 2 天,加上重新排期,整个节点被推迟了 5 天,相当于放大了 2.5 倍。
改造后,这个任务在到期前就会进入预警状态,成员确认后系统提示这个任务影响下游两个任务,自动升级到二级审批。从"一个人悄悄扛两天"变成"提前两天协调资源",同样的延期,影响被压缩到最小。这个案例是我一直用来给团队解释"为什么预警比审批更重要"的素材。
七、行动建议:不同规模团队的落地路径
1. 10-30 人团队:从一条预警规则开始
这个规模不需要复杂流程,我建议只做三件事。
- 在管理平台里设置一条临期预警规则,到期前 1 天自动标记。
- 规定任何超过 3 天的延期要写一句话原因,用下拉选,不写长文。
- 每月花 20 分钟看一眼延期率和一个简单的原因统计。
这个规模的核心矛盾是"人少事多",流程必须极轻。千万不要照搬大公司的分级审批模板,10 人团队搞三级审批,等于给自己上枷锁。
2. 30-100 人团队:补齐流程节点和指标看板
这个规模开始出现跨团队协作和关键路径,我建议的做法是:
- 把延期流程的 7 个节点(预警、申请、评估、分级审批、计划调整、通知、复盘)都建起来,其中预警和计划调整是重点。
- 建立 5 项指标中的至少 3 项:延期率、平均延期天数、审批时长。
- 审批分成两级,一级项目经理当天处理,二级负责人两天内处理。
这个阶段可以用 PingCode 这类平台把流程和看板固化下来,避免流程变成口头约定。指标要每周刷新,项目经理在周会上直接看趋势,而不是临时统计。
3. 100 人以上团队:分级审批 + 自动化触发 + 复盘机制三件套
这个规模我服务的经验是,流程必须系统化,靠人盯不住。三个动作缺一不可。
第一,自动化触发。所有任务临期预警由系统发出,不允许"人工上报"作为主要渠道,人工只做补充。
第二,分级审批。按影响面三档,规则可以自动判定,减少人为裁量。
第三,复盘机制。月度或季度复盘原因分布和重复延期,把结论反馈到流程规则里,形成闭环。
这个规模如果是中大型企业或 100 人以上组织,建议选支持私有化部署、能承载复杂流程配置的平台。PingCode 在这个区间比较合适,它支持私有化部署也支持 Jira 平滑迁移,国产替代场景下迁移风险相对可控。但还是要强调,平台只是底座,流程规则和管理制度才是核心。

八、不同情况下的取舍:延期流程没有标准答案
1. 交付确定性优先 vs 团队敏捷度优先
这是最根本的一个取舍。如果你的业务对外承诺强、违约成本高(比如定制交付、政企项目),流程要偏严格:分级审批更细、延期阈值更紧、复盘频率更高。代价是流程摩擦较大,成员自由度低。
如果业务是快速迭代、试错成本低(比如 C 端产品),流程要偏轻:只保留预警和事后复盘,弱化审批。代价是延期数据不如前者精细。这个取舍想清楚,后面的流程设计才能定调。
2. 流程严格度和执行成本之间的平衡
每增加一个审批节点,都会增加时间成本和心理成本。我的经验法则是:任何审批节点的存在理由,都必须是"它能拦住某类真实的坏延期"。如果找不出具体的拦截场景,这个节点就该删掉。
在实操中,我见过太多团队为了"看起来规范"保留了没用的节点,结果成员绕过流程,规范本身被架空。宁可节点少但每个都有效,也不要节点多但形同虚设。

3. 用工具自动化 vs 保留人工判断
预警、审批流转、指标统计这些机械动作,应该尽量自动化。但有两类判断我不建议自动化。
一类是延期是否影响对外承诺。这类判断涉及合同和客户关系,机器很难准确判断,需要人工确认。另一类是是否升级为变更。延期和变更的边界,需要结合项目上下文,由项目负责人拍板。
把可自动化的自动化、把关键判断留给人,这个分工让流程既高效又不失控。
4. 指标公开透明 vs 小范围可见
延期率、平均延期天数这类指标,我倾向于团队内部公开,但不挂钩个人考核。公开是为了让大家看到整体趋势,形成共识;不挂钩个人是为了防止数据失真。
原因分布这类涉及归因的指标,我建议只在项目经理和负责人层面看,避免形成"谁延期谁背锅"的氛围。一旦归因数据被公开用于评判个人,成员就会开始美化原因,数据价值立刻消失。
九、结语:延期管理的终点是"可控延期"
回到开头那份 18 页却没人用的制度。它的失败不是因为不够详细,而是因为它把延期当成需要"管住"的错误,而没有建立让它"被看见"的机制。真正有效的延期流程,核心是三件事:临期预警让延期可见,分级审批让流程可执行,5 项指标让管理可优化。
我一直跟团队说,延期管理的目标不是零延期,而是可控延期。零延期要么是运气,要么是数据失真;可控延期才是稳定交付能力的真实体现。当你能在延期发生前看见它、在它发生时知道如何处理它、在处理完之后知道从哪改进,这套流程就已经在为你工作了。
如果你准备动手,下一步我建议按这个顺序推进:先在管理平台里设置一条临期预警规则,观察两周它的命中情况;然后根据预警数据把延期原因做成下拉统计;最后再考虑分级审批和指标看板。不要一上来就设计完整流程,先用最小动作验证"预警能不能被触发",这是整套流程能否成立的前提。
常见问题解答(FAQ)
1. 延期率和平均延期天数这两个指标,到底应该怎么算才不会被团队“优化”掉?
我们团队刚推行延期指标考核,结果第一个月数据特别好看,延期率不到5%,但我明显感觉项目节奏是乱的。我怀疑是统计口径被人为操控了,比如成员把大任务拆成小任务,只要小任务不延期,整体延期率就好看。想问问同行,这两个指标到底怎么定义才不容易被钻空子?
核心问题是统计粒度要和考核粒度对齐。延期率的推荐口径是:统计周期内『实际完成日期晚于基线完成日期』的任务数,除以同期『应完成且已进入执行状态』的任务数,注意分母要排除尚未启动和已取消的任务,否则会被稀释。
平均延期天数用『所有延期任务的延期天数总和除以延期任务数』,不要除以全部任务数,否则会被大量准时任务拉低、丧失敏感度。防操控的关键动作有三个:一是任务拆分必须走WBS节点审批,拆出来的子任务继承父任务的基线日期,不能各自独立设置截止日来规避延期判定;
二是延期天数按『基线完成日期到实际完成日期』的工作日计算,不按成员自己更新后的日期算;三是每月抽样比对任务变更日志,如果某成员任务数暴涨但延期率极低,大概率是拆分规避,需要单独复核。参考阈值上,成熟执行团队的延期率通常在10%到20%之间波动,长期低于5%反而要警惕口径失真。
2. 延期申请总是「先斩后奏」,等审批走完黄花菜都凉了,这个流程到底该怎么设计才不拖后腿?
我们公司延期要填单子、组长批、PMO批、再到部门负责人,一圈下来三四天,成员早就不等了直接干别的活去了。结果流程变成事后补签,数据全是假的。我想知道有没有办法既保留审批的控制力,又不至于让流程变成摆设?
解法不是砍审批,而是把『申请』和『执行』解耦,用分级阈值代替一刀切审批。具体做法:先设定延期容忍线,比如单任务延期3个工作日以内且不影响里程碑的,由任务负责人自行在系统里登记原因并继续执行,只需抄送直属主管,这叫登记制而非审批制;
延期3到10个工作日、或触及关键路径的,升级到项目经理审批,要求48小时内响应;延期超过10个工作日、或影响对外交付承诺的,才进入PMO和部门负责人会签。这样80%的轻微延期走登记通道,几秒钟完成,审批资源集中在真正有影响的20%上。
另一个关键动作是设置预警触发,当任务进度落后于基线超过20%但尚未到期时,系统自动向负责人和项目经理推预警,把延期从『事后申请』变成『事前干预』。
判断流程是否健康,看两个数:延期申请平均审批时长控制在1.5个工作日以内,以及事后追认型延期(即任务已超期才补申请)的占比低于全部延期的15%,超过说明审批链条还是太长。
3. 延期之后任务重新排期,团队总是吵成一团,有没有标准动作能减少扯皮?
每次延期一发生,后面依赖它的任务全乱套,谁先谁后、谁该加班、谁的资源被抽走,全靠开会吵。我作为项目经理,感觉每次排期都像重新谈判一遍,特别耗人。想找一个相对客观的排期规则,减少这种低效拉扯。
排期扯皮的根源是把『技术排序』和『资源博弈』混在一次会议里解决,正确做法是分两步走、且第一步不涉及人。
第一步做纯粹的关键路径重算:把延期任务的新完成日期代入网络图,重新计算最早开始、最早完成、最晚开始、最晚完成和总浮动时间,只有总浮动时间变为负数的任务才需要真正调整,浮动时间还为正的任务根本不用动,这一步能砍掉一大半无谓的讨论。
第二步只针对浮动时间为负的任务做资源决策,决策依据按优先级排序:先看是否在关键路径上,再看任务的可替代性,最后看负责人当前负载率,负载率超过85%的人原则上不再追加任务。
为了让这套规则可执行,延期归档时必须强制记录三样东西:新基线日期、受影响的后续任务清单、以及本次调整消耗的浮动时间,下次排期直接调取,不用凭记忆复述。
衡量排期是否稳定,可以看『延期后计划变更频率』这个指标,即统计周期内因延期引发的基线调整次数除以延期总次数,这个比值长期高于1.5,说明初始排期本身就过于乐观,问题不在延期处理而在计划制定环节。
4. 延期原因填「工作量评估不足」这种万能理由,复盘完全没用,该怎么逼出真实原因?
我们系统里延期原因那一栏,十次有八次填的是『评估不足』或者『需求变更』,看着有数据其实全是废话。月末复盘会开成了批斗会,也总结不出什么改进措施。我怀疑是选项设计得太大太笼统,成员随便勾一个就能交差。想请教怎么设计原因分类,才能让延期数据真正能指导改进?
把原因字段从单选大项改成『二级分类加必填事实描述』,并且强制关联证据,是唯一有效的办法。具体设计上,一级分类控制在五类:需求侧(范围变化、验收标准不清)、估算侧(工作量低估、遗漏依赖)、资源侧(人员被抽调、设备或环境不可用)、外部侧(第三方交付延迟、审批卡点)、执行侧(返工、质量不达标)。
关键在二级分类要具体到可归因,比如估算侧下面再分『未拆解到子任务』『忽略了联调时间』『历史数据未参考』。同时要求任何延期登记必须附上至少一条客观证据,比如需求变更的会议纪要链接、被抽调资源的工单编号、第三方承诺时间的邮件截图,没有证据的登记不予通过,这条规则能把大部分敷衍填报挡在门外。
为了让数据能用,每月统计时要看延期原因分布的变化趋势而不是绝对值,如果『估算侧』连续两个月占比超过40%,说明问题出在计划评审环节,应该加强任务拆解和故事点校准,而不是继续在复盘会上强调责任心。
判断原因分类是否有效,有个简单测试:随机抽十条记录,能不能在不问当事人的情况下还原出当时发生了什么,能还原就及格。
核心关键词
文章包含AI辅助创作:延期流程与规范:项目成员任务执行流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/428877
读者评论
文中提到延期率不是越低越好,这点很关键。我们团队之前把延期率当KPI,结果没人敢报,数据全失真了。后来改成只做异常检测,反而能发现问题。
预警触发靠系统而不是靠人,这个观点很实用。实际执行中,成员赶进度时最不愿报坏消息,自动标记确实能解决心理成本问题。
分级审批的触发条件必须可自动判定,否则就会坍缩成全部走最高级。我们公司就是条件太模糊,最后所有延期都堆到总监那里,流程直接瘫痪。
把延期和变更区分开很有必要。之前我们混在一起,导致基准线被悄悄侵蚀,最后项目真实状态没人说得清。分开后至少知道哪些需要正式评估。
