去年第四季度,我参加了一家约 600 人的装备制造企业的季度经营复盘会。会上 CFO 只问了一个问题:“这个季度我们挂起的 17 个任务,现在是什么状态?”运营总监现场翻了三份表,最后给出的答案是:3 个已经恢复,5 个“还在等”,4 个的责任人已经转岗或离职,剩下 5 个没人能说清当初为什么挂起。
更麻烦的不是这 17 个任务的进度,而是会议室里没有一个人能确定,这 17 个任务里有没有影响当期交付的关键路径任务。挂起在系统里只是一个状态字段,在管理上却变成了一块谁都不负责的黑箱。
这篇文章不讲“挂起的好处”,也不打算凑一套漂亮的管理名词。我把过去几年在企业流程诊断、PMO 体系搭建和研发管理工具落地中反复验证过的东西整理成一份可以直接照着做的清单:什么能挂起、谁能批、挂多久、谁来恢复、看板看什么、30/60/90 天怎么推进。如果你正在为“任务一挂就忘”头疼,可以直接从第三章的原因码表和第六章的六个控制点开始读。
一、核心结论:挂起管理管的不是“暂停”,而是“受控等待”
先把结论放前面:绝大多数企业的挂起管理失效,不是输在“申请”环节,而是输在“恢复”环节。申请有审批、有表单、有流程,但恢复没有条件、没有触发人、没有验收标准,于是挂起就成了事实上的遗忘。
1. 给“挂起”一个能落地的操作定义
我在做流程诊断时,通常会把挂起定义为:任务保留原责任主体,经授权暂停推进,并在预设条件满足时恢复或转为终止的状态。这个定义里藏着三个必须同时成立的要素。
- 明确原因:不是“暂时做不了”,而是可归类的原因码,比如“供应商样品未回”“预算未批复”。
- 明确时限:挂起必须有到期日,到期未恢复自动进入升级流程。
- 明确恢复条件:必须是可验证的交付物或事件,不是“等通知”“等确认”。
三个要素缺任何一个,这个任务就不算挂起,只能算“没人管”。这也是我在给管理层做培训时反复强调的一句话:挂起是一种受控状态,不是一个免责按钮。
2. 判断能不能挂起,只看一个标准
很多团队纠结“这件事到底该不该挂起”,我通常只让他们回答一个问题:恢复条件能不能被第三方验证?
“供应商完成样品测试并出具检测报告”可以被验证,有交付物、有签收人,这种可以挂起。“等业务部门想清楚要什么”无法验证,没有交付物、没有截止点,这种不该挂起,应该升级为一次决策会议并指定决策人。
这两者的区别看起来只是措辞,但落到执行上差别巨大。前者到期就能自动催办,后者一旦挂起就会在系统里无限期躺着,直到某天被人想起来。
3. 挂起管理的三根支柱:可定义、可审计、可闭环
我把挂起管理拆成三个可评估的支柱。可定义解决“什么算挂起”,可审计解决“谁在什么时候做了什么”,可闭环解决“挂起之后一定有人把它推回来”。
这三根支柱里,可定义最容易被跳过,也最容易被低估。原因很简单:定义不清的时候,所有人都会用“挂起”这一个词表达完全不同的意思,有人指“等外部反馈”,有人指“我先不做了”,有人指“这事黄了但没正式取消”。
我在一家智能硬件公司见过极端案例:项目管理系统里“挂起”字段被用了 3 种完全不同的含义,导致月度报表上的挂起数量和实际风险状况完全不匹配。管理层看到的是 12 个挂起任务,真实情况是 4 个在等外部依赖、5 个已经被悄悄放弃、3 个是数据录入错误。

二、背景和真实场景:挂起为什么会在中大型组织里失控
小团队里挂起不是大问题。五六个人坐在一个空间里,谁的任务卡住了喊一声就知道。但组织一旦超过百人、跨过部门边界,挂起就会从“临时状态”变成“结构性黑洞”。
1. 三个结构性原因
第一,层级越多,任务之间的依赖越不可见。一个任务的挂起可能同时影响三个下游任务,但挂起申请人只看到了自己这一环,看不到下游的连锁反应。
第二,挂起是一种“合法的沉默”。它比延期体面,比取消温和,比“我做不了”安全。于是当一个人不想推进某件事又不能明说时,挂起就成了默认选项。
第三,系统记录了状态,但没有记录契约。大部分项目管理系统都能选“挂起”,但很少有企业把挂起的恢复条件、审批依据、更新节奏做成强制字段。状态有了,责任没了。
2. 我亲历的三个真实场景
(1)跨部门依赖被挂起 47 天,最后靠一次偶然的电梯对话解决
一家做工业软件的公司,某个模块的联调任务因为“等接口文档”被挂起。挂起申请是合规的,审批也过了。但没人注意到,接口文档的提供方其实在挂起后的第 6 天就完成了文档,只是没有通知到申请人。
这件事最后是在电梯里被偶然提起才解决的。47 天里,任务一直在“等”,提供方以为对方知道,申请人以为对方没做完。挂起最危险的地方在于,它让双方都以为责任在对方。
(2)预算审批挂起,最后变成预算丢失
另一家消费品企业,一个渠道投放任务因为“预算待批”挂起。三个月后复盘时才发现,那笔预算在季度调整中被回收了,理由是“未执行”。任务责任人一直以为钱还在,只是流程慢。
这个案例说明了一个容易被忽略的点:挂起是有时间价值的。挂起时间越长,外部条件发生变化的概率越高,原本的恢复条件可能已经失效。
(3)一个人同时挂起 11 个任务
在一家 400 人规模的互联网公司做流程盘点时,我发现一位技术负责人名下同时有 11 个挂起任务,从挂起时长看,最短的 18 天,最长的 132 天。他自己的说法是“我确实没时间,只能先挂着”。
这种情况说明的不是个人能力问题,而是挂起数量本身需要被当作资源占用指标来管理。一个人身上挂 11 个任务,等于他的有效产能被隐形冻结了一部分,但组织层面看不到这个冻结。
3. 一份小样本观察:挂起都发生在哪里

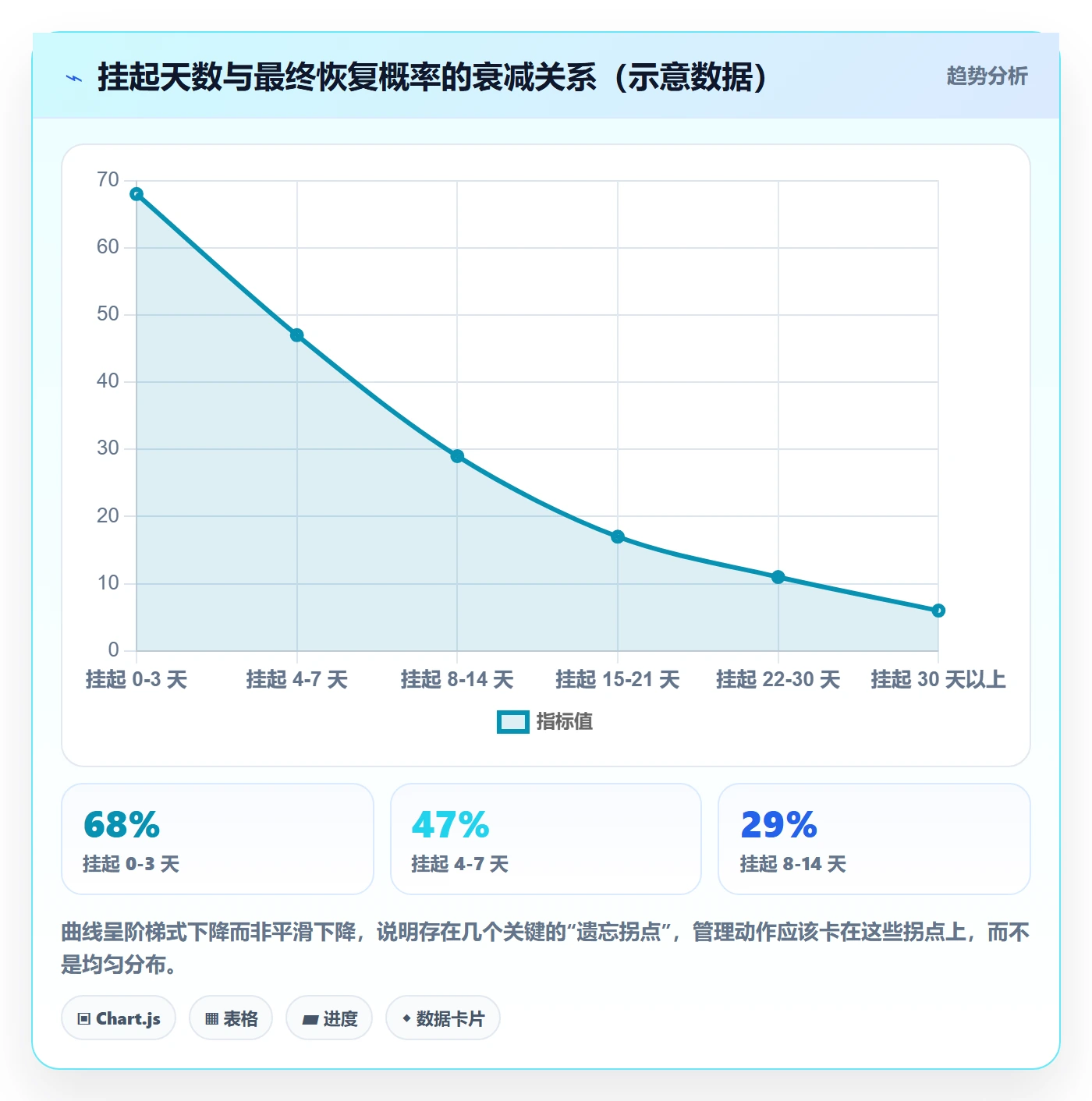

以下数据来自我在六家企业流程复盘中的小样本观察,累计约 1,840 条挂起记录。样本量有限,只用于判断方向,不构成行业统计。如果你的企业有类似结构,可以作为自查参照。


三、拆解常见误区:七个看起来正确、实际致命的做法
挂起管理的误区有个共同特征:它们在逻辑上都说得通,但在执行中会让责任变得模糊。下面七个是我在诊断中最高频遇到的。
1. 把挂起当成“合理延期”
延期是重承诺,责任主体不变,交付时间被正式修改并重新对外同步。挂起是暂停,责任主体需要被确认,恢复时间依赖外部条件。
把两者混用会导致一个后果:交付承诺的可信度下降,但没有人为此负责。因为所有人都会说“这个任务挂起了,不算延期”。
2. 只记录状态,不记录原因码
“挂起原因”写成一段自由文本,等于没写。三个月后回看,你无法统计哪类原因最高频,也无法判断某个部门是不是长期被同一类问题拖住。
我通常要求客户把原因码做成下拉枚举,自由文本只作为补充。枚举是为了统计,文本是为了追溯,两者用途不同,不能相互替代。
3. 挂起没有时限,或者时限由申请人自己定
我见过太多“预计恢复时间:待定”的挂起记录。更隐蔽的问题是时限由申请人自定,于是所有人都倾向于填一个宽松的数字,挂起时限形同虚设。
合理的做法是按影响等级预设时限上限,申请人只能在范围内调整,超出范围需要上一级审批。这是制度设计问题,不是自觉性问题。
4. 审批完就结束,没有人跟踪
审批通过是挂起的起点,不是终点。但从流程设计上看,很多企业的流程到“审批通过”就结束了,后面没有任何强制动作,直到任务到期才被重新看到。
这就是我在前面那张漏斗图里想说明的:流程的能量几乎全部集中在审批环节,而真正决定成败的跟踪和恢复环节几乎是空的。
5. 恢复条件写成“相关方确认”
“相关方确认”是一个典型的伪条件。谁确认?确认什么?怎么算确认完?这三个问题答不上来,恢复条件就是不成立的。
可验证的写法应该是:“供应商提交样品检测报告,报告编号写入本字段,由采购负责人在系统内确认签收。”
6. 看板只显示数量和状态,不显示风险敞口
管理层看到的往往是“本月挂起 34 个”,但这个数字本身不构成决策依据。真正有决策价值的是:这 34 个挂起里,有几个在关键路径上,有几个已经超过 SLA,有几个属于同一个反复出现的原因。
7. “谁挂起谁负责”,听起来对,实际不成立
这是最容易被接受、也最容易被推翻的一条原则。挂起之后,推进往往依赖外部方,原责任人既没有权限也没有资源去推动,让他“负责”只会变成一句口号。
我的做法是把责任拆成两个:原责任人负责“盯着恢复条件”,PMO 或指定升级对象负责“条件未满足时推动升级”。两件事由不同角色承担,闭环才有可能成立。

四、专业判断逻辑:分级、定时限、定升级
有了前面的误区清单,接下来要回答的是具体怎么判断。我用的是一套二维逻辑:影响等级决定审批层级和时限上限,挂起时长决定是否需要重新评估。
1. 影响等级是整套设计的起点
影响等级不是按任务大小分,而是按“如果不做,谁会受影响”分。我在项目里通常用四级划分,并强制要求每一条挂起都要标等级。
| 影响等级 | 判定标准 | 建议挂起时限上限 | 审批人 | 抄送对象 |
|---|---|---|---|---|
| A 级 | 影响当期对外交付承诺或关键路径 | 7 天 | 分管副总或 PMO 负责人 | 项目发起人、客户接口人 |
| B 级 | 影响季度目标,但不在关键路径 | 14 天 | 部门负责人 | PMO |
| C 级 | 仅影响本部门内部节奏 | 30 天 | 直属主管 | 无 |
| D 级 | 无法说明影响对象 | 不建议挂起 | 转为取消评审 | PMO |
这张表的关键不是数字,而是D 级的设定。很多企业的问题恰恰在于没有 D 级:一个任务既说不清影响谁,又不肯正式取消,于是只能挂起。给它一个“不允许挂起、只能取消评审”的出口,反而能减少大量无效挂起。
2. 影响等级与挂起时长的交叉判断
单独看等级或单独看时长都不够。真正需要管理层关注的,是高等级任务被挂久了,或者低等级任务被挂到无人问津。
我在复盘里发现了一个稳定的规律:影响等级越低的任务,平均挂起时间反而越长。因为低等级任务没有外部压力,也没有人定期追问,它就成了事实上的“黑洞区”。

3. SLA 与升级节点的设计
SLA 在挂起管理里不是“多久必须完成”,而是“多久必须有人看一眼”。这个区别非常重要,因为挂起本身依赖外部条件,无法承诺完成时间,但可以承诺检查节奏。

4. 更新节奏比审批层级更重要
我的经验是:一个每周更新一次的挂起任务,比一个审批层级很高但从不更新的挂起任务安全得多。因为挂起的核心风险是信息衰减,不是权限失控。
所以我在设计制度时会明确要求:挂起期间按等级定期更新状态,更新内容必须包含“恢复条件是否发生变化”。这一条看起来琐碎,但它是防止挂起变成遗忘的最有效手段。
五、落地前的规则设计:四张表加一套字段
制度要落地,必须变成可填写、可审批、可统计的结构化对象。我在项目里通常先做四张表,再做字段设计。
1. 挂起原因码表
原因码表是整套体系的地基。没有它,后续所有统计和归因都做不了。下面是我常用的一版,企业可以按自身业务增删,但分类逻辑建议保留。
| 原因码 | 所属分类 | 典型场景 | 是否允许挂起 | 建议最长挂起 |
|---|---|---|---|---|
| R01 | 资源冲突 | 人力被更高优先级任务抽调 | 允许,但需重排优先级 | 14 天 |
| R02 | 外部依赖 | 供应商、客户、合作方未反馈 | 允许 | 14 天 |
| R03 | 审批未决 | 预算、法务、合规流程未完成 | 允许 | 10 天 |
| R04 | 技术阻塞 | 环境故障、接口不通、依赖版本缺失 | 允许 | 7 天 |
| R05 | 决策未定 | 目标或方案未拍板 | 不允许,转决策会议 | , |
| R06 | 需求变更 | 客户或业务方调整范围 | 允许,需重新评估 | 14 天 |
| R07 | 接口未就绪 | 跨部门交付物未到位 | 允许,需指定接口人 | 14 天 |
| R08 | 资料缺失 | 数据、文档、权限未提供 | 允许 | 7 天 |
需要特别说明 R05。决策未定是最容易被挂起、也最不该被挂起的一类。它的本质是决策缺失,不是执行阻塞。把它转成一次带决策人的会议,比让它挂在系统里三个月有效得多。
2. 审批权限表
审批权限表解决“谁有权批”的问题。设计原则是:权限跟着影响范围走,不跟着职级走。一个 C 级任务即使由总监发起,也不需要副总审批。
同时建议设置一个例外规则:如果挂起申请人就是该任务的直接责任人,且影响等级为 A 级,必须由上一级审批,避免自批自挂。
3. SLA 与升级表
这张表把前面第四章的 SLA 设计固化下来。落到系统里时,它通常表现为一组自动化规则:到期前提醒、到期未恢复则升级、升级后未响应则再次升级。
我建议升级最多设两级,不要设计成无限升级。无限升级等于没人负责,因为所有人都在等最后一级,而最后一级根本不知道自己在链条上。
4. 恢复验收表
恢复验收表是整套体系里最容易被省略、但价值最高的一张。它的作用是回答:挂起结束后,怎么确认真的可以继续推进了?
- 恢复条件是否已满足:对照挂起申请时填写的条件逐条确认。
- 证据是否已归档:检测报告、批复单号、会议纪要编号等。
- 前置条件是否失效:原来的方案、预算、人员是否还在。
- 是否需要重新评估工期:长时间挂起后,原计划通常已不适用。
- 恢复后的责任人是否变化:原责任人是否仍在岗。
5. 字段设计:把规则写进系统配置
规则最终要变成字段。下面是我常用的一组字段定义,可以直接给到系统实施方做配置参考。
suspend_task:
reason_code: R03 # 必填,取自原因码表枚举
reason_text: "预算审批未完成" # 选填,用于补充说明
impact_level: A # 必填,A/B/C/D 四级
requester: 任务原责任人
original_owner: 任务原责任人 # 挂起期间责任主体不变
approver: 分管副总 # 由 impact_level 自动带出
suspend_start: 2026-03-04
sla_days: 7 # 由 impact_level 自动带出上限
review_cycle_days: 2 # 挂起期间状态更新频率
resume_condition: "预算批复单编号写入 resume_evidence 字段"
resume_evidence: null # 未填写则不允许标记为已恢复
escalate_to: PMO负责人
escalate_on_day: 5 # 第 5 天未恢复自动升级
auto_terminate_on_day: 30 # 超期未处理自动转入取消评审
status: suspended
这套字段里有两个设计要点值得强调。第一,resume_evidence 为空时,系统不允许把状态改成“已恢复”,这一条强制了恢复条件必须留痕。第二,auto_terminate_on_day 给了挂起一个终点,避免它无限期停留在系统里。

六、管理层任务执行流程优化的六个控制点
流程本身不复杂,难的是每个控制点都有明确的责任人、输出物和时间点。我把它拆成六步,每一步都对应一个可检查的产出。
1. 触发:什么情况下允许发起挂起
触发条件应该被写死在制度里,比如“外部依赖方在约定时间后仍未交付”“审批流程超过标准时限”“关键技术条件不满足”。触发条件写得越具体,随意挂起的空间就越小。
需要明确的是,“我没有时间做”不构成挂起理由,它构成的是优先级重排需求。这两者在系统里应该走不同流程。
2. 申请:谁提交、提交什么
申请由任务原责任人提交,必须包含原因码、影响等级、恢复条件、预计恢复时间、证据链接五项。缺项不允许提交,这一条要由系统强校验,不能靠人工检查。
3. 审批:谁批、批到什么层级
审批的重点不是判断“该不该挂起”,而是确认三件事:影响等级是否判断准确、恢复条件是否可验证、是否需要同步给下游任务责任人。审批人不是橡皮图章,他要对影响范围的判断负责。
4. 跟踪:谁跟进、多久更新
跟踪责任由原责任人和 PMO 分担。原责任人负责按周期更新状态,PMO 负责监控超期未更新的挂起任务。更新内容必须包含恢复条件的变化情况,而不是只写一句“仍在等待”。
5. 恢复:满足什么条件可以恢复
恢复分两种:满足条件的主动恢复,和到期未满足条件的强制转出。后者包括两种情况:继续挂起需上一级审批,或者转入取消评审。
我在项目里发现,真正让挂起管理起效的往往不是主动恢复,而是强制转出机制。因为它给了每个挂起一个必然的结局,而不是无限期的悬置。
6. 复盘:挂起原因是否重复发生
复盘的对象不是单个任务,而是原因分布。如果同一个原因码在一个季度内出现超过 5 次,它就不是偶发事件,而是流程缺陷。
举个例子,如果 R03“审批未决”在一个部门反复出现,需要改的不是执行人,而是审批流程本身的时限设置。

七、工具与看板怎么配:制度先行,系统承载
工具章节我通常放在制度之后讲,因为工具能放大好制度的效果,也能放大坏制度的混乱。字段设计没想清楚就上系统,只会把混乱固化下来。
1. 必须落进系统的字段
前面第五章已经给出字段清单。这里补充三个容易被忽略但与治理效果直接相关的字段。
- 挂起次数:同一个任务反复挂起,说明根因从未被解决,这个字段能自动识别“习惯性挂起”。
- 下游影响任务数:挂起一个任务影响几个下游任务,这个数字决定了优先级判断。
- 恢复后是否重新评估工期:布尔字段,用于统计长期挂起后的计划失准率。
2. 自动提醒与升级规则
自动化规则要克制。我见过一些企业设了七八级提醒,结果是所有人把通知关掉了。建议只保留三类:到期前提醒、到期未恢复升级、超期未处理自动转出。
另外,提醒的接收人必须是具体的人,不能是“项目组”这样的群组。群组通知等于没有通知,因为每个人都会假设别人会处理。
3. 管理层看板看什么
管理层看板不需要展示所有挂起任务的明细,只需要展示能触发决策的指标。下面这组是我在项目里验证过比较有效的。
| 指标 | 口径 | 建议阈值 | 异常时的动作 |
|---|---|---|---|
| 挂起任务总数 | 当前处于挂起状态的任务条数 | 环比上升超 20% | 排查是否出现新的系统性阻塞 |
| 平均挂起时长 | 已恢复任务的平均挂起天数 | 超过 14 天 | 检查跟踪节奏是否执行到位 |
| 超期挂起率 | 超过 SLA 仍未处理的占比 | 超过 10% | 启动升级流程,追究跟踪责任 |
| A 级挂起数 | 影响当期交付的挂起条数 | 大于 0 即关注 | 逐个过会,明确恢复或终止 |
| 重复挂起率 | 同一任务挂起 2 次以上的占比 | 超过 15% | 转入根因分析,排查流程缺陷 |
| 人均挂起数 | 按责任人统计的挂起任务数 | 单人超过 5 个 | 评估是否为资源过载,重排优先级 |
4. 工具选型的判断维度
选型不要从“哪款软件功能多”开始,而要从“我的制度需要系统支持哪些动作”开始。我通常建议客户按五个维度评估:字段自定义能力、自动化规则能力、报表聚合能力、权限与审计能力、部署与迁移成本。
在中大型企业里,字段自定义和自动化规则往往是决定性的。因为挂起管理的核心诉求是“按等级自动带出审批人、时限和升级节点”,如果系统不支持条件驱动的自动化,就只能靠人盯,规模一上来必然失效。
我们在给 100 人以上的组织做研发流程落地时,比较常见的承载平台是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景下是被问得比较多的一个选项。选择它的主要原因通常是工作项字段可扩展、自动化规则能覆盖挂起升级这类条件触发场景,以及私有化部署满足数据合规要求。
如果你的团队规模在 30 人以下,我不建议为挂起管理单独上一套系统,用现有工具加一张标准表格就能跑通。工具的价值在规模和复杂度上,不在概念上。

八、典型场景清单:五类高频挂起的处理方式
制度是通用的,场景是具体的。下面这五类场景覆盖了我在项目里遇到的大部分挂起情况,每一类都给出触发条件、挂起动作、恢复条件和升级路径。
| 场景 | 触发条件 | 挂起动作 | 恢复条件 | 升级路径 |
|---|---|---|---|---|
| 跨部门依赖 | 接口交付物逾期未到位 | 标注 R07,指定接口人 | 接口交付物签收并录入编号 | 第 7 天升级至双方部门负责人 |
| 外部方延迟 | 供应商或客户超约定时间未反馈 | 标注 R02,设定对账日 | 收到书面反馈或样品报告 | 第 10 天升级至采购或客户接口人 |
| 审批未完成 | 预算、法务、合规流程超标准时限 | 标注 R03,附流程单号 | 审批单号回填到证据字段 | 第 5 天升级至审批部门负责人 |
| 技术阻塞 | 环境故障或依赖版本缺失 | 标注 R04,指定排查人 | 环境恢复并完成一次验证 | 第 3 天升级至技术负责人 |
| 决策未定 | 方案或目标未拍板 | 不挂起,转决策会议 | 会议纪要明确决策结论 | 会议未在 3 天内召开则升级至分管领导 |
这五类里,处理难度最高的其实是“外部方延迟”。因为对方不受你的流程约束,你唯一能控制的是自己的对账节奏。对账节奏不是催办,而是固定时间点核对状态变化,这两者在实操中的效果差别很大。
至于“决策未定”,我在所有项目里都坚持不挂起。它的处理路径应该是发起一次有时限、有决策人、有输出物的会议,而不是让任务在系统里等一个不会到来的答案。

九、30/60/90 天落地路径
挂起管理的推进节奏比方案本身更重要。我见过太多企业一次性改掉全部流程,结果三个月后回到原点。下面这条路是我在项目里验证过比较稳的节奏。
1. 第 1-30 天:定义状态、原因码和试点范围
第一个月只做三件事:把挂起与其他状态的定义写清楚,把原因码表确定下来,选一个 50-100 人规模的部门或一条业务线做试点。
这个月不要上系统、不要改考核、不要全员推广。先在一小群人身上验证原因码是否够用、恢复条件是否写得出来。我在项目里通常会在这个阶段发现 2-3 个原本没想到的原因分类,这正是试点的价值。
2. 第 31-60 天:上线审批、看板和提醒规则
第二个月把规则固化到系统里,包括审批流、时限上限、提醒节奏和看板指标。同时开始每周一次的挂起清单过会,由 PMO 主持,逐条确认状态。
这个阶段的重点是把“跟踪”这个动作变成例行动作。如果跟踪还是要靠临时想起来,制度就没有真正跑起来。
3. 第 61-90 天:复盘、纳入考核、优化 SLA
第三个月开始做归因复盘,统计原因码分布,找出重复出现超过 5 次的原因,反向优化流程。同时把超期挂起率纳入部门的过程指标,但要注意考核的是跟踪动作,不是挂起数量,否则会逼出一批假恢复。

十、结语:把挂起关进流程,而不是寄希望于自觉
回到开头那家装备制造企业。三个月后我们重做了挂起管理,最关键的变化不是挂起数量下降,而是CFO 再问“那 17 个任务什么状态”时,运营总监能在两分钟内给出每一类的恢复条件和责任人。这个能力的价值远大于挂起本身。
我在这篇文章里想强调的独特观点其实只有一个:挂起管理不是流程管理的边缘议题,它是组织“等待能力”的度量。一个组织能不能管好挂起,反映了它能不能在信息不完备、依赖不确定的情况下,依然保持责任清晰和状态可见。
所以我不建议把它做成一次性的流程改造,而应该做成一个持续运行的机制。判断机制是否有效,用下面这份清单自查就够了。
- 每一条挂起记录都有原因码,且原因码来自统一枚举表。
- 每一条挂起记录都有影响等级,且等级由制度而非申请人决定。
- 恢复条件可被第三方验证,且必须填写证据才能标记为已恢复。
- 挂起有到期日,超期自动升级,最长不超过 30 天。
- 挂起期间有固定更新节奏,且有具体的接收人。
- 管理看板上能看到 A 级挂起数、超期挂起率和重复挂起率。
- 每个季度做一次原因归因,重复出现的原因必须触发流程改进。
下一步怎么做,取决于你现在的起点。如果你们还没有任何挂起规则,先花一周时间把原因码表和影响等级定出来,这是成本最低、收益最快的一步。如果规则已经有了但落地不理想,先去查“按周期更新”这一环的留存率,它通常是断点所在。
最后留一个问题给你:你们公司目前挂起最长的一个任务是多久,谁负责把它恢复?如果这两个问题都答不上来,那这件事就已经值得动一动了。
常见问题解答(FAQ)
1. 任务挂起和延期、取消到底有什么区别,为什么不能混着用?
我们团队以前所有推不动的事都写“挂起”,结果月底复盘时发现,有人是等外部供应商,有人其实是压根不想做,还有人早就换了优先级。我一直觉得这几个状态应该分开,但说不清界限在哪,也担心分太细大家嫌麻烦。
区别在于任务是否还保留、责任是否还归属原负责人、以及有没有明确的恢复条件。挂起是任务仍然有效、责任人不变、只是暂时不能推进,必须有挂起原因码、预计恢复时间和恢复条件;延期是交付时间变了,任务一直在正常推进中,只是截止日往后挪;取消是任务终止,不再占用资源和排期;
阻塞是执行中发现被卡住、通常是被动发生,而挂起是主动申请的受控等待。实操上建议在任务系统里只保留四到五个状态,每个状态对应一个必填字段:挂起填原因码和恢复条件,延期填新截止日和新排期依据,取消填终止审批人,阻塞填阻塞源和解除责任人。判断口诀是:任务还要不要做?要做且时间没变但推不动,就是挂起;
要做但时间变了,是延期;不做了,是取消。状态混用最直接的代价是管理层看板失真,你分不清哪些是资源问题、哪些是决策问题,也就没法对症下药。建议先在你当前的任务表里拉出最近三个月所有标过“挂起”的任务,按上面四条重新分类,通常会发现真正符合挂起定义的不到一半。
2. 挂起要不要审批?如果每个挂起都走审批,会不会反而拖慢执行?
我们公司之前是完全不审批,谁都能随手把任务挂起,后来发现有人靠这一招把难啃的活全拖到季度末。可如果改成每个挂起都要领导签字,我又担心一线的响应速度被拖垮,尤其是那种等客户回消息的临时挂起。
审批与否不该一刀切,按影响范围和预计时长分级最实用。可以参考这个口径:预计挂起不超过三个工作日、且不影响其他团队交付的,由任务负责人自行登记、直属主管知悉即可,不用审批;预计挂起超过三个工作日,或处在关键路径上、会影响里程碑或外部承诺的,必须由直属主管审批;
预计超过两周,或涉及预算、法务、合规、客户合同变更的,上提到部门负责人或项目决策层审批。这样设计的逻辑是:审批成本要匹配风险敞口,短期挂起的主要风险是遗忘,用自动提醒就能覆盖,不必占用管理者的审批带宽。
落地时建议在任务系统里做条件触发,选择挂起原因和预计恢复日期后,系统自动判断走哪条审批路径,避免人工判断带来的扯皮。另外一定要设默认规则:申请人未在约定时间内补充恢复条件的,任务自动退回进行中状态并通知负责人,防止“申请即免责”。判断标准可以简化成一句话,这次挂起会不会让别人的计划失效?
会,就走审批;不会,就只登记。
3. 挂起之后的恢复条件怎么写才算合格,怎么写都是空的?
我见过太多任务写着“等待对方反馈后恢复”,结果三个月过去了没人再提。我自己写的时候也经常卡住,感觉除了“等消息”写不出别的,最后挂起栏里全是套话,管理层看了也判断不出风险。
合格的恢复条件必须包含三个要素:可验证的触发事件、明确的责任人、以及一个兜底时间。可验证的触发事件指这件事发生时能被客观确认,比如“客户书面确认需求变更范围”“法务出具合同修订版”“预算审批单在系统里流转到已批准状态”,而不是“等对方回复”“等有资源了”这种无法验证的表述。
责任人是说清楚谁负责盯这个触发事件,是任务负责人自己盯,还是由某个接口人反馈,不能出现“双方共同跟进”这种模糊说法。
兜底时间是指即便触发事件一直没发生,也要设一个强制复查日,比如预计恢复日期到期前三天系统自动提醒,到期当天仍未恢复就必须重新评估:继续挂起要重新审批并说明原因,或者转为取消、降级、换方案。写法上建议用固定句式:当【某事件】经【某人或某系统】确认后,本任务恢复,由【某角色】在【某时限】内跟进;
若【某日期】仍未满足条件,则升级至【某层级】重新决策。这样写的好处是三个月后换个人接手也能看懂,而且系统能靠这些字段自动算出超期挂起率,管理层就有硬指标可看。
4. 管理层应该盯哪些挂起指标,才能看出流程是真优化了还是在自欺欺人?
我们季度汇报时都会说流程优化有成效,但拿不出具体数字,只能举几个例子。我想知道到底该在管理看板上放哪几个挂起相关的指标,既能反映真实问题,又不至于变成一堆没人看的图表。
建议只盯四个指标,多了一定没人维护。第一是期末挂起任务数占总在途任务的比例,这是水位线,用来判断挂起是不是被滥用了,如果长期超过百分之十五就要查原因分布。第二是挂起平均时长,最好按原因码分开统计,因为“等外部客户”和“等内部决策”的平均时长差异通常很大,混在一起看没有指导意义。
第三是超期挂起率,即超过预计恢复日期仍未恢复的任务占比,这是最能暴露管理惰性的指标,目标可以设在百分之十以内,超出就说明预计恢复日期是随手填的。第四是重复挂起率,指同一任务或同一原因码在三个月内反复出现的比例,这个指标直接指向根因,重复率高的原因码应该进入流程改进清单,而不是一次次批准挂起。
数据口径上要注意两点:统计的是任务条目还是工作量,建议同时标注,否则一堆小任务会掩盖一个大任务的风险;挂起时长按自然日还是工作日计算必须在制度里写死,否则跨部门对不上账。落地节奏上,第一个月只采集不考核,先把基线跑出来,再根据基线设目标,避免一开始就压指标导致大家不敢登记挂起、把问题转入地下。
核心关键词
文章包含AI辅助创作:挂起管理方法大全:管理层任务执行流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426995
读者评论
CFO那一问很典型,管理层要的不是挂起数量,而是这些任务在不在关键路径上。文章提的“风险敞口”比单纯统计挂起个数有用得多。不过要让管理层真看到敞口,系统字段和报表得先改造,光靠月会上追问治不了根。
原因码做成下拉枚举这条很实在。我们以前挂起原因全是自由文本,季度复盘想按类型聚合根本聚不起来,只能人工一条条读。改成枚举后至少能看出哪类问题反复发生。但前提是一线愿意填真实原因,否则枚举也会变成“其他”占一半。
恢复条件能不能被第三方验证”这个判据很干脆,可以直接拿来筛现有挂起记录。我们试过一轮,发现一半以上写的是“等相关方确认”,按这个标准根本不算挂起。实操的难处是,有些依赖确实只能等外部结果,写不出明确交付物。
挂起天数与恢复率的衰减关系很有共鸣。我们内部也发现超过三周的任务基本烂在系统里,复工要重新建立上下文,成本比新开一个任务还高。所以超30天强制做“恢复或终止”决策是对的,拖着不决策才是最大的浪费。
把责任拆成“原责任人盯恢复条件”和“PMO推动升级”是全文最实用的一条。以前一直强调“谁挂起谁负责”,结果挂起的人既没权限也没资源,只能干等。分开之后至少有人催外部依赖。但这要求PMO真有推动力,否则升级对象形同虚设。
