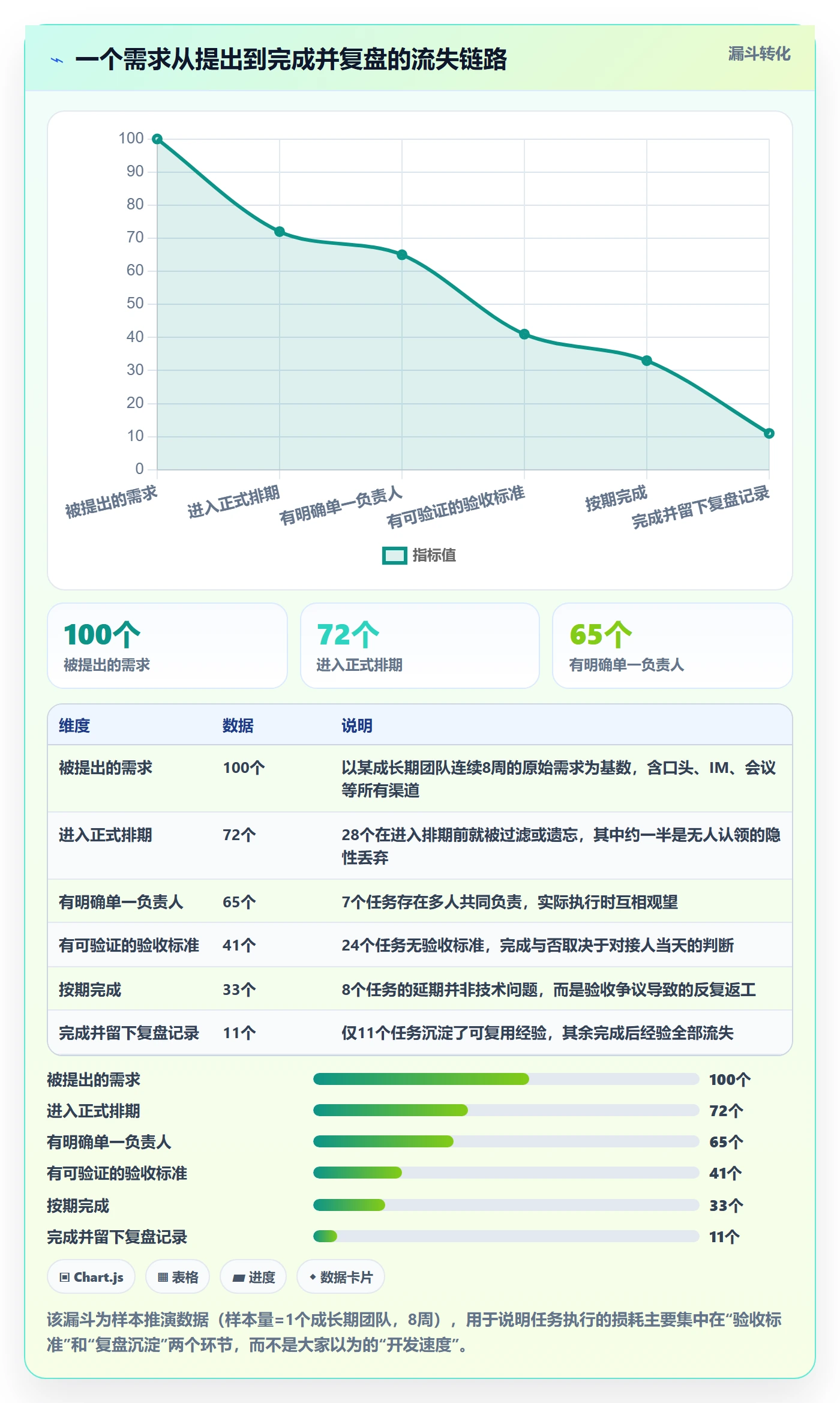

2023年3月,我接手一个12人的研发团队,做的第一件事很笨:把所有人嘴里“正在做”的任务抄到一张表上,然后逐个问负责人三个问题,验收标准是什么、依赖谁、什么时候必须完成。23个任务里,只有9个能答全三个问题;6个任务是两个人同时在做的重复劳动;3个任务已经换过两轮负责人,没人说得清原始需求是谁提的。
更让我意外的是,这个团队并不缺“流程”。他们的知识库里躺着4份流程图、2份敏捷规范、一份37页的研发手册。问题不在流程有没有,而在于没有一个人能在早上打开任务列表时,一眼判断出“今天到底该做什么、做到什么程度算完成”。
这篇文章我想回答的就是这个问题:研发团队的任务执行,从0到1到底该怎么开始。我不会给你一套“研发流程七个步骤”的模板,我搜过这个词,出来的大多是聚合页和导航页,没有一条能直接用。我会给你的是我在三类团队、前后两年半时间里真正跑通过的启动路径、踩过的坑,以及一套能落地的30天清单。
一、先给结论:从0到1不是建流程,而是跑通一个最小闭环
先把我的核心判断摆出来,后面所有内容都是围绕它展开的。
“从0到1”的真正目标不是流程完整,而是同一类事情第二次能重复做对。流程文档、工具平台、看板、燃尽图,这些都是结果,不是起点。起点只有一个:让“提出需求”到“确认完成”这条链路上的每个环节,都有明确的输入、输出和责任人。
我把这条链路称为“最小闭环”,它只需要五个要素:
- 目标:这个迭代/版本要达成什么,能用一句话说清,且能判断是否达成。
- 任务卡:每个任务有负责人、有截止时间、有优先级、有依赖标注。
- 验收标准:做到什么程度算完成,由谁确认。
- 固定节奏:什么时候计划、什么时候同步、什么时候演示、什么时候复盘。
- 阻塞通道:卡住了找谁、多久升级、谁做决策。
这五件事之外的东西,需求池分级、史诗故事任务三层结构、多级审批流、工时填报、燃尽图、累积流图,都是第二阶段的优化项。在第一阶段引入它们,只会稀释注意力,让团队把“填表”误当成“推进”。
我给自己定的启动红线是三条:前30天不采购工具(除非已有工具明显阻碍执行)、流程文档不超过1页A4、固定会议不超过4个。三条红线守住了,团队才有可能在两周内看到“任务变清楚了”这种直观反馈。

二、背景与真实场景:三类团队卡在“开始”这一步的方式完全不同
我在过去两年半里,以技术负责人或外部顾问的身份深度参与过三类研发团队的任务执行改造。它们卡住的地方不一样,直接用同一套方法会翻车。
1. 5,15人创业团队:问题不是流程缺失,而是需求没人过滤
这类团队的典型状态是“创始人就是需求池”。所有需求从创始人嘴里直接到工程师耳朵里,中间的过滤、排序、取舍全部省略。工程师一天可能收到5个新需求,其中3个来自IM消息,1个来自会议室走廊,1个来自群里@。
我见过最极端的一次,一个后端工程师在两天内被塞了7件事,最后他选择做了自己判断最重要的那件,另外6件全部静默丢弃,而且没有人发现。这类团队的“开始怎么做”其实只有一个答案:先设一个需求入口,并且明确只有一个人有权往里放东西。
2. 20,60人成长期团队:问题不是没分工,而是任务在IM里蒸发
这个规模段最典型的现象是:产品、研发、测试已经分开了,但没有共享的任务事实源。任务在群里被讨论、被承诺、被遗忘。你去问进度,得到的是“在做”两个字,问细节就要去翻三天前的聊天记录。
这类团队的痛点不是意愿问题,而是信息不在一个地方沉淀,导致“完成”变成了主观判断。测试说没测完,研发说代码提交了,产品说不是我要的,三方都在说真话,只是没有共同的验收基准。
3. 100人以上多产品线团队:问题不是单点效率,而是跨团队依赖失控
到了这个规模,单个小组的执行往往已经不错了,但跨产品线、跨职能的依赖开始成为主要延期来源。A产品线的接口没冻结,B产品线只能空转;基础架构组排期被临时插单,三个业务线的联调全部推迟。
更麻烦的是合规与审计要求:谁在什么时候改了需求、谁批准了上线、生产环境变更有没有留痕。这些在20人团队可以靠“大家心里有数”糊过去,到了100人以上就会变成真实风险。
所以“从0到1”的起点必须匹配团队当前的主要矛盾。给创业团队推平台是浪费,给百人团队只讲“沟通好一点”是失职。

三、拆解常见误区:为什么大多数团队的“开始”都走错了方向
下面六个误区,是我在复盘时出现频率最高的。它们有一个共同特征:看起来是在解决问题,实际上是在回避真正的问题。
1. 工具先行:以为买了平台,流程就会自己长出来
这是最普遍的一个。团队一乱,第一反应是“我们缺个工具”。于是花两周选型、两周部署、两周培训,三个月后发现:新工具里的任务卡依然是空的,只是从表格搬到了另一个界面。
我的判断是:工具会放大你已经有的习惯,但不会创造你没有的习惯。如果团队在表格里都写不清验收标准,换到任何平台里同样写不清,只是更难被发现。
2. 流程越全越好:把“规范”当成“能力”
我见过一份研发流程规范,包含11个阶段、23个评审点、7份必须填写的表单。结果是:所有人都学会了走形式,评审点变成了勾选框,表单变成了复制粘贴。
流程的价值在于减少判断成本,而不是增加判断成本。当你需要查文档才知道下一步做什么时,这个流程就已经失败了。
3. 用会议代替机制:站会开成汇报会
很多团队的日站会是这样:每个人轮流说“我昨天做了什么、今天做什么”,说完就散,没有任何决策产生。这种站会开了等于没开,只是把个体状态同步这件事从异步变成了同步。
有效的同步必须回答三个问题:哪里卡住了、谁需要谁的帮助、今天优先级有没有变化。只回答“我做了什么”的会议,应该直接取消。
4. 用个人工时或故事点做考核
这是我最强烈反对的一条。一旦工时或故事点和绩效挂钩,团队会立刻学会两件事:把简单任务估高、把复杂任务拆碎来刷数量。你得到的数据会越来越漂亮,交付会越来越慢。
度量应该看流动,而不是看人。周期时间、吞吐量、阻塞时长、返工率,这四个指标衡量的是系统,不是个人,因此不容易被扭曲。
5. 把“敏捷”当成不做计划的理由
“我们不做长期计划,我们拥抱变化”,这句话在缺少最小闭环的团队里,实际含义往往是“我们不做任何计划”。没有版本目标、没有范围边界,需求可以无限加,最后必然是延期。
敏捷不是不计划,而是把计划的时间尺度缩短、把调整的频率提高。这需要更清晰的目标,而不是更模糊的目标。
6. 认为小团队不需要验收标准
“我们人少,说一声就行了。”这句话我听了太多次。事实是,人越少,每个人承担的上下文越多,越容易在理解上产生偏差。验收标准对小团队的价值不是管控,而是减少因理解偏差产生的返工。

四、专业判断逻辑:怎么判断“我们可以开始了吗”
很多团队问我:什么时候算准备好了?我的回答是,永远不存在准备好了的时刻,但存在“可以开始”的判据。
我用五个条件做判断,全部来自一次真实迭代的抽样,而不是来自文档写得多好。
1. 抽查10张任务卡,至少8张有明确的完成判据
做法很简单:从当前任务列表里随机抽10张,问三个问题,怎么判断它完成了?谁来判断?如果没做完,卡在哪里?能答上8张,就可以开始。答不上,说明当前的瓶颈是任务定义,不是执行速度。
2. 用一句话能说清本迭代的目标,且组内回答一致
我会分别问产品负责人、开发负责人、测试负责人同一个问题:“这个迭代结束后,哪个能力必须能在生产环境跑通?”三个人的回答如果指向同一件事,目标就是清晰的;如果分别说出三件事,说明目标根本没有对齐。
3. 能列出本迭代最多三个外部依赖,并知道对接人
不需要全部依赖都解决,但必须知道它们存在。未知依赖比已知未解决的依赖更危险,因为它不会出现在任何人的计划里,却会在执行到一半时引爆。
4. 有一个人对优先级负最终责任
不是委员会,不是“大家一起商量”,而是一个具体的人。这个人可以是产品负责人、技术负责人或项目负责人,但必须唯一。没有唯一优先级负责人,团队就一定会陷入“谁喊得响做谁”的循环。
5. 有一块所有人都能打开、且信息一致的任务看板
注意是“一致”,不是“都有”。如果研发在看板、测试在看表格、产品在看聊天记录,那就等于没有看板。这一步不要求工具,Excel共享表也可以。
把这五条写成一个可执行的自检脚本,会更省事。下面这段脚本我实际用过,用来自动检查任务卡字段完整度:
# check_task_cards.py
用途:检查任务卡必填字段的完整率,用于判断团队是否具备“开始”的基础条件
运行:python check_task_cards.py tasks.csv
import csv
import sys
REQUIRED_FIELDS = ["负责人", "验收标准", "截止时间", "优先级", "依赖"]
def check(path):
with open(path, newline="", encoding="utf-8") as f:
rows = list(csv.DictReader(f))
total = len(rows)
if total == 0:
print("任务列表为空,无法评估")
return
stat = {}
for field in REQUIRED_FIELDS:
filled = sum(1 for r in rows if str(r.get(field, "")).strip() not in ("", "-", "无"))
stat[field] = filled / total
print(f"样本量: {total} 张任务卡")
for field, rate in stat.items():
flag = "OK" if rate >= 0.8 else "需改进"
print(f"{field}: {rate:.0%} [{flag}]")
avg = sum(stat.values()) / len(stat)
print(f"综合完整率: {avg:.0%}")
print("可以开始" if avg >= 0.8 else "先补字段,别急着改流程")
if __name__ == "__main__":
check(sys.argv[1] if len(sys.argv) > 1 else "tasks.csv")
脚本本身不重要,重要的是它把“我们准备好了吗”从感觉问题变成了可测量的问题。当完整率低于80%时,任何流程改造都会被任务定义的模糊性吞掉。

五、最小闭环的六个动作:第一周就能做,不需要任何采购
下面六个动作,是我验证过能在两周内产生可见效果的最小集合。它们按顺序做,每一步都有明确产出物。
1. 把版本目标写成一句可验证的话
句式我固定用这个:“本迭代结束时,某类用户能够完成某个动作,且某指标达到某个数值。”
比如:“本迭代结束时,新注册企业用户能够在不联系客服的情况下完成团队创建与成员邀请,且邀请成功率不低于95%。”这句话的好处是,它天然带了验收条件,做完了没做完一目了然。
2. 把目标拆成任务卡,字段固定
我不追求层级漂亮,只要求字段齐全。任务卡必须包含以下字段,缺一个就不允许进入看板:
| 字段 | 填写要求 | 常见错误 |
|---|---|---|
| 任务标题 | 动词开头,能独立看懂 | 写成“XX优化”这种无法判断范围的名词短语 |
| 负责人 | 唯一实名,不允许写团队名 | 写“前端组”,实际无人负责 |
| 验收标准 | 可被第三方验证的判据 | 写“功能正常”,无法验证 |
| 截止时间 | 具体到日期 | 写“本周内”“尽快” |
| 优先级 | P0/P1/P2 三档,不超过三档 | 设置五档以上,导致排序失去意义 |
| 依赖 | 写明依赖对象与对接人 | 留空,或写“看情况” |
| 工作量 | 人天,且不超过3人天 | 填8人天以上,实际无法跟踪 |
3. 给每张卡定义验收标准(DoD)
DoD 不需要复杂,但必须区分“通用标准”和“任务特有标准”。通用标准可以是一份清单,任务特有标准必须逐条手写。
(1)通用 DoD 清单示例
- 代码已合并到主干,且通过CI
- 有对应的单元测试或集成测试,覆盖率不低于团队基线
- 有可复现的验证步骤说明
- 异常路径已处理,不是只跑通正常流程
(2)任务特有 DoD 示例
以“邀请成员功能”为例:邀请链接24小时内有效、重复邀请同一邮箱只发送一次、邀请失败时给出可读的错误提示、被邀请人未注册时可先注册再自动加入团队。
这四条就是第三方可以逐条打勾的判据。它们的价值不在管控,而在把“我觉得做完了”变成“我们都同意做完了”。
4. 定一个“最少必要节奏”
我一般只保留四个会议,其他一概不加:
- 迭代计划会(90分钟/双周):输出是确认后的任务卡列表和范围边界。
- 日站会(15分钟/天):只回答阻塞、协作需求、优先级变化三件事。
- 迭代演示(45分钟/双周):只演示能跑通的东西,不演示PPT。
- 复盘会(30分钟/双周):输出是1,2条可执行的改进项,必须指定负责人。
注意四个会议的总时长:双周约5.5小时,占人均可用工时的7%左右。超过10%的会议占比,通常意味着有会议在替代机制。
5. 建立阻塞升级路径
没有升级路径的团队,阻塞会在个人手里停留到无法挽回。我用三级时限:
- 4小时:卡住的人自己尝试解决,同时在任务卡上标注阻塞原因。
- 1个工作日:升级到技术负责人或产品负责人,必须给出决策或明确的下一步。
- 2个工作日:升级到跨团队负责人层面,涉及排期调整必须在计划中体现。
关键不是时限本身,而是“升级不等于失败”这件事必须被明确说清楚。很多工程师宁可自己扛两天也不愿意升级,因为感觉像在承认能力不足。
6. 迭代结束做一次30分钟复盘
我固定问四个问题:这次哪件事做对了值得保留?哪件事比预期慢了,慢在哪一步?如果重来一次,哪一个决定会改?下个迭代只改哪一件事?
最后一个问题最重要。一次复盘只改一件事,改完再改下一件。我见过太多团队复盘列出12条改进项,结果一条都没落地。

六、案例与数据观察:从表格到平台,什么时候该跨过那条线
我经常被问:什么时候该从一个共享表格,换成一个真正的项目管理平台?我的答案有一个明确的规模拐点。
1. 100人以下:不要急着上平台
20人以内,一块共享看板加每周一次计划会就够了,工具用表格或轻量看板完全能撑住。20,60人时,痛点开始出现在跨职能协作上,这时候需要的是字段规范加固定节奏,而不是更复杂的系统。
这个阶段上平台,最常见的结局是:系统里的数据没人维护,大家还是回到群里同步,平台变成了事后补录的工具,反而多了一层工作量。
2. 100人以上:平台化不再是选项,而是必需
当团队超过100人、跨多个产品线、有合规或审计要求时,共享表格会先崩在这三件事上:权限管理、跨团队依赖追踪、可追溯的历史记录。
我在一个约400人的企业客户那里做过一次完整的平台迁移。他们有三条产品线、两个基础架构组,此前的任务管理分散在三个不同的工具里,跨团队依赖靠每周一次的线下对齐会同步。结果是每次联调都要重新对一遍接口状态,平均每个迭代有11,14人天的等待被浪费掉。
他们最终选择迁移到 PingCode。迁移决策的核心原因有三条,我认为对同规模团队有参考价值:
- 支持私有化部署:他们的研发数据不能出内网,这是硬约束,直接排除了一大批 SaaS 方案。
- 支持从 Jira 平滑迁移:历史项目和字段的迁移成本可控,不需要团队放弃已有的数据资产。
- 在国产替代方案中功能覆盖度足够:需求、迭代、测试、缺陷、报表在同一套体系内,不需要多套工具拼接。
我把他们的迁移节奏拆成六周,这套节奏我后来在另外两个团队也复用,效果稳定:
- 第1周:字段与状态映射。把旧工具里的状态、字段、权限角色做一张对照表,逐条确认,不确认不迁移。
- 第2周:权限模型设计。按产品线、职能、层级设计可见范围,重点确认跨团队依赖的可见性。
- 第3周:工作流对齐。统一需求、缺陷、测试用例三类工作流,砍掉历史遗留的自定义流程。
- 第4周:历史数据迁移。先迁最近两个迭代的活跃项目,历史归档项目批量导入不做结构转换。
- 第5周:双跑并行。新旧系统同时运行,只用新系统做新任务,旧系统只读不写。
- 第6周:切换与清理。旧系统转只读,关闭写入,团队只保留新系统入口。
这里有一个反直觉的经验:迁移最大的风险不是数据丢失,而是权限设计不合理导致的信息不可见。第2周如果偷懒,第5周一定会出现“某个团队看不到依赖自己的上游任务”这种问题,然后所有人又会退回群里同步。

3. 平台能力与团队规模的匹配关系
不是所有团队都需要平台的全部能力。我按规模做了一张需求强度对照,用来判断“哪些能力现在必须有,哪些可以等”:
| 平台能力 | 10人以下 | 20,60人 | 100人以上 |
|---|---|---|---|
| 任务卡与看板 | 必需 | 必需 | 必需 |
| 跨团队依赖管理 | 不需要 | 有用 | 必需 |
| 权限与审计留痕 | 不需要 | 开始需要 | 必需 |
| 自动化报表与度量 | 不需要 | 有用 | 必需 |
| 私有化部署 | 不适用 | 视行业而定 | 多数必需 |
| 存量工具迁移支持 | 不适用 | 有用 | 必需 |
这张表的核心意思是:能力需求是随规模阶梯式上升的,越早引入越高阶的能力,浪费越大。100人以上的团队之所以需要 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,本质上是因为他们已经跨过了“单团队效率”这个阶段,进入了“多团队协同与合规”的阶段。

七、不同情况下的行动建议
下面五类场景,我给的建议不一样。请先对号入座,再决定第一个月做什么。
1. 5,15人,任务混乱、需求随时插队
第一件事不是建流程,而是收口需求入口。指定一个人(通常是创始人或产品负责人)作为唯一需求入口,其他人提出的需求必须经他确认后进入列表。这一个动作就能消掉一半的混乱。
第二件事是每天15分钟站会,只问阻塞和优先级。工具用现有的共享文档即可,不要采购任何东西。观察周期两周,如果任务列表能在不提醒的情况下被主动更新,说明习惯已经建立。
2. 20,60人,跨职能协作开始出现断层
这个阶段最值钱的动作是统一任务卡字段和 DoD。研发、测试、产品用同一张卡,字段一致、验收标准一致。这比换工具重要十倍。
同时引入固定的双周迭代:计划会定范围、演示会验结果、复盘会改一件事。工具可以开始考虑升级,但标准是“现有工具是否阻碍了字段规范落地”,而不是“哪个工具功能更多”。
3. 100人以上,多产品线、有合规要求
到这个规模,前面所有建议依然适用,但必须叠加平台化。评估平台时优先看三件事:数据部署方式是否符合合规要求、跨团队依赖是否可追踪、历史数据能否平滑迁移。
以 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,支持从 Jira 平滑迁移,对正在做国产替代的团队来说是一个值得纳入选型清单的选项。但要注意,平台解决的是协同与可见性问题,任务定义本身仍然要由团队自己写清楚,没有哪个平台能替你写出验收标准。
4. 分布式或远程为主的团队
远程团队的核心原则是异步优先、文档先于会议。所有决策必须落到书面记录,会议只用于讨论分歧,不用于同步信息。站会可以改成文字形式,但必须在固定时间前完成更新。
远程团队的阻塞升级路径要比同地团队更短,因为缺少走廊沟通这种非正式渠道。我通常把第一级从4小时压缩到2小时。
5. 交付型或外包型团队
这类团队的关键是验收标准前置到合同或需求确认阶段,并且所有变更必须留痕。任务卡里的验收标准不是内部约定,而是交付依据。变更要记录时间、提出人、影响范围和工期调整,否则结算时一定扯皮。

八、不同情况下的取舍
任务执行从0到1,本质上是一连串取舍,不是一连串“都要”。下面五组取舍,我给出我的倾向和判断依据。
1. 速度 vs 可追溯
我的倾向是:面向客户的交付链路必须可追溯,内部重构和技术债可以放宽。把所有任务都要求留痕,会让团队把精力花在记录上;完全不记录,出问题时无法定位。按任务类型分级是最实际的解法。
2. 自研 vs 采购
除非你的核心业务就是研发管理工具,否则不要自研。我自己测算过一个20人团队自研任务系统的隐性成本:初期开发约30人天,之后每年维护、权限调整、报表修改平均消耗8,12人天。这笔投入换来的功能,通常不如一个成熟平台的基础版。
3. 私有化部署 vs SaaS
判断依据不是成本,而是约束。如果公司有明确的数据不出内网要求,或客户合同中包含数据驻留条款,私有化是唯一选择,此时采购成本让位于合规成本。没有这类约束时,SaaS 的迭代速度和维护成本优势更明显。
4. 标准化 vs 团队自治
我的取舍是:任务卡字段、状态定义、DoD 必须标准化;具体怎么开会、怎么排期可以自治。前者决定了跨团队信息能不能互通,后者决定了团队是否有掌控感。把不该标准的也强推统一,会招致不必要的抵抗。
5. 度量 vs 信任
这是最难的一组。我的判断是:度量系统,不度量个人。看周期时间、吞吐量、阻塞时长、返工率,这些指标反映的是流程健康度。一旦开始看个人的任务完成数或工时,团队会立刻进入博弈状态,数据也就失去了意义。
| 取舍维度 | 倾向选择 | 判断依据 | 反向选择的条件 |
|---|---|---|---|
| 速度 vs 可追溯 | 交付链路强追溯 | 出问题时能定位到变更点 | 内部试验性任务,失败可接受 |
| 自研 vs 采购 | 采购 | 自研隐性成本被严重低估 | 研发管理是公司核心产品 |
| 私有化 vs SaaS | 有合规则私有化 | 合规是不可协商约束 | 无数据驻留要求且团队小 |
| 标准化 vs 自治 | 字段与DoD标准化 | 跨团队信息必须可互通 | 完全独立、无协作的小组 |
| 度量 vs 信任 | 只度量系统 | 个人指标必然被博弈 | 不建议设置反向条件 |

九、反模式与识别信号
反模式的价值不在于避免,而在于尽早识别。下表是我在复盘中最常用的对照表,每一条都配了识别信号和替代动作。
| 反模式 | 识别信号 | 替代动作 |
|---|---|---|
| 工具先行 | 新平台上线两周,任务卡字段完整率仍低于60% | 先补字段规范,暂停平台推广 |
| 流程过重 | 新人需要查文档才能知道下一步做什么 | 把流程压缩到一页,逐步加回 |
| 验收标准缺失 | 任务完成后出现“这不是我要的”类争议 | 强制任务特有DoD,缺项不进看板 |
| 会议过多 | 会议时长占可用工时超过10% | 逐会审查,无决策输出的会议直接取消 |
| 指标异化 | 出现任务被拆成大量小卡以刷数量的现象 | 改用周期时间与返工率,取消个人完成数 |
| 阻塞长期滞留 | 同一阻塞连续三天出现在站会上 | 启动升级路径,第2天必须由负责人决策 |
| 复盘无改进 | 连续两次复盘提出的改进项重复 | 一次复盘只保留一条改进项,指定负责人 |
| 多项目并行超载 | 同一人同时被分配超过3个项目 | 明确资源承诺上限,超出部分进入排队 |
这张表最有用的一列是“识别信号”,因为它把抽象的坏习惯变成了可以观察的现象。当你无法描述问题时,你就无法改进它。
十、30天启动清单与结语
最后给你一份可以直接照着做的30天清单。它不依赖任何工具采购,也不要求组织架构调整。
1. 第1周:把现状看清楚
- 把当前所有“在做”的任务抄到一张表上,逐个补齐负责人、验收标准、截止时间、优先级、依赖五项字段。
- 运行一次字段完整率检查,记录基线值。
- 确定唯一的优先级负责人,并在团队内公开。
- 把需求入口收口到一个人。
2. 第2周:定义规则并跑一轮
- 发布一页纸的任务卡字段规范,不超过1张A4。
- 为当前迭代的每张任务卡补上任务特有 DoD。
- 建立四个固定会议,取消其他无效会议。
- 公布三级阻塞升级路径,明确时限和责任人。
3. 第3,4周:跑完一个完整迭代并复盘
- 每张任务卡控制在3人天以内,超过的必须拆分。
- 迭代末做演示,只演示能跑通的东西。
- 进行第一次30分钟复盘,只保留一条改进项。
- 记录周期时间、阻塞时长、返工率三个指标作为基线。
四周后你该看到的信号是:任务卡字段完整率超过80%、站会上开始有人主动提阻塞、复盘能产出一条可执行的改进项。如果这三件事都发生了,说明最小闭环已经跑通,接下来才轮到考虑工具升级和流程精细化。
回到开头那个12人团队。三个月后他们的按期完成率从41%提到74%,工具没有换,还是同一张共享表格。真正变的只有三件事:需求只有一个入口、每张任务卡必须写清验收标准、卡住超过一天必须升级。
这也是我对“开始怎么做”最想说的判断:从0到1最难的不是设计一套完美的流程,而是在没有一个环节完美的情况下,先把这条链路完整地跑一遍。跑通一遍,你才知道瓶颈在哪;没跑通之前,所有的优化都是猜的。
所以下一步很简单:今天就把你团队当前“在做”的任务列出来,随机抽10张,看看有几张能答全“谁负责、怎么算完成、依赖谁”。如果少于8张,先别讨论工具和流程,先把这10张补完。

常见问题解答(FAQ)
1. 研发团队任务执行从0到1,第一步到底该做什么?
我刚接手一个十来人的研发小组,老板让我把任务执行体系搭起来,可我打开各种资料全是敏捷、看板、Scrum,越看越不知道从哪下手。团队现在就是口头派活、微信催进度,我想先做一件最有杠杆的事,但不确定是先定流程、先买工具还是先开会。
第一步不是定流程也不是选工具,而是拿一个正在进行的真实项目或下个迭代做‘最小闭环’试点,把目标、任务、负责人、验收标准、节奏这五件事凑齐跑一遍。
具体做法:找负责人开一次90分钟的目标对齐会,把业务目标翻译成这个迭代要交付的1到3个结果,再把每个结果拆成能被一个人在3天内完成的任务,每张任务卡必须写清负责人、截止时间、验收标准三个字段,然后约定每天15分钟站会同步阻塞、每两周做一次验收和复盘。
判断依据是:如果任务卡上没有验收标准,后面一定会在‘这算不算做完’上扯皮;如果任务颗粒度超过3天,进度就不可观测。先跑通一次完整迭代再谈流程文档和工具采购,因为没跑过一遍就定流程,大概率是纸上流程。
2. 任务拆到什么颗粒度才算合适?拆太细和拆太粗我都踩过坑。
我之前带团队时任务拆到半天一个,结果每天光更新状态就花掉大量时间,大家怨声载道;后来放松到两周一个大需求,又变成迭代最后两天集体爆雷。我一直在找一个既能让进度可见、又不会把团队拖进管理泥潭的颗粒度标准。
用‘3天规则’加‘一个人能独立验收’作为颗粒度标准:单个任务的工作量控制在0.5到3天之间,并且必须由一个明确的人负责、有可验证的交付物。拆太细的典型信号是任务数量暴涨但每个任务没有独立交付价值,这时候应该把同类动作合并成一个任务;
拆太粗的信号是任务卡上写不出具体的验收标准,只能用‘完成XX模块’这种模糊表述,这时候要按交付物继续往下拆一层。实操上可以用两层结构:需求或用户故事作为上层,保持一到两周粒度;执行任务作为下层,控制在3天内。判断是否需要再拆,问一句:这个任务明天能不能被演示或验证?不能就说明还太粗。
另外任务数不要超过团队人数乘以3,超过就意味着拆解过度,管理开销会吃掉执行时间。
3. 小团队没有专职项目经理,谁来负责盯任务执行和推进节奏?
我们团队八个人,没有PM也没有专职项目经理,我是技术负责人,既要写核心代码又要管进度,经常写着写着就忘了跟进,等到想起来时任务已经卡了三天没人管。我不可能全天候盯人,但又不能让任务掉地上,想知道这种小团队应该怎么分工。
小团队不要设专职盯人岗,而是把‘节奏负责人’和‘任务负责人’分开。节奏负责人由技术负责人或轮值主持担任,只负责三件事:每天站会问阻塞、每周检查任务卡字段是否完整、每两周主持验收和复盘,总投入控制在每周2小时以内。任务负责人由执行者本人担任,对任务的进度、阻塞上报、验收标准负责。
关键机制是阻塞升级时限:任何人卡住超过半天,必须在群里写明卡在哪、需要谁配合、期望什么时候解决,超过一天没解决就升级给节奏负责人协调。判断依据是:盯人解决不了任务掉地的问题,任务掉地通常是因为‘没人明确知道谁该在什么时候上报阻塞’。
可以设一个轮值制,每人轮一周主持站会,既分摊负担,也让每个人都理解节奏怎么运转。工具上其实一个共享看板加一张任务卡模板就够了,不需要复杂的项目管理平台。
4. 从0到1阶段怎么判断任务执行体系有没有真的起作用?该看哪些数据?
老板问我搭这套任务执行机制到底有没有效果,我一时答不上来。团队感觉是顺畅了一些,但我说不出具体好在哪,也不想拿个人工时或故事点去排名,那样肯定遭人反感。我需要几个能说明问题、又不至于让团队觉得被监控的指标。
看流动效率指标,不看个人产出指标。推荐四个口径:第一,周期时间,即一个任务从开始到验收通过的平均天数,从0到1阶段先记录基线,两周后对比是否缩短;第二,阻塞时长,即任务处于阻塞状态的总时长占比,健康团队一般能压到10%以内;
第三,返工率,即验收不通过被打回的任务占比,超过20%通常说明前期验收标准写得不清楚;第四,吞吐量,即每个迭代实际验收通过的任务数,看波动而不是看绝对值高低。这四个指标都挂在任务和迭代上,不挂到个人身上,避免指标异化。
实操建议是每两周复盘时花15分钟看这四个数,只讨论‘哪个环节变慢了我们怎么改’,不做个人排名。判断体系起作用的另一个软信号是:站会上大家说的是阻塞和决策,而不是逐条汇报进度,这说明信息同步机制已经跑起来了。从0到1阶段数据不要求精确,能看出趋势就够了。
核心关键词
文章包含AI辅助创作:开始怎么做?研发团队最佳实践:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425585
读者评论
文章点出了很多团队的真实痛点:任务信息不完整,负责人和验收标准缺失。抽查10张卡有8张能说清完成判据,这个标准很实用,比写一堆流程文档更有用。
把工时或故事点跟绩效挂钩,确实会逼着团队刷数据。作者主张看周期时间、吞吐量、阻塞时长和返工率,这四个指标衡量系统而不是个人,方向是对的。
人团队的任务卡完整度对比数据挺有说服力,验收标准从39%到96%提升最大。这说明延期主因往往不是开发慢,而是开始前就没定义清楚什么算完成。
三类团队分开讨论很务实。给创业团队推平台是浪费,给百人团队只讲沟通好一点是失职。30天不采购工具、文档不超1页A4、会议不超4个,这三条红线值得参考。
帕累托图里需求变更未走流程占34%,依赖未识别占22%,验收模糊占16%,前三项合计72%。这个归因比单纯强调开发效率更有指导意义,值得团队复盘时对照。
