过去三年我参与过二十多家企业的研发管理诊断,其中有一个数字反复出现:在100到500人规模的技术团队里,管理者平均每周花在"确认进度"上的时间约为6.5小时,但真正因为进度信息滞后而造成的返工和等待浪费,折算下来往往超过40人天/月。这两个数字之间的落差说明一件事,大多数企业的进度跟踪,本质上是在用高昂的管理成本换取一个并不准确的结论。问题不在于管理者不勤奋,而在于跟踪流程本身缺少规范,指标选择也偏离了真实的决策需求。
这篇文章想讨论的不是"要不要跟踪",而是怎样用一套可执行、可度量、可迭代的流程和规范,把进度跟踪从"人肉盯梢"变成"系统信号"。我会先给出核心结论,再展开真实场景、常见误区、判断逻辑、数据观察和决策建议,尽量把可操作的部分讲透。
一、核心结论:进度跟踪的本质是"偏差管理",不是"任务巡检"
先把我最重要的判断放在最前面:进度跟踪的目标不是确认每个人在做什么,而是尽早发现"实际路径"与"计划路径"之间的偏差,并为纠偏留出足够的时间窗口。这个定义听起来朴素,但它决定了整套流程和指标的设计方向。
如果你的跟踪动作停留在"任务完成了吗""今天做了什么""有没有卡点",你得到的是状态快照,不是偏差信号。快照只能告诉你现状,偏差信号才能告诉你趋势和风险。两者的管理价值相差一个数量级。
1. 三个反常识的结论
- 跟踪频率越高,信息质量未必越好。每日站会如果只是同步任务状态,边际信息量在第三天后基本衰减到接近零,反而占用了最需要深度工作的时间。
- 完成率是最容易造假的指标之一。任务被拆得越细,完成率越容易"好看";真正有决策价值的是"里程碑偏差率"和"关键路径浮动时间"。
- 规范的目的不是约束,而是降低沟通熵。一套好的跟踪规范应该让管理者少问问题,而不是多填表格。
2. 一句话判断你的跟踪体系是否健康
问自己一个问题:当你不在办公室、不参加任何会议的一周里,你能不能通过系统信号判断出三个最可能延期的项目节点?如果能,你的跟踪体系基本健康;如果不能,说明你的进度信息还高度依赖你个人的在场和追问。

二、背景与真实场景:为什么大多数进度跟踪在"低效运转"
我参与诊断的团队里,最常见的场景几乎一模一样:周会汇报任务进度、项目群里催卡点、月末对里程碑。看起来流程齐全,但真正到了关键节点,管理者还是靠"感觉"判断项目能不能按期上线。
1. 一个典型的100人研发团队场景
某中型企业研发中心约140人,分5条产品线,采用双周迭代。管理层要求"每日站会、周报、月度进度评审"三套机制并行。执行三个月后我们做了一次诊断,发现了几个突出问题。

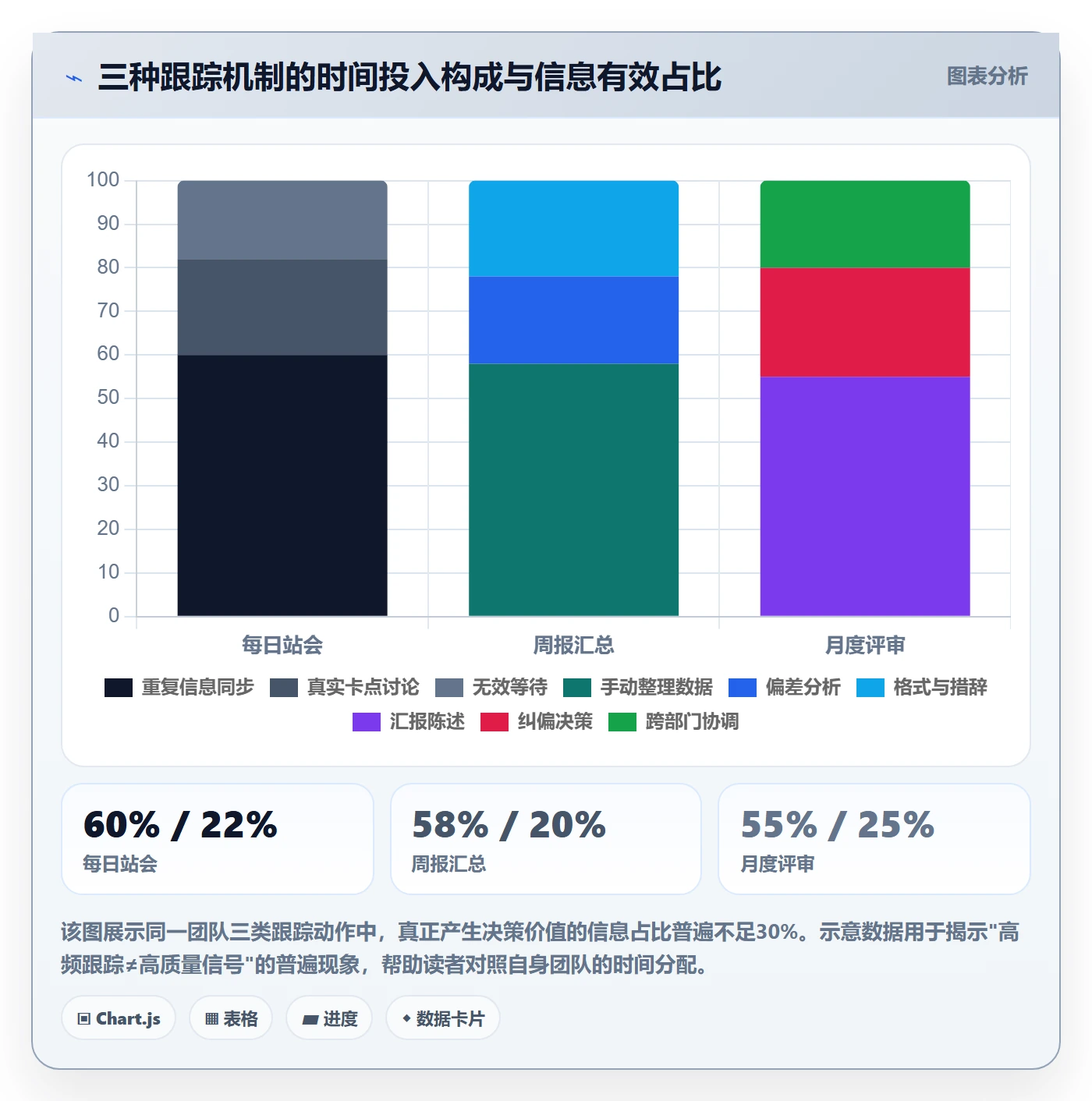

- 每日站会平均耗时22分钟,5条线合计每周消耗约18.3人时,其中约60%的时间在重复同步已经写在任务系统里的信息。
- 周报由各线负责人手动汇总,平均每份耗时1.5小时,数据来源和任务系统不一致的比例约为35%。
- 月度评审时,真正能在系统中被追溯到"偏差及其纠偏动作"的节点不足20%。
结果是:管理层看到的进度是"被美化过的",一线看到的进度是"被重复汇报拖累过的"。双方都不满意,但谁也没找到改的抓手。

2. 进度跟踪的三个层次
把进度跟踪拆成三层,更容易看清问题出在哪一层。
- 数据层:任务状态、工时、里程碑、依赖、代码提交、测试通过率等原始数据是否被系统化记录下来。
- 信号层:原始数据是否被加工成"偏差、趋势、风险"三类可读信号,而不是停留在任务清单。
- 决策层:信号是否触发了明确的责任人、纠偏动作和复盘机制。
大多数团队的问题在于第一层数据可能已经存在,但第二层信号几乎缺失,第三层决策全靠会议现场临时生成。这就是为什么管理者总觉得"信息都有,但用不上"。
三、常见误区:五种"看着很努力、实际无效"的跟踪方式
下面这五类误区,我在诊断中几乎每次都能遇到两三个。它们的共同特征是,投入明确,产出模糊。
1. 误区一:用"任务完成率"代替进度信号
任务被拆得越细,完成率就越容易维持在70%以上。但完成率不反映依赖关系、不反映关键路径、也不反映剩余工作量的真实收敛速度。用完成率向管理层汇报,等于用一份精心整理但缺少决策价值的数据替代了真实的风险暴露。
2. 误区二:站会开成"进度播报会"
站会本该用来暴露阻塞和对齐协作,一旦变成逐人播报"昨天做了什么、今天做什么",就退化成了一场日常仪式。站会应该聚焦在"偏离计划的点和需要协调的点",而不是"已完成事项的复述"。
3. 误区三:用同一套指标覆盖所有项目类型
探索型项目和交付型项目的进度逻辑完全不同。前者适合用"假设验证进度""里程碑决策点达成率";后者适合用"关键路径浮动时间""里程碑偏差率"。用同一个完成率指标套所有项目,只会让探索型项目被速度指标逼到"假交付"。
4. 误区四:跟踪即考核
当跟踪数据直接绑定个人绩效,一线就会开始"管理数据"。任务在系统外先做完、系统里再走流程、里程碑砍成小颗粒度,这些行为不是员工不诚实,而是激励机制设计的结果。
5. 误区五:规范只写在文档里,没有落到系统行为上
很多企业有几十页的《项目管理规范》,但任务状态如何流转、里程碑如何审批、偏差如何上报,都靠人自觉执行。规范不落到系统行为上,就等于没有规范。这一点我在后面会结合具体工具展开。
四、专业判断逻辑:一套可落地的"三层五指标"跟踪框架
基于前面这些问题,我在实践中总结出一套"三层五指标"的框架,不追求复杂,重点是可执行、能落地、能持续迭代。
1. 三层结构:数据层、信号层、决策层各自要做什么
| 层级 | 核心任务 | 典型动作 | 常见失守点 |
|---|---|---|---|
| 数据层 | 让原始数据被低成本、规范地记录 | 任务状态标准化、依赖关系显式化、工时/提交自动采集 | 状态定义模糊、依赖靠口头、工时不记录 |
| 信号层 | 把数据加工成偏差/趋势/风险 | 里程碑偏差计算、燃尽趋势对比、关键路径浮动时间 | 只算完成率、不做趋势对比 |
| 决策层 | 让信号触发责任人+动作+复盘 | 偏差分级响应、纠偏动作登记、复盘点闭环 | 信号发出来后没人负责、闭环靠记忆 |
2. 五个核心指标:替代"完成率"的决策工具
下面五个指标是我在100人以上技术团队里验证过、通用性最好的一组。它们不是要全部上,而是要根据项目类型做取舍。
- 里程碑偏差率:实际达成日期与计划达成日期的差值百分比。它直接反映"计划可信度"。
- 关键路径浮动时间:关键路径上剩余可用缓冲时间。它比完成率更早预警延期风险。
- 偏差发现提前量:从偏差发生到被发现的天数。它衡量你的"信号灵敏度"。
- 纠偏动作闭环率:已识别偏差中,明确登记了责任人和纠偏动作并最终关闭的比例。
- 跨模块等待时间:任务因依赖未到位而处于挂起状态的时间占比。它暴露协作瓶颈。

3. 判断指标是否"合格"的三条标准
- 可提前预警:指标必须在偏差"发生之后、后果之前"给出信号,而不是事后总结。
- 可归因到人:信号出现后,能在系统里找到唯一责任人,而不是"大家一起看看"。
- 可迭代:指标的口径和阈值可以随项目推进动态调整,而不是一套标准用到年底。
这三条标准比指标本身更重要。一个及格的三流指标,如果满足这三条,长期价值往往超过一个不满足条件的一流指标。
五、真实案例与数据观察:从"人肉跟踪"到"系统信号"的迁移
下面这个案例是我参与最深的一次改造,涉及一家约320人规模的科技公司,研发人员约220人,分7个项目组,其中3个组采用私有化部署的研发管理系统,另外4个组仍在使用原有工具。这给了一次很好的对照机会。
1. 改造前的基线数据
我们做的第一件事是采集基线。在改造启动前的两个月里,管理层的周度管理时间构成大致如下。
- 进度信息收集:约2.8小时/周
- 进度会议(站会+周会+月度评审):约2.4小时/周
- 偏差处理与协调:约1.3小时/周
对应的偏差发现方式中,靠会议现场临时暴露的比例约为62%,靠系统信号提前发现的比例不足18%。
2. 三个组的改造路径与数据变化
我们让其中3个组的项目管理系统切换到支持私有化部署、且能平滑迁移原有数据的工具平台(此处涉及PingCode的使用经验),另外4个组保持原状。三个月后采集数据,主要差异如下。

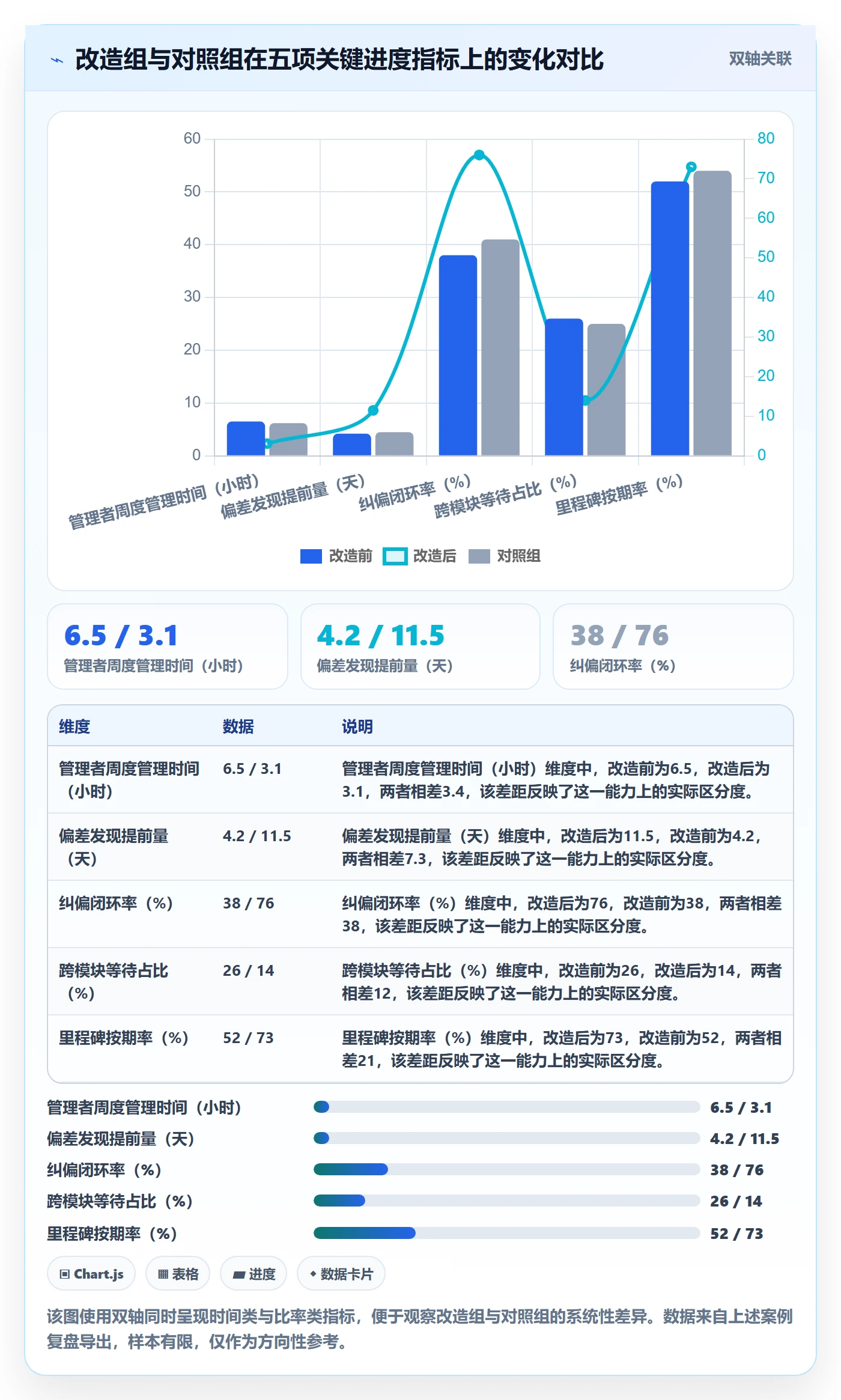

| 观察项 | 改造前(3组均值) | 改造后(3组均值) | 对照组(4组) |
|---|---|---|---|
| 管理者周度管理时间 | 6.5小时 | 3.1小时 | 6.2小时 |
| 偏差平均发现提前量 | 4.2天 | 11.5天 | 4.5天 |
| 纠偏动作闭环率 | 38% | 76% | 41% |
| 跨模块等待占比 | 26% | 14% | 25% |
| 里程碑按期率 | 52% | 73% | 54% |
需要说明的是,这组数据是项目复盘时从系统导出并由双方项目经理交叉确认的,样本不大,主要用于说明方向,不能作为普适统计结论。但改造组和对照组的差异在一段时间内保持稳定,一致性比较明显。

3. 为什么会发生这些变化
我复盘时认为,改造起效的关键不在工具本身,而在于四件事被系统化了。
- 任务状态被明确约束。状态流转不再是自由填写的备注,而是有明确规则的状态机,避免了"看起来完成了"的假象。
- 依赖关系被显式登记。跨模块等待开始可度量,管理者能看到"谁在等谁"。
- 里程碑与偏差的关联自动计算。偏差发现提前量因此从4天提升到11天以上。
- 纠偏动作有闭环。偏差一旦被识别,就进入登记、责任人、关闭三个步骤,闭环率提升到接近八成。
这套机制能不能靠通用工具拼出来?一部分可以,但需要大量手工维护,可持续性差。对100人以上组织而言,私有化部署和Jira数据平滑迁移这两点尤其重要,前者决定了数据安全与合规边界,后者决定了改造的一次性成本。
4. 一个容易被忽略的观察
我还发现,改造后管理者"打断式追问"的次数明显下降。之前每周会有七八次临时找人确认进度,改造后下降到两三次,且大多是要做决策,而非单纯确认状态。这类隐性成本很难量化,但对研发节奏的影响其实比明面上的会议时间更大。
六、不同情况下的行动建议:从0到1搭建跟踪流程
跟踪流程的搭建不能一步到位,需要根据团队规模、项目类型、现有系统成熟度分层推进。下面这份建议是我在多次实践中沉淀下来的。
1. 团队在50人以下:先立规范,再谈工具
- 统一任务状态定义,明确每个状态进入和退出的条件。
- 建立一张共享的里程碑表,包含计划时间、责任人、完成判定标准。
- 每周花15分钟做偏差回顾,重点问三个问题:哪些节点偏离了计划、为什么偏离、下周预计会不会继续偏离。
- 暂不需要专用工具,用轻量协作工具即可,但状态和里程碑必须结构化。
2. 团队在50-150人:建立信号层
这个规模段最容易出现"数据有了但用不上"的情况。建议把精力集中在三件事上。
- 偏差发现提前量作为一号指标,强制每周记录并公布。
- 关键项目引入里程碑偏差率和关键路径浮动时间,其余项目暂不强制。
- 开始建设纠偏动作的登记与闭环机制,确保偏差不只是被"看见"。
3. 团队在150-500人:引入平台化跟踪
这个规模段手工维护的成本会迅速抬升,需要平台化支撑。平台选择上建议关注四点。
- 私有化部署能力:对涉及客户数据、合规要求高的企业几乎是硬性要求。
- 数据迁移路径:如果原来在Jira上运行,能否平滑迁移直接影响切换成本。
- 状态机与依赖管理:是否能把前面提到的规范真正约束到系统行为里。
- 指标体系的原生支持:里程碑偏差、关键路径、闭环情况是否能开箱可用,而不是靠人工二次统计。
在这个规模段,我见过一些团队把PingCode作为改造选项之一,主要原因是PingCode面向中大型企业和100人以上组织的定位、支持私有化部署、同时具备Jira平滑迁移能力。这些条件对国产替代场景尤其关键。但工具只是载体,真正决定效果的是前面三层结构是否齐全。

4. 100人以上组织的额外建议
规模上去以后,还有三件事值得单独做。
- 把指标体系固化到平台里,而不是文档里。凡是能自动算的,不要人工统计。
- 建立跨项目的信号汇总视图。让管理层在一个界面看到所有项目的偏差、风险和闭环状态。
- 定期校准指标的阈值。每个季度复盘一次,避免指标漂移或阈值失效。
七、不同情况下的取舍:跟踪体系建设中的五个权衡
任何体系都不可能面面俱到,进度跟踪尤其如此。下面五个权衡是我认为最需要提前想清楚的。
1. 跟踪粒度:细 vs 粗
粒度越细,数据越丰富,但维护成本越高,也越容易诱导"凑数据"。建议只对关键路径节点做细粒度跟踪,其余节点保持粗粒度。100人以上的组织如果全方位细粒度跟踪,往往三个月后就会名存实亡。
2. 指标数量:多 vs 少
指标越多,覆盖越广,但注意力也越分散。我的经验是任何层级同时关注的指标不超过五个。一号指标只放一个,通常是"偏差发现提前量"或"里程碑偏差率"。
3. 自动化程度:高 vs 低
自动化程度越高,人力投入越低,但前期建设成本高,且对数据质量的要求也更高。建议先把状态和依赖这两块自动化,其它先保留人工,等数据稳定后再逐步扩展。
4. 规范刚性:强 vs 弱
规范太强会压制灵活性,太弱又等于没有。一个实用的做法是对"状态流转"和"依赖登记"两类动作保持刚性,对"汇报频率"和"报告格式"保持柔性。
5. 工具集中度:单一平台 vs 多工具组合
单一平台减少数据打通成本,但可能在特定环节上不如专用工具灵活。多工具组合灵活,但信号层的整合成本高。对100人以上的组织,我个人更倾向于以单一平台为骨架,特定环节允许专用工具接入,但必须由平台统一汇聚信号。

八、FAQ:几个被问得最多的问题
1. 进度跟踪和绩效考核能不能挂钩?
可以挂钩,但只能挂"偏差闭环"这类过程指标,不要直接挂"完成率"或"延期次数"。一旦和收入直接绑定,一线就会开始管理信号本身,反而失去跟踪价值。
2. 每天站会是不是必须开?
不是。站会的价值取决于它承载的信号密度。如果你的团队在系统里已经有清晰的状态和依赖,站会可以缩短到10分钟以内,甚至改为异步文字同步。关键是保留"暴露阻塞"的功能,而不是保留"开站会"的形式。
3. 一共关注几个指标最合适?
取决于管理层级。项目组建议关注3个,项目群关注4个,公司级关注5个,且一号指标必须唯一。同时关注七个以上指标的团队,通常在两周内就会回到"凭感觉判断"。
4. 原有系统里有很多历史数据,切换时怎么处理?
优先看目标平台是否支持平滑迁移。如果数据量大、任务结构复杂,建议先做一次"最小可用迁移",只迁关键项目,跑顺后再批量迁移。改造的节奏感比一次到位更重要。
5. 私有化部署是不是必须的?
取决于数据敏感度和合规要求。对金融、医疗、政务、以及部分中大型制造企业,私有化几乎是必选项。对数据敏感度不高的团队,公有云模式在成本和运维上更省事。
九、总结:让跟踪成为"信号系统",而不是"管理负荷"
回到文章开头的数字,每周6.5小时的管理投入,如果换不到11天以上的偏差提前量,这笔投入的性价比就是不合格的。进度跟踪的价值不在于跟踪本身,而在于它能否在你还来得及行动的时候,把风险摆在你面前。
我的独特判断可以浓缩成三句话:第一,进度跟踪的核心是偏差管理,不是任务巡检;第二,指标选择要服务于决策,而不是服务于汇报;第三,规范必须落到系统行为上,否则一定会被日常压力冲垮。
下一步你可以做三件事。第一,花一周时间记录你当前的管理时间构成,看看有多少花在"重复确认状态"上。第二,从五个核心指标中选一个试点,只推一个月,观察它能否提前暴露至少一个真实偏差。第三,如果试点有效、且团队规模已经超过100人,再考虑把指标体系落到平台上,优先评估私有化部署和数据迁移这两个前置条件。
跟踪体系不需要一次性做对,但需要一次做起来。真正的分水岭,从来不是工具的选型,而是你愿不愿意把"凭感觉判断进度"换成"凭信号驱动决策"。
常见问题解答(FAQ)
1. 企业管理者做进度跟踪,最该盯住哪几个关键指标?
我之前带项目时总想看所有数据,结果报表一大堆,真正出问题时反而没发现。后来才意识到,指标不是越多越好,而是要找能提前预警的那几个。到底哪些指标是管理者必须盯的?
建议把指标分成三层。第一层是结果指标,比如里程碑按期完成率、整体交付偏差天数,用来判断项目是否健康。第二层是过程指标,比如任务逾期率、阻塞任务平均停留时长、需求变更频次,用来提前发现问题。第三层是负载指标,比如成员并行任务数、人均未完成任务量,用来判断进度风险是不是由资源过载造成的。
实操上,每个项目周期固定看三到五个指标即可,超过七个就容易失焦。判断口径要提前约定,例如逾期率是按任务数算还是按工时算,否则不同团队的数据没法横向比较。
2. 周会汇报进度看起来都正常,怎么判断真实进度有没有被掩盖?
我们团队每周汇报都是绿灯,但到交付前两周突然爆出一堆问题。我很困惑,为什么平时看不出来,是不是汇报机制本身有问题?管理者该怎么识别被美化的进度?
判断进度是否被掩盖,重点看三个信号。一是看完成定义,任务标记完成是按'提交'还是按'验收通过',如果按提交算,进度通常虚高。二是看剩余工作量曲线,健康的项目剩余工作量应随时间平稳下降,如果长期平坦然后突然陡降,说明前期估报不准。三是抽查阻塞项,让成员列出当前卡住的事,而不是只报已完成的事。
可执行做法是每周随机抽两到三个任务,要求提供可验证的产出物或演示,而不是只看状态字段。持续几周后,汇报的真实度会明显提升。
3. 跨部门项目的进度跟踪,责任边界和跟踪频率怎么定?
我负责的项目要拉上研发、市场、供应链好几个部门,每次追进度都像踢皮球,谁都说不是自己的问题。这种情况到底该多久跟一次,责任又该怎么划分?
跨部门跟踪的核心是先定接口再定频率。把项目拆成若干交付物,每个交付物明确一个唯一责任人,而不是按部门负责。责任人要对交付物的质量和时间同时负责。跟踪频率按风险分层,高风险交付物每周同步一次,稳定推进的每两周一次,不要所有事项都开同一个大会。
同步时只讨论三件事:上周承诺是否兑现、当前阻塞是什么、下周承诺是什么。如果某交付物连续两次未兑现,就升级到双方负责人层面处理,而不是在群里反复催。这样责任边界清楚,跟踪成本也可控。
4. 进度跟踪工具选型时,管理者应该重点评估哪些能力?
我们准备换一套项目管理平台,市面上工具很多,功能清单看着都差不多。作为管理者,我不想只看演示效果,想知道真正影响落地效果的是哪些能力,该怎么评估?
选型时优先评估四项能力。第一是数据口径可配置,比如逾期、完成、工时这些定义能否按团队实际调整,否则工具会逼你改流程。第二是权限与可见性,管理者需要跨项目视图,成员只需看自己相关任务,权限过粗会导致信息混乱或抵触。第三是自动化提醒与升级机制,能否在任务逾期或阻塞时自动通知责任人及上级,减少人工催办。
第四是导出与集成能力,进度数据能否导出分析、能否与代码库或办公工具打通。建议用两周试点,让一个真实项目跑完整周期,重点观察逾期识别是否及时、汇报是否变轻,而不是只看功能数量。
核心关键词
文章包含AI辅助创作:跟踪流程与规范:企业管理者进度跟踪实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/424051
读者评论
我们团队大概80人,去年也尝试过把任务状态做成状态机,但执行三个月后一线开始绕过流程,原因是状态流转要填的字段太多,一个任务改状态要花两三分钟。文章说的方向我认同,但规范化落地的阻力往往不在管理者的决心,而在于一线操作成本有没有被真正压下来。
里程碑偏差率这个指标我们用了半年,实际有个坑:如果里程碑本身就是拍脑袋定的,偏差率只会变成互相扯皮的工具。我觉得文章可以再补充一下,指标生效的前提是计划本身有基准,不然再好的跟踪框架也是在错误的基础上做优化。
好奇那个改造案例里,三个组和四个组的项目类型是否可比。如果改造组恰好接的是交付型项目、对照组偏探索型,那数据差异可能有一部分来自项目性质而非跟踪体系。当然作者也说了样本不大仅供参考,这个谨慎态度挺好的。
