进度跟踪进展教程:管理层协同管理,避坑指南

去年第四季度,我以外部顾问的身份介入了一家约 600 人的智能硬件公司。他们的研发副总裁给我看了一份"进度周报":37 个在研项目里,有 29 个标着绿灯,只有 3 个标红。三周后,两个标着绿灯的项目被客户罚款,原因是关键交付节点已经实际延期了 40 多天,只是没有人把它标出来。这件事让我彻底改变了对"进度跟踪"这四个字的理解,大多数团队的进度跟踪不是在做管理,而是在做数据美化。

管理层看到的"进展顺利",往往是执行层为了不被追问而填报的"安全答案"。

这篇文章想解决的问题很具体:当你要为一个几十人到几百人的组织搭建或重建进度跟踪体系时,管理层到底该怎样协同,才能让"进展"这个数字既真实、又能驱动决策,而不是变成一份谁都不信的周报?我会把我踩过的坑、验证过的判断逻辑、以及不同组织规模下的取舍,完整拆给你。核心不藏私,但过程会很啰嗦,因为我见过太多教程只告诉你"要建立定期汇报机制",却不告诉你为什么汇报机制一建立,数据就开始失真。

一、先说核心结论:进度跟踪失败,90% 不是工具问题,是协同结构问题

如果只允许我留一句话,那就是:进度跟踪的本质,是让"上报坏消息的人"比"隐瞒坏消息的人"获得更多组织收益。任何工具、流程、报表,如果不能改变这个收益结构,最终都会退化成走过场。工具解决的是"能不能看到",协同结构解决的是"愿不愿意让你看到"。

我复盘过自己经手的十几个进度跟踪改造项目,失败的案例里,真正因为工具能力不足而失败的不到两成,绝大多数是以下三种结构性原因:

  • 信息不对称的收益倒挂:执行层越早暴露风险,越早被拉进会议、被追问、被追责;隐瞒到最后一刻,反而可能因为"救火有功"或"反正也来不及"而免责。
  • 管理层的关注节奏和项目节奏错位:项目按天/周迭代,管理层却只在月度例会上看一次进度,中间的空窗期足够风险发酵。
  • 进度颗粒度和决策需求不匹配:给 CEO 看 300 个任务的完成率,给 PM 看 5 个里程碑的状态,两者的"进度"根本不是同一个东西。

所以这篇文章的组织逻辑是:先讲清楚为什么大多数团队做错,再给出可落地的协同框架、误区拆解、判断逻辑、真实案例和分层行动建议。如果你只想要一份"进度表模板",现在关掉页面就行,那种模板网上有一万份,而且都不管用。

二、背景和真实场景:为什么"进展顺利"成了最危险的四个字

1. 一个典型的进度失真链条

我观察到的进度失真,几乎都遵循同一条链条。它不戏剧化,但极其普遍,而且每个环节单看都"合情合理"。

  1. PM 在周报里填"完成 85%",因为剩下 15% 是"联调收尾",听起来很快。
  2. 技术负责人看到 85%,心想"那我再观察一周,别急着报风险"。
  3. 部门主管汇总时,把 85% 折算成"基本完成",因为向上报"延期"需要写原因、要开会。
  4. 管理层看到的是"基本完成",于是把资源调给了另一个"更紧急"的项目。
  5. 两周后联调炸了,才发现那 15% 是整个项目里技术风险最高的部分。

这条链条的关键在于:没有任何一个环节的人在撒谎,但整条链条的产物是失真的。每个人都在做"对自己最优"的局部决策,而这些局部决策叠加起来,就是系统性失真。这就是为什么我说进度跟踪是个"协同结构问题",它是个博弈问题,不是个填报问题。

2. 不同规模组织的失真特征完全不同

我服务过的组织从 30 人的创业团队到 2000 人的集团研发中心都有,失真的形态差异很大,不能一套方法打天下。

组织规模 典型失真表现 根因 优先要动的地方
30-80 人 老板一人掌握全部真实进度,其他人报的都是过滤后的版本 信息高度集中,缺乏独立验证 建立可交叉验证的单一数据源
80-300 人 周报写得漂亮,但跨部门依赖永远"在进行中" 部门墙导致依赖状态无人负责 跨团队依赖的显式化与责任人绑定
300-1000 人 项目数量爆炸,管理层只能看汇总指标,颗粒度严重丢失 汇总口径混乱,绿黄红定义不统一 统一状态定义 + 分层视图
1000 人以上 有流程、有系统、有报表,但没人相信数据 考核与文化问题,数据成了博弈工具 重建数据可信度与免责机制

你看,同样是"进度不准",30 人公司的问题是"没人做",1000 人公司的问题是"做了但没人信"。解法完全相反:前者要加机制,后者要先减博弈。

进度跟踪进展教程:管理层协同管理,避坑指南

3. 管理层的"协同"到底协同什么

很多文章讲"管理层协同管理"讲得很虚,我要把它落到三件具体的事上:

  • 节奏对齐:管理层看进度的频率,必须和项目产生风险的速度匹配。一个月看一次,就只能看到一个月前的风险。
  • 口径对齐:什么算"完成",什么算"延期",整个组织必须用同一套定义,否则汇总就是垃圾进垃圾出。
  • 免责对齐:这是最被忽视的。必须让"及时暴露风险"成为一件安全甚至被鼓励的事,否则前两件事全白做。

这三件事,我称之为进度跟踪的"协同三角"。缺少任何一角,进度数据都会塌陷。

三、常见误区拆解:你以为在做进度跟踪,其实在制造噪声

1. 误区一:把"完成百分比"当成进度

这是最普遍也最致命的误区。"完成 60%"这句话几乎不携带任何有效信息,因为分子分母的定义可以无限伸缩。一个任务可以"完成了 90%"然后卡三个月,因为那 10% 是技术攻坚。

我的判断是:在关键路径上,用二元状态(未开始/已完成)和"剩余天数"替代百分比。因为"还剩几天"是可验证、可追责的,"完成 60%"是不可验证的。百分比唯一的合法用途,是在宏观汇总时给非关键任务一个粗略权重,绝不能用它来跟踪任何有风险的事情。

2. 误区二:越详细越好,恨不得跟踪到每个子任务

我见过一个团队把项目拆成 400 多个子任务,每个人每天更新状态。结果是:更新成本极高,管理层看不过来,最后演变成"更新状态"本身成了 KPI,大家开始为了更新而更新。

进度的颗粒度应该由"决策需要"决定,而不是由"能拆多细"决定。CEO 需要的是里程碑级别(什么时候能交付、能不能按时),PM 需要的是任务级别,工程师需要的是自己的待办。三层视图,一份数据源。把所有细节一股脑同步给所有人,等于没有同步。

3. 误区三:红黄绿灯没有统一标准

"绿灯"是什么?是"没有风险",还是"还没有暴露风险"?这两个解释差异巨大,但在很多组织里它们被混为一谈。没有定义的灯,就是装饰灯。

我给团队定的标准是:绿灯=关键路径无延期,且所有依赖已确认;黄灯=关键路径有 3 天以上偏差风险,或存在未确认的外部依赖;红灯=关键路径已延期或存在阻塞。每个状态必须绑定一个客观触发条件,而不是靠 PM 主观感受。

4. 误区四:把进度跟踪等同于进度汇报

汇报是单向的,跟踪是双向的。汇报是"我告诉你我做了什么",跟踪是"我们一起确认现在到哪了、接下来要做什么决定"。很多组织的进度会开成了汇报会,每个人念一遍自己的部分,然后散会。这种会开一百次,风险也还是藏在水下。

有效的进度跟踪会必须有三个动作:确认事实、识别偏差、做出决策。没有决策输出的进度会,就是浪费时间。

进度跟踪进展教程:管理层协同管理,避坑指南

四、专业判断逻辑:进度跟踪体系的四个设计原则

1. 原则一:单一数据源,多视图呈现

进度数据只能有一份,所有视图都从这一份数据派生。任何"另起一张表"的行为,都会在两周内制造出两个互相矛盾的事实版本。这一条听起来简单,但执行起来需要工具支撑,你不能指望靠 Excel 邮件来回传还能保持单一数据源。

这也是为什么中小团队一旦超过 80 人,就该考虑用一个统一的项目管理平台。比如 PingCode 这类面向中大型企业的平台,它本身就是围绕"一份数据、多个视图"设计的:管理层看仪表盘和里程碑,PM 看迭代和依赖,工程师看自己的任务看板,数据同源,不需要人工汇总。这一点看似基础,但它是整个进度跟踪能否成立的物理前提。

2. 原则二:风险前置,而不是结果后置

好的进度跟踪,跟踪的是"风险信号",而不是"完成结果"。结果出来的时候,一切都晚了。所以你要跟踪的指标应该是:剩余天数、阻塞项数量、未确认依赖数、关键路径偏差,而不是完成率。

我的经验法则是:一个进度跟踪体系如果不能在项目延期前 2 周发出预警,它就没有存在的价值。因为它无法改变任何结果,只能事后解释。

3. 原则三:状态定义必须可机检

状态不能靠人说,要能被系统自动判定。比如"某任务超过计划完成时间仍未关闭→自动转红","依赖任务未确认超过 5 天→自动升级"。一旦状态可以自动判定,人就没有了美化的空间,数据的可信度会大幅上升。

这也是我为什么强调工具能力:纯人工填报的系统,永远无法摆脱"主观美化"。而有自动规则引擎的平台,能把一部分判断从"人"手里拿走,交给"规则"。

4. 原则四:暴露风险必须免责

这四条里,前三条是技术性的,第四条是组织性的,也是最难的。你必须在制度上明确:按时暴露的风险不追责,隐瞒到爆发的风险双倍追责。而且要真的执行,不能让第一个真话报告的人成了出头鸟。

我见过做得好的团队,会在周会上公开表扬"提前预警并促成资源调整"的人,哪怕那个项目最后真的延期了。这个信号一旦立住,进度数据的质量会在两三个月内明显改善。

进度跟踪进展教程:管理层协同管理,避坑指南

五、真实案例与数据观察:一家 420 人公司的进度跟踪重建

1. 案例背景与改造前状态

这是我自己深度参与的一个项目,客户是一家约 420 人的企业级软件公司,研发体系大约 260 人,分 9 个小组。改造前,他们的进度跟踪方式是这样的:每周五各组用 Excel 填报,PMO 手工汇总成一份周报,管理层周一例会看。

我做的第一件事是抽查了连续 6 周的数据一致性:随机抽 30 个标记为"进行中"的任务,实际访谈责任人,看真实状态和周报是否一致。结果如下:

检查维度 抽查样本 一致数 一致率
任务是否真的"进行中" 30 19 63%
完成时间是否准确 30 17 57%
风险状态是否被正确标注 30 11 37%
跨组依赖是否已确认 30 14 47%

这组数据非常有代表性:"任务进行中"这种最基础的状态,一致率也只有 63%,而风险状态的一致率只有 37%。也就是说,管理层看到的风险状态,超过六成是错的。这不是某个人的问题,是体系的问题。

2. 改造动作与工具选型的关键考量

我们做了四件事,按优先级排序:

  1. 统一定义:把红黄绿灯的触发条件写成规则文档,全组对齐,不允许主观标色。
  2. 引入统一平台:把原来散落的 Excel 收敛到一个项目管理平台上,实现单一数据源和多视图。
  3. 自动化规则:配置超期自动转红、依赖超时自动升级的规则。
  4. 建立免责机制:在部门例会上公开确认"按时报风险不追责"。

在工具选型上,客户有几个硬性约束:需要私有化部署(他们的研发数据不能上公有云),并且原来用了多年的 Jira 要平滑迁移,不能推倒重来。这个约束在国内中大型研发团队里非常典型,也是很多团队在国产化替代时最头疼的点。

最终他们选择了 PingCode。我参与评估时,重点看的是三件事:私有化部署是否成熟、Jira 迁移工具是否真能搬动历史数据(包括字段映射、状态机、附件)、以及它是否支持自定义自动化规则。这三点恰好对上了上面第二、三条改造动作。PingCode 在这几个点上比较契合中大型企业的需求,尤其是研发流程复杂、又有合规要求的场景。顺带说一句,选型时不要只看功能列表,要拉真实历史数据做一次迁移演练,字段映射丢失是最常见的坑。

3. 改造后的数据变化

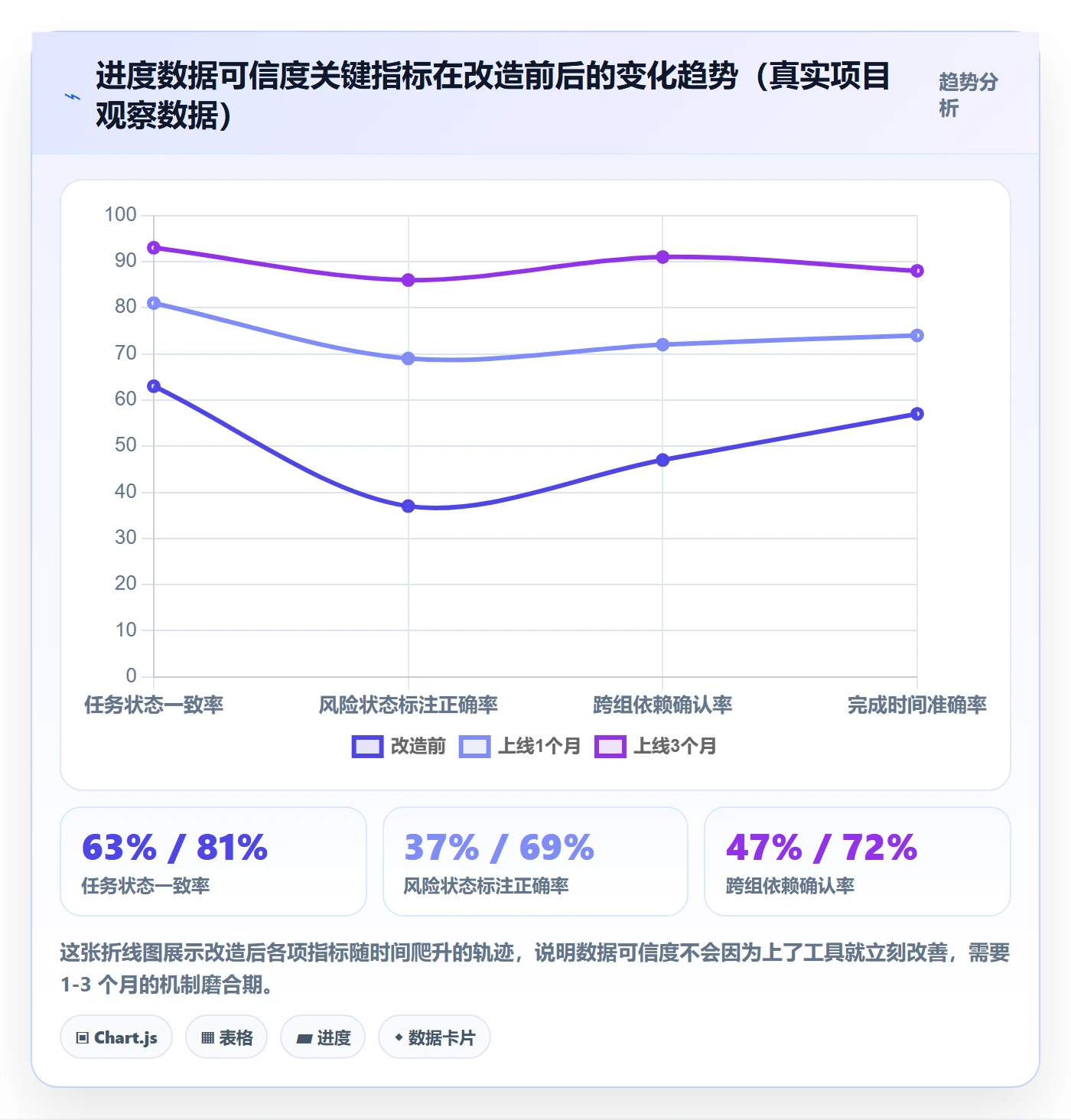

改造上线后,我又做了两次同样的抽查,间隔分别是 1 个月和 3 个月。数据变化如下:

检查维度 改造前 上线 1 个月 上线 3 个月
任务状态一致率 63% 81% 93%
完成时间准确率 57% 74% 88%
风险状态标注正确率 37% 69% 86%
跨组依赖确认率 47% 72% 91%

关键观察是:风险标注正确率的提升曲线最陡,从 37% 涨到 86%,这正是"免责机制 + 自动化规则"共同作用的结果。如果只上工具不改机制,我估计这一项顶多涨到 55% 左右。工具和机制,缺一不可。

进度跟踪进展教程:管理层协同管理,避坑指南

4. 一个反直觉的发现

改造过程中最反直觉的发现是:上线第一个月,红灯数量暴涨了 3 倍,管理层一度以为体系搞砸了。其实不是,那是真实风险第一次被如实地暴露出来。原来只有 3 个红灯,不是只有 3 个风险,而是有 9 个风险被藏起来了。

这个现象我给它起了个名字,叫"红灯阵痛期"。任何进度跟踪体系重建,都会经历这个阶段。管理层必须提前知道这个规律,否则看到红灯变多就慌、就骂人,那么体系会在第一个月就被扼杀掉,数据会重新回到美化状态。

进度跟踪进展教程:管理层协同管理,避坑指南

六、不同情况下的行动建议

1. 如果你是 50 人以下的团队

别搞复杂体系。你要做的只有三件事:一张统一的任务列表(不要多张表)、一个明确的里程碑时间线、每周一次 30 分钟的进度确认会。

重点放在"单一数据源"和"风险前置"上,自动化和免责机制可以先简单些,因为小团队沟通成本低,面对面的信任基础还在。不要过早引入重型工具,那会让流程成本超过收益。

2. 如果你是 100-500 人的组织

这是最需要系统性改造的区间,也是我见到的痛点最集中的规模。核心动作:

  • 统一红黄绿灯定义,写成规则文档并强制执行。
  • 收敛工具,建立单一数据源,引入统一的项目管理平台。
  • 配置自动化状态规则,把部分判断从人手里拿走。
  • 建立免责机制,保护第一个报风险的人。
  • 预留 1-3 个月的"红灯阵痛期",提前给管理层打预防针。

这个规模段,工具选型特别关键。要有私有化能力、支持从 Jira 平滑迁移、有成熟的自动化规则引擎。PingCode 这类定位中大型企业的平台,比较适合这个区间的诉求。选型时务必做历史数据迁移演练,不要只看 demo。

3. 如果你是 500 人以上或集团型组织

技术问题已经不是主要矛盾了,主要矛盾是"数据可信度"和"博弈文化"。你要做的是:

  1. 先做一次数据可信度审计(就像我前面抽查 30 个任务那样),用数据说话,让高层意识到问题的严重性。
  2. 再谈工具和流程,工具是手段,不是目的。
  3. 把"暴露风险免责"写进考核制度,动真格。
  4. 给管理层做分层视图,不同层级看不同颗粒度,不要所有人都看同一份报表。

4. 无论什么规模,都建议保留的"人工校验"

再好的系统也需要人工抽检。我建议每个季度做一次 20-30 个任务的真实状态抽查,作为体系 Health Check。因为在任何体系里,只要有考核压力,就一定有人琢磨怎么让数据好看。抽检是唯一能让美化行为收敛的手段。

进度跟踪进展教程:管理层协同管理,避坑指南

七、不同情况下的取舍

1. 取舍一:跟踪精度 vs 填报成本

精度越高,填报成本越高,这两者永远矛盾。我的建议是:在关键路径上追求高精度,在非关键路径上容忍低精度。不要把有限的填报精力平摊到所有任务上,那样等于哪里都不精确。

判断标准很简单:这个任务的延期,会不会影响对外承诺或关键里程碑?会,就精细跟踪;不会,就粗放管理。

2. 取舍二:自动化 vs 灵活性

自动化规则能提升数据可信度,但也会带来僵化。比如过度的自动转红,可能让一些本可以内部消化的小偏差被放大成管理事件。

我的取舍逻辑是:涉及对外承诺和跨团队依赖的,用硬规则;纯内部执行的,留人工判断空间。规则的作用是防止隐瞒,不是制造焦虑。

3. 取舍三:工具投入 vs 机制建设

预算有限时,机制优先于工具。我见过用 Excel 但机制健全、数据很准的团队,也见过用着顶级平台但数据全是水分的大厂。工具能放大机制的效果,但无法替代机制。

当然,如果组织已经超过 100 人,纯人工汇总的成本会急剧上升,这时候工具的边际收益就变得非常高,它不仅是效率工具,更是数据可信度的基础设施。这个临界点,我的经验是在 80-120 人之间。

4. 取舍四:短期看板 vs 长期治理

如果你急着要一个能看的进度看板,可能一两周就能搭起来。但如果你要的是一个三年后依然可信的进度跟踪体系,那你要投入的是文化建设,周期以季度和年计。想清楚你要的是"一个看板"还是"一套可信体系",这决定了你所有资源的分配方式。

进度跟踪进展教程:管理层协同管理,避坑指南

八、常见问题 FAQ

1. 进度跟踪一定要用工具吗,Excel 真的不行吗?

100 人以下、项目数量少于 15 个的团队,Excel 配合严格机制是可以用的,前提是只有一张表、有明确责任人维护。超过这个规模,多表汇总的误差和沟通成本会指数级上升,这时工具就变成必需品了。判断标准是:你能否在不人工核对的情况下,五分钟内回答"哪些项目有关键路径延期风险"。

2. 管理层应该多久看一次进度?

取决于项目的风险产生速度,而不是管理层的会议节奏。快速迭代的项目,管理层至少要每周看一次风险信号(不是完成率);长周期硬件项目,两周一次里程碑检查也够。关键是"看风险"的频率要高,而不是"看报表"的频率高。

3. 红灯太多,管理层压力大怎么办?

先确认红灯是不是真实的。如果是真实的,说明你原来看到的绿灯是假的,这是好事。建议把"红灯数量"从考核指标里彻底拿掉,只考核"风险是否被及时处置"。否则,管理层一施压,红灯就又变绿了。

4. 从旧工具(比如 Jira)迁移,历史数据要不要全搬?

建议分两批:活跃项目和在办任务必须完整迁移(含字段、状态、附件、关联关系);已关闭超过一年的历史项目可以只迁归档摘要。PingCode 支持 Jira 平滑迁移,但无论用什么工具,迁移前一定要做字段映射演练,把状态机和自定义字段对齐,否则迁完一堆数据是错的,还不如不迁。

5. 私有化部署对进度跟踪有什么实际价值?

对研发数据敏感的团队,私有化部署是硬需求,不只是合规问题。数据在自己手里,团队填报时的心理安全感更高,也更愿意如实记录风险,这直接影响数据可信度。这也是很多中大型企业选型时的核心考量。

6. 如何判断一个进度跟踪体系是"真好"还是"看起来好"?

做一次抽检就知道了。随机抽 20-30 个标记为正常状态的任务,访谈责任人,看数据一致率。如果风险状态一致率低于 70%,说明体系还在"美化"阶段,别急着庆祝。这个方法我用了很多次,屡试不爽。

九、总结与下一步行动

回到开头那家公司,他们的真正问题不是周报做得不好,而是整个组织的收益结构在鼓励"报平安"。这家公司后来花了将近四个月才把数据可信度拉起来,期间经历了红灯暴涨、中层抵触、管理层动摇。最终让他们撑过去的是一个简单的事实:改造三个月后,他们第一次在项目延期前 11 天就调整了资源,避免了一次对外违约。那一刻,所有人才真正相信这套体系值。

我的核心观点很明确,也重复一遍:进度跟踪不是填报问题,是协同结构问题。改结构的收益远大于改工具,但工具是让结构落地的物理基础。你不可能用一张 Excel 支撑一套跨 9 个小组的免责机制,也不可能靠一纸文件让数据自动变准。

如果你是正在读这篇文章的负责人,下一步我建议你按这个顺序动手:

  1. 先做一次数据可信度抽检(20-30 个任务),拿到属于你自己的基线数字。
  2. 统一红黄绿灯定义,写成规则文档,让所有人对齐同一套语言。
  3. 评估你的工具是否需要升级,重点看单一数据源、自动化规则、私有化与迁移能力。
  4. 建立免责机制,并在下一次例会上公开表态。
  5. 接受"红灯阵痛期",把眼光放到三个月后,而不是下周。

进度跟踪这件事,没有一劳永逸的方案,只有持续校准的体系。区别在于:有的团队在美化数据里自我安慰,有的团队在真实数据里持续纠正。三年之后,这两类团队会活成完全不同的样子。

常见问题解答(FAQ)

1. 管理层要看进度,日报、周报和系统数据对不上,到底该信哪个?

我们团队每周都要给管理层交进度报告,但我发现系统里显示完成度70%,周报里却写80%,日报又只写了几个任务。领导一问就卡住了,我自己也说不清哪个数字才是真正可信的。

先统一“唯一可信源”再谈协同。可执行做法是:所有任务状态、工时、阻塞项只在某项目管理平台里更新,日报和周报不再手写百分比,而是从系统视图导出;管理层看板只保留三个口径,计划完成率按截至今天的应完成数、实际完成率按已验收数、偏差天数按关键里程碑延期天数。

判断依据很简单:如果汇报数字不是从任务状态自动汇总出来,就一定存在人为修饰,管理层也无法协同。数据口径要在项目启动时写进项目章程,之后每周只允许在系统里改状态,不允许在周报里改数字。

2. 跨部门项目里,管理层协同管理到底应该管什么,不应该管什么?

我们做的是多部门联动的项目,销售、产品、研发、测试都要参与。每次开会管理层都在追问细节,反而没人拍板资源冲突,最后进度还是拖。我很困惑,管理层协同到底应该介入到什么颗粒度。

管理层的协同重点应该放在资源冲突、优先级调整和跨部门阻塞的拍板,而不是逐个任务问细节。可执行做法是:把项目看板分成两层,执行层展示任务、负责人、截止时间和阻塞原因,管理层层只展示里程碑、关键路径、风险清单和需要决策的事项。判断依据是,单个任务的延迟如果不在关键路径上,通常不需要管理层介入;

一旦影响关键路径或涉及两个以上部门资源争抢,就必须在管理层例会上明确责任人和解决时限。避坑点是不要让管理层直接改执行层任务状态,否则一线会失去对计划的掌控,进度数据也会失真。

3. 进度跟踪看板多久更新一次才算有效,更新太频繁和太滞后分别有什么坑?

我们一开始要求每天更新,结果大家怨声载道,数据开始敷衍;后来改成一周一次,管理层又觉得信息太滞后。我一直在找一个既不折腾团队又能让管理层放心的更新频率。

更新频率要按“决策需要”而不是按“管理焦虑”来定。可执行做法是:执行层任务状态每天由负责人在某项目管理平台里更新,但只更新状态和阻塞项,不要求写长文;里程碑和风险视图每周固定一次汇总给管理层,遇到关键路径变更时当天触发例外更新。

判断依据是,日常更新解决的是信息同步,周度汇总解决的是决策和资源协调,两者的目的不同。更新太频繁会让团队把更新当成表演,数据质量下降;更新太滞后则会让风险从可修复变成只能追责,通常超过一周的滞后就会显著增加返工和救火成本。

4. 用某项目管理平台做进度跟踪,落地时最容易踩的坑有哪些?

我们刚引入某项目管理平台来做进度跟踪,领导很支持,但推行一个月后大家还是回到群里口头同步,平台里的数据越来越没人看。我想知道问题到底出在哪,怎么才能避免形式化。

最常见的坑有三个:一是把平台当成另一个汇报工具,而不是唯一事实来源,导致群消息和平台数据并行;二是任务拆得太粗,一个任务跨两周,状态永远停在进行中,管理层看不到真实进展;三是只考核更新率,不考核阻塞项闭环,团队就会为了填而填。

可执行做法是:规定所有需求变更、风险升级和资源申请必须走平台流程,群里只讨论不决策;任务颗粒度控制在两到五天可验收;每周复盘只看阻塞项是否闭环、关键里程碑偏差是否收敛。判断依据是,平台有没有用,不看登录率,看的是管理层能否在不额外要报表的情况下直接做资源决策。

核心关键词

读者评论

史
史景行

我们公司刚好卡在80到300人这个区间,跨部门依赖确实是最头疼的。文章说要把依赖显式化并绑定责任人,但实际操作中,很多依赖方根本不认这个责任,觉得你项目延期关我什么事。想问问有没有更具体的办法让依赖方真正配合,而不是只挂个名字。

朱
朱欣然

看完最有感触的是免责那条。我们团队之前有个同事提前预警了一个风险,结果被领导追问了两周,最后项目还是延期了,他背了锅。现在谁都不敢报坏消息。但话说回来,免责机制要老板真的带头执行才行,光靠流程文件根本没用。

陆
陆梦琪

工具那段我部分认同。我们用了某项目管理平台之后数据确实统一了,但问题变成大家只在系统里更新对自己有利的状态,红灯照样能手动改成黄灯。自动判定规则听起来好,但业务场景太复杂,很多状态机器根本判断不了。感觉工具能解决一部分问题,但协同结构不改,再好的平台也是白搭。

文章包含AI辅助创作:进度跟踪进展教程:管理层协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423814

赞 (0)
飞飞飞飞
跟踪最佳实践:管理层进度跟踪落地方案,常见问题
上一篇 30分钟前
周进展实操方法:管理层提升进度跟踪效率的落地方案方法与模板
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
