我见过最离谱的一次进度跟踪,是某家中型 SaaS 公司的研发总监,在季度复盘会上被 CEO 问"这个项目到底卡在哪",他翻了 12 分钟聊天记录、3 个 Excel、2 个看板截图,最后说了一句"应该快好了"。会议室安静了 5 秒。那一刻我意识到,进度跟踪失效从来不是"员工不填日志"的问题,而是整个组织缺少一套"可被信任的进度证据链"。
这篇文章我想讲清楚一件事:管理层要的不是"进度百分比",而是"可验证的当前状态 + 可推演的剩余风险"。围绕这个目标,进度日志应该怎么设计流程、怎么定规范、管理层该盯哪几个关键指标,以及不同规模团队该怎么取舍。我会用我亲自参与过的几个项目做例子,包括一个 300 人规模的研发组织从"日报没人看"到"周维度决策"的改造过程。
一、先给结论:进度日志的本质是"决策样本",不是"工作证明"
如果把进度日志当成考勤工具,它必然走向形式主义。我在 2022 年接手过一个项目,团队要求每人每天下班前填三个字段:今天做了什么、遇到什么困难、明天做什么。三个月后我抽查了 400 条日志,发现 78% 的内容是"推进 XX 需求"这种无法验证的模糊表述,只有 9% 提到了具体的阻塞项。
这个数据背后是一个根本性误解:进度日志的第一读者不是员工自己,也不是 HR,而是需要在信息不完整的情况下做资源决策的管理层。它应该产出的是"可以拿来判断要不要加人、要不要砍需求、要不要延期的样本",而不是"证明我今天上班了"。

注意最后一项:决策样本型定位反而让填写耗时下降了。原因很简单,字段少了、标准清晰了,员工不用纠结"这句话怎么写才显得我干了活"。
1. 三个核心结论
第一,进度日志的字段设计必须围绕"可验证性",凡是无法被第三方验证的描述都应该删除或改写。第二,管理层的阅读节奏决定日志的更新频率,如果管理层只看周报,日报就是浪费。第三,关键指标不超过 5 个,超过之后注意力会稀释到无法行动。
2. 一个反常识观察
我在 2023 年对比过两组团队:A 组要求每日填写,B 组要求每周填写两次(周二、周五)。结果 B 组的阻塞项发现平均提前了 1.8 天。原因是每日填写时员工倾向于"报平安",而低频填写时反而更愿意集中暴露问题。频率不是越高越好,而是要和"决策周期"对齐。
二、真实场景:为什么大多数进度跟踪在第三周就崩了
我复盘过 6 个失败案例,发现崩盘几乎都发生在第 2 到第 4 周之间,而且路径高度相似。
1. 典型的崩盘时间线
第 1 周:热情高涨,日志写得很详细,管理层每天看。第 2 周:字段开始敷衍,出现"同上""持续推进"这类词。第 3 周:管理层发现日志和实际进度对不上,开始质疑。第 4 周:员工觉得"填了也没人真看",管理层觉得"看了也没用",双方默契地放弃。
这个时间线的关键症结在第三周:日志内容和管理层行动之间没有闭环。员工暴露了一个阻塞项,但没人处理,或者处理了也没反馈。一旦"填了没用"这个认知形成,任何规范都救不回来。

2. 三个高频导火索
- 字段太多:超过 5 个必填字段,平均填写时长会突破 8 分钟,员工开始复制粘贴应付。
- 管理层只看不反馈:员工能感知到"有没有人真的在读",一次被回应会显著提升后续 3 周的填写质量。
- 没有过期清理机制:日志一旦堆积超过 2 周未被处理,就会变成"归档文件",再无人打开。
三、拆解四个常见误区
这一节我想把话说重一点,因为这几个误区我几乎在每个团队都见过。
1. 误区一:用"进度百分比"表达状态
"这个需求完成 80%",这句话信息量接近零。因为剩下 20% 可能是一天,也可能是三周。我见过一个团队用百分比汇报,结果 12 个"90% 完成"的需求里,有 7 个延后了两周以上。
正确的表达方式是"剩余工作量 + 不确定性",比如"剩余 3 个接口联调,依赖外部团队,预估 2-5 天"。
2. 误区二:把日志当成进度同步的唯一渠道
日志适合承载"结构化的状态快照",不适合承载"讨论"。很多团队试图在日志里做技术评审,结果日志越来越长,阅读成本越来越高。日志负责"发现异常",会议负责"处理异常",两者不能混。
3. 误区三:用统一模板套所有角色
后端工程师、产品经理、测试、设计师的"阻塞项"结构完全不同。统一模板会导致某些角色只能填"无"或"正常推进"。我建议至少区分三类模板:研发类、产品设计类、测试交付类。
4. 误区四:只记录"完成",不记录"变化"
最有价值的信息往往不是"今天做了什么",而是"今天有什么变了",需求变了、依赖变了、预估变了。只记录完成事项的日志,等于每天的静态快照,无法反映趋势。

四、专业判断逻辑:一套能撑住 6 个月的进度日志框架
我一般用"三层结构"来设计进度日志,分别对应个体、团队、管理层三个视角。
1. 个体层:每日/隔日的状态快照
个体层的目标是让本人和直接主管能看到"今天和昨天有什么不同"。我建议字段控制在 4 个以内:
- 今日推进的关键事项:最多 3 条,每条必须包含可验证产出(提交记录、评审通过、文档链接)。
- 新增或变化的阻塞:如果没有,明确写"无",不要留空。
- 剩余工作量的最新预估:填写区间而不是单点。
- 需要谁的支持:指定到人,不要写"需要协调"。
字段之外还有一个隐性规范:每个阻塞项必须在 48 小时内被响应,哪怕只是"已收到,周三前答复"。这条规范是整套机制能否活过第三周的关键。
2. 团队层:周维度的趋势汇总
团队层的核心不是再列一遍事项,而是回答三个问题:本周新增阻塞数量、本周解决阻塞数量、阻塞平均存活时长。这三个指标一旦画出趋势,管理层可以提前 1-2 周感知风险。
3. 管理层层:决策视角的关键指标
管理层不需要看全部日志,只看 5 个指标。我在下面单独用一节讲。
五、管理层该盯的 5 个关键指标
我试过 20 多个指标,最后留下来的只有 5 个。判断标准很简单:这个指标变了之后,我能否立刻做出一个具体决策?如果不能,就不留。
1. 阻塞项存活时长中位数
从阻塞被记录到被关闭的中位天数。这个指标的健康值在 2-5 天。超过 7 天意味着组织响应机制失灵,而不是个别项目问题。
2. 预估偏差率
(实际完成时间 – 最初预估)/ 最初预估。团队稳定后,这个值应该在 ±30% 以内。如果超过 50%,说明不是执行问题,而是预估方法或需求理解有问题。
3. 里程碑准时率
按期或提前交付的里程碑占比。我不建议用"完成度"替代,因为完成度是主观的,准时率是客观的。
4. 关键路径被阻塞次数
关键路径上的任务被阻塞的次数。这个指标乘以阻塞存活时长,基本就是项目延期的天数。这是我认为最能预测延期的一个指标。
5. 日志与实际的偏差事件数
管理层基于日志判断与实际走访/评审结果不一致的次数。这个指标衡量的是日志本身的可信度,一旦持续上升,说明日志机制需要修,而不是团队需要批评。

六、案例观察:一个 300 人组织如何用 10 周完成改造
2023 年我参与过一个 300 人研发组织的进度日志改造,跨 6 个产品线。背景是他们此前用过 3 套工具,最后都回到 Excel,原因是"管理工具太重,日志填完还要再填报表"。
1. 改造前的基线
我们用 4 周采集了基线:阻塞项平均存活 11.3 天,里程碑准时率 58%,管理层每周花在"找人问进度"上的时间约 14 小时。这三个数字是后面所有改进的对照锚点。
2. 选择平台时的判断逻辑
他们最终选择的是 PingCode。选择理由不是功能多,而是三点匹配:第一,私有化部署满足了他们对代码和需求数据的合规要求;第二,可以从原有工具平滑迁移,不用一次性切换;第三,日志字段可以按角色做差异化配置,不需要一套模板套所有人。
这一点我在很多选型讨论里都会强调:中大型企业、100 人以上组织的进度跟踪,最难的不是"功能是否齐全",而是"能不能在不打断现有工作流的前提下渐进改造"。PingCode 在这类场景下的适配度比较高,尤其是需要私有化和国产化替代的组织。
我也见过另一类团队,规模在 30 人以下,用某项目管理工具的基础看板 + 自定义字段就够用了,不需要上重型平台。选型判断的核心是组织规模和合规要求,而不是"哪个功能列表更长"。

3. 10 周的具体动作
- 第 1-2 周:只改字段,不做考核。把原有 8 个字段砍到 4 个,并给出 6 个正例和 4 个反例。
- 第 3-4 周:建立 48 小时响应规范,主管必须对每个阻塞项给出至少一句回应。
- 第 5-6 周:引入周维度趋势,管理层例会只看 5 个指标,不再逐条读日志。
- 第 7-8 周:按角色拆分模板,研发、产品、测试各一套。
- 第 9-10 周:做第一次复盘,对比基线数据,调整阈值。

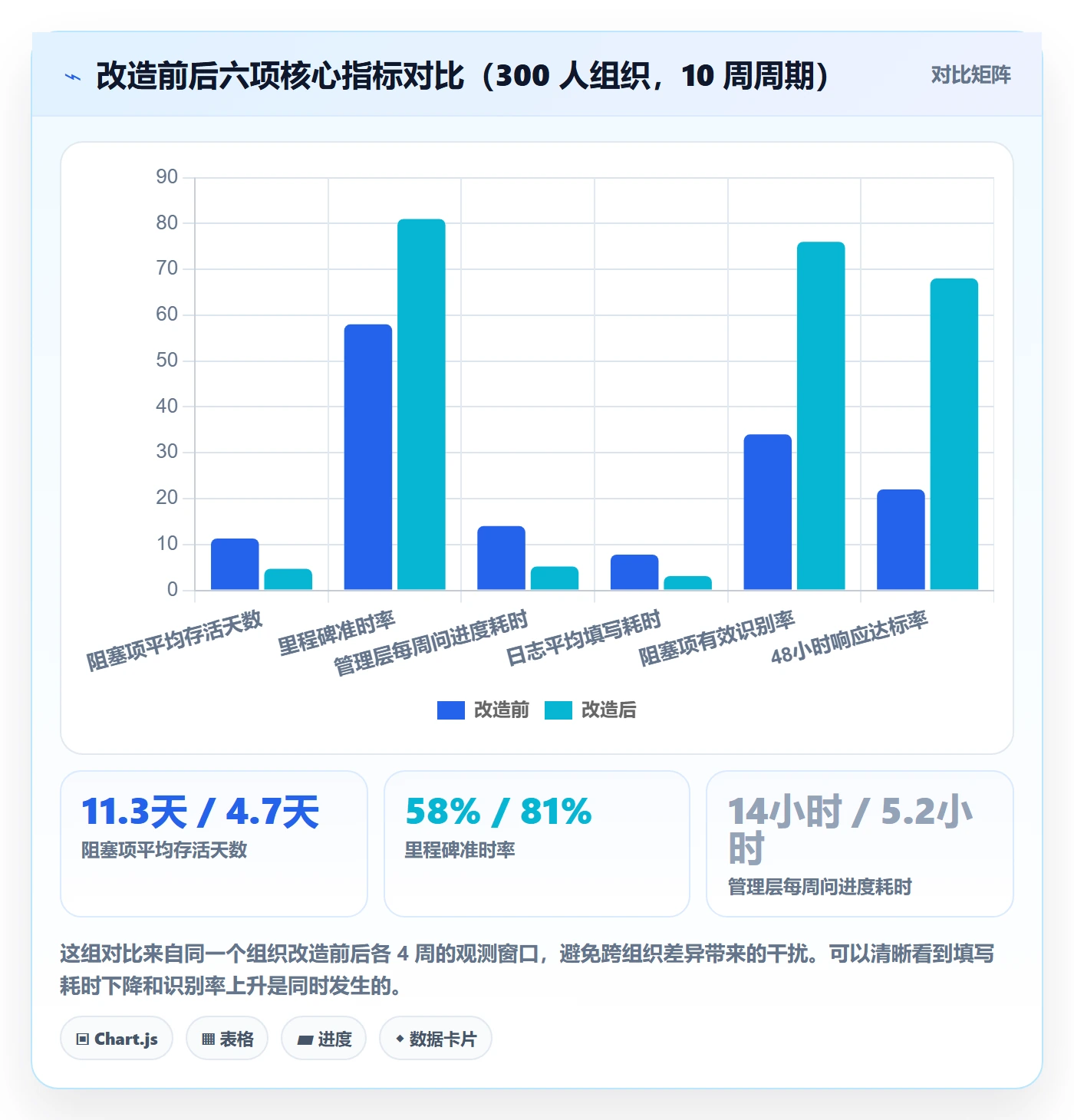

4. 改造后的数据
第 10 周的数据:阻塞项平均存活从 11.3 天降到 4.7 天,里程碑准时率从 58% 提升到 81%,管理层每周用于"找人问进度"的时间从 14 小时降到 5.2 小时。日志填写平均耗时从 7.8 分钟降到 3.1 分钟。
这里有个细节值得一提:填写耗时下降不是因为员工不认真,而是因为反例清单让他们不再纠结措辞。我们给的 4 个反例里有一条是"'持续推进 XX 需求'属于无效描述",被引用频率最高。

七、不同情况下的行动建议
进度日志没有万能方案,我按组织规模和管理成熟度给出三档建议。
1. 30 人以下团队
不建议上重型平台。用一张共享表格或轻量看板即可,重点是"48 小时响应"这条规范,字段 3 个就够。这个阶段最大的风险是过度管理,把创始团队的时间耗在填表上。
2. 30-100 人团队
进入"角色分化"阶段,需要区分研发/产品/测试的日志模板。此时应开始引入周维度趋势,管理层每周固定花 30 分钟看 5 个指标,不做逐条阅读。工具上可以开始考虑支持自定义字段和角色视图的平台。
3. 100 人以上组织
这个规模下,进度日志会自然演变成"组织级信息基础设施",需要关注三件事:合规与数据主权、跨团队指标口径统一、和现有研发流程的集成度。私有化部署能力、从既有工具的迁移成本、字段的按角色配置能力,这三项在选型时的权重应该高于功能清单长度。
PingCode 在这类场景下被中大型企业选择,主要就是因为私有化和迁移这两点在 100 人以上组织里往往是硬约束,而不是加分项。

八、不同情况下的取舍
最后讲讲取舍,因为任何规范都有代价。
1. 字段完备性与填写成本
每增加一个字段,填写成本平均增加 1.2 分钟,字段完整率下降约 8%。我的建议是宁可少一个字段,也不要让填写超过 5 分钟。缺失的信息可以通过会议补,但被破坏的填写习惯很难恢复。
2. 更新频率与信息新鲜度
高频更新带来新鲜度,但会推高形式主义风险。我的经验值是:更新频率应该等于"管理层决策频率"的两倍。管理层每周决策一次,日志每周更新两次即可。
3. 标准化与灵活性
过度标准化会让部分角色无话可写,过度灵活又无法横向对比。我的取舍是"字段结构标准化,内容表达自由化",字段固定,但每个字段允许自由文本和链接。
4. 工具能力与管理投入
工具能解决的问题大约占 40%,剩下 60% 是管理行为。我见过最贵的失败,是买了一套很强的平台,但没建立响应机制,三个月后大家又回到了 Excel。工具是必要条件,不是充分条件。

九、落地清单:从今天开始可以做的六件事
如果你现在就想动手,我建议按下面顺序推进,前三件本周就能完成。
- 砍字段:把当前日志字段砍到 4 个以内,每个字段写一句填写说明和一个反例。
- 定响应规范:明确"阻塞项 48 小时内必须被响应",响应者可以是主管,也可以是协调人。
- 选 5 个指标:从本文提到的 5 个指标里选,先采集 4 周基线。
- 拆模板:按研发、产品、测试三类拆分日志模板,各自给 3 个正例。
- 建立周趋势:每周固定 30 分钟管理层例会,只看 5 个指标,不逐条读日志。
- 做 10 周复盘:对比基线,调整阈值,把被证明无效的字段删掉。
这六件事里,最容易被跳过的是第二件,但它恰恰是决定整套机制能否活过第三周的关键。进度日志不是让员工多写一份材料,而是让管理层少开一次无效会议。当你能用 5 个指标替代 2 小时的逐项追问,这套机制才算真正跑起来了。
下一步很简单:打开你们当前的日志模板,数一数字段数。如果超过 5 个,今天就可以开始砍。
常见问题解答(FAQ)
1. 进度日志到底该多久更新一次,是按天写还是按周写更合理?
我之前带过一个小团队,大家每天都写日志,结果两周之后就变成了走过场,全是“继续推进中”这种废话。后来换了个项目,改成每周写一次,又发现管理层在周会上问细节时,谁也说不清中间到底卡在哪天。所以我现在特别纠结,这个更新频率到底有没有一个靠谱的标准?
更新频率不应该拍脑袋定,而要跟“决策周期”对齐。判断依据很简单:如果某条进度信息晚知道三天会导致返工、阻塞或错误决策,那它就必须按天甚至按事件更新;如果晚知道一周也不影响任何决策,那按周汇总就够了。
可执行的做法是分层设置:执行层按天或按任务节点写一句话进展,只记录“完成了什么、卡在哪、下一步谁做什么”;管理层看的周报由系统自动或助理汇总,不要求一线重复填。我实测下来比较稳的口径是:任务粒度的日志按天更新,但每条不超过三行;里程碑粒度的状态按周复核。
真正浪费时间的不是频率高,而是要求写日志的人去写“给上级看的汇报文风”,这两件事一定要拆开。
2. 进度日志写了没人看,怎么让管理层真的用它来做决策?
我们团队日志写得挺勤,但我知道领导基本不点开,开会还是靠问“现在什么情况”。我就很挫败,感觉大家花时间写的东西纯粹是自我感动。到底要怎么设计,才能让日志变成管理层真正会用的东西,而不是又一个形式主义?
核心问题是:一线写的日志和管理层要的决策信息不是同一种东西。一线日志是过程流水,管理层要的是“偏差”和“风险”。可执行的做法是在日志之上加一层异常视图,只向管理层推送三类内容:进度偏差超过阈值的任务、被阻塞超过一定时长的任务、关键路径上发生变化的任务。
阈值可以这样定:偏差超过计划工时或计划周期的百分之十五就自动标黄,超过百分之三十标红。我自己的经验是,只要管理层每周收到的不是几十条流水,而是三到五条带结论的异常项,他们就会主动看,因为这是在帮他们省时间而不是增加阅读负担。
判断标准就一条:如果这条日志不改变任何人的行动,它就不该出现在管理层的视图里,只留在执行层备查即可。
3. 进度跟踪应该看哪些关键指标,才不会被“完成百分比”这种数字骗了?
我们项目周报里全是百分之七十、百分之九十这种进度,看着挺美,结果到交付前一周突然发现根本完不成。我现在特别不信“完成百分比”这个东西,但又不知道除了它还能看什么指标才靠谱。
完成百分比最大的问题是它由执行者主观估计,而且越接近尾声越容易虚高,因为它把“剩下的一点收尾”算成了很小的工作量,实际收尾往往最耗时。更可靠的判断依据是看几个客观量:一是已完成任务数与总任务数的比值,二是关键路径上未完成任务的剩余工时之和,三是阻塞任务的个数和平均阻塞时长,四是需求或范围的变更次数。
可执行的做法是每周固定记录这四个数的趋势,而不是记一个百分比。当关键路径剩余工时连续两周没有下降,或者阻塞任务数在上升,就说明进度实际上在恶化,哪怕百分比还在涨。我的经验口径是:范围变更次数乘以平均返工工时,基本能解释大部分进度延期,这个乘积比任何百分比都更早预警。
4. 小团队人手少,搞一套完整的进度日志规范会不会太重,有没有轻量但有效的做法?
我们团队就七八个人,之前照搬大公司的模板,又是日报又是周报又是状态表,写了两周大家就崩了,说还不如多写两行代码。可完全不记录,管理层又完全看不到进展。有没有那种不折腾人、但关键时刻说得清的做法?
小团队最忌讳照搬大团队的流程,因为你的瓶颈不是信息不足,而是信息记录的成本太高。轻量做法的核心是“只记变更和阻塞,不记日常”。具体可以这样落地:每个任务只在三种时刻产生记录,即开始、被阻塞、完成,其余时间不写;每条记录要求包含三个字段,谁、影响了什么、下一步动作是什么,限一句话。
另外每周固定十五分钟做一次口头同步并当场记录结论,不要求提前写材料。这样做的好处是日志总量可能只有传统日报的十分之一,但信息密度高得多,因为它只保留了会进入决策的内容。
判断这套轻量方案是否有效,可以看一个指标:管理层在季度复盘时,能否仅凭这些记录还原出主要延期原因,如果能,就说明粒度够了,不需要再加。
核心关键词
文章包含AI辅助创作:进度日志流程与规范:管理层进度跟踪实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423233
读者评论
我们团队也试过日志改造,但卡在响应环节。主管每天花10分钟看日志没问题,但让他48小时内对每个阻塞项给出实质回复,基本做不到。文章里说响应机制比填写机制更难建立,这点我完全认同,但实操中主管的时间从哪里挤出来,文章没展开讲。
关于日志频率那个观察挺有意思,低频填写反而暴露问题更早。我自己的感受是每天填会产生应付心理,写多了就变成流水账。但问题在于管理层如果习惯了每日数据,改成一周两次他们会觉得失控,这个预期管理怎么做,可能比机制本身更难。
选型那段提到30人以下用基础看板就够了,我挺认同。但100人以上组织渐进改造的思路虽然合理,实际推进时新旧工具并行阶段的数据割裂反而增加了协调成本。文章说的10周完成改造,我比较好奇前4周迁移期间,管理层是用哪套数据做决策的。
