三年前我接手过一个已经拖了两个月的实施项目:周报上连续三周的“总体完成度”分别是 93%、95%、95%,第四周客户直接发来正式投诉函。翻现场记录才发现,真正卡住项目的是三条外部依赖和一批脏数据,而这三周里,没有任何一条记录把它们标成阻塞项,所有人都以为自己在“收尾”。

从那时起我给自己定了一条很土的规矩:如果一个进度指标,现场工程师可以在不撒谎的前提下让它两周内涨到 95%,那它就不配用来跟踪进度。这条规矩筛掉了大多数实施团队正在用的指标。这篇文章讲的就是:实施团队到底该怎么跟踪进度,才能让偏差在变成事故之前暴露出来。

一、核心结论:进度跟踪的价值不在“记录发生了什么”,而在“提前暴露偏差”

先给结论,不绕弯子。实施团队的进度跟踪之所以普遍失效,原因几乎从不是“没人跟踪”,而是跟踪了一个无法被验证的数字。完成度百分比、任务关闭率、工时消耗比例这三类最常用的指标,在实施项目里几乎必然失真。

我复盘的样本不算严谨,但方向很一致:在我经手或深度参与过的三十多个交付项目里,最终严重延期的项目,绝大多数在第一次基线评审时就已经埋下了延期因素,只是被当时那个“看起来很健康”的完成百分比盖住了。进度跟踪真正要解决的问题,是让坏消息尽早出现,而不是让好消息更好看。

1. 完成度百分比为什么必然失真

百分比是自报的,自报就意味着有解释空间。一个工程师说“这个接口开发完成了 80%”,这个 80% 的分子分母是他自己定的,而且会随着他对问题的理解而变化。

更致命的是第二层:完成百分比只反映“已投入”,不反映“已验证”。联调没做、数据没核对、客户没看过,都可以被算进“已完成”。等到最后 5% 才发现要返工,那 5% 会吃掉前面 95% 的全部余量。

第三层是心理层面的。人在项目里天然倾向于维持一个“正在顺利推进”的叙事,这不是道德问题,是信息结构问题,如果组织只奖励“按时完成”,那报告“还有一堆没做”就是自找麻烦。

2. 有效跟踪必须区分三层口径

我后来固定用三层口径来对齐进度,任何一层单独拿出来汇报都必须标明是哪一层。这三层不是理论,是我在一次延期复盘会上被客户当面问出来的,客户问“你说的完成,是你们做完了,还是我验收了?”那一句话把整个项目的报告体系推倒重做了一遍。

口径层级 定义 证据形式 典型失真风险 更新频率
任务完成度 工作项状态被置为“已完成” 状态流转记录 极高,靠自报 每日
可交付物完成度 产物已产出且满足完成定义 产物链接、核对记录、评审意见 中等,取决于 DoD 是否清晰 每周
客户验收完成度 客户书面确认可进入下一阶段 签字、邮件、验收单 低,但获取成本高 里程碑触发

这三层之间的差值,就是项目真正的风险敞口。我在项目例会上第一个看的数字不是“完成了多少”,而是“任务完成度和验收完成度之间差了多远”。差值突然拉大,比任何红线预警都更早说明问题。

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

3. 三条可以直接抄走的结论

  • 用“剩余工作量重新估算”替代“已完成百分比”,因为前者每次都要重新想清楚还剩多少,后者只需要回答一个感觉。
  • 把外部依赖当作一等公民建账,它有自己的负责人、截止时间、影响范围,而不是隐藏在某个任务的备注里。
  • 跟踪节律要分层,不要统一,日级别的同步只适合强耦合的小组,全项目层面按周滚动加里程碑触发更有效。

二、真实场景:实施团队的进度为什么天然容易失控

产品研发团队和软件实施团队,看起来都在做“项目”,但进度可控性完全不在一个量级上。我做过两边,这个差别是结构性的,不是能力问题。

1. 实施项目与产品研发项目的四个结构性差异

第一,环境不可控。研发团队的生产环境是自己搭的,实施团队要面对客户机房里那台跑了六年、补丁从来没打全的服务器。环境的每一个意外都会直接吃掉进度余量。

第二,数据不可控。研发可以在测试数据上把逻辑跑通,实施要处理的客户历史数据往往缺字段、重主键、口径打架。我见过一个项目,光是把三万条客户主数据去重和补全,就花掉了原计划三倍的工期。

第三,决策链不可控。研发的需求方通常在公司内部,一句话就能拍。实施项目的关键决策可能散落在客户的业务部门、信息部门和上级主管之间,任何一个人休假两周,关键路径就停两周。

第四,验收标准写在合同里,不在需求文档里。这一点最容易被忽略。合同的验收条款往往只有一两句话,而团队是按需求文档在干活,两边对“做完”的理解从一开始就不一样。

2. 一个脱敏的时间线

我把刚才提到的那个投诉项目做了一次完整回溯,把周报口径和现场真实状态并排列出来,这个对比我后来在团队内部讲了很多次,因为它的说服力比任何方法论都强。

时间点 周报口径 现场真实状态 当时已有的偏差信号
第 1 周 总体完成度 62% 核心模块开发完成,客户环境未就绪 环境依赖项无负责人、无截止时间
第 2 周 总体完成度 78% 客户主数据质量差,返工估时未评估 数据核对发现异常率约 22%,未登记
第 3 周 总体完成度 93% 联调受阻,关键决策人休假 关键路径任务滞留 9 天无更新
第 4 周 总体完成度 95% 返工开始,多个模块需重做 返工任务以新工作项形式悄悄加了 40 多个
第 5 周 总体完成度 95% 项目停摆,客户投诉 新增工作项数量超过已完成数量

注意第 4 周那个细节。返工不以“进度倒退”的形式出现,而是以“新增工作项”的形式出现。分母在变大,分子也在变大,完成度可以一直维持在 95%,但项目实际上是在往回走。这是实施项目最典型的进度幻觉。

3. 外部依赖是最大的单点变量

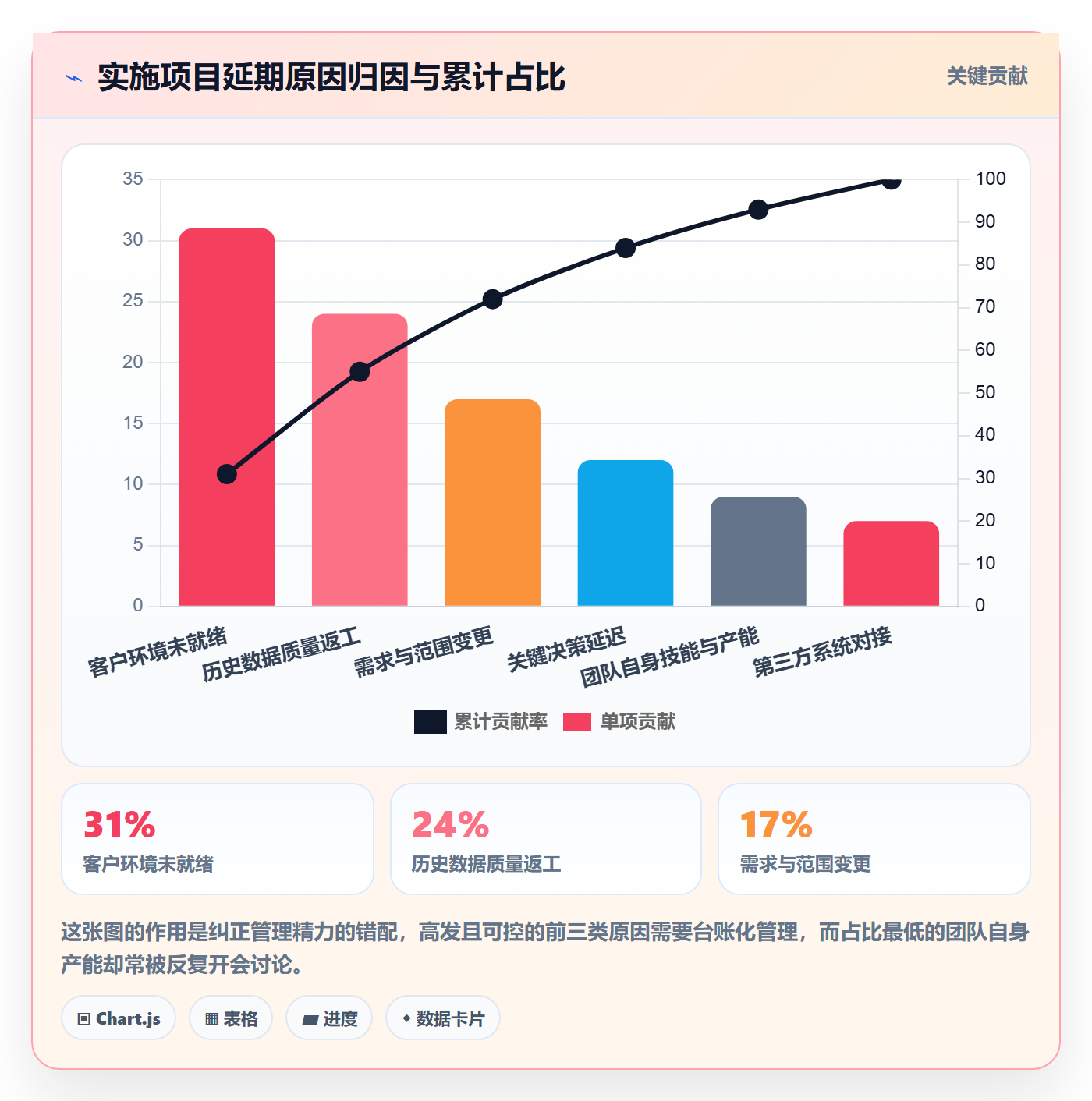

我统计过自己经手的延期项目,把延期原因做了一次粗略归因:真正由团队自身产出能力导致的延期占比并不高,绝大部分来自外部依赖没有按时满足,以及由外部条件引发的返工。

这意味着一个很反直觉的结论:实施团队花在“盯自己人”上的管理精力,往往配置错了方向。盯着团队内部的任务完成率,边际收益很低;盯着外部依赖的到期情况,边际收益高得多。

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

三、常见误区拆解:五个我正在反复纠正的动作

下面这五条,几乎每进一个新团队我都会遇到,而且它们往往被当成“规范做法”在执行。

1. 误区一:把“任务关闭率”当成进度

任务关闭率的问题是它只统计“有多少个盒子被勾掉了”,完全不问盒子里装了什么。一个 8 小时的任务和一个 80 小时的任务,在关闭率里权重相同。

修正动作:进度统计必须以工作量为权重,而不是以条数为权重;同时把“新增工作项”作为独立指标单独展示,避免它被平均掉。

2. 误区二:用统一的日站会覆盖所有角色

我见过一个 60 人的实施团队每天早上开 40 分钟全员站会,结果真正需要协同的只有两个小组。其余人每天贡献 40 分钟的沉默,以及一份按时填写的、无人细看的表单。

修正动作:站会按耦合度分组,不按组织结构分组。强耦合的小组每日同步,弱耦合的角色按周提交异步进展,把同步时间留给真正需要对齐的接口。

3. 误区三:跟踪粒度越细越好

把任务拆到 2 小时粒度,听起来很专业,实际结果是:更新成本急剧上升,颗粒度小到无法反映真实进展,团队开始批量勾选。

我自己踩过这个坑。曾经要求所有工作项必须拆到 4 小时以内,两周后看板上的数据漂亮得像样板,但项目经理已经完全无法判断项目在哪。

修正动作:颗粒度按“能否在一周内产生可验证的产物”来定,而不是按小时数。周粒度的工作项,比小时粒度的任务更能反映真实进度。

4. 误区四:把工具当方法

换一个项目管理系统,并不会让进度变得真实。很多团队的问题是把 Excel 里失真的数字,原封不动搬进了一个界面更漂亮的地方,唯一的差别是现在有一个实时仪表盘在持续展示错误信息。

修正动作:先定义完成定义、依赖台账和重估机制,再谈工具承载。工具解决的是“记录成本和可见性”,不解决“愿不愿意说真话”。

5. 误区五:只跟踪自己可控的部分

这一条最隐蔽。团队会本能地把跟踪范围收缩到自己能负责的范围,客户没给环境、数据没到位、决策没下来,这些都不进项目台账,只在周报的“风险”栏里写一句“需客户配合”。

结果是项目的关键路径上有一大段是“看不见的”,而你看不见的那一段,恰恰决定了项目什么时候结束。

修正动作:把外部依赖建成正式工作项,设负责人、设截止时间、设逾期升级规则。谁负责不重要,被登记和被追踪才重要。

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

四、专业判断逻辑:把进度做成一条可验证的证据链

讲完问题和误区,进入我实际使用的方法。它的核心思路只有一句:不要相信任何没有证据的进度陈述,也不要要求任何没有证据的进度陈述。团队报不出真话,往往是因为组织从来没有定义过什么叫“真话”。

1. 用完成定义锁住边界

我对每个可交付物都要求写清四件事,缺一件就不算完成。这四件事我在第一次团队宣贯时被吐槽“太重”,但两个月后所有人都在用,因为它把扯皮成本前移了。

  • 交付物是什么:具体产物,如配置文档、接口清单、迁移脚本、培训材料。
  • 谁验收:具名的验收人,不是“客户方”,不是“业务部门”。
  • 怎么验收:验收方式,是评审会、测试通过记录,还是书面确认。
  • 证据放在哪:一个可以被任何人打开查看的链接或记录。

把“证据放在哪”这一条加进去之后,最明显的变化是:团队开始主动说“这个还没验收,不能算完成”。因为他们自己也不想去伪造一份可被查阅的证据。

2. 用剩余工作量重估替代完成百分比

具体做法很简单:每个工作项不再问“完成了百分之多少”,而是问两个问题,已投入多少、你估计还需要多少。第二个问题的答案会随认知更新而变化,这个变化本身就是最有价值的进度信号。

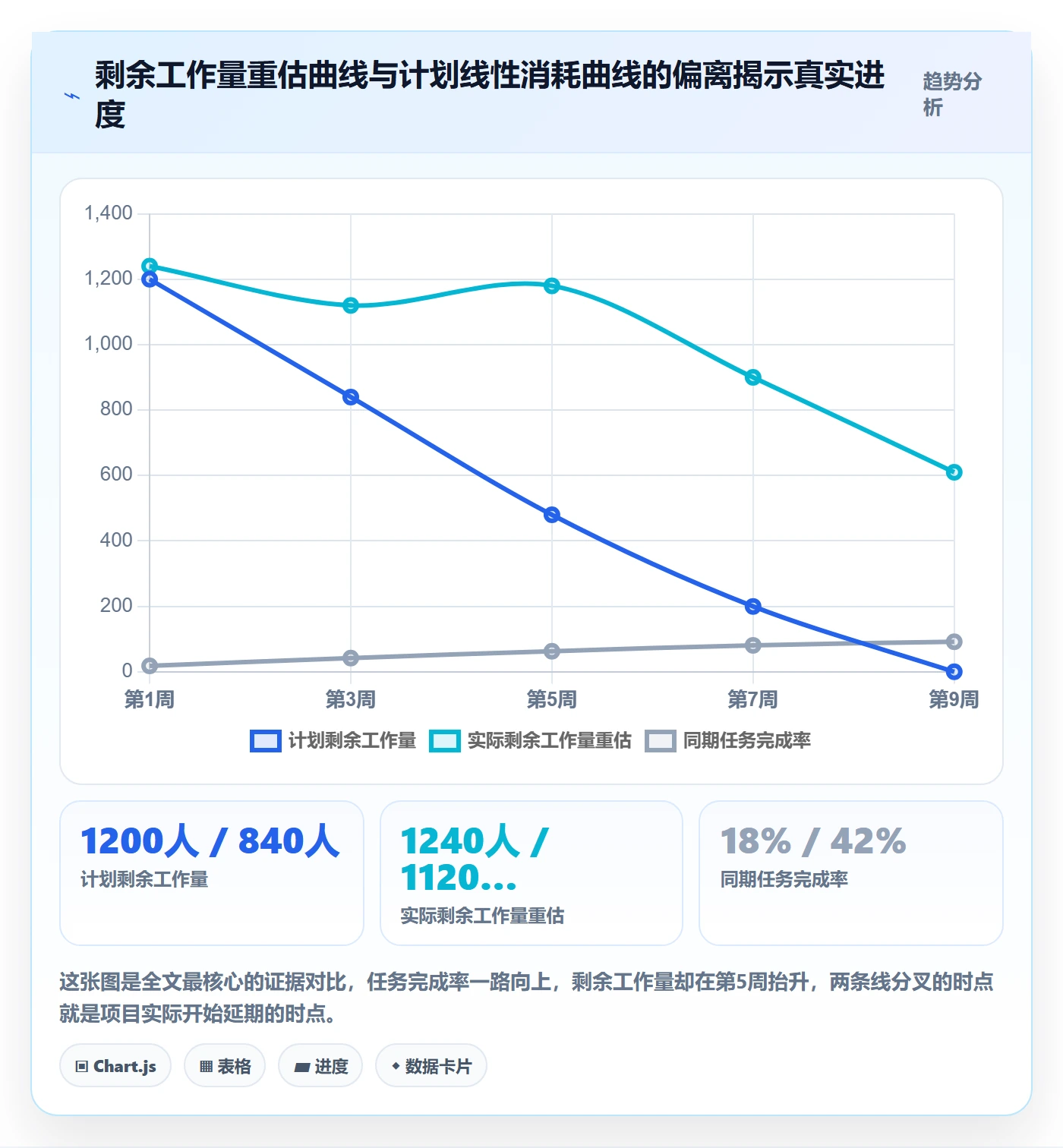

如果剩余工作量的估计连续两周没有下降,那说明这个工作项被卡住了,无论它的状态显示什么。

这个机制的一个副作用是它会暴露早期的错误估计。一开始团队会不习惯,因为重估意味着承认之前的估算不准。这里需要管理层先松口:重估不是追责,是修正。如果第一次重估就被点名批评,这个机制活不过两周。

3. 依赖与风险要单独建账

我的做法是在项目里维护两张独立台账:一张是外部依赖台账,一张是风险台账。它们不藏在任务的备注里,而是正式工作项,有负责人、有截止时间、有逾期自动升级规则。

外部依赖台账至少要有这几个字段:依赖内容、依赖方、我方对接人、期望满足时间、当前状态、逾期影响的关键路径。

风险台账则要求每一条风险都必须写出“触发条件”和“应对动作”,只写“存在延期风险”的风险条目一律退回重写。

4. 节律设计:周滚动加事件触发

我基本放弃了全项目范围的每日站会,改用两级节律:小组按耦合度自行决定同步频率,项目层面按周做一次滚动重估,另外设置若干事件触发器,一旦触发就立刻升级,不等下周例会。

节律类型 频率 参与者 核心产出 适用条件
小组同步 每日 15 分钟 强耦合小组 接口对齐、当日阻塞项 任务间存在硬依赖
项目滚动重估 每周一次 项目经理 + 各组负责人 剩余工作量重估、依赖台账更新 所有实施项目
异步进展提交 每周一次 弱耦合角色 书面进展与风险 独立作业角色
事件触发升级 实时 相关方按需 偏差处置方案 关键路径任务滞留超标、依赖逾期

事件触发器的阈值我会定得很具体,比如关键路径上的工作项连续五个工作日无状态变化即触发,外部依赖逾期两天即触发,周重估时剩余工作量上升超过 20% 即触发。阈值必须写下来,否则永远不会有触发。

5. 三个用来校验数据可信度的反问

每周重估的时候,我会用三个问题快速抽查数据的可信度。这三个问题成本极低,但能筛掉大部分注水汇报。

  1. 这个工作项最后一次产生可查看证据是什么时候?如果答案模糊,它大概率没在推进。
  2. 如果今天让你交付,你还缺什么?能立刻答出来,说明他想清楚了;答不出来,说明剩余工作量被低估。
  3. 这周有哪个任务你改过估算?如果全组都说没有,那不是进度稳定,是没人真的在重估。

第三个问题的效果最明显。刚开始推行时,全组齐刷刷说“没有变化”,我就知道这个机制还停留在形式上。

下面是一个可以直接改动使用的状态机与字段映射示例,我在做工具落地时通常先写清这一层,再动手配置。

{
"workItemType": "实施任务",

"stateMachine": {

"待启动": ["进行中", "已取消"],

"进行中": ["待验收", "阻塞", "已取消"],

"阻塞": ["进行中", "已取消"],

"待验收": ["已验收", "进行中"],

"已验收": []

},

"requiredFields": {

"estimatedRemainingHours": "每次状态变更必须填写",

"deliverableLink": "进入待验收前必填",

"acceptanceOwner": "进入待验收前必填,需为具名个人",

"externalDependencyId": "存在外部依赖时必填"

},

"triggerRules": [

{ "name": "关键路径滞留预警", "condition": "连续5个工作日无状态变更", "action": "升级至项目经理" },
{ "name": "重估上升预警", "condition": "剩余工作量周环比上升超过20%", "action": "进入当周重估议程" },
{ "name": "依赖逾期预警", "condition": "外部依赖逾期超过2天", "action": "触发依赖升级流程" }
]
}

这一段配置看起来是技术活,其实它的价值在于把管理规则变成了系统约束。规则写在文档里会被遗忘,写在系统里,不填字段就进不了下一状态,遵守率会立刻不一样。

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

五、案例与数据观察:PingCode 在实施交付场景中的实际用法

方法讲完,讲落地。我最近两年参与的几次体系重建,都落在 PingCode 上,服务对象基本都是百人以上的交付组织,也包括几家有明确国产替代诉求的中大型企业。这里把我观察到的几个关键动作和真实数据写出来。

1. 工作项类型与状态机收敛

实施团队最先要做的不是配置报表,而是收敛工作项类型和状态机。我遇到过一个客户,原有的项目管理系统里实施类工作项有 11 种类型、27 个状态,几乎每个人都能找到自己的专属状态。

我们做的事很粗暴:先把 27 个状态压到 7 个,再把这 7 个状态和上面讲的完成定义绑定起来。“待验收”必须填交付物链接和验收人,不填就进不去。这一步做完之后,光靠状态字段本身,项目经理就大致能看出项目在哪。

收敛过程本身也很有信息量。当团队被要求解释每个状态存在的必要性时,很多人第一次意识到自己原来做的那些流转,其实只是在表达“我在忙”。

2. Jira 平滑迁移的关键在于字段映射,而不是数据搬运

我参与过几次从 Jira 到 PingCode 的迁移,PingCode 在这块支持得比较完整,这是它被很多团队选作国产替代方案的主要原因之一。但我要强调一个实际经验:迁移的难点从来不是把数据搬过来,而是决定哪些历史数据不值得搬。

我通常建议分层迁移:正在进行的项目全量迁移,包含历史评论和附件;过去一年内结束的项目只迁主干字段,保留可查询能力;一年以上的归档项目只保留汇总数据。全量搬运的代价是迁移窗口拉长,且新系统一开始就背着一堆没人看的历史包袱。

状态映射也要写清规则,不能靠系统自动猜。下面是我常用的一段映射配置示意,实际使用时按团队情况调整。

{
"sourceSystem": "Jira",

"targetSystem": "PingCode",

"workItemTypeMapping": {

"Epic": "需求",

"Story": "实施任务",

"Task": "实施任务",

"Bug": "缺陷",

"Sub-task": "子任务"

},

"stateMapping": {

"Backlog": "待启动",

"To Do": "待启动",

"In Progress": "进行中",

"Blocked": "阻塞",

"In Review": "待验收",

"Done": "已验收",

"Closed": "已验收"

},

"fieldMapping": {

"Story Points": "故事点",

"Remaining Estimate": "剩余工作量",

"Due Date": "截止日期",

"Assignee": "负责人"

},

"migrationScope": {

"activeProjects": "全量迁移,含评论与附件",

"closedWithinOneYear": "仅迁移主干字段",

"archived": "仅迁移汇总数据"

}

}

这段配置我一般会要求迁移前先在测试环境跑一遍,然后把迁移前后的工作项数量、状态分布、剩余工作量总计做三方核对。核对不平就停下来查,别带着数据缺口上线。

3. 报表与基线:让偏差自动浮出来

PingCode 的报表和仪表盘能力是我在实施场景里用得最多的部分。我通常配三块视图,分别对应三个不同的管理问题,不让所有人看同一张图。

  • 交付视角:剩余工作量重估趋势、待验收工作项堆积情况、外部依赖到期表。
  • 团队视角:在制品数量、阻塞项停留时长、任务颗粒度分布。
  • 管理视角:里程碑达成率、关键路径任务滞留时长、风险台账更新及时率。

基线功能在实施项目里尤其重要。合同签订时的范围基线、每次变更后的新基线,都要留痕,否则到了验收阶段讨论“这是不是新增需求”时会变成纯口舌之争。

4. 私有化部署带来的数据边界与信任变化

PingCode 支持私有化部署,这一点在实施交付场景里的作用比很多人想的大。实施项目的进度数据里往往含客户名称、系统架构信息、业务规则细节,有些客户在合同里就写明了数据不得出境或不得存放在第三方公有环境。

我观察到一个不太被提及的连带效应:私有化部署之后,团队填写依赖台账和风险台账的意愿反而提高了。因为数据边界清楚了,谁看得到、谁能导出都写在权限里,项目经理不用担心内部讨论的内容意外外流。信息安全的确定性,间接提升了数据真实性。

5. 一组迁移前后的观察数据

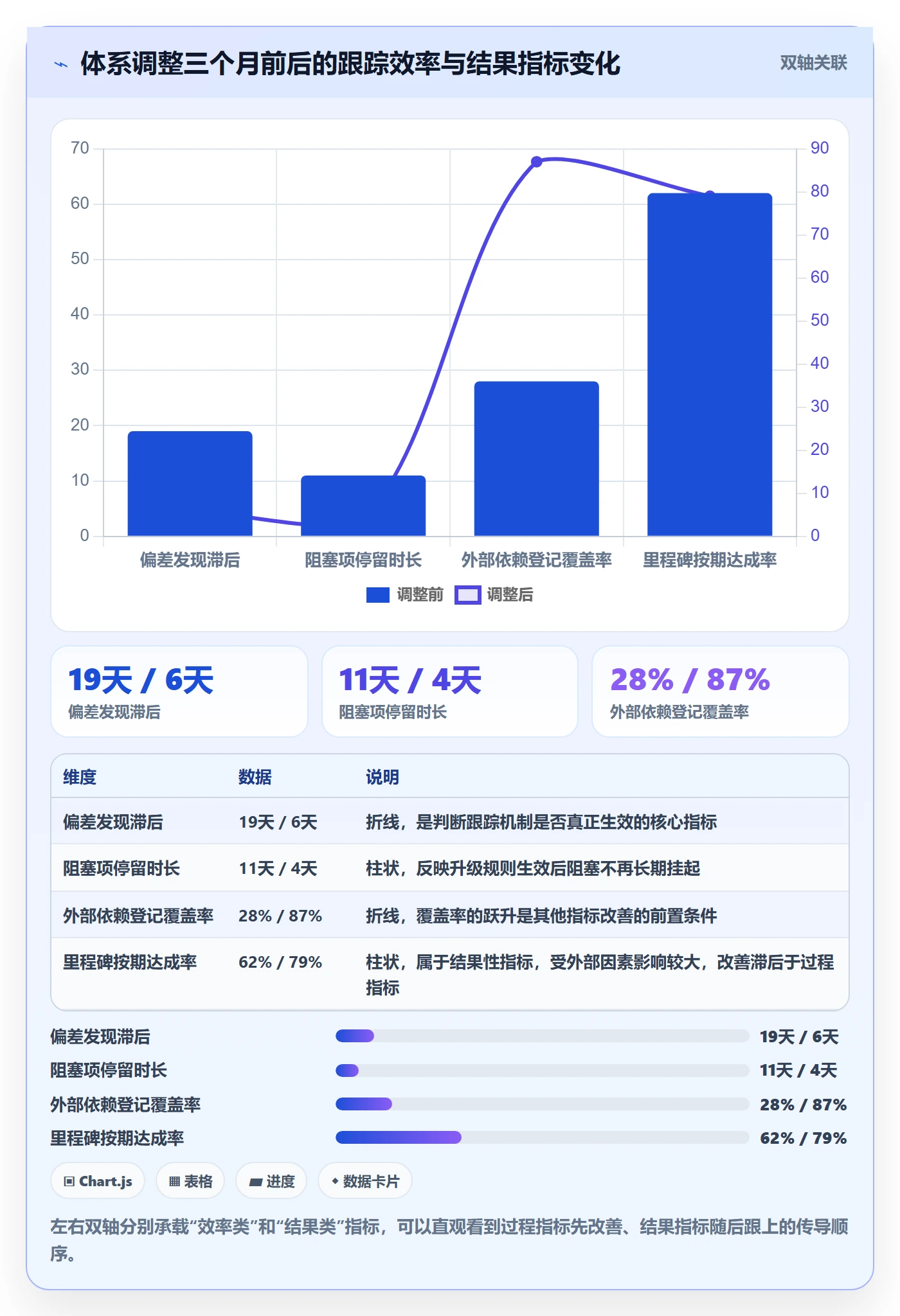

下面这组数据来自我参与的一次体系重建,对象是一家接近 300 人的交付组织,用了约三个月完成工具迁移和节律调整。数据是内部统计口径,样本不算大,但方向我认为有参考价值。

观察指标 调整前 调整后(三个月) 变化
周报编制平均耗时 约 6.5 小时/周/项目 约 1.5 小时/周/项目 下降约 77%
偏差平均发现滞后 约 19 天 约 6 天 提前约 13 天

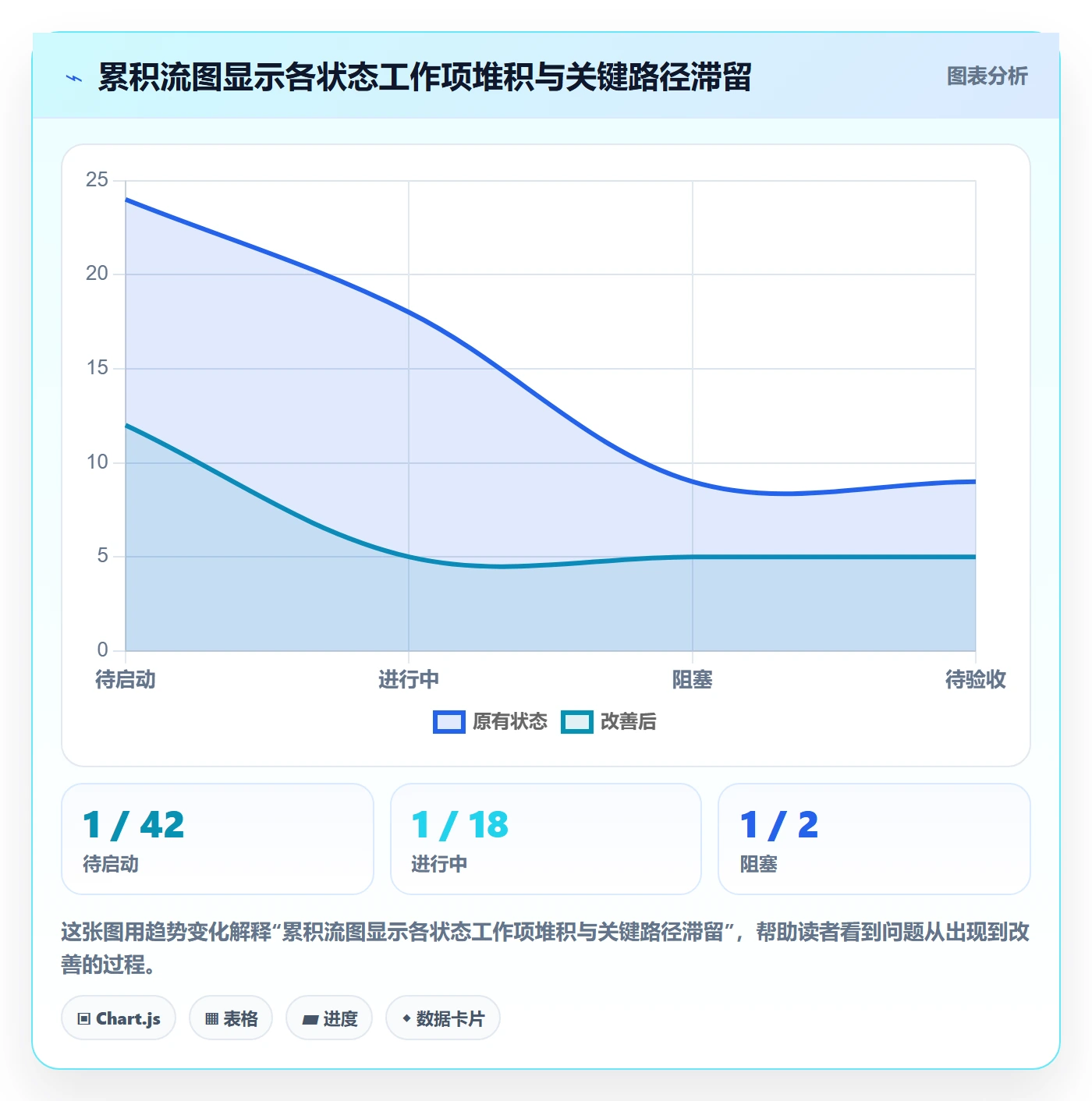

阻塞项平均停留时长 约 11 天 约 4 天 下降约 64%
外部依赖登记覆盖率 约 28% 约 87% 提升约 59 个百分点
里程碑按期达成率 约 62% 约 79% 提升约 17 个百分点

我要特别提醒一点:“偏差平均发现滞后”这个指标,比“按期达成率”更能说明体系有没有生效。按期达成率受太多外部因素影响,而发现滞后时间几乎完全取决于跟踪机制本身的设计质量。如果这个数字不降,说明跟踪还停留在形式上。

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

六、不同情况下的行动建议

方法是一样的,但落地的第一步差别很大。下面按团队规模分四类给出建议,你可以直接对照自己的情况。

1. 十人以内的小型实施团队

这个规模不要搞体系,搞体系就是在给自己加负担。我建议只做三件事:把工作项颗粒度定在一周产物级别、每周做一次剩余工作量重估、把外部依赖写在白板或共享表格上并指定对接人。

工具上用一个能承载工作项状态和剩余工作量的平台就够了,不需要复杂报表。这个阶段最该投资的是项目经理对现场的判断力,不是流程文档。

2. 三十到一百人的交付组织

这个规模是分水岭。人一多,靠个人记忆和线下同步就会开始丢信息,必须建立标准化的三层口径和依赖台账。

建议先做状态机收敛,把状态数量压到七个以内,再推行完成定义。报表先配三张:剩余工作量趋势、阻塞项停留时长、外部依赖到期表。这三张能覆盖大部分日常判断。

这个阶段最容易犯的错是一次性上线太多规则。我的经验是一次只加一条新规则,跑顺了再加下一条,因为团队的遵守带宽是有限的。

3. 一百人以上、多项目并行的交付组织

这个规模下,问题从“单项目跟踪”变成“跨项目的资源与节奏协同”。个人建议先解决两件事:统一的工作项类型和状态机,以及跨项目共享的人力视图。

这个阶段可以认真考虑 PingCode 这类面向中大型组织的平台,它在多项目视图、权限分层和报表定制上的成熟度,能省掉大量自建成本。同时因为支持私有化部署,对于数据边界要求严格的客户更容易通过合规审查。

跨项目协同的关键指标我会选两个:一是关键资源在多项目间的分配占比,二是各项目的里程碑达成率分布。前者看产能配置,后者看交付稳定性。

4. 强合规与私有化场景

如果客户或行业监管明确要求数据本地化,那么工具选型的第一约束就是部署方式,其他都是次要的。这个场景下需要额外确认三件事:迁移方案的完整性、权限模型的细粒度、审计日志的可导出性。

我参与过的一次替换,前身是海外平台的存量数据,迁移过程中 PingCode 对工作项类型和状态的映射支持比较完整,但真正的保障来自我们提前做的映射表梳理和三方数据核对。工具能提供能力,落地质量还是靠人把控。

七、不同情况下的取舍

任何跟踪体系都有代价,我必须把这几组取舍讲清楚,否则你会在推行过程中被反噬。

1. 跟踪粒度与管理开销

粒度越细,可见性越高,但更新成本上升得更快。这里不是线性关系,而是过了某个点之后急剧恶化。

我的经验阈值是:如果团队每周花在更新状态和填写字段上的时间超过总工时的 5%,就说明粒度太细了。跟踪是为了让项目更可控,不是为了让人更忙。

2. 工具统一与团队自治

统一到一个平台,好处是数据可汇总、口径一致、迁移成本一次性付清;代价是灵活性下降,不同项目类型的特殊需求很难完全满足。

我倾向于统一平台加少量例外:核心项目必须统一,探索性、临时性的工作在统一平台上用简化流程承载,不另外开工具。多地开花的工具格局在百人以上组织里几乎必然导致数据割裂。

3. 提前预警与假警报

这是最难的一组取舍。预警阈值定得松,风险来得太晚;定得紧,团队会被大量假警报训练到麻木,最后对任何预警都不再反应。

我的做法是给阈值设一个观察期:新规则上线后前四周只记录、不追责,用这四周的数据看误报率,再决定阈值是收紧还是放宽。同时把预警分为提示级和升级级,只有真正影响关键路径的才触发升级。

4. 客户可见与内部真实

实施项目往往需要向客户汇报进度,这就产生一个张力:内部真实状态可能不好看,客户视图要不要同步反映。

我的立场很明确:对客户的汇报口径可以简化,但不可以美化结构性风险。依赖未满足、数据质量有问题,这些必须让客户看到,因为解决它们需要客户的配合。反过来,团队内部的资源紧张、人员调整这类信息,没有必要进入客户视图。

取舍维度 偏保守的做法 偏激进的做法 我的建议场景
跟踪粒度 周粒度、按产物定义完成 日粒度、按任务条数统计 几乎全部场景选保守,除短期攻坚阶段
工具策略 统一平台、简化流程 多工具并行、各自最优 百人以上选统一,小团队可灵活
预警阈值 先观察四周再定阈值 直接按经验设定并追责 新机制上线初期选保守
客户视图 结构性风险全部同步 只报好消息、内部消化 所有涉及外部依赖的项目选保守

追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程

八、下一步:一条十四天的落地路径

如果你认同上面的判断,我建议不要一次性重构整个体系,而是用两周时间做一次小范围验证。下面这条路径是我实际用过几次的版本,改动成本可控,且能在两周内看到信号。

  1. 第 1 至 2 天:选一个正在进行的项目,把当前所有工作项的状态梳理一遍,统计各状态的滞留时长,找出滞留最长的十个工作项。
  2. 第 3 至 4 天:把这十个工作项拆到“一周内可产生可验证产物”的粒度,为每个写清交付物、验收人、验收方式、证据位置。
  3. 第 5 天:建立外部依赖台账,把所有需要客户或第三方配合的事项登记进去,逐条指定对接人和期望满足时间。
  4. 第 6 至 7 天:在工具里配置触发规则,至少配两条:关键路径滞留超阈值、依赖逾期。
  5. 第 8 至 11 天:运行一个完整周期,只记录不追责,观察误报率和团队填写意愿。
  6. 第 12 至 13 天:核对三个数字,任务完成度与待验收完成度的差值、阻塞项平均停留时长、依赖登记覆盖率。
  7. 第 14 天:根据观察结果调整阈值和字段要求,再决定是否推广到其他项目。

这条路径里最关键的是第 8 至 11 天那段“只记录不追责”。如果新机制一上线就用来追责,团队会在两周内学会怎么让新机制看起来正常运转。那时候你收获的是一套更精致的数据幻觉,比原来的 Excel 还危险。

回到最初那个 95% 的项目。它真正的问题不是团队不努力,而是整个组织在两周里没有任何一个环节,能够把“还剩多少”这件事真实地说出口。进度跟踪的全部意义,就是让这句话有地方说、有人听、有机制响应。

所以下一步不需要很复杂。挑一个正在进行的项目,今天就把它的外部依赖登记出来,明天开始把剩余工作量的重估加进周会。两周之后你会拿到一个数字,偏差被发现的滞后天数。这个数字降下来了,你的跟踪体系就真的在起作用了。

常见问题解答(FAQ)

1. 实施团队做进度跟踪,最该盯住的几个核心指标是什么?

我们团队以前每天在群里刷进度,结果到了周会还是说不清项目到底健康不健康,领导一问就心虚。我也试过把能想到的字段全塞进某项目管理工具,最后没人愿意更新。我就想知道,进度跟踪到底抓哪几个指标才算抓到了点子上?

建议只锁定四类指标,不要贪多。第一类是里程碑达成率,按计划里程碑的完成时间对比基线,偏差超过3个工作日就要预警;第二类是任务燃尽趋势,看剩余工作量曲线是否收敛,连续两次迭代上扬说明范围在偷偷膨胀;第三类是阻塞时长中位数,单个阻塞超过48小时必须升级;

第四类是需求变更率,迭代内新增需求超过原计划20%就要重新评估排期。判断依据是:这四类指标分别对应计划、执行、风险和范围,覆盖了实施项目失控的绝大多数原因,其余指标可以放到复盘时再看,不必进入日常跟踪面板。

2. 分布式实施团队怎么让进度数据保持真实,而不是靠人肉催更?

我们是跨区域交付,有的顾问在客户现场,有的在后方支持,每天让每个人手动填进度,填着填着就变成走过场。我自己也当过执行人,知道被催着更新状态有多烦。所以特别想知道,怎么设计机制让数据自动流出来,而不是靠项目经理天天追着问?

核心思路是把进度更新嵌进工作动作里,而不是当成额外动作。可执行做法有三步:第一,把任务状态变更绑定到代码提交、文档产出、客户确认邮件等客观事件上,让某项目管理平台通过集成自动流转状态,而不是靠人手动点;第二,每日站会只讨论偏差和阻塞,不再逐条汇报做了什么,汇报信息从系统里提前同步;

第三,设置更新时效要求,比如24小时内未更新的任务自动标黄并通知负责人。判断依据是:当更新成本趋近于零、且不更新会立刻暴露时,数据真实度会显著提升。经验上这套机制能让项目经理每天的催更时间从两小时压缩到二十分钟以内。

3. 进度跟踪做到什么颗粒度才合适,太细和太粗分别会出什么问题?

我们踩过两个极端:一开始任务拆到半天一个,结果维护成本比干活还高;后来干脆只按周报,结果问题总是最后一周才爆发。我现在特别纠结,颗粒度到底该怎么定,是不是不同阶段要用不同标准?

颗粒度应该按任务时长和风险等级动态调整,而不是一刀切。可执行口径是:单个任务的工作量控制在8到40小时之间,超过40小时的必须继续拆分,低于8小时的合并或放进子清单不单独跟踪;高风险任务(比如涉及客户核心系统切换、第三方接口联调)单独降到4小时颗粒度并加设检查点。

太细的问题是管理开销吃掉执行时间,经验值上任务数超过人均每日5条,更新质量就会明显下降;太粗的问题是偏差发现太晚,一旦周维度才发现延期,可挽回的余地通常只剩压缩测试时间。判断依据是:跟踪的目的不是记录一切,而是在偏差还来得及纠正时发现它。

核心关键词

读者评论

梁
梁晓彤

三层口径这个说法确实戳到痛点了。我们团队之前就是任务状态全部标绿,结果客户验收时才发现一堆东西根本没过。但实际操作中客户验收完成度很难按周更新,客户不会配合你每周签字,这块有没有更落地的做法?

韦
韦亦辰

外部依赖建账这条我深有体会。之前一个项目卡在客户网络审批上整整三周,周报里就写了句‘待客户配合’,没人当回事。后来把这条单独拉出来设了负责人和截止日期,第二天就推进了。但问题是外部依赖的负责人往往不在自己团队里,逾期升级的力度很难把握。

文章包含AI辅助创作:追踪管理指南:实施团队如何做好进度跟踪,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422638

赞 (0)
飞飞飞飞
跟踪最佳实践:实施团队进度跟踪流程优化,常见问题
上一篇 1小时前
进度跟踪如何做好更新记录?实施团队效率提升与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
