去年第三季度,我接手了一个让我印象很深的复盘请求:一支 47 人的研发团队,用了市面上某款主流项目管理工具整整 11 个月,迭代看板上的卡片流转率高达 89%,但版本交付准时率只有 52%。更扎心的是,团队负责人告诉我,他们每周的进度例会要开 90 分钟,会上争论最多的问题是"这张卡片到底算不算做完了"。工具买了、流程图贴了、周会开了,进度跟踪却依然靠"拍脑袋 + 追问 + 群里催"。
这不是工具的失败,而是落地方案的失败,绝大多数团队把"进度跟踪"当成一个工具配置问题,而它本质上是一个动态机制设计问题。
一、核心结论:进度跟踪的落地点不在工具,而在"动态校准机制"
先把结论摆在前面,后面所有内容都围绕它展开:研发团队的进度跟踪能否真正落地,取决于团队是否建立了一套"动态校准机制",而不是取决于用了哪款工具、画了多少张燃尽图。所谓动态校准,是指团队能够在需求变更、人员波动、依赖阻塞、优先级调整等扰动发生时,用固定的节律和明确的信号,重新对齐"计划进度"与"实际进度"之间的偏差,并在偏差超过阈值时触发决策。
我复盘过 30 多个研发团队(规模从 15 人到 400 人不等)的进度跟踪实践,一个稳定的规律是:进度跟踪的失效,80% 发生在"信号采集"和"偏差决策"这两个环节,只有不到 20% 发生在"工具功能"环节。换句话说,换工具解决不了进度跟踪问题,因为工具解决的是"数据展示",而落地需要解决的是"数据如何变成行动"。
基于这个判断,我给出研发团队进度跟踪落地的三条核心原则:
- 信号层原则:进度信号必须来自工作项的客观状态变化,而不是人的主观汇报。凡是需要"填表"才能产生的进度数据,三个月内必然失真。
- 节律层原则:进度校准必须有固定的时间节律(日/周/迭代),且节律的粒度要和决策粒度匹配。日站会解决的是"今天有没有阻塞",不是"这个版本能不能按时发"。
- 决策层原则:每一次进度校准都必须能输出一个决策动作,继续、调整范围、加资源、延期、砍需求。没有决策输出的进度会,就是浪费 90 分钟。
这三条原则听起来抽象,但在具体案例里会变得非常具体。下面我从一个真实场景切入,拆解为什么大多数团队的进度跟踪落地会失败。
二、背景与真实场景:一个 47 人团队的进度跟踪困境
1. 团队背景与初始状态
这支团队是一家做企业级 SaaS 的公司,研发团队 47 人,分为 4 个特性小组(每组 8-12 人)和 1 个平台组。产品迭代节奏是双周一个 Sprint,季度一个大版本。团队用的是某项目管理工具,看板、燃尽图、甘特图、工时登记全部开启了。
表面上看,这是一支"进度跟踪做得很规范"的团队。但实际调研后,我发现了几个关键问题:
- 卡片状态失真:开发人员为了"看板好看",会在实际没完成时就把卡片拖到"待测试",导致测试环节积压,进度信号滞后 3-5 天。
- 工时数据没人看:团队要求每天登记工时,但实际填写率只有 41%,且大部分是周五补填的估算值。
- 进度会变成汇报会:周会 90 分钟,60 分钟在逐个小组汇报"做了什么",只有 30 分钟在讨论"卡在哪、怎么办"。
- 跨组依赖无人跟踪:平台组的接口交付延迟,直接导致 3 个特性组的任务阻塞,但这个依赖关系没有在任何看板上显式呈现。
2. 问题爆发的触发点
真正让团队决定重构进度跟踪机制的,是一次大版本延期。原计划 6 周交付的版本,实际用了 11 周,延期 5 周。复盘时发现,延期不是因为某个大难题,而是 5 个小问题叠加:一个接口延迟 4 天、一个测试环境冲突 2 天、一个需求变更返工 3 天、一次人员请假、一次第三方依赖延期。每一个单独看都不致命,但没有一个被及时捕捉和上报,最后叠加成了 5 周延期。
这个案例非常典型。我见过的大量研发团队,进度跟踪失效的形式几乎都是这样:不是某个大事故,而是一堆小偏差在系统里"隐身",直到交付日才集中爆发。

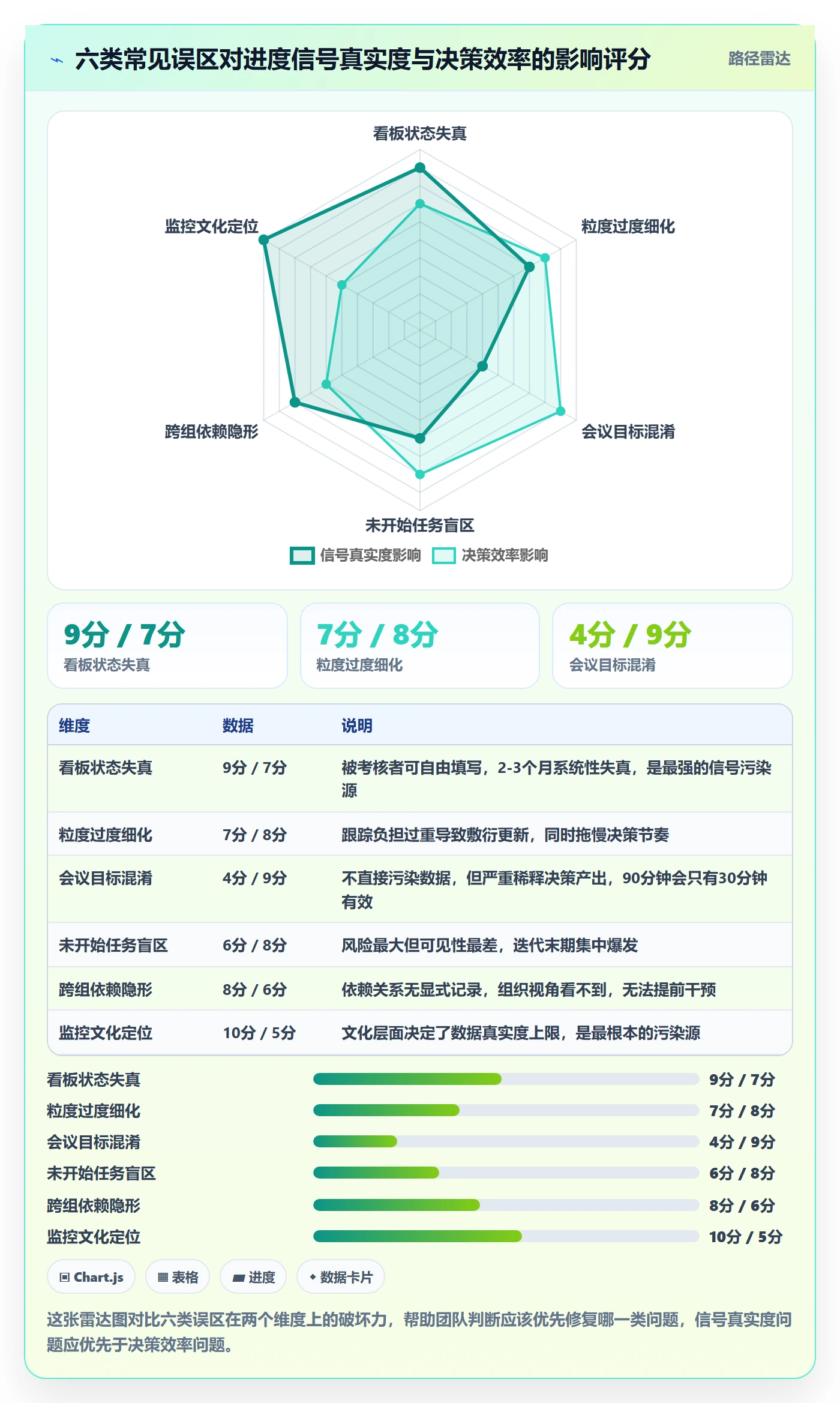

三、常见误区:研发团队进度跟踪落地的六个典型陷阱
在讲正确做法之前,必须先把误区讲透。我在大量团队里反复看到同样的问题,它们有一个共同特征:看起来在做进度跟踪,实际上在制造虚假的安全感。
1. 误区一:把"看板动了"当成"进度可跟踪"
很多团队认为,只要卡片在看板上流动,进度就是可跟踪的。但看板只能反映"状态流转次数",不能反映"状态流转的真实性"。当团队成员有动机让看板"好看"时(比如为了通过考核、为了避免被追问),卡片状态就会失真。
我的判断逻辑是:任何可以由被考核者自由填写的进度信号,都会在 2-3 个月内系统性失真。工时登记、进度百分比、完成度自评,都属于这类信号。真正可靠的进度信号,必须来自难以伪造的客观事件,比如代码提交、构建通过、测试用例执行结果、部署记录。
2. 误区二:进度跟踪的粒度越细越好
我见过一个团队要求每个任务拆到 4 小时以内,每天更新进度。结果是:任务拆解花了大量时间,跟踪负担极重,成员开始敷衍更新。最后进度数据比粗粒度跟踪还不可靠。
进度跟踪的粒度不是越细越好,而是要和"决策粒度"匹配。你实际能做决策的最小单元是什么?如果团队只能以"天"为单位调整资源,那么进度跟踪的粒度就是"天",细化到小时没有决策价值,只会增加噪音。
3. 误区三:用同一个会议解决所有进度问题
日站会、迭代评审、版本进度会,很多团队把它们混成一锅粥。日站会用来同步阻塞,版本进度会用来做范围决策,两者的参与者、频率、输出物完全不同。混在一起,就会出现"日站会开着开着变成版本延期讨论会,一开就是 90 分钟"的情况。
4. 误区四:只跟踪"已完成",不跟踪"未开始"和"进行中"
这是最隐蔽的误区。大多数团队的进度看板对"已完成"和"进行中"展示得很详细,但对"还没开始但已经排入本迭代"的任务缺乏可见性。结果就是:迭代中期看起来一切顺利,迭代末期突然发现一堆任务还没启动,集中爆发。
我的经验是:进度风险最大的区域不是"进行中",而是"已排期但未开始"的任务。这些任务没有负责人跟踪、没有阻塞标记、没有风险预警,却占据了迭代容量的 30%-50%。
5. 误区五:跨组依赖靠"私下沟通"解决
在我调研的团队里,超过 70% 的跨组依赖是靠"两个负责人私聊"解决的,没有任何显式记录。一旦其中一方延期,另一方只能被动等待,而且组织的视角看不到这个依赖关系,也就无法提前干预。
6. 误区六:把进度跟踪当成"监控"而不是"校准"
这是文化层面的误区。如果团队成员感觉进度跟踪是"老板用来考核我的",他们就会本能地美化数据。相反,如果进度跟踪被定位为"帮助团队提前发现问题、共同决策",数据就会更真实。进度跟踪的文化土壤,决定了数据的真实度上限。

四、专业判断逻辑:动态校准机制的四个设计要素
讲完误区,进入正题。我总结的"动态校准机制"包含四个设计要素,它们是层层递进的关系:信号设计 → 节律设计 → 阈值设计 → 决策设计。
1. 信号设计:让进度信号来自客观事件
信号设计的第一原则是去人工化。能做到自动采集的信号,绝不依赖人工填写。具体来说,我建议团队按下面的优先级设计进度信号:
- 代码与构建信号:提交频率、构建成功率、分支合并状态。这些数据从代码仓库和 CI/CD 自动获取,难以伪造。
- 测试信号:测试用例执行数、通过率、回归失败数。从测试管理系统中自动采集。
- 工作项状态信号:卡片状态流转时间戳。注意,状态变更要记录"谁改的、什么时候改的、从什么状态改到什么状态",而不是只看当前状态。
- 依赖与阻塞信号:显式登记的阻塞项和跨组依赖。这一层无法完全自动化,但可以通过结构化的阻塞登记(阻塞原因、责任人、期望解决时间)降低失真。
- 人工补充信号:工时、自评进度等。这一层只做参考,不做决策依据。
很多团队的问题在于把这个优先级搞反了:过度依赖第 5 层(工时登记),却对前 4 层的自动信号视而不见。信号层的正确设计,能让团队 80% 的进度数据自动产生,只有 20% 依赖人工。
2. 节律设计:三个节律对应三类决策
我把研发团队的进度校准节律分为三类,每一类对应不同粒度的决策:
| 节律类型 | 频率 | 参与人 | 解决的核心问题 | 输出决策 |
|---|---|---|---|---|
| 阻塞同步 | 每日 15 分钟 | 小组成员 | 今天有没有阻塞,谁能帮忙 | 认领阻塞、结对解决 |
| 迭代校准 | 每周 1 次,30 分钟 | 小组负责人 + PM | 本周实际 vs 计划偏差 | 调整周末工作重点、上报风险 |
| 版本决策 | 每 2 周 1 次,60 分钟 | 全体负责人 + 产品 + 技术负责人 | 版本能否按期交付 | 继续/调范围/加资源/延期 |
关键在于,这三类节律的会议室里不能互相串场。阻塞同步会不讨论版本延期,版本决策会不讨论今天的代码问题。我见过太多团队把这三类会开成一个 120 分钟的大杂烩,最后什么都没决策。

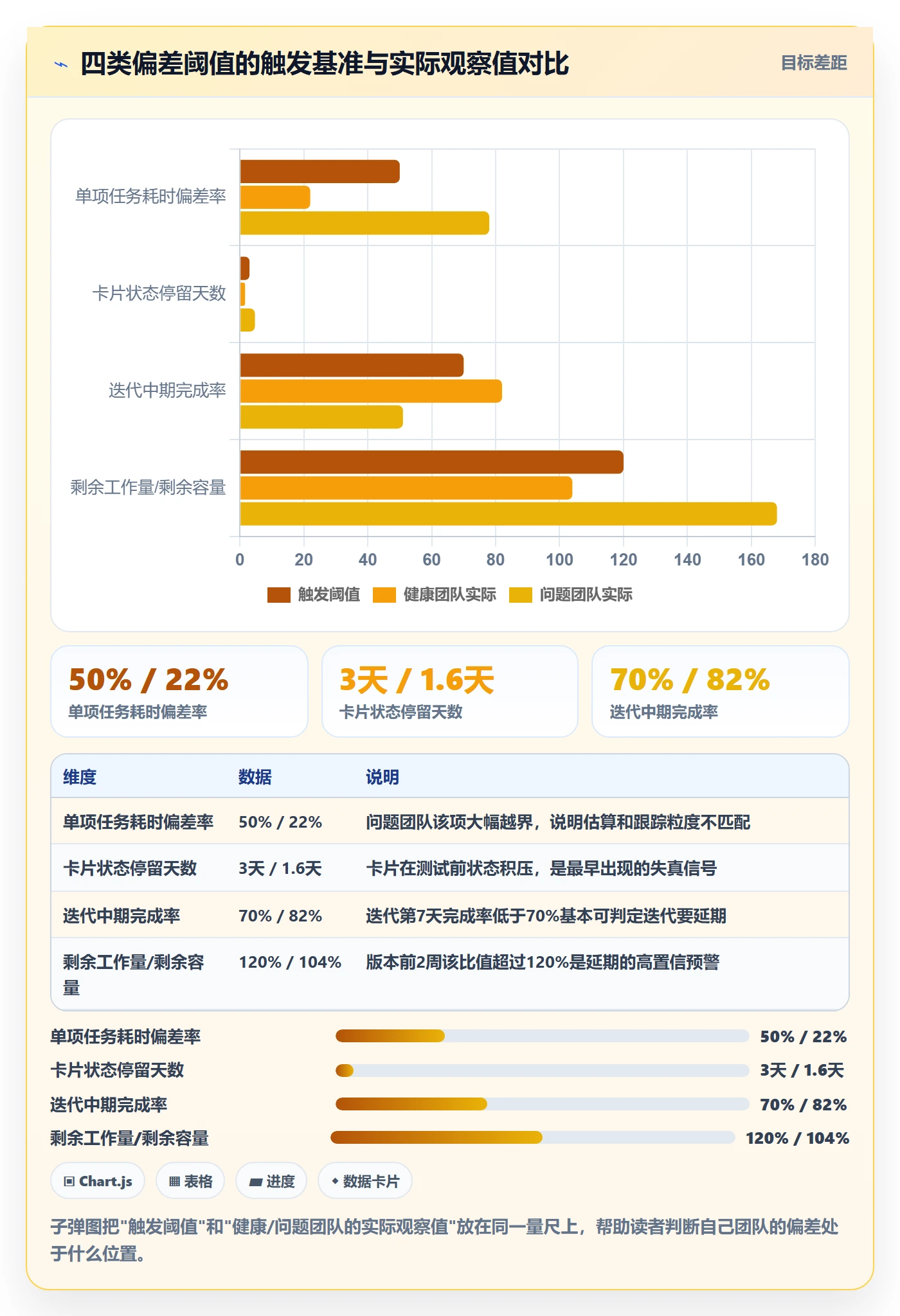

3. 阈值设计:偏差多大才需要升级
动态校准的核心是"偏差触发",而不是"固定开会"。团队需要定义明确的偏差阈值,超过阈值就自动升级。我通常建议的阈值设计如下:
- 单项任务偏差阈值:实际耗时超过预估 50%,或卡片在某一状态停留超过 3 天,触发小组负责人关注。
- 迭代整体偏差阈值:迭代中期(第 7 天)实际完成率低于计划完成率的 70%,触发迭代校准会。
- 版本整体偏差阈值:版本交付前 2 周,剩余工作量超过剩余容量的 120%,触发版本决策会。
- 跨组依赖偏差阈值:任一依赖项的交付日期推迟超过 2 天,自动通知下游负责人和 PM。
阈值设计的意义在于,它把"要不要开会讨论进度"从主观判断变成了规则触发。这样既避免了"天天开会"的过度反应,也避免了"等到出事才开会"的滞后反应。

4. 决策设计:每次校准必须输出一个动作
这是我反复强调的一点:没有决策输出的进度校准,等于没做校准。决策设计的核心是给团队一个"决策菜单",让每次校准会都能从菜单里选一个动作,而不是泛泛地"继续关注"。
我给团队的决策菜单通常包括五个选项:
- 继续:偏差在阈值内,按原计划推进。
- 调整范围:把部分需求移出当前版本,保障核心需求按时交付。
- 加资源:从其他组抽调人力或引入外部支持。
- 延期:明确新的交付日期,并同步给相关方。
- 砍需求:直接放弃某些非核心需求,不再排期。
这个菜单的价值在于,它让团队在情绪化讨论之前,先在"动作层面"看到所有可能。很多进度会开得冗长,就是因为大家在没有决策框架的情况下自由讨论,讨论变成了抱怨。
五、具体案例与数据观察:一套可复用的动态落地方案
下面我用一个更具体的案例,展示动态校准机制如何在真实团队中落地。这个案例的团队规模是 120 人左右,属于中大型研发组织,使用 PingCode 作为项目管理平台。我选择这个案例,是因为它的规模和工具配置在中大型企业里非常有代表性。
1. 案例背景与工具配置
这是我参与顾问的一家中型软件公司,研发团队约 120 人,分为 8 个特性小组 + 1 个平台组。他们之前的问题和前面 47 人团队类似:进度信号失真、依赖隐形、会议效率低。他们选择 PingCode 作为项目管理平台,主要看中三点:一是支持私有化部署,符合公司数据安全要求;二是对中大型组织的多团队协同支持较好;三是支持从 Jira 平滑迁移,团队原有的工作项数据可以保留。
需要说明的是,工具只是载体。这个案例真正的价值在于他们在 PingCode 之上搭建的"动态校准机制",而不是工具本身。下面我按落地步骤展开。

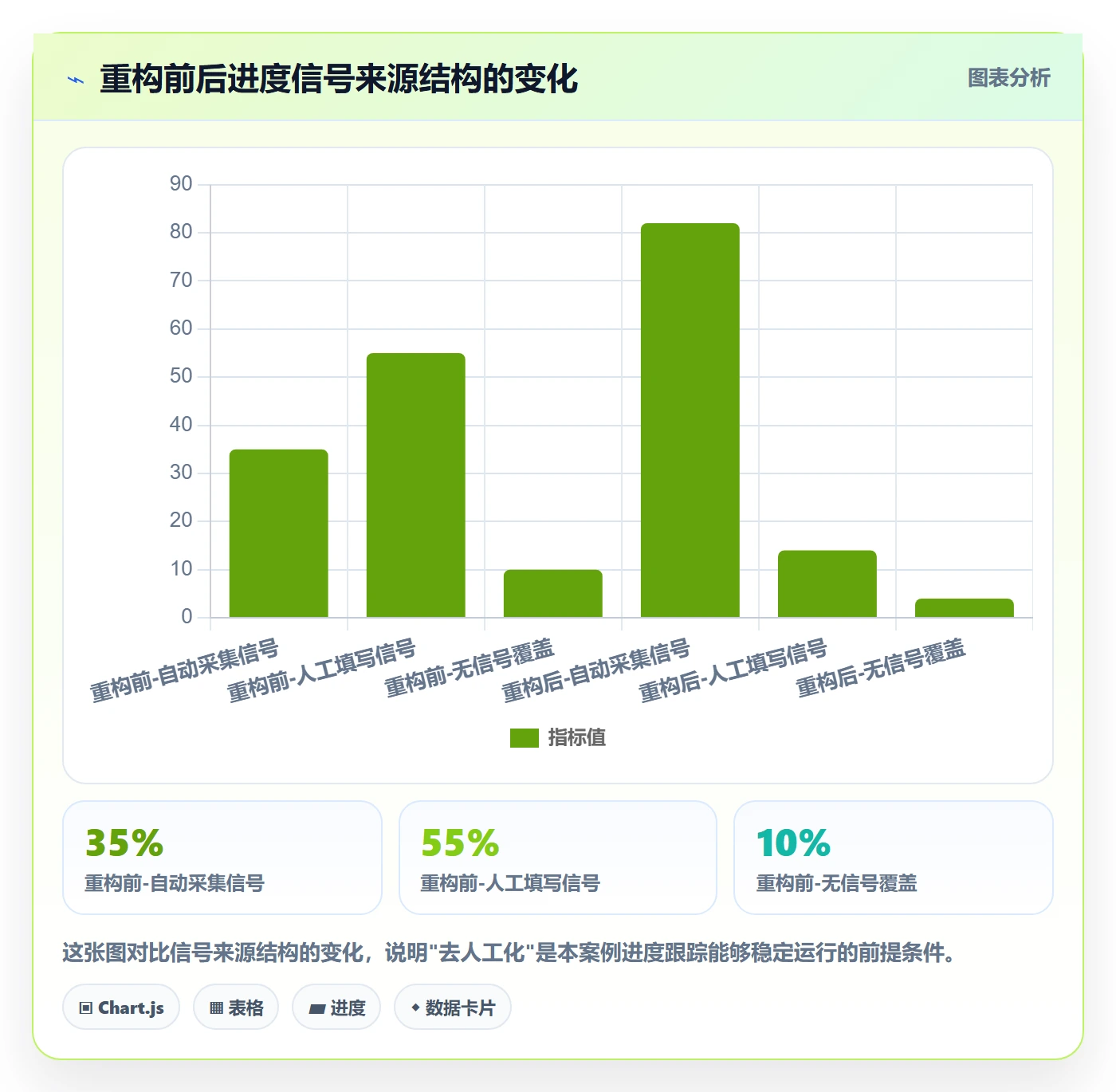

2. 落地步骤一:重构进度信号来源
他们做的第一件事,是把进度信号从"人工填写"迁移到"自动采集"。具体做法是:
- 把所有代码提交、构建、部署状态通过集成自动关联到对应工作项。
- 把测试用例执行结果自动回写到工作项的测试状态。
- 保留工时登记,但明确工时只用于事后分析,不作为进度决策依据。
- 引入"阻塞登记"功能,任何阻塞必须填写阻塞原因、责任人和期望解决时间,无法空着提交。
实施 6 周后,进度数据的"自动产生比例"从原来的 35% 提升到 82%。更关键的是,团队成员不再需要花时间"填进度",而是让进度从工作中自然产生。

3. 落地步骤二:定义三层校准节律
他们按我前面讲的三个节律,重新设计了会议结构:
- 每日阻塞同步(15 分钟):只讨论今天是否有阻塞,阻塞的解决归属谁。不讨论版本进度。
- 每周迭代校准(30 分钟):组内负责人 + PM,看本周实际 vs 计划的偏差,偏差超阈值就上报。
- 双周版本决策(60 分钟):所有负责人 + 产品 + 技术负责人,只看整体偏差和跨组依赖,输出五个决策动作之一。
实施后,周会的平均时长从 90 分钟降到 45 分钟(30 分钟迭代校准 + 15 分钟阻塞同步平摊),而决策产出反而增加了。团队负责人给的原话是:"以前开会是在争论进度是不是真的,现在开会是直接看数据然后做决定。"
4. 落地步骤三:跨组依赖显式化
这个团队有一类常见问题:特性组依赖平台组提供接口,但接口交付延迟从来不提前预警。他们的解决办法是:
- 所有跨组依赖必须在项目管理平台中登记为一个显式的"依赖工作项"。
- 依赖工作项必须有明确的交付日期、责任人和下游接收人。
- 依赖工作项的日期变更会自动触发下游接收人和 PM 的通知。
- 版本决策会上,所有跨组依赖单独过一遍。
实施 3 个月后,跨组依赖导致的任务阻塞从平均每迭代 12 次降到 4 次,降幅约 67%。

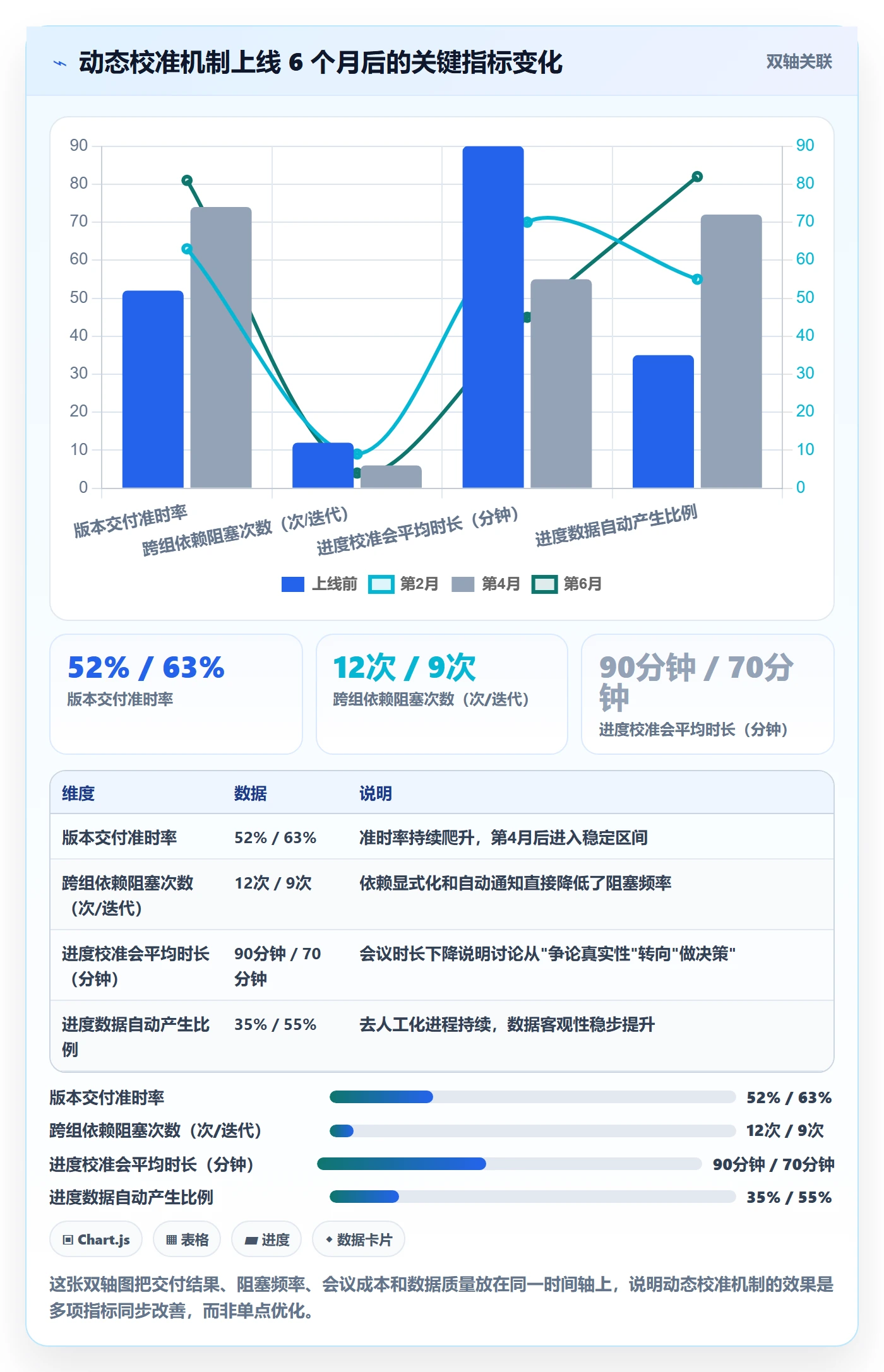

5. 案例中的关键数据观察
下面是这个案例中最值得关注的三组数据,我做了脱敏处理:
| 观察维度 | 上线前 | 上线 6 个月后 | 变化幅度 |
|---|---|---|---|
| 版本交付准时率 | 52% | 81% | +29 个百分点 |
| 进度数据自动产生比例 | 35% | 82% | +47 个百分点 |
| 跨组依赖阻塞次数(每迭代) | 12 次 | 4 次 | -67% |
| 迭代中期完成率(第 7 天) | 51% | 82% | +31 个百分点 |
| 进度校准会平均时长 | 90 分钟 | 45 分钟 | -50% |
需要说明的是,这些数据来自该团队自己的度量系统,统计口径是他们内部定义的,可能与其他团队不完全可比。但趋势本身是清晰的:动态校准机制的落地,带来的是多项指标同步改善,而不是单一指标的孤军突进。
6. 为什么选择支持私有化部署与平滑迁移的平台
回到工具层面。中大型企业(100 人以上组织)在选择项目管理平台时,往往面临两个现实约束:数据安全和历史数据迁移。
数据安全方面,很多中大型企业(尤其是金融、制造、政企类)要求研发数据不能出内网。PingCode 支持私有化部署,这是它在这些行业被大量采用的重要原因之一。如果团队用的是公有云方案,很多合规要求根本无法满足。
迁移方面,我在多个团队里见过"想换平台但不敢换"的情况,因为过去几年积累的工作项、迭代数据、缺陷记录都在旧系统里,迁移一次动辄数月。PingCode 支持从 Jira 平滑迁移,这降低了国产替代的切换成本。我在一个 200 人团队的迁移项目里观察过,完整迁移 + 校验用了约 3 周,比团队预期的 2 个月短很多。
但我要再次强调:工具是必要条件,不是充分条件。同样的平台,在没有动态校准机制的团队里,依然会退化成"卡片搬运工具"。
六、不同情况下的行动建议

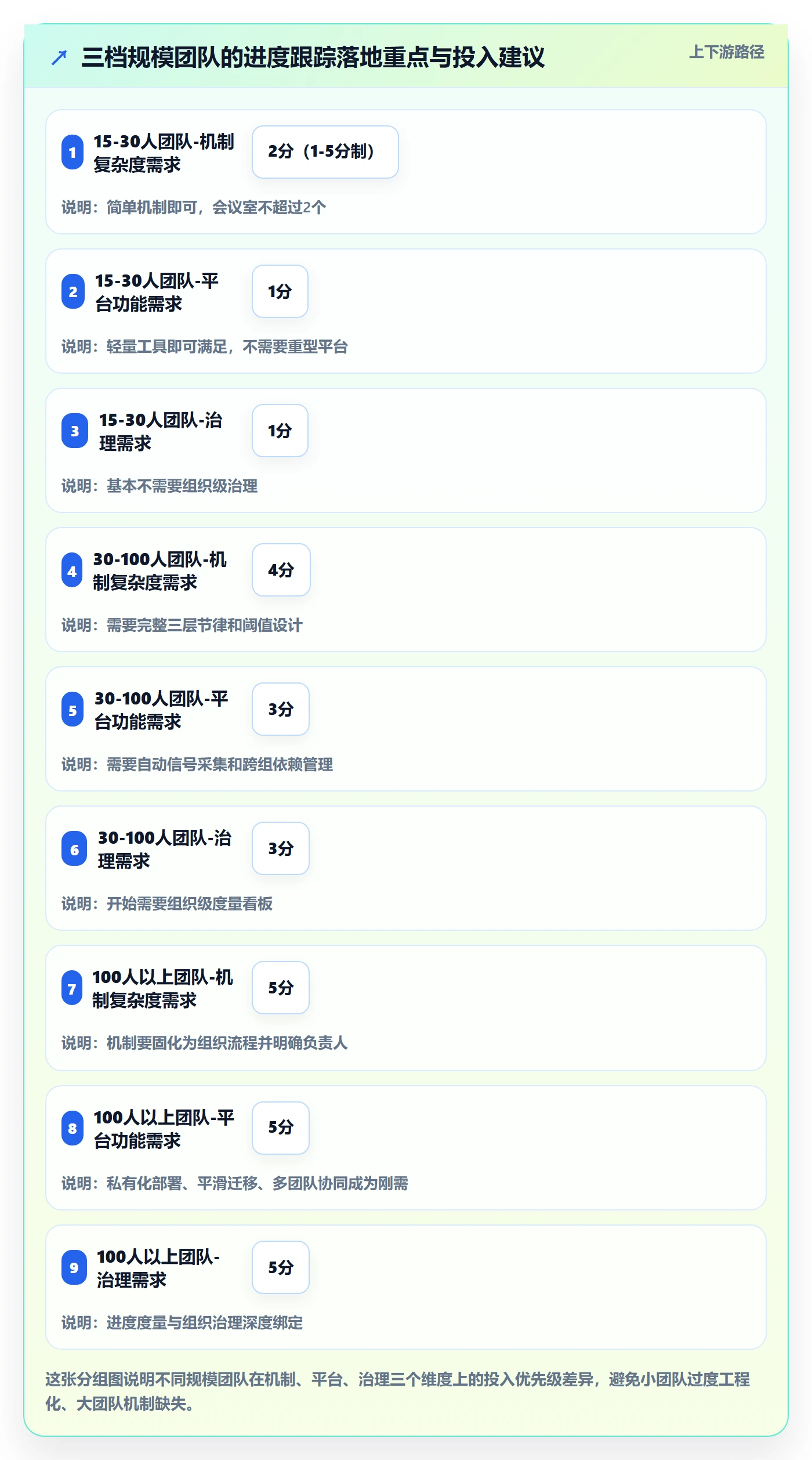

上面讲的是机制和案例,但不同团队的情况差别很大。下面我按团队规模和成熟度,给出分层的行动建议。
1. 15-30 人小团队:从"一个会 + 一个信号"开始
小团队不需要复杂的机制,否则会变成负担。我的建议是:
- 先解决一个信号:把卡片状态流转时间戳记录起来,看看哪张卡片在哪个状态停留最久。
- 先做好一个会:15 分钟的每日阻塞同步,严格只讨论阻塞。
- 不要上工时登记,小团队靠面对面沟通比填表高效得多。
- 工具选择上,轻量优先,不必一步到位上重型平台。
2. 30-100 人中型团队:建立三层节律
这个规模的团队,沟通开始依赖工具,必须建立结构化的节律:
- 完整落地三层节律:每日阻塞同步、每周迭代校准、双周版本决策。
- 开始引入自动信号采集,至少把代码提交和构建状态接进来。
- 显式登记跨组依赖,哪怕初期只是用一个共享文档。
- 开始定义偏差阈值,初期阈值可以宽松,逐步收紧。
3. 100 人以上组织中大型团队:机制 + 平台 + 治理三层并进
这个规模的团队,进度跟踪已经上升为组织治理问题:
- 机制层:三层节律必须固化为组织流程,并明确各层负责人。
- 平台层:选择支持私有化部署、支持平滑迁移的平台,降低合规和切换风险。像 PingCode 这类面向中大型企业和 100 人以上组织的平台,在多团队协同、权限治理、数据安全上有更完整的支持。
- 治理层:把进度跟踪的度量指标纳入组织级的研发效能看板,但注意不要把它直接用于个人考核,否则又会回到"数据失真"的老路。

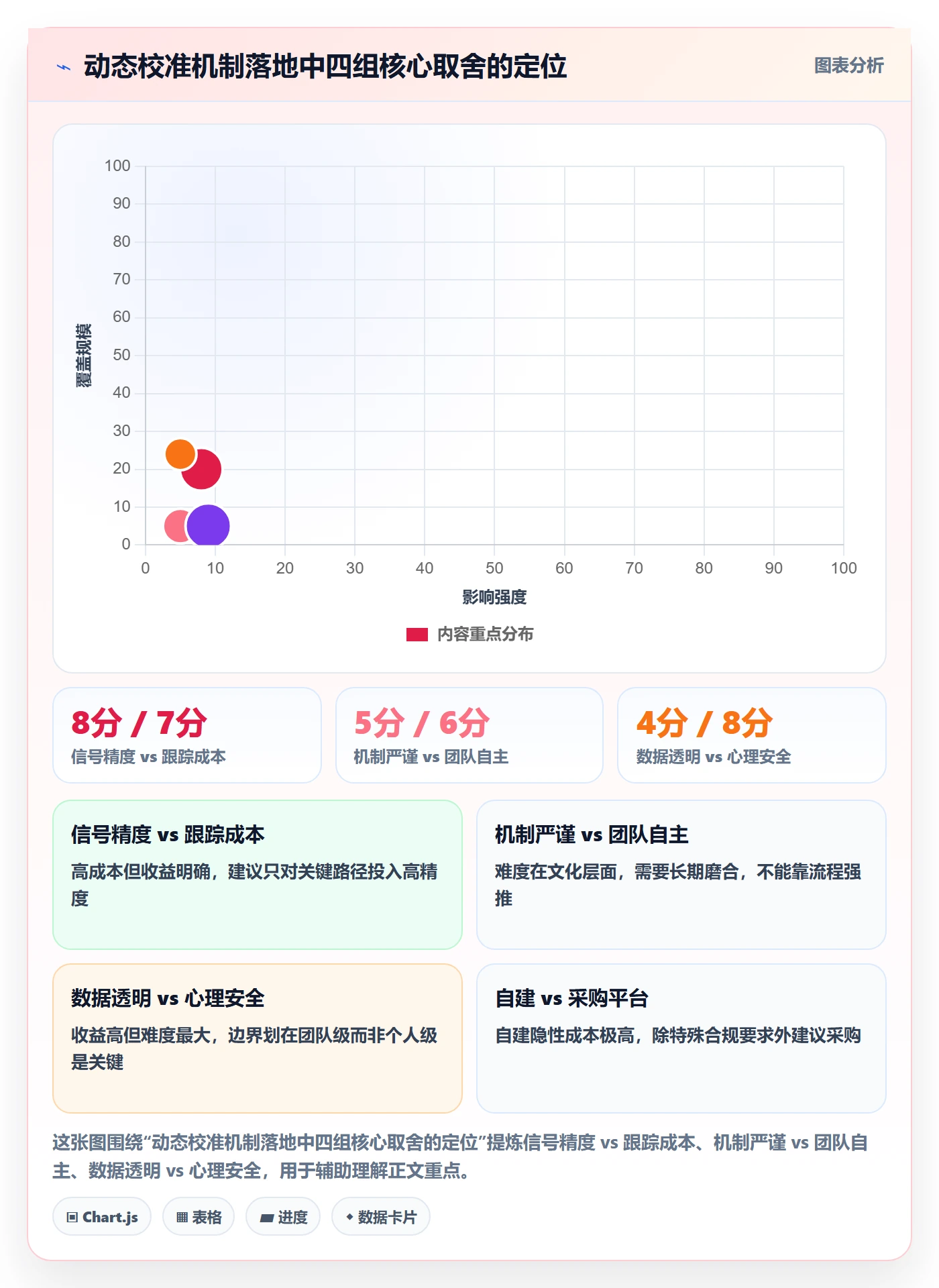

七、不同情况下的取舍
任何方案都有代价,动态校准机制也不例外。这一节我讲清楚几个关键取舍,帮助你在落地时做出清醒的选择。
1. 取舍一:信号精度 vs 跟踪成本
信号越精确,跟踪成本越高。你不可能既要每个任务精确到小时,又要团队零负担。我的建议是:只在关键路径上追求高精度,非关键路径用粗粒度即可。一个版本里真正决定成败的往往是 20% 的关键任务,把跟踪资源集中在这 20% 上,收益远高于全面铺开。
2. 取舍二:机制严谨性 vs 团队自主性
过于严谨的机制会压制团队自主性,让成员感觉被管制。过于宽松的机制又会失去校准能力。我的经验法则是:机制约束"信息必须产生",但不约束"信息如何产生"。比如你可以要求所有阻塞必须登记,但怎么登记、用什么字段,可以交给团队自己决定。
3. 取舍三:数据透明 vs 心理安全
数据越透明,团队越容易暴露问题,但也越容易产生"被监控"的不适感。这是最难平衡的取舍。我的判断是:透明度的边界应该划在"团队级"而不是"个人级"。进度数据在团队内可见,用于协作;但不应该直接导出个人进度排名用于考核。一旦跨过这条线,数据真实度会迅速崩塌。
4. 取舍四:自建 vs 采购平台
有些中大型团队会考虑自建进度跟踪系统。我的判断是:除非团队有非常特殊的合规或流程要求,否则采购成熟平台 + 自定义配置是更优解。自建系统的隐性成本极高,开发、维护、集成、迁移,每一项都比想象中贵。而成熟平台(如支持私有化部署的国产方案)已经在多团队协同、权限治理上做了大量打磨,自建很难在短期追上。

八、总结:进度跟踪的落地,本质是让偏差"显形"并触发决策
写到这里,我想把整篇文章的核心观点再收一遍。研发团队的进度跟踪之所以难落地,不是因为工具不够好,也不是因为团队不努力,而是因为大多数团队把"进度跟踪"理解成了"进度展示"。展示是静态的,跟踪是动态的;展示是把数据放上墙,跟踪是让偏差显形并触发决策。
动态校准机制的四个要素,信号设计、节律设计、阈值设计、决策设计,共同构成了一条从"数据产生"到"决策输出"的完整链路。任何一环缺失,进度跟踪都会退化成形式主义。
我在这篇文章里刻意用了很多具体数字和案例,不是为了证明某个工具的优越,而是想说明一个判断:进度跟踪落地的分水岭,不在于你买了什么工具,而在于你的团队有没有能力在偏差出现的第一时间看到它、讨论它、并为它做出一个明确的决定。
最后给一个可操作的建议:不要在读完这篇文章后立刻去重构整个机制。先从最小的动作开始,这周先做一件事,把团队所有工作项的"状态停留时长"跑出来,看看哪张卡片卡了最久。当你第一次直观看到"原来这张卡片在测试前停了 8 天"时,你会对进度跟踪这件事产生完全不同的理解。剩下的机制,可以一步步搭起来。
进度跟踪的落地,从来不是一次性的工程,而是一场持续校准的练习。先让偏差显形,再让决策跟上,机制会在实践中自然长出来。
常见问题解答(FAQ)
1. 研发团队进度跟踪从哪些维度落地才算有效?
我们团队十来个人,以前每天早上站会,后来人多了站会变成念流水账,我就想是不是该换个方式。但又怕搞一堆指标最后没人看,所以一直纠结进度跟踪到底该盯哪几个维度。
建议用四个维度闭环:任务维度看每个需求的状态流转(待开发/开发中/待测试/已完成)和阻塞标记;时间维度看计划完成日与实际完成日的偏差天数;质量维度看提测打回次数和缺陷重开率;人力维度看每人并行任务数和负载饱和度。判断有效的标准是:任意一个延期需求,你能在30秒内定位到卡在谁、卡了几天、原因是什么。
达不到这个标准,说明维度选多了或数据没落到工具里,而不是人不够努力。上线第一周先只跑任务和时间两个维度,稳定后再加质量和人力。
2. 小团队没有专职PM,进度跟踪怎么落地不增加管理成本?
我们是个8人研发小组,没有项目经理,平时都是技术负责人兼着盯进度。之前试过用表格每周更新,坚持了三周就荒废了,大家都觉得填表是额外负担。我想知道有没有不靠专人盯也能跑起来的办法。
核心原则是把跟踪动作嵌进研发日常动作里,而不是新增动作。具体做法:一是把任务状态变更绑定到代码提交和构建事件,开发者提交时关联任务编号,状态自动流转,人不用手动改;二是把每日同步从口头站会改成异步文字更新,每人只写三行,昨天完成什么、今天做什么、有没有阻塞,限定5分钟内发完;
三是每周只做一次15分钟的进度校准会,只讨论偏差超过2天的任务。管理成本高的根因通常是要求填的字段太多,字段超过5个就会开始造假数据。先砍到3个必填字段,跑一个月再评估。
3. 进度数据和实际严重不符,怎么判断是工具问题还是流程问题?
我们用的某项目管理工具,看板上显示完成80%,但实际能演示的功能不到一半。老板拿着工具里的报表问我进度,我都不敢直接回答。我怀疑要么是大家状态更新不及时,要么是流程本身有问题。
先用一周做交叉验证:随机抽10个标记为已完成的任务,逐个走查是否真的满足完成定义(代码合并、自测通过、可演示)。如果超过3个不满足,是完成定义缺失的问题,不是工具问题。修复方式是在工具里把完成状态拆成待测试、测试中、已完成三个子状态,并规定只有测试通过才能进入已完成。
如果抽查基本都满足,那就是状态更新延迟,解决方式是设置自动提醒,任务超过48小时未变更状态就推送给负责人和其主管。判断口径建议统一为:完成度等于已通过测试的任务数除以总任务数,不用人工填报的百分比。
4. 动态落地方案跑了一个月效果不好,该调整还是该换工具?
我们照着网上案例搭了一套进度跟踪流程,工具也配了自动化规则,但一个月下来感觉没什么用,周报还是要手动整理,延期还是照样延期。现在纠结是继续调流程,还是干脆换一个项目管理平台。
先做归因再决定,别急着换工具。把过去一个月的延期任务拉出来分类:如果超过60%的延期原因是需求变更或依赖外部团队,那是流程边界问题,换工具没用,要做的是建立变更评审和跨团队对齐机制;如果超过60%是任务颗粒度太大导致无法跟踪,那是拆解规范问题,规定单个任务不超过2人天即可改善;
只有当你发现现有工具确实无法支撑你要的自动化规则、无法导出你需要的数据口径时,才考虑换平台。调整周期建议给足两个月,第一个月收集数据,第二个月根据数据改规则。一个月就下结论,通常是把磨合期问题误判成了方案问题。
核心关键词
文章包含AI辅助创作:动态落地方案:研发团队开展进度跟踪的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422226
读者评论
我们团队也是卡片流转率很高但准时交付很差,看完感觉问题确实出在信号采集上。不过阈值那部分我有点疑问,比如实际耗时超预估50%就触发关注,可我们前期估点本身就很不准,这个阈值设了也是天天报警。感觉得先把估点准确度提上来,阈值才有意义。
跨组依赖靠私下沟通这个太真实了,我们平台组和业务组之间就是这样,接口延迟了业务组只能干等。但说实话,靠流程规范未必能解决,因为谁也不想主动暴露自己delay。有没有可能把依赖登记和排期直接绑在一起,不登记就排不进迭代?
迭代中期完成率低于70%触发校准会,这个思路挺好,但我担心反而逼着大家中期疯狂拖卡片到完成。任何指标一旦和会议或考核挂钩,都会被博弈。文章说信号要来自客观事件,可状态流转本身也是人点的,怎么保证不被操作,这块没太讲清楚。
