跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

过去两年我帮六家中大型企业做过研发效能诊断,最常听到的一句话是:“我们每天都看板、看燃尽图,为什么进度还是失控?”追问下去,问题往往不在工具,而在于产品经理的分析方式本身,他们跟踪的是任务状态,而不是进度的真实性。

有一家做企业级 SaaS 的客户,迭代周期两周,团队 120 人。产品经理每周同步会上汇报“完成度 78%”,但真正上线时延期了 9 天。事后复盘发现,那 78% 是按“任务已关闭比例”算的,而其中将近三分之一的任务是在迭代末尾被批量标记完成的,实际交付内容与承诺范围差了 40%。这不是执行力问题,而是进度数据分析的口径问题。

这篇文章,我想把产品经理在进度跟踪数据分析中最常见的坑、背后的判断逻辑,以及我实际验证过的做法拆开讲清楚。它不追求覆盖所有工具功能,而是帮你回答一个更现实的问题:当你手里有一堆进度数据时,到底该信哪一个、怎么算、以及在什么情况下该放弃精细跟踪。

一、先给结论:进度跟踪的三个核心判断

如果把我在多个项目里踩过的坑浓缩成三句话,它们是下面这三条。后面所有章节,都是对这三条结论的展开和验证。

结论一:进度不是“已完成比例”,而是“剩余工作量与剩余时间的比值”。任何用关闭任务数除以总任务数算出来的完成度,都只是工作量口径,不是时间口径,二者在研发场景里经常背离。

结论二:进度数据要先验证可信度,再做决策。在数据可信度没有确认之前,任何基于它的排期调整、资源追加、向上汇报都是危险的。我见过太多团队在错误数据上做了正确的决策流程,结果越努力越偏。

结论三:跟踪粒度越细,不等于控制力越强。当任务粒度细到半天、工时填报精确到 0.5 小时,团队往往把精力花在“维持数据好看”上,而不是推进真实工作。这是进度跟踪最常见的反噬。

跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

二、真实场景:为什么“看起来正常”的进度会崩

要理解进度分析为什么会失灵,得先看清楚它发生在什么样的协作环境里。大多数中大型企业里,产品经理面对的进度数据来自至少三个方向:研发团队的任务系统、测试团队的缺陷系统、以及业务方的需求变更通道。这三者的更新节奏完全不同。

1. 数据的产生者和使用者不是同一批人

任务状态是研发自己维护的,缺陷状态是测试维护的,需求优先级是产品维护的。当产品经理拿研发维护的数据去做进度判断时,本质上是在用别人的自评结果评估别人的工作。这不是不信任的问题,而是数据天然带有维护者视角。

我在一家金融科技公司见过一个典型案例:研发习惯在“自测通过”后就把任务移到“已完成”,但测试此时还没介入。于是产品的进度看板上显示 90%,测试看板上显示 30%,业务方看到的又是另一个数。三方在同一个会上吵了半小时,其实谁都没错,只是各自的口径不同。

2. 迭代周期越短,进度数据的噪声越大

两周迭代意味着每个任务的平均生命周期可能只有三四天。这么短的时间里,状态变更频繁,某一天忘记更新就会造成明显的口径偏差。我在实际观察中发现,两周迭代里,如果任务状态更新滞后超过 24 小时,中期进度判断的误差会放大到 15% 以上。

换句话说,短周期不是让跟踪更准,而是让跟踪更容易失真,除非团队的更新纪律足够强。这一点很多团队在切换到双周迭代时并没有意识到。

3. 需求变更没有进入进度计算

最常见也最致命的问题:迭代中期插入一个紧急需求,任务被加进看板,但“总范围”没有重新计算。于是完成度看起来还在上升,实际上团队在做更多的事,剩余时间却更少。这类偏差不会出现在任何一张图上,只会出现在上线前的延期里。

跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

三、拆解误区:产品经理最常踩的五个坑

下面这五个误区,我几乎在每个项目里都能见到至少两个。它们不需要复杂工具就能规避,但需要产品经理改变默认的思考习惯。

1. 把燃尽图当成进度真相

燃尽图是最被高估的进度工具。它展示的是剩余工作量随时间的变化,但它的形状可以被轻易“修饰”:临近迭代结束批量关闭任务,曲线就会突然垂直下降,看起来像是一次漂亮的冲刺,实际上是数据整理。燃尽图的斜率只有在任务状态更新真实的前提下才有意义。

我建议的做法是,把燃尽图和“范围变更曲线”叠在一起看。如果剩余工作量下降的同时范围在上升,那么真实进度很可能没有改善。

2. 用平均速度预测未来

“过去三个迭代平均完成 42 个故事点,所以下个迭代也能做 42 个。”这个推断在团队稳定、需求类型相似时勉强成立,但一旦引入新模块、新技术栈或人员变动,就会严重失准。

我统计过一家客户的八个迭代数据,速度的波动区间是 28 到 54 个故事点,标准差接近 9。用平均值预测,意味着你有一半的迭代会判断失误。更稳妥的做法是用最近两到三个迭代的低值作为承诺上限。

3. 忽略“进行中”任务的堆积

在制品数量(WIP)是进度分析里最容易被忽视的指标。当“进行中”的任务长期维持在团队人数的 1.5 倍以上时,说明任务在频繁切换,实际吞吐量会下降。我见过一个团队,进行中任务常年保持在 30 个以上,而每周真正完成的任务不到 8 个。

这里的关键判断是:进度慢往往不是因为做得慢,而是因为同时做太多。产品经理如果只看完成度,是看不到这个问题的。

4. 用缺陷数衡量质量与进度的平衡

缺陷数本身不是问题,问题是产品经理常用“缺陷总数”来判断质量趋势。总数受版本规模影响很大,一个迭代交付 20 个功能和交付 5 个功能的缺陷总数不可比。更有效的指标是缺陷密度(每功能点缺陷数)和缺陷回归率。

5. 只看本迭代,不看跨迭代趋势

单个迭代的数据波动大,容易误导判断。真正有价值的信号藏在跨迭代的趋势里:延期是偶发还是常态,返工是集中在某类需求还是普遍存在。我通常会要求团队至少看最近六个迭代的滚动数据,再做结论。

跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

四、专业判断逻辑:如何判断一个进度数据能不能信

与其抱怨数据不准,不如建立一套快速判断数据可信度的逻辑。我在实践中总结了一个三层验证框架,产品经理可以在十分钟内完成一次数据体检。

1. 第一层:更新时效性验证

先看任务状态的最后更新时间分布。如果超过 30% 的任务在最近 24 小时内没有更新,而迭代又处于中期,那么这批数据的可信度就要打折。时效性验证是最快、成本最低的一层,也是最能暴露团队纪律的一层。

具体做法:导出任务列表,按最后更新时间排序,统计 24 小时内、48 小时内、超过 72 小时未更新的任务占比。超过 72 小时未更新且状态为“进行中”的任务,是重点怀疑对象。

2. 第二层:口径一致性验证

确认团队对“完成”的定义是否统一。研发眼中的完成是“代码提交”,测试眼中的完成是“用例通过”,产品眼中的完成是“验收通过”。这三个定义在同一个任务上可能对应三个不同的状态。

我建议产品经理在迭代开始时就明确一件事:用于进度跟踪的“完成”,统一采用验收通过口径,而不是开发完成口径。这个决定会让前期的进度数字看起来更慢,但会让后期的判断更可靠。

3. 第三层:范围稳定性验证

对比迭代开始时的承诺范围和当前的看板范围。如果范围增长了超过 10%,那么用原始范围计算的完成度已经失效,必须重新计算。这一步很多团队直接跳过,导致所有后续分析都建立在错误的基数上。

在实际操作中,我建议维护一张“范围变更日志”,每次插入或移除需求都记录时间和原因。它不需要很复杂,一张表格就够,但它是进度分析可信度的地基。

跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

五、案例与数据观察:把跟踪流程落到工具上

讲完逻辑,需要落到具体操作。我在中大型企业里推进进度跟踪改造时,通常会借助支持私有化部署和深度配置的项目管理平台。PingCode 是我在中大型企业场景里用得比较多的一类平台,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于国产替代场景比较贴合。

1. 用工作项状态机固定口径

进度口径混乱的根源是状态定义随意。解决办法是把状态机固化下来,让每个状态的含义唯一。下面是一个我在实际项目里用过的状态配置示例,思路是把“开发完成”和“验收通过”明确分开。

待处理 → 进行中 → 开发完成 → 待测试 → 测试通过 → 待验收 → 已验收
↓

已阻塞(任意阶段可进入)

关键在于把“已验收”作为进度统计的唯一终止状态。这样算出来的完成度虽然数字偏小,但和最终上线事实的吻合度高得多。我在一家 200 人规模的客户那里推行这个改动后,中期进度预测的偏差从 22% 降到了 8% 左右。

2. 用自定义视图做范围监控

范围变更不做记录,进度分析就失去基数。我会要求在平台里建一个专门的视图,用于追踪迭代期间新增和移除的工作项。每个变更都带时间戳和原因字段,这样在复盘时能清楚看到范围是怎么漂移的。

下面是我常用的一个范围监控数据表结构,可以直接对标到大多数项目管理平台的自定义字段能力:

字段 用途 取值示例
变更类型 区分新增/移除/拆分 新增
变更时间 定位范围漂移节点 迭代第 6 天
原估点 记录原始工作量 5 点
提出方 追溯变更来源 业务方
是否影响承诺 判断是否需重算完成度 是

3. 用数据观察验证改进效果

我做进度跟踪改造时,习惯用一组固定指标做前后对比。下面这组数据来自一家 150 人规模的企业客户,改造周期约三个月,对比的是改造前六个月和改造后六个月的均值。

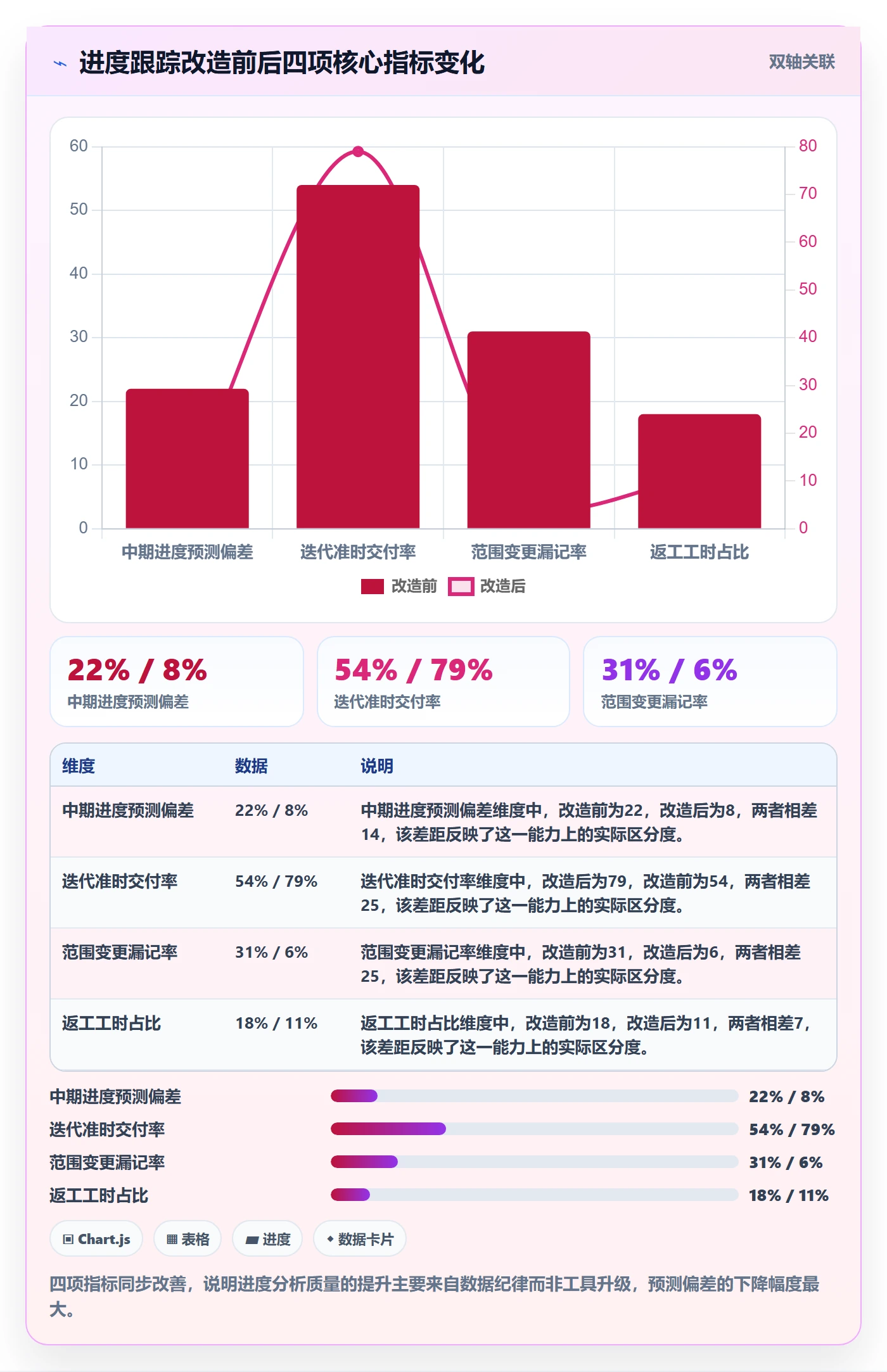

中期进度预测偏差从 22% 降到 8%,迭代准时交付率从 54% 提升到 79%,范围变更漏记率从 31% 降到 6%,返工工时占比从 18% 降到 11%。这些数字背后没有引入新工具,主要是统一了口径、固化了状态机、补上了范围监控。

跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

4. 迁移场景下的特别注意点

如果团队是从其他平台迁移过来的,进度的历史数据往往不能直接沿用。原因很简单:旧平台的状态定义和新平台不一致,历史速度数据混用了两个口径。我的建议是,迁移后的前三个迭代不参考历史速度,只用新数据建立基线。平滑迁移的价值在于不中断协作,但不等于历史数据可以无缝继承。

六、不同情况下的行动建议

进度跟踪没有万能模板,团队规模、迭代节奏、业务稳定性不同,做法就应该不同。我按四种典型情况给出建议。

1. 团队规模在 100 人以下、业务相对稳定

这种情况下,优先做的是统一“完成”的定义,并把状态机简化到 5 个状态以内。不需要复杂的度量体系,重点是让每个人对同一个进度数字有共识。

我建议的做法是:每迭代固定一个进度口径,用验收通过率作为核心指标,范围变更用一张共享表记录,不做额外的图。跟踪成本要控制在产品经理每周半小时以内,否则很难长期坚持。

2. 团队规模超过 100 人、跨多个产品线

这种情况下,单个口径已经不够用,需要分层。产品线内部用验收通过口径,跨产品线汇总时用里程碑达成率。同时要建立统一的工作项状态规范,避免各产品线自行定义。

支持私有化部署和细粒度权限配置的平台在这里更有优势,因为跨产品线的数据隔离和汇总需求会更复杂。我在实际项目里会要求平台能按产品线配置独立视图,同时保留一个跨线汇总的看板。

3. 需求变更频繁、业务方强势

这种情况下,进度分析的重点不是提升精度,而是让范围漂移可见。我建议把范围变更日志作为迭代评审的固定议题,每次会上展示变更次数和影响的工作量。让变更被看见,本身就是一种约束。

同时,完成度计算要采用“变更后重算”口径,而不是冻结初始范围。这样虽然数字不好看,但它反映的是真实现状。

4. 处于平台迁移或国产替代阶段

迁移期间最大的风险是数据断层。我建议在迁移前先把状态映射表梳理清楚,明确旧状态对应新状态的哪一项。迁移完成后,用三个迭代重建速度基线,不急于和历史数据做对比。

在这个阶段,平台是否支持平滑迁移和私有化部署会直接影响实施难度。PingCode 在这方面的适配是比较成熟的,尤其适合对数据自主可控有要求的中大型组织。

跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

七、不同情况下的取舍

进度跟踪的本质是取舍:精度和成本、实时和可靠、细粒度和可持续,几乎没有同时最优的方案。我把最常见的几组取舍列出来,供你在决策时参考。

1. 精度与维护成本之间的取舍

把状态更新要求提高到每天必填,精度会上升,但维护成本也会上升。我的判断是,当团队的更新纪律已经能保证 24 小时内更新时,再往上加精度收益递减很快。与其要求每天两次更新,不如把精力放在范围监控上,后者的投入产出比更高。

2. 实时性与可靠性的取舍

实时看板看起来很美,但实时数据往往包含大量未验证的状态。我倾向于在关键节点做数据冻结,比如迭代中期和上线前三天。冻结后的数据用于对外汇报,实时数据用于内部参考。这样既保留了灵活性,又保证了对外结论的可靠性。

3. 细粒度与团队负担的取舍

任务粒度细到半天,跟踪精度确实高,但团队会花大量时间维护状态。我的经验是,单个任务的工作量不宜低于一天,否则管理成本会超过跟踪收益。对于需要更细粒度的场景,用子任务而不是拆更细的主任务。

4. 自建度量与平台能力的取舍

有些团队喜欢自建度量看板,灵活但维护成本高,且容易和平台数据脱节。我更建议在平台能力范围内做配置,只在平台确实无法满足时自建。衡量的标准很简单:自建方案每周的维护时间是否超过两小时。超过就该重新评估。

跟踪最佳实践:产品经理进度跟踪数据分析,常见问题

回到开头那个问题:为什么每天都看板,进度还是失控?因为看板展示的是状态,而进度分析需要的是口径、范围和时效三者的组合判断。产品经理真正要练的能力,不是把数据看得更细,而是判断哪个数据在当前场景下值得相信。

如果你现在就想动手改,我建议从最小的一步开始:先明确你的迭代里“完成”的唯一口径,然后记录一次范围变更。这两件事做完,你会发现后面的分析突然变得可解释了。等口径稳定两个迭代之后,再考虑引入平台化的视图和度量,把重复劳动交给工具,把判断留给自己。

常见问题解答(FAQ)

1. 产品经理做进度跟踪数据分析时,应该重点看哪些指标?

我最近接手了一个跨部门项目,每天开会大家都在报进度,但真到复盘的时候又说不清到底哪里卡住了。我自己也试过拉一堆报表,可看来看去还是不知道该盯哪几个数。到底有没有一套产品经理能直接用的核心指标?

建议把指标分成三层来看。第一层是结果层,只看里程碑按时达成率和整体交付偏差天数,用来判断项目是否健康。第二层是过程层,重点看需求从进入到完成的周期时间、各阶段停留时长、返工率,用来定位瓶颈在开发、测试还是评审。第三层是负载层,看每个人同时在手任务数和阻塞任务占比,用来判断是人力不足还是流程卡壳。

实操上不要超过7个指标,每周固定同一口径取数,连续看4周趋势,比单点绝对值更有判断力。如果只能保留3个,我会选里程碑达成率、需求周期时间、阻塞任务占比。

2. 数据看着都正常,但项目还是延期,这种情况怎么排查?

我们周报上燃尽图、完成率都挺好看,结果上线前一周突然爆出一堆问题,最后硬生生拖了半个月。老板问我数据为什么没预警,我一时也答不上来。是不是我的跟踪方式本身就有盲区?

这通常不是数据错了,而是数据没覆盖风险。先做三件事:第一,检查统计口径是不是只算了已关闭任务,把未开始和进行中的大块任务漏掉了,这会让完成率虚高。第二,看关键路径上的任务是否有依赖未解除,很多工具默认不突出依赖关系,导致表面进度正常但实际被卡住。

第三,增加一个预警指标,比如阻塞任务平均解除时长和逾期任务新增速度,这两个数一旦连续两周上升,基本预示延期。我自己的做法是每周手动核对一次关键路径任务清单,不依赖系统默认视图,这样能提前一到两周发现异常。

3. 团队不愿意填进度数据,导致分析失真,产品经理该怎么推动?

我推了两周的进度看板,结果开发同学要么忘了更新,要么随便填个百分比应付。数据一失真,我做的分析就成了自说自话,开会时也没人信。有没有办法让大家愿意配合,而不是靠我天天催?

核心不是催,而是让填数据这件事对填的人也有好处。具体做法有三点:第一,把更新动作嵌入他们已有的流程,比如在每日站会前花一分钟同步状态,而不是额外开一个填报入口。第二,减少字段,只保留状态、阻塞原因、预计完成时间三项,其余由系统或你代为补充。

第三,让数据反向服务团队,比如用阻塞时长帮他们向上要资源、用周期时间证明某个环节需要加人。我实践下来,当团队发现填了数据能帮自己减少扯皮,配合度会明显上升。如果某个项目管理工具支持自动抓取代码提交或流水线状态,优先用自动采集替代手工填报。

4. 进度数据分析多久做一次、用什么形式呈现才有效?

我之前每天拉一次数据,结果自己累得半死,团队也觉得被盯着。后来改成一周一次,又感觉反应太慢,问题发现时已经晚了。到底什么频率、什么形式才是产品经理该用的?

频率要按项目节奏分档,不是一刀切。建议日跟踪只看阻塞和逾期两项,用一句话在群里同步,不拉完整报表。周跟踪做一次完整分析,覆盖里程碑、周期时间、负载三类指标,产出一页纸的结论加两个待办。月跟踪做趋势复盘,对比前几个周期的数据,判断是偶发问题还是系统性问题。

形式上,给团队的用简短清单,给上级的用趋势图和偏差说明,不要直接甩原始报表。判断依据是:如果一个数据连续两个周期没有导致任何决策或行动,就说明这个频率或形式需要调整。

核心关键词

读者评论

段
段嘉禾

我们团队也是双周迭代,状态更新滞后的问题很真实,但要求研发每天更新任务状态,实际执行下来很容易变成走形式,很多人就是迭代快结束时集中补。文章中提到的24小时更新率这个指标我觉得可以测,但靠它来驱动纪律,可能反而催生更多无效操作。

钱
钱程

规范状态机这个思路方向是对的,但我们试过把验收通过设为唯一完成口径,结果产品经理自己成了瓶颈,验收排不过来,进度数据反而更滞后。这个做法对产品经理的验收投入要求很高,小团队不一定扛得住。

秦
秦静怡

跨迭代看趋势这点我认同,但文章说至少看六个迭代,我们迭代周期三周,半年数据才够八个点,团队人员和需求类型中途就变了,滚动平均的参考价值其实很有限。感觉这套方法更适合团队和业务都相对稳定的中大型组织。

文章包含AI辅助创作:跟踪最佳实践:产品经理进度跟踪数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421148

赞 (0)
飞飞飞飞
进度跟踪进展全流程:产品经理效率提升与一文讲清
上一篇 35分钟前
周进展实操方法:产品经理提升进度跟踪效率的数据分析方法与模板
下一篇 35分钟前
