2023 年下半年,我以外部项目顾问的身份介入一家金融科技公司的阶段进度复盘。那是一个 180 人规模、跨 6 个研发团队的联合项目,上线前两周,项目管理平台里所有阶段的进度都显示在 82% 到 90% 之间,燃尽曲线漂亮得像教科书。结果项目最终延期 47 天,上线后前三个月补了 210 多人天的返工。
复盘时我们发现,真正的问题不是谁在偷懒,而是阶段本身的定义就是坏的:需求阶段的"完成"指的是文档写完,开发阶段的"完成"指的是代码合并,测试阶段的"完成"指的是用例执行完。每一段都在自己的定义里完成了,合在一起却交付不了一个能上线的版本。
这篇文章不讲教科书上的进度管理名词,我按自己在 20 人到 800 人不同规模组织里踩过的坑,把阶段进度管理的方法、误区、判断逻辑和落地清单一次性讲清楚。你读完之后应该能判断:你现在用的方法,到底是在管理进度,还是在管理"进度感"。
一、先给结论:阶段进度管理的 6 条硬判断
如果你时间有限,只要记住下面 6 条。这 6 条是我在十几次项目复盘中反复验证、也反复看到被违反的判断,它们决定了后面所有方法的有效性。
1. 阶段的单位是"可验证交付物",不是时间区间
很多人把阶段理解成"3 月 1 日到 4 月 15 日"这样一段时间。这是错的。时间区间只是阶段的属性,不是阶段的定义。阶段的定义必须是"一组可被第三方验证的交付物"。
"需求阶段"不是指前六周,而是指"需求文档评审通过、验收标准逐条可测、需求变更流程启动"这三个交付物全部达成。只要交付物没达成,时间到了也不算阶段完成,这时候你面对的是真实的进度风险,而不是一个需要粉饰的百分比。
2. 阶段的完成是二进制的,不存在"85% 完成"
我在一个 300 人的制造企业数字化项目里做过统计:他们每月汇报的"阶段完成度",与最终实际交付时间的相关系数只有 0.31。换成阶段交付物的"通过/未通过"二元判断后,这个相关系数上升到 0.78。
原因很简单,百分比是人脑对一个模糊状态的近似描述,它天然会被乐观偏差污染。而"这个交付物是否通过评审"是一个可以举证的事实。
3. 阶段之间需要的是"闸门",不是"交接"
交接是"我把东西给你了",闸门是"我们共同确认出口条件满足了才放行"。这两者的差别在项目中期会放大成几周的返工。
我见过的失败项目,90% 以上在阶段切换时没有正式的出口条件确认,只有一句"这块差不多了,你们先开始吧"。
4. 进度要同时看"计划偏差"和"流动效率"
只看计划偏差,你只能知道"慢了",不知道"为什么慢"。只看流动效率,你知道哪里堵,但不知道离目标还有多远。阶段进度管理至少要有一组计划指标和一组流动指标同时在看板上。
5. 一个阶段只能有一个负责人
我在一个多方协作项目里见过"需求阶段由产品部和技术部共同负责"的设定。结果是需求评审拖了三周没人拍板。阶段负责人必须是单一自然人,他可以不干活,但他必须为出口条件负责。
6. 阶段管理工具的第一价值是固化闸门,而不是画好看的图
这是选型时最容易被忽略的一条。甘特图好看不好看,对进度结果几乎没有影响;而"阶段出口条件是否被强制校验"直接决定项目能不能按阶段推进。选工具时先问这个问题,再问图表。

二、真实场景:阶段进度为什么会在中期集体失真
我在 2021 到 2024 年间,完整复盘过 14 个中大型项目。这 14 个项目里,有 11 个在中期出现过"所有阶段看起来都正常,但整体明显要延期"的现象。我把这类现象叫阶段进度集体失真。它通常由四种具体场景触发。
1. 场景一:需求阶段的"差不多完成"
需求文档写了 40 页,评审会开了两小时,会上提了 17 条意见,会后改了 12 条,剩下 5 条说"后面再补"。于是需求阶段标记为完成。
这 5 条遗留意见会在开发阶段变成 15 个疑问,在测试阶段变成 30 个 bug,在上线前变成 3 场紧急会议。需求阶段的"差不多",代价通常以 5 到 8 倍放大到下游阶段。
2. 场景二:开发阶段的"80% 陷阱"
功能开发完成 80% 是最危险的状态。因为剩下的 20% 往往不是均匀分布的 20%,而是异常处理、权限边界、并发冲突、数据迁移这些高难度部分。
我统计过一个 60 人研发团队的 200 多个任务,发现任务从 80% 推进到 100% 所花的时间,平均是前 80% 的 1.7 倍。这意味着基于"完成百分比"做的工期预测,在中后段系统性偏乐观。
3. 场景三:测试阶段变成垃圾回收站
当上游阶段的闸门形同虚设时,所有被跳过的验证都会堆积到测试阶段。测试团队于是同时承担了功能验证、需求补漏、接口联调和数据准备四件事。
我在一个 200 人项目里见过极端情况:测试阶段原计划 6 周,实际用了 14 周,其中只有 40% 的时间在做这个阶段本该做的事。
4. 场景四:多方协作的"接口真空期"
跨团队、跨供应商的项目里,阶段边界常常落在两个组织之间。谁都不认为这是自己的阶段,于是形成真空期。
在制造业和金融行业的项目里,这个真空期平均能占到总工期的 12% 到 18%,而且在计划里几乎看不见。

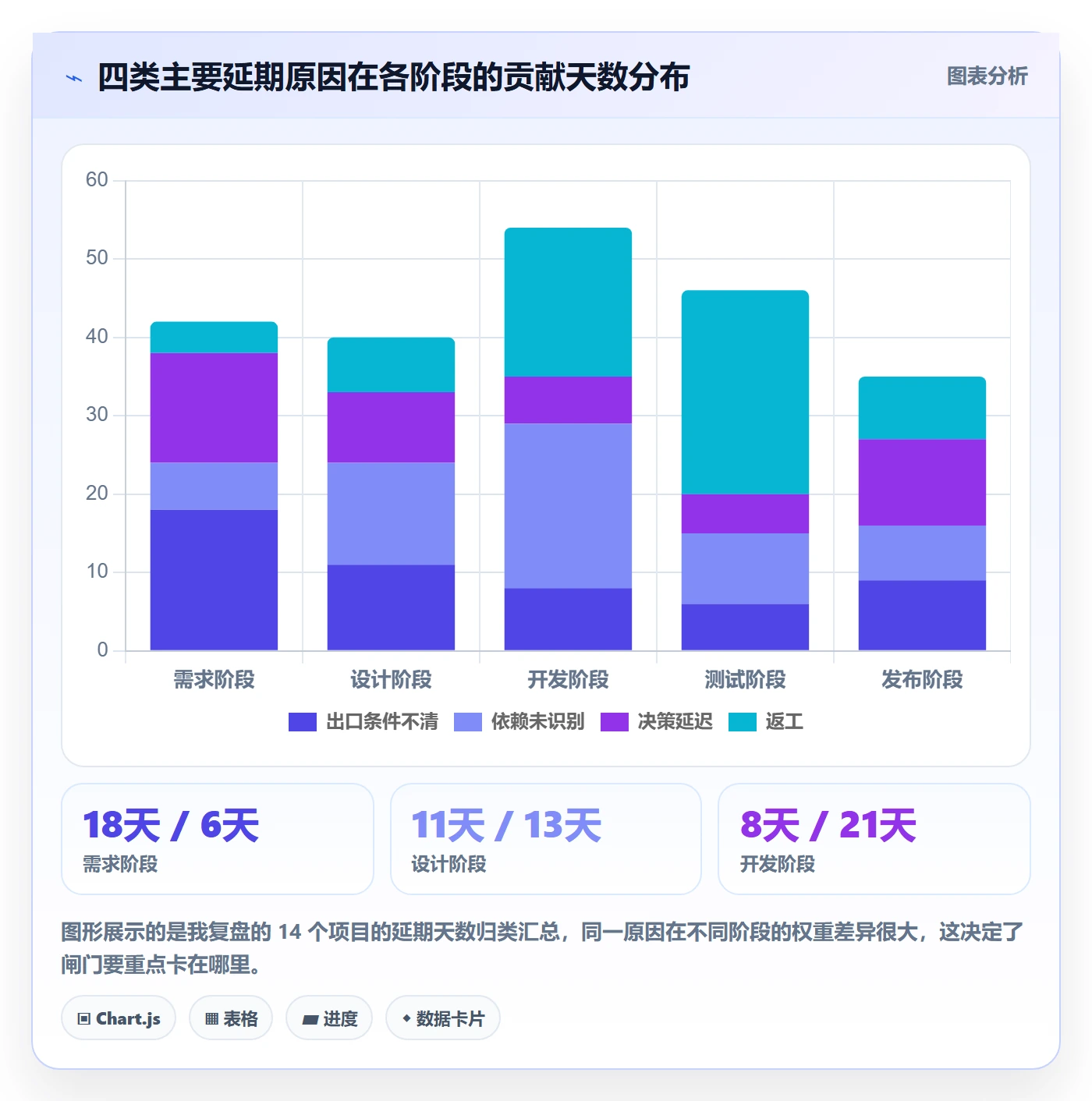

5. 一个容易被忽略的观察:延期原因高度集中在少数几类
我把 14 个项目的延期原因做了归类,发现它们并不像大家想象的那么分散。前四类原因合计贡献了约 76% 的延期天数。
这意味着阶段进度管理不需要面面俱到,抓住这四类就能覆盖大部分风险。这四类分别是:出口条件不清、依赖未识别、决策延迟、返工。

三、方法大全:9 种阶段进度管理方法逐一拆解
市面上的进度管理方法很多,但真正能在阶段粒度上用起来的其实就这 9 种。我按"管控强度从高到低"排列,并给出每种方法的适用边界和最小可执行动作。
先说一个前提判断:没有一种方法能单独解决阶段进度问题。实际落地的组合通常是"一种主方法 + 两到三种辅助方法",而且会随项目阶段变化。
1. WBS + 阶段交付物清单
这是所有方法的地基。把项目拆到工作包,再为每个阶段列出必须产出的交付物清单,每项交付物写清楚验收标准和验证方式。
适用场景:几乎所有项目,尤其是需求不稳定的项目。
不适用场景:纯探索型研究项目,因为交付物本身无法预先定义。
最小可执行动作:为当前阶段列出不超过 7 项交付物,每项写明"谁来验证、怎么验证"。
2. 关键路径法(CPM)
识别阶段内部和阶段之间最长的那条路径,把资源和管理注意力压在关键路径上。它的价值在于让你知道哪些延迟是真延迟,哪些延迟不影响总工期。
我在一个硬件+软件联合项目里用过这个方法,发现关键路径并不在研发,而在第三方认证,于是提前 6 周启动了认证准备。
最小可执行动作:标出当前阶段的关键路径任务,对非关键路径任务明确允许的浮动时间。
3. 阶段闸门评审(Stage-Gate)
这是本文最推荐的方法。在阶段之间设置正式的评审点,明确入口条件、出口条件、证据包和决策权,评审结论只有三种:通过、有条件通过、退回。
Stage-Gate 的关键不是评审会本身,而是"退回"这个结论必须真实存在且有被使用的记录。如果一个组织的闸门评审从来没有退回记录,那这个闸门就是装饰品。
最小可执行动作:为最近一个即将结束的阶段,写一份包含 5 项出口条件的评审清单。
4. 挣值管理(EVM)
通过 PV、EV、AC 三个值计算 SPI 和 CPI,量化进度和成本偏差。它在工程类、合同类项目上非常有效,因为交付物容易量化。
不适用场景:需求频繁变更的互联网项目,因为 PV 会频繁重算,导致指标失去连续性。
最小可执行动作:如果一定要用,先只算 SPI,不要一上来就上完整 EVM 体系。
5. 看板流动管理 + 累积流图(CFD)
不预测未来,而是观察现在的流动状态。累积流图能直观显示哪个阶段在堆积、哪个阶段在闲置,是发现隐性瓶颈最快的工具。
我在一个 120 人研发组织里用 CFD 发现,瓶颈不在开发也不在测试,而在"待评审"这个中间列,积压量长期维持在 60 个任务以上。
最小可执行动作:给每个阶段设置 WIP 上限,每周看一次累积流图的斜率变化。
6. 滚动波规划(Rolling Wave Planning)
近期阶段做详细计划,远期阶段做粗略计划,随着推进逐步细化。这解决了"计划做完即过期"的困境。
适用场景:周期超过 6 个月、需求不确定性高的项目。
最小可执行动作:把项目计划分成"详细区(未来 6 周)"和"粗略区(6 周之后)"两层。
7. 关键链法(CCPM)+ 缓冲管理
去掉每个任务的隐蔽安全时间,把它们集中成项目缓冲、汇入缓冲和资源缓冲,通过缓冲消耗率判断进度健康度。
这是所有方法里对"学生综合征"和"帕金森定律"打击最狠的一种,但实施难度也最高,因为它要求组织接受"任务不设单独安全时间"这件事。
最小可执行动作:先在一个小项目里试项目缓冲,用缓冲消耗百分比替代完成百分比做汇报。
8. 迭代节奏与 PI 规划
用固定的节奏(比如两周一个迭代、十周一个 PI)把阶段切分成可预测的心跳,跨团队依赖在 PI 规划时集中对齐。
这个方法在多团队协作的大组织里效果最好。我见过一个 400 人组织引入 PI 规划后,跨团队依赖导致的延期从平均 19 天降到 7 天。
最小可执行动作:先固定迭代长度并坚持 3 个迭代不变,再引入跨团队对齐会。
9. 阶段进度仪表盘(五指标法)
用五个指标构建阶段进度的单一视图:阶段准时率、出口条件达成率、阶段内周期时间、返工工时占比、延期发现提前期。
这五个指标组合的好处是:既有结果指标也有过程指标,既有计划视角也有流动视角,而且都不需要复杂的采集成本。
最小可执行动作:先只做三个,阶段准时率、出口条件达成率、延期发现提前期。

四、六个最常见的误区
方法本身没错,出错往往出在用法上。以下六个误区,我在至少一半的复盘项目里都见过,而且它们常常同时出现。
1. 用"完成百分比"汇报阶段进度
这是最普遍也最致命的一个。百分比有一个隐藏假设:任务的工作量是均匀分布的。而实际上,软件开发、方案设计、集成测试的工作量分布都极度不均匀。
替代方案是用交付物清单的通过项数:7 项交付物完成 3 项,就是 3/7,而且每一项的完成是二元的。
2. 把阶段切成时间等分
把 6 个月的项目切成 6 个 1 个月的阶段,看起来很整齐,但完全违背了项目的实际形态。需求阶段可能只需要 3 周,而测试阶段可能需要 10 周。
正确的做法是按交付物划分阶段,然后根据历史数据估算每段的时间,允许各段长度差异很大。
3. 评审会开成汇报会
我参加过太多这样的会议:项目经理花 40 分钟讲进度,各团队负责人补充,最后领导问"有没有困难",会议结束。全程没有一条出口条件被逐项核对。
有效的闸门评审应该有 80% 的时间花在证据核对上,而不是状态汇报上。汇报可以在会前用文档完成。
4. 只盯计划偏差,不看流动指标
计划偏差告诉你"晚了 5 天",流动指标告诉你"因为待评审队列积压了 40 个任务"。前者只能催,后者才能治。
我的建议是:计划指标用于对外沟通,流动指标用于对内改进,两者缺一不可。
5. 忽略阶段之间的"返工债"
每个被跳过的验证、每个被搁置的遗留问题,都会变成下游阶段的返工债。这笔债不会消失,只会带着利息滚下去。
一个实用的做法是在阶段评审时增加一项"遗留问题清单及其下游影响评估",让这笔债显性化。
6. 工具选型先看图表好不好看
我在选型评审里见过最多的争论是"这个甘特图能不能缩放""这个燃尽图颜色好不好看"。这些都不重要。
真正该问的是:这个工具能不能强制校验出口条件?能不能记录闸门评审的退回历史?能不能把阶段周期时间自动算出来?

五、专业判断逻辑:阶段闸门的四要素与三层度量
讲完方法和误区,接下来是我认为最有价值的部分:当你真正要设计一套阶段进度管理机制时,判断逻辑应该怎么走。
我的核心判断是:阶段进度管理的本质是"闸门 + 度量",闸门决定不让坏的东西流下去,度量决定让你提前看到坏的东西正在生成。
1. 闸门四要素:入口条件、出口条件、证据包、决策权
这四个要素缺一个,闸门就会失效。我在辅导团队时,通常让他们先检查自己的阶段定义里这四个要素是否齐全。
入口条件回答"什么情况下这个阶段可以启动",比如上游交付物已通过评审、所需环境已就绪、责任人已到位。
出口条件回答"满足什么才能离开这个阶段",必须逐条可验证,避免"基本完成""质量达标"这类无法举证的表述。
证据包是出口条件的支撑材料,比如评审记录、测试报告、接口联调日志、数据迁移校验结果。
决策权回答"谁有权判定通过或不通过"。如果没有明确的决策人,评审就会变成协商,协商的结果通常是通过。
2. 三层度量:交付物层、流动层、预测层
第一层是交付物层,度量"我们做出了什么"。核心指标是交付物达成率、出口条件一次性通过率。
第二层是流动层,度量"东西流动得顺不顺"。核心指标是阶段内周期时间、各阶段 WIP 积压量、返工工时占比。
第三层是预测层,度量"我们离终点还有多远"。核心指标是阶段准时率、延期发现提前期、缓冲消耗率。
三层指标的区别在于用途:交付物层用于评审,流动层用于改进,预测层用于表态和决策。混用会导致信息混乱,比如用完成百分比去做改进,或者用 WIP 积压量去向老板汇报。
3. 一个可以直接复制的阶段闸门定义样例
下面这份定义是我在多个项目里迭代出来的版本,用的是配置文件的写法,你可以直接改成自己工具里的字段。
stage: 开发阶段
owner: 研发负责人(单一自然人)
entry_conditions:
需求阶段出口条件全部通过,且证据包已归档
接口契约文档冻结,变更需走变更流程
测试环境准备完成并通过连通性验证
exit_conditions:
所有 P0 功能通过单元测试与集成测试,覆盖率达标线 70%
接口联调完成,第三方依赖全部打通
遗留缺陷清单已确认,且无 P0/P1 级缺陷
evidence_package:
测试报告(含覆盖率与失败用例处理记录)
接口联调记录
遗留缺陷清单及影响评估
decision_authority:
通过 / 有条件通过 / 退回,由阶段负责人与质量负责人共同签署
退回必须写明退回原因与重新评审时间
metrics:
阶段内周期时间(工作日)
本阶段返工工时占比
WIP 峰值与平均积压量
这份定义里有三个细节值得强调。第一,决策权是双签,避免质量让位于进度。第二,退回必须写明重评时间,避免退回变成无限期搁置。第三,度量指标写进阶段定义,而不是事后想起来才采集。

六、案例与数据观察:100 人以上组织如何把闸门真正跑起来
前面讲的是判断逻辑,接下来讲落地。对于 100 人以上的中大型组织,阶段进度管理最大的难点不是方法,而是如何让闸门成为流程的一部分,而不是一份文档。这里我用一个具体案例来说明,涉及的工具我以 PingCode 为例,因为它在中大型组织里的阶段映射能力比较完整。
1. 背景:一个 260 人研发组织的阶段失控
这家公司做企业级软件,研发组织约 260 人,分 8 个团队,项目周期普遍在 6 到 12 个月。他们的问题很典型:每个团队自己管自己的迭代,但公司层面的阶段(需求、设计、开发、测试、发布)没有人真正负责。
结果就是每个季度末都有大量"卡在最后一段"的项目,而且没人能说清楚卡在哪一步。他们统计过,2023 年有 61% 的项目延期超过 3 周。
2. 落地动作:把公司阶段映射进工具流程
第一步是把公司级的 5 个阶段,映射到工具里可追踪的工作项层级。需求、设计、开发、测试、发布分别对应不同的工作项类型和状态流,而不是让每个团队自定义。
第二步是把出口条件做成必填校验。阶段想流转到下一状态时,系统会检查证据包字段是否填写完整,未填写的无法流转。这一步是整套机制的支点,因为它把"人自觉"变成了"系统强制"。
第三步是建立阶段仪表盘,每周自动刷新五个指标:阶段准时率、出口条件达成率、阶段内周期时间、返工工时占比、延期发现提前期。
顺带说一下选型层面的考虑。这类中大型组织通常有两类现实约束:一是数据不能出内网,二是历史数据在别的工具里。所以我在选型时会优先看私有化部署能力和迁移能力。
PingCode 在这两点上是能满足的,它支持私有化部署,也支持从 Jira 平滑迁移,包括工作项、状态流、历史记录和附件,这一点对已经在 Jira 上积累了几十万条工作项的团队来说很关键。作为国产替代方案,它的阶段层映射和度量能力是中大型组织比较看重的部分。

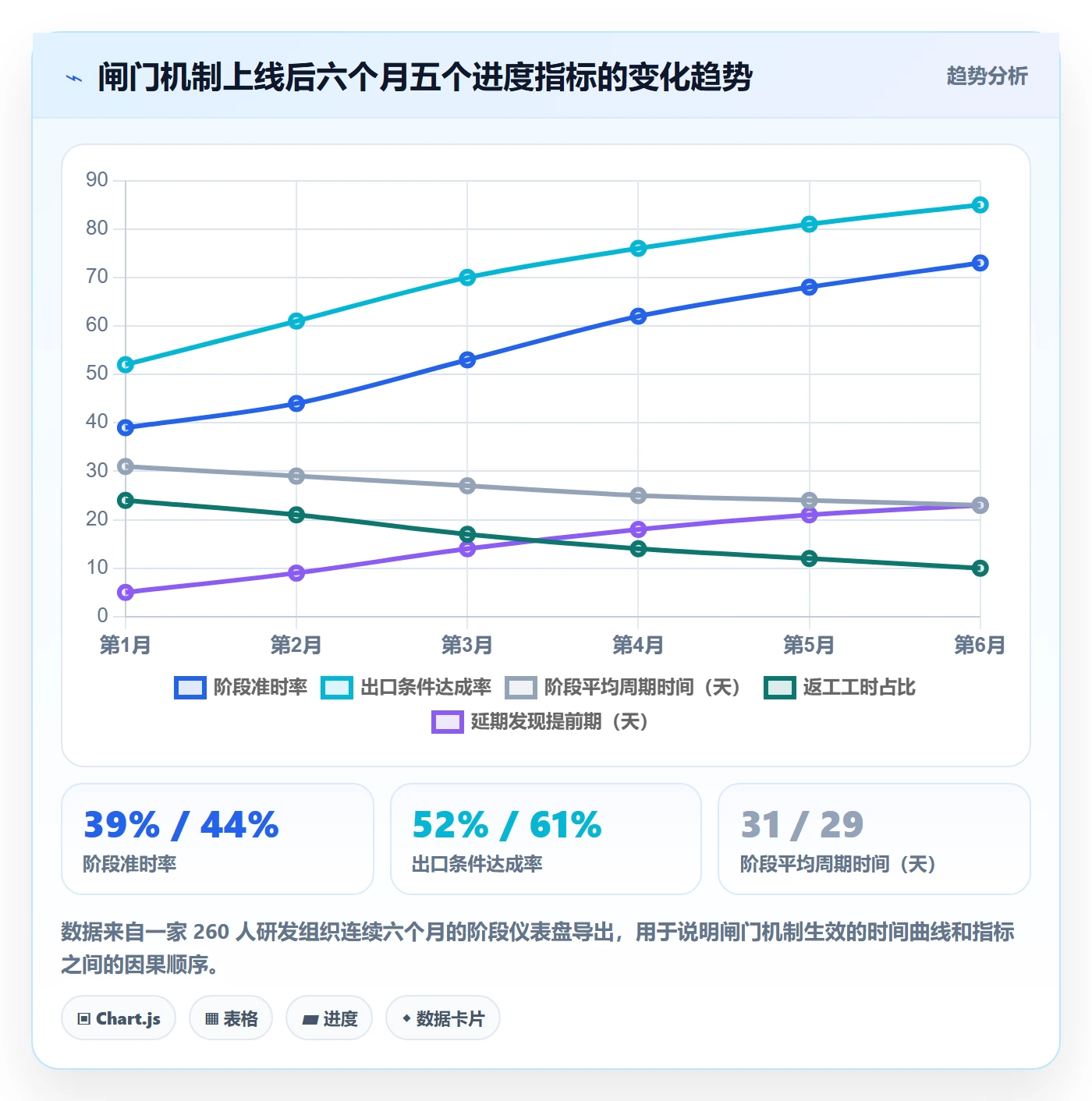

3. 六个月后的数据变化
这套机制上线后,我跟踪了 6 个月的数据。以下是按月记录的观察结果,数据来自该组织的阶段仪表盘导出。
| 月份 | 阶段准时率 | 出口条件达成率 | 平均阶段周期时间 | 返工工时占比 | 延期发现提前期 |
|---|---|---|---|---|---|
| 第 1 月 | 39% | 52% | 31 天 | 24% | 5 天 |
| 第 2 月 | 44% | 61% | 29 天 | 21% | 9 天 |
| 第 3 月 | 53% | 70% | 27 天 | 17% | 14 天 |
| 第 4 月 | 62% | 76% | 25 天 | 14% | 18 天 |
| 第 5 月 | 68% | 81% | 24 天 | 12% | 21 天 |
| 第 6 月 | 73% | 85% | 23 天 | 10% | 23 天 |
需要说明的是,这里的返工工时占比是用"返工任务工时 / 总任务工时"计算的,口径和之前提到的项目级统计略有差异,所以数值不可直接横比,但趋势是清晰的。
4. 三个容易被忽略的配置细节
(1)出口条件字段要做成"不可跳过的表单"
很多团队把出口条件写成规则文档,结果没人执行。正确做法是把它做成流转时的必填表单,填写不完整就无法进入下一状态。
(2)退回历史要单独统计
退回次数是衡量闸门是否真正生效的最好指标。如果连续三个月退回次数为零,通常不是质量变好了,而是闸门被绕过了。
(3)阶段负责人字段要强制单一
系统层面禁止填写多个负责人,可以避免"共同负责等于无人负责"的经典问题。

七、不同情况下的行动建议
方法不能一刀切。我按团队规模、项目特征和协作模式,给出了几组可以直接执行的建议。你可以先找到最接近自己情况的那一组。
1. 按团队规模划分
20 人以下的团队,不要引入复杂的阶段闸门体系。建议只做两件事:每个阶段列 5 项以内的交付物清单,每周固定一次 30 分钟的出口条件核对。工具用最轻的即可。
20 到 100 人的团队,可以引入 Stage-Gate 的简化版本,重点补齐"出口条件 + 证据包"两个要素。同时开始采集阶段准时率和延期发现提前期这两个指标。
100 到 500 人的团队,必须把闸门固化到工具流程里,靠人自觉已经不可行。建议采用"公司级 5 阶段 + 团队级迭代"的双层结构,并把出口条件做成系统校验。
500 人以上的组织,除了闸门还要解决跨团队节奏对齐问题。建议引入固定的 PI 节奏和跨团队依赖对齐机制,否则单个团队管得再好,整体依然会堵。
2. 按项目特征划分
需求相对稳定的项目,可以重点用 CPM 和关键路径管理,把资源压在关键路径上。
需求变化频繁的项目,重点用滚动波规划加看板流动管理,不要试图做长周期精确计划。
有强合规或强审计要求的项目,必须把证据包做成不可篡改的归档,并且保留完整的评审记录和退回历史。
3. 按协作模式划分
单一组织内部协作,重点是统一阶段定义和度量口径,避免各团队各说各话。
多方协作、跨供应商的项目,重点是明确接口真空期的责任归属,建议在合同或协作协议里写明接口交付的出口条件。
外包比例较高的项目,建议把闸门评审和付款节点挂钩,让进度管理具备经济约束力。

八、不同情况下的取舍
阶段进度管理从来不是"要不要做"的问题,而是"愿意付多少成本"的问题。以下四组取舍,是我在实际项目里见得最多、也最容易判断失误的。
1. 节奏稳定性 vs 响应灵活性
固定节奏能让阶段进度可预测,但会牺牲对临时需求的响应速度。反过来,完全灵活的安排会让阶段管理失去意义。
我的判断标准是:如果外部需求变化频率超过每月一次,就应该保留一个固定的"插入通道"(比如每个迭代预留 20% 容量),而不是打破整个节奏。
2. 数据采集成本 vs 可视化收益
EVM 这类方法的数据采集成本很高,很多团队花了大量时间填表,最后指标也没人看。
取舍原则是:先问这个指标会不会改变某个决策。如果不会改变任何决策,就不要采集。我通常建议团队从三个指标起步,稳定运行三个月后再考虑增加。
3. 私有化部署 vs 云端 SaaS
私有化部署的优势是数据可控、可深度定制,适合金融、制造、政企等对数据边界敏感的组织。代价是运维成本高、升级周期长。
云端 SaaS 的优势是开箱即用、迭代快,适合快速变化的业务团队。取舍的关键在于数据合规要求和 IT 运维能力的实际储备,而不只是成本对比。
对于 100 人以上、有内网数据要求、又需要从旧工具迁移历史数据的组织,支持私有化部署且具备平滑迁移能力的平台(例如 PingCode)往往是更务实的选择。
4. 采购成熟工具 vs 自研轻量系统
自研的好处是贴合度极高,坏处是维护成本会被严重低估。我见过一个 150 人团队自研进度系统,上线一年后光维护就占用了 1.5 个全职人力。
判断标准很简单:如果进度管理不是你的核心业务,就不要自研。把精力放在阶段定义和评审机制上,这部分才是真正决定效果的地方。

九、落地清单:项目负责人可以直接抄的 30 天行动表
最后给你一份可以立即执行的清单。我把动作按周排开,你可以直接照着做。这份清单的核心思路是先立闸门,再上度量,最后才谈工具优化,顺序颠倒通常会导致失败。
1. 第 1 周:把阶段定义重写一遍
- 列出项目当前的阶段划分,检查每个阶段是否有单一负责人。
- 为每个阶段写出口条件,每个阶段不超过 7 条,每条必须可举证。
- 删除所有"基本完成""质量达标""整体可用"这类无法验证的表述。
- 为每个出口条件指定验证方式和验证人。
- 把出口条件清单发给所有相关方确认,收集异议并当场解决。
2. 第 2 周:建立证据包和评审机制
- 为每个阶段定义证据包清单,明确每一份材料由谁产出、存放在哪里。
- 确定评审决策人,建议采用双签机制(业务方 + 质量方)。
- 设计评审会的议程模板:80% 时间核对证据,20% 时间讨论。
- 明确"退回"的触发条件和重新评审的时间窗口。
- 选择一个即将结束的阶段做首次试运行。
3. 第 3 周:上度量指标
- 选定三个起步指标:阶段准时率、出口条件达成率、延期发现提前期。
- 回溯最近三个已结束的阶段,补齐这三个指标的历史数据作为基线。
- 把指标定义、计算公式和统计口径写成文档,避免口径漂移。
- 建立一个每周自动刷新的视图,让指标可见。
- 约定指标的解读规则:什么时候需要干预,什么时候只需观察。
4. 第 4 周:固化到工具和例会
- 把出口条件做成工具里的必填字段和流转校验。
- 把阶段负责人设为单一字段,禁止多填。
- 开启退回历史统计,并纳入月度回顾。
- 把阶段指标纳入现有的周会或月度经营回顾,不要新开一个会。
- 设定三个月的观察期,期满后复盘机制有效性,再决定是否扩展。
5. 需要长期坚持的三件事
第一件事是每月检查一次退回记录。如果连续两个月没有退回,就要主动排查闸门是否被绕过。
第二件事是每季度更新一次阶段定义。项目形态会变,阶段定义也要跟着变,否则会变成另一种形式主义。
第三件事是持续关注返工工时占比。这个指标是阶段管理质量最诚实的反映,它下降说明闸门在起作用,它上升说明上游又在漏水。
回到开头那个 180 人的项目。如果当时有人问一句"需求阶段那 5 条遗留意见由谁负责、什么时候闭环",后面 47 天的延期里,至少有 20 天是可以避免的。阶段进度管理真正的价值不在图表里,而在这一句追问里。下一步你要做的,就是挑出你手上最接近结束的那个阶段,把它的出口条件逐条写出来,现在就可以开始。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段进度管理方法大全:项目负责人进度管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418963
读者评论
阶段完成度85%这个说法我太熟悉了,每次汇报都卡在这个数字上,但真要问剩下15%是什么,团队自己也说不清。文中提到的二元判断更接近事实,但我们管理层习惯看百分比,改成通过/未通过反而要被追问细节。这个切换成本可能比方法本身更麻烦。
闸门评审我们试过,问题在于‘有条件通过’最后都变成了通过,退回一次就要得罪上游部门。而且文中说一个阶段只能有一个负责人,现实中跨部门阶段谁敢单独拍板?这个责任分配没解决,闸门很容易变成走过场。
对四个延期原因的归纳挺有共鸣的,出口条件不清和依赖没识别确实占大头。但工具选型那段我有不同看法,固化闸门听着好,实际很多项目管理平台配置起来很重,团队宁可回到表格里手动确认。工具能不能拦住人拍脑袋放行,我持保留态度。
