2022 年 Q3,我接手一个 180 人研发组织的交付复盘。季度第 10 周(总共 13 周)时,管理看板上写着整体完成度 76%,各团队站会汇报一切正常。第 12 周,三个团队同时暴雷:联调环境排队、上游接口没交付、测试资源冲突。最后两周团队加了 400 多人天,仍然有一个里程碑延期 18 天,另一个被迫降级发布。复盘时我发现,那 76% 是"任务数量完成比",其中有 40 多个任务的状态是"代码已完成、待联调",而真正卡住项目的 3 个跨团队依赖,平均已经静默等待了 11 天,没有任何一个名字对它们负责。
这不是执行力问题,是进度偏差的测量口径和负责人制度同时失效。这篇文章我想把这件事拆开讲透:进度偏差到底怎么定义、怎么分层、谁来负责、阈值怎么设、响应怎么做,以及在不同规模团队里应该付出多少制度成本。
一、核心结论:进度偏差不是"追"出来的,是设计出来的
我带过 12 人的小团队,也在 300 人规模的组织里做过交付治理。一个反复被验证的结论是:进度偏差管理的成败,跟团队加不加班、站会开不开,几乎无关。它只跟三件事有关,测量口径是否统一、每个交付单元是否有单点负责人、偏差触发后是否有分级响应。
这三件事缺一件,你拿到的偏差数据要么是滞后两周的"讣告",要么是被人为抹平的"平均分"。下面三条结论,是我在多个组织里反复验证过的判断基准。
1. 结论一:偏差管理的第一性问题永远是测量口径
大多数团队用"完成百分比"衡量进度,这是最糟糕的口径。百分比是对主观估计的二次加工,人天然会报 80% 到 90%,而且"90% 完成"可以稳定维持两周不变。它在数学上是连续的,在管理上却是失真的。
我推荐的口径是三个量组合:剩余工作量(人天)+ 关键路径浮时消耗率 + 里程碑达成状态。任务级看剩余工作量,里程碑级看计划完成日的偏移天数,项目级看关键路径浮时被消耗了多少。这三个量的共同特点是"可观测、不可美化"。
2. 结论二:没有单点负责人的任务,偏差一定会被"平均"掉
管理学里有一个被反复验证的现象:责任稀释。3 个人共同负责一件事,约等于 0 个人负责。在研发场景里,这种稀释最常见的形态就是"这个模块我们一起看"、"接口联调两边都有人跟"。
我采用的是 DRI 原则(Directly Responsible Individual,单点直接责任人):一个交付单元有且只有一个名字,其他人是贡献者,不是负责人。需要强调的是,我说的负责人不是"干活最多的人",而是"对结果是否按时交付承担第一责任、并且有权调动资源的人"。这两个身份经常被混淆,也是很多团队 DRI 制度流于形式的原因。
3. 结论三:偏差要分层,只有关键路径上的偏差值得项目负责人亲自介入
项目负责人的管理带宽是稀缺资源。如果你同时盯着 200 个任务的偏差,结果一定是每个都盯不深。我的做法是三层分流:任务级偏差由 DRI 自行处理,里程碑级偏差由里程碑负责人处理,只有关键路径浮时消耗或项目级偏差才升级到项目负责人。
分层的目的不是推卸责任,而是把管理带宽花在真正影响交付的事情上。一个 100 人以上的组织,如果没有分层,项目负责人每周花在偏差沟通上的时间会轻松突破 15 小时,而这些时间里有七成用在了不致命的偏差上。

二、真实场景:一个 180 人组织的"最后两周崩塌"是怎么发生的
为了讲清楚问题,我把 2022 年那次复盘的真实结构还原一遍。这是我做过最典型、也最值得写成案例的一次进度治理。
1. 当时的组织形态与项目背景
这是一家制造企业的数字化部门,180 人,8 个 Scrum 团队加 1 个平台组,季度目标是 6 个里程碑、3 条产品线版本发布。组织结构上,每个团队有 Scrum Master,有一个统一的项目管理办公室(PMO)做进度汇总,项目负责人由部门总监兼任。
进度管理方式非常简单:每个团队每周五在平台里更新任务状态和完成百分比,PMO 汇总成一张看板,在周一的跨团队例会上过一遍。这个流程本身没问题,问题在于它采集的是"状态",不是"偏差"。
2. 崩掉的时间线
第 4 周,第一个信号出现。团队 B 提出"上游数据接口的字段定义还没冻结"。这条信息出现在会议纪要里,没有指定任何人跟进。
第 7 周,测试环境开始排队。团队 C 和团队 E 都需要同一套集成测试环境,双方都以为对方在协调。这时候整体完成度显示 48%,看起来完全在轨。
第 10 周,看板显示 76%。此时三个跨团队依赖已经分别静默等待 9 天、11 天、13 天。没有任何一条上报到了项目负责人,因为从每个团队自己的角度看,自己那一块"没延期"。
第 12 周,联调阶段全面拥堵,三处依赖同时暴露。剩余两周需要完成的工作量,按团队历史速率测算需要 4.5 周。最终加了 400 多人天,一个里程碑延期 18 天,另一个降级发布。
3. 复盘的核心发现
第一,进度看板上"全部在轨"的结论,是靠任务数量完成比算出来的,而真正影响交付的跨团队依赖根本不在这个统计口径里。一个交付单元没被建模,它就不会产生偏差数据。
第二,偏差不是没有被发现,而是被发现后没有归属。三次依赖等待都有人在会上提过,但都没有落到一个具体名字上,于是它就变成了"大家的事",也就是没有人负责的事。
第三,偏差的成本是非线性增长的。第 4 周解决字段定义问题,成本大约 2 人天;第 12 周解决同一个问题,成本是 60 多人天外加一次降级发布。这条成本曲线的陡峭程度,远超大多数管理者的直觉。

三、常见误区:五个看起来对、实际在掩盖偏差的做法
我复盘过的项目里,偏差失控的原因高度重复。下面五个误区,几乎每个组织都至少踩中两个。
1. 误区一:把完成百分比当作进度指标
完成百分比的致命问题不是不准确,而是它可以长期保持"接近完成"的状态而不触发任何预警。一个任务从 80% 到 100% 花掉的时间,在我的样本里平均占该任务总工期的 34%。这意味着三分之一的工期被藏在了最后那个 20% 里。
2. 误区二:用甘特图做日常偏差监控
甘特图是优秀的计划沟通工具,但不是偏差监控工具。原因是它的"基线"经常在项目执行中被悄悄修改。我见过一个项目,13 周里基线被修改了 7 次,最后所有人的任务都在基线上"准时",而交付日期已经比最初承诺晚了一个月。基线漂移比偏差本身更危险,因为它让偏差变得不可见。
正确做法是:冻结一条不动的基线,所有偏差都相对这条基线计算。重新排期可以,但必须走变更流程并留下记录。
3. 误区三:把负责人等同于执行人
很多团队指定"负责人"时,选的是写得最快的那个人。但 DRI 需要的是三样东西:对结果负责的意愿、跨团队协调的权限、以及把风险说出来不会被惩罚的安全感。缺第三样的话,DRI 制度会退化成一个背锅岗位。
4. 误区四:只采集偏差,不做归因
只采集不归因,偏差数据很快就会变成问责弹药。团队一旦意识到"报偏差等于被批评",数据质量会在两周内断崖式下跌。我的做法是把偏差归因固定成三类,估算偏差、执行偏差、依赖等待偏差,并且明确:归因的目的是改进预估模型,不是评价个人绩效。
5. 误区五:阈值一刀切,导致全员红灯
如果所有任务都用同一个阈值(比如延期 1 天就报警),结果是红灯泛滥,管理层对红灯脱敏。阈值必须差异化:关键路径任务收紧,非关键路径任务放宽,探索型任务允许更大波动。

四、专业判断逻辑:偏差分层、归因三分与负责人制度的三个角色
讲完误区和现象,接下来是我认为最有价值的部分:把"进度偏差管理"从一个模糊的管理动作,拆成可设计、可执行、可度量的机制。
1. 第一层设计:把偏差分成三级
三级偏差的划分依据不是任务大小,而是影响范围。任务级偏差只影响单个任务,里程碑级偏差影响一个交付节点,项目级偏差影响整体承诺。三级的测量对象、负责人、响应时限都不同,必须分别定义。
| 层级 | 测量对象 | 建议阈值(黄灯/红灯) | 负责人 | 响应时限 |
|---|---|---|---|---|
| 任务级 | 剩余工作量偏差率 | 10% / 25% | DRI | 24 小时内给出纠偏方案 |
| 里程碑级 | 计划完成日偏移天数 | 2 天 / 5 天 | 里程碑负责人 | 48 小时内给出恢复计划 |
| 项目级 | 关键路径浮时消耗率 | 20% / 40% | 项目负责人 | 4 小时内启动跨团队协调 |
这张表是我在实际项目中调整过 5 个版本之后的落地形态。注意任务级的阈值是相对值而不是绝对值,因为一个 0.5 人天的小任务延期 1 天意味着 200% 偏差,而一个 10 人天的任务延期 1 天只有 10% 偏差,两者的管理含义完全不同。
2. 第二层设计:归因固定为三类
偏差归因最怕自由发挥。我固定为三类,每类对应不同的改进动作:
- 估算偏差:实际消耗超出预估。改进动作是修正估算模型、拆分大任务、引入历史速率参考。
- 执行偏差:预估准确但执行节奏没跟上。改进动作是限制在制品数量(WIP)、减少并行任务。
- 依赖等待偏差:任务本身没问题,卡在等待上游或外部资源。改进动作是建立依赖登记册、为每个依赖指定负责人。

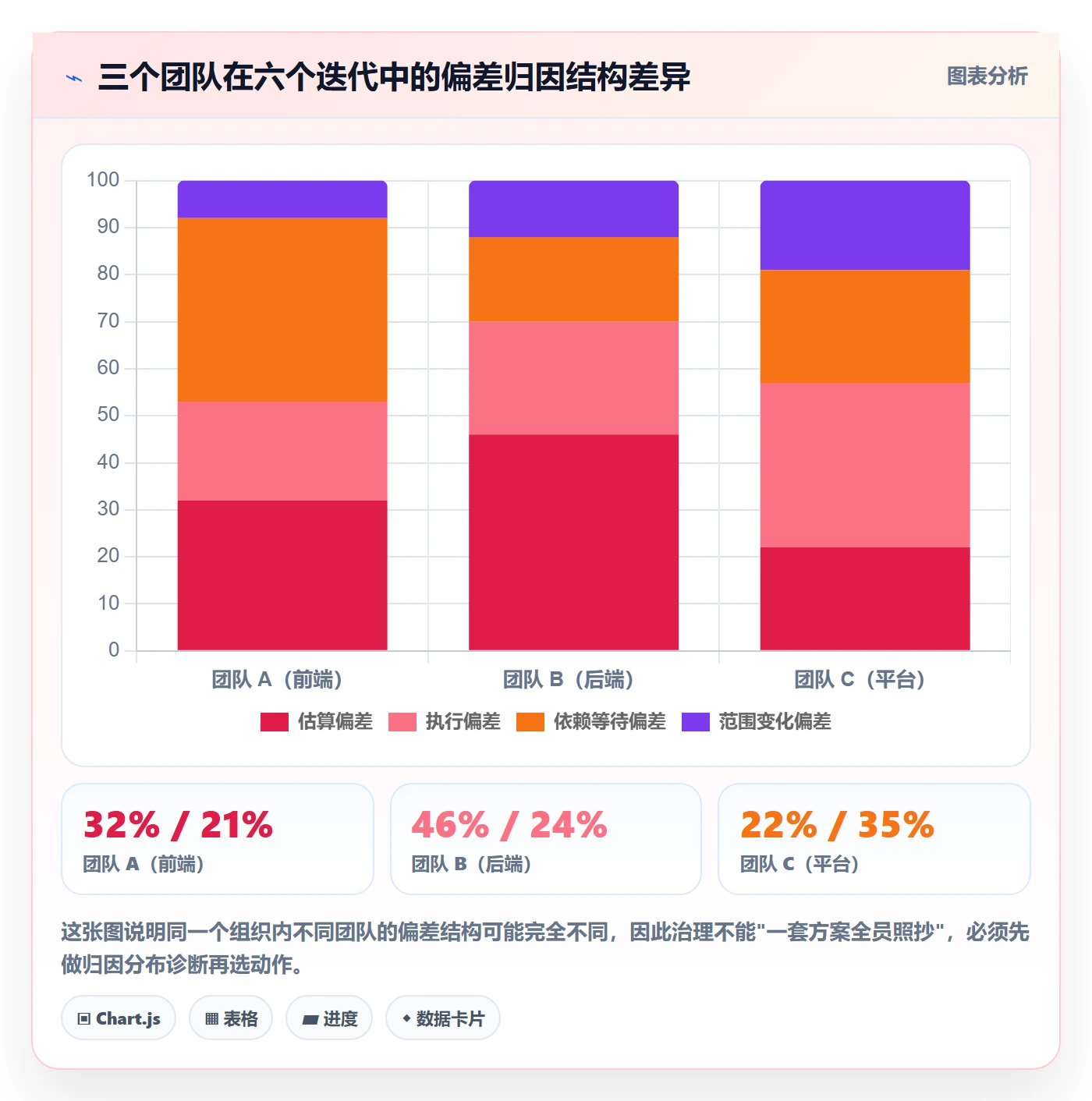

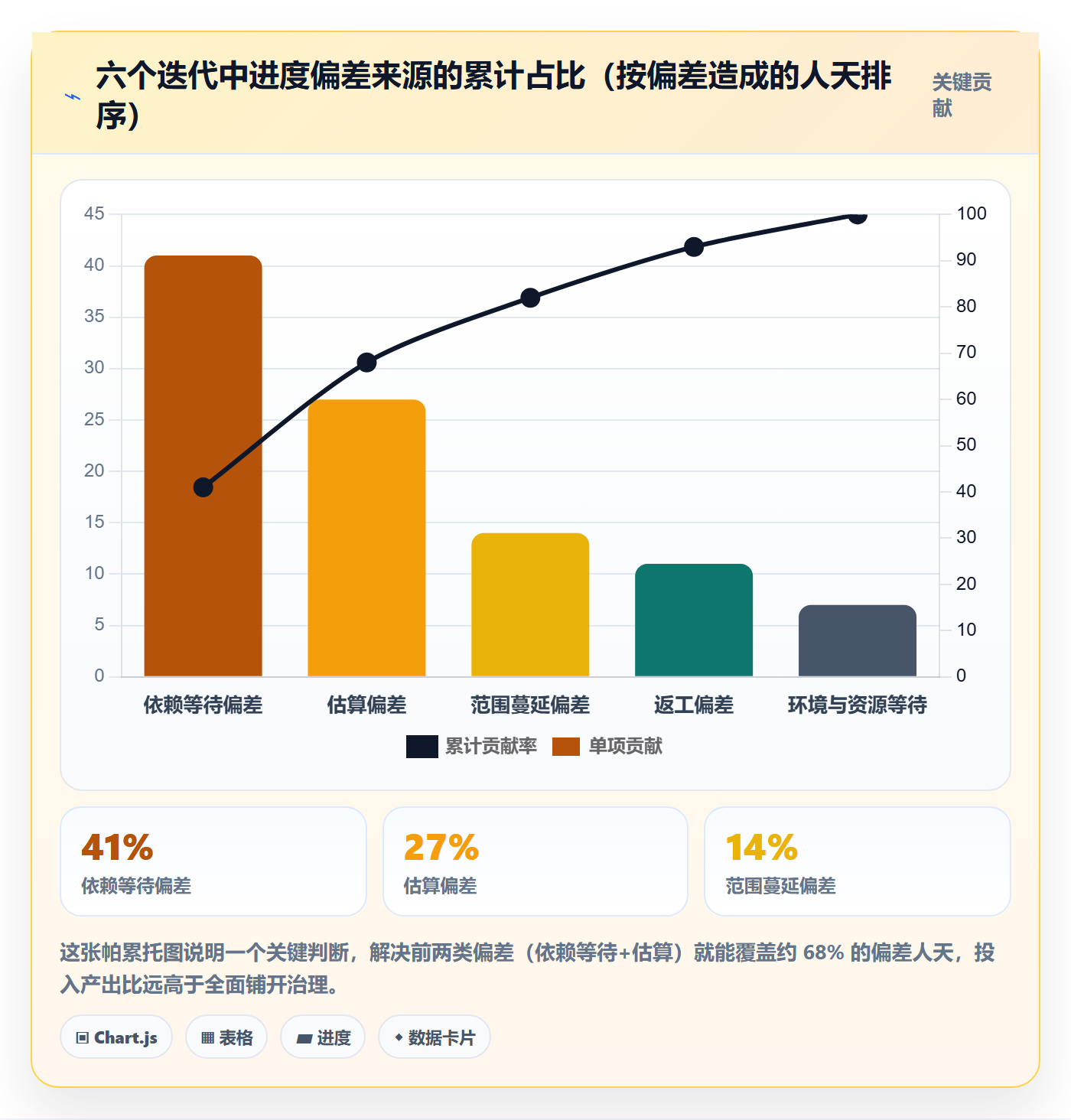

这三类的分布本身就是诊断信号。如果依赖等待偏差占比超过 35%,说明问题在组织协同而不是团队能力;如果估算偏差占比超过 40%,说明问题在需求拆分和估计方法。
3. 第三层设计:负责人制度的三个角色
我设计的负责人制度不是只有一个角色,而是三个互相制衡的角色。很多团队只设了第一个,结果就是偏差有人报、没人裁、没人推。
(1)DRI(单点直接责任人)
对单个交付单元的结果负责。职责包括:每日更新剩余工作量、偏差超阈值时在响应时限内给出纠偏方案、主动上报依赖阻塞。一个 DRI 同时负责的活跃任务建议不超过 3 个,超过之后责任会再次稀释。
(2)里程碑负责人
对一个交付节点负责,通常是技术负责人或产品负责人。他的核心职责不是干活,而是判断里程碑级的偏差是"可以用缓冲吸收"还是"必须调整范围"。这个判断权必须明确授予,否则所有决策都会上浮到项目负责人,形成瓶颈。
(3)偏差裁决人
这是最容易被忽略、但在 100 人以上组织里最关键的岗位。当两个团队的偏差发生冲突时(比如团队 A 的延期导致团队 B 无法按期开工),需要一个中立角色做资源优先级裁决。这个角色通常由 PMO 负责人或项目负责人担任,关键要求是不偏向任何一个团队。
4. 阈值设计:相对阈值加关键路径加权
阈值设计有一条我踩过坑的经验:绝对阈值只在里程碑层有效,任务层和项目层都必须用相对阈值。项目级的相对阈值,我用的是关键路径浮时消耗率。浮时是什么?是关键路径之外任务可以拖延而不影响总工期的余量。

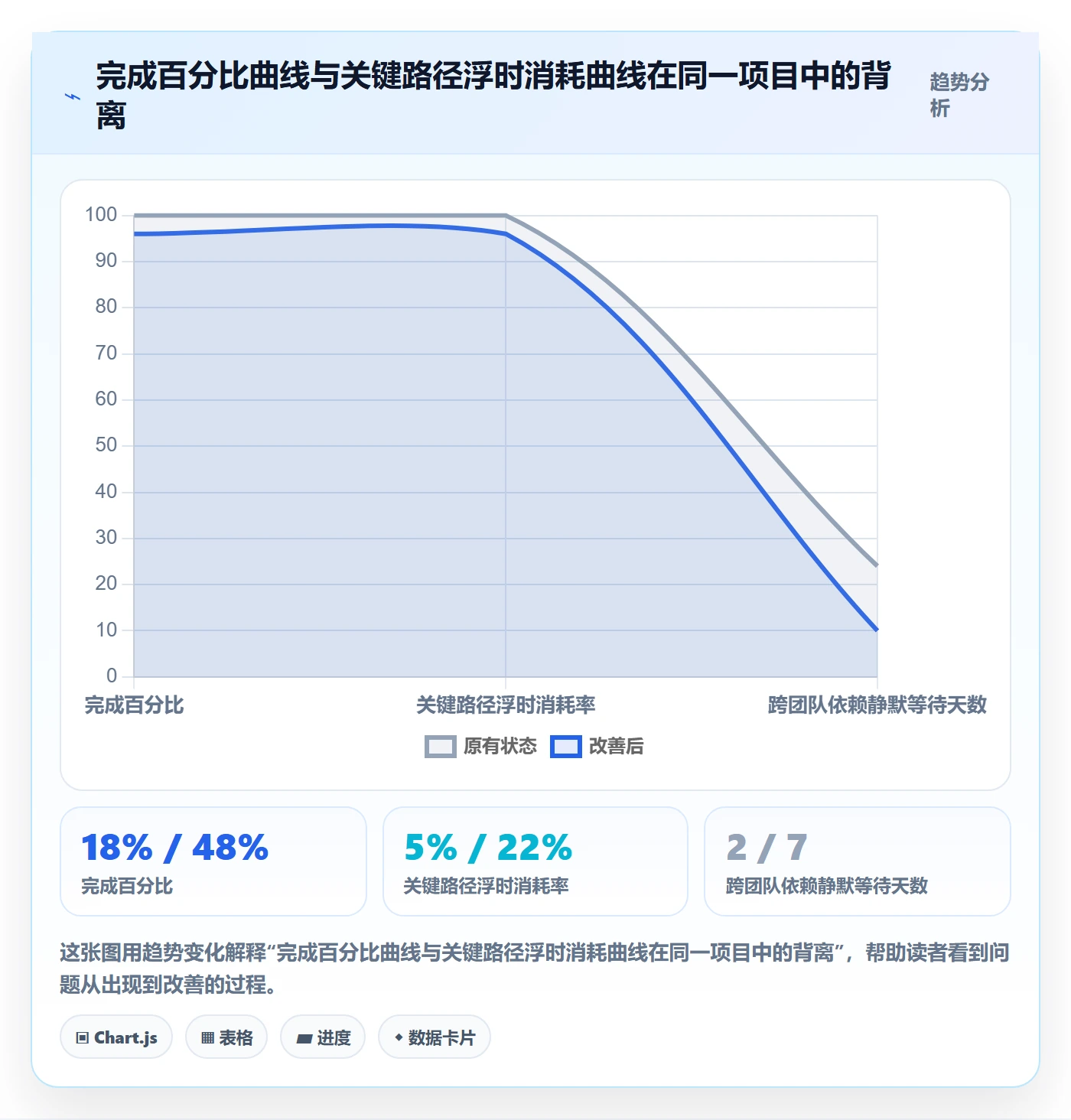

浮时消耗率一旦超过 20%,意味着项目的抗风险能力已经明显下降;超过 40%,任何一个小意外都会直接推到交付日期。这个指标比"完成百分比"领先得多,因为它衡量的是"还剩多少犯错空间"。
5. 缓冲管理:把安全余量从每个任务里抽出来
还有一个反直觉的做法:不要在每个任务里留安全余量,而是把所有任务的余量抽出来,集中成一个项目级缓冲池。原因是分散的余量会被"帕金森定律"消耗掉,工作会自动膨胀到填满可用时间。
集中缓冲之后,项目经理监控的不再是每个任务的完成情况,而是缓冲消耗率。缓冲消耗 30% 而关键路径完成 40%,说明进度健康;缓冲消耗 30% 但关键路径只完成 15%,说明遇到严重问题,需要立即介入。这是一个非常干净的判断框架。

五、操作步骤:从口径到响应的七步落地法
这一节是全文最实操的部分。下面七步是我在三个不同规模组织里跑过的版本,顺序不能颠倒,先做第五步再做第一步,基本一定会失败。
1. 第一步:统一进度口径,建立唯一真相源
先定义清楚:进度用什么量表示。我的默认配置是三个量,剩余工作量(人天)、关键路径浮时消耗率、里程碑计划完成日偏移。这三个量必须在同一个系统里、用同一套字段、由同一批人维护。
这一步最大的坑是多系统并存。看板在一个工具、工时在另一个工具、里程碑在 Excel 里,三份数据必然对不上,最后管理层只能靠"感觉"决策。
2. 第二步:定义偏差公式与分级阈值
公式要写下来,不能靠口头约定。我通常用这三个公式:
任务偏差率 = (实际剩余工作量 – 计划剩余工作量) / 计划剩余工作量
浮时消耗率 = (初始总浮时 – 当前总浮时) / 初始总浮时
进度绩效指数 = 已完成计划价值(EV) / 计划价值(PV) // SPI < 0.9 视为预警
阈值用配置文件的形式固化下来,而不是散落在会议纪要里。下面是我在一个 200 人规模组织里实际使用的阈值配置结构:
deviation_policy:
task_level:
metric: remaining_effort_hours
yellow: 0.10
red: 0.25
owner: DRI
response_sla_hours: 24
milestone_level:
metric: planned_finish_date_offset_days
yellow: 2
red: 5
owner: milestone_owner
response_sla_hours: 48
project_level:
metric: critical_path_float_consumption
yellow: 0.20
red: 0.40
owner: project_lead
response_sla_hours: 4
把这个结构写成配置而不是写成制度文档,好处是它可以直接被工具读取,变成自动化规则。制度文档没人看,自动化规则不会漏。
3. 第三步:建立 DRI 责任矩阵
为每一个交付单元指定唯一负责人。我用的做法是在任务和依赖两类对象上都加"DRI"字段,并且这个字段不允许为空,不允许填团队名。
特别强调跨团队依赖也必须指定 DRI。这是我在第一部分案例里踩到的最大坑:依赖本身不是一个任务,所以它天然没有负责人。给依赖建一个独立对象类型并强制指定负责人,这一条就把依赖静默等待时长从 11 天压到 2.5 天。
4. 第四步:把偏差采集做成自动化
人工填报的偏差数据一定失真,因为填报者有意愿美化。我的原则是:能从系统状态推导的指标绝不让人填。剩余工作量可以从任务状态和工时推导,浮时消耗可以从依赖关系和基线推导,里程碑偏移可以从计划完成日推导。
在 PingCode 这类项目管理平台里,这一步可以用自定义字段加自动化规则实现。我的典型配置是:给任务加"剩余工作量"和"DRI"两个自定义字段,给依赖加"依赖类型"和"依赖负责人"字段,然后配置自动化规则,当任务偏差率超过红灯阈值时自动通知 DRI,24 小时未响应自动升级到里程碑负责人,48 小时未响应升级到项目负责人。整个链路不需要任何人工汇总。
5. 第五步:设定分级响应 SLA 和升级路径

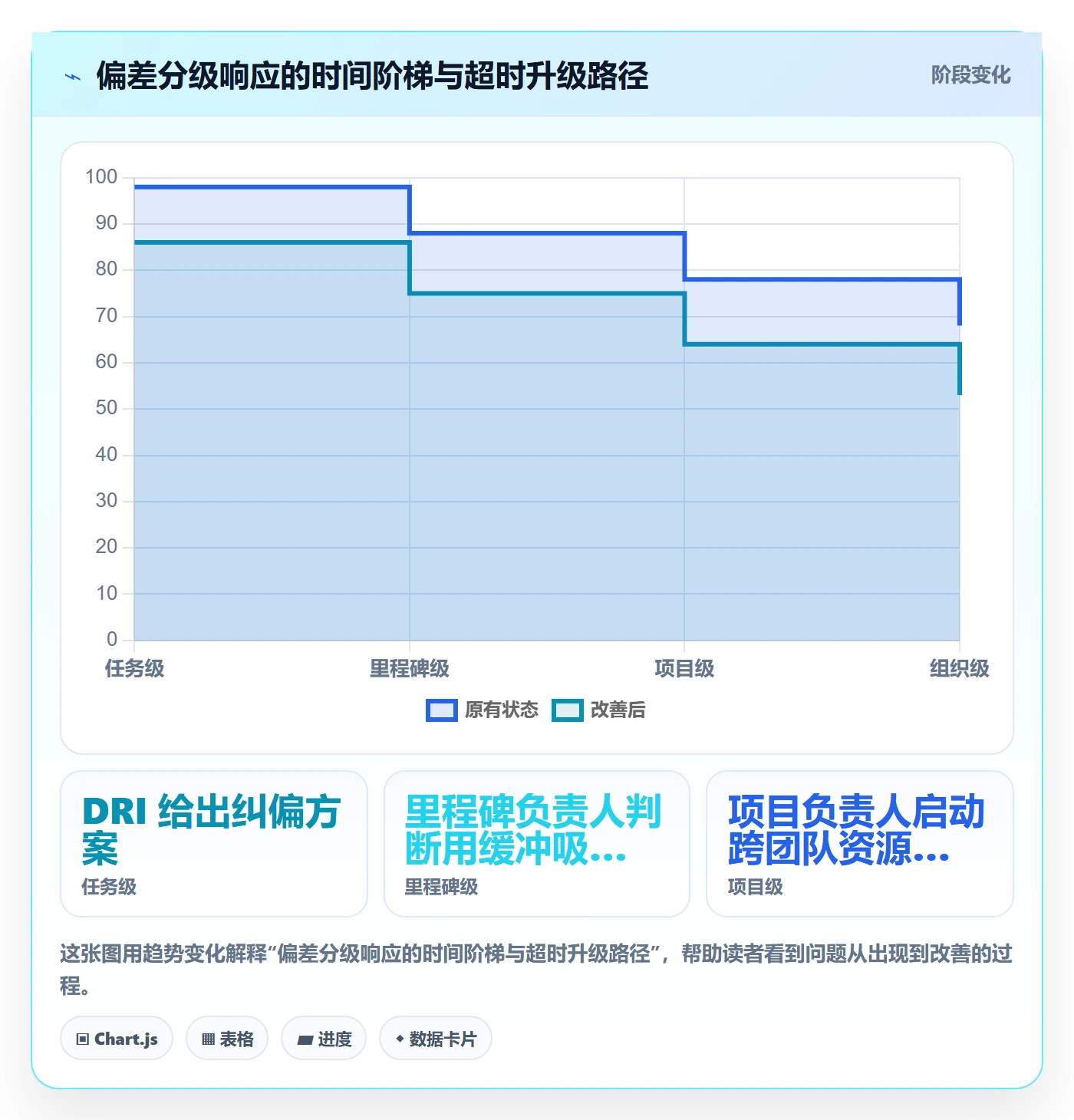

偏差被识别出来只是开始,关键是响应。我建议的 SLA 是:任务级 24 小时、里程碑级 48 小时、项目级 4 小时。响应动作不是"说明情况",而是产出一个可执行的纠偏方案:要么加人、要么砍范围、要么调整依赖顺序、要么显式接受延期。
第四条最容易被忽略,但它其实是最高频的正确选择。很多项目之所以崩塌,不是因为没有接受延期,而是因为一直假装不会延期。
6. 第六步:每周做一次偏差归因复盘
这个会的目标只有一个:改进预估模型和协同机制。会议产物应该是三类归因的分布变化,以及下一条要调整的规则。我通常把它控制在 45 分钟以内,只过红灯项和依赖等待项。
要特别小心这个会退化成问责会。我的做法是在制度上线的前三周明确宣布"偏差数据不进入任何绩效评价",等数据质量稳定后再讨论怎么用。
7. 第七步:用缓冲池管理不确定性
最后一步是把安全余量集中管理。具体做法是:每个任务的估算按乐观值填写,把所有任务的安全余量汇总成一个项目缓冲,监控这个缓冲的消耗速度而不是每个任务的完成率。
这一步在探索性强、不确定性高的项目里效果尤其明显。我做过对比,同样的团队和需求,采用集中缓冲的项目在准时率上比分散余量的项目高出约 20 个百分点。

六、案例与数据观察:口径切换加 DRI 制度之后的六个迭代
还是那个 180 人的数字化部门。Q3 崩掉之后,Q4 我们做了三件事:把进度口径从"任务数量完成比"换成"剩余工作量加浮时消耗",上线 DRI 和依赖负责人字段,把阈值判断做成自动化通知。下面是我记录的六个迭代对比数据。
| 观测指标 | Q3 基线(口径切换前) | Q4 六个迭代平均(切换后) | 变化幅度 |
|---|---|---|---|
| 里程碑准时率 | 58% | 82% | +24 个百分点 |
| 偏差平均发现时长 | 9.2 天 | 1.6 天 | 缩短 82.6% |
| 依赖静默等待中位数 | 11 天 | 2.5 天 | 缩短 77.3% |
| 需求返工率 | 22% | 13% | -9 个百分点 |
| 每周管理协调会议时长 | 14 小时 | 5 小时 | 减少 64.3% |
| 季度末加班人天 | 400+ | 180 | 减少 55% |
需要说明数据来源:这是我在这家制造企业数字化部门的一手实践记录,属于组织内部样本,不是公开统计口径的行业数据。你可以把它当作一个参照基线,但不要直接套用到自己组织的目标值上,因为不同行业的返工率和依赖密度差异很大。
1. 一个反直觉的发现:前两个迭代"偏差数"暴增了三倍
制度上线第一个迭代,系统报出的红色偏差数量是上一季度的 3 倍。管理层第一反应是"情况变差了"。实际上,这是原来被隐藏的偏差第一次浮出水面。上一季度的偏差并没有消失,只是没有被建模、没有被采集,所以不存在于报表里。
我管这个现象叫"透明度陷阱"。它的危险在于,如果管理层在这个阶段因为"指标变差"而否定新口径,整个改革会在第二周就被叫停。所以我在上线前就明确告知决策层:前三个迭代不要看偏差绝对数量,只看"偏差发现时长"这个指标。
2. 第二个发现:DRI 制度的收益不是线性的,而是有阈值的

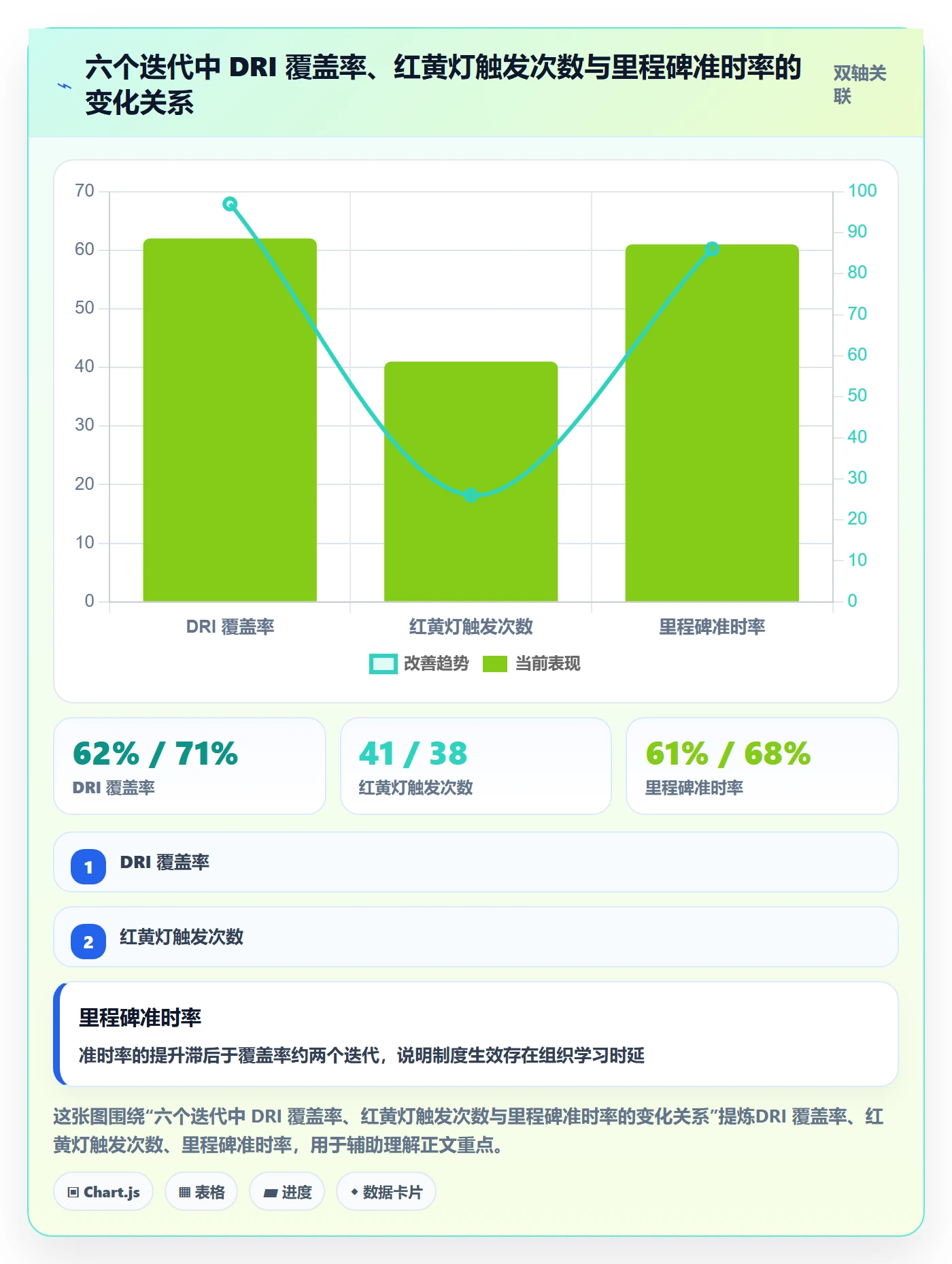

覆盖率低于 60% 时,DRI 制度的收益几乎为零,因为剩下的 40% 无人负责的任务仍然会拖垮整体节奏。覆盖率超过 80% 之后,收益开始加速显现,尤其是依赖等待时长的下降非常陡峭。
这解释了很多团队"试了 DRI 但没效果"的原因,他们只覆盖了核心任务,把大量协作型任务和依赖项留在了制度之外,而这些恰恰是偏差的最大来源。
3. 第三个发现:自动化阈值比人工判断更公平也更省时
把阈值判断交给自动化规则之后,最明显的变化是团队对偏差的防御心理下降了。因为触发通知的是系统规则,不是某个人的主观评价。同时项目负责人每周花在"核对哪些任务该关注"上的时间,从 6 小时降到了 1 小时以内。
在大规模组织里这一点尤其重要。PingCode 这类面向中大型企业(100 人以上组织)的项目管理平台,支持自定义字段、自动化规则、依赖关系管理、里程碑视图和基线对比,而且支持私有化部署,数据可以留在企业内网,也支持从 Jira 平滑迁移,包括工作流、字段和历史数据的映射。对于正在做国产化替代、同时又不希望管理流程被推倒重来的组织,这是一条摩擦较小的路径。


七、不同情况下的行动建议
制度设计不能照抄。下面是我按团队规模和成熟度分档的建议,你可以直接对号入座。
1. 30 人以下团队:只做两件事
第一,上线 DRI 字段并强制非空。第二,把进度口径从完成百分比换成剩余工作量。阈值用周粒度就够了,不需要实时通知,也不需要专门的偏差复盘会。
这个规模下最大的风险是过度管理。我见过 15 人的团队搞三套报表加两个例会,管理开销占掉了 20% 的有效工时,得不偿失。
2. 30 到 100 人:加上里程碑层和自动化通知
这个规模开始出现跨团队依赖,依赖登记册成为必需品。建议加上里程碑级偏差定义、48 小时响应 SLA,以及基于阈值的自动通知。
工具上,这个规模的团队通常已经有了统一的项目管理平台,关键是把阈值规则配置进去,而不是靠人工汇总。如果还在用多个系统拼凑,建议先做工具收敛,再谈偏差机制。
3. 100 到 500 人:三层偏差加分级 SLA 加归因复盘
到了这个规模,三层偏差结构、分级响应 SLA、每周归因复盘、集中缓冲池这四件事都必须做起来。同时必须明确授权里程碑负责人拥有范围调整权,否则决策会全部淤积在项目负责人这里。
这个规模的组织通常有合规和数据安全要求。如果涉及研发核心资产或受监管数据,我建议优先选择支持私有化部署的平台。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,对于正在做国产替代的团队来说是一个选项。选型时我建议重点验证三件事:自定义字段能不能承载偏差指标、自动化规则能不能配置多级升级、依赖关系能不能作为独立对象管理。
4. 500 人以上或多产品线:把偏差裁决人制度化
这个规模下,偏差治理的主要矛盾从"团队内部"转移到"团队之间"。跨产品线的资源争抢、共享环境排队、平台团队与业务团队的优先级冲突,都会转化成进度偏差。
我的建议是设立常设的偏差裁决角色,并建立跨团队依赖的登记册,每个依赖必须有负责人、有约定交付日期、有超期升级路径。这一步做不好,前面所有的偏差机制都会被组织摩擦抵消掉。

八、取舍:制度成本、透明度与自动化的边界
任何机制都有代价。这一节我想把几个关键取舍讲清楚,因为很多团队失败不是因为不知道怎么做,而是因为不知道要付出什么。
1. 取舍一:制度成本与治理收益的平衡点
偏差治理不是越细越好。我的经验值是:人均每周管理开销控制在 1 到 3 小时之间比较合理,超过 4 小时就会出现明显的边际收益递减,团队会开始觉得"管理比干活还累"。
如果发现管理开销超标,优先砍掉的是人工汇总和重复录入,而不是砍掉偏差机制本身。
2. 取舍二:透明度与心理安全的先后顺序
透明度和心理安全在短期内是矛盾的。你可以选择立刻把偏差数据接入绩效,那样数据会在一周内失真;也可以选择先承诺三周不追责,换取真实数据。
我的选择是后者。真实但暂时不能问责的数据,长期价值远高于漂亮但虚假的数据。等数据质量稳定、团队习惯了偏差是常态之后,再讨论怎么用这些数据。
3. 取舍三:自动化与灵活性的边界
自动化阈值提高了公平性和响应速度,但它无法处理例外。我的做法是给自动化规则留一个例外通道:DRI 可以申请一次"阈值豁免",但必须写明理由和复核日期。豁免次数会被统计,如果某个团队豁免率长期超过 20%,说明阈值设定本身有问题,需要重新校准。
4. 取舍四:私有化部署与 SaaS 的选型
私有化部署换来的是数据可控和合规确定性,代价是运维成本和升级节奏。对于 100 人以上、有合规要求的组织,我认为这个交换是划算的。对于 30 人以下团队,SaaS 的启动成本更低,除非有明确的合规约束。
另外一个容易被忽略的取舍是迁移成本。切换项目管理平台的真实成本主要不在工具本身,而在工作流、字段和历史数据的映射。如果现有平台是 Jira,选型时一定要把"历史数据能否完整迁移、工作流能否一一对应"作为硬性验收项,而不是听销售说"支持迁移"。
5. 取舍五:严格阈值与团队自主权
我的建议是差异化放权:关键路径任务用严格阈值,非关键路径任务给团队更大自主空间,探索型任务允许用目标达成度替代工作量跟踪。一刀切的严格,最终会变成一刀切的敷衍。

九、常见问题:项目负责人最常问我的四个问题
1. 团队抗拒上报偏差怎么办?
先检查两件事:上报之后有没有被批评,以及上报之后有没有真的有人帮忙。绝大多数抗拒不是因为流程复杂,而是因为"报了也没用,还会被记一笔"。我的做法是明确规定偏差上报后的第一个动作是资源协调,而不是原因追问。
2. DRI 和项目经理的职责怎么区分?
DRI 对"这件事能不能按时完成"负责,项目经理对"整体交付能否达成、资源如何分配"负责。DRI 有权说"我做不完",项目经理有权说"那我们砍范围"。两个角色的权力边界要写清楚,否则会出现 DRI 不敢报、项目经理不敢砍的僵局。
3. 小团队有必要做偏差管理吗?
有必要,但只做最轻的版本:一个 DRI 字段加一个剩余工作量字段。20 人以下的团队靠沟通就能解决大部分协调问题,缺的只是"这件事归谁"的明确性。
4. 阈值应该多久调整一次?
我建议每季度校准一次,或者当某个团队的阈值豁免率超过 20% 时立即校准。阈值不是越严越好,它的作用是筛选出真正需要管理层介入的事项,如果红灯太多,说明筛选功能已经失效。
结语:把偏差当信号,而不是当罪证
回到开头那个 180 人组织的案例。那个项目真正的失败点,不是团队能力不足,也不是工具不行,而是偏差没有被建模、没有被归属、没有被及时看见。当偏差第一次出现在会议纪要里却无人认领时,延期其实就已经注定了,只是两个月后才显现出来。
我的独特判断是:进度偏差管理的核心不是"控制",而是"可见性设计"。你设计的不应该是一套更严格的考核,而是一套让偏差无法被掩盖、且能快速找到负责人的机制。测量口径决定偏差能不能被看见,DRI 制度决定偏差有没有人管,分级响应决定偏差能不能被及时处理,三者是乘法关系,缺一项整体归零。
如果你打算这周就开始,我建议按这个顺序做三件事:第一,把任务进度口径从完成百分比换成剩余工作量,先跑两周看数据有什么变化;第二,为所有任务和跨团队依赖补上 DRI 字段,强制不能为空;第三,挑一条关键路径,把浮时消耗率算出来,设定 20% 和 40% 两条阈值线。这三件事加起来不需要任何工具采购,但能让你第一次真正"看见"项目的偏差,而不是等它在最后两周找上门来。
常见问题解答(FAQ)
1. 进度偏差到底该用哪个公式算,SPI 和进度差哪个更靠谱?
我们项目最近汇报时,老板问我进度偏差多少,我随口说了个‘大概晚了三天’,结果被追问得哑口无言。后来发现不同人用的算法都不一样,有人看 SPI,有人直接算天数差,我到底该信哪个?
先分清两种口径:绝对偏差(计划完成时间-实际完成时间,或计划工作量-实际工作量)回答‘差多少’,SPI=已完成工作量÷计划工作量回答‘差多少比例’。只有 SPI 会失真,因为它对关键路径不敏感,一个非关键任务超前就能把 SPI 拉到 1 以上,掩盖关键路径已经延后的事实。
可执行做法是双口径并行:对外汇报用 SPI 说明整体健康度,对内管理用关键路径上的绝对偏差天数作为行动依据,阈值建议设为关键路径偏差超过总工期 5% 或超过 3 个工作日就触发纠偏,非关键任务只看是否吃掉浮动时间。
2. 项目负责人制度怎么设计,才能让进度偏差真的有人管?
我们公司推行过项目负责人制,文件写得挺漂亮,但一出偏差还是没人担责,最后都变成项目经理一个人扛。我怀疑是制度设计本身有问题,但不知道卡在哪一环。
核心不是设一个‘负责人’头衔,而是把偏差责任拆成三个可考核的动作:谁负责在偏差发生 24 小时内上报、谁负责在 48 小时内给出纠偏方案、谁负责在方案失效时升级。制度里要明确写清每个任务的‘偏差责任人’和‘升级路径’,而不是只写一个项目总负责人。
可执行做法是给每个里程碑指定唯一的偏差责任人,并把‘偏差上报及时率’和‘纠偏方案闭环率’写进考核,权重不低于 20%。只考核结果不考核上报动作,结果就是大家藏着偏差到瞒不住为止,那时已经晚了。
3. 进度偏差多少算异常,阈值该怎么定才不是拍脑袋?
我之前定过‘偏差超过 10% 就预警’,结果被团队吐槽太死板,有的任务 10% 其实无所谓,有的 3% 已经要命。我现在想知道有没有一套更合理的定阈值方法。
阈值必须按任务对关键路径的影响来分级,而不是全项目一刀切。做法是分三档:关键路径任务偏差超过 1 个工作日或总工期 2% 就红色预警;有浮动时间但浮动被吃掉一半以上的任务黄色预警;浮动充足的非关键任务只看消耗比例,超过 50% 才提醒。
判断依据是浮动时间本身就是项目的缓冲,缓冲被侵蚀的速度比绝对偏差更能预测最终是否会延期。另外阈值要随项目阶段动态调整,越接近交付日期,预警线越应收紧,比如收尾阶段 1 天偏差就应等同中期 3 天。
4. 用项目管理工具能自动算进度偏差吗,还是必须人工核对?
我们刚上了某项目管理平台,以为能自动出偏差报表,结果发现数据不准,还是要人工对。我想知道工具到底能做到哪一步,哪些环节必须人工兜底。
工具能自动算的只有‘有真实完成数据’的部分,前提是任务状态、实际工时、完成百分比按统一口径及时录入;它算不准的是浮动时间和关键路径变化,尤其是任务依赖被临时调整后,自动计算结果经常滞后。
可执行做法是:让工具负责绝对偏差和 SPI 的每日自动计算与预警推送,人工负责每周核对关键路径是否因依赖变更而漂移,并维护浮动时间台账。判断依据是自动化偏差报表的准确率高度依赖录入及时率,录入延迟超过一天,报表就只能当参考不能当决策依据。
所以制度上要把‘每日更新任务状态’定为硬性动作,而不是靠工具自己猜。
核心关键词
文章包含AI辅助创作:进度管理如何做好进度偏差?项目负责人制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418527
读者评论
我们团队去年也遇到过类似情况,完成百分比一路涨,结果最后两周才发现测试资源根本不够。文章说的口径问题确实戳到痛点了,但我想问:剩余工作量谁来每天更新?如果DRI自己填,他会不会也有动机美化?这个落地成本可能比想象中大。
依赖等待偏差占41%这个数据挺震撼的。我们之前用某项目管理平台做了依赖登记,但问题是跨团队依赖一旦卡住,DRI根本没有权限去催别的团队。文章说的'有权调动资源',在矩阵式组织里其实很难实现,这块建议再展开讲讲。
三级偏差分层和差异化阈值这个思路很实用,我们之前就是一刀切导致红灯太多没人看。不过实际执行中,关键路径本身经常变,今天非关键的明天可能就变关键了,浮时消耗率怎么动态维护是个难题,不知道有没有更轻量的做法。
