项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

上周和一位做交付的朋友复盘,他说了一句让我记到现在的话:“我们七个部门的项目周报,连续三周都写进度 85%,最后延期了 41 天。”这句话的可怕之处不在于延期,而在于,三周时间,进度几乎没动,但没有人从数据里看出异常。我做了十一年项目管理,管过最小 9 人的跨职能小队,也管过 300 人以上、横跨研发/硬件/测试/供应链/售后的多部门版本交付。我越来越确信一件事:跨部门进度管理的难点,从来不是“催得不够狠”,而是不同部门对“进度”这两个字的定义根本不一样。

你拿到的不是一个数字,而是七个部门各自的口径拼出来的平均数,它天然倾向于好看。

一、先给结论:跨部门进度失真的根因不是执行力,而是口径

如果你只想要一份可以直接带走的判断,我把这篇文章的核心结论压缩成五条。后面的所有章节,本质上都是在为这五条提供证据和落地方法。

1. 进度百分比是跨部门协作里最容易被“合理化”的单一指标

单个团队内部用百分比汇报进度,问题不大,因为汇报人和验收人往往是同一批人。一旦跨部门,汇报人变成了“我方”,验收人变成了“对方”,百分比就从一个测量值退化成了一个协商值。这不是道德问题,而是结构问题:当一个人既是数据的生产者又是数据的受益者,这个数据就不可能保持中立。

2. 可靠的跨部门进度信号来自三个可验证量,而不是一个估算值

我自己的实践是彻底放弃“整体完成百分比”这个字段,改用三个可以被第三方独立核对的数量:依赖解锁率、返工率、剩余工作量的重估频率。第一个量说明流程卡在哪,第二个量说明前期质量如何,第三个量说明团队对剩余工作是否诚实。这三个量加起来的预测能力,远高于任何形式的加权百分比。

3. 数据分析要解决的第一问题不是“图表好不好看”,而是“口径统不统一”

我见过太多团队花两个月搭了一套很漂亮的多项目仪表盘,结果上线三个月后没人看。原因很简单:仪表盘的每个卡片都来自不同部门的自定义字段,字段含义各不相同,数据拼在一起只是在制造噪音。先统一定义,再谈采集,最后才是可视化,这个顺序不能反。

4. 依赖密度决定了一个跨部门项目的管理成本上限

我在内部做过一个粗略统计:当一个项目的跨部门依赖数量超过团队人数的 0.6 倍时,例会、对齐、催办带来的协调成本会开始超过编码和测试的实际产出。这不是线性的,而是有明显拐点的。依赖密度是比项目人数更值得关注的规模指标。

5. 工具的核心价值是“强制口径”,而不是“自动出报表”

这一点是我这些年最大的认知转变。报表谁都能做,Excel 加透视表也能做。工具真正不可替代的地方在于:它能让一个字段在跨部门之间保持同一个含义,并且让“没填”这件事变得可见。一个字段如果允许留空、允许自由填写、允许各部门自己解释,那它就不是数据,只是文案。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

二、跨部门进度为什么会系统性失真:一个真实场景的复盘

抽象讲道理很容易,我讲一个我自己深度参与的项目。它不极端,恰恰因为不极端,所以更有代表性。

1. 项目背景:137 人、7 个部门、一个写进合同的交付日期

那是我在某智能制造企业做交付顾问时接手的项目。客户要在一个季度内上线新一代设备管理平台,涉及产研中心、硬件部、测试中心、交付实施部、供应链、售后运营和客户成功七个部门,直接参与 137 人,跨三个办公地点。交付日期写进了合同,违约按周计罚。

项目从第 6 周开始进入“周报稳定期”,你懂那种稳定:每周进度都涨一点点,风险都写“可控”,没有一个部门的周报是红色。第 6 周到第 8 周,整体进度从 78% 涨到 85%。第 9 周,硬件部突然说接口联调延迟,整个版本顺延,最终延期 41 天。

2. “进度 85%”是怎么连续三周出现的

我把三周的任务状态变更记录全部导出来,按部门做了对照,发现了一个非常典型的模式:大部分“进度增长”来自任务状态从“进行中”改为“已完成”,而不是来自可交付物的产出。也就是说,任务被标记完成了,但下游没人能用它。

硬件部有 23 个任务在第 7 周集中标记完成,理由是“文档已提交”。但下游测试中心的实际验收标准是“样机通过连续 72 小时老化测试”,这两件事之间隔着至少两周的物理时间。任务状态是对的,进度是假的。

3. 用依赖台账重新算一遍,偏差从哪里来

我后来做了一件在当时被吐槽“多此一举”的事:把七个部门之间所有的跨部门等待关系全部列出来,做成一张依赖台账,然后请每个部门给每条依赖标注“当前状态”和“预计解锁日期”。台账最终有 94 条依赖,其中 31 条在计划里从未被显式记录过。

这 31 条隐性依赖,平均等待时长 4.7 个工作日,累计造成的关键路径延长正好是 38 个工作日,和实际 41 天的延期高度吻合。也就是说,延期不是某个部门掉链子,而是 31 条没人看见的等待叠加出来的。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

4. 复盘发现:三类失真叠加在一起

把这次复盘拆开,失真其实来自三类,而且它们的成因完全不同。

第一类是定义失真。“完成”在不同部门有至少四种含义:代码合并、功能自测通过、测试验收通过、客户可用。四种含义在同一个看板上混用,导致百分比失去可比性。

第二类是结构失真。隐性依赖没有被记录,等待时间不进系统,所以看板上看不到“等待”这个状态。任务只有“未开始/进行中/已完成”,而等待不是其中任何一个。

第三类是激励失真。当进度落后会被追问、被问责,而“暂时没进展”又不好解释时,把状态往前推一格的成本最低。这不是人品问题,是系统给了错误的激励。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

三、六类常见误区:大多数团队卡在第 2 类

我把这些年见过的跨部门进度管理问题归成六类误区,按“修正成本从低到高”排序。如果你只有时间改一个,先改第 2 类。

1. 误区一:把任务状态当成进度数据

任务状态是工作流的推进标记,不是工作量的度量。一个任务从“进行中”到“已完成”,可能代表 2 小时的提交,也可能代表 3 周的生产。把状态变更次数当作进度增长,等于用打卡次数衡量工作产出。

我的判断是:状态字段可以保留,但它只能用于流程管控,不能用于进度计算。进度计算必须回到剩余工作量的估算上。

2. 误区二:用加权百分比平均计算整体进度

这是最普遍、也最容易被忽略的误区。假设三个部门,A 完成了 90%,B 完成了 80%,C 完成了 10%,按简单平均得到整体 60%。这个数字在数学上没错,在管理上完全是误导,因为 C 的 10% 很可能卡在关键路径上,A 和 B 完成再多也无法让项目交付。

更糟的是加权平均。权重往往是拍脑袋定的,而且很少随关键路径变化而更新。跨部门进度不是求和问题,而是取最小值问题,项目的真实进度,等于关键路径上最慢那一环的进度。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

3. 误区三:只统计自己部门的完成量

跨部门项目里,每个部门天然只对自己那一段负责。研发完成 100% 但测试环境没准备好,从研发视角看进度是满的;从项目视角看,价值交付是零。这种“局部视角的完成”在两个部门都成立时,整体就是双倍的假象。

我的做法是在周报里强制加一列“下游可用状态”:这个交付物,下游部门是否已经能实际使用了。这一列不填,本周进度视为未确认。

4. 误区四:只看滞后指标,忽略前置信号

延期天数、完成百分比、缺陷数都是滞后指标,它们告诉你已经发生了什么。跨部门项目真正需要的是前置信号:依赖确认时间、环境就绪率、需求变更未同步条数、评审一次通过率。这些指标在问题变成延期之前就已经在变化了。

我在项目里推过一条硬规则:每周例会上,滞后指标只讲 5 分钟,其余时间全部讲前置信号的变化趋势。执行两周后,团队自己就发现风险讨论变得具体了。

5. 误区五:把燃尽图当作进度真相

燃尽图基于剩余工作量,理论上比百分比可靠。但它有一个致命前提:剩余工作量被诚实地重新估算过。如果没人愿意承认“原本估 3 天的事现在看起来要 8 天”,燃尽图就会完美地画出一条漂亮的下降曲线,然后在一个周三突然垂直上翘。

所以我关心的从来不是燃尽图的形状,而是这条线背后每周被修改过几次估算值。修改次数为零的燃尽图,是最危险的燃尽图。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

6. 误区六:靠人盯人而不是靠系统暴露依赖

很多项目经理的工作方式是:记住所有跨部门依赖,然后在群里逐个 @。这种模式在 3 个部门、20 人以内还能撑住,超过这个规模就会开始漏。漏掉的依赖不会消失,它只会在关键路径上以等待的形式出现。

我的判断是:依赖必须成为系统里的一等公民,有状态、有负责人、有预计解锁日期。靠记忆维持的依赖关系,本质上是一种没有备份的单点。

四、专业判断逻辑:一套可落地的跨部门进度数据模型

前面讲的是问题,这一节讲方法。这套模型我在三个不同规模的项目里迭代过,核心是五步,顺序不能乱。

1. 第一步:把“完成”定义成可验证的状态

这是所有工作的起点。我的做法是给每个工作项定义 3 到 4 级“完成定义”,每一级必须有客观的验证方式,不能是主观判断。典型的分级是:

  1. L1 产出完成:代码合并或文档提交,验证方式是构建通过 / 提交记录可查。
  2. L2 自测通过:提交人自己完成验证,验证方式是有自测记录。
  3. L3 下游可用:下游部门确认可以使用,验证方式是下游负责人显式确认。
  4. L4 验收通过:满足业务验收标准,验证方式是验收单签署。

关键规则是:只有 L3 及以上才计入跨部门进度。L1 和 L2 属于部门内部进度,可以展示,但不参与整体进度计算。这一条改完,我见过的最直接的后果是很多项目的“完成度”一夜之间掉了 15 到 25 个百分点,那不是项目变差了,是数据终于诚实了。

2. 第二步:建立依赖台账,把隐性等待显性化

依赖台账不需要复杂工具,一张表就够,但字段定义必须固定。下面是我用了三年、改动最少的字段结构:

dependency_id: DEP-1042
from_team: 硬件部

to_team: 测试中心

deliverable: 样机 V2.3

unlock_condition: 连续 72 小时老化测试通过

declared_status: blocked # blocked / in-progress / unlocked

owner: 张工(唯一责任人,不接受“团队”)

planned_unlock_date: 2024-09-18

forecast_unlock_date: 2024-09-26

wait_days: 6 # 系统自动计算:forecast – planned

critical_path: true # 是否在关键路径上

downstream_impact: 影响版本联调启动

这里有两个设计细节值得单独说。第一,owner 必须是唯一人名,不能填部门,填部门的依赖最后一定会变成没人负责。第二,wait_days 由系统自动计算,不允许手填,手填的等待天数没有任何可信度。

3. 第三步:用三个指标替代一个百分比

我把跨部门进度的核心指标压缩成三个,每周只看这三个的变化:

指标 定义 健康阈值(我的经验值) 异常时的第一动作
依赖解锁率 本周计划解锁的依赖中,实际解锁的比例 >85% 低于阈值时逐个核对待解锁依赖,找出共同阻塞点
返工率 本周被下游驳回的工作项 / 本周交付的工作项 <12% 高于阈值时暂停新增,先查前期评审质量
重估偏差指数 本周重新估算的剩余工作量 / 上周估算值 0.9 – 1.2 持续 >1.3 说明估算体系失效,需要停下来校准

重估偏差指数这个概念是我自己最看重的。如果一支团队连续三周都不修改任何估算值,偏差指数恒等于 1.0,这不是稳定,这是没人重估。一个健康的项目,偏差指数应该在小范围内持续波动。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

4. 第四步:设计数据回流机制,明确谁在何时更新什么

指标再好,没人更新就是零。我的经验是不要指望“大家自觉”,而是把更新动作绑定到已有的工作流节点上,让它成为流程的一部分,而不是额外的负担。

  • 依赖发起方:在依赖创建时填写 unlock_condition 和 planned_unlock_date,这是唯一一次必须手填的动作。
  • 依赖承接方:每周五下班前更新 declared_status 和 forecast_unlock_date,未更新则系统自动标记为“未确认”。
  • 下游使用方:在工作项进入 L3 时显式确认,确认动作自动把依赖置为 unlocked。
  • 项目管理者:只做一件事,检查“未确认”清单,而不是检查进度百分比。

这套机制的关键在于把人的注意力从“汇报进度”转移到“确认状态”。更新状态是客观动作,汇报进度是主观判断,前者不会引起心理抵触。

5. 第五步:用“重估频率”而不是“准确度”衡量团队诚实度

这一点可能反直觉,但非常重要。如果我要判断一支团队是否能管好跨部门进度,我不会看它的估算有多准,而会看它多频繁地承认自己之前估错了。

估算准确率在跨部门协作里几乎不可能提前做到,因为变量太多。但重估频率是可控的,它反映的是团队愿不愿意面对现实。我在项目里推过一条规则:每周迭代评审时,必须说明本周有哪些任务的剩余工作量被上调,以及上调的原因。能不能坦然说出“我这里变慢了”,是跨部门协作信任的基础。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

五、具体案例与数据观察:一次中大型企业的迁移与重构

方法讲完了,我用一个相对完整的案例把它落地。这个案例来自 PingCode 的一位中大型制造业客户,我作为外部顾问参与了前半程的机制设计。

1. 案例背景与迁移决策

这家企业约 400 人,其中产研体系 260 人,分 5 个产品线,同时维护 3 条硬件产品线。他们原来用某海外项目管理工具承载全部研发流程,已经用了六年,累计工作项超过 40 万个。

促使他们做迁移的原因有三个:一是多地协同访问速度问题,海外工具在国内三个办公点的响应经常超过 3 秒;二是数据合规要求,客户合同中明确要求研发数据不出境;三是原工具的自定义能力太强,导致五年里积累了 47 个自定义字段,其中 19 个字段长期为空,反而成了数据噪音源。

最终他们选择了 PingCode,主要考量是三点:支持私有化部署,满足数据不出境的硬要求;支持从 Jira 平滑迁移,历史工作项、状态映射、附件和评论可以批量带过来,不用手工重建六年数据;以及作为国产替代方案,在跨部门协同场景下的字段治理能力更符合他们当时的痛点。这两点在我的经验里很关键,迁移项目里真正贵的不是工具费用,而是历史数据和历史习惯的搬迁成本。

2. 迁移中真正花时间的不是数据,而是口径

项目组原本的计划是四周完成迁移,其中数据迁移两周,培训一周,试运行一周。实际耗时九周。多出来的五周,几乎没有花在数据上,全部花在了口径对齐上。

第一个争议是状态映射。原工具有 14 个状态,新工具默认 6 个,五个产品线各自坚持保留自己的状态。最后我们做了一件事:把 14 个状态逐个映射到 L1 到 L4 的完成定义上,映射不上的状态直接废弃。这个过程花了三天,但一次性解决了多年的口径混乱。

第二个争议是自定义字段。我们定了三条规则:跨两个以上部门使用的字段必须保留并统一定义;只有一个部门使用的字段移入该部门的私有视图;三个月内使用率低于 10% 的字段直接删除。最终 47 个自定义字段压缩到 16 个。

3. 迁移前后六项指标的变化

这是他们在迁移前一个月和迁移后第三个月的实际运营数据,我做了整理。需要说明的是,这是单一样本,且中间同时做了机制调整,所以不能把全部改善归因于工具,但趋势是清晰的。

指标 迁移前 迁移后第三个月 变化 主要归因

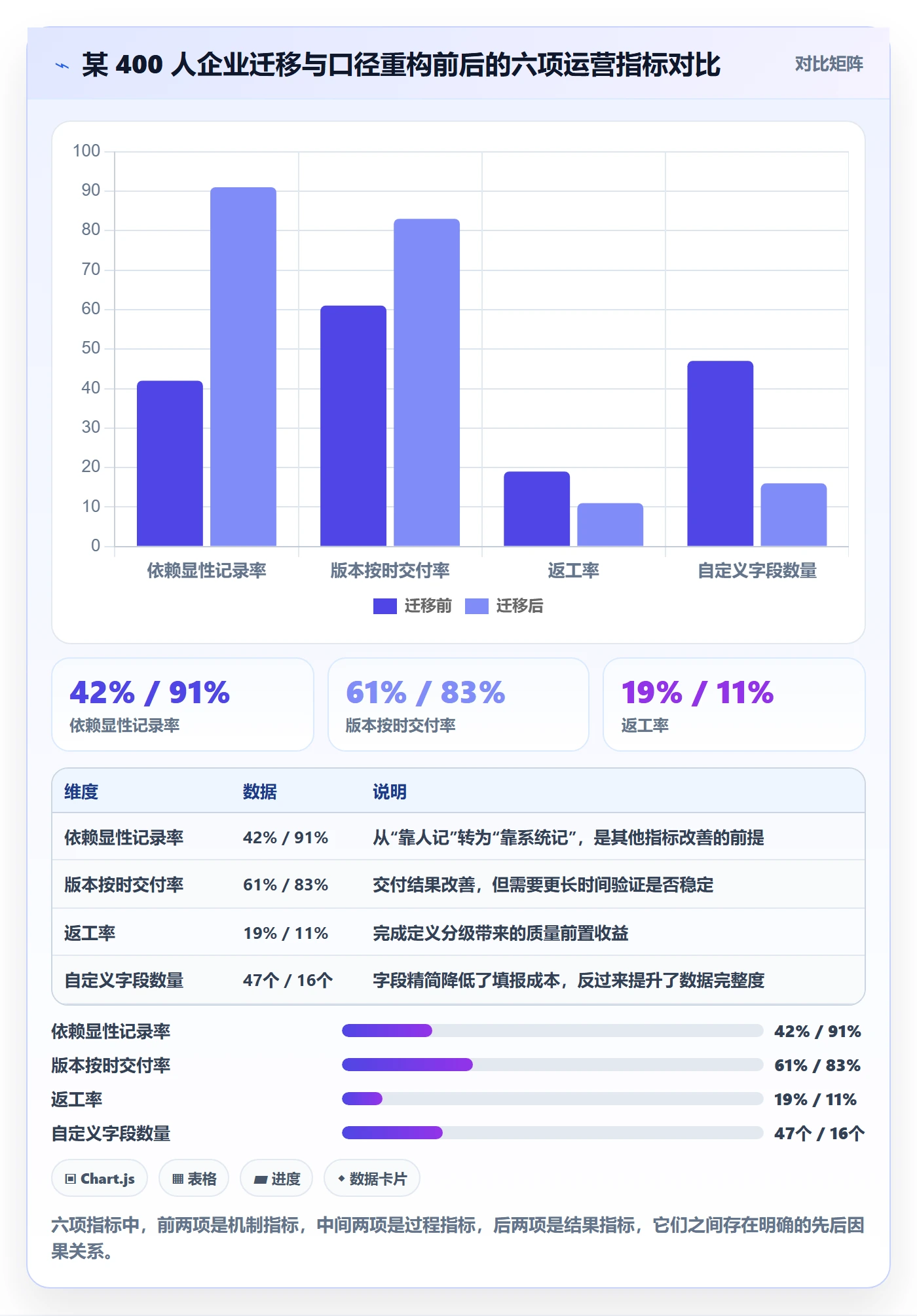

周报数据准备耗时(PMO 团队) 26 人时/周 7 人时/周 -73% 字段统一后不再需要手工对齐口径
跨部门依赖显性记录率 约 42% 91% +49 个百分点 依赖成为系统内的一等对象
依赖平均等待时长 5.8 工作日 3.4 工作日 -41% 等待可见后,阻塞能被及时暴露
版本按时交付率 61% 83% +22 个百分点 前置信号预警带来的提前干预
返工率 19% 11% -8 个百分点 完成定义分级后,L2 阶段的缺陷被提前拦截
自定义字段数量 47 个 16 个 -66% 字段治理规则落地

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

4. 依赖密度与交付偏差的关系

迁移完成后,他们把 5 个产品线过去 18 个版本的依赖数据全部做了回填,得到一个有意思的观察:依赖密度(跨部门依赖数 / 参与人数)与交付偏差之间呈现明显的正相关,且在 0.6 附近出现拐点。

依赖密度低于 0.4 的版本,偏差基本在 ±7% 以内;0.4 到 0.6 之间,偏差扩大到 ±15%;超过 0.6 之后,偏差迅速拉大到 30% 以上,且不再收敛。这个拐点比我原先估计的要低。

我的解释是:依赖密度本质上衡量的是“有多少工作需要别人配合”。当这个比例超过某个阈值,团队每天要处理的不是自己的工作,而是协调工作,实际产出时间被切碎。这时候增加人手不但没用,反而会推高依赖密度,让情况更糟。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

5. 哪些团队反而变慢了

这个案例里有一点必须讲清楚:迁移后并不是所有团队都快了。有一个产品线的迭代周期反而从 9 天延长到 11 天,团队反馈是“流程变重了”。

我去看了他们的实际使用情况,发现原因有两个。第一,他们把所有 L1 级别的任务也强制要求填写下游确认,导致大量不需要确认的任务也被流程拦住。第二,他们的需求颗粒度太细,一个迭代有 60 多个工作项,每个都要走完成定义校验。

调整方式是给这个产品线做了分级:只有跨部门交付物强制走 L3 校验,部门内任务可以只走到 L2;同时把工作项颗粒度粗化,从 60 个合并到 22 个。调整后迭代周期回到 9 天,依赖记录率仍然保持在 88% 以上。

这件事的教训是:统一口径不等于统一粒度。跨部门需要统一的是“什么算完成”,而不是“每个人做多少粒度的任务”。把这两件事混在一起,机制就会变成负担。

六、不同情况下的行动建议

方法不能照搬,规模不同,优先级完全不同。我按三种典型情况给出建议,你可以直接对号入座。

1. 50 人以内、3 到 5 个部门:先解决口径,不要上工具

这个规模下,最大的问题几乎一定是完成口径不一致,而不是缺数据。工具在这个阶段帮不上什么忙,反而会增加填报负担。

  1. 用一次两小时的会议,把跨部门交付物的完成定义当场对齐,输出一页纸的 L1-L4 定义表。
  2. 建立一张依赖台账表,先用表格承载,字段就按前面那九个来。
  3. 周会只讨论依赖台账里 forecast_unlock_date 发生变化的条目。
  4. 连续执行四周,观察依赖平均等待时长是否下降,再决定要不要上系统。

这个阶段的核心目标不是精确,而是让“跨部门等待”这件事第一次被看见。

2. 50 到 200 人、依赖密集:需要系统承载,重点在依赖可视化

超过 50 人后,手工维护依赖台账会开始漏。这个阶段最值得投入的是让依赖成为系统里的实体对象,而不是表格里的一行。

  • 把依赖状态、负责人、预计解锁日期做成工作项的标准字段,不允许自由文本。
  • 配置一条自动规则:planned_unlock_date 过去 3 天仍未变更状态的依赖,自动升级到项目管理者的待办列表。
  • 每周输出两份数据:依赖解锁率趋势、返工率趋势。不要输出整体完成百分比。
  • 把“未确认依赖清单”作为周会第一个议题,而不是最后一个。

在这个规模上,跨部门协同能力强、需要统一字段口径和数据链路的团队,通常会选择类似 PingCode 这样能承载需求,迭代,测试,发布全链路的平台,把依赖台账直接嵌进工作流,而不是维护在外部的表格里。

3. 200 人以上、多产品线多地协同:先治理字段,再谈分析

这个规模下,最大的风险不是缺数据,而是数据太多、口径太杂。我见过的最典型的失败模式是:花三个月搭了一套覆盖 12 个部门的指标看板,上线后没人看。

正确的顺序是倒过来的:

  1. 字段治理先行。统计所有自定义字段的实际使用率,三个月内使用率低于 10% 的直接删除,只保留跨两个以上部门使用的字段。
  2. 完成定义分级强制化。把 L1-L4 做成必填枚举,不填无法流转到下一状态。
  3. 依赖数据回填。先把历史版本的依赖关系补录,用来校准阈值,再上线预警规则。
  4. 最后才做可视化。看板上只放依赖解锁率、返工率、重估偏差指数三个核心指标,其他全部下沉到二级页面。

这个阶段我强烈建议选择支持私有化部署的平台。原因不是安全意识,而是数据治理的现实需求:当你要反复调整字段定义、批量清洗历史数据、跑自定义口径校验时,私有化部署带来的操作自由度和响应速度,是云端方案很难替代的。对于有数据不出境要求的企业,这更是硬约束。同时,如果团队原本在用海外工具,迁移时的历史数据完整度和状态映射能力,往往是决定项目周期是四周还是九周的关键变量。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

七、不同情况下的取舍

最后一节讲取舍。跨部门进度管理之所以难,往往不是不知道怎么做,而是每个做法都有代价。我把最常见的五组取舍列出来,附上我的判断标准。

1. 数据颗粒度 vs 填报成本

颗粒度越细,数据越精确,填报成本越高。我的经验阈值是:单个跨部门工作项的填报时间不应超过 90 秒。超过这个时间,数据完整度会在两周内断崖式下滑。

取舍标准很简单:如果某个字段不能改变任何一个决策,就删掉它。我在项目里删掉过的典型字段包括“预计工时”“优先级”“标签”,不是因为它们没用,而是因为它们在这家企业的实际使用中从未导致任何决策差异。

2. 实时性 vs 稳定性

实时数据看起来很美,但跨部门进度的本质是趋势判断,不是秒级监控。追求实时会带来两个问题:一是系统压力和数据噪音,二是团队会产生“随时被盯着”的抵触。

我的选择是日级更新、周级分析。依赖状态允许当天变更,但管理层的分析只看周维度的趋势,不看单日波动。这样既保证了信息新鲜度,又避免了过度反应。

3. 统一流程 vs 部门自治

这是最容易引发内部矛盾的取舍。完全统一会导致部分团队流程变重,完全自治会导致数据无法比较。

我采用的折中方案是“跨部门统一、部门内自治”:跨部门交付物必须走统一的完成定义和依赖台账;部门内部任务的状态、字段、流程允许自治,只要能把跨部门部分映射出来即可。前面那个迭代周期延长的案例,就是没有做到这个分层导致的。

4. 私有化部署 vs 云端 SaaS

这个取舍取决于三个现实条件:数据合规要求、内部运维能力、定制化需求强度。

判断条件 更适合私有化部署 更适合云端 SaaS
数据合规 合同或行业监管要求数据不出境、不出内网 无强制要求,或已接受云端托管
运维能力 有独立 IT 运维团队,能承担升级与备份 无专职运维,希望零维护
定制强度 需要频繁调整字段口径、跑自定义校验、深度集成内部系统 以标准流程为主,定制需求少
组织分布 多地在内网环境,或部分办公点网络受限 成员分散但网络条件良好
迁移历史数据 历史数据量大、需要完整保留并做口径重构 历史数据可裁剪,或愿意重新开始

我的判断是:中大型企业、跨部门依赖密集、且有合规约束的场景,私有化部署带来的操作自由度通常值得那份运维投入。反过来,如果团队不到 100 人、没有合规压力,强行上私有化只会把有限的精力消耗在环境维护上。

5. 自动化指标 vs 人工判断

自动化指标的优势是一致和及时,劣势是不理解上下文。人工判断的优势是能识别异常,劣势是不可规模化。

我的用法是分层:自动化负责“发现异常”,人工负责“解释异常”。系统只做一件事,当依赖解锁率跌破阈值时报警。至于为什么跌破,由项目管理者和各部门负责人一起看,从来不让系统直接给出结论。

这样做还有一个额外好处:因为报警只是“发现”,不是“定罪”,团队对报警的抵触会小很多。我见过太多团队因为预警规则被当成考核依据,最后学会了在系统里做规避动作,把数据修饰得漂漂亮亮。

项目进度最佳实践:跨部门团队进度管理数据分析,常见问题

八、总结与下一步

回到开头那位朋友的问题:七个部门连续三周写 85%,最后延期 41 天。如果我只能给他一句建议,我会说,你不需要更勤奋地催进度,你需要换掉“进度”这个词的定义。

跨部门进度管理最独特的地方在于:它管理的从来不是工作本身,而是工作的交接。而交接在大多数团队里是隐形的,没有状态、没有负责人、没有时间戳。数据分析在这件事上的作用,不是把隐形的东西画得更好看,而是把隐形的东西变成有字段、可校验、会报警的对象。

这篇文章里我最想让你带走三个判断。第一,进度百分比是跨部门场景下最容易失真的指标,尽早用依赖解锁率、返工率、重估偏差指数替代它。第二,依赖密度是比人数更重要的规模指标,超过 0.6 就该考虑拆分版本而不是增加人手。第三,先定口径、再采数据、最后做看板,这个顺序反了,投入基本会浪费。

下一步具体做什么,我建议按这个顺序来,一周内能看到变化:

  1. 今天:把上周所有标为“已完成”的跨部门交付物拉出来,逐个问下游一句“你们能用了吗”。把不能用的挑出来,数一数有多少。这个数字就是你的真实失真率。
  2. 本周内:开一次 90 分钟的会,只做一件事,对齐三类核心交付物的完成定义,输出一页纸。
  3. 两周内:建立依赖台账,先只记录关键路径上的依赖,控制在 30 条以内,避免一上来就被数据量压垮。
  4. 一个月内:观察依赖平均等待时长的变化。如果它下降了,说明机制生效,再考虑是否引入系统承载;如果没有下降,先检查是不是 owner 填成了部门而不是人名。
  5. 一个季度内:根据依赖密度和团队规模,决定是否需要一套能承载全链路数据、支持私有化部署、并且能把历史数据完整迁移过来的平台来固化这套机制。

最后提醒一句:这套方法在推行的前两周,一定会让项目的进度数据变难看,因为伪进度被挤掉了。这不是倒退,这是你第一次看到了真实的位置。能接受短期数字变难看的团队,才有机会把跨部门交付真正管起来。

常见问题解答(FAQ)

1. 跨部门项目进度数据总是对不上,到底该以谁的为准?

我们公司有研发、市场、供应链三个部门一起做一个新品上市项目,每次开周会,研发说完成了70%,市场说只看到40%,供应链说他们那边根本没收到更新。我作为项目经理,每次都要花半小时对数据,最后还是对不齐。到底应该以哪个系统的数据为准?

先定一个‘单一事实源’原则:进度百分比只从任务管理系统里取,其他渠道只做参考注释。具体做法是:在任务管理系统中为每个跨部门任务设置唯一的负责人和明确的完成定义,比如‘完成’必须满足代码合并加测试通过,或者物料到仓加质检合格。周会前由各部门更新自己负责的任务状态,系统自动汇总。

如果仍有分歧,用‘最近一次可验证的交付物’作为口径,比如研发提交了测试报告、市场产出了物料清单,没有交付物就不计入进度。建立这个规则后,对不上的时间能从半小时压缩到五分钟以内,因为大家不再争论百分比,而是检查交付物是否存在。

2. 跨部门项目进度管理,多久开一次同步会最合理?

我们团队以前每周开一次跨部门进度会,但发现研发觉得太频繁打断工作,市场觉得一周太长信息滞后。后来改成每天站会,又变成形式主义,大家站着念一遍任务就散了。我一直在想,到底有没有一个固定的节奏适合所有跨部门项目?

没有万能频率,但可以用‘两层节奏’来定:执行层每天异步更新任务系统,不强制开会;协调层每周一次30分钟同步会,只讨论阻塞和依赖。判断依据是任务的‘依赖密度’:如果两个部门之间的任务依赖超过总任务数的30%,就升级为每周两次同步;低于10%可以两周一次。

具体操作上,异步更新要求每个人在下班前花两分钟改任务状态和写一句备注,同步会只解决三个问题:哪些任务卡住了、卡在谁那里、什么时候能解决。我实测过一个二十人的跨部门项目,用这个两层节奏后,会议时间减少了40%,但阻塞问题的平均解决时间从两天缩短到半天。

3. 跨部门进度数据里,哪些指标最能提前预警延期?

我以前只看完成百分比,结果每次都是到了截止日期才发现延期。后来复盘发现,其实有些信号早就出现了,比如某个部门的任务一直停在‘进行中’但备注栏没有任何更新。我想知道,除了完成率,还有哪些数据指标能提前一周甚至两周预警项目要出问题?

最有效的预警指标是‘任务停留时长’和‘阻塞任务占比’。任务停留时长指一个任务在某个状态下连续停留的天数,如果一个任务在‘进行中’停留超过该类型任务历史平均时长的1.5倍,延期风险就很高。阻塞任务占比指被标记为阻塞的任务数除以总任务数,超过15%就说明跨部门协调出了问题。

另外可以看‘跨部门依赖完成率’,也就是上游部门按时交付给下游部门的任务比例,这个指标低于80%时,下游进度一定会被拖累。建议每周导出这三个数据,做成趋势图,比看完成百分比提前7到10天发现风险。

4. 跨部门团队用项目管理工具,字段和状态怎么设计才不会乱?

我们试过好几个项目管理平台,每次都是刚开始用得好好的,过两周就乱了。有的部门自己加了一堆自定义字段,有的把状态改成了自己习惯的叫法,最后导出的数据没法看。我作为项目负责人,想知道字段和状态到底应该怎么设计,才能既让各部门用得顺手,又能保证数据分析口径统一?

核心原则是‘状态统一、字段分层’。状态只保留五个:未开始、进行中、阻塞、待验收、已完成,所有部门必须用同一套,不允许自定义。字段分两层:公共字段包括负责人、开始日期、截止日期、所属部门、依赖任务,这些是必填;部门自定义字段只能加在子任务上,不能加到主任务上。

另外设置一个‘数据管理员’角色,由项目经理或PMO担任,每周检查一次字段使用情况,发现有人把关键信息写进备注而不是填到字段里,就在周会上提醒。我做过对比,字段分层后,导出做分析的时间从每次两小时降到二十分钟,因为不再需要手动清洗不同部门的自定义字段。项目进度数据只有在结构一致的前提下才有分析价值。

核心关键词

读者评论

田
田承宇

强制加“下游可用状态”这一列我认同,但执行时容易被当成额外审批。我们当时的做法是让下游在每周固定时间点确认,不确认就默认未就绪,结果上游部门反过来抱怨被卡脖子。这个字段到底该由上游填还是下游填,可能决定了它是真数据还是新的扯皮点。

闫
闫予安

倍依赖密度这个拐点我拿自己两个项目粗算了一下,一个0.4一个0.9,体感确实对得上。但依赖怎么数才统一是个问题,一条接口联调算一条还是按部门算五条,口径不同结论差很远。另外工具能统一字段含义这个前提,我觉得得先有人愿意为字段定义吵架并且吵出结果,工具只是把结论固化下来,不是它自己能带来统一。

文章包含AI辅助创作:项目进度最佳实践:跨部门团队进度管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417919

赞 (0)
飞飞飞飞
阶段进度管理方法大全:跨部门团队进度管理数据分析落地清单
上一篇 30分钟前
进度偏差实操方法:跨部门团队提升进度管理效率的数据分析方法与模板
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
