先给结论:进度管理的本质是管理“不确定性”,不是管理“人”
如果只能留下一句话,我会说:进度管理计划、进度全流程,本质上是把“不确定”转换成“可观测、可干预、可复盘”的三件事。大部分跨部门团队的效率问题,不是人不努力,而是不确定性没有被提前暴露出来,等到暴露时已经变成延期。
我过去八年给不同规模的企业做研发效能咨询,经手过三十多个跨部门项目。我发现一个很反直觉的规律:项目延期的时间,绝大部分不是在“干活”的时候丢的,而是在“等”的时候丢的。一个 8 周计划拖成 14 周的硬件+软件协同项目,我做过完整的时间还原,净工作时间只占 41%。
所以这篇文章,我不会给你一堆甘特图画法。我要讲的是:进度管理全流程应该怎么设计,跨部门的效率损耗到底发生在哪几个节点,以及不同的团队规模下应该做哪些取舍。
1. 结论一:进度计划的骨架是三张表,不是一张甘特图
绝大多数团队做进度计划,只做了一张甘特图。甘特图只回答了“什么时候做什么”,它回答不了另外两个更关键的问题:这件事依赖谁、如果它晚了会连累谁。
我的经验是,一份能真正跑起来的进度计划,至少需要三张表协同:
- 里程碑表:定义“什么算完成”,每个里程碑必须有可验证的交付物和验收标准,而不是“开发完成”这种模糊描述。
- 依赖表:明确每个任务的上下游关系,尤其是跨部门依赖,标注依赖类型是“强依赖”还是“软依赖”。
- 缓冲表:把安全时间从每个任务里抽出来,集中放在关键链路末端,而不是分散隐藏在各个任务里。
这三张表的价值在于,它们把“隐性承诺”变成了“显性契约”。跨部门协作最大的摩擦,恰恰来自各方对“完成”的理解不一致。
2. 结论二:跨部门最大的成本是等待,不是加班
我做过一个粗略统计:在一个涉及产品、研发、硬件、测试、供应链五个部门的项目里,跨部门等待时间平均占项目总周期的 35%,45%。如果只靠加班去补,你补的其实是净工作时间那 40% 里的效率,边际收益极低。
更麻烦的是,等待是不可见的。没人在系统里记录“我在等硬件样机”“我在等测试环境释放”,于是这些时间在周报里全部消失了,只留下一句“进展顺利”。等到临近里程碑,所有等待集中爆发成延期。

3. 结论三:全流程的关键是“一次录入,多处消费”
我见过太多团队,进度数据要录三遍:任务系统录一遍,周报 Excel 填一遍,给管理层的汇报 PPT 再整理一遍。三份数据不一致时,谁也不知道哪个是真的。
进度管理全流程能否跑通,判断标准很简单:同一份状态数据,是否需要人工二次搬运。如果需要,这套流程一定会在三个月内退化回“靠人催”。
一、真实场景:一个 8 周项目为什么拖成 14 周
我用一个具体的案例来展开。这是一家 320 人规模的智能硬件公司,其中研发约 120 人,产品 15 人,硬件 30 人,测试 25 人,供应链与生产 40 人。项目是一个带 App 的智能设备二代产品,涉及固件、App、云服务、硬件结构、认证五个方向。
1. 项目背景与角色分工
这个项目的复杂度不在于技术难度,而在于五种工作节奏完全不同。软件可以按天迭代,硬件打样一次要 5,7 天,认证送检要 3 周,供应链备料有最小起订量和账期约束。
立项时,产品负责人按“软件思维”排了一个 8 周的计划。这个计划在甘特图上看起来很漂亮,每一格都填满了,但它有一个致命假设:所有人都在自己的工作节奏上不被打断地连续工作。
2. 时间到底去哪了:四个节点的真实数据
项目结束后,我带着团队做了一次完整的时间还原。我们让每个角色回答一个问题:“你的任务被阻塞时,在等谁、等了多久?”

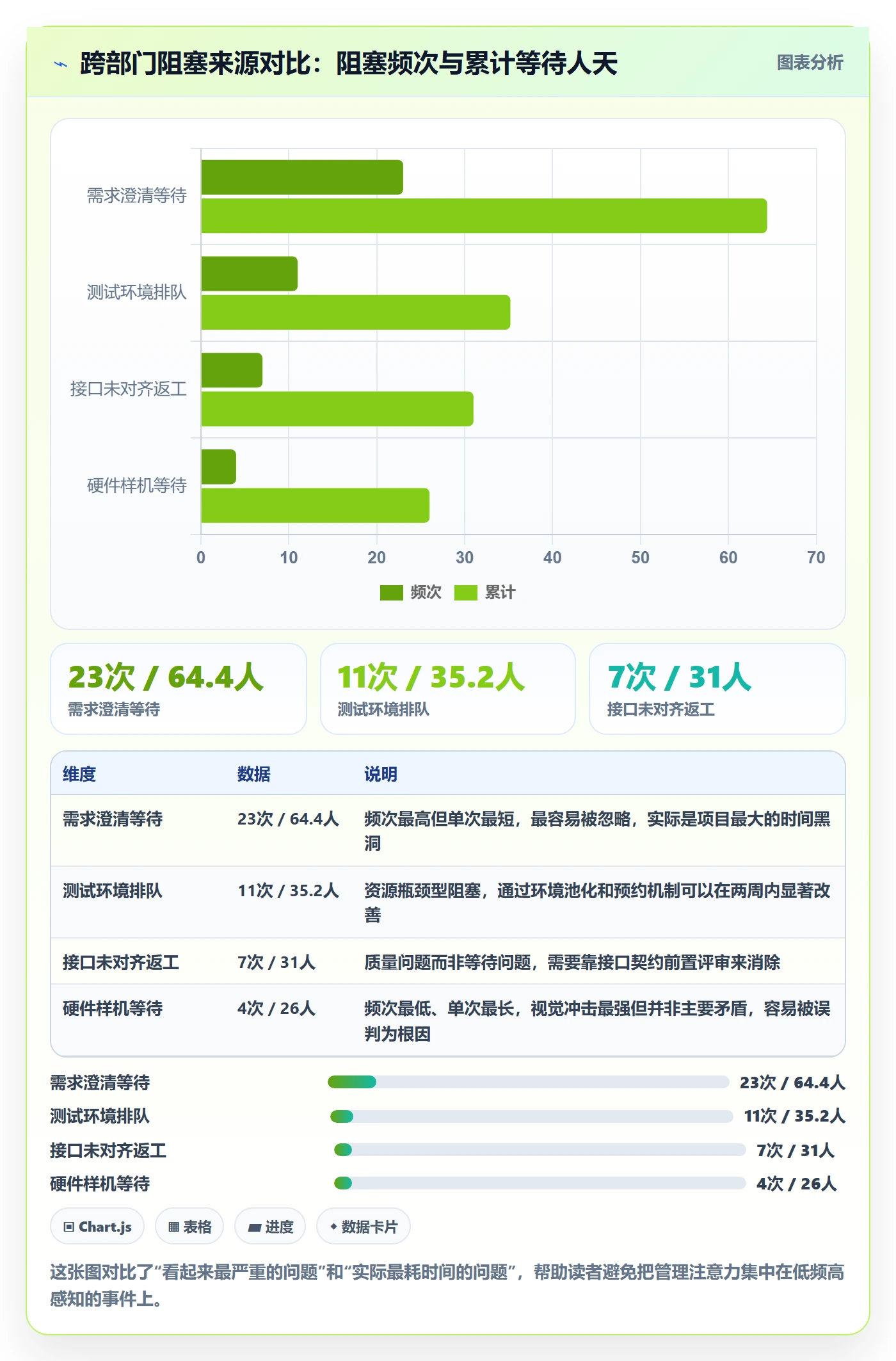

| 阻塞类型 | 发生次数 | 平均单次等待 | 累计损失(人天) | 责任方 |
|---|---|---|---|---|
| 硬件样机到位等待 | 4 次 | 6.5 天 | 26 | 硬件 + 供应链 |
| 测试环境排队 | 11 次 | 3.2 天 | 35.2 | 测试 + 运维 |
| 需求澄清等待 | 23 次 | 2.8 天 | 64.4 | 产品 |
| 接口定义未对齐导致返工 | 7 次 | , | 31 | 研发 + 云服务 |
注意第二行和第三行。测试环境排队和需求澄清,两个加起来的累计损失超过 99 人天,远超样机等待。但项目复盘会上,大家第一反应都是“硬件拖了后腿”,因为样机等待最显眼。
这就是我要强调的判断逻辑:显性阻塞的破坏力,通常小于高频的隐性阻塞。一次 6.5 天的样机等待会被记录、会被上报;而 23 次、每次 2.8 天的需求澄清等待,会被压缩成周报里的“沟通中”,没人当回事。
3. 一次典型的跨部门“踢皮球”现场
项目第 5 周,固件团队报“功能开发完成 90%”,App 团队报“联调受阻”,测试团队报“无可测版本”。三个部门说的都是实话,但组合起来,管理层看到的是一团矛盾。
我让三个团队各自把“完成”的定义写下来,结果发现:固件团队认为代码合并到主分支就是完成;App 团队认为要能跑通端到端流程才算完成;测试团队认为要提测单里所有用例通过才算完成。三个团队,三个“完成”。
跨部门进度失真的根源,往往不是数据造假,而是完成标准的定义没有统一。这个问题不解决,你上任何工具、开任何协调会,都是在给一个错误的靶子打分。

二、拆解常见误区:五个我反复见到的错误做法
在进入方法论之前,我先把最常见的五个误区说清楚。这些误区我在不同行业、不同规模的团队里都见过,而且它们通常不是独立出现的,而是连锁反应。
1. 误区一:把甘特图当成进度管理
甘特图是表达工具,不是管理机制。它的价值在于让依赖关系可视化,但很多团队把它用成了“一次性美术作品”,立项时画得很漂亮,之后三个月没人更新。
我的判断标准是:如果一张甘特图超过两周没有更新,它就已经失效了,继续挂在墙上只会产生虚假的确定感。真正的进度管理需要的是状态更新的触发机制,而不是一张图。
2. 误区二:用百分比汇报进度
“完成 80%”是我最讨厌的进度表述。它的问题在于,前 80% 和后 20% 的难度完全不对称。软件开发中,最后 20% 往往包含所有集成、联调和边界情况,实际工作量可能等于前 80%。
更危险的是,百分比是自我申报的,没有客观依据。一个人说“完成 80%”和另一个人说“完成 60%”,你无法判断谁的进度更健康。
我建议的替代方案是:用可验证的交付物清单代替百分比。例如“接口文档已评审通过 12/15 个”“测试用例已执行 340/500 条”“缺陷修复 28/41 个”。这些数字有分母、有口径、可核对。
3. 误区三:认为加大颗粒度就能控住进度
有些管理者走向另一个极端:把任务拆到 0.5 人天,要求每天更新。结果是团队每天花 40 分钟在填状态,管理者花 2 小时在读状态,而真正的阻塞依然存在。
颗粒度的合理边界是:任务周期不超过两个汇报周期。如果你们按周汇报,任务就该控制在 2,5 个工作日。低于这个尺度,管理成本会超过收益。
4. 误区四:把跨部门协同当成沟通问题
这是我最想纠正的一个认知。跨部门协同的问题,80% 是机制问题,不是沟通问题。你开再多的对齐会,如果不改变“谁在什么条件下必须交付什么”的机制,问题依然存在。
举个具体例子:需求澄清等待 2.8 天,看起来是“产品太忙没回消息”。但深层机制是,产品没有承诺任何响应时限,也没有人衡量这个时限。你不建立响应 SLA,开十次会说“大家要及时回复”也没有用。
5. 误区五:工具上线就等于流程建好
我见过太多团队,花两个月选型、部署、培训,上线三个月后使用率跌到 30%。原因很简单:工具能承载流程,但不能自动生成流程。
正确的顺序是:先定义状态流转规则和完成标准,再把它固化到工具里,最后用工具产生的数据去驱动改进。反过来做,就是给混乱装上了一个更快的引擎。

三、专业判断逻辑:进度管理全流程的五个阶段
说清楚误区之后,我给你一套我自己在项目里反复验证过的五阶段框架。它的逻辑是:每个阶段的输出,必须成为下一个阶段的输入,中间不能有人工搬运。
1. 阶段一:计划编制,从 WBS 到依赖识别
计划编制的第一步是 WBS 拆解,但很多人只做了“拆”,没做“连”。我的做法是强制增加一个动作:每个任务必须标注“我的输入来自谁”和“我的输出给到谁”。
这一步看起来简单,实际能暴露大量隐藏依赖。在一个 200 人规模的团队里,我做过统计:强制填写依赖关系后,平均每个项目暴露出17% 的任务存在此前未被识别的跨部门依赖。
下面的代码块是我通常在工具里配置的任务依赖模板结构,可以直接作为字段设计参考:
task:
id: FW-2041
name: 固件端蓝牙配网协议实现
owner: 固件组-张工
estimate_days: 4
depends_on:
id: DOC-118 # 上游输入
type: strong # strong=不完成则无法启动
owner: 产品-李工
id: HW-042 # 上游输入
type: strong
owner: 硬件组-王工
outputs_to:
id: APP-337 # 下游消费方
type: strong
owner: App组-赵工
completion_criteria: # 完成标准,必须可验证
配网成功率 >= 98%(100 次压测)
端到端联调通过并留存日志
关键是 completion_criteria 这个字段。没有它,前面所有的依赖关系都是空中楼阁,因为各方对“完成”的理解依然不一致。
2. 阶段二:排期与承诺,把安全时间集中管理
传统排期的做法是给每个任务加 20% 的缓冲,结果所有缓冲都被隐藏在各处,整体工期膨胀但风险并没降低。
我的做法借鉴关键链的思路:把每个任务的安全时间剥离出来,集中放在关键链路末端,形成项目缓冲。任务本身按 50% 概率完成的激进工期排,团队知道有缓冲兜底,反而更敢承诺。
这里有一个实操细节:项目缓冲不能归项目经理单独控制,而要公开可见。缓冲消耗率是比任务完成率更灵敏的进度指标。当缓冲消耗超过 1/3 而关键链路只完成 1/4 时,你必须在两周内介入。
3. 阶段三:执行与数据采集,让状态自动生成
这一阶段的目标只有一个:让进度数据在团队干活的过程中自然产生,而不是额外填报。
具体来说,代码提交、构建结果、测试执行、缺陷流转,这些动作本身就应该自动改变任务状态。如果一个人写完代码还要手动去点“完成”,那这个状态一定会滞后。
我通常要求客户做到:周报中至少有 70% 的进度条目来自系统自动汇总,人工补充不超过 30%。做不到这个比例,说明流程还没真正数字化。
4. 阶段四:偏差识别与干预,定义三级响应
偏差识别不在于发现得早,而在于发现后有没有预先约定好的响应动作。没有约定的响应,就会变成每次都要临时开会决定,决策成本极高。
我建议的三级响应机制:
- 黄色预警:任务延期 1,2 天,或缓冲消耗 15% 以内。处理方式:任务负责人自行调整,每日同步。
- 橙色预警:任务延期 3,5 天,或缓冲消耗 15%,30%。处理方式:项目经理介入,48 小时内给出资源或范围调整方案。
- 红色预警:任务延期 5 天以上,或缓冲消耗超 30%,或关键链路出现新的强依赖阻塞。处理方式:升级到项目决策层,触发范围或时间基线变更评审。
这个机制的核心价值是:把“要不要上报”这个判断从个人情绪变成客观规则。团队不再需要纠结“这个问题够不够大”,系统会自动分级。
5. 阶段五:复盘与基线更新,把经验变成参数
大多数团队的复盘停在“下次注意”。我要求复盘必须产出可更新的参数:某类任务的估算系数、某类依赖的平均等待时长、某类缺陷的返工比例。
例如,如果复盘发现“硬件样机等待平均 6.5 天”,那么下次排期时,所有依赖样机的任务都应该显式加入这个等待时间,而不是假装它不存在。这就是把经验从人的记忆迁移到计划的参数里。

四、案例与数据观察:PingCode 在中大型团队里的真实落地
前面讲的都是方法。方法要落地,需要一个能承载这套流程的工具。我在中大型客户里用得比较多的是 PingCode,它的定位很明确:主要服务中大型企业及 100 人以上组织。
1. 为什么在这个规模段会选它
100 人以上的组织有三个特征,决定了工具选型的门槛:
- 合规与数据边界要求高。很多制造、金融、军工相关客户明确要求数据不出内网,PingCode 支持私有化部署,这一点直接决定了它能否进入候选名单。
- 历史数据不能推倒重来。大部分团队此前用的是 Jira,几年的需求、缺陷、迭代数据都在里面。PingCode 支持 Jira 平滑迁移,字段映射和附件迁移都能覆盖,切换成本可控。
- 国产替代是硬约束。在外部环境不确定的情况下,很多企业的采购流程里已经写明了国产化要求,PingCode 在这类场景下是国产替代不二选择。
我要强调一点:选型不是选功能最多的,而是选约束条件最匹配的。对小团队来说私有化部署是负担,对 300 人以上的合规敏感型团队,它是入场券。
2. 三个月落地的关键指标变化
回到前面那个智能硬件项目。我们在第二个项目周期开始引入 PingCode 重构进度流程,下面是三个月的对比观察。
需要说明数据口径:这是我在两个项目周期内做的前后对比,样本量有限,属于经验观察数据,不是行业统计结论,请结合自己团队情况参考。

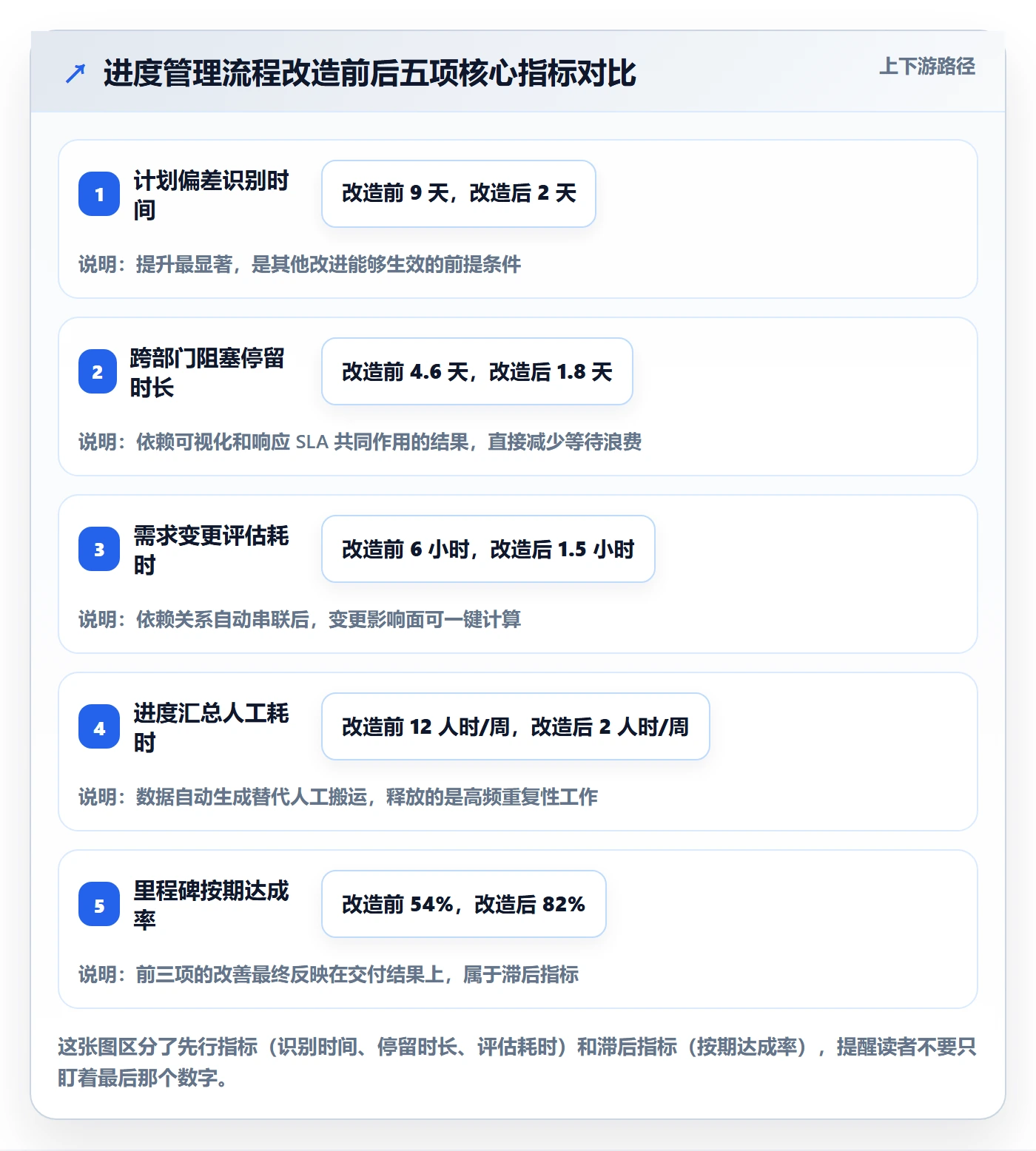

| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 计划偏差平均识别时间 | 9 天 | 2 天 | 缩短 78% |
| 跨部门阻塞平均停留时长 | 4.6 天 | 1.8 天 | 缩短 61% |
| 需求变更影响评估耗时 | 6 小时 | 1.5 小时 | 缩短 75% |
| 进度汇总人工耗时 | 12 人时/周 | 2 人时/周 | 下降 83% |
| 里程碑按期达成率 | 54% | 82% | 提升 28 个百分点 |
这五个指标里,我最看重的是“计划偏差平均识别时间”。它从 9 天降到 2 天,意味着团队在偏差还只有 2 天量级的时候就能发现,而不是等它累积成两周的窟窿。这是所有后续改进的前提。
“进度汇总人工耗时”从 12 人时降到 2 人时,看起来只是省了 10 个小时,但它的隐性价值更大:当汇总成本接近零时,团队才愿意每天更新状态,数据新鲜度才有保障。
3. 落地过程中踩过的三个坑
我不想只讲成功面。这三个坑是我在实际项目里踩过的,如果你正在做类似改造,可以提前规避。
(1)一次性迁移全部历史数据
我们一开始想把 Jira 上五年的数据全量迁过来,结果迁移后的项目列表有 400 多个,团队找不到自己该看的。后来调整策略:只迁移进行中的项目和最近两个季度的历史数据,归档数据按需导出。迁移范围收窄后,团队的接受度明显提高。
(2)一开始就配置了过多自动化规则
我们设了二十多条状态自动流转规则,结果出现规则冲突,任务状态在两个值之间反复跳变,团队开始不信任系统数据。后来收敛到六条核心规则,只覆盖最高频的状态变化,其余保持人工确认。
(3)没有同步调整汇报机制
工具换了,但周报模板还是老的,大家依然在 Excel 里填一遍再复制到系统里。这个问题直到我们把周报模板改成“系统自动生成 + 人工补充风险说明”才解决。工具改造必须和汇报机制改造同步进行,否则旧机制会把新工具拖回去。

五、不同情况下的行动建议
方法论不能一刀切。下面按团队规模和技术约束分四种情况给建议,你可以直接对号入座。
1. 20 人以下团队:先解决完成标准,不要急着上工具
这个规模段的团队,沟通成本本身很低,跨部门问题也少。你们的主要痛点是“完成标准不统一”和“计划没人维护”。
我的建议是按这个顺序做:
- 把所有任务描述里的“完成”替换成可验证的交付物,例如把“完成接口开发”改成“接口文档评审通过 + 端到端联调 3 个场景通过”。
- 每周固定 30 分钟更新一次任务状态,用最简单的看板即可。
- 建立一条规则:任务被阻塞超过 2 天必须显式标注阻塞原因和等待对象。
这个阶段最不该做的是买一套重型工具。流程还没稳定,工具只会增加负担。
2. 50,200 人团队:建立依赖可视化和响应 SLA
这是问题最容易爆发的规模段。部门开始分化,信息不再自然流通,但流程规范还没建立。核心动作有两个:
- 所有跨部门任务强制填写依赖关系和对方接口人。没有依赖标注的任务不允许进入排期。
- 为每类跨部门请求定义响应 SLA。例如需求澄清 24 小时内响应,测试环境申请 4 小时内分配,样机需求 3 个工作日内给出排期。
这个阶段建议引入专业的项目管理平台来承载依赖关系和状态流转。选型时重点看三件事:依赖关系是否可视化、状态变更是否可自动触发、跨项目视图是否支持组合查询。
3. 200 人以上或多项目并行:必须做项目组合治理
到这个规模,单个项目的进度管理已经不够了。真正的瓶颈变成资源在多个项目之间的争抢。
我建议增加两个机制:一是资源日历,把关键角色(架构师、测试负责人、硬件工程师)的投入比例在所有项目间显式分配;二是项目组合季度评审,每季度根据战略优先级重新分配缓冲和资源,而不是让项目按启动顺序自然推进。
在这个规模段,PingCode 这类支持多项目组合管理、支持私有化部署的平台优势会比较明显,因为你需要的是全局视图,而不是单项目的看板。
4. 强合规或已有大量历史数据的团队:迁移策略优先于功能对比
如果你的团队有数据不出内网的硬要求,或者历史数据量很大,那么选型的第一优先级不是功能,而是私有化部署能力和迁移可行性。
我的建议是先做一次小范围迁移验证:挑一个 20,30 人的团队,迁移一个进行中的项目,跑满一个迭代周期,评估三件事,字段映射是否完整、历史数据是否可查、团队上手需要几天。验证通过再全量推广。

六、不同情况下的取舍:没有最优解,只有匹配
进度管理里几乎所有的决策都是取舍。我把最常遇到的四组讲清楚,你在做决策时可以直接对照。
1. 颗粒度 vs 管理成本
颗粒度越细,可见性越高,但管理成本呈超线性增长。我的经验值:任务平均周期控制在 2,5 个工作日是多数团队的最优区间。
低于 1 天,状态更新频率会超过信息价值产生的速度;高于 10 天,偏差会在发现时已经无法挽回。如果你的团队处于快速试错阶段,可以放宽到 5,8 天;如果是交付确定性要求高的项目,收紧到 2,3 天。
2. 自动化 vs 培训成本
自动化程度越高,数据新鲜度越好,但规则维护和异常处理成本也越高。我踩过的坑是:二十多条自动规则导致状态跳变,团队不信任数据。
建议的平衡点是:先上 5,8 条覆盖最高频场景的自动规则,跑满一个季度再逐步增加。每次新增规则前,先问一个问题:这条规则能减少多少次人工操作?如果答案是每周少于 10 次,先别加。
3. 买成熟平台 vs 自研轻量工具
这是一个经常被低估的决策。自研看起来省钱,但隐性成本很高:需求会持续增长、维护需要专人、合规审计需要额外投入。
| 对比维度 | 成熟商业平台 | 自研轻量工具 |
|---|---|---|
| 首年投入 | 采购 + 实施费用,通常可预算化 | 2,3 名研发半年投入,机会成本高 |
| 三年总成本 | 相对可预测 | 通常超出初始预估 2,3 倍 |
| 功能覆盖 | 依赖、报表、权限、审计开箱即用 | 初期只覆盖核心场景,边缘需求需自建 |
| 合规与私有化 | 成熟方案已通过多轮审计 | 需要自行承担安全与合规建设 |
| 适配灵活性 | 受平台能力边界约束 | 完全可控,但每次变更都有开发成本 |
我的判断标准很直接:如果进度管理不是你们的核心竞争力,就不要自研。把工程资源花在业务功能上,用采购解决管理基础设施。
4. 强管控 vs 自组织
强管控能在短期内保证确定性,但会抑制团队主动性;自组织能激发创造力,但在跨部门依赖复杂的场景下容易失控。
我的建议是按链路区分:关键链路上的任务采用强管控,明确里程碑、缓冲和升级规则;非关键链路上的任务采用自组织,由团队自行排序和调整。不要对全部任务用同一种管理强度。

七、下一步怎么做:30 天落地路径
讲完方法论和取舍,最后给你一条可以直接执行的 30 天路径。这条路径我在三个不同规模的团队里跑过,节奏是验证过的。
1. 第一周:定义“完成”,暴露依赖
这一周不碰工具,只做两件事。第一,把当前所有进行中的任务拿出来,逐条检查描述是否包含可验证的完成标准,不满足的当场重写。第二,为每个任务标注上下游依赖和接口人。
这一周结束时,你会得到一个副产品:一份此前从未被识别的跨部门依赖清单。我做过的最多的一次,一个 40 人的项目里找出 23 条隐藏依赖。
2. 第二周:建立响应 SLA 和三级预警规则
和第二周同时做的,是把跨部门请求分类,为每一类定义响应时限。不要追求一次定义完美,先覆盖最高频的三类,跑两周再补。
同时把前面讲的三级预警规则(黄/橙/红)写下来,明确每一级的触发条件、响应时限和决策人。规则必须写下来并公开,否则它只存在于项目经理的脑子里。
3. 第三周:把规则固化到工具并迁移验证
到这一周才开始动工具。把前两周定义的依赖关系、完成标准、预警规则配置到系统里。如果你在考虑更换平台,这一周同步做小范围迁移验证。
迁移验证的验收标准是:一个 20,30 人的团队,在一个完整迭代周期内,所有进度数据都能在系统里查到,不需要回到 Excel 补录。做不到这一点,说明迁移还没完成。
4. 第四周:第一次偏差复盘,校准参数
第四周做第一次完整的偏差复盘。重点不是追责,而是提取三个参数:各类任务的估算偏差系数、各类依赖的平均等待时长、各类阻塞的高发环节。
这三个参数会成为下一个项目排期的输入,这就是进度管理能力沉淀的方式。没有这一步,你们永远在原地循环。
5. 长期机制:每月一次参数校准,每季一次基线评审
30 天只是一个起点。真正让进度管理能力持续提升的,是两个长期机制:
- 每月参数校准:根据上个月的实际数据,更新估算系数和等待时长,让排期越来越准。
- 每季基线评审:重新审视里程碑设置和缓冲比例是否合理,避免流程僵化。
回到最开始那句话:进度管理计划与进度全流程的核心,不是让你把人管得更紧,而是让不确定性更早地浮出水面,让团队在还有时间的时候做出选择。
你现在就可以做的一件事:把手上正在推进的项目拿出来,随机挑 10 个进行中的任务,检查它们的描述里有没有可验证的完成标准。如果少于 5 个满足,那你下一步该做的不是买工具,而是先花一周把这件事做完。这一步做完,你会发现很多所谓的“进度问题”,其实从一开始就没有被定义清楚。

常见问题解答(FAQ)
1. 跨部门项目的计划要拆到多细,才不会写完就没人看?
我带过几个跨部门项目,每次立项会花两天排WBS,任务列了三四层,结果第三周就没人打开了,进度全是过期数据。到底拆到什么颗粒度才算合适,既不粗糙也不至于维护不动?
经验值是两条硬线:单个任务工期不超过5个工作日,超过就往下拆;低于0.5人天的动作不要单独列,合并成批次任务。每个任务必须有唯一责任人(写具体的人,不能写部门或团队),并且交付物要可验收,比如一份评审通过的文档、一次联调通过、一批样品签收。
判断依据是:任务周期超过一周,进度状态只能显示“在做”,看不出是否真在推进;低于半天,更新成本超过管理收益。结构上建议两层,里程碑给管理层看,一个跨部门项目通常6到10个;工作包给执行层看,10人规模的项目首版计划落在40到70条之间,超过100条基本就是拆过头了。
跨部门依赖不要写在备注里,要单独建成前置任务,否则后面没人知道谁卡着谁。
2. 进度更新靠人肉催还是靠工具自动?更新频率定多少才合理?
我们之前的做法是每周五让各组填Excel,周一汇总,结果看板上永远是上周的状态,一出问题就是事后才知道。我也试过要求每天填,但大家坚持两周就集体放弃了。
先区分两件事:任务状态和进度百分比。执行者只更新三种状态(未开始、进行中、已完成)最省力,百分比只在关键节点估一次。更新频率按关键性分层:普通任务每周一次,关键路径上的任务每周两次(比如周一、周四),作为下游依赖的交付节点当天必须更新。
判断依据是数据新鲜度直接决定风险发现得早晚,超过5个工作日未更新的任务应当自动标黄提醒,而不是靠人记得去问。落地时不要把更新做成额外的填报系统,尽量嵌进团队已有的动作里,比如站会、日报、代码提交、需求状态流转,能自动抓的绝不手填。
数据口径也要统一:百分比按“剩余工作量除以总工作量”倒推,不能按时间流逝算,否则会出现“时间过了80%,进度条显示80%,实际交付物为零”的假象。
3. 跨部门依赖总是最后一刻才爆,怎么提前发现?
我们做硬件、软件、供应链三方联调,每次都是上线前两周才发现对方根本没准备,然后所有人一起救火。我不想每次都靠运气,有没有办法让依赖风险早点冒出来?
给每个依赖设两个日期,而不是一个。一个是交付承诺日,也就是下游真正需要它的那天;另一个是风险预警日,从承诺日往前推,推多远看对方历史准时率,准时率在80%左右的团队留5到7个工作日,低于60%的留两周。每周例会只过一类事项:预警日已过但状态还没更新的依赖项。
一个20人规模的跨部门项目,正常情况每周会冒出3到8条,如果长期超过10条,说明承诺日定得根本不现实,要先回头改计划而不是催人。另外每个依赖必须有双方都认可的验收标准,比如接口文档、样品、签字确认,否则永远停在“快好了”。
建议再补一张依赖矩阵,行是交付方、列是接收方,矩阵里的空格就是没人负责的盲区,通常第一次画完就能发现三五个。
4. 进度管理到底要不要买专业平台?Excel 什么时候就不够用了?
老板问我要不要上一套项目管理平台,我觉得Excel配合微信群也跑得动。但我也不确定是不是只是自己用习惯了,想找个客观的判断标准,而不是凭感觉拍板。
判断标准不是团队人数,而是这三条你命中几条:一,是否有两个以上部门的并行依赖需要持续跟踪;二,是否有干系人需要“不追问就能自己看到最新状态”;三,是否需要保留变更历史用于复盘或责任界定。
命中两条以上,靠邮件和聊天工具传的Excel就不够了,核心问题不是功能少,而是多人同时改一份文件必然产生版本冲突,你无法保证看到的是最新版。选型时重点看四件事:依赖关系能否在甘特图上连通、能否自动催办提醒、权限能否按部门隔离、能否导出计划与实际偏差的对比视图。
不要一上来就买最贵的,先拿一个真实项目试点一个月,只看三个指标,计划编制时间是否下降30%以上、周会时长是否明显缩短、延期预警是否比过去提前5天以上。三个都没改善,说明问题不在工具,而在计划颗粒度和更新机制。
核心关键词
文章包含AI辅助创作:进度管理计划进度全流程:跨部门团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417763
读者评论
看完最大的感受是“等待不可见”这点太真实了。我们团队做周报,写“沟通中”“推进中”的占一大半,实际上就是在等接口人回复。但真要落实文中说的响应SLA,产品那边未必认,因为他们同时也被塞了别的事。想问问有没有人真正跑通过跨部门响应时限这种机制,靠什么约束?
百分比汇报那段我持保留意见。用可验证交付物代替百分比方向没错,但落到硬件和供应链上,很多事情天然就是模糊的,比如模具调试到哪一步了,很难给出一个精确的分母。文章举的例子偏软件,硬件场景下这套清单制可能没那么好用。
作者说工具上线不等于流程建好,我同意顺序,但现实中往往是先买工具再倒逼流程,因为不买工具根本推不动大家对齐完成标准。另外三张表里缓冲表是最难落地的,安全时间抽出来集中管理,等于要让每个执行的人承认自己原来藏了buffer,政治阻力比方法本身大得多。
