跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

进度跟踪数据分析这件事,很多项目经理做了三年、五年,依然停留在"把甘特图填满、把周报发出去"的阶段。我见过一个极端案例:某 SaaS 公司的项目经理每周花 6 小时手工汇总 8 个小组的进度数据,做出来的燃尽图连续三个月被团队吐槽"和实际交付没关系",直到季度复盘时才发现,他们把"任务完成度"按"填了工时"来统计,而不是按"可交付成果通过验收"来统计。这个偏差让项目在看似健康的状态下延期了 41 天。

这不是个例。进度跟踪数据分析的核心矛盾在于:你统计的东西,往往不是你真正需要决策的东西。下面我结合自己在多个中大型项目中的实操经验,以及从几十个团队复盘中观察到的模式,系统拆解进度跟踪数据分析的常见问题、判断逻辑和落地方法。

一、核心结论:进度跟踪数据分析的四个判断

在展开之前,我先把最重要的结论放在前面。如果你只读一段,读这段就够了。

第一,进度跟踪的本质是"偏差检测与决策触发",不是"状态汇报"。如果你的进度数据做完之后没有触发任何决策,没有人调整资源、没有人重排优先级、没有人识别风险,那这套数据分析就是纯粹的行政负担。

第二,进度数据的可信度取决于采集方式,而非分析工具。我见过用 Excel 做出精准进度分析的团队,也见过用高级项目管理平台却数据一塌糊涂的团队。差距不在工具,在于"谁在什么时候以什么粒度录入什么数据"。

第三,数据分析的深度应该匹配项目的风险等级。一个 2 周的小迭代和一个 18 个月的跨部门平台迁移,需要的进度分析精度、频率和维度完全不同。用同一套模板套所有项目,是常见错误。

第四,最危险的进度信号不是"延期",而是"进度突然变好"。当某个长期延期的任务突然报告 90% 完成,大概率不是真的做完了,而是有人调整了统计口径或者跳过了质量检查环节。

跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

二、背景与真实场景:为什么进度跟踪数据分析总是"做了但没用"

1. 一个典型中大型团队的进度跟踪现状

我去年深度参与了一家金融科技公司的项目管理诊断。他们有 300+ 研发人员,分 14 个敏捷小组,使用某项目管理平台做日常跟踪。表面上看,数据很齐全:每个任务有状态、有负责人、有截止日期、有工时记录。

但当我和他们的项目经理一起做进度偏差分析时,发现了几个要命的问题。

第一个问题:任务状态定义不统一。有的组把"开发完成"标记为"已完成",有的组把"测试通过"才算"已完成",还有的组把"部署到预发环境"就算"已完成"。这导致跨组进度汇总时,数字完全不可比。

第二个问题:工时数据被当作进度数据。他们用"已消耗工时 / 预估总工时"来计算进度百分比。但工时消耗和进度完成之间没有线性关系。一个任务可能花了 80% 的工时只完成了 50% 的工作量,也可能花 20% 的工时完成了 80% 的框架搭建。用工时比例代替进度比例,是最常见的进度分析错误之一。

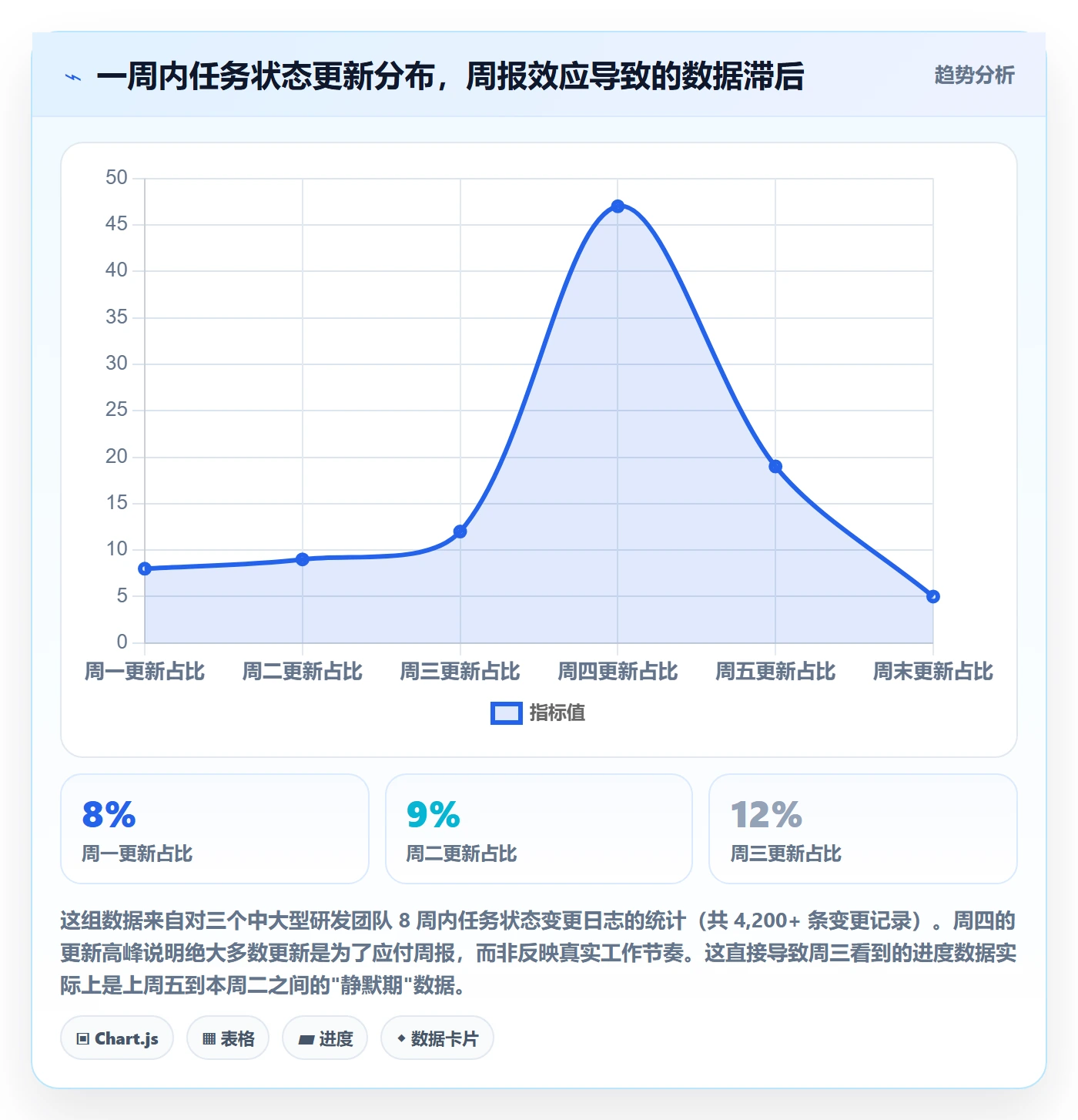

第三个问题:数据更新有"周报效应"。每周四下午要交周报,所以周四上午任务状态集中更新。其他时间的更新很少。这意味着如果项目经理周三看数据,看到的基本上是"过期"状态。

跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

2. 进度跟踪数据分析到底在解决什么问题

回到本质。项目经理做进度跟踪数据分析,要回答的核心问题只有三个:

  • 我们现在在哪里?,相对于计划,当前的实际状态是什么。
  • 照这个趋势下去,我们会在哪里?,基于当前速度,预测最终交付时间和质量。
  • 如果需要改变结果,现在应该做什么?,识别偏差后,触发什么决策和行动。

这三个问题对应三个层次:描述性分析(发生了什么)、预测性分析(将会发生什么)、处方性分析(应该怎么做)。大多数团队的进度数据分析只停留在第一层,甚至连第一层都没做准,更不用说第二层和第三层了。

三、拆解常见误区:进度跟踪数据分析的七个坑

1. 把"完成百分比"当进度指标

这是最普遍的误区。我问过几十个项目经理同一个问题:"你们项目现在完成了百分之多少?"90% 的人会给出一个精确到小数点后一位的数字,比如"67.3%"。但当我追问"这个数字怎么算出来的",答案五花八门:有的按任务数量算,有的按工时算,有的按故事点算,有的凭感觉估。

问题在于:完成百分比是一个主观指标,不是一个客观度量。一个任务"完成了 70%"到底意味着什么?剩下 30% 需要多少时间?没有人说得清。相比之下,用"已完成任务数 / 总任务数"(按统一定义)或"已完成可交付成果 / 计划可交付成果"更可靠。

我的建议是:不要汇报完成百分比,汇报"已完成 / 进行中 / 未开始"的任务分布,以及关键路径上的里程碑达成状态。这比一个模糊的百分比有用得多。

2. 忽略数据采集的"最后一公里"

很多项目经理把大量精力放在分析方法和可视化上,却忽略了最基础的问题:数据是怎么进入系统的?

我观察到一个规律:如果一个团队的任务状态更新是由开发者主动完成的,且更新动作超过 30 秒,那么数据质量会急剧下降。原因是开发者在上下文切换成本面前,会本能地选择"先干活,回头再更新",而"回头"往往意味着周末或者下次站会前批量补录,此时数据已经失真。

解决办法不是在流程上强制要求"每天更新",而是降低更新成本。比如:把状态更新集成到代码提交或流水线中(提交代码时自动关联任务并触发状态变更提示),或者在站会中用看板直接拖拽更新。

3. 用同一种分析模板套所有项目

我见过一个 PMO 用同一张周报模板管理所有项目:从 1 个月的试点项目到 24 个月的核心系统迁移,全部用"进度偏差率 + 风险数量 + 里程碑达成率"三个指标。结果是小项目觉得太重(每周填 15 分钟表格),大项目觉得太浅(跨季度依赖关系完全没体现)。

进度跟踪分析应该分层设计:

项目类型 跟踪频率 核心指标 分析深度
短期迭代(2-4周) 每日站会 + 迭代末复盘 燃尽趋势、阻塞项数量 描述性
中期项目(1-3个月) 每周2次 里程碑达成率、偏差趋势、风险敞口 描述性 + 简单预测
长期/跨部门项目(3个月以上) 每周 + 每月深度分析 关键路径状态、依赖链风险、资源利用率、挣值分析 描述性 + 预测性 + 处方性

4. 只看"是否延期",不看"延期分布"

"本周有 3 个任务延期"和"本周有 3 个任务延期,全部集中在支付模块,且其中 2 个是同一开发者负责的",这两条信息的决策价值完全不同。

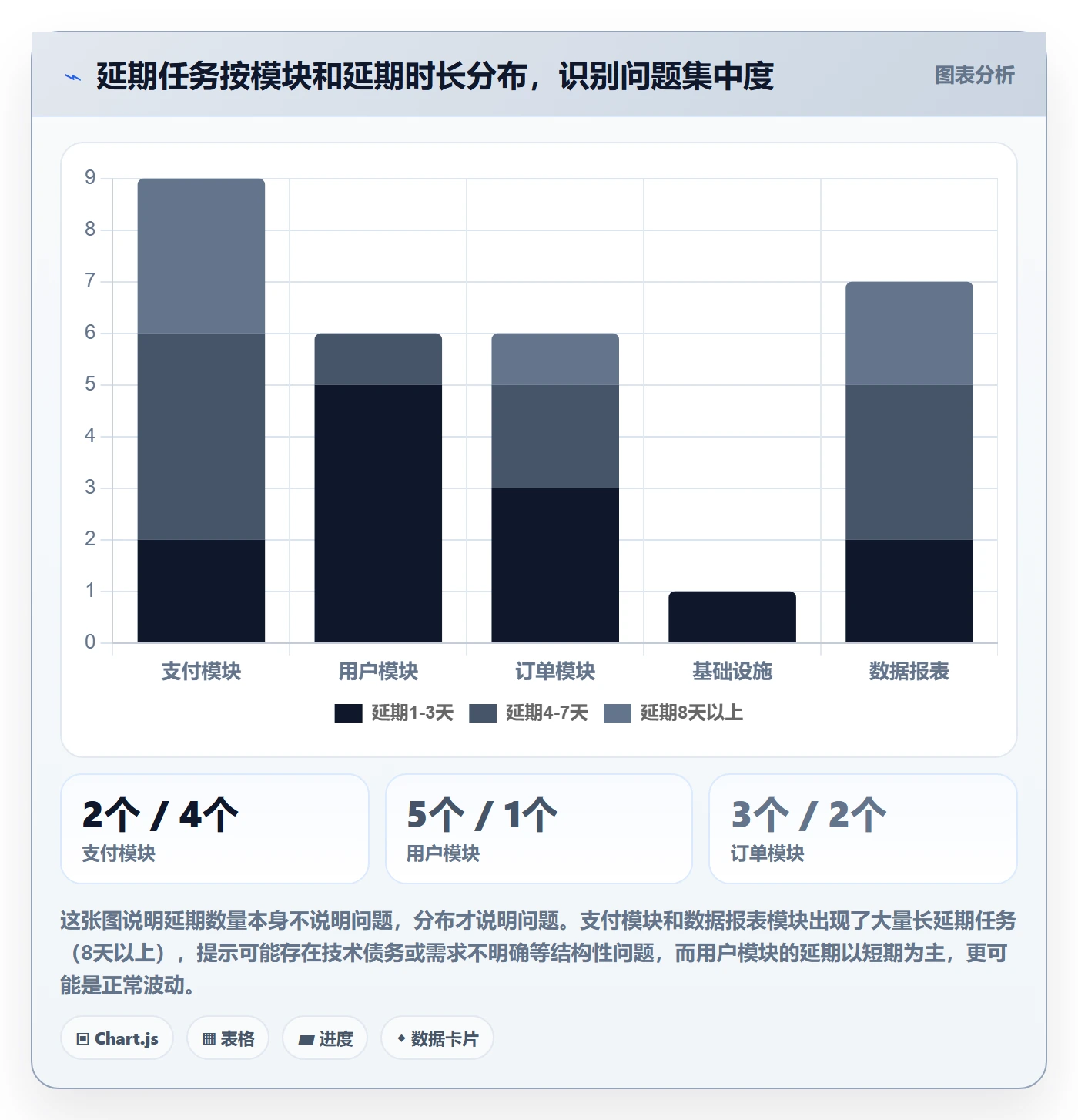

进度延期要按维度拆解:按模块、按负责人、按任务类型、按延期时长、按发现阶段。我通常会做一张"延期热力矩阵":横轴是模块,纵轴是延期天数区间,格子里的数字是任务数量。这样一眼就能看出问题是集中在某个模块还是普遍性延迟。

跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

5. 挣值分析用错场景

挣值管理(EVM)是进度和成本综合分析的经典方法,但它在软件项目中的适用性有严格前提:任务范围相对稳定、工时估算有一定历史数据支撑、任务之间的工作量可比。

我看过太多团队在没有历史估算数据的情况下,强行计算 SPI(进度绩效指数)和 CPI(成本绩效指数),得出的数字毫无意义。如果你的团队还没有积累 3 个以上类似项目的估算偏差数据,不要用 EVM,先用简单的"计划完成 vs 实际完成"对比和趋势分析。

6. 忽视"进度数据的时效性衰减"

进度数据是有保质期的。一个任务的状态如果是 5 天前更新的,它的可信度会大幅下降。我建议在分析时引入"数据新鲜度"指标:计算所有进行中任务的状态更新距今天数的中位数。如果这个中位数超过 3 天,说明数据采集环节有问题,分析结论要打折扣。

7. 分析结果没有和决策动作绑定

这是最致命的。我见过很多精美的进度分析报告:燃尽图、累积流图、偏差趋势图一应俱全,但报告发出去之后,没有任何人因为报告里的数据做出任何决策。

进度分析必须绑定"触发规则":偏差超过 X% 触发什么动作,阻塞项超过 Y 个触发什么会议,关键路径延期超过 Z 天触发什么升级流程。没有触发规则的分析,就是自娱自乐。

四、专业判断逻辑:从数据到决策的完整链路

1. 建立"进度信号分级"体系

不是所有进度偏差都值得同等关注。我的经验是按照"偏差幅度 × 影响范围 × 可恢复性"三个维度做分级。

信号等级 判断条件 响应动作 响应时限
绿色(正常波动) 偏差 < 10%,非关键路径,可自行恢复 记录,下次例行检查时关注 无
黄色(需要关注) 偏差 10%-25%,或关键路径偏差 < 10% 项目经理介入了解原因,评估影响 24小时内
橙色(需要行动) 偏差 25%-50%,或关键路径偏差 10%-25%,或阻塞项超过 3 个 召开专项会议,制定追赶计划,调整资源 48小时内
红色(需要升级) 偏差 > 50%,或关键路径偏差 > 25%,或里程碑有延期风险 升级到项目发起人/PMO,评估范围调整或资源追加 24小时内

跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

2. 选择正确的进度度量方式

不同的项目特征适合不同的进度度量方式。我的判断框架如下:

  • 任务数量法:适用于任务粒度均匀、可比较的场景。比如运维工单、标准化测试用例执行。缺点是任务之间的工作量差异被抹平。
  • 故事点/复杂度法:适用于敏捷开发、任务复杂度差异大的场景。前提是团队对故事点估算有共识。缺点是跨团队不可比。
  • 可交付成果法:适用于里程碑驱动的项目、交付物明确的场景。缺点是需要明确定义"什么是完成"。
  • 挣值法:适用于范围稳定、有历史数据的中大型项目。缺点是启动门槛高。

我的建议是:对于大多数 100 人以上的研发组织,采用"可交付成果法为主 + 故事点为辅"的混合模式。里程碑和关键交付物用可交付成果法跟踪(客观、可验证),迭代内部任务用故事点跟踪(灵活、团队自洽)。

3. 建立"进度预测"的基本能力

描述性分析告诉你"现在在哪里",但项目经理真正需要的是"照这个趋势下去,我们会在哪里"。最简单的进度预测方法是基于历史速度的线性外推。

具体做法:取过去 3-5 个迭代的"实际完成故事点"均值作为基准速度,用"剩余总故事点 / 基准速度"估算还需要多少个迭代。这个方法简单粗暴,但在实践中比大多数复杂模型更可靠,前提是你的团队在迭代之间没有大规模人员变动。

如果要做更精确的预测,可以用蒙特卡洛模拟:把每个任务的工期当作一个概率分布,通过多次随机模拟得出"在某个日期前完成的概率"。但这需要一定的数据积累和工具支持。

五、案例与数据观察:一个中大型团队的进度分析改进实录

1. 背景与问题

2024 年初,我参与了一家为大型企业提供私有化部署解决方案的公司项目管理改进。他们有 150+ 研发人员,同时进行 6-8 个项目,客户集中在金融、制造和政务领域。这些项目的共同特点是:周期长(6-18个月)、涉及多团队协作、客户需求变更频繁、部署环境复杂。

他们之前使用某项目管理工具做进度跟踪,但存在几个问题:跨项目进度无法汇总对比、工时数据与进度数据混在一起、私有化部署相关的任务(如环境适配、安全审计)很难纳入标准敏捷流程。后来他们迁移到了 PingCode,主要看中的是私有化部署能力和对中大型企业复杂项目结构的支持。

2. 改进措施与数据变化

我帮他们做了三件事:

第一,统一"完成"的定义。和所有项目组达成一致:任务只有在"代码合并 + 测试通过 + 部署到目标环境"三个条件都满足后,才能标记为"已完成"。这个定义花了 2 周时间对齐,但此后跨项目进度数据终于可比了。

第二,把工时数据从进度计算中剥离。进度计算改用"已完成可交付成果 / 计划可交付成果",工时数据只用于资源负载分析和成本核算。这一改动让进度偏差识别准确率大幅提升。

第三,建立"进度数据健康度"周检。每周一检查所有进行中任务的数据新鲜度(状态更新距今 ≤ 3 天的任务占比)、状态分布合理性(是否存在大量"进行中"但无更新的任务)、以及关键路径任务的偏差趋势。

跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

3. 关键观察

观察一:数据采集成本每降低 1 分钟,数据质量提升一个台阶。他们通过把进度更新集成到流水线(代码合并触发任务状态变更提示)和站会看板拖拽更新,把单次更新耗时从平均 45 秒降到了 12 秒。此后,数据新鲜度中位数从 4.2 天降到了 1.8 天。

观察二:跨项目进度汇总的价值远高于单项目分析。当他们把所有项目的进度数据在统一口径下汇总后,发现了三个单项目视角看不到的问题:某类任务在所有项目上都延期(说明是流程问题而非执行问题)、某些开发者的任务延期率显著高于平均(需要针对性支持而非泛泛培训)、某些模块的依赖关系导致连锁延期(需要架构层面调整)。

观察三:私有化部署类项目的进度跟踪需要额外维度。这类项目的进度不仅取决于代码开发,还取决于客户环境准备、安全审计周期、合规审批流程等外部依赖。他们在 PingCode 中为这类项目增加了"外部依赖"任务类型,单独跟踪客户侧和合规侧的进度,避免了"开发做完了但项目卡在审批"的意外。

跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

六、不同情况下的行动建议

1. 如果你是刚开始做进度跟踪的项目经理

不要一上来就追求完美的分析体系。我的建议是从最小可用闭环开始:

  1. 先统一定义。和团队明确"任务完成"的标准,写到文档里,全员确认。这一步不做,后面所有分析都是空中楼阁。
  2. 选一个最简单的进度指标。推荐"计划完成 vs 实际完成"的偏差率,按周统计。
  3. 建立触发规则。偏差超过 20% 时,你必须做一件事:找负责人聊 15 分钟,搞清楚原因。这个动作本身就是最基本的数据分析闭环。
  4. 记录你的判断和结果。每次偏差分析后,简单记录:偏差原因分类、采取的行动、后续结果。积累 10-20 条记录后,你就会有自己团队的"偏差模式库"。

2. 如果你的团队已经在做进度跟踪,但感觉效果不好

先做一次"数据健康度审计":

  • 检查任务状态更新距今 ≤ 3 天的占比。如果低于 60%,优先解决采集问题,而不是分析方法问题。
  • 检查"完成"的定义是否在团队间一致。抽 5 个已完成任务,看它们是否满足同样的完成标准。
  • 检查过去一个月的进度分析报告,统计其中有多少条触发了实际决策。如果低于 30%,说明分析和决策脱节。
  • 检查进度数据的采集耗时。如果单次更新超过 30 秒,想办法降低。

根据审计结果,优先解决"数据采集"和"决策绑定"两个环节,而不是换更高级的分析工具。

3. 如果你管理多个项目,需要跨项目进度汇总

跨项目进度汇总的前提是口径统一。具体建议:

  • 定义组织级的"任务完成标准",所有项目遵守。
  • 选择一种通用的进度度量单位(推荐可交付成果法),所有项目用同一单位汇报。
  • 建立"进度数据字典",明确每个字段的含义、取值范围、更新时机。
  • 在项目管理平台中配置统一的进度视图,避免每个项目单独做 Excel 汇总。

对于 100 人以上的组织,我会建议使用支持多项目统一视图和自定义字段的项目管理平台。PingCode 在这方面提供了跨项目的工作项汇总和自定义报表能力,同时支持私有化部署,适合对数据安全有要求的中大型企业。如果团队之前使用 Jira,PingCode 也提供了迁移路径,降低了切换成本。

4. 如果你的项目涉及大量外部依赖

外部依赖(客户环境、第三方接口、合规审批)的进度最难跟踪,因为它们不在你的直接控制范围内。建议:

  • 把外部依赖作为独立任务类型跟踪,明确负责人(即使是外部联系人也要指定内部对接人)。
  • 为每个外部依赖设置"预警日期"和"最后期限",预警日期提前于最后期限至少 5 个工作日。
  • 在进度分析中单独统计外部依赖的偏差,不要和内部任务混在一起。
  • 定期评估外部依赖的风险等级,对于高风险项制定备用方案。

七、不同情况下的取舍

1. 分析精度 vs 分析成本

更精细的分析意味着更高的数据采集成本。如果你要求开发者每天更新每个子任务的进度,你可能会得到更细的数据,但同时也会增加他们的负担,甚至导致数据造假(为了应付检查而随意更新)。

我的取舍原则:分析精度以"能触发正确决策"为上限。如果当前精度已经能让你识别出需要关注的偏差,就不需要追求更细。比如:你不需要知道每个函数写了多少行,只需要知道模块级别的完成状态。

2. 实时跟踪 vs 定期跟踪

实时看板看起来很美好,但并非所有场景都需要。我的判断标准是:如果决策的响应时间要求和数据更新频率匹配,就用定期跟踪;如果不匹配,才需要实时。

举例:一个 2 周迭代的团队,每日站会同步进度足够了,不需要实时看板。但一个线上故障修复项目,进度可能每小时都在变化,就需要实时跟踪。

3. 统一平台 vs 多工具组合

统一平台的优势是数据打通、口径一致、维护成本低。多工具组合的优势是每个工具可以选最适合特定场景的。对于中大型组织,我的建议是尽量统一到少数几个平台,减少数据孤岛。

选择平台时,优先考虑:是否支持你的项目类型(敏捷/瀑布/混合)、是否支持私有化部署(如果有数据安全要求)、是否有开放的 API 和集成能力、是否支持跨项目汇总视图。PingCode 在这些方面的适配度较高,尤其适合 100 人以上、需要私有化部署和复杂项目结构的组织。从 Jira 迁移过来的团队通常能在 2-4 周内完成数据迁移和流程适配。

4. 数据驱动 vs 经验判断

这不是非此即彼的选择。数据驱动的价值在于发现你经验之外的模式,经验判断的价值在于解释数据背后的原因。

我的做法是:数据负责"报警",经验负责"诊断"。当数据提示某个模块延期率异常时,不要直接下结论,而是带着数据去找负责人聊,用经验判断真实原因。数据告诉你"是什么",经验告诉你"为什么"和"怎么办"。

跟踪最佳实践:项目经理进度跟踪数据分析,常见问题

八、总结与下一步行动

进度跟踪数据分析的核心不在于你用了多先进的工具或多复杂的模型,而在于三件事:数据采集是否可靠、分析口径是否统一、分析结果是否触发决策。

我见过太多团队在这三件事还没做好的情况下,就开始追求实时仪表盘、AI 预测、自动化报告,结果只是把错误的数据用更漂亮的方式展示出来。

如果你现在只能做一件事,我建议你先审计你的进度数据健康度:随机抽取 20 个进行中的任务,检查状态更新距今多少天、完成标准是否一致、负责人是否能说清楚当前实际进度。如果这 20 个任务中有超过 5 个的数据不可信,那么你当前最紧迫的任务不是分析,而是修复数据采集环节。

如果你已经过了数据健康度这一关,下一步是建立进度信号的触发规则:什么级别的偏差触发什么级别的响应。把这个规则写下来、和团队确认、坚持执行一个月,你会发现进度跟踪终于开始"有用"了。

再往后,才是考虑跨项目汇总、趋势预测、资源优化这些更高阶的分析。顺序不能反,先让数据可信,再让分析有用,最后才让洞察驱动决策。

常见问题解答(FAQ)

1. 项目经理做进度跟踪时,应该重点看哪几个数据指标?

我刚接手一个十来人的研发团队,之前一直靠每周例会上大家口头汇报进度,结果总是会后才发现有人卡了好几天。我想用数据来跟踪,但项目管理工具里报表一大堆,不知道哪些是真正该盯的。

建议把指标分成三层来盯。第一层是结果层,看里程碑达成率和整体进度偏差,也就是计划完成时间与实际完成时间的差值,超过总工期百分之十就要预警。第二层是过程层,重点看任务燃尽趋势、在制品数量和延期任务占比,在制品数量长期居高不下通常说明并行太多、切换成本高。

第三层是风险层,看阻塞任务数和阻塞平均停留时长,这个指标比延期数更早暴露问题。实操上每周固定看一次趋势而不是每天看快照,因为单日数据波动大,容易误判。判断依据是:结果层告诉你偏没偏,过程层告诉你为什么会偏,风险层告诉你接下来会不会更偏,三者缺一不可。

2. 进度数据看起来都正常,为什么项目最后还是延期了?

我们团队每周报表都是绿灯,任务完成率也挺好看,结果到了交付前两周突然发现核心模块根本没联调通。我被上级问得哑口无言,特别想知道到底是哪里出了问题。

这种情况通常是因为跟踪的粒度和依赖关系被忽略了。任务完成率是典型的滞后指标,任务被标记完成只代表个人手上的活干完了,不代表交付物被下游验证通过。要避免这种假绿灯,可以做三件事。第一,把任务完成重新定义为通过验收标准,而不是提交代码或提交文档。

第二,显式维护任务之间的依赖关系,每周检查关键路径上有没有停滞的节点,关键路径一旦延误,整体工期必然延误。第三,引入前置预警指标,比如联调环境可用率、接口对接完成数、缺陷收敛速度。

经验口径是:如果距离里程碑只剩百分之二十的时间,而关键路径上仍有超过百分之十五的工作量未开始,基本可以判定会延期,此时应立即上报而不是等报表变红。

3. 团队抵触填写进度数据,觉得是形式主义,怎么破?

我在推动团队用项目管理平台记录任务状态,结果好几个老员工私下说这是给领导看的表演,填的数据也不准。我既不想强制打卡式管理,又需要真实数据做决策,很纠结。

抵触的根源通常是数据只向上流动、不回流给填写者。破局的关键是让数据先对团队自己有用。具体做法有三个。第一,减少字段,只保留状态、预计完成时间和阻塞原因三项,填写时间控制在每天两分钟以内,字段越多数据越假。

第二,把每日站会从口头汇报改成看板驱动,谁的任务卡在某一列超过约定时长就自动成为讨论对象,让成员感受到更新状态能帮自己争取资源而不是被追责。第三,公开数据的使用边界,明确进度数据只用于排期和协调,不直接用于绩效考核,并且要真的做到。

我观察到的一个规律是,当成员发现更新阻塞原因后真的有人来帮忙解决问题,数据的真实性会在两到三周内明显提升。

4. 进度跟踪的频率多久一次比较合适,日会更新的数据可信吗?

我们团队每天早上站会更新一次进度,但我发现很多人是开会前临时改状态,数据质量很差。我也试过改成每周更新,结果又太滞后,问题发现得太晚。

频率要按任务颗粒度和项目风险来分层设置,而不是一刀切。参考做法是:执行层任务每天更新状态,但只要求更新有变化的任务,没变化的不动,这样能减少无效操作。协调层每周做一次趋势复盘,看燃尽曲线和在制品变化,判断是否需要调整资源。决策层在每个里程碑节点做一次深度分析,评估范围、进度和质量的整体偏差。

关于日更数据的可信度,关键不在频率而在锚点:要求成员在更新状态时同步写一句可验证的产出,比如完成了哪个接口、通过了哪条用例,而不是只改颜色。这样即使有人临时补填,也能从描述里看出真实进展。一般来说,任务颗粒度控制在两到三天可完成,日更数据的信噪比最高,超过一周的任务再怎么日更也只能看到表面状态。

核心关键词

读者评论

史
史书瑶

文章里那个‘进度突然变好’的信号我印象很深。我们团队也遇到过,一个拖了很久的模块突然报完成,结果上线后才发现测试用例根本没跑全。后来复盘时大家都承认,当时没人愿意追问那个‘好消息’,因为催进度已经催累了。可能比起分析工具,团队有没有人敢质疑异常数据才是关键。

于
于婉清

有个疑问:文章强调按‘验收通过’统计进度,但实际项目里很多任务是并行推进的,验收周期本身就不确定。如果等验收通过才更新状态,项目经理看到的数据可能比工时统计还滞后。是不是得分任务类型,有些用交付物口径,有些还是得看阶段完成情况?

肖
肖文博

周报效应那段太真实了。我们也是周四下午交周报,周四上午看板集中动一波。但我觉得根子不在工具,在于管理者是不是真的用这些数据做决策。如果领导只看周报格式齐不齐,那大家自然只更新给领导看的部分。换了某项目管理平台也一样,录入习惯不改,数据质量不会自己变好。

文章包含AI辅助创作:跟踪最佳实践:项目经理进度跟踪数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419575

赞 (0)
飞飞飞飞
进度跟踪进度日志教程:项目经理数据分析,避坑指南
上一篇 38分钟前
进展怎么做?项目经理风险控制:进度跟踪从0到1
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
