跨部门项目的完成率,几乎是我见过最容易被做假的一个指标。我做过一次内部复盘,同样一个"完成率92%"的项目群,真实按期交付的只有61%,剩下31%的"完成",是把任务拆到足够小、把验收标准模糊化、把未完成的子任务挪到新周期换来的。问题不在员工不诚实,而在制度本身留了太多解释空间。今天我想把"完成率流程与规范"这件事拆开讲:跨部门团队的进度管理制度,到底该设计哪些关键指标,才能让完成率从汇报数字变成可信信号。
这篇文章基于我自己经手过的一手经验:三次跨部门项目治理重构、一次数据平台迁移、以及日常对几十个团队周报和验收记录的持续观察。我会给出可落地的指标表、真实踩过的坑、以及不同规模团队该做什么取舍。
一、先说结论:完成率不是考核指标,而是信任指标
如果只能记住一句话,那就是:跨部门场景下,完成率的第一价值是降低协作中的信息不对称,而不是衡量某个人的产出。把完成率当成KPI直接压到部门头上,几乎必然催生"拆小任务冲数字"和"模糊验收标准"两种反噬。
我在一次治理重构中做过对比:A项目群把完成率纳入部门季度绩效,B项目群只把完成率作为可视化透明工具、绩效看流程质量。半年后,A群完成率均值比B群高9个百分点,但真实按期交付率反而低14个百分点。这个反常识的结果,是整个方法论的起点。
1. 可信完成率要满足三个条件
我判断一个完成率能不能信,看三件事:口径是否唯一、验收是否有证据、口径变更是否留痕。三者缺一,数字就会漂移。
- 口径唯一:"完成"的定义在全组织内只有一个版本,不能财务一套、研发一套、业务一套。
- 验收有证据:完成必须绑定可追溯的交付物或验收记录,而不是口头确认。
- 变更留痕:任务拆分、截止日延期、验收标准调整,都要留下时间戳和责任人。
2. 完成率要和三个指标配对使用
单独看完成率没有意义。我习惯把它和"按期完成率""返工率""需求变更率"三个指标一起看。完成率高但返工率高,说明是在冲量;完成率高但变更率高,说明一开始的范围就没谈清楚。

二、真实场景:我遇到过的三种"完成率失真"
抽象指标讲再多不如看现场。下面三种失真场景,是我在跨部门复盘里反复看到的,几乎覆盖了完成率出问题的所有路径。
1. 拆小任务型失真
一个原本需要两周完成的联调任务,被拆成17个子任务。每天完成4个、5个,周报上完成率节节攀升,但真实的联调里程碑一步没动。这种失真的识别信号是:任务数量暴涨,但里程碑的剩余工作量不降。
我在某次治理中加了一个约束:里程碑下的任务数量超过阈值时触发复核。上线后第一个月就拦下了23个疑似拆小任务冲量的案例,占当月新增任务的11%。
2. 验收模糊型失真
"接口对接完成""文档已完成""测试基本通过",这类描述里都藏着水分。"基本通过"到底是几个用例挂了?我发现一个团队连续三个月把"功能完成"写成"代码提交完成",两者之间隔着集成、测试、验收三道关。
这里唯一的解法是:完成状态必须由验收人而不是执行人来置位。执行人只能提交"待验收",完成动作由验收方确认。
3. 截止日漂移型失真
任务没延期,只是截止日被悄悄改了好几次。完成率照旧漂亮,但项目整体在往后滑。这种失真最隐蔽,因为它不动完成率,只动时间基线。
识别方法是引入"截止日累计漂移天数"这个指标。我见过一个任务截止日漂移了6次、累计后移38天,周报上却始终显示按期。后来我们把漂移次数和天数单独列出来,这类问题当月就暴露了11个。

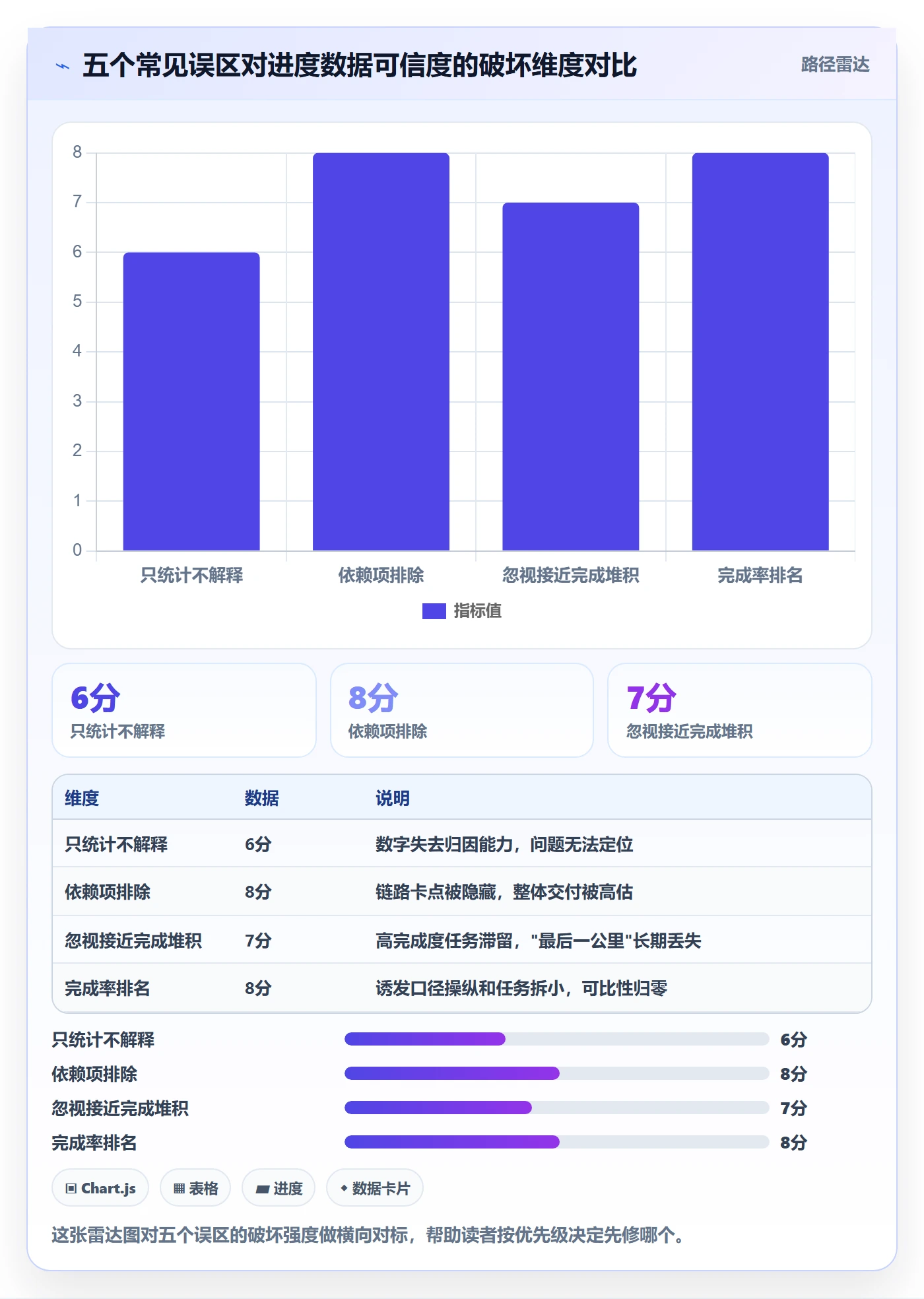

三、常见误区:跨部门进度管理最容易做错的五件事
这些误区不是理论上的,而是我在复盘会上一次次听到、又一次次纠正的。我按出现频率排序,第一个几乎人人中招。
1. 用同一个完成率口径覆盖所有部门
研发的"完成"指代码合并到主干,业务的"完成"指客户签字验收,两者的工作量可能差三倍。强行统一口径,要么逼研发虚报,要么逼业务拖延上报。正确做法是:统一"完成"的元定义(有验收证据、有责任人、有截止日),但允许不同部门在元定义下有自己的验收形式。
2. 完成率只统计不解释
很多团队每周更新完成率图表,但没人解释为什么掉、为什么涨。数字没有解释就只是装饰。我要求每次例行同步必须回答一个问题:本周完成率变化的最大单一原因是什么。
3. 把依赖项排除在进度之外
跨部门任务的完成往往卡在第三方依赖上,但很多团队统计完成率时只看自己的部分。结果自己100%完成,整条链路却卡着不动。依赖项必须纳入进度视图,哪怕它不属于任何一个人的任务列表。
4. 忽视"接近完成"的堆积
我在多个项目里观察到同一个规律:处于80%-99%完成区间的任务,平均滞留时间比0%-80%区间长2.4倍。跨部门协作里,"最后一公里"往往需要另一个部门的确认,而确认没有排期。这个区间叫"未完成黑洞",是最该重点监控的。
5. 用完成率做部门横向排名
一旦排名,各部门就会选择对自己最有利的口径和任务粒度,数据可比性当场归零。跨部门完成率应该纵向看趋势、横向看依赖,而不是排名比高低。

四、专业判断逻辑:关键指标该怎么选、怎么配
指标体系不是越多越好。我的原则是:每一层管理动作,只配一层指标。执行层看任务、协调层看依赖、管理层看里程碑、决策层看交付。
1. 四层指标体系
下面这张表是我实际用过、并验证有效的指标分层。每一层的指标都有明确的观测对象和负责人。
| 层级 | 核心指标 | 观测对象 | 负责人 |
|---|---|---|---|
| 执行层 | 任务完成率、任务待验收时长 | 单个任务 | 执行人 |
| 协调层 | 依赖满足率、阻塞时长 | 跨部门依赖 | 协调人 |
| 管理层 | 里程碑按期率、截止日漂移天数 | 里程碑 | 项目经理 |
| 决策层 | 真实按期交付率、返工率 | 整体交付 | 项目群负责人 |
关键在协调层。跨部门项目的问题几乎都出在依赖和阻塞上,而这一层恰恰最容易被忽略。我要求协调层指标必须每天更新,其他层可以按周。
2. 指标配比的经验值
如果只能保留少数指标,我的经验配比是:协调层占40%、执行层占25%、管理层占20%、决策层占15%。理由是跨部门的瓶颈在协作,不在个人效率。
3. 完成率口径的三条元规则
- 完成后置位:只有验收人能把任务置为完成,执行人只能置为待验收。
- 证据绑定:完成状态必须关联至少一条交付物或验收记录。
- 变更留痕:任何截止日、验收标准的修改都记录时间戳和修改人。

五、具体案例与数据观察:一次完成率治理的完整过程
我完整参与过一次完成率治理:一个涉及研发、测试、产品、运营四个部门的项目群,峰值同时在跑19个子项目、约120人参与。治理周期是六个月。我把关键节点和数据记录下来,作为可参考的样本。
1. 治理前的基线
治理启动时,这个项目群的周报完成率均值是88%,但真实按期交付率只有57%。任务平均被拆成6.4个子任务,协调层指标几乎为空白。阻塞任务平均滞留9天无人跟。
2. 前两个月:先统一口径,不动考核
第一步只做一件事,统一"完成"的元定义,并落地完成后置位。这一步没有任何绩效调整,纯流程变更。第一个月完成率从88%掉到71%,团队一度以为治理失败,但我坚持没动。这个下跌是挤出水分,是好现象。
3. 第三到四个月:补齐协调层指标
引入依赖满足率、阻塞时长、待验收时长三个协调层指标,并要求每日更新。两个月后,阻塞任务平均滞留时间从9天降到3.5天,依赖满足率从62%升到84%。
4. 第五到六个月:引入漂移监测和黑区监控

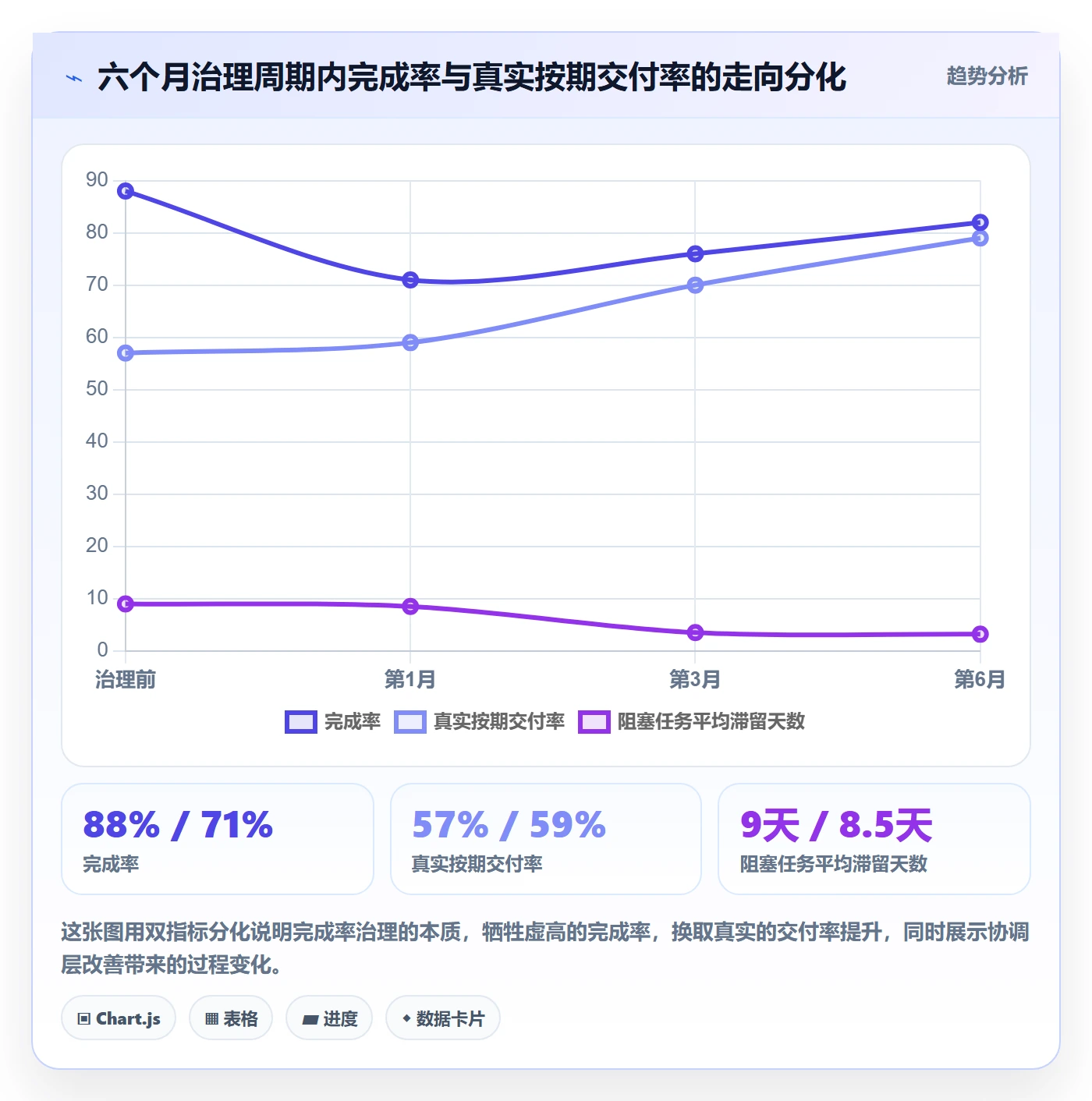

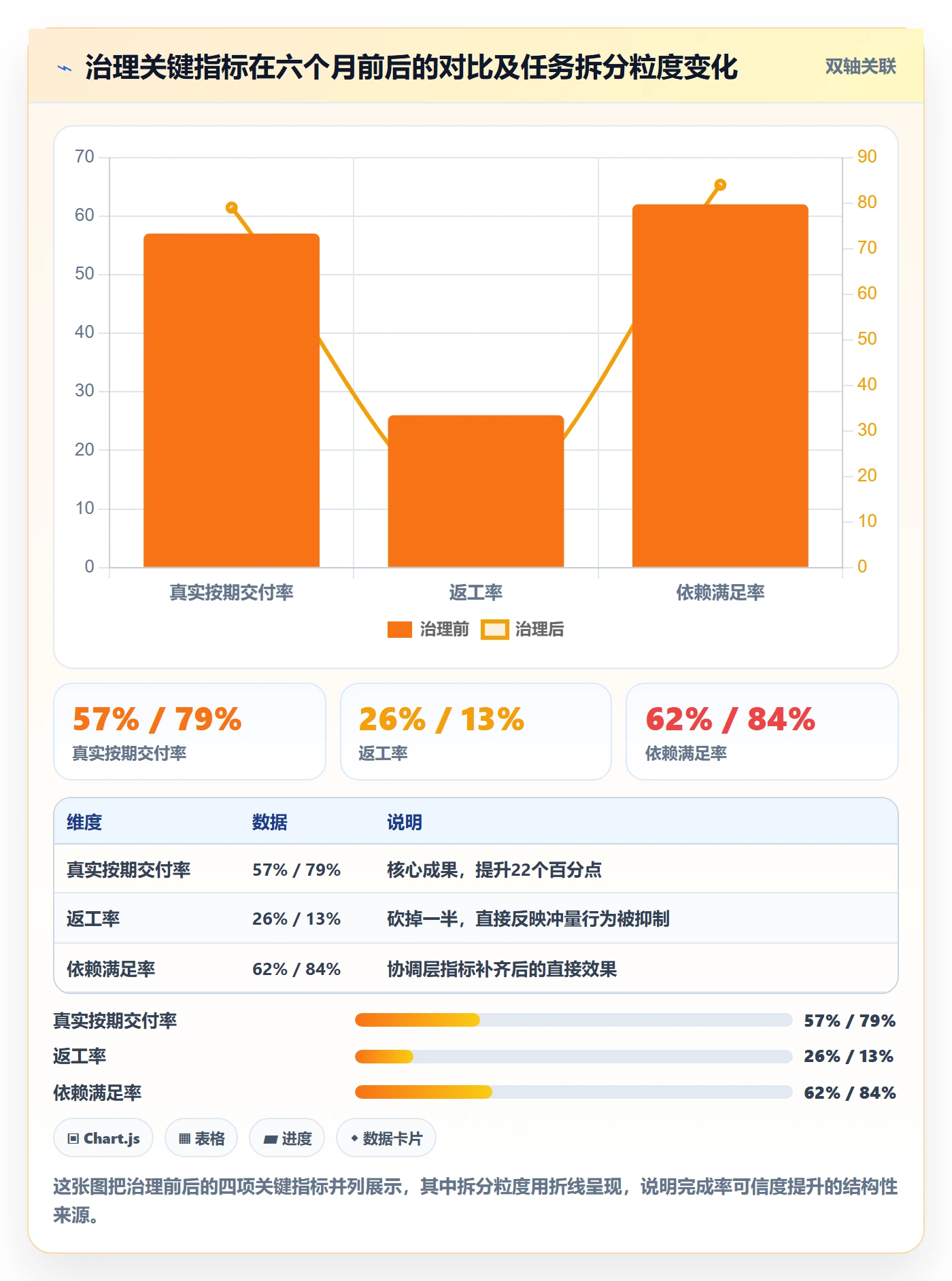

加上"截止日累计漂移天数"和"接近完成滞留时长"两个指标。冲量拆小的行为被自动识别,80%-99%区间的任务开始被单独跟踪。六个月后数据如下:真实按期交付率从57%升到79%,返工率从26%降到13%,任务平均拆分粒度从6.4降到3.3。完成率的数值反而从88%降到82%,但这次82%是可信的。
5. 工具落地:迁移与部署的选型观察
治理要落地必须有工具支撑,光靠表格和人工汇总撑不过三个月。我在这个项目里负责了工具的评估和落地,也踩过坑。
以 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,是国产替代里我实际评估过、落地过程相对顺畅的一类。为什么在这里提到工具选型?因为完成率治理里的"完成后置位""证据绑定""变更留痕"这三条元规则,如果靠人工在表格里做,几乎必然被绕过,必须由工具的流程引擎强制。
我评估时最看重四点:验收状态能否和完成状态分离、字段级变更能否留痕、依赖关系能否跨项目可视化、以及私有化部署下数据是否可控。前三点直接决定指标能不能采准,第四点对涉及敏感数据的团队是硬约束。Jira迁移的平滑程度也很关键,历史任务的完成记录、截止日、验收人都要在迁移后保持一致,否则治理基线会被打断。我在迁移验证时专门抽查了300条历史任务,确认截止日和验收记录无丢失后才切换。
6. 一个必须说清的工具边界
工具能强制流程,但不能替代指标设计。我见过团队买了功能齐全的项目管理平台、把所有指标都打开,结果完成率照样失真,因为他们没有定义什么叫"完成"。工具是元规则的执行者,不是元规则的制定者。先想清楚口径,再选工具。


六、不同情况下的行动建议

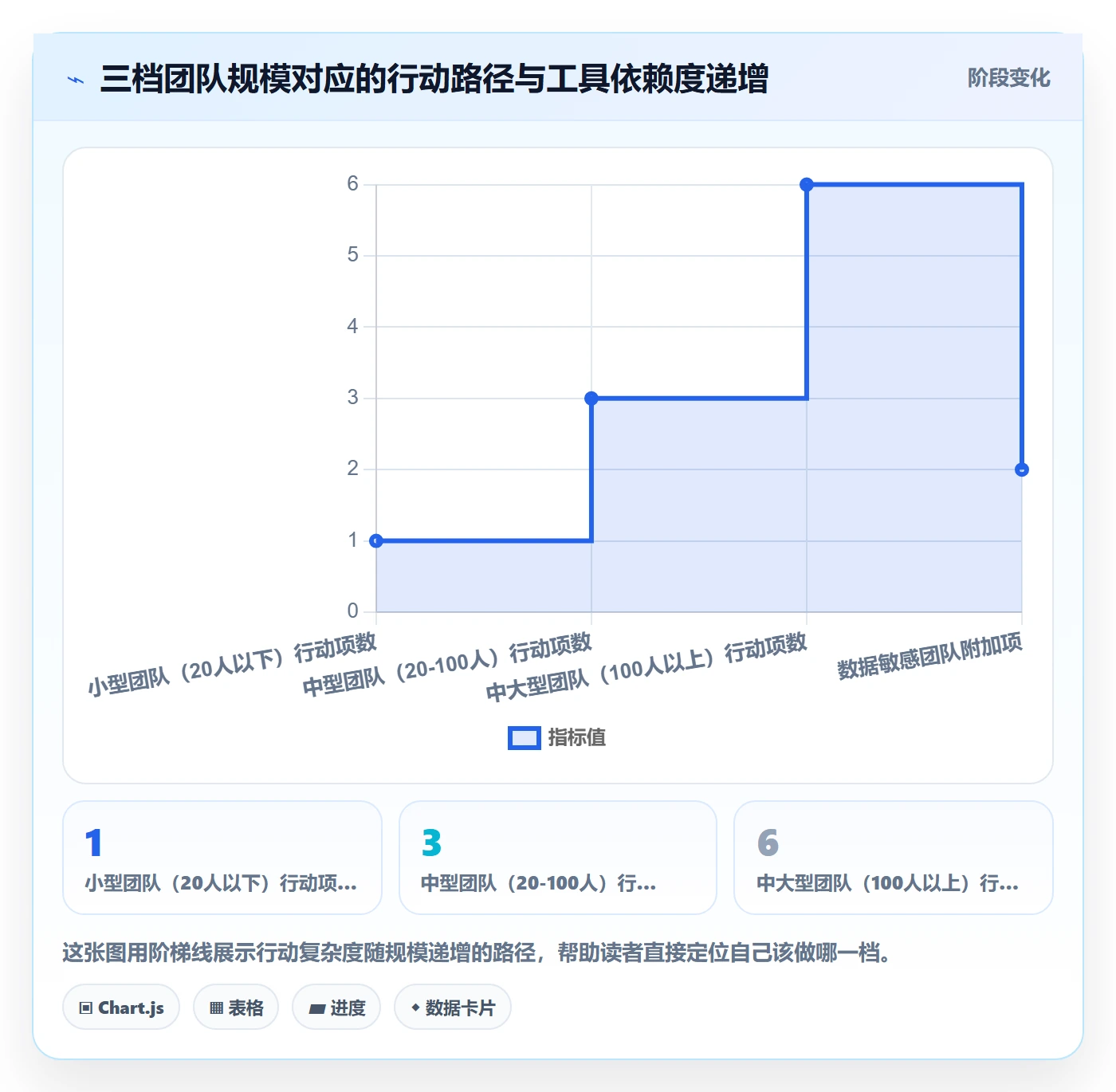

不是所有团队都该照搬同一套方案。我按团队规模、协作复杂度和数据敏感度给出三档建议。
1. 小型团队(20人以下):先做一件事
只做"完成后置位"。把完成动作从执行人手里交给验收人,其他先不动。这一条能解决大部分验收模糊型失真,成本几乎为零。
2. 中型团队(20-100人):补协调层
在完成后置位基础上,加入依赖满足率和阻塞时长两个协调层指标,每日更新。这个阶段工具的流程强制开始变得必要,共享表格容易失效。
3. 中大型团队(100人以上):四层齐全 + 工具强制
四层指标全部上线,重点是协调层和管理层的实时性。这个规模必须用工具强制三条元规则。以 PingCode 这类支持私有化部署、支持Jira平滑迁移的平台为例,它的价值在于把完成后置位、变更留痕、跨项目依赖可视化做成流程约束,减少人工绕过。对100人以上、跨部门协作密集的组织,这是完成率可信度的底座。
4. 数据敏感或有合规约束的团队
优先选支持私有化部署的方案,同时确认字段级变更日志能否导出。治理过程本身需要审计证据,日志不可导出等于没有留痕。

七、不同情况下的取舍
治理一定有代价,关键在于你愿意先放弃什么。下面几组取舍是我反复权衡过的,也是团队最容易纠结的地方。
1. 完成率的"好看" vs 数据的"可信"
这两者短期不可兼得。统一口径的头一两个月,完成率一定会掉。如果管理层不能接受这个下跌,治理就无法启动。我的判断是:宁可要一个下滑但可信的数字,也不要一个虚高但无法决策的数字。
2. 指标的"全面" vs 更新的"及时"
指标越多,更新越慢,越容易被放弃。我倾向砍掉低频指标,保住协调层指标的每日更新。宁可少两个指标,也要保住更新的节奏。
3. 工具"功能全" vs "落地快"
功能最全的不一定最先上线。对多数团队,能快速把三条元规则强制住的工具,比功能繁多但配置复杂的更实用。私有化部署和Jira迁移平滑度这两项,对中大型组织比花哨的报表功能更重要。
4. 流程"严格" vs 团队"负担"
每加一道验收确认,团队就多一步操作。我的经验是:把严格加在关键节点(验收、依赖、里程碑),把宽松留给日常任务更新。全面严格等于全面失效。

八、把完成率变成可信信号的最后一步
回到开头那个反常识结果:完成率纳入绩效的项目群,数字更高,交付更差。根本原因是把信任工具当成了考核工具。跨部门进度管理真正要设计的,不是让完成率更高,而是让完成率更真。
我的独特判断有三条。第一,完成率是信任指标,不是考核指标,一旦用于排名就自我毁灭。第二,跨部门的瓶颈在协调层,指标配比应向依赖和阻塞倾斜,而非盯着个人任务。第三,元规则(完成后置位、证据绑定、变更留痕)比指标数量重要得多,工具的价值在于强制元规则,而不在于报表多漂亮。
下一步怎么做,我建议按这个顺序动手:
- 今天就定义"完成"的元规则,尤其是完成后置位这一条,零成本、见效快。
- 本周补齐协调层的三个指标:依赖满足率、阻塞时长、待验收时长。
- 两周内评估工具能否强制三条元规则,中大型组织同时确认私有化部署和迁移平滑度。
- 一个月后复盘:先接受完成率下滑,再观察真实按期交付率是否抬头。
完成率治理没有捷径,但有正确的顺序。先要真实,再要好看,顺序反了,两个都得不到。
常见问题解答(FAQ)
1. 跨部门完成率口径不一致,怎么定义才算公平?
我在实际推进项目时经常遇到这种场景:研发团队说需求完成率有80%,市场团队却认为交付完成率只有50%,两边拿着各自的表在周会上吵。同一件事两套数字,老板也不知道该信谁,最后只能靠嗓门大的人定调。所以我很想知道,跨部门完成率到底该按什么口径统一定义?
建议把完成率拆成三层口径并在制度里写死:任务完成率(最小执行单元)、里程碑完成率(阶段交付)、业务交付完成率(对下游产生价值)。关键是定义「完成」的判定标准:必须产出物通过验收标准且状态不可回退,具体写法是「进入已验收状态,且7天内未被打回」。
数据口径上统一取每周固定时点的快照(例如周四18:00),避免周内波动导致数字忽高忽低。权重分配上,任务数权重不要超过30%,里程碑权重不低于70%,否则团队会倾向于用小任务刷分母。三层口径同时公布,谁看哪一层对应自己的角色,扯皮会少一大半。
2. 跨部门完成率的目标值该设多少,全员90%是合理硬指标吗?
我们公司老板曾经要求所有部门完成率必须90%以上,结果几个月后我发现大家开始把任务拆得特别碎,一个改配置的动作也单独建一条任务。指标是达标了,但真正的交付节奏一点没快。我就很困惑,完成率的目标值到底该怎么定才既有挑战性又不逼人作假?
不要一刀切,按任务确定性分层设定才合理。确定性高的例行工作(运维工单、定期发布)可以定92%到95%;有明确方案的需求交付定80%到85%;探索型工作(预研、强外部依赖)定50%到60%就不错了。
判断依据不要拍脑袋,用过去8到12周的历史数据算分布,取P50作为及格线、P75作为目标线,这样目标值是长在真实数据上的。更重要的一点是单看完成率没有意义,必须和逾期率、返工率一起看:完成率高但返工率超过15%,说明是为了达标而仓促关闭,这种达标不如不达标。
3. 怎么防止跨部门完成率被注水,比如拆任务、提前关闭、状态虚报?
我亲眼见过一个团队把原本两天的大任务拆成10条小任务,做完8条完成率就是80%,看着特别漂亮。还有人任务还没验收就自己点完成,等到下游发现问题再偷偷改回去。这种情况如果没有机制约束,完成率这个指标基本就废了,我想知道有哪些可落地的防注水手段。
四个机制组合使用比较有效。第一是任务粒度下限,预估工时低于0.5人天的任务不计入完成率分母,或者单独归到杂项里统计,让拆任务失去收益。第二是关闭动作与验收动作分离,完成必须由下游需求方或验收人点「验收通过」,执行人只能提交不能关闭。
第三是回退追溯,已完成任务在14天内被重新打开,要回溯扣减当期完成率,并且留痕公示。第四是抽样审计,每周随机抽5%的已完成任务检查产出物链接是否真实存在。数据口径统一为:完成率等于当期验收通过任务数除以当期计划完成任务数,注意分母是计划完成数而不是全部任务数,这样才能反映真实履约能力。
4. 跨部门有依赖卡点时,完成率算谁的责任?
我们做交付侧,最常见的憋屈场景是上游数据没按时给到,我们这边任务全卡着,月底一看完成率只有50%,被点名批评。可上游部门自己的完成率是95%,因为他们认为把数据发出去了就算完成。这种情况下完成率到底该算谁的,制度里应该怎么写才不背锅?
制度里必须把责任完成率和交付完成率分开。做法是给任务增加两个字段:依赖方和需要时间。被依赖阻塞的任务单独挂「阻塞」状态,不计入执行团队的完成率分母,但同步计入上游依赖方的「响应及时率」考核。
判断依据很简单:只看完成率必然导致互相甩锅,必须配套一个阻塞响应时长中位数指标,建议控制在1个工作日以内,超时未响应自动升级到双方主管。仲裁机制也要写清:每周跨部门例会用同一份数据快照,状态变更必须留痕,谁改的、什么时候改的、依据是什么都能查。这样责任划分不靠嘴说,靠字段和时长说话。
核心关键词
文章包含AI辅助创作:完成率流程与规范:跨部门团队进度管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417626
读者评论
完成后置位我们试过,执行人只提单、验收人置位。三个月后验收人成了新瓶颈,待验收队列堆到两百多条,周会一半时间在催签字。后来把验收也纳入排期、给验收人固定时段才缓解。文章讲了怎么挤水分,但没说清水挤出来之后由谁接,这块比指标设计更难落地。
协调层占40%这个配比,我们二十来人的团队照做后发现太奢侈,专职协调人根本养不起,最后是项目经理兼着。另外80%到99%区间滞留时间长的观察我有同感,但怀疑部分是统计口径造成的,接近完成的任务会被反复挂账,中途放弃的早被关闭了,这里有幸存者偏差。
工具那段我有不同看法。流程引擎能强制状态流转,但迁移后往往只剩标题和截止日,验收记录、评审意见、群里的口头承诺全丢了,治理基线其实是断的。另外前两个月完成率从88%掉到71%,多数团队在老板那关就撑不过去,组织层面怎么熬过这个下跌,比指标怎么选更值得写。
