进度管理项目进度教程:管理层数据分析,避坑指南

三年前我帮一家做工业软件的公司做研发效能诊断,季度复盘会上出现了三个版本的进度:项目经理说整体完成 78%,研发总监说按可交付功能算只有 51%,客户成功团队说能跑通演示的功能不到 40%。同一个项目、同一天、同一批人,三套数字都没有造假。这件事让我彻底改变了对"进度管理"的理解,最难的部分从来不是怎么算,而是让管理层看到的那张表,和一线真实发生的事,说的是同一件事。

这篇文章不讲甘特图怎么画,也不讲燃尽图怎么读,那些内容网上已经足够多了。我要讲的是管理层视角的进度数据分析:你手里那堆完成率、里程碑、工时数据,哪些能信、哪些是噪声、哪些会把你带进沟里,以及一个 100 人以上的组织应该怎么搭建这套体系。

一、核心结论:管理层看的进度数据,和你想的不是一回事

我先把结论摆在最前面。如果你时间有限,只看这三条就够了。

1. 完成百分比是单点指标,必须被拆开看

"项目完成 70%"这句话本身没有任何决策价值。它缺少两样东西:一是口径,70% 是按任务数、按工时、按需求数还是按可交付价值算的;二是分布,剩下的 30% 是均匀铺在最后两周,还是集中在三个高风险模块里。

我曾经对比过一个项目里的四种口径:任务完成率 82%、工时消耗率 71%、需求验收率 54%、可演示功能覆盖率 38%。四个数字都对,但只有后两个能支撑"能不能按期上线"这个判断。管理层需要的不是完成度,而是完成度背后的分布结构。

2. 管理层要的是"偏差"和"置信区间",不是"进度条"

一线关心"我今天该做什么",项目经理关心"这周能不能交付",而管理层真正要回答的是三个问题:按当前趋势,最终交付时间会落在哪个区间?主要风险点在哪几个模块?需要我现在做什么决策?

这三个问题的答案,本质上是偏差分析和区间预测,不是一根进度条。把进度管理做成"看进度条"的组织,通常在项目后期会经历一次集体的意外。

进度管理项目进度教程:管理层数据分析,避坑指南

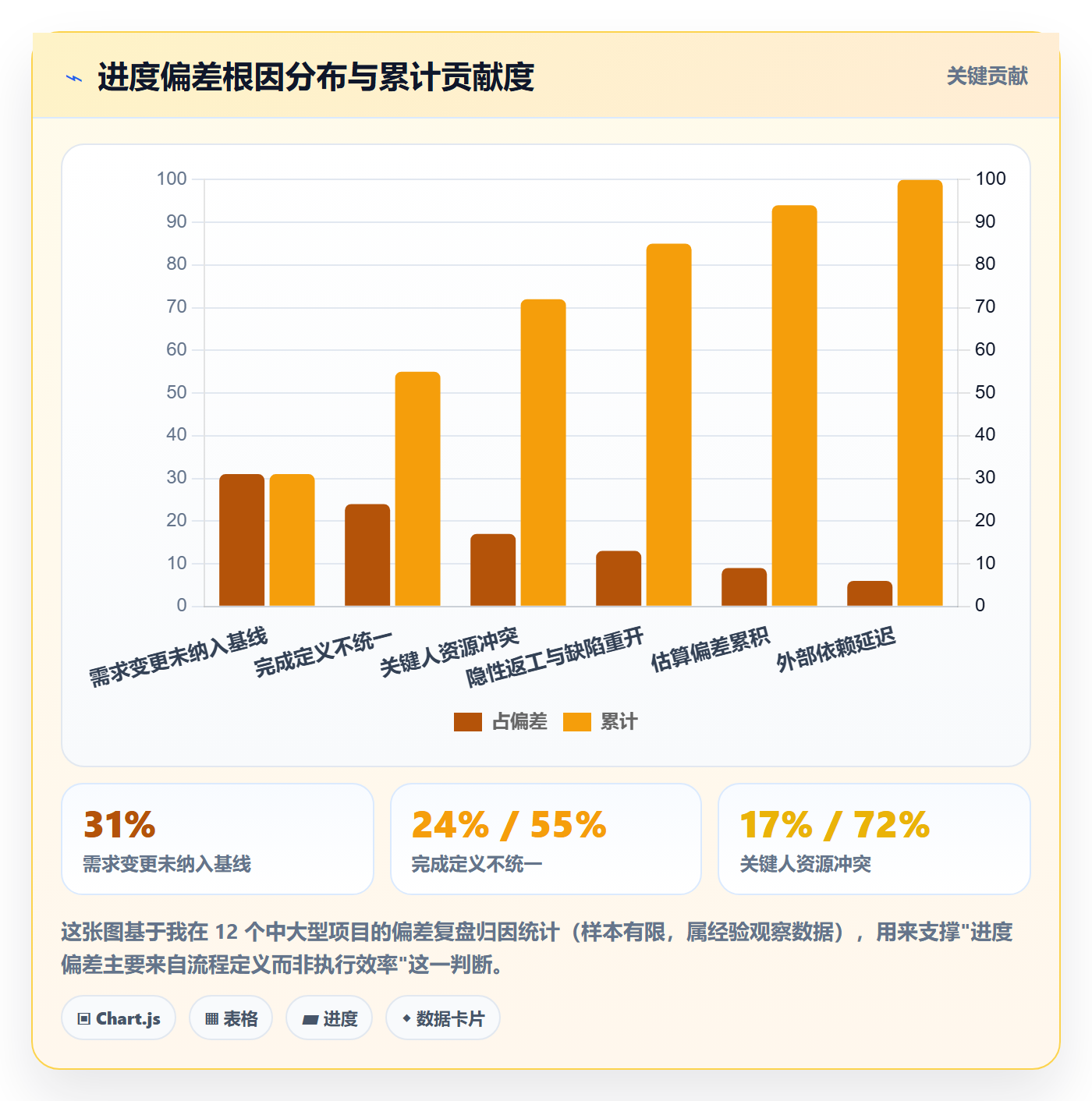

3. 进度数据失真的根因在流程定义,不在报表工具

很多管理者第一反应是"换个更好的工具就好了"。我做过十几次数据治理,可以明确说:如果任务完成的定义、需求验收的标准、工时的填报规则没有统一,换任何工具都只是把混乱从 Excel 搬到另一个地方。

工具解决的是采集效率和可视化,流程定义解决的是数据可信度。顺序错了,投入的钱基本打水漂。

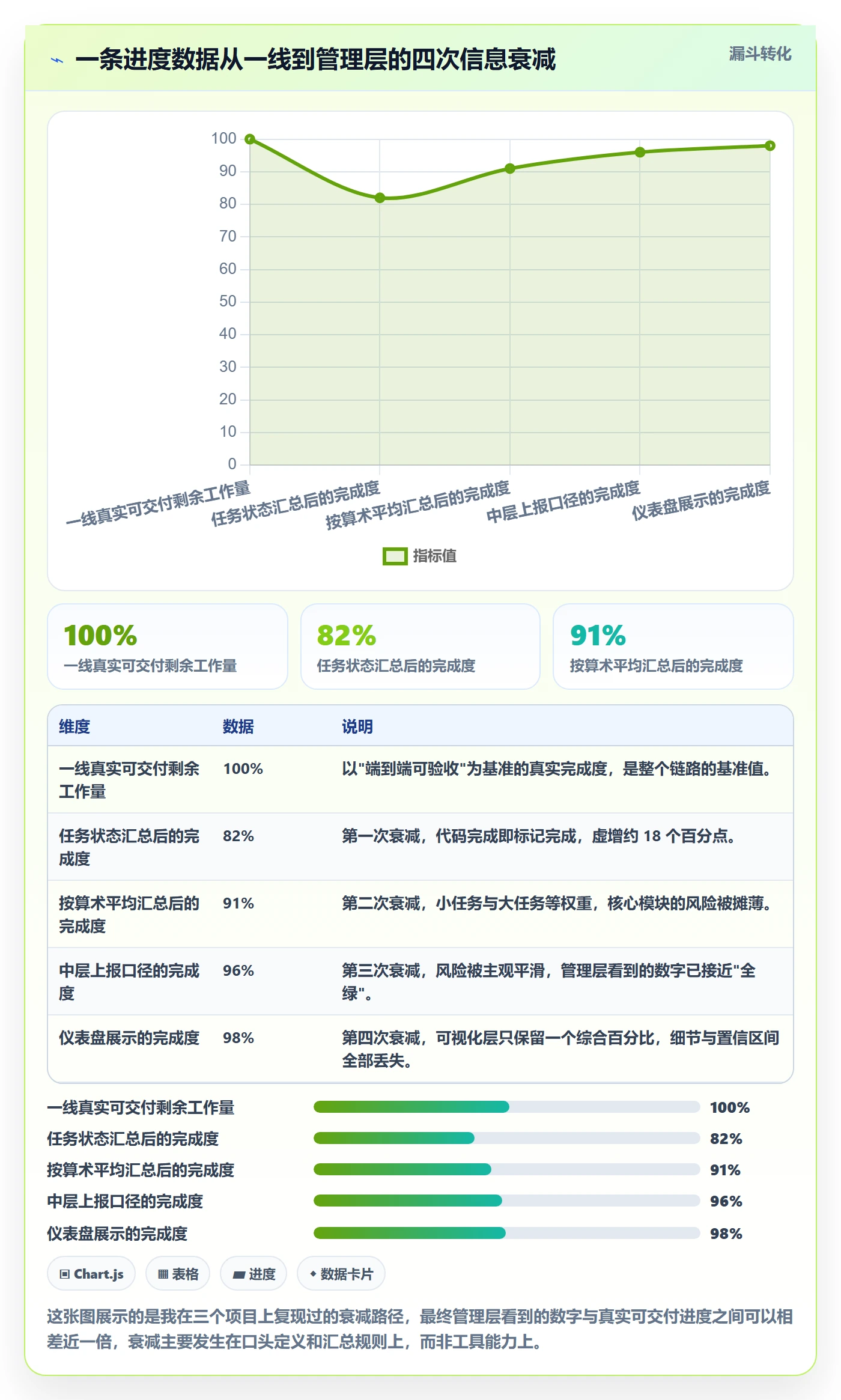

二、背景:一条进度数据从一线到管理层,会经过四次衰减

要理解管理层为什么总感觉"数据不对劲",得先看清楚数据是怎么一路传到会议室里的。

1. 四次衰减分别发生在哪里

第一次衰减发生在任务完成定义。一线把"代码写完"标成完成,但代码写完到可测试、可验收之间,还隔着联调、自测、Code Review 三道关。

第二次衰减发生在汇总口径。研发组长把所有子任务的完成率按算术平均汇总,一个 3 人天的小模块和一个 30 人天的核心模块权重完全相同。

第三次衰减发生在上报层。中层管理者在汇报前会做一次"平滑处理",把明显的风险往下压,理由是"避免制造焦虑"。

第四次衰减发生在可视化层。仪表盘上一个大大的绿色进度条,把所有细节全部抹掉了。

进度管理项目进度教程:管理层数据分析,避坑指南

2. 真实场景:一次复盘会上的三个版本

回到开头那家工业软件公司。项目是给一家制造企业做 MES 系统,合同工期 9 个月,团队峰值 118 人。第 6 个月末的复盘会上出现了三个版本。

项目经理版本的 78%,来自项目管理平台里的任务完成率;研发总监版本的 51%,来自他自己让架构师做的一次功能盘点;客户成功版本的 40%,来自客户现场演示时实际能跑通的场景数。

三方僵持了四十分钟,最后结论是"数据口径不一致,下次统一"。但真正的问题不是口径,而是没有人定义过"什么叫做完"。任务状态里的"完成",在研发眼里是"代码提交完成",在测试眼里是"提测通过",在客户眼里是"业务场景能跑通"。三个角色用同一个词指代三件不同的事,数据当然对不上。

3. 管理层真正能拿到的四类原始数据

不管用什么工具,管理层的进度分析最终都建立在四类原始数据之上,先认清它们各自的边界:

  • 状态数据:任务、需求、缺陷的状态流转记录。优点是便宜、自动产生;缺点是强依赖完成定义,容易被"提前关闭"污染。
  • 时间数据:工时填报、状态变更时间戳、代码提交时间。优点是客观、难造假;缺点是填报成本高,容易缺填或补填。
  • 质量数据:缺陷数、返工次数、缺陷重开率、测试通过率。优点是最能反映真实推进质量;缺点是滞后,通常在阶段后期才爆发。
  • 交付数据:可演示功能数、验收通过需求数、上线发布记录。优点是和业务承诺直接对齐;缺点是颗粒度粗,不适合做周级跟踪。

我的经验是:周级跟踪用时间数据和质量数据,月级汇报用交付数据,状态数据只作为辅助参考。很多组织的做法正好反过来,把最不可信的状态数据当成了主指标。

三、拆解:进度数据分析最常见的七个误区

下面这七个误区,是我在做研发效能诊断时出现频率最高的。每一条都对应过至少三个真实项目。

1. 误区一:把"任务完成率"当"项目完成率"

这是最普遍也最危险的一条。一个项目拆成 200 个任务,其中 180 个是文档、配置、联调类的小任务,20 个是核心算法和集成模块。当那 180 个小任务全部关闭时,任务完成率是 90%,但项目实际完成度可能只有 35%。

正确的做法是按加权完成度计算,权重可以是预估工时、故事点或价值分。哪怕是粗糙的权重,也比不加权准确得多。

2. 误区二:用平均工时估算剩余工作量

平均值的陷阱在软件开发里尤其严重。一个团队 8 个人,平均每天每人完成 1.2 个任务,看起来效率稳定。但你不知道的是,其中 2 个人完成了 70% 的任务,剩下 6 个人卡在同一个技术难题上。

分布永远比平均值更有信息量。我现在看任何进度数据,第一眼看的是最大值、最小值和中位数的差距,而不是平均值。

3. 误区三:只看关键路径,不看资源饱和

关键路径告诉你理论上最短需要多久,但不告诉你这条路径上的人已经被其他三个项目占用了 60% 的精力。

我见过一个项目,关键路径计算得非常精确,理论工期 112 天,实际用了 187 天。差在哪?差在关键路径上的那位架构师同时被三个项目共用,每周只有 1.5 天能真正投入。

4. 误区四:忽略"隐性返工"

隐性返工最典型的表现是:任务关闭后又被重开。缺陷重开率超过 15% 的团队,其任务完成率至少要打七折看。

很多仪表盘不显示重开数据,因为状态流转记录里"完成 → 进行中"这条边被当成正常操作。但从数据治理角度,这条边是判断进度可信度最重要的信号之一。

5. 误区五:把燃尽图的斜率当作趋势

燃尽图的直线下降经常是被"批量关闭任务"制造出来的。我最常看到的现象是:每周五下午集中关闭一批任务,燃尽图看起来非常健康,但剩余工作量的实际分布在周一到周四完全没有变化。

判断燃尽图是否可信,要看每日关闭量的分布,如果集中在少数几天,这条曲线基本是人为的。

6. 误区六:口径不统一还做横向对比

拿 A 团队的完成率和 B 团队比,是进度分析里最容易引发内部矛盾的操作。两个团队的需求拆解粒度、完成定义、验收标准可能完全不同,比较出来的数字只能说明谁的任务拆得更碎。

如果一定要横向对比,我建议改成对比同一团队在不同时间段的流动效率,而不是不同团队之间的绝对数值。

7. 误区七:用进度数据追责

这一条不是技术问题,是组织问题,但它的破坏力最大。一旦团队发现进度数据会被用来追责,接下来你看到的所有数据都会是"经过优化的"。

我在一家公司见过一个非常极端的例子:上线进度看板三个月后,任务平均关闭时间从 4.2 天降到 2.1 天,看起来效率翻倍,实际上是团队把大任务拆成了三倍数量的小任务。指标一旦成为考核目标,它就不再是可靠的指标。

进度管理项目进度教程:管理层数据分析,避坑指南

四、专业判断逻辑:管理层该用什么框架读进度数据

拆完误区,接下来是我实际在用的判断框架。这套框架的核心思路是:不要试图用一个数字描述进度,而是用一个分层指标体系。

1. 三层指标体系:交付层、流动层、能力层

我把进度相关的指标分成三层,每层服务不同的决策周期。

交付层回答"能不能按期交",指标包括需求验收率、里程碑达成率、可演示功能覆盖率、版本按期发布率。这一层面向管理层月度汇报,颗粒度粗但方向准。

流动层回答"推进顺不顺畅",指标包括需求前置时间、流动效率、在制品数量、阻塞时长占比。这一层面向项目周会,用于及早发现卡点。

能力层回答"这个组织能不能持续交付",指标包括交付吞吐量波动、缺陷重开率、估算准确度、缓冲消耗率。这一层面向季度回顾,用于判断体系的健康度。

三层之间要能交叉验证。如果交付层的需求验收率在涨,但流动层的前置时间在变长,那很可能是靠加班在硬撑,不可持续。

2. 用分布代替平均值

具体做法是:任何一个进度指标,在汇报时都同时给出中位数、P75 和 P90。比如需求前置时间中位数 6 天、P75 是 11 天、P90 是 23 天,管理层立刻能看出有一批需求确实拖得比较久,而不是被平均值掩盖。

这个改动的成本极低,但在我的经验里,它让管理者提问的质量提升了一个台阶。

3. 用缓冲消耗率判断风险,而不是用剩余天数

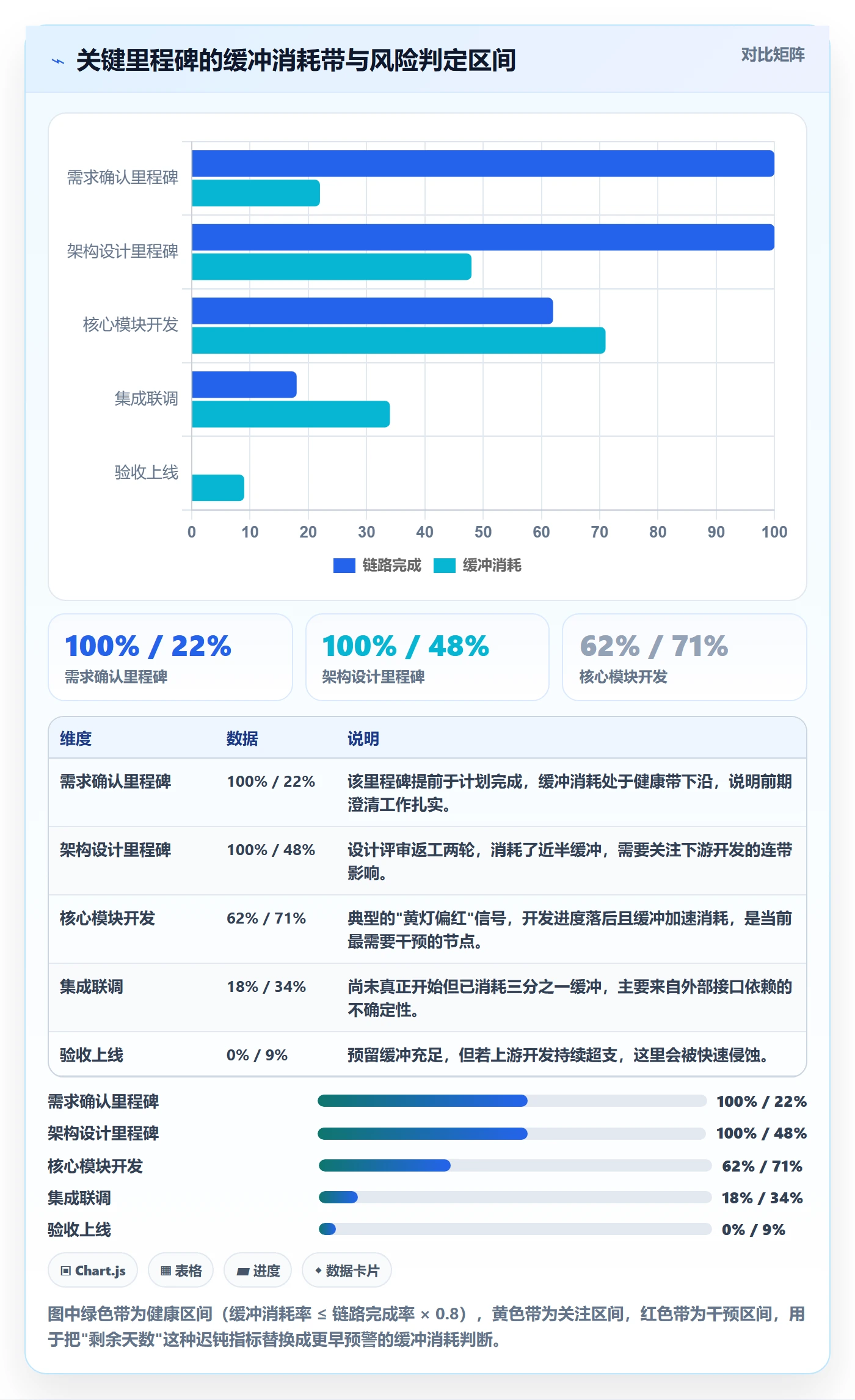

关键链方法里的缓冲管理,是我认为最被低估的进度分析工具。做法很简单:在项目排期时为每个里程碑预留一段缓冲时间,然后持续跟踪缓冲消耗率与链路完成率的比例。

健康状态的典型特征是:链路完成 50%,缓冲消耗 30%-40%。如果链路完成 40% 但缓冲已经消耗 70%,说明这个项目大概率会延期,此刻正是干预的最佳窗口,而不是等到最后两周。

进度管理项目进度教程:管理层数据分析,避坑指南

4. 用流动效率交叉验证进度

流动效率的计算方式是:实际工作时间除以从开始到交付的总时长。软件行业的典型值在 15%-25% 之间,也就是说,一个需求从提出到交付的 10 天里,真正花在它身上的时间只有 1.5 到 2.5 天。

如果你的团队宣称进度正常,但流动效率只有 8%,那么所谓的"正常"是靠拉长总时长换来的,一旦管理层要求压缩周期,进度会立刻崩。

5. 一个可直接落地的口径定义

下面这段口径定义是我在一家 200 人规模的研发组织里推行过的,用 SQL 表达便于直接落地。核心思路是:只有经过验收的需求才计入完成,其余状态一律不算。

-- 交付层:按需求维度的真实完成率(排除"已开发未验收")
SELECT

sprint_id,

COUNT(*) FILTER (WHERE status = 'ACCEPTED')              AS accepted_cnt,

COUNT(*) FILTER (WHERE status IN ('DONE','TESTING'))     AS pseudo_done_cnt,

COUNT(*)                                                  AS total_cnt,

ROUND(

COUNT(*) FILTER (WHERE status = 'ACCEPTED') * 100.0

/ NULLIF(COUNT(*), 0), 1

)                                                         AS delivered_pct,

ROUND(

COUNT(*) FILTER (WHERE status IN ('DONE','TESTING')) * 100.0

/ NULLIF(COUNT(*), 0), 1

)                                                         AS pseudo_pct

FROM requirements

WHERE sprint_id IS NOT NULL

GROUP BY sprint_id;

-- 可信度校验:缺陷重开率超过 15% 时,delivered_pct 需要打七折看

SELECT

sprint_id,

COUNT(*) FILTER (WHERE status = 'REOPENED') * 100.0

/ NULLIF(COUNT(*) FILTER (WHERE status IN ('CLOSED','REOPENED')), 0)

AS reopen_rate_pct

FROM defects

GROUP BY sprint_id;

把 delivered_pct 和 pseudo_pct 同时放到看板上,两者差距超过 20 个百分点时自动标黄。这个"差距指标"本身比任何一个单点数值都更有预警价值。

五、真实案例:一个 120 人研发组织的进度数据改造

下面这个案例是我在 2023 年参与的,客户是一家做企业级 SaaS 的公司,研发加测试共 120 人左右,分 6 个团队,同时维护 3 条产品线。

1. 改造前的状态

他们的进度管理状况很有代表性:项目管理平台上任务状态更新率不错,但需求验收率长期缺失;管理层月度评审靠项目经理做 PPT,每份 PPT 的口径都不一样;季度复盘时,三个项目中有两个的实际交付时间比承诺晚了一个月以上,但过程中没有任何一次提前预警。

最要命的是资源冲突。经过盘点,6 个团队里有 4 个共用同一批架构师和测试专家,而进度计划是按每个人 100% 投入编制的。

2. 落地路径:从字段定义到看板重构

我们花了六周做了三件事,顺序很重要。

第一周和第二周做字段与口径治理。统一了"完成"的定义为"通过验收",在平台上把状态流转从 7 个精简到 5 个,并强制要求需求级对象必须关联验收记录。这一步没有任何技术含量,但它是后面所有分析的前提。

第三周和第四周做数据采集补齐。要求工时按任务粒度填报,同时打通代码提交记录和缺陷系统,让"状态变更时间戳"成为判断推进节奏的主要依据。为了让填报成本可控,我们把工时填报频率从每天改为每周两次,准确率反而从 61% 提升到 88%。

第五周和第六周重构管理层看板。把原来的一页综合进度条,改成三层结构:顶部是交付层的需求验收率和里程碑缓冲消耗,中间是流动层的前置时间和阻塞时长,底部是能力层的缺陷重开率和交付吞吐波动。每个指标都带 P75 和 P90。

在工具层面,这家公司原本用的是海外的项目管理工具,存在数据出境合规顾虑,且部分团队反映自定义字段和权限模型不够灵活。他们在评估后选择了 PingCode 做迁移落地,主要考虑三点:一是 PingCode 支持私有化部署,能满足他们的数据合规要求;二是支持从 Jira 平滑迁移,历史任务、状态映射和自定义字段可以批量带过去,迁移周期控制在两周以内;三是面向 100 人以上组织的权限与项目集管理能力比较完整,符合他们多产品线并行管理的实际需要。

这里我要强调一个判断:工具迁移本身不产生价值,产生价值的是迁移前把口径定清楚。如果口径没统一就换工具,只是把混乱换了个容器。这家公司做对的地方是先治理、后迁移。

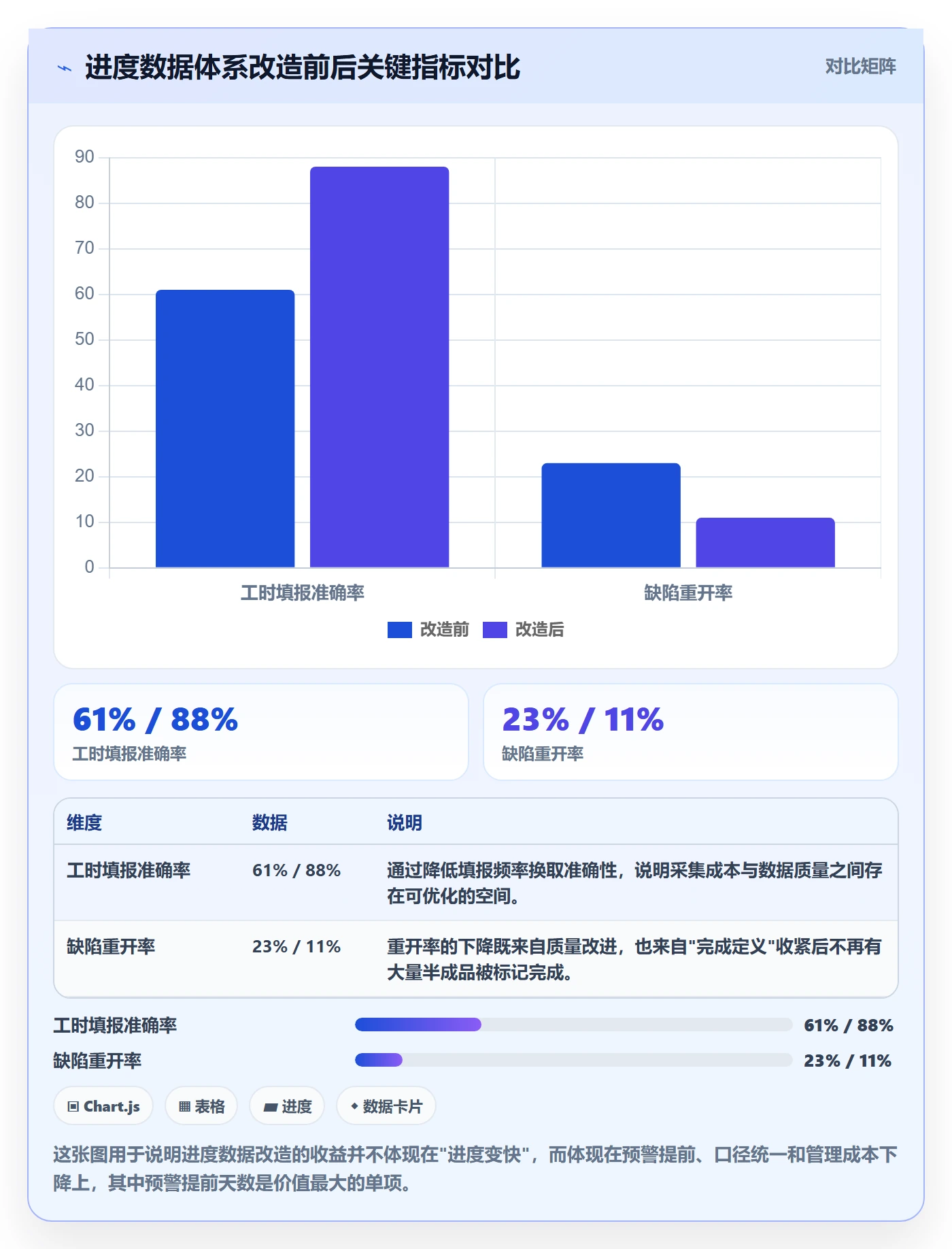

3. 改造后的数据变化

改造完成后的第一个完整季度,几个关键指标的变化如下(数据来源为该组织内部报表,属于单一样本观察,不代表行业普遍水平)。

进度管理项目进度教程:管理层数据分析,避坑指南

4. 我在这个案例里最大的收获

改造过程中最难的环节不是技术,而是让中层管理者接受"数据透明"。有一位研发总监明确反对把预警提前 21 天公开,理由是"太早暴露风险会被上级反复追问"。

最后的解法是调整了看板的呈现方式:预警只显示"哪个里程碑需要关注",不显示"谁负责的模块落后了"。把风险定位到节点而不是定位到人,是这套体系能否长期运转的关键设计。这一点后面在取舍部分还会展开。

六、行动建议:不同情况该怎么下手

进度数据体系没有通用方案,组织规模、交付模式、现有工具成熟度不同,切入点完全不同。下面按四种情况分别给建议。

1. 100 人以下团队:先做口径,别急着上工具

这个阶段最大的风险是过度建设。我的建议是只做三件事:把"完成"的定义写下来并全员公示;用需求验收率替代任务完成率作为唯一的对外进度口径;每周记录一次在制品数量。

这三件事在 Excel 或现成的项目管理平台里都能做,不需要额外投入。等团队稳定在 80 人以上、同时跑的项目超过 5 个,再考虑体系化的工具支撑。

2. 100 到 500 人组织:建立三层指标,重点是自动化采集

这个规模的组织通常已经有了项目管理平台,痛点不是没有数据,而是数据散落在多个系统里、口径互不兼容。建议的优先级是:先打通身份和项目结构,再统一状态流转定义,最后做看板自动化。

选择工具时要重点看三件事:是否支持自定义工作流和字段(因为各条产品线的流程差异会越来越大)、是否有开放的 API 和数据导出能力(避免被单一厂商锁定)、是否支持私有化部署或数据本地化(中大型企业的合规要求通常在这个阶段开始出现)。像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在这个规模段的适配度会比较高,尤其是从海外工具迁移过来的场景,历史数据的完整承接能力是关键考量点。

3. 500 人以上或多产品线:先解决资源冲突的可视化

这个规模下,进度问题的根因八成不是执行效率,而是资源在多项目之间的冲突。所以第一优先级是做资源占用视图,让每个关键角色在各项目上的投入比例可见。

我建议的指标是"关键角色跨项目负载率",也就是同一个人被分配的总工作量除以可用工时。超过 120% 的角色要单独列出,因为他们是整体进度的实际瓶颈。

进度管理项目进度教程:管理层数据分析,避坑指南

4. 按交付模式区分:项目制、产品制、混合制

项目制(有明确合同周期和验收节点)应以里程碑缓冲消耗为核心指标,进度分析面向外部承诺,容错空间小,建议每周跟踪一次缓冲消耗率。

产品制(持续迭代、无固定终期)应以流动效率和在制品数量为核心,关注的是吞吐稳定性,而不是某个节点的达成率。

混合制最复杂,需要把两条线分开看:项目制的部分用缓冲管理,产品制的部分用流动指标,然后通过统一的资源负载视图做取舍。这个模式下最常见的错误是拿项目制的完成率去要求产品制团队,结果两边都失真。

七、取舍:精度、成本、组织信任的三角平衡

任何一套进度数据体系,本质上都是三者的权衡。想清楚取舍,比追求"全都做好"更现实。

1. 数据精度 vs 采集成本

每天填报工时能得到最精细的数据,但我的经验是准确率会掉到 70% 以下,因为团队会用记忆补填。改成每周两次,准确率能到 85% 以上,代价是丢失日级别的粒度。

对绝大多数组织来说,日级粒度对管理决策没有实质帮助。管理层真正需要的是周级趋势和预警,不是某个人周二在做什么。所以我的建议是选择"精度略低但可信"的方案。

2. 数据透明 vs 组织心理安全

这是最难的一对矛盾。完全透明会带来防御性行为,数据开始失真;完全不透明则管理层永远拿不到真实情况。

我的实践建议是分两级:对项目层完全透明,对个人层只做趋势不做排名。看板上暴露的是"集成联调里程碑缓冲消耗过快",不是"张三的任务延期了五次"。前者驱动行动,后者驱动防御。

3. 采购成熟平台 vs 自研轻量看板

我见过不少团队自研看板,前三个月很爽,一年后维护成本高企,接口一变就崩。也见过有团队硬套通用平台,结果业务流程被工具限制,最后用 Excel 绕过。

判断标准其实很简单:数据源少于三个、用户少于 50 人、不需要权限分级,自研或轻量方案更划算;反之,采购成熟平台的总成本更低。中大型组织尤其要注意私有化部署能力和数据迁移能力,这两项在后期会变成硬性约束,早期不评估,迁移时代价极大。

4. 指标数量 vs 决策效率

看板上堆二十个指标,等于没有指标。我推行的原则是:管理层看板不超过 6 个指标,每个指标必须能对应一个明确的行动选项。如果一个指标你看到异常之后不知道要做什么,它就不该出现在管理层看板上。

八、两周落地清单:从今天开始可以做的动作

如果你现在就想动手,下面是我整理的一个两周清单,按天推进即可。

  1. 第 1 天:写下当前组织里"任务完成"的实际定义,然后找三个不同角色的人分别描述一遍,把差异记录下来。
  2. 第 2 到 3 天:把"完成"统一为"通过验收",并在项目管理平台里调整状态流转,删除中间那些语义模糊的状态。
  3. 第 4 天:选择一个正在进行的项目,手工算出它的需求验收率和任务完成率,看看差距有多大。
  4. 第 5 到 6 天:搭建交付层的最小看板,只放三个指标:需求验收率、里程碑缓冲消耗率、缺陷重开率。
  5. 第 7 天:把这份看板发给管理层,观察他们提出的问题类型是否发生变化。
  6. 第 8 到 9 天:补齐流动层数据,计算团队最近四周的需求前置时间中位数和 P75。
  7. 第 10 天:盘点关键角色的跨项目负载率,列出超过 100% 的人员清单。
  8. 第 11 到 12 天:为下一个里程碑设置缓冲,并建立缓冲消耗率的周跟踪机制。
  9. 第 13 天:和团队沟通数据用途,明确"不用于个人绩效追责"这条边界。
  10. 第 14 天:确定后续三个月的指标演进路线,明确哪些指标先上、哪些延后。

这十步里,第七步和第十三天是最容易被忽略但最重要的两步。前者检验你有没有真的解决问题,后者决定这套体系能不能活过三个月。

九、总结:进度数据的价值不在精确,而在提前

回到最开始那个问题:为什么管理层看到的进度和一线真实情况差那么多?因为大多数组织的进度管理,目标其实是"报告进度",而不是"提前发现偏差"。

我在这篇文章里反复强调的几个判断,本质上都指向同一个方向:

第一,进度数据必须分层。交付层看结果,流动层看过程,能力层看可持续性,三层交叉验证才能得出可靠结论。

第二,分布比平均值重要,缓冲消耗比剩余天数重要,口径一致比指标数量重要。这三条是我在十几个项目里验证过最有效的经验。

第三,也是我最想强调的一点:进度数据体系能不能长期运转,取决于它是否被用于追责。一旦指标变成考核工具,所有的数字都会开始失真,再好的分析框架也救不回来。

如果你的组织现在只有一个进度条,下一步不是去分析它,而是先问一句:这个数字背后的"完成",到底是谁定义的?如果三个角色给出三个答案,那你要做的第一件事,就是把这一个词统一掉。剩下的,才是工具和方法的问题。

常见问题解答(FAQ)

1. 项目进度数据应该看哪些指标,管理层才不会被‘表面完工’骗到?

我在公司带过几个跨部门项目,每次给管理层汇报进度,总会遇到一个尴尬场景:甘特图上显示80%的完成度,但最后20%拖了整整一个月。我就想知道,到底该盯哪些指标才能避免这种‘虚假繁荣’?

建议把‘完成百分比’降级为辅助指标,主看四个口径:1)关键路径上还有多少任务未完成,而不是总任务完成率;2)里程碑按期达成率,按‘实际达成日 vs 计划达成日’计算,偏差超过3天就标黄;3)需求/范围变更次数,每周统计新增和变更条目,超过总任务数10%说明计划本身不稳;

4)阻塞任务数量和平均阻塞时长。做法上,让每个任务必须有明确的验收标准,没有验收标准的不计入完成百分比。判断依据是:管理层需要的是‘还剩多少不可压缩的工作量’,而不是‘已经投入了多少’。

2. 管理层要的数据分析报表,多久出一次、给谁看、颗粒度多细才合适?

我们团队之前每周出一份进度报表,结果管理层说太细没时间看,项目经理又觉得太粗看不出问题。我夹在中间很纠结,到底报表的频率、受众和颗粒度怎么设计才合理?

按三层受众拆开做。第一层是高管/项目发起人,每月一次或里程碑节点一次,只看红黄绿状态、关键偏差、需要决策的事项,一页以内。第二层是部门负责人,每周一次,看本部门任务完成率、阻塞项、下周风险,颗粒度到任务组。第三层是项目经理和执行团队,每日或隔日站会同步,颗粒度到具体任务和负责人。

判断依据是:报表的价值不在于‘数据全’,而在于‘让对应层级的人能做出决策’。高管看到风险但无法决策就是浪费。可执行做法:先确定每个受众的决策权限,再倒推需要哪些字段,最后定频率。不要从现有数据出发往上堆。

3. 进度数据总是滞后或者不准,有没有办法在不增加团队负担的前提下提高数据质量?

我们用的某项目管理平台,任务状态经常是‘事后补填’,等我拿到数据时已经是三天前的状态了。催着大家实时更新又会被抱怨增加负担。我想知道有没有更实际的办法提高数据准确性?

核心思路是把‘更新状态’嵌进团队已有的工作流,而不是额外增加动作。三个可执行做法:1)把任务状态变更和代码提交、文档发布、测试通过等客观事件绑定,自动流转状态,减少人工填写;2)站会只更新‘有变化的任务’,没变化的不动,减少无效操作;

3)设置‘状态陈旧预警’,比如任务超过5天未更新自动提醒负责人,而不是靠项目经理逐个催。判断依据是:数据不准的根因通常不是态度问题,而是流程设计让更新变成了额外负担。如果更新一个状态需要点5次以上,没有人会准时做。先简化操作路径,再谈数据治理。

4. 项目进度落后时,管理层应该先砍范围、加人还是调 deadline?有没有判断顺序?

我们有个项目已经明确要延期了,管理层开会讨论对策,有人主张加人,有人主张砍需求,还有人觉得改 deadline 最简单。我想知道有没有一个理性的判断顺序,而不是拍脑袋决定?

建议按这个顺序判断。第一步先确认关键路径上到底卡在哪里:如果是某个具体技能瓶颈,加人可能有效;如果是沟通协调问题,加人只会更慢。第二步评估范围弹性:把需求按‘必须有/最好有/可以没有’三档分类,先砍第三档,通常能释放10%-25%的工期。

第三步才是调deadline,但必须同时记录这次调整的原因和影响,作为下次估算的参考数据。判断依据是:加人只在任务可并行且知识可快速转移时才有效,否则沟通成本会吃掉收益。可执行做法:延期决策会上必须产出一份‘变更记录’,写清砍了什么、延了多少、谁批准的,避免下次复盘时说不清。

核心关键词

读者评论

付
付思源

看完四个口径差异那张图挺有共鸣的。我们团队之前汇报也是任务完成率很好看,结果一盘点可演示功能差得远。后来强制要求所有对外汇报只用需求验收口径,内部周会才看任务和工时,虽然一开始数据难看,但至少不会在交付前一周才发现问题。

陶
陶安琪

关于用进度数据追责那段,我想补充一个观察:不只是追责会导致数据美化,如果进度数据跟绩效、奖金挂钩,效果更明显。我们公司去年把看板关闭率纳入考核,结果连续三个月所有任务都在截止日前一天批量关闭,后来取消了才恢复正常。工具本身没错,怎么用才是关键。

王
王思妍

四次衰减的分析挺到位的,但我有个疑问:文中说月级汇报用交付数据、周级跟踪用时间数据,可实际操作中时间数据填报本身就是一线最抵触的事。我们试过强制填工时,结果大家集中在周五下午补填,数据分布完全失真。想问下有没有在不增加填报负担的前提下,靠工具自动采集状态变更时间戳来替代手工工时的可行做法?

文章包含AI辅助创作:进度管理项目进度教程:管理层数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/415533
