去年我接手一个 14 人产品团队时,做过一次「进度跟踪健康度」的内部盘点。结果比预期难堪:12 个在跑的需求里,有 5 个在周报里显示「正常」,但实际开发侧已经卡了 6 天以上;2 个需求被标记为「已完成」,可测试环境里根本跑不通验收用例。更扎心的是,团队每周花在同步进度上的会议时间是 9.5 小时,而真正因为同步发现问题并调整动作的,只有 2 次。换句话说,大部分「进度跟踪」动作只是制造了「我在管理项目」的错觉,没有改变项目走向。
这不是个例。我后来在覆盖 30 多个产品团队的复盘里反复看到同一个模式:进度跟踪做不好,往往不是工具不够,而是产品经理把「跟踪」理解成了「催问」和「收集状态」。这篇文章我会把进度跟踪拆成一条可执行的全流程,讲清核心结论、真实场景、常见误区、判断逻辑、案例数据,以及不同规模团队该怎么取舍。你读完最直接的收获是:知道哪些跟踪动作该砍、哪些必须留、用什么节奏和信号去判断项目是不是真的在推进。
一、先给结论:进度跟踪的核心不是「知道进度」,而是「缩短纠偏时间」
我先把最重要的判断说在前面:进度跟踪的价值不在于你以为自己掌握了多少信息,而在于从「实际发生偏差」到「有人做出纠偏动作」之间隔了多久。这个时间我称之为「纠偏延迟」。它是衡量一套进度跟踪体系好坏的唯一核心指标,比报表多漂亮、看板多整齐都重要。
为什么这么说?因为我见过太多团队,进度信息非常齐全,日报、周报、燃尽图、甘特图一应俱全,但纠偏延迟依然长达一两周。信息齐了,可没有人因为信息改变决策,那这些信息的边际价值几乎为零。反过来,我也见过一些「看起来简陋」的团队,只有一块白板和每天 10 分钟站会,但任何阻塞当天就会升级到能解决它的人手里,纠偏延迟不到 24 小时,项目反而稳。
所以我的第一个反常识结论是:先降低纠偏延迟,再谈信息完整度。信息是为了触发动作,不是为了存档。当你把目标从「我要全面掌握进度」换成「我要让偏差最快被处理」,你会发现很多过去坚持的跟踪动作其实可以砍掉。

二、背景与真实场景:进度为什么总是在「看起来正常」中失控
要理解纠偏延迟为什么会失控,得先回到产品经理每天的真实工作现场。大部分产品经理的一天被切得很碎:早上同步、白天评审、穿插答疑、晚上写文档。进度跟踪在这个节奏里,往往被挤成「顺手收集一下」,而不是一件有明确目的和方法的事。
1. 场景一:状态靠「问」,信息天然滞后
最常见的场景是:产品经理在群里问「这个需求怎么样了」,成员回「快好了」。这句「快好了」可能是还剩 2 小时,也可能是还剩 3 天,甚至可能是「我还没开始但不好意思说」。产品经理拿到的不是进度,是成员对进度的主观描述。而主观描述有两个致命缺陷:一是滞后,二是会为了让你安心而美化。
我在团队里做过一次对比:连续三周,让成员自己填「完成度百分比」,同时用任务实际关闭情况做核对。结果平均偏差在 18 个百分点左右,个别任务偏差超过 40 个百分点。也就是说,靠「问」和「自报完成度」,你得到的进度大约有一到两周的滞后和系统性乐观偏差。
2. 场景二:跟踪颗粒度错位,跟踪了不重要的事
第二个场景是颗粒度错位。有的团队把进度跟踪做到「每个人每个子任务每天」,产出大量信息,但这些信息对判断「需求能不能按时上线」几乎没有帮助,因为关键路径上的风险反而被淹没。产品经理在这种体系里疲于更新,真正该盯的跨团队依赖、外部审批、第三方接口联调,却被遗漏。
我观察到的规律是:跟踪颗粒度应该跟着「不确定性」走,而不是跟着「组织层级」走。越不确定、越跨团队、越有外部依赖的环节,颗粒度越细、频率越高;越确定、越在单团队内部闭环的环节,越可以粗放。
3. 场景三:只跟踪「产出」,不跟踪「阻塞」
第三个场景最隐蔽:团队跟踪的是「做了多少」,而不是「卡在哪」。看板上移动的卡片、完成的任务数,都是产出信号,但项目延期几乎从不因为「产出不够」,而是因为「某件事被卡住了却没人处理」。卡点可能是等一个接口、等一个法务确认、等一台测试机、等一个决策。

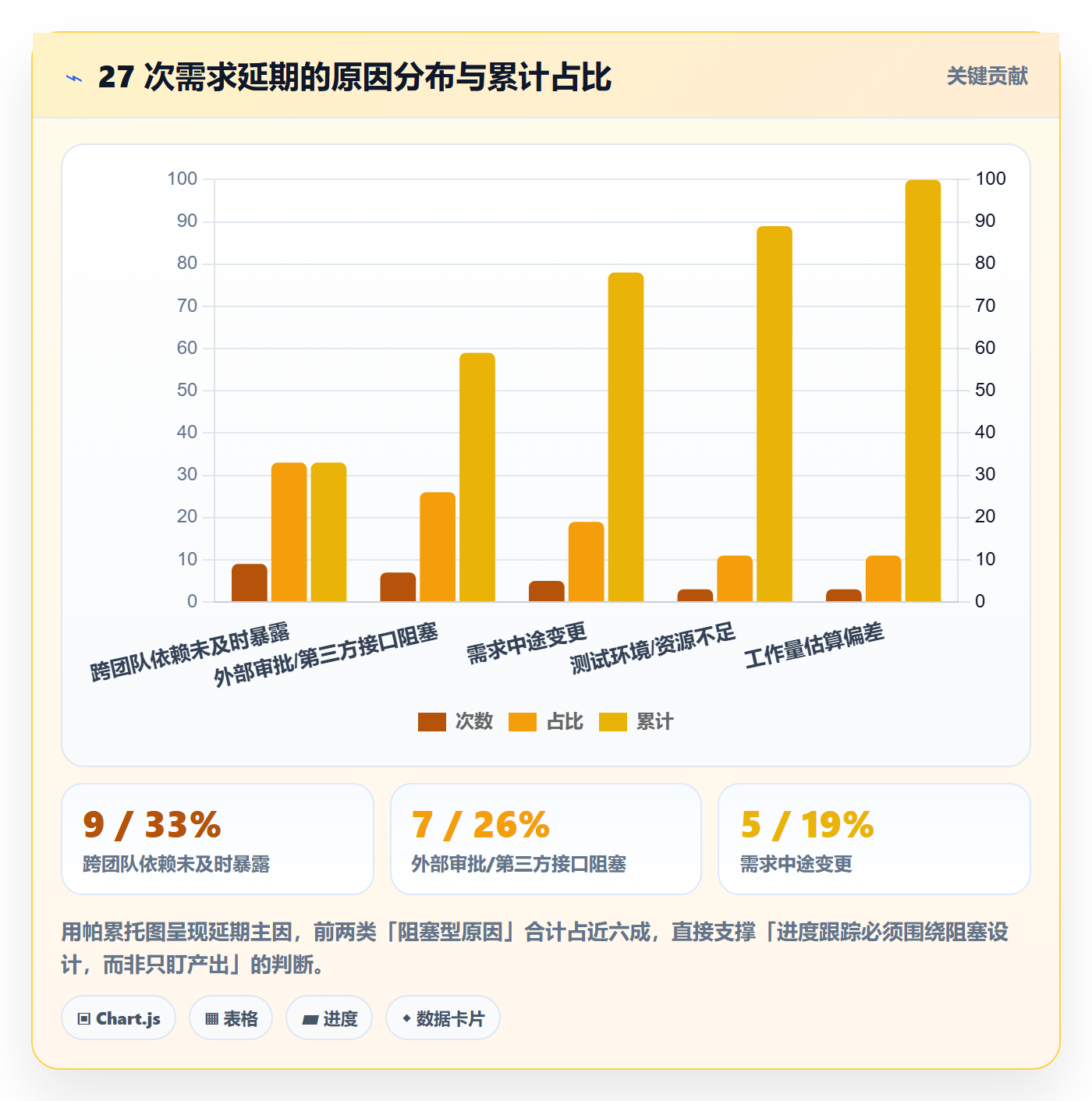

我在一次复盘中统计过 27 次需求延期,只有 3 次是因为开发工作量估错,其余 24 次都源于大大小小的阻塞没有被及时暴露和处理。这意味着,如果进度跟踪不围绕阻塞设计,它就注定抓不住真正的延期原因。

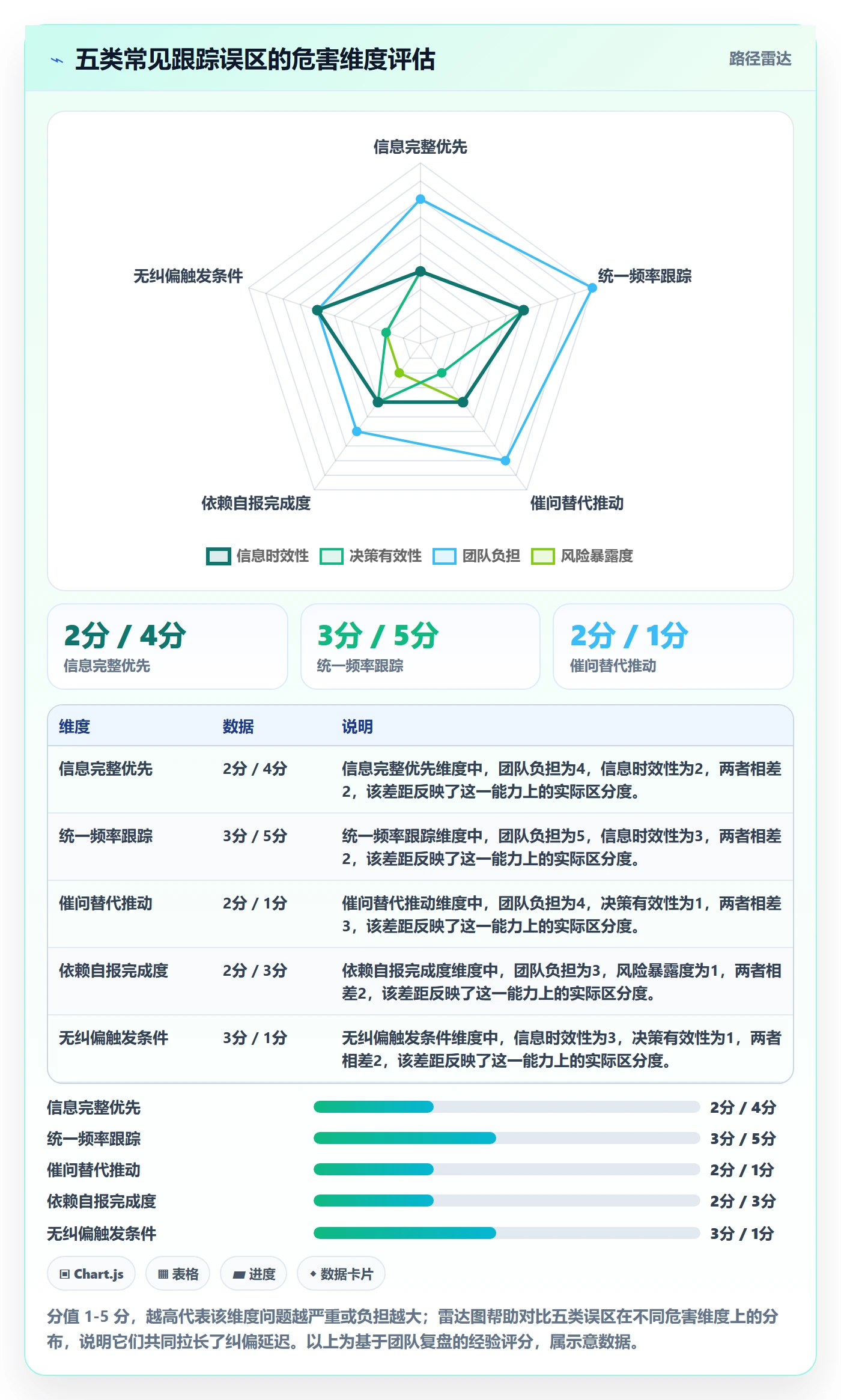

三、拆解常见误区:为什么你的跟踪动作在空转
知道了场景,我们再看误区。误区之所以叫误区,是因为它们看起来都对、做起来很勤快,但对结果没有帮助。下面这五个,是我在团队里见过频率最高、危害最大的。
1. 误区一:把「信息完整」当成目标
很多产品经理的潜台词是「只要我信息够全,就不会出错」。但信息完整和决策正确之间没有必然关系。完整但滞后的信息,比不完整但及时的信息更危险,因为它会给你虚假的安全感。你看着一张全绿的看板,以为万事大吉,实际风险已经积累了三天。
2. 误区二:用一个统一频率跟踪所有事情
每天站会、每周周报、每月复盘,这是很多团队的标准配置。但风险不是均匀分布的。关键路径上的联调可能每天都需要盯,而后台的文案替换一周看一次就够。统一频率的后果是:该高频的没高频,该省的时间没省下来,团队被无效同步拖垮。
3. 误区三:把「催」当成「推动」
「这个怎么样了」「能不能快点」「今天必须给我」,这些话产生的是压力,不是进展。真正的推动是:帮助拆除阻塞、协调资源、明确下一步决策。我见过产品经理每天催十次,进度纹丝不动,因为阻碍根本不在成员的执行力,而在他拿不到的那台测试机。
4. 误区四:依赖自报完成度
前面已经给了数据:自报完成度平均偏差 18 个百分点。更麻烦的是,一旦团队知道完成度会被用来考核,自报就会进一步失真。依赖自报完成度,本质上是在用最容易被污染的指标做决策。
5. 误区五:没有明确的「纠偏触发条件」
这是最容易被忽略的一条。很多团队根本没有定义「什么情况算偏差、偏差到什么程度要升级」。结果是成员各自判断:有人觉得卡一天没事,有人觉得卡半天就得喊。没有统一触发条件,纠偏就全靠运气和责任心。

四、专业判断逻辑:一套可落地的进度跟踪框架

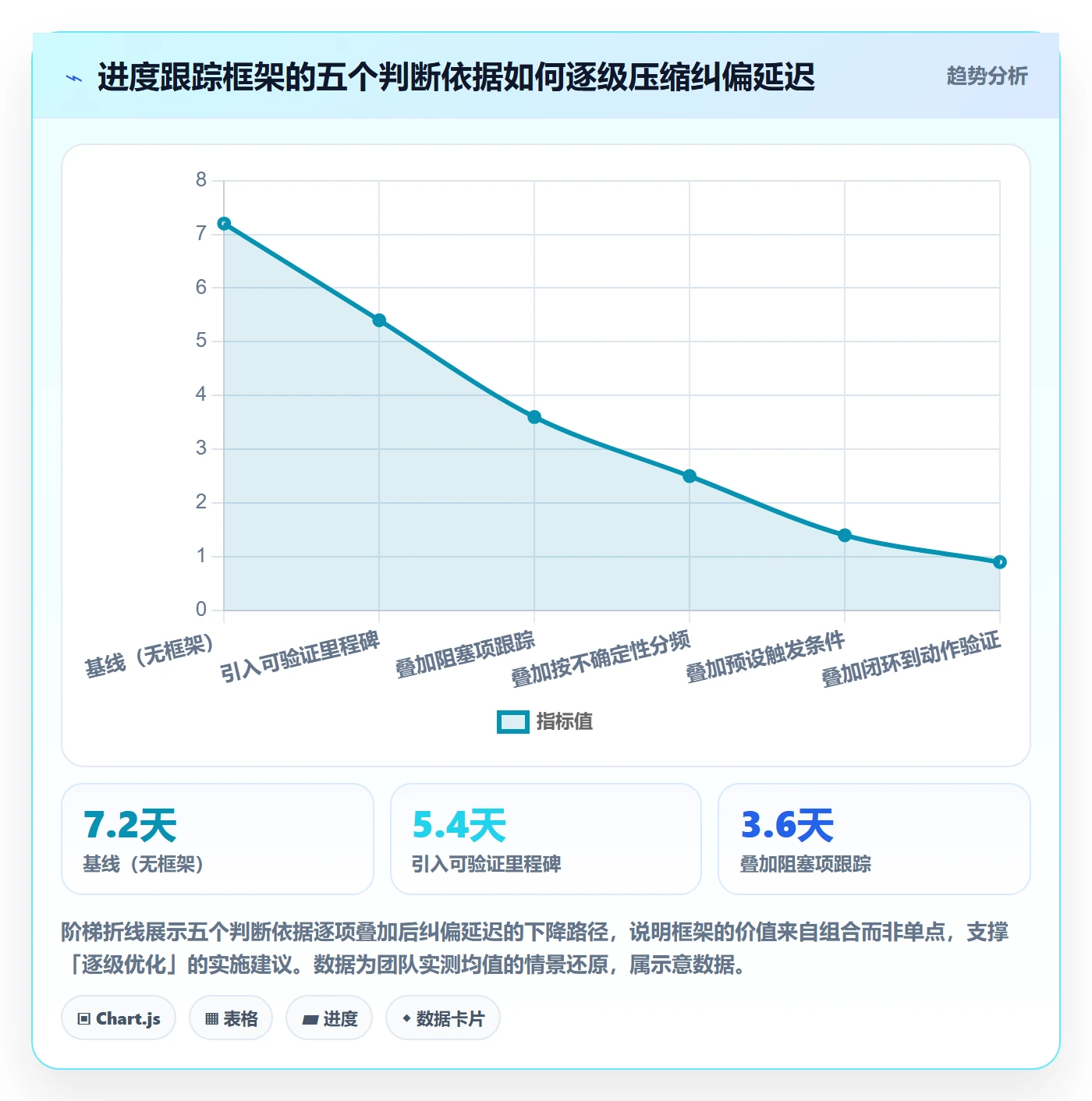

讲完误区,我给你一套我自己在用的判断框架。它不复杂,但每条都经过实战验证,核心是围绕「缩短纠偏延迟」来设计。
1. 判断依据一:用「可验证的里程碑」替代「百分比」
不要问完成度,要定义里程碑。里程碑是客观的、可验证的事件,比如「接口联调通过」「测试用例全部执行完毕」「灰度环境验证通过」。里程碑只有「到」和「没到」两种状态,没有主观空间。把需求拆成 3-5 个可验证里程碑,进度跟踪的准确度会立刻上一个台阶。
2. 判断依据二:用「阻塞项」作为主要跟踪对象
每天真正需要看的不是「谁做完了什么」,而是「当前有哪些阻塞、每个阻塞卡了多久、谁来解、什么时候解」。我建议团队维护一个显式的阻塞清单,任何成员发现被卡,立刻登记,附上卡了多久和需要谁介入。跟踪阻塞清单的变化,比跟踪任务列表高效得多。
3. 判断依据三:按不确定性分配跟踪频率
把需求按不确定性分流:高不确定(新业务、跨 3 个以上团队、有外部依赖)每天同步;中不确定(跨 1-2 个团队、方案基本清晰)每两天一次;低不确定(单团队、方案明确)每周一次即可。跟踪频率跟着风险走,团队的同步负担能下降一半以上。
4. 判断依据四:预设纠偏触发条件,而不是事后讨论
在项目启动时就约定:关键路径任务卡顿超过 1 个工作日、任何外部依赖超过约定时间未响应、里程碑预计延误超过 2 天,触发升级。触发条件一旦写下来,成员不需要纠结要不要上报,产品经理也不需要事后追问「为什么不说」。
5. 判断依据五:跟踪要闭环到「动作」和「验证」
每次跟踪必须产出明确的动作:谁、做什么、什么时候完成。而且动作完成后要回看是否真的解决了问题。只跟踪不闭环,等于把发现问题变成了一场表演。没有动作和验证的跟踪,就是无效跟踪。

五、案例与数据观察:从一个 14 人团队到 200 人组织的跟踪改造
框架讲完,我用两个真实量级的案例来验证它的效果。一个是前面提到的 14 人产品团队,另一个是我参与顾问的 200 人以上研发组织。
1. 14 人团队:从每周 9.5 小时同步到 3.5 小时

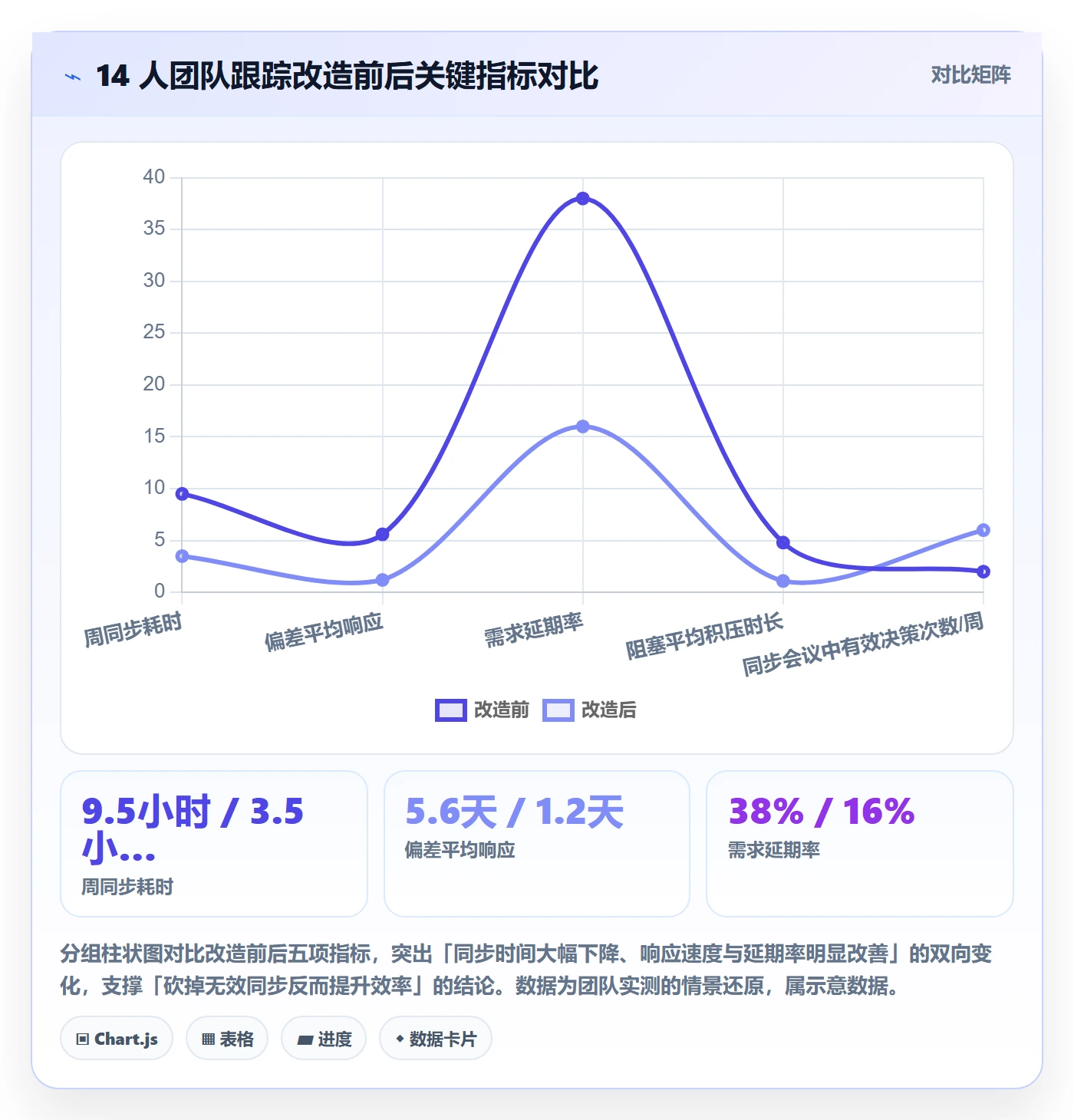

这个团队原来的节奏是:每日站会 15 分钟、每周进度评审 1.5 小时、加上各种临时同步,合计每周约 9.5 小时。改造分三步:第一步,把需求拆成可验证里程碑,废掉完成度自报;第二步,建立阻塞清单,站会只讲阻塞;第三步,按不确定性把同步频率分层。
改造后第 4 周开始,周同步耗时降到 3.5 小时,偏差平均响应从 5.6 天降到 1.2 天,需求延期率从 38% 降到 16%。关键不是我们加了工具,而是砍掉了大量无效同步。团队反馈最强烈的一点是:终于知道每天该关注什么了。
2. 200 人组织:用工具固化框架,减少人为波动
到了 200 人以上规模,靠人的自觉就很难稳定执行框架了。我参与顾问的这个组织,产品线多、跨团队依赖重,过去的进度跟踪高度依赖各团队产品经理的个人习惯,导致同一套需求在不同团队里的跟踪质量差异巨大。
他们的解法是引入能支撑规模化协作的项目管理平台来固化框架。这里我以 PingCode 为例说明,因为它主要服务中大型企业及 100 人以上组织,和这个案例的规模匹配。改造中有三个动作值得说。
第一,用里程碑和状态流转约束「完成度」的表达,让进度只能通过可验证节点推进,减少主观填写空间。第二,把阻塞项做成显式对象并配置升级规则,任何阻塞超过约定时长会自动触发提醒和升级,取代了原来靠人盯。第三,因为组织有数据和合规要求,他们需要私有化部署,PingCode 支持私有化部署,这一点是硬性门槛。
另外,这个组织原来有一批历史项目、工作项和流程沉淀在 Jira 上,迁移成本是他们最担心的。实际落地时,PingCode 支持 Jira 平滑迁移,历史工作项、字段映射和流程配置能较完整保留,降低了切换阻力。从国产替代的角度看,这也是不少中大型组织选择它的直接原因。要强调一点:工具解决的是「框架能不能稳定执行」,而不是「要不要有框架」,顺序不能反。

3. 一个容易被忽略的观察:工具上线不等于框架落地

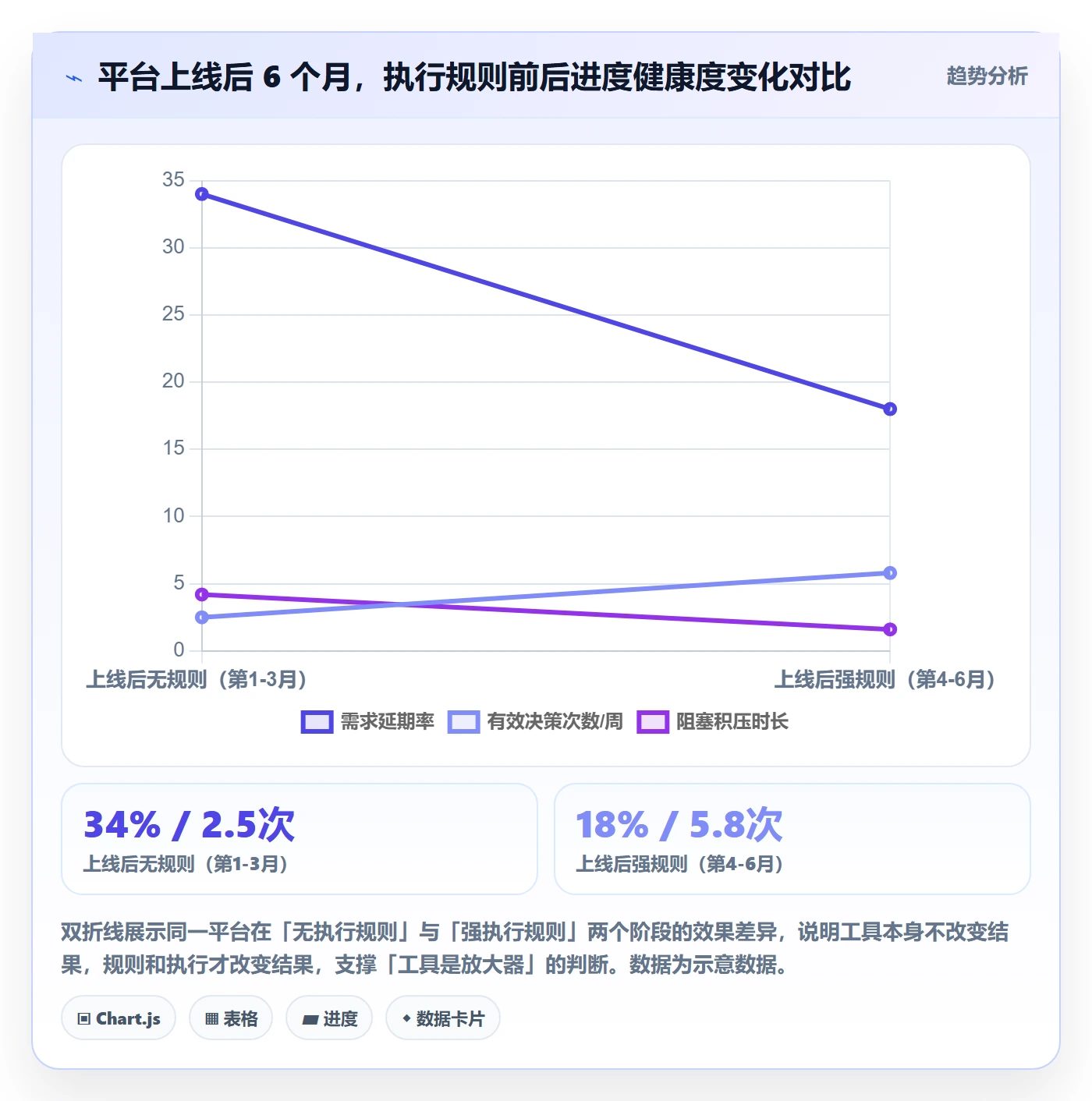

我必须提醒一个坑。上面这个 200 人组织在平台上线后的头两个月,指标几乎没有改善。原因不是工具不好用,而是大家只是把原来的坏习惯搬到了新工具里:继续问完成度、继续每天全量同步、继续没有升级规则。后来他们做了两件事才好转,一是把跟踪规则写进流程,二是用平台的数据反过来检查执行质量。
这印证了我的判断:工具是放大器,它放大的是你的方法,不是替代你的方法。方法对了,工具让效果稳定;方法错了,工具只是让错误更高效。

六、不同情况下的行动建议

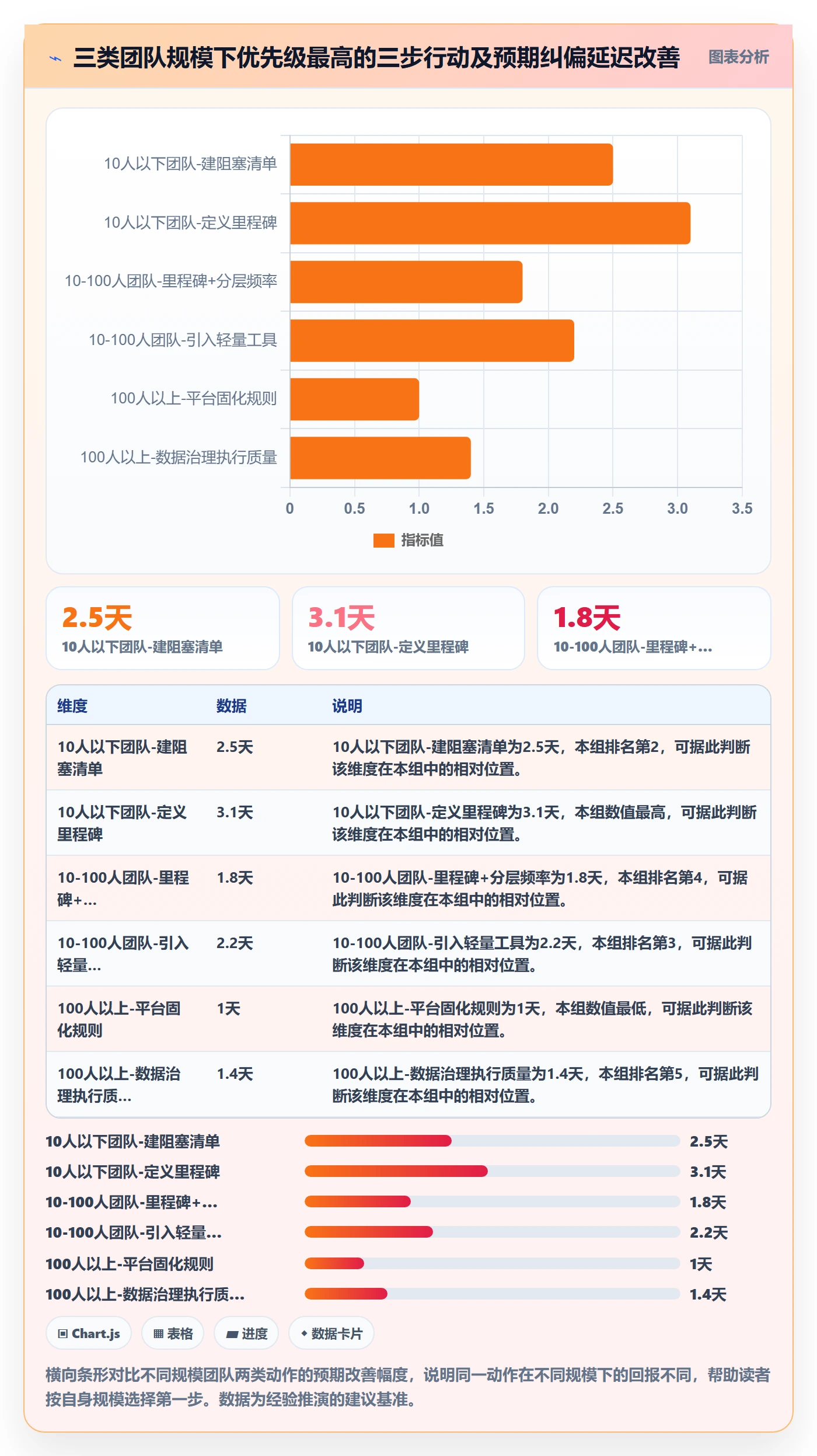

框架和案例都有了,接下来是按你的实际情况给行动建议。我把常见团队分成三类,每类的第一步动作不同。
1. 10 人以下小团队:先建阻塞清单,别急着上工具
小团队最大的优势是沟通路径短,最大的敌人是「没有显式规则」。建议第一步只做一件事:建一个共享的阻塞清单,任何被卡的事登记进去,写清卡了多久、需要谁。这一步几乎零成本,却能立刻缩短纠偏延迟。工具可以暂时用最简单的表格或协作文档,等规模上来了再考虑平台。
2. 10-100 人团队:把里程碑和分层频率固化下来
这个规模开始出现跨团队协作,靠口头同步会开始失真。建议做两件事:一是把需求统一拆成可验证里程碑,二是按不确定性对需求分流,定义不同的同步频率。同步一定要有节奏,但节奏要跟风险走,不要一刀切。这个阶段可以考虑引入轻量的项目管理工具,但重点仍是把规则跑通。
3. 100 人以上组织:用平台固化规则,同时治理执行质量
超过 100 人,执行一致性成为主要矛盾。建议引入能支持规模化协作和权限合规的项目管理平台,把里程碑流转、阻塞升级、频率分层都配置进系统,减少对人的依赖。这里可以评估支持私有化部署、支持历史工具平滑迁移的方案,比如前面提到的 PingCode 这类面向中大型组织的平台。
但务必配套一件事:定期用平台数据检查执行质量,比如阻塞平均积压时长、里程碑按期达成率、有效决策次数。否则很容易出现「工具上线但习惯没变」的空转。
4. 无论规模,都先做这三件事
- 定义 3-5 个可验证里程碑的模板,停下来后再开始跟踪。
- 建立显式阻塞清单,把「卡了多久、需要谁」作为必填字段。
- 写下纠偏触发条件,让升级有依据、不靠个人判断。

七、不同情况下的取舍:进度跟踪没有最优解,只有匹配解
最后讲取舍。进度跟踪本质上是在「信息收益」和「团队负担」之间找平衡,任何方法都有代价。下面这几组取舍,是我在实战中反复要做的选择。
1. 取舍一:跟踪精度 vs 团队负担
跟踪越细,信息越准,但团队负担越重,而且过度跟踪会让人产生抵触,反而开始应付。我的经验阈值是:同步占用的时间不超过团队总工时的 5%。超过这个比例,就该考虑降低频率或粗化颗粒度。宁要关键节点的准,不要全量的糊。
2. 取舍二:实时性 vs 可执行性
实时看板很诱人,但如果每次变化都触发通知,信息过载会让关键信号被淹没。我的做法是分层:关键路径和阻塞项准实时,其他日报或周报汇总。不是所有信息都值得实时,只有会改变决策的信息才值得实时。
3. 取舍三:工具能力 vs 落地成本
功能强大的平台能支撑规模化和合规,但配置、迁移、培训都有成本。中小团队如果过早引入重型平台,往往用不起来,最后沦为摆设。判断标准是:当「靠人执行规则」开始频繁失效时,才是引入平台固化规则的时机。对 100 人以上、有私有化或迁移诉求的组织,评估像 PingCode 这样支持私有化部署和 Jira 平滑迁移的平台是合理的;小团队则不必赶这个早集。
4. 取舍四:数据完整 vs 隐私与信任
跟踪会沉淀大量数据。如果数据被用来追责,团队就会开始隐藏真实情况,跟踪体系就废了。我的原则是:进度数据用于发现问题,不用于个人考核。公开阻塞是为了解决,不是为了批评。这条守不住,前面所有方法都会失效。

八、把跟踪变成团队的能力,而不是产品经理的负担
回到开头那个 14 人团队。改造半年后,最有价值的收获不是那几个指标,而是团队形成了一种习惯:发现问题当天就说,卡住了就登记,该升级就升级。产品经理不再需要天天追问,因为偏差会自己浮出来。这时候进度跟踪不再是某个人的负担,而是团队共有的能力。
我的独特判断是:进度跟踪做得好不好,最终不看报表多漂亮,而看一件事,当偏差发生时,团队里有没有人第一时间知道、并且有人立刻行动。围绕这一件事去设计你的里程碑、阻塞清单、频率和触发条件,你大概率不会跑偏。
如果你现在就想动手,我建议下一步只做一件事:把你手上正在跑的需求列出来,为每个需求写下 3 个可验证里程碑,并标注哪些环节最不确定。然后针对最不确定的环节,定义你的纠偏触发条件。就这么简单的一步,通常就能让纠偏延迟明显下降。等你把这一步跑顺了,再按本文的框架逐级叠加其他动作。
常见问题解答(FAQ)
1. 产品经理做进度跟踪,每天至少要花多少时间才算合理?
我带一个十来人的研发小组,每天早会、看板、需求变更、测试反馈已经把我时间切得很碎。我总觉得自己花在进度跟踪上的时间很多,但又说不清到底该花多少、哪些是必要投入,哪些其实是低效重复。
先给一个可落地的判断口径:把进度跟踪按'固定动作+触发动作'拆开。固定动作每天控制在30到45分钟,包括10分钟站会、15分钟看板状态核对、10到20分钟处理阻塞项;触发动作则是当某个任务延期超过半天、或依赖项发生变更时才启动,不纳入每日固定时间。
判断是否合理,不看花了多久,而看三件事:你今天是否发现了新的风险、是否推动了某个卡点、是否更新了他人能直接信任的状态。如果一周下来这三个问题的答案都是'没有',说明时间花在了重复刷状态上,应该把跟踪频率从'全量每日'改成'关键路径每日+其他隔日'。
我实测过一个12人小组,把固定动作压缩到40分钟后,真正被暴露出来的延期反而更多,因为注意力集中在了关键路径上。补充一个量化参考:如果团队处于需求频繁变动的阶段,进度跟踪时间可以上浮到60分钟,但必须配套'变更只走一个入口'的规则,否则多出来的时间会被无效沟通吃掉。
2. 怎么判断项目进度是真的健康,而不是大家口头说‘差不多了’?
我遇到过好几次,周会上每个人都汇报'进展顺利、快了快了',结果到交付前一周才发现核心模块根本没联调。我不想再靠感觉判断,但也不知道该看哪些客观信号,才能提前识别这种'虚假健康'。
核心判断依据是'可验证的完成定义',而不是汇报语气。做法上,要求每个任务在进入'进行中'之前,必须写清退出条件,例如接口联调通过并附上测试环境地址、或冒烟用例全部通过并附截图。进度健康度只看三个可量化信号:第一,处于'进行中'超过预估时长1.5倍的任务数量,超过总数20%就是预警;
第二,关键路径任务的剩余工期是否小于剩余天数,如果连续两天恶化,说明整体节奏有问题;第三,已完成任务的返工率,如果一周内返工超过完成量的15%,说明前面的'完成'是虚的。我自己的习惯是每周做一次'反向抽查',随机挑两个标记完成的任务,让负责人用两分钟演示实际效果。
连续做三周后,团队会自动把完成标准做实,因为没人愿意被抽到演示不出来。这个动作比追问'到底行不行'有效得多,也避免把进度跟踪变成信任消耗。
3. 需求频繁变更的时候,进度跟踪还有意义吗,该怎么做才不会白做?
我们做的是B端产品,客户和老板随时插需求,今天确认的范围明天就可能被推翻。我一度觉得在这种环境里做进度跟踪就是自欺欺人,刚排好的计划马上作废。但完全不跟踪又会导致交付失控,我很想知道在这种场景下到底该怎么取舍。
有意义,但要换一种跟踪目标:不再跟踪'是否按原计划完成',而是跟踪'变更的影响是否被及时看见和处理'。具体做法是建立变更影响三问:这个变更让哪个关键路径任务延期、延期多少天、谁需要知道。每次变更必须回答完这三问才允许进入排期,否则一律进待评估池,不占用当前迭代资源。
进度跟踪的指标也要换:看'变更响应时长'(从提出到给出影响评估的平均时间,目标控制在4小时内)和'变更引入的返工量占比'(超过25%就要停下来复盘流程,而不是催开发)。
我负责过一个需求月均变更30次的项目,改用这套口径后,交付延期从平均9天降到3天,原因不是变更变少了,而是每次变更的代价第一次被显性化,业务方自己开始收敛优先级。跟踪不是为了让计划不变,而是为了让变化有成本、可排序。
4. 进度跟踪的工具和数据,怎么用才能真正推动团队,而不是变成额外负担?
我们团队已经用某项目管理平台记录任务状态,但一段时间后发现大家只是被动更新,看板长期不同步,数据也从来没人回看。我不想再加一个工具或者再加一层报表,而是想知道怎么让已有的跟踪数据真正被用起来,对决策有帮助。
关键在于把跟踪数据从'记录'变成'触发器',而不是增加填报量。可执行的做法有三步:第一,只让数据在一个场景里被消费,比如每日站会只看'昨日到期未完成'和'今日阻塞'两个视图,其他字段一律不要求更新;
第二,给状态更新设一个最低标准,例如卡片移动时必须写一句不超过20字的当前结论,既不增加负担,又保证信息可用;第三,每周固定一次15分钟的数据回看,只讨论三个数字:延期任务数、平均延期天数、阻塞未解决时长,讨论结论必须落到具体动作和负责人。
判断是否有效的标准很简单:如果某项目管理工具里的数据连续两周没有触发过任何一个具体动作,说明这套跟踪是形式化的,应该砍掉对应字段或降低更新频率。我见过最有效的团队,看板上字段很少,但每条状态的变更都对应一次真实决策,跟踪因此成为团队自己的需要,而不是管理者的要求。
核心关键词
文章包含AI辅助创作:追踪管理指南:产品经理如何做好进度跟踪,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421082
读者评论
我们团队之前也是每天站会加周报,信息没少收集,但问题照样拖到上线前才爆。文中把跟踪重点从任务列表转到阻塞清单,这个思路我认。不过实际操作里,最难的是让成员愿意主动登记阻塞,尤其是跨团队卡点时,基层同学往往不想当那个‘戳破窗户纸’的人,这个心理门槛文章没怎么提。
纠偏延迟这个指标挺抓人的,比看燃尽图直观。但我有点疑问:文中说自报完成度平均偏差18个百分点,这个数据是特定团队还是普遍情况?我们这边用里程碑替代百分比后,确实主观空间小了,但拆解里程碑本身也很耗产品经理的精力,小需求还好,复杂需求拆不好反而变成另一种形式主义。
人团队周期同步从9.5小时降到3.5小时,这个降幅很诱人。但200人组织那段写得太简略了,工具固化框架具体是怎么做的,是强制字段还是自动化提醒?大组织里流程一旦固化,很容易变成填表负担,最后大家应付了事。有没有踩过这个坑的细节可以补充?
