实际进度落地方案:管理层开展进度管理的入门指南案例解析

去年秋天,我受邀去一家三百人规模的智能硬件加配套软件公司做进度管理诊断。第一次进管理层周会,大屏上三条产品线的进度条分别显示 82%、87%、79%,全绿。两周后,其中一条产品线的客户验收推迟了整整三十天。复盘时研发负责人只说了一句:"那个 82% 是我按感觉填的。"

这句话几乎概括了绝大多数组织"实际进度落不了地"的根因:管理层拿到的进度,不是事实,而是加工过的情绪。更麻烦的是,管理层往往意识不到自己在这个过程中是缺席的,他们把进度管理当成研发部门的事,自己只负责听汇报、拍板、催进度,于是整个机制天然失真。

这篇文章不讲抽象管理理论。我会把我在两个 200-400 人研发组织、一家 120 人 SaaS 公司和几个 30 人以内小团队的观察拆开讲:管理层到底该看什么、不该看什么,第一周做什么、第三个月做什么,以及在不同规模、不同工具环境下,哪些动作值得做、哪些必须放弃。

一、先把结论说清楚:管理层做进度管理,真正重要的只有四件事

1. 第一动作不是建制度,而是定义"什么算完成"

几乎每一家进度管理失败的组织,都卡在同一个地方:没有人说得清"完成"的标准。开发说"功能写完了",测试说"还有 12 个缺陷没闭环",产品说"少了两个边界场景",而管理层在周报上看到的只有"完成 100%"。

我在诊断中做过一个粗略统计:在"完成"定义模糊的组织里,同一批工作项在开发、测试、产品三个角色口中的完成率差异平均达 27 个百分点。这意味着管理层看到的进度,本质上是一个各自解释的模糊词,而不是一个可核对的事实。

所以管理层要推动的第一件事,是把"完成"落成可验证的证据链。它至少要包含三样东西:一是可访问的交付物(链接、构建产物、环境地址),二是可核对的验收结论(谁在什么时间基于什么标准判定通过),三是可追溯的闭环记录(缺陷是否全部关闭、是否有遗留项)。这三样缺任何一样,"完成"两个字就不成立。

2. 进度数据必须在一线工作中自然产生,不能靠额外填报

我见过太多组织把进度管理做成"额外工作":开发每天下班前花十五分钟填进度表,项目经理每周花半天汇总。这种机制上线第一个月数据很漂亮,第三个月开始注水,第六个月彻底失真,因为任何一个需要额外付出的数据采集动作,都会被人在压力下最先牺牲掉质量。

正确的做法是让数据从提交代码、走工作流、更新工作项状态、关闭缺陷这些日常动作里自动沉淀。管理层要盯的不是"一线填没填",而是"这些动作本身有没有留下痕迹"。这是一个判断工具选型的核心标准,后面第五部分我会展开讲。

3. 落地顺序必须做减法:先统一口径,再做仪表盘,最后才谈响应机制

顺序颠倒是最常见的失败模式。很多组织一上来就买工具、搭大屏、上十几个指标,结果三个月后发现没人看得懂这些指标代表什么。我给出的标准落地路径是四步,每一步都需要看到效果才走下一步。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

4. 三个必须守住的底线指标

如果管理层只允许看三个指标,我的建议是:里程碑按时达成率、阻塞项平均解除时长、需求变更率。前两个衡量执行,第三个衡量计划本身的稳定度。

我把它们放在一起是有原因的。单独看里程碑达成率,会误伤那些计划本身就乱的项目;单独看变更率,会以为团队稳定但可能几周没交付;单独看阻塞时长,会逼着团队把阻塞藏起来。三个指标互为校验,才能构成一个不容易被单点操纵的最小可信集合。

二、真实场景:一个 300 人研发组织,从"全绿"到"敢说真话"的三个月

1. 诊断前的状态:8 条产品线,一套 PPT,一个不敢说坏消息的团队

这家公司的情况很有代表性。研发中心 300 人,8 条产品线,用某项目管理工具做工作项记录,但进度汇报仍然靠每周一份手工汇总的 PPT。每份 PPT 由各线项目经理填写,格式统一,配色统一,都很"好看"。

问题出在口径。我抽查了其中 3 条产品线共 240 个工作项,发现被标记为"已完成"的工作项里,有 61 个在测试环境无法验证,有 34 个仍有未关闭的高优先级缺陷。也就是说,管理层看到的"完成"里,接近四成在事实层面站不住。

更值得说的是团队氛围。访谈中一位资深开发的原话是:"红灯报了也没用,反正下周还是要汇报,不如先报绿灯,自己想办法追上。"这句话说明当时组织已经形成了一种默认契约,进度数据是用来向上交代的,不是用来暴露问题的。

2. 我们做的第一件事:砍掉 80% 的汇报字段

很多人以为改造要从加规则开始。我的做法恰恰相反:先把原有 PPT 里 27 个汇报字段砍到 6 个,只保留里程碑名称、计划完成日、实际完成日、剩余工作量、当前阻塞项、责任人。

砍完之后,项目经理的周报编制时间从平均 6 小时降到 50 分钟左右。省下来的时间,被我要求用在另一件事上:逐个核对里程碑的完成证据。这不是效率优化,而是把管理层的注意力从"信息加工"转移到"事实核对"。

3. 一个关键动作:让"红灯"变成安全的

改造第二个月,我们和研发负责人一起做了一件事:在管理层例会上公开表扬第一个主动报红灯的项目经理。理由不是他出了事,而是他在问题发生两周前就把风险摆到了桌面上,让供应链那边来得及调整排产。

这个动作看起来软,但它是整个机制的开关。如果组织文化里报红灯等于找麻烦,再完美的仪表盘也会被填成绿色。进度管理落地的分水岭,不是工具上线那天,而是第一个红灯被正常对待那天。

4. 三个月后的变化,以及这个案例的边界

三个月后,里程碑按时达成率从 46% 上升到 74%,阻塞项平均解除时长从 5.2 天降到 1.9 天,周报编制总耗时从每周约 48 人时降到每周 6 人时。这些数字来自我记录的脱敏诊断数据,属于单组织样本推演,不代表行业整体水平。

必须说明边界条件:这家组织有强力的研发负责人支持,管理层愿意每周花 90 分钟在进度复核上,且产品线之间依赖关系相对清晰。如果缺掉任何一条,同样的动作周期至少要拉长一倍。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

三、拆解五个最常见误区:它们让进度数据在到达管理层之前就已经失真

1. 误区一:用"任务完成百分比"代表进度

这是最普遍也最危险的做法。百分比是一个主观估计,而人的估计天然偏向乐观。我在多个组织里观察到同一条曲线:任务从 0% 到 70% 通常很快,到 90% 之后会长时间不动,最后靠一次"集中攻坚决战"跳到 100%。

根本原因是百分比既不可核对,也不可加总。三个都完成 80% 的任务,加总成 80% 是没有数学意义的,它们的交付物可能互相依赖,也可能一个已经能用、一个根本跑不起来。

更实用的替代方案是"剩余工作量"或"剩余可交付项"。开发说"这个模块还差 3 天"或"还有 2 个接口没联调",这种表述可以被验证,也可以被追踪趋势。管理层看到的不是"完成了多少",而是"还差多少、还差多久"。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

2. 误区二:把进度会开成汇报会

我参加过一场典型的进度会:9 个人轮流念 PPT,每个人 8 分钟,全程 80 分钟。会后我随机问了 3 个参会者"你最担心哪个风险",三个人的回答互不相同,而且没有一个人提到会上讲过的内容。

这说明会议的产出几乎为零。汇报会的本质是单向传递信息,而进度管理需要的是双向暴露问题。我的改法是:会前所有人先在系统里更新阻塞项,会上只讨论阻塞项和跨团队依赖,逐项过,逐项定责任人和时间。这家公司的会议时长从 90 分钟压缩到 35 分钟,但解决的问题数量反而多了。

3. 误区三:管理层只在红灯亮起后介入

红灯亮起通常意味着已经延期或者即将延期,此时管理层的介入空间只剩下"加人、加班、砍范围"三种,而每一种成本都很高。

更有效的介入点在黄灯阶段:依赖关系出现松动、关键路径上的任务连续两次未按期推进、某位核心成员同时被 3 个以上任务占据。这些信号在数据上是可观察的,前提是管理层愿意每周花固定时间看趋势而不是看结论。

4. 误区四:用工具台账代替管理动作

我见过系统里工作项记录得极其规范、字段填得极其完整的团队,实际交付依然一塌糊涂。原因是他们把"记录"当成了"管理":状态流转正常,但没有人为里程碑能否达成负责,也没有人跟踪阻塞项。

判断一个组织是否真的在做进度管理,有个简单的检验方法:随机挑一个处于"进行中"的关键工作项,问三个问题,它属于哪个里程碑、它的下游是谁、如果它延后三天会影响什么。如果负责人答不上来,台账就只是台账。

5. 误区五:一次上马大而全的度量体系

有些组织在启动阶段就设计了二三十个指标:代码行数、缺陷密度、需求吞吐、人均产出、迭代速率……结果是数据看板很壮观,但没有人知道哪个指标该驱动哪个决策。

我的经验是:第一阶段的度量指标不要超过 5 个,且每个指标必须绑定一个明确的动作。比如"阻塞项平均解除时长超过 3 天"绑定"项目负责人当天升级到研发负责人",这才叫指标,否则只是数字。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

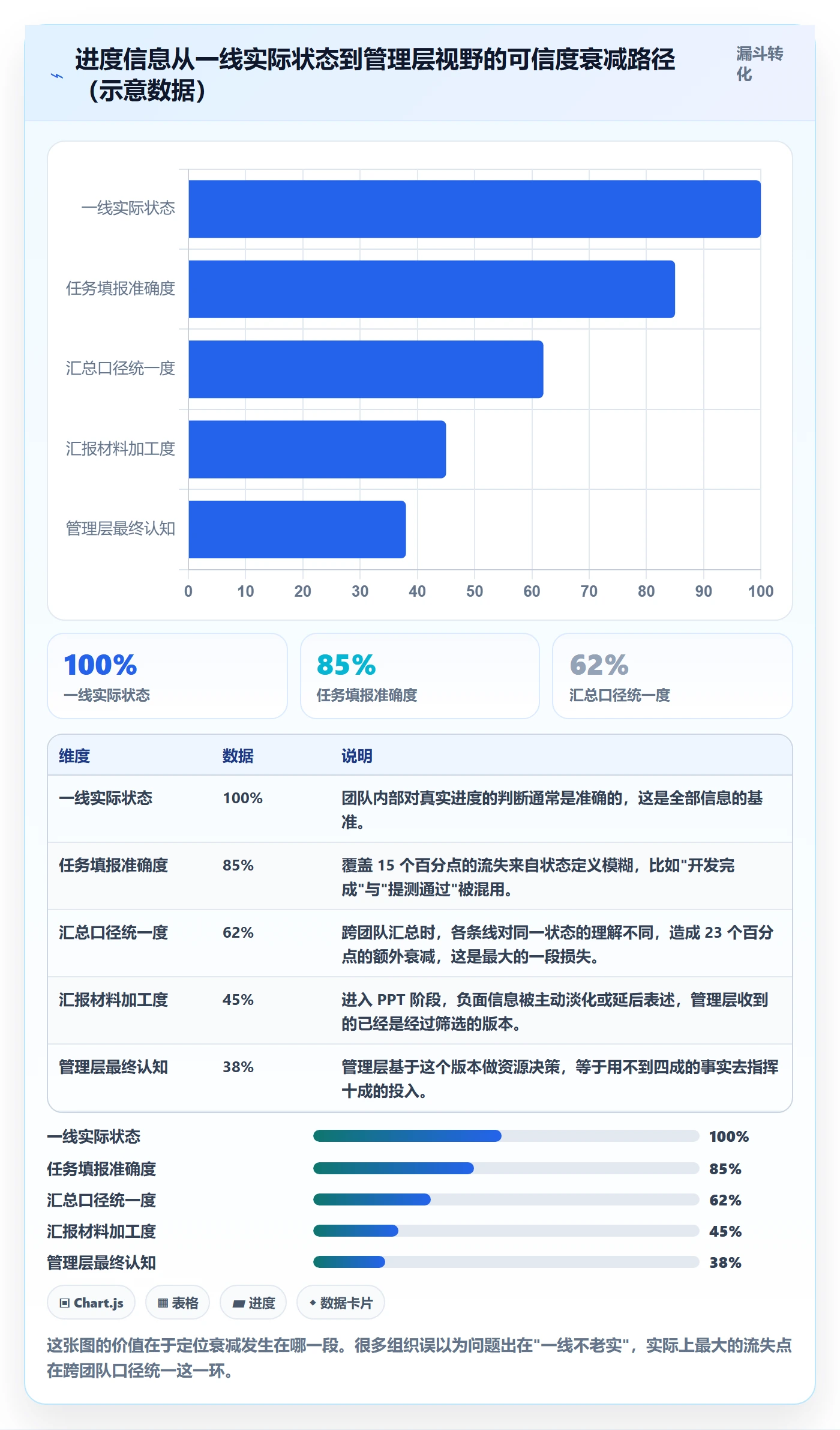

四、专业判断逻辑:进度可信度由三个信号决定,而不是由填报完整度决定

1. 三个可信度信号:验收通过率、阻塞解除时长、变更率

我判断一个组织的进度数据是否可信,从来不看它的字段填得多完整,而是看三个信号。

  • 里程碑验收通过率:有多少个里程碑是在约定日期前,基于可核对证据被判定通过的。这个数字低于 60% 时,说明计划本身缺乏严肃性。
  • 阻塞项平均解除时长:从阻塞被标记到解除的平均耗时。这个数字超过 5 天,说明组织缺乏升级机制,问题在团队内部打转。
  • 需求变更率:当期变更的工作量占总计划工作量的比例。这个数字超过 25%,说明进度问题的主要来源在需求侧,而不是执行侧。

三个信号要一起看。验收通过率低但变更率也低,问题在执行纪律;验收通过率高但变更率极高,说明团队在替需求侧的问题买单;阻塞解除时长久高不下,说明跨部门协作机制本身有缺口。同一组数字,不同的组合指向完全不同的治理动作,这也是为什么我不建议用单一"项目健康度"综合评分来替代它们。

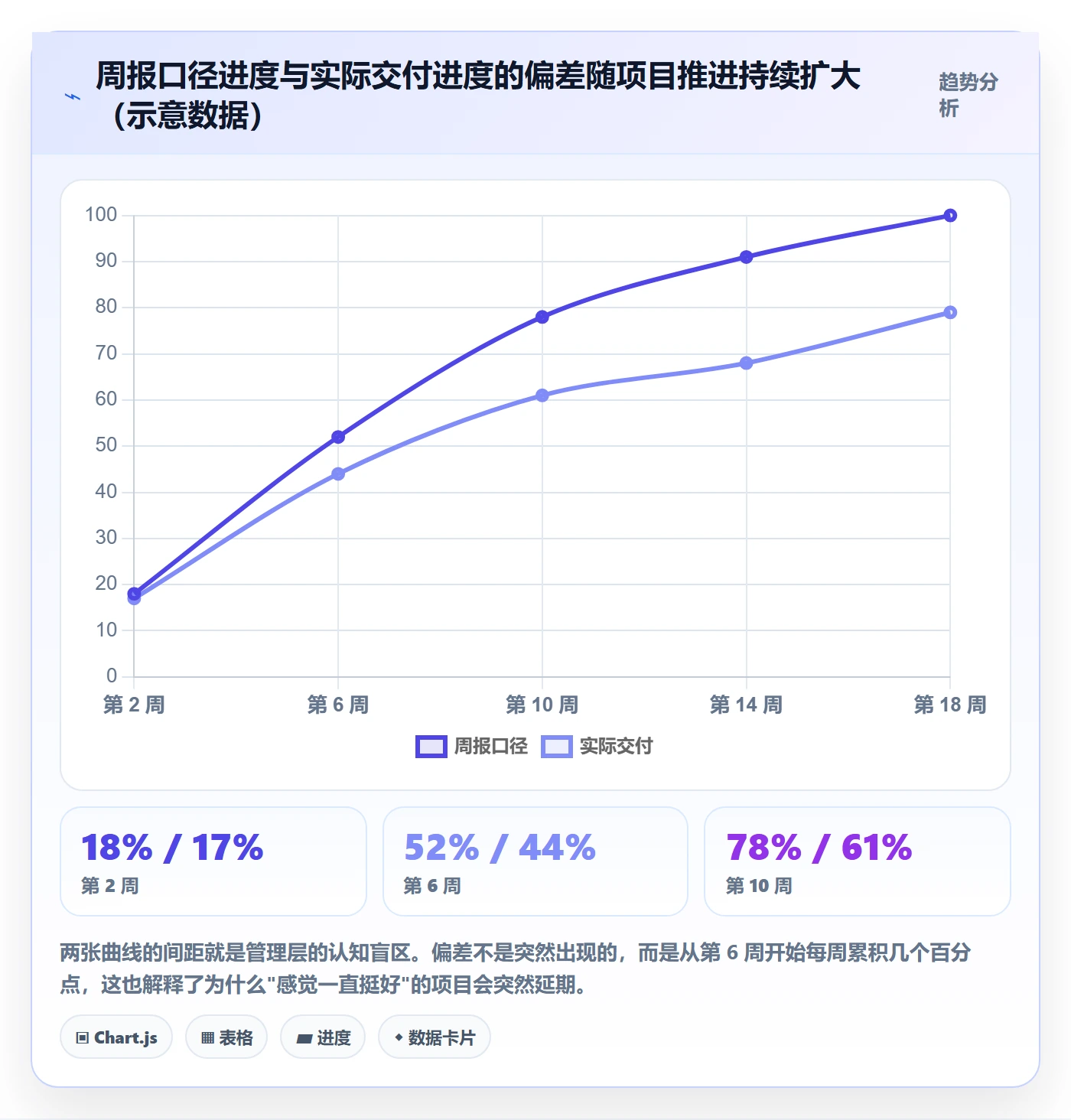

2. 三层视图:不同层级的管理者只看该看的东西

管理层最常见的错误,是和一线看同一份数据。高管看任务列表会被细节淹没,一线看里程碑看板会觉得与自己无关。我通常建议组织设定三层视图,每层的指标数量和刷新频率都不同。

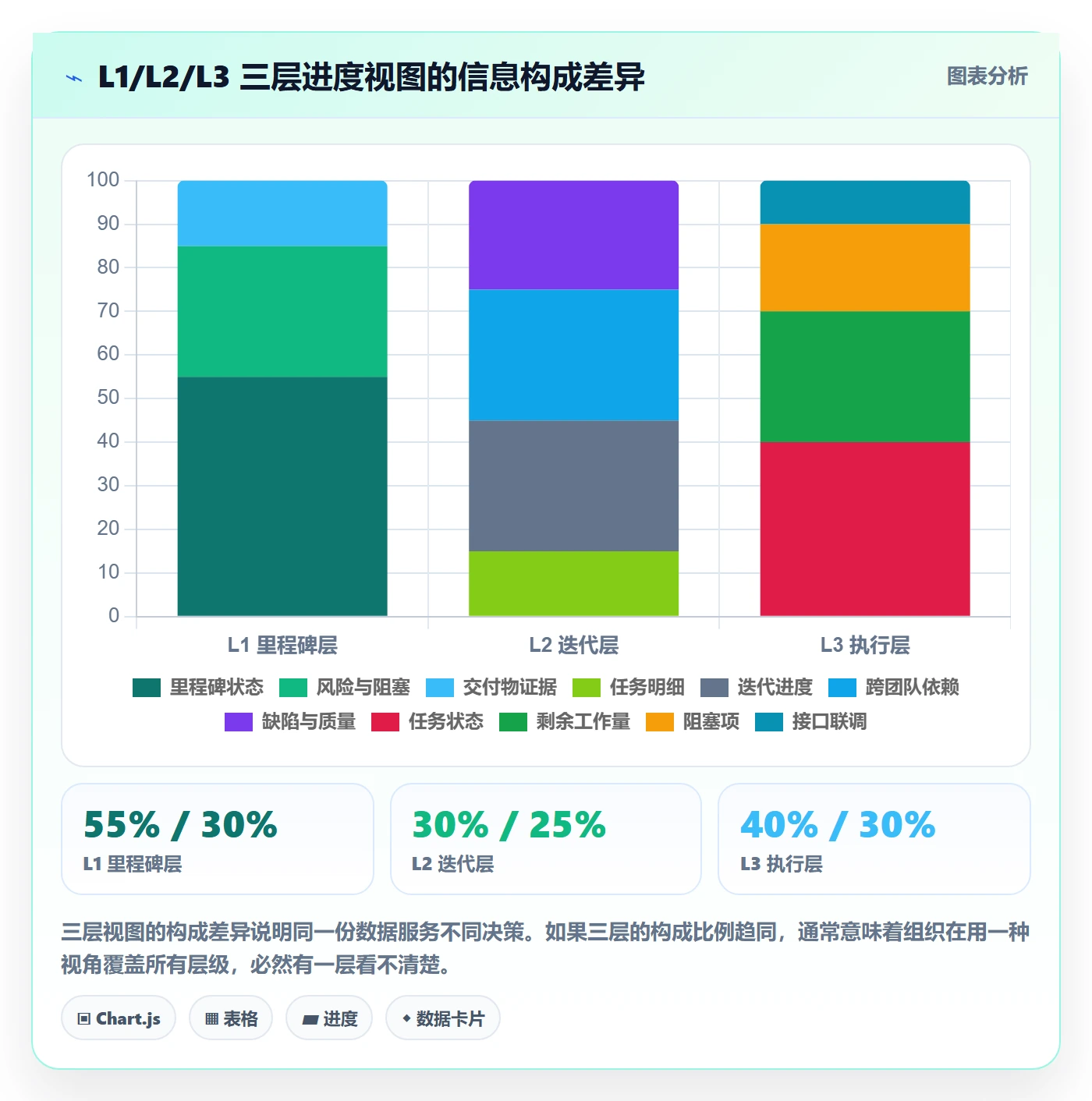

层级 面向对象 核心指标 刷新频率 主要用途
L1 里程碑层 高管 / 业务负责人 里程碑达成率、重大风险数、需求变更率 每周 资源倾斜、优先级裁决、对外承诺
L2 迭代层 研发负责人 / 项目经理 迭代完成率、跨团队依赖状态、缺陷收敛趋势 每 2-3 天 排期调整、依赖协调、质量把关
L3 执行层 一线团队 / 技术负责人 剩余工作量、阻塞项、待联调接口数 每日 任务分配、技术攻坚、风险早报

这套分层最容易被忽略的一点是:L1 不应该向下穿透到 L3 的明细。一旦高管开始追问某个具体任务的状态,组织的注意力就会从"里程碑能不能守住"滑向"每个任务有没有在做",管理成本会陡增。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

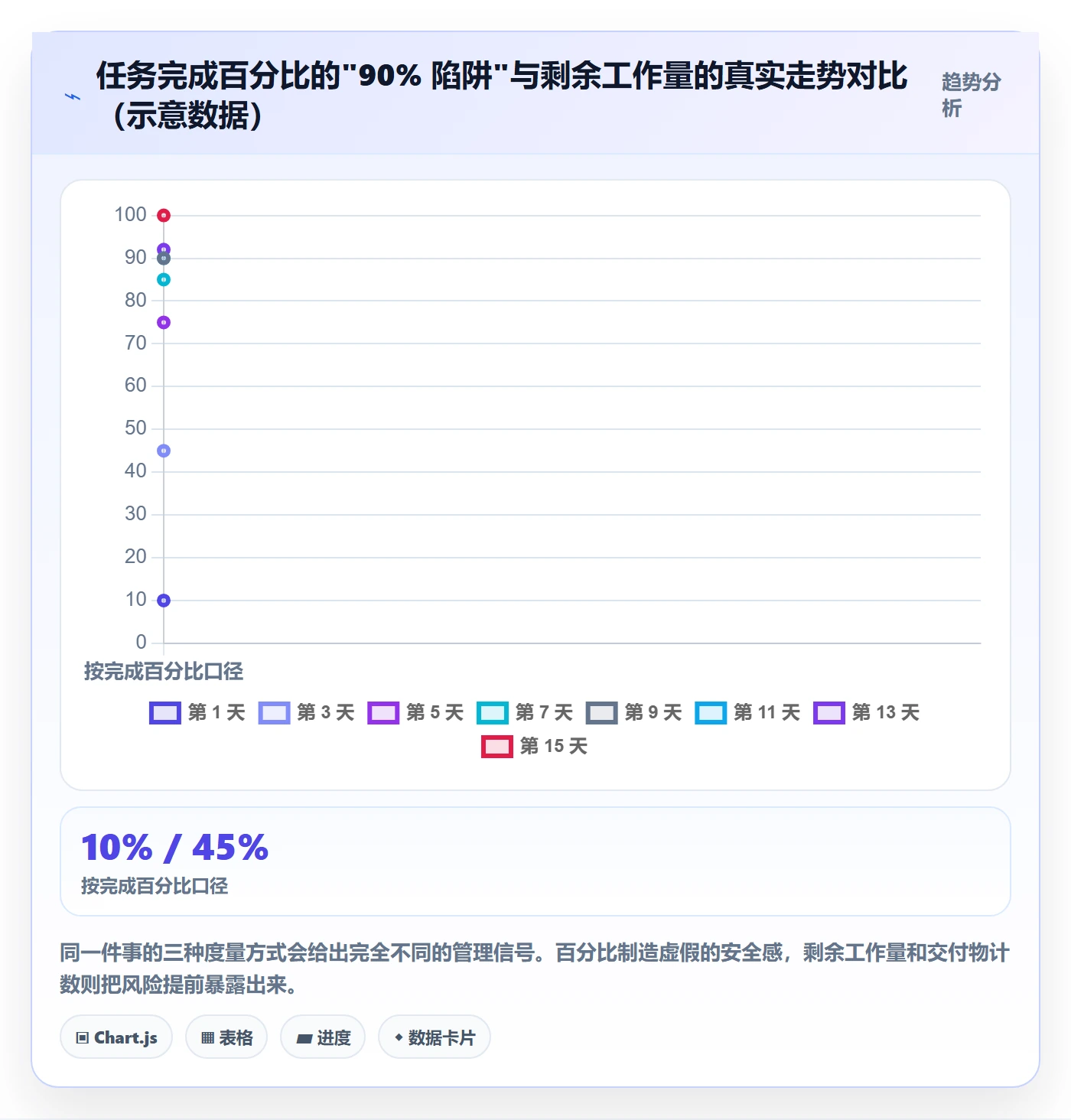

3. 从"完成百分比"切换到"剩余工作量",判断依据是什么

不是所有场景都适合剩余工作量。我一般在三种情况下坚持这个切换。

  1. 任务周期超过 5 天,且中间存在多个不确定环节,比如联调、第三方对接、性能调优。
  2. 团队成员在估算完成百分比时,历史误差普遍超过 20 个百分点。
  3. 管理层需要判断"还要多久"而不是"做了多少"。

反过来,任务周期短、颗粒度细、验收标准清晰的场景,用完成状态(未开始 / 进行中 / 已完成)反而更省事。我见过一些团队把半小时的任务也要求填剩余工时,结果是采集成本超过了管理收益,属于典型的过度治理。

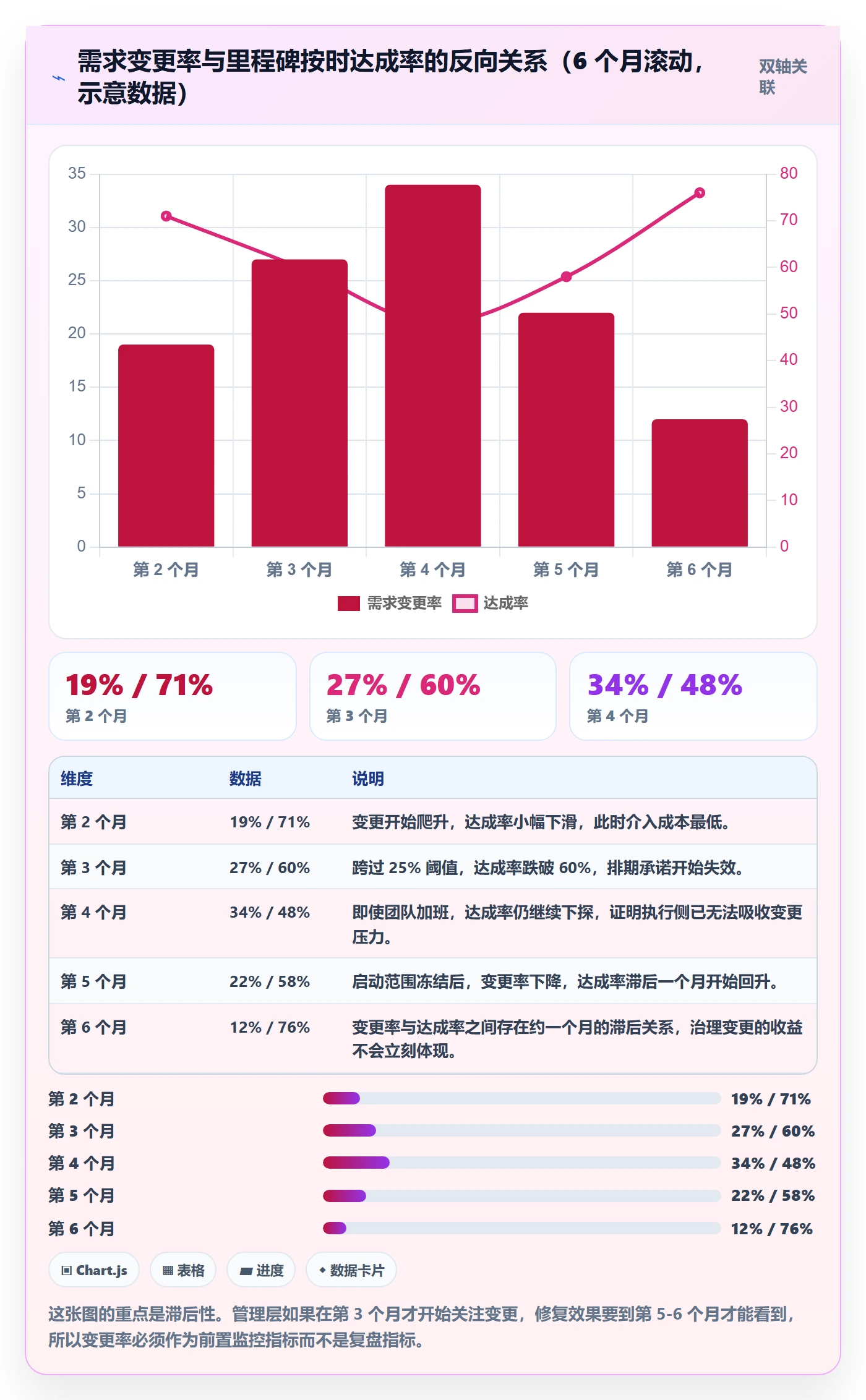

4. 变更率是进度管理的前置变量,不是执行侧的问题

很多组织把延期归因于"研发效率低",但我的观察是:当需求变更率超过 30% 时,执行侧的效率优化几乎不可能抵消进度损失。一个每周被插入 2 个新需求、又没人削减旧范围的团队,延期是数学必然。

所以管理层的正确动作是:把变更率作为 L1 指标之一,并在每次变更时强制回答一个问题,"这次新增,砍掉哪一项?"如果没有人愿意砍,说明优先级机制没有真正运转。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

五、案例与数据观察:中大型组织的工具侧落地怎么走

1. 为什么 100 人是个分水岭

我在多个组织中验证过一个规律:团队规模在 50 人以内时,进度靠口头同步和群消息基本能撑住;超过 100 人之后,信息传递的链路开始出现结构性失真,靠人的记忆和主动沟通已经无法覆盖。

具体表现是:跨团队依赖开始变多、同一个人同时出现在 3 个以上项目中、需求变更的传导链条变长。100 人以下可以靠人补流程,100 人以上必须靠流程和工具托底。这也是为什么很多在 30 人团队里跑得很好的进度管理方法,一到 150 人就完全失效。

2. 从 Jira 迁移到国产平台的三类坑

我近两年参与过几次中大型研发组织的工具替换评估。有一类需求特别集中:组织规模在 100 人以上,原来用 Jira,现在希望换到国产平台,同时对数据主权有要求,必须支持私有化部署。这类场景里,PingCode 是我比较常推荐的一个选项,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。

但"支持迁移"不等于"迁移完就能用",我记录过三类最常被低估的坑。

  1. 自定义字段映射:老系统里往往沉淀了几百个自定义字段,其中大量是历史遗留、早已没人使用。全量迁移会把混乱一并搬到新系统,正确做法是先做一次字段盘点,通常能砍掉 60%-70%。
  2. 工作流状态映射:同一批工作项在两个系统里的状态机往往不一致。如果只是名字对应,会导致历史数据的统计口径断裂。稳妥的做法是先在新系统里重新设计状态机,再倒推映射关系。
  3. 历史数据保留策略:并不是所有历史数据都值得迁移。我的建议是近 12 个月的数据全量迁移,更早的数据做归档只读,既保留可追溯性,又不拖慢新系统的日常使用。

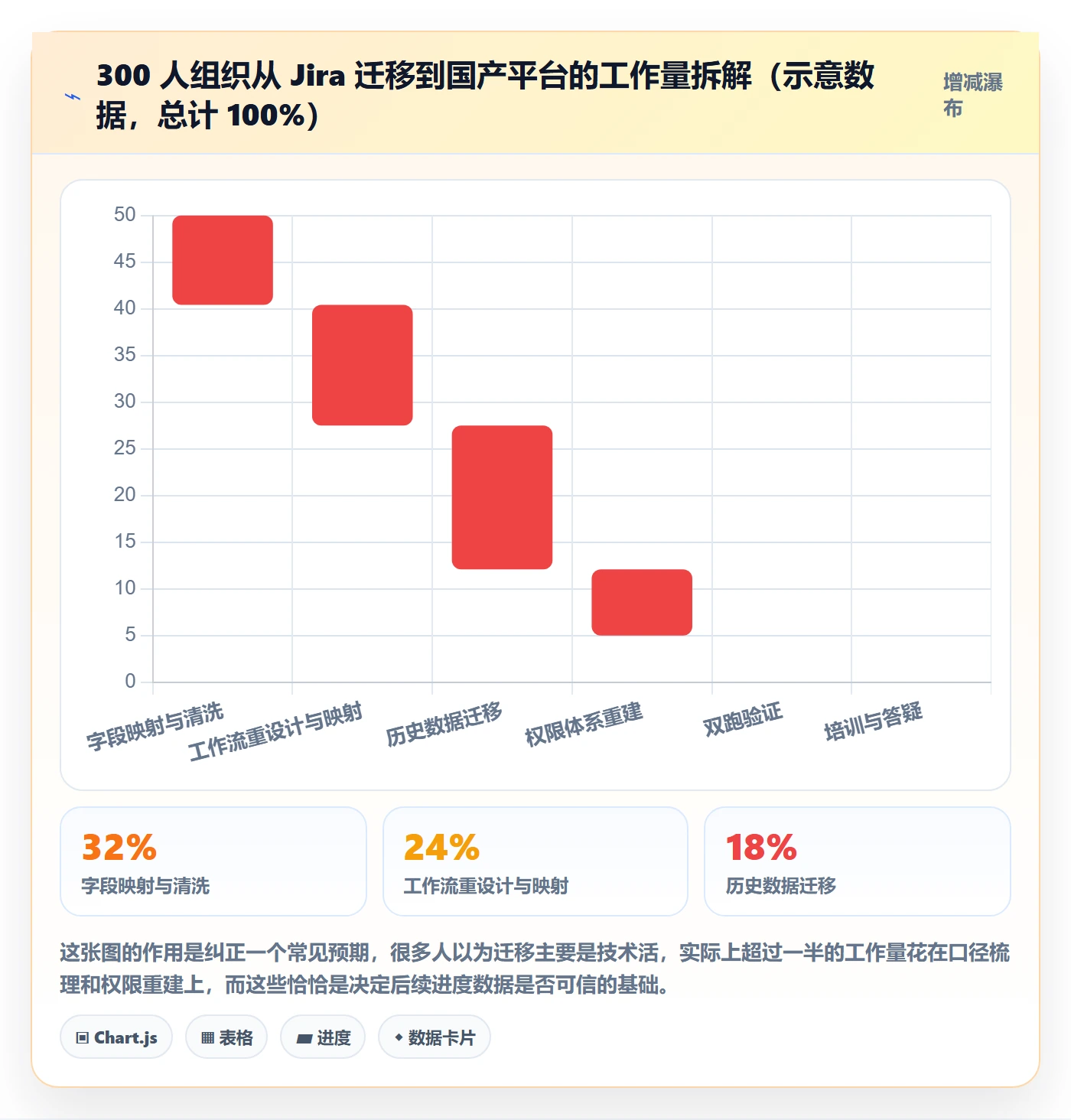

我参与的一次 300 人组织迁移,实际工作量分布大致是这样的:字段映射与清洗 32%,工作流重设计与映射 24%,历史数据迁移 18%,权限体系重建 14%,双跑验证 8%,培训与答疑 4%。可以看到,真正花时间的不是"搬数据",而是"重新定义口径"。这也是我建议把迁移当成一次进度管理改造契机、而不是单纯换工具的原因。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

3. 落地节奏:4 周建立机制,8 周形成习惯,12 周看到指标变化

基于几次实际参与的经验,我总结出一个相对可靠的节奏。第一到第四周,完成工作项类型的标准化、状态机定义、完成定义固化,以及里程碑的重新梳理。这一阶段不要追求指标好看,目标是"能看清"。

第五到第八周,把日站会、周复核、双周里程碑评审的节奏固定下来。这个阶段最容易反弹,因为团队会感觉多了一套流程。我的应对方式是同步砍掉原有的一些汇报动作,让总时间不增加。

第九到第十二周,才开始接入指标看板和红灯响应机制。此时数据已经稳定,指标才有参考价值。如果第 12 周里程碑按时达成率还没有明显变化,通常不是执行问题,而是口径或者变更控制出了问题,需要回到第一阶段复查。

4. 数据观察:12 周前后的关键指标对比

下面这组数据来自我参与记录的两个 200-400 人研发组织的脱敏区间值,属于样本推演,不是行业统计,仅供参考量级。

指标 改造前 改造 12 周后 变化

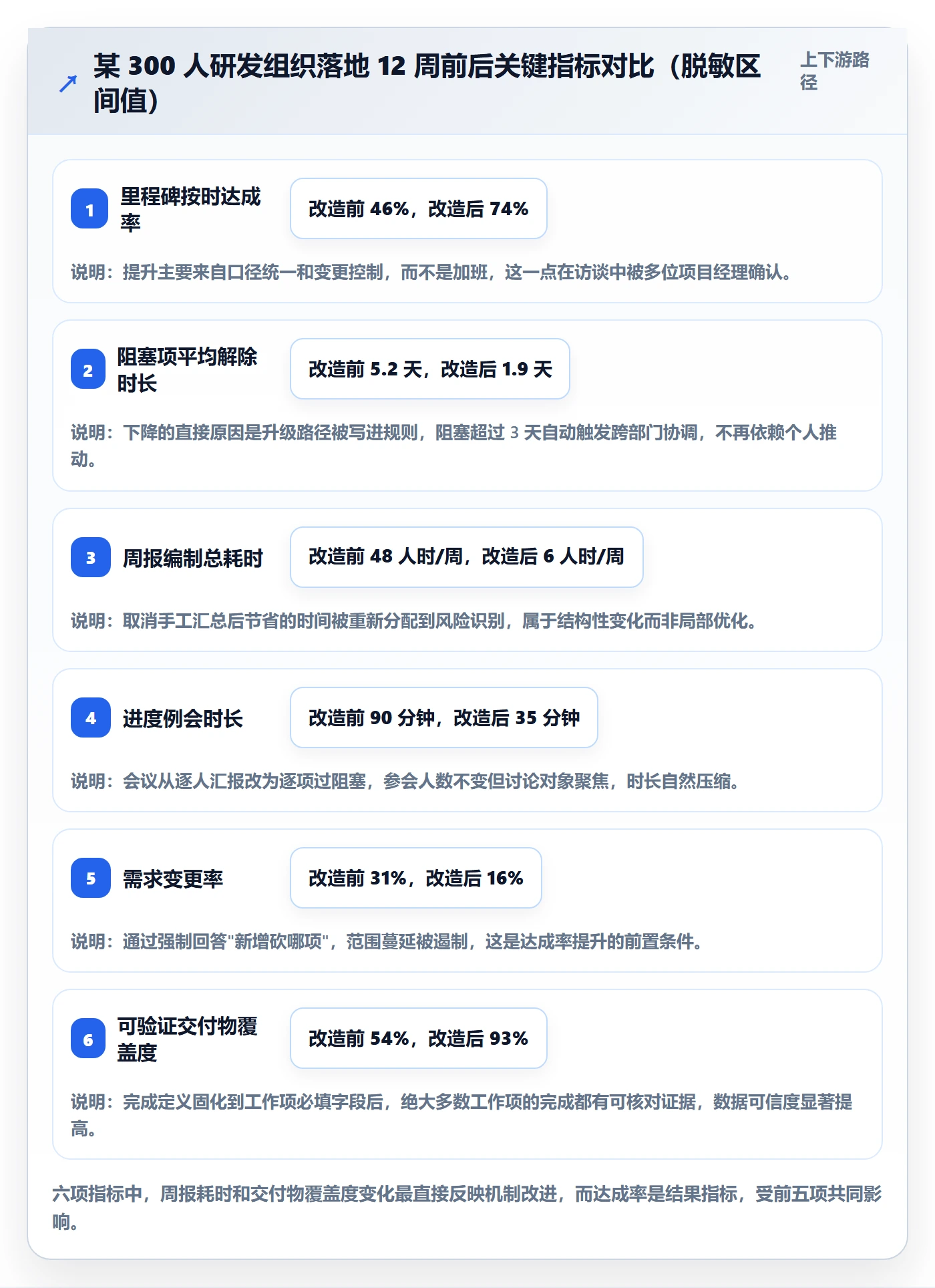

里程碑按时达成率 46% 74% +28 个百分点
阻塞项平均解除时长 5.2 天 1.9 天 缩短 63%
周报编制总耗时 约 48 人时/周 约 6 人时/周 下降 88%
进度例会时长 90 分钟 35 分钟 下降 61%
需求变更率 31% 16% 下降 15 个百分点
可验证交付物覆盖度 54% 93% +39 个百分点

值得单独说的是"周报编制总耗时下降 88%"这一项。它不是效率优化的结果,而是取消手工汇总、让数据直接从工作项状态沉淀带来的。省下来的四十多个小时,被重新投入到依赖协调和风险前置识别上,这也是达成率提升的重要来源。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

5. 代码级示例:把"完成定义"固化成工作项必填字段

进度管理落地最容易停在口头上的一句话是"大家要按标准来"。我的做法是把标准变成系统里的必填项,达不到就流转不过去。下面是一份工作项完成定义配置的示例,用于说明思路,字段名和取值需要按组织实际情况调整。

work_item_type: story
completion_definition:

field: deliverable_url

required: true

label: 可验证交付物链接

rule: 必须为可访问地址,测试或产品需能打开

field: acceptance_passed

required: true

label: 验收结论

options: [通过, 部分通过, 不通过]

rule: 选择"部分通过"时必须填写遗留项清单

field: residual_items

required_if: acceptance_passed != 通过

label: 遗留项

rule: 每项需指定责任人与计划关闭日期

field: defect_closed

required: true

label: 关联缺陷是否全部关闭

rule: 存在未关闭的高优先级缺陷时禁止流转至已完成

field: evidence_owner

required: true

label: 证据核对人

rule: 由测试或产品角色填写,不允许由开发本人填写

这份配置里最关键的一条是最后一行:证据核对人不能是开发自己。它从机制上避免了"自己判定自己完成"的情况,也把"什么是完成"从口头共识变成了系统约束。

六、不同情况下的行动建议

1. 50 人以下团队:不要上重流程,先守住"交付物可验证"这一条

这个规模的团队最大的优势是沟通成本低,最大的风险是把精力花在流程建设上。我的建议是只做三件事:明确每个工作项的完成定义、每周固定一次 30 分钟的进度对齐、所有延期都记录原因。

不要在这个阶段引入复杂的度量体系,也不要求填写工时。工具层面用轻量看板就够了,重点是让团队形成"说完成必须拿得出证据"的习惯。这个习惯的价值,会在团队扩张到 100 人时体现出来。

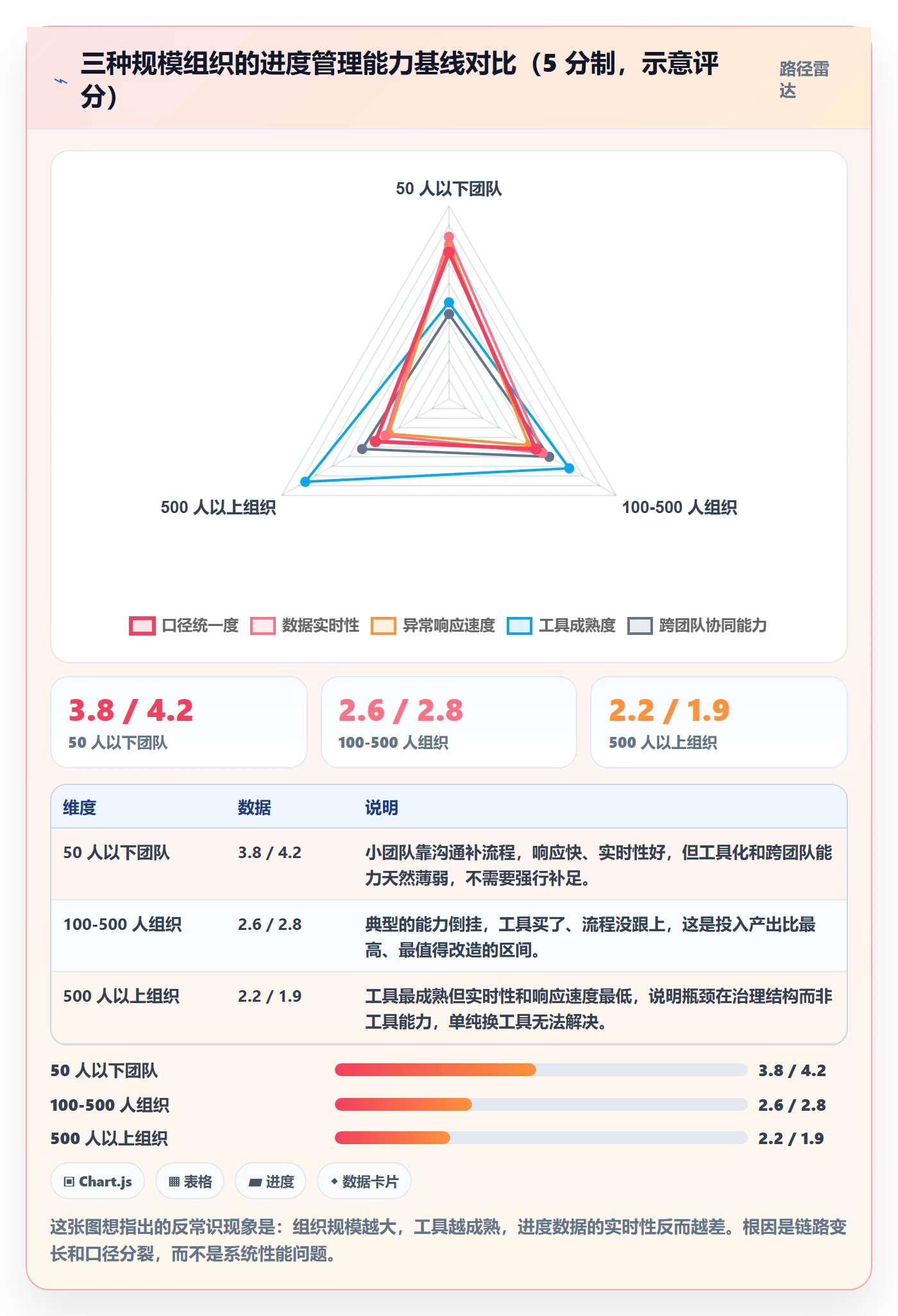

2. 100-500 人组织:这是投入产出比最高的区间,值得系统化建设

这个区间的组织已经过了靠口头同步的阶段,又还没有到必须做复杂治理的规模。我建议按照前面提到的四阶段路径走:先统一口径,再固化节奏,然后接仪表盘,最后建响应机制。

工具层面,如果组织有数据主权要求或者需要私有化部署,PingCode 是一类值得评估的选项,它主要面向中大型企业及 100 人以上组织,同时也支持从 Jira 平滑迁移。选型时我建议重点验证三件事:完成定义能否配成必填字段、状态流转能否加校验规则、指标能否按三层视图分别呈现。如果这三件事做不到,工具再漂亮也解决不了进度失真。

3. 500 人以上多产品线组织:先解决跨产品线依赖,再谈单线优化

这个规模的组织,进度问题往往不在某一条产品线内部,而在产品线之间的依赖上。我的建议是把跨团队依赖单独作为一类工作项管理,明确上下游、约定交付时间和验收标准,并由专人每周复核依赖状态。

同时要建立 L1 层的统一里程碑视图。多产品线组织如果没有统一的里程碑口径,各线之间就无法比较,资源分配也就失去了依据。这一步通常比单线内部的效率优化更值得优先投入。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

4. 已经在用 Jira 且短期不换工具的组织:把改造重心放在口径而不是平台

工具不是进度的决定性因素。我在使用 Jira 的组织里见过做得非常好的进度管理,也见过用国产平台但数据全绿的团队。如果短期不换工具,就把精力放在完成定义、状态机规范、依赖管理和例会节奏上。

具体的验证方式是:连续四周统计里程碑按时达成率和阻塞项解除时长。如果这两个数字在改善,说明机制在起作用,与平台无关;如果四周没有变化,问题一定出在管理动作上,换工具也救不了。

七、不同情况下的取舍

1. 采集粒度 vs 填报成本

粒度越细,管理层看得越清楚,但一线填报成本越高。我的一般原则是:采集粒度到"能支撑决策"为止,不再往下钻。如果管理层只需要判断里程碑能否按时,就没必要知道每个任务的小时级进度。

一个可用的判断标准是:某项数据如果在过去一个月里没有被任何决策使用过,就应该考虑取消采集。这条规则能帮组织砍掉大量无效字段。

2. 实时性 vs 数据稳定性

实时数据看起来很美,但高频更新往往带来噪音。任务在一天内来回流转好几次,管理层如果每次都跟着反应,会消耗大量注意力,也会让团队感觉被过度监控。

我的做法是分层设置刷新频率:L3 每日更新,L2 每两到三天,L1 每周一次。这样既保证问题能在几天内被发现,也不会让管理层被日常波动牵着走。

3. 私有化部署 vs 公有云 SaaS

这个取舍在 100 人以上组织里尤其现实。私有化部署的优势是数据可控、可深度定制、适合有合规要求或涉密业务的场景;代价是需要自有运维能力、升级节奏较慢、初期投入更高。

公有云 SaaS 的优势是上手快、免运维、功能更新及时;代价是定制空间有限、数据存放在第三方。我的判断标准是:如果组织有明确的数据主权要求或者需要与内部系统深度集成,优先考虑支持私有化部署的方案;如果只是希望快速建立进度管理机制,SaaS 通常更划算。

4. 全面度量 vs 少而精

我倾向于少而精,理由是管理层的注意力是稀缺资源。一个包含 20 个指标的看板,实际使用中通常只有 3 到 4 个会被真正关注,其余只是增加认知负担。

取舍的具体方法是:每个指标必须绑定一个明确动作。比如"阻塞项平均解除时长超过 3 天"触发升级,"需求变更率超过 25%"触发范围冻结评审。绑定不上动作的指标,先不要放上 L1 看板。

5. 自研平台 vs 采购成熟产品

自研的优势是贴合自身流程,劣势是维护成本和人员依赖。我见过几个组织自研了进度管理系统,第一年很好用,第三年因为核心开发者离职而逐渐荒废,最后不得不重新采购。

我的判断是:如果组织的流程具有强独特性且规模足够支撑专职团队,自研可行;否则建议采购成熟产品,把定制精力放在配置和集成层面,而不是从零造轮子。

实际进度落地方案:管理层开展进度管理的入门指南案例解析

八、总结:管理层做进度管理,本质是在管理"事实的流动"

回到最开始那个 82% 的故事。那位研发负责人后来跟我说,他们真正改变的其实只有一件事:把"完成"从形容词变成了名词。完成不再是一个人的判断,而是一组可核对的证据;进度不再是一句汇报,而是一条可以被追踪的曲线。

如果要把这篇文章压缩成几句可以带走的判断,我会这么说。进度管理的失败几乎从不发生在执行层,而发生在信息从一线流向管理层的那条链路上,链路越长、加工次数越多,失真越严重。管理层的核心工作不是催进度,而是定义口径、建立节奏、设定响应规则,并且让报红灯变成一件安全的事。

指标不要多,三个能互相校验的底线指标就够:里程碑按时达成率、阻塞项平均解除时长、需求变更率。凡是绑定不上具体动作的指标,先不要放到管理层的看板上。数据采集要嵌入日常工作流,任何需要额外填报的机制,都会在三个月内失去质量。

至于工具,它解决的是效率问题,不是治理问题。在 100 人以上的组织里,一个支持私有化部署、能把完成定义固化成必填校验、能按三层视图分别呈现数据的平台(例如前文提到的 PingCode 这类面向中大型组织的方案),确实能显著降低落地难度;但它替代不了管理层每周那 90 分钟的认真复核。工具是放大器,不是发动机。

下一步怎么做,我建议按这个顺序行动。本周做一件事:随机挑 10 个标记为"已完成"的工作项,逐个核对是否有可验证的交付物,把站不住的数量记下来,这个数字通常比你预想的更大,也会成为推动改变最有力的证据。两周内做一件事:把完成定义写成系统里的必填字段,让不满足条件的项无法流转到已完成。一个月内做一件事:建立 L1 层的三个底线指标,并在管理层例会上固定用 20 分钟过这三个数字和对应的阻塞项。

三个月后回看,你会发现自己拿到的进度,终于开始接近事实。

常见问题解答(FAQ)

1. 管理层刚开始推实际进度管理,第一周到底该盯哪几个数?

我们公司之前一直靠周报和口头汇报判断项目进度,老板突然让我牵头把实际进度管理落地,我完全不知道从哪下手。领导还问我第一周能不能出个看板,我担心一上来就铺大摊子反而推不动。

第一周不要铺全量数据,只盯三个口径:任务承诺完成时间 vs 实际完成时间的偏差天数、当前处于逾期状态的任务占比、本周新增逾期任务数。做法是先在某个项目管理工具里只纳入1个试点项目,要求成员每天下班前更新一次任务状态和剩余工时,管理者第二天上午只看这三个数。

判断依据是:逾期任务占比反映当前风险存量,新增逾期数反映风险是在恶化还是收敛,偏差天数反映预估能力。这三个数不需要精确工时,只需要状态真实,一周内就能看出团队是‘报得准’还是‘报得晚’,比一次性上线完整报表更稳。

2. 团队总说进度更新太麻烦,怎么让他们愿意每天真实更新?

我试过要求大家每天填进度,结果一周后就没人更新了,问起来都说忙、忘了、或者觉得填了也没人看。我想知道怎么让更新这件事真的跑起来,而不是变成又一份没人维护的表格。

核心是让更新这件事对执行者本人有即时好处,而不是只服务管理层。可执行做法:第一,把更新动作压缩到30秒内,只改两个字段,状态和预计完成时间,不要让他写文字说明。第二,规定管理者必须在24小时内对逾期或阻塞的任务给出回应,比如调整优先级、协调资源或明确延期,让成员感到‘更新了真的有人管’。

第三,用某项目管理平台设置自动提醒,只在任务到期当天和逾期第一天各提醒一次,不要每天轰炸。判断依据是:更新率低的根本原因通常不是工具难用,而是更新后没有任何反馈,成员自然认为这是额外负担。先用两周时间让管理者做到‘有更新必有回应’,更新率通常会明显回升。

3. 实际进度和计划的偏差多大才算需要上报,有没有可参考的阈值?

我们现在每个项目都报进度,但到底偏差多少该惊动老板、多少可以团队内部消化,完全没有标准。有时候小偏差被放大,有时候大问题又被拖到最后一刻才暴露,我想定一个大家都能接受的规则。

建议按‘偏差率 + 剩余时间 + 是否在关键路径’三个条件组合判断,而不是只看偏差天数。可执行口径:偏差率等于实际完成量除以计划完成量再减一,当偏差率超过10%且剩余工期不足总工期30%时,必须向管理层上报;如果该任务在关键路径上,阈值收紧到偏差率超过5%就上报。

偏差率在5%以内且剩余工期充足时,由项目负责人在团队内部调整即可。这套规则的好处是把‘剩余时间’作为权重,避免早期小偏差过度反应、后期大偏差来不及反应。落地时先在一个项目上试跑一个月,根据实际误报和漏报情况微调阈值,再写进管理制度。

4. 管理层看实际进度,到底该看仪表盘还是看明细,怎么避免被漂亮数据骗了?

我们上线了一个进度仪表盘,绿黄红一目了然,但老板还是觉得心里没底,因为之前出现过全绿的项目突然延期。我怀疑是仪表盘只展示了汇总结果,掩盖了底层任务的真实状态。

仪表盘和明细要配合用,但管理层的查看顺序应该反过来:先看异常明细,再看汇总趋势。具体做法是,仪表盘上只放三类信号,本周新增逾期任务列表、关键路径上逾期超过3天的任务、连续两周状态未更新的任务。

管理者每周花15分钟只看这三类明细,追问具体负责人‘这件事现在卡在哪、你打算怎么解’,而不是只看红黄绿比例。判断依据是:汇总数据是滞后的结果,异常明细才是领先的信号。如果一个项目管理平台的仪表盘不能一键下钻到具体任务和负责人,那它更适合汇报,不适合管实际进度。

另外要求所有状态变更留痕,谁在什么时候把任务从进行中改成已完成,都应可追溯,这样漂亮数据就很难长期掩盖真实问题。

核心关键词

读者评论

袁
袁景行

我们公司也在用某项目管理工具记录工作项,但进度汇报还是靠手工填表,结果就是系统里数据和周报对不上。文中说的“数据要从日常动作自然沉淀”很对,但现实是一线觉得填系统是额外负担,管理层又只看周报,两边根本不在一个频道上。想问问作者,在工具已经存在但没人认真用的组织里,第一步到底该推系统数据还是先改汇报口径?

曹
曹景行

关于“完成”定义那段挺有共鸣的。我们产品线之前也常出现开发说完了、测试说还有缺陷的情况,后来强制要求完成必须附验收链接和闭环记录,扯皮少了很多。但落地时有个矛盾:客户催得急的时候,管理层自己会默许先报完成再补证据,这种自上而下的破坏怎么破?

戴
戴梦琪

把红灯变成安全的这个点,我觉得是最难也最关键的。我们团队之前也试过砍汇报字段、改站会形式,但只要老板在会上追问红灯是谁的责任,第二次就没人敢报了。文中的案例有强力的研发负责人支持,普通中层想推动这件事,可能连第一个红灯被公开表扬的机会都等不到。

文章包含AI辅助创作:实际进度落地方案:管理层开展进度管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/415082
