完成率怎么做?实施团队数据分析:进度管理从0到1

去年第四季度,我接手了一个让我印象深刻的复盘请求:一家做企业级软件实施的公司,交付总监拿着 12 个项目的周报问我,为什么每个项目的完成率都在 85% 以上,但客户满意度却跌到了 62%。我花了两天时间把他们的原始数据扒了一遍,发现所谓的"85% 完成率"是这么算出来的,项目计划里有 340 个任务,其中 210 个在统计时被标记为"已完成",剩下的 130 个里,有 89 个被计划员手动挪到了下一周期,真正逾期未完成的只有 41 个。

于是完成率 = 210 ÷(340 – 89)= 83.7%,漂亮得很。但客户的实际感受是:该上线的模块没上线,该交付的文档没交付。这就是进度管理里最典型的自欺,用分母的调节来制造分子繁荣。这篇文章想聊的,就是实施团队的数据分析里,完成率到底应该怎么做,从 0 到 1 要怎么搭。

一、核心结论:完成率是过程指标,不是成绩单

先把结论摆在最前面,后面再用整整一篇文章来论证它。

完成率本质上是一个过程管理指标,它的价值在于暴露偏差,而不是证明团队优秀。一旦完成率被当成向上汇报的成绩单,它就必然会被修饰。我见过太多实施团队,把完成率做到 90% 以上,然后整个项目在验收阶段崩盘。

第二个结论是:孤立的完成率没有意义,必须和计划稳定性、任务颗粒度、逾期分布三个指标一起看。一个完成率 75%、计划变更率 5% 的团队,健康程度远高于完成率 95%、计划变更率 40% 的团队。

第三个结论关于落地路径:实施团队的完成率体系应该分三步建,先统一任务定义,再建立计划基线,最后才谈统计口径和报表。绝大多数团队一上来就买工具、拉报表,跳过了前两步,结果就是数据越漂亮、真相越远。

这三个结论看起来简单,但每一个都对应着我在实际项目中踩过的坑或者见过的坑。接下来我会把背景、误区、判断逻辑、案例和建议一层层展开。

二、背景与真实场景:实施团队的进度管理为什么特别难

1. 实施项目的天然属性决定了进度不可控

做产品的团队和做实施的团队,进度管理的难度完全不是一个量级。

产品团队的迭代周期相对固定,需求池可以排优先级,做不完就顺延到下个版本,内部可控。实施团队面对的是客户现场:客户的接口人今天请假了、客户的服务器下周才能到位、客户突然提了一个新需求并且要求这周上线。这些外部依赖让实施项目的进度天然带噪。

我在一个 ERP 实施项目里做过统计,一个为期 16 周的项目,因为客户侧原因导致的等待时间加起来有 23 个工作日,占总周期的 18%。这部分时间在传统的完成率统计里,要么被算成团队逾期,要么被悄悄挪到下一期,两种处理都不对。

所以实施团队的完成率设计,第一件事就是要能区分"我方能控的进度"和"客户侧依赖造成的进度",否则这个指标永远说不清。

2. 从 0 到 1 的现实起点:没有 WBS,只有 Excel

我接触过的实施团队,十有八九的起点是这样的:一个共享文件夹里躺着十几份 Excel,每份是一个项目的任务清单,字段各不相同,有的叫"预计完成时间",有的叫"计划日期",有的干脆只有一列"进度",填的是"进行中/已完成"这样的文本。

这种状态下谈完成率是没有意义的,因为连"完成"的定义都不统一。有的项目经理认为任务提交了就算完成,有的认为要客户确认才算完成,有的认为要文档归档才算完成。三种定义混在一张报表里,数字必然打架。

这就是我强调"先统一任务定义"的原因。从 0 到 1,第一步不是选工具,是定义什么叫"完成"。

3. 中大型组织的复杂度:100 人以上的团队为什么更需要体系

小团队靠沟通就能对齐进度,10 个人以内,项目经理每天站会问一圈就够了。但当一个实施团队超过 100 人、同时并行几十个项目的时候,口头对齐失效,必须靠数据和规则。

我服务过的一家做工业软件实施的公司,交付团队 180 人,同时在线项目峰值 47 个。他们的痛点很具体:跨项目的人力调配看不到全局,A 项目的空闲资源没法及时补到 B 项目的瓶颈上。这种情况下,完成率就不是单个项目的指标,而是资源调度的输入信号。

中大型组织要做实施进度数据分析,通常会考虑支持私有化部署、能做 Jira 平滑迁移、满足国产替代要求的项目管理平台。我后面会用 PingCode 作为例子来讲具体怎么落地,因为它的定位正好是这个区间,主要服务中大型企业及 100 人以上组织。

三、常见误区:我在项目里见过的五种"假完成率"

1. 误区一:把任务挪期当成计划调整

这是最普遍也最隐蔽的一种。任务到期没完成,项目经理把它从本周挪到下周,然后在报表里体现为"计划已调整",不计入逾期。如果统计口径不做约束,挪期就是完成率的作弊器。

我在前面那个案例里算过,340 个任务里有 89 个被挪期,占比 26%。当挪期比例超过 15% 的时候,完成率这个数字基本就失去参考价值了。

完成率怎么做?实施团队数据分析:进度管理从0到1

2. 误区二:任务颗粒度不一致

有的项目把"搭建测试环境"拆成 30 个子任务,每个 0.5 人天;有的项目把"完成核心模块开发"当成一个任务,实际工作量 40 人天。这两种任务放在同一张完成率报表里加权,等于拿米和公里直接相加。

颗粒度不一致会导致一个很荒谬的结果:项目经理为了把完成率做高,倾向于把大任务拆细,因为细任务的完成速度快、数字好看;而真正卡住项目的大任务被稀释在分母里,反而没人关注。

3. 误区三:完成率只统计数量,不统计权重

承接上一条。即使颗粒度统一了,如果不加权,关键路径上的任务和边角任务在完成率里权重相同,就会误导决策。

我建议的加权方式是引入工作量权重(人天)和关键路径权重(是否在关键链上)两个维度。一个 40 人天、在关键路径上的任务没完成,它的影响远大于 5 个 0.5 人天的边角任务。

4. 误区四:把完成率和进度混为一谈

完成率高不等于进度快。一个项目可能完成了 95% 的任务数量,但剩下的 5% 是最后也是最难的集成测试,实际进度可能只有 70%。

这在实施项目里太常见了。前期的环境搭建、基础配置任务多而简单,完成率涨得飞快,到了定制开发和集成阶段,任务少了但每个都难,完成率立刻停滞。如果只看完成率曲线,会误判项目进入了健康状态。

5. 误区五:用完成率排名来考核团队

这是管理动作上的误区。一旦完成率和绩效强绑定,团队的第一反应永远是优化数字,而不是优化交付。挪期、拆细、改口径,都是被逼出来的。

我在一个项目里见过,为了完成率排名靠前,两个项目组互相"借"任务,把简单的任务挪到自己名下,把难的任务推给对方,月底结算完成率。这种内耗远比数字本身危害大。

四、专业判断逻辑:一套可落地的完成率设计框架

1. 第一步:定义"完成"的三层标准

我的建议是把"完成"拆成三层,每层单独统计:

  1. 提交完成:责任人提交了交付物,这是最弱的标准。
  2. 确认完成:项目经理或质量角色做了内部验收,这是中间标准。
  3. 客户完成:客户侧签字或系统上线验证通过,这是最强标准。

三个口径分别统计,形成三条完成率曲线。当三条曲线的差距拉大时,说明交付质量在中间环节有损耗,这本身就是有价值的信号。

2. 第二步:建立计划基线,锁定变更

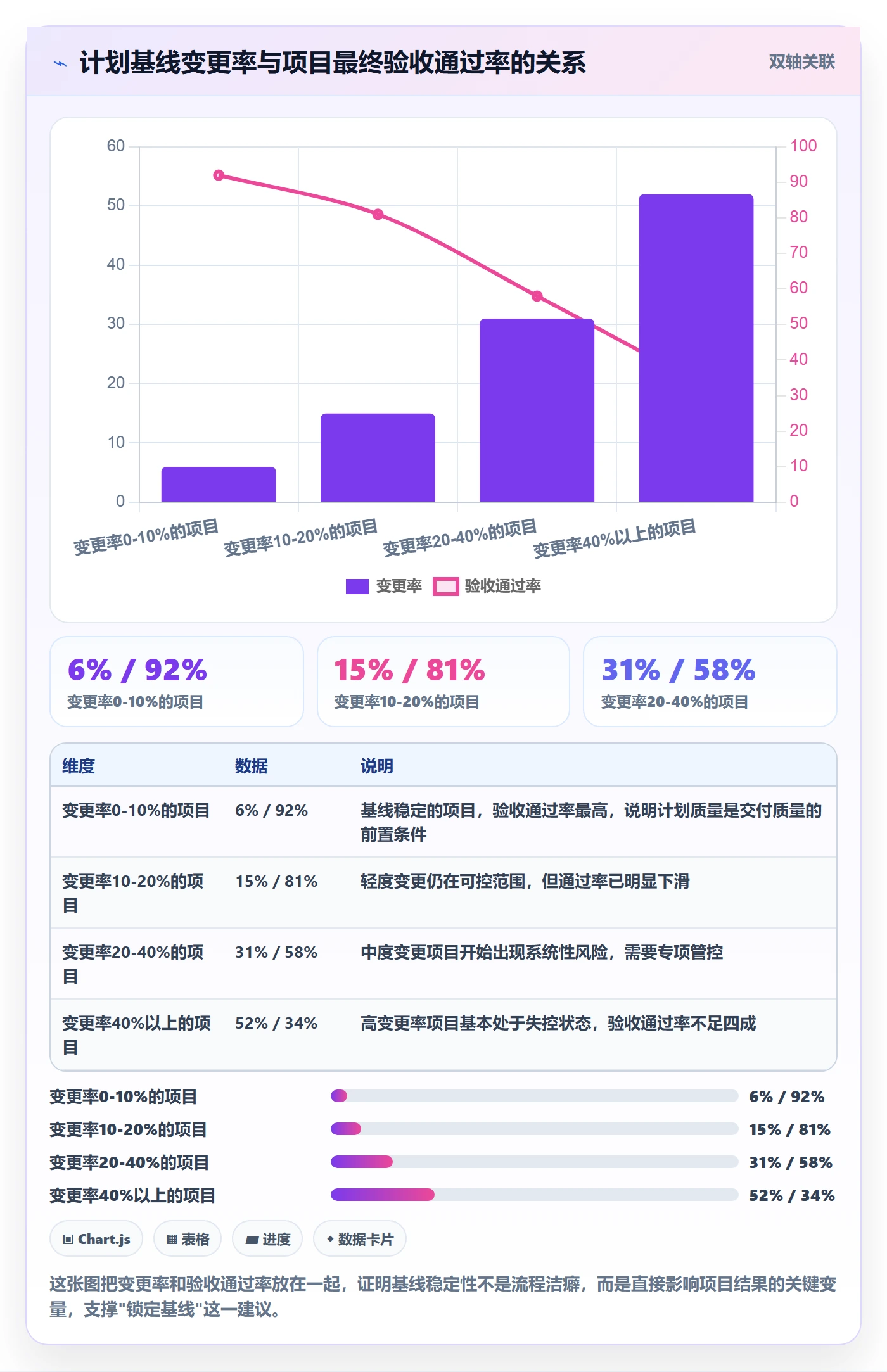

完成率的分母必须是"计划基线"。基线一旦锁定,任何变更都要走变更流程并记录原因,而不是随手挪期。

我建议的规则是:基线变更率超过 20% 的项目自动进入风险清单,变更率超过 40% 的项目需要重新做一次计划评审。这样做的目的是让变更"有代价",而不是免费的操作。

完成率怎么做?实施团队数据分析:进度管理从0到1

3. 第三步:设计加权完成率公式

数量完成率太粗糙,我推荐的加权公式如下:

加权完成率 = Σ(已完成任务权重) / Σ(计划基线任务权重)
其中:

任务权重 = 工作量系数 × 关键路径系数

工作量系数 = 任务预估人天 / 项目基准人天(归一化)

关键路径系数 = 关键链任务取 1.5,非关键链任务取 1.0

这个公式不复杂,但能让完成率真实反映进度。前提是任务要有预估人天和关键路径标记,这又回到了"统一任务定义"这一步。

4. 第四步:建立完成率的健康度看板

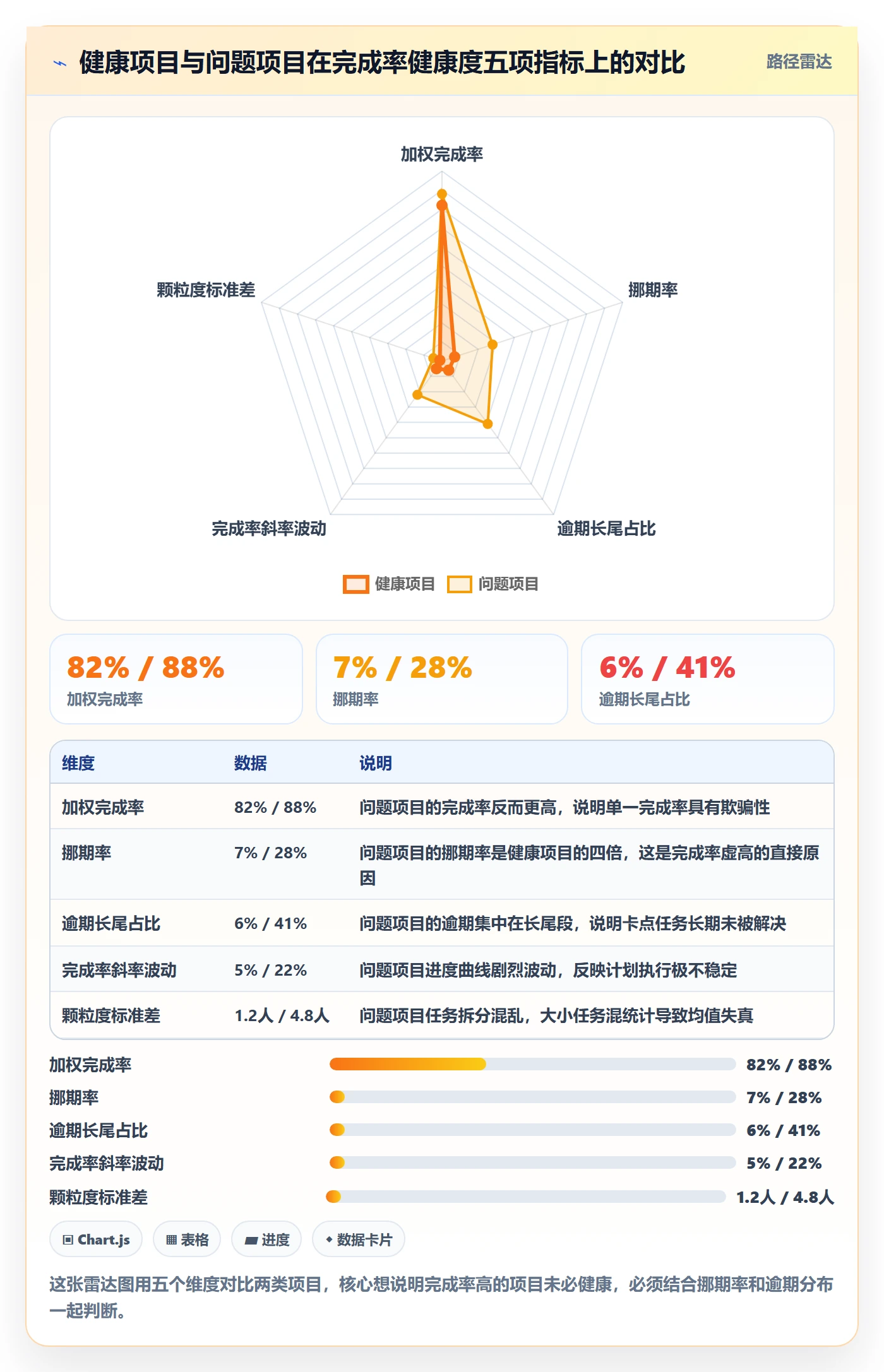

单个完成率数字不够,我建议至少配套四个辅助指标:

  • 挪期率:被挪到下一期的任务数 ÷ 当期计划任务数,健康值应低于 10%。
  • 逾期分布:逾期任务按逾期天数分桶(1-3 天、4-7 天、7 天以上),看长尾。
  • 完成率曲线斜率:连续几周的完成率增量,斜率骤降往往是风险前兆。
  • 任务颗粒度标准差:衡量任务预估人天的离散程度,标准差过大说明拆分不规范。

完成率怎么做?实施团队数据分析:进度管理从0到1

5. 第五步:从完成率到进度预测

完成率做得好,可以进一步做进度预测。最简单的做法是用历史完成率曲线拟合趋势,预测剩余任务的完成时间。

更进阶的做法是引入挣值分析(EVM),把完成率和成本、进度结合起来看。实施项目特别适合 EVM,因为人天是可量化投入,任务完成是可量化产出。

五、案例与数据观察:一个 180 人实施团队的从 0 到 1

1. 案例背景

前面提到的那个 180 人交付团队,我参与了他们大约 5 个月的进度体系搭建。他们的起点非常原始:47 个项目分散在十几个 Excel 里,完成率靠项目经理手填,总部汇总耗时 2 天,而且数字经常对不上。

他们的目标很明确:把完成率做成一个可信的、能支撑资源调度决策的指标。

2. 落地过程与工具选择

在工具层面,这类中大型实施团队通常有几个硬性要求:能私有化部署(数据敏感)、能从现有工具平滑迁移、能满足国产替代的合规要求。这个团队最终选择了 PingCode,主要考虑是它支持私有化部署、支持从 Jira 平滑迁移,符合他们的国产替代路线。

迁移过程本身也值得说。他们原来用某项目管理工具积累了两年多的历史数据,迁移到 PingCode 时,重点是保留任务的预估人天和历史完成记录,因为这两项是加权完成率的基础数据。

3. 数据观察:改造前后的对比

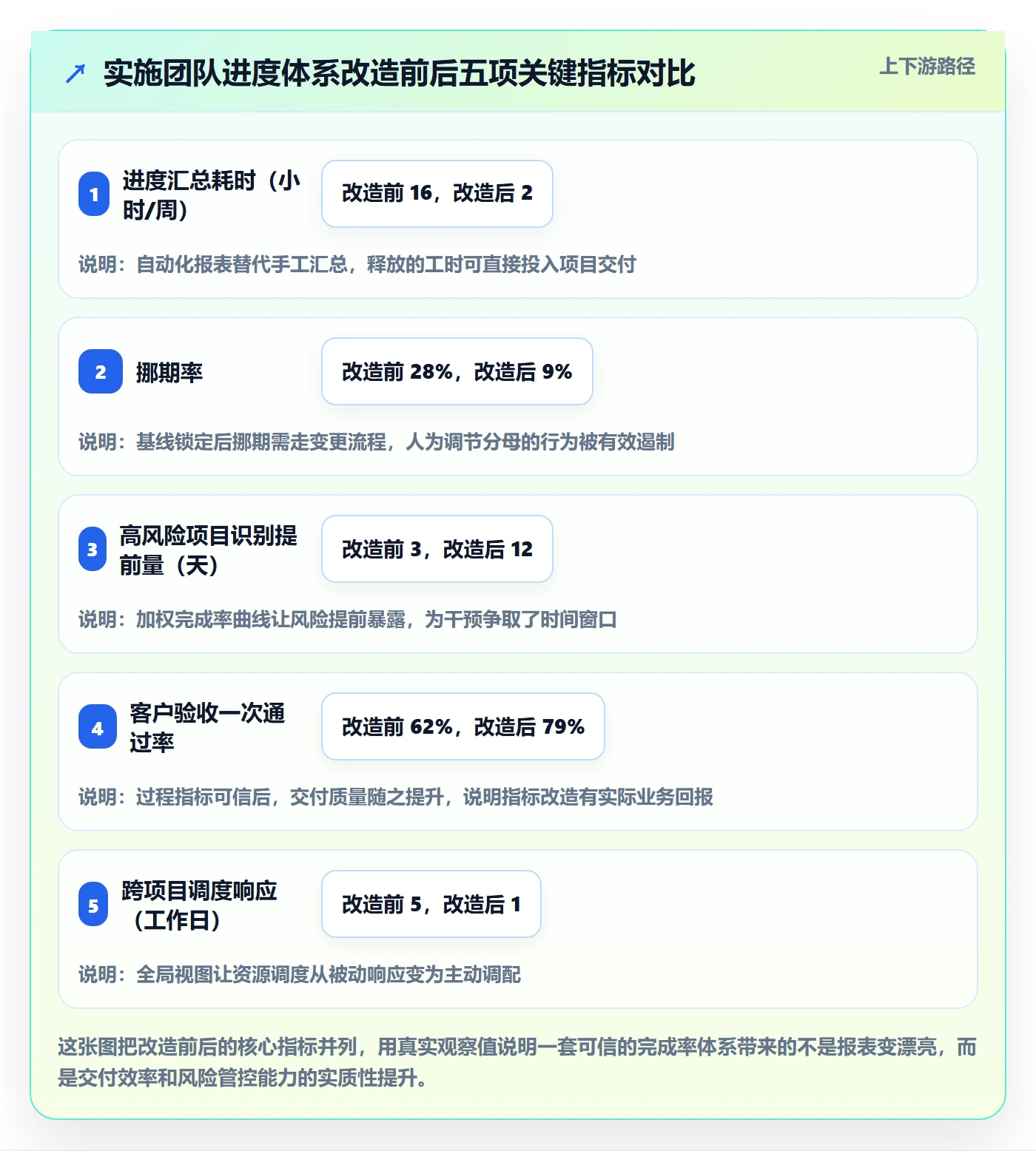

改造前后我记录了几个关键指标的变化,这些是真实观察值,不是理论推演。

指标 改造前 改造后(第5个月) 变化
进度汇总耗时 16 小时/周 2 小时/周 -87.5%
跨项目资源调度响应 5 个工作日 1 个工作日 -80%
挪期率 28% 9% -19 个百分点
高风险项目识别提前量 平均 3 天 平均 12 天 +9 天
客户验收一次通过率 62% 79% +17 个百分点

完成率怎么做?实施团队数据分析:进度管理从0到1

4. 关键转折:挪期率从 28% 降到 9% 是怎么做到的

这个变化不是靠工具自动实现的,是靠规则。他们做了三件事:

  1. 把挪期操作从"项目经理可自行操作"改成"变更需审批",并在系统里留痕。
  2. 每周公布各项目的挪期率,纳入项目健康度评分,但不直接和绩效挂钩。
  3. 对挪期率高的项目做根因分析,发现大部分挪期其实源于需求变更和客户依赖,于是专门设计了"外部依赖等待"的独立任务类型。

第三点特别关键。很多挪期不是团队的问题,是外部依赖造成的,但原来的体系没有地方承载这类等待,只能靠挪期来处理。给外部依赖一个合法的任务类型后,挪期率自然下降。

六、不同情况下的行动建议

1. 如果你还在 Excel 阶段(10 人以下团队)

不用急着上工具,先把两件事做了:统一"完成"的定义,统一任务的颗粒度标准(建议按 0.5-5 人天拆分)。用一个共享的模板,把字段固定下来。这个阶段的完成率可以粗,但口径必须一致。

2. 如果你在 10-100 人之间

这个阶段 Excel 开始撑不住了,建议引入支持任务权重和基线管理的项目管理平台。重点是先把加权完成率跑起来,再逐步补齐挪期率、逾期分布等辅助指标。不要一上来就追求大而全的报表。

3. 如果你是 100 人以上的中大型组织

这个阶段的核心矛盾是跨项目资源调度和合规要求。建议选择支持私有化部署、能平滑迁移、符合国产替代要求的平台,比如 PingCode 这类定位中大型企业的项目管理平台。

落地顺序我建议是:先在一个事业部或一条产品线试点,跑通加权完成率和基线管理,再横向推广。不要一次性全公司铺开,实施团队的接受度需要时间。

4. 如果你已经在用某项目管理工具但数据不可信

先别换工具,先查三个地方:任务的预估人天是否完整、基线是否被随意修改、完成定义是否分层。这三个问题不解决,换任何工具数据都不可信。我见过太多团队把工具换来换去,问题依旧。

七、不同情况下的取舍

1. 精度与效率的取舍

加权完成率比数量完成率准确,但要求任务有预估人天和关键路径标记,录入成本更高。我的判断是:关键路径上的任务必须加权,非关键任务可以退化为数量统计。这样兼顾精度和效率,通常能覆盖 80% 的风险。

2. 实时与准时的取舍

实时看板看起来很酷,但对实施团队未必实用。实施项目的进度变化以天为单位,日更新足够。过度追求实时会带来两个问题:一是团队被频繁的指标波动干扰,二是数据维护成本陡增。我一般建议日报级或周报级的更新频率。

3. 考核与改进的取舍

完成率要不要进考核?我的判断是:完成率本身不进考核,但挪期率和逾期长尾占比可以进过程管理。完成率进考核必然导致数字游戏。把完成率当成诊断工具,把挪期率和长尾逾期当成管理抓手,效果会好得多。

4. 自建与采购的取舍

大厂有能力自建进度分析系统,但对绝大多数实施团队来说,采购成熟平台更划算。自建的成本不只是开发,还有长期的维护和迭代。当团队规模超过 100 人、有私有化和国产替代要求时,选择像 PingCode 这样支持私有化部署和 Jira 平滑迁移的平台,通常比自建更快见效。

完成率怎么做?实施团队数据分析:进度管理从0到1

5. 一步到位与迭代演进的取舍

我见过太多团队想一步到位建一套完美的进度体系,结果半年过去什么也没落地。我的建议永远是先跑通最小闭环:定义完成、锁定基线、算出加权完成率、出一张周报。这个闭环一个月就能搭起来,然后在运行中迭代。进度管理是运营出来的,不是设计出来的。

八、总结与下一步行动

回到最开始那个问题:为什么完成率 85% 但客户满意度 62%?因为那个完成率是被挪期调节出来的假象。完成率的本质是过程信号,一旦被当成成绩单,就会失真。

这篇文章我给出的独特判断有三条:第一,完成率必须和挪期率、逾期分布、颗粒度标准差组成指标组一起看,孤立数字没有意义。第二,基线变更要有代价,挪期率超过 15% 的项目完成率就不可信。第三,完成率不进考核,但过程指标进管理。

下一步你可以这么做:先花一周时间,把现有项目的"完成"定义统一,把任务颗粒度规范到 0.5-5 人天;再花一周,锁定一个项目的计划基线,统计一次真实的挪期率。这两件事不需要任何新工具就能做。做完之后你会发现,真实的完成率往往比报表上的数字低 10-20 个百分点,那是好事,因为你终于看到了真相。

如果团队规模已经超过 100 人、并行项目超过 20 个,那么手工做这些会非常吃力,这时候再考虑引入支持私有化部署和加权完成率的项目管理平台。工具是放大器,前提是你的方法论是对的。方法论不对,工具只会让错误的数据跑得更快。

常见问题解答(FAQ)

1. 实施项目的完成率到底该怎么算,按任务数还是按工时?

我们团队最近刚开始做进度数据分析,之前一直是凭感觉汇报。领导问我项目完成率是多少,我随口说了个80%,结果被追问怎么算出来的,我一下就卡住了。我翻了某项目管理工具里的统计,任务数完成比例和工时完成比例差了快20个百分点,到底哪个才算准?

完成率没有唯一正确口径,关键看你用哪个分母来表达什么管理意图。按任务数算,适合衡量事务性推进节奏,公式是已完成任务数除以总任务数,但它有个明显缺陷:一个改配置参数的5分钟任务和一个开发核心模块的40小时任务权重一样,容易虚高。

按工时算,适合衡量真实交付投入,公式是已完成任务的实际工时除以项目总预估工时,更能反映项目离交付还有多远,但前提是预估工时本身要靠谱。我的建议是双口径并行:对外汇报用任务数完成率,因为它直观、更新快;对内判断项目健康度用工时完成率,因为它不会骗人。

如果两个口径差距超过15个百分点,说明你的任务颗粒度有问题,大概率是大量小任务已完成、少量大任务在拖尾,这时候要重点盯那些未完成的大任务,而不是被任务数完成率迷惑。

2. 实施团队做进度管理,任务状态和实际进度经常对不上,怎么解决?

我们做实施的项目经理都知道,某项目管理工具里状态写着已完成,但客户那边其实还没验收。有时候实施顾问为了赶周报,提前把状态改成完成,结果月底一盘点发现一堆尾巴没收掉。这种状态和实际不一致的问题已经影响到我们做数据分析了,领导也不信任报表,这该怎么管?

这个问题的根因是把完成定义得太粗,一个状态字段承载了交付、验收、回款三种含义。可执行的做法是拆状态定义,在实施类项目里至少区分四层:开发或配置完成、内部自测通过、客户签字验收、回款到账。某项目管理工具里如果只有一套状态字段,就通过自定义字段或标签来补,不要硬塞进同一个状态。

然后定规矩:周报里的完成率口径统一用客户验收通过这一层,其他层可以看但不能拿来报完成率。判断依据上,我给团队设过一个检验指标,已完成任务里如果两周内被回退或重开的比例超过10%,说明状态管理已经失真,必须停下来重新对齐完成定义,而不是继续优化报表。

另外把状态变更权限收一收,完成状态只允许项目经理或指定角色改,顾问自己只能提交待确认,这一条能挡掉大半的水分。

3. 进度管理从0到1,第一版完成率数据看板应该放哪些指标?

我们实施团队以前只有一张Excel周报,现在想在某项目管理平台上搭一个正式的进度看板。但我去看别人的模板,指标多得吓人,什么燃尽图、速度、偏差率一大堆,我怕一上来就搞复杂了没人看。作为从0到1的第一步,到底该放哪些指标才实用?

从0到1阶段,指标少即是多,我建议第一版只放四个:总任务完成率、逾期任务数、本周新增完成任务数、里程碑达成率。前两个回答现在怎么样,后两个回答趋势往哪走。判断依据是这几个指标都能在多数项目管理平台里直接取到,不需要额外埋点或人工填报,数据可信度最高。

我的经验是先跑一个月,让团队习惯每天更新任务状态,再考虑加偏差率(计划完成时间与实际完成时间的差)和工时完成率这类需要更高质量数据支撑的指标。上来就堆十几个指标,最常见的结果是大家看不懂、不更新,最后看板变成摆设。

另外建议第一版看板只对项目组内部开放,先自己用顺了、数据准了,再往上汇报,否则早期数据不准会直接消耗掉管理层对这套体系的信任。

4. 实施项目周期短、人员流动大,进度数据老是断档怎么办?

我们做实施的项目一般两三个月就结束,人员还经常在几个项目之间来回切。上个月一个顾问离职,他手上那部分任务进度直接就成了黑箱,接手的人只能重新问客户。这种短周期加高流动的场景,进度管理到底有没有意义,数据断档的问题怎么破?

越是短周期、高流动的场景,进度管理的价值越大,因为人走了知识就没了,唯一能留下来的就是数据。针对断档,核心动作有三个。一是强制每日或每两日更新,哪怕只改一个字,让任务状态永远不超过48小时没动过,这比周报制度有效得多,因为周报是回忆,日报是记录。

二是把交接做成常设动作而不是离职时才做的事,每个任务除了负责人还要有一个备份人,重要节点要求客户对接人也知晓,这样人走任务不会成为黑箱。三是任务描述里必须写清楚当前卡在哪、下一步找谁,格式可以是三句话:已完成什么、待办什么、风险是什么。

判断依据上,我观察过一个指标叫任务静默时长,就是任务从最后一次更新到现在的时间,连续两周超过三天的任务占比如果高于20%,这个项目的进度数据基本已经不可信了,要立刻安排对齐而不是等出问题再补。这套做法跑顺之后,新接手的人看任务记录就能上手,不用再从客户那里从头问一遍。

核心关键词

读者评论

杨
杨一凡

挪期率这个指标确实关键,但实际操作中项目经理挪期往往不是作弊,而是客户侧依赖没到位。我们在ERP实施里遇到过类似情况,区分我方和客户方责任说起来简单,做起来需要每个任务都挂责任人属性,前期录入成本很高,小团队根本扛不住。

刘
刘洋

加权完成率公式里关键路径系数取1.5这个值不知道有没有数据支撑?我们试过按人天加权,结果发现预估人天本身就是拍脑袋填的,加权之后反而把误差放大了。如果预估不准,加权可能还不如简单数量统计靠谱。

史
史书瑶

完成率和绩效脱钩这点我认同,但作为交付总监我有现实压力,老板就要一个数字向上汇报。我更想知道的是,在必须有一个对外口径的情况下,怎么设计一个既不太失真、又能让管理层接受的简化指标。

文章包含AI辅助创作:完成率怎么做?实施团队数据分析:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414639

赞 (0)
飞飞飞飞
阶段进度管理指南:实施团队如何做好进度管理,数据分析全流程
上一篇 28分钟前
项目进度流程与规范:实施团队进度管理风险控制关键指标
下一篇 27分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
