2023 年我接手过一个 68 人的研发组织做进度治理,进去第一周我做了件事:把当时所有项目里"进度正常"的任务筛出来,抽样 200 条,逐条问负责人一句话,"这个任务如果今天不动,会影响谁?"结果有 61 条答不上来。这 61 条任务在系统里的状态全是"进行中",平均已经在这个状态停留了 19 天。那一刻我意识到,大多数研发团队的进度问题根本不是"做得慢",而是系统里的进度和现实里的进度是两套东西。
任务进度管理的本质,是让这两套东西收敛成一套,而不是发明更多报表去美化它。这篇指南讲的是我实际用过的完整链路:从任务粒度、状态埋点、数据采集、基线建模、异常识别到归因行动,每一步该怎么做、会在哪里翻车、以及不同规模的团队该砍掉哪些环节。
一、先给结论:进度管理管的是信息新鲜度,不是人的勤奋度
如果你只从这篇文章带走三句话,我希望是下面这三句。
第一句:进度失真的主要来源是信息延迟,不是执行不力。任务卡在某个人手里三天没更新状态,和任务真的需要三天,在系统里看起来完全一样,但对项目的影响完全不同。前者会引发下游等待、串行阻塞、临时加班;后者是正常的工程现实。绝大多数团队的进度报表无法区分这两者,所以管理者只能靠"感觉"和"开会问"来补,这就是周会越来越长的根源。
第二句:估算精度是个伪命题,估算的收敛速度才是真指标。我见过太多团队花几个月做估点校准,把偏差从 40% 压到 25%,结果交付延期反而更严重。原因是他们在优化一个错误的变量。一个任务在开始第一天给出 5 天估算、第 3 天修正为 8 天,比一开始就给出 8 天但一直不准时更新,对项目更有价值。前者留给团队 5 天的调整窗口,后者只剩 0 天。
第三句:进度数据分析的目标不是"看清楚过去",而是"提前 3-5 天知道哪里要出事"。周报上那些漂亮的可视化,如果只能在周五告诉你本周延期了,它的价值接近于零。真正有用的进度数据,是能在周三就告诉你"这个迭代有 4 个任务的状态停留时长已经突破历史 P90 分位"。
基于这三条结论,我把研发进度管理拆成一条七环节的数据链路。你会在后面每一节看到它的具体展开方式。

二、背景与真实场景:为什么你的进度数据永远不可信
1. 场景一:周会上所有人都说"快好了"
这是我见过最高频的场面。周五下午两点的项目周会,12 个人围着桌子,项目经理挨个问,每个人回答"差不多了""这周能提测""就差联调"。会议结束,项目经理在文档里写"整体进度 85%,风险可控"。
然后下周五,同样的会,同样的回答,进度还是 85%。
这个场景真正的问题不在于有人撒谎。绝大多数人说的是真心话,在他们的心理模型里,任务确实"快好了"。问题在于"快好了"这个描述在信息论上不携带任何可用于调度的信息。它无法换算成剩余人天,无法判断是否阻塞下游,无法触发任何具体行动。当 90% 的进度输入都是这种低信息量的口头描述时,项目经理实际上是在做一场没有数据的赌博。
2. 场景二:燃尽图很漂亮,但版本延期了三周
我做过一次回溯分析,某团队连续三个迭代的燃尽图和理想线的贴合度都在 0.9 以上,看上去极其健康。但这三个迭代的实际交付时间分别延后了 11 天、17 天、23 天。
拆开看原因很简单:燃尽图的纵轴是"剩余故事点",而故事点的减少依赖任务被标记为完成。团队的做法是,在迭代中把大部分任务标记完成,只留下三四个"大石头"任务挂着不动,同时新建了一批"迭代外任务"放在下一个迭代里。于是曲线完美下降,交付持续延期。
这不是数据造假,是数据结构的漏洞。任何只统计"当前迭代内任务完成量"的指标,都会被任务边界重划所规避。你需要的不是更好的图表,而是跨迭代的任务生命周期追踪。
3. 场景三:换了工具,问题一点没少
很多团队的诊断是"我们的工具不行",于是花两个月做迁移。我参与过一次迁移复盘,迁移上线三个月后,团队的进度偏差中位数几乎没有变化(从 9.2 天到 8.7 天),但状态字段的数量从 6 个涨到了 14 个,字段填写率从 91% 掉到了 63%。
工具能解决的是"数据有没有被记录",解决不了"团队是否就状态定义达成共识"。后者是管理问题,换成任何工具都一样。所以我的建议顺序永远是:先定义状态语义,再定义流转规则,最后才选工具去承载它。反过来做,你只是把混乱搬了个家。

三、拆解:五种最常见但很少有人真正识别的误区
1. 误区一:任务拆得越细,进度越可控
这个误区我踩过。早年带团队时我要求所有人把任务拆到 4 小时以内,理由是"这样每天都能看到进展"。执行三个月后我做了统计,结果是灾难性的。
任务总量从平均每人 8 个涨到 37 个,任务的平均生命周期缩短到 1.4 天,但状态维护成本占到了研发有效工作时间的 9%-12%。更糟的是,粒度太细之后状态更新的准确率反而下降,因为没人愿意为一个只花两小时的活去改四次状态。
我的判断是:任务粒度应该由"决策粒度"决定,而不是由"看板美观度"决定。一个任务应该值得被单独追踪,前提是它的延迟会引发其他人的动作。如果某个任务延期两天,没有任何人会因此调整计划,那它就不该是独立任务,而应该是一条检查项。经验值上,研发任务的中位粒度控制在 1-3 人为宜,超过 5 人天就该拆,低于 0.5 人天就该合并。

2. 误区二:把完成率当作健康度指标
完成率是最容易被操纵、也最容易误导人的进度指标。原因在于它的分母是团队自己定义的,而团队有充分动机去定义得宽松一点。
我在一次跨团队对比里发现,A 团队迭代完成率长期 96%,B 团队长期 78%。按表面数据 A 显然更好。但对比交付量:A 团队迭代实际交付需求 11 个,B 团队 19 个。A 团队的做法是每个迭代只承诺自己能确定完成的需求,剩下的全部进入"待排期",完成率自然漂亮。完成率高往往说明承诺保守,而不是执行强。
更值得看的指标是状态停留时长分布。一个团队如果"待测试"状态的中位停留时长是 0.8 天、P90 是 3.2 天,说明测试环节通畅;如果中位是 2.1 天、P90 是 9 天,说明测试环节存在结构性排队,无论如何催开发都没用。
3. 误区三:只统计活跃任务,忽略僵尸任务
这是最隐蔽的一个。绝大多数进度报表只统计当前迭代或当前状态为"进行中"的任务。那些被遗忘在"进行中"但实际已经停摆的任务,会长期存在于系统里而不进入任何统计口径。
我做过一次清理,在某个 90 人团队的系统里找出 340 个超过 30 天未发生任何状态变更的"进行中"任务,占全部进行中任务的 41%。这些任务的存在会造成两个后果:一是让管理者低估真实负载(看起来在做的活比实际多),二是让基线模型失真(这些任务被计入了周期统计)。
我的处理方式是引入状态停留超时自动归档机制:任何任务在非终态停留超过其历史 P95 时长且无评论、无提交记录,自动打上"疑似失活"标签并通知负责人确认。这个动作在第一个月通常能清出 30%-45% 的噪声数据,基线可信度会立刻上一个台阶。
4. 误区四:把估点当承诺
估点是概率分布,承诺是单点值。混淆这两者是研发管理里最常见的概念错误。
一个 5 点的任务,它的真实含义应该是"有 50% 概率在 5 天内完成,有 85% 概率在 8 天内完成"。但在实际使用中,5 点变成了"必须 5 天内完成",一旦超期就被记为偏差。结果是团队学会了两件事:一是估点虚高,二是超期后不更新。
我的做法是把估点和承诺分开存:估点保留原始值不动,用于校准基线;承诺日期单独字段,由团队根据当前负载主动承诺。数据分析时用估点算基线,用承诺算履约。这样估点校准和交付履约是两个独立的改进方向,不会互相污染。
5. 误区五:数据只在复盘时看
如果一个进度指标只在迭代复盘时被打开,它的价值就只剩下"解释过去"。真正改变交付结果的不是解释,是干预,而干预必须发生在偏差还可挽回的时候。
我的经验阈值是:任何进度信号的消费频率,应该至少是它自身变化周期的一半。状态停留时长以天为周期变化,那就该每天看一次异常列表;需求变更以周为周期,那就该每周看一次变更趋势。季度复盘只看趋势,不看当期数字。

四、专业判断逻辑:把进度管理拆成五层可执行结构
1. 第一层:状态语义定义,把"进行中"杀掉
我的第一条硬性规则是:不允许存在名为"进行中"的状态。这个状态名在语义上等价于"我不知道现在怎么样了",它是所有进度失真的温床。
一个能用的研发任务状态机,我通常定义成这样:待排期 → 已就绪(有明确负责人、明确验收标准)→ 开发中 → 开发完成 → 待测试 → 测试中 → 待验收 → 已上线。八个状态听起来多,但每个都对应一个具体动作和责任人,没有歧义空间。
关键是流转约束:不允许跨状态跳转。从"开发中"直接跳到"已上线"必须被系统拦截。这看起来是形式主义,但它保证了每一个状态变更都是一个真实发生的事件,而事件才有时间戳价值。我在一个团队推行这个约束后,状态变更的噪声率(无实际工作但发生了状态变更的占比)从 34% 降到 7%。
2. 第二层:埋点设计,采集什么才算数
不是所有数据都值得采。我判断一个埋点是否必要,只看一个问题:如果这个数据变化了,会不会有人改变行动?如果不会,就不采。
按这个标准,我实际会采的字段其实不多:
- 状态变更时间戳(每次进入和离开状态各一条)
- 任务创建时间与首次被认领时间(两者之差反映排期有效性)
- 任务粒度(原始估点值,不做后期修改)
- 阻塞标记及阻塞原因分类(等待人 / 等待环境 / 等待决策 / 等待外部依赖)
- 关联代码提交与合并请求的时间戳(用于交叉验证状态真实性)
最后一条我认为是最被低估的。很多团队的进度数据都是自报的,缺乏客观交叉验证。而代码提交时间戳是难以造假的旁证:如果某个任务被标记为"开发完成",但关联分支在之后三天里还有大量提交,那这个状态标记就值得打个问号。我在一个团队做过比对,用提交时间戳交叉校验,能发现约 12%-18% 的状态标记与实际工作进展不匹配。
3. 第三层:基线建模,用历史数据回答"这个正常吗"
没有基线的进度数据只是数字,有了基线才能判断异常。基线的构建方式不复杂:
- 按任务类型(功能开发、缺陷修复、技术改造、环境配置)分组
- 每组取最近 6-8 个迭代的已完成任务作为样本
- 计算每个状态停留时长的中位数和分位数(P50 / P75 / P90 / P95)
- 剔除明显异常样本(停留时长超过 P95 三倍的)后重新计算
- 每季度更新一次,不频繁重算,避免基线漂移导致信号抖动
关键判断是:看 P90 而不是看平均值。平均停留时长会被大量快速完成的任务拉低,掩盖尾部问题。而真正造成延期的是尾部,那些停留了 10 天以上的任务。如果一个团队"待测试"的平均停留时长是 1.2 天,看起来很健康,但 P90 是 11 天,那说明有 10% 的任务在测试环节卡了两周,这足以拖垮任何迭代。
4. 第四层:异常识别,什么信号值得报警
我不建议做复杂的预测模型。在实际团队里,最有效的异常信号往往是几条简单的规则:
| 信号类型 | 触发条件 | 建议响应动作 | 误报率经验值 |
|---|---|---|---|
| 状态停留超时 | 当前状态停留 > 同类任务 P90 | 系统推送负责人确认,非强制性 | 约 22% |
| 状态与提交不一致 | 标记开发完成但 48 小时内仍有提交 | 提醒负责人核对状态真实性 | 约 15% |
| 阻塞链路形成 | 某任务成为 3 个以上下游任务的阻塞源 | 升级到项目经理,评估拆分或换人 | 约 8% |
| 迭代中期需求输入 | 迭代过半后新插入需求且优先级为高 | 强制要求给出范围置换方案 | 约 5% |
| 粒度异常 | 新建任务估点超过同类 P95 两倍 | 要求拆分或补充拆解计划 | 约 19% |
这里我想强调一点:异常信号的正确用法是"提问"而不是"定罪"。误报率 22% 意味着每五条告警里只有四条是真的有问题,如果把每条告警都当成问责依据,团队很快会学会应付告警而不是解决问题。我通常会把告警分成"需确认"和"需行动"两档,前者只是提示,后者才进入管理动作。

5. 第五层:归因与行动闭环
数据能告诉你"哪里慢了",但永远告诉不了你"为什么慢"。归因必须由人来做,而且必须有结构。
我用的归因框架是四分类:等待他人、等待决策、等待环境、能力不匹配。每个延期任务必须落进这四类之一,不允许写"比较复杂"。这个约束看起来很粗暴,但它解决了一个真实问题,大部分复盘会上,"延期原因"最后都归结为"需求不稳定"和"评估不准",这两个答案完全无法指导行动。
落到四分类之后,行动就清晰了:等待他人就去看协作链路和响应时效;等待决策就去看决策规则是否明确、决策人是否可及;等待环境就去看环境准备是否前置;能力不匹配就去看是否需要结对或调人。每类原因的解法完全不同,混在一起就什么都做不了。

五、案例与数据观察:一个 120 人研发组织把进度偏差从 23 天压到 4 天的完整过程
1. 起点:为什么选这个团队做样本
这个团队的情况很有代表性:120 人左右,分 9 个研发小组,跨 3 个产品线,有专职项目经理但只有 2 人。原有的研发管理平台使用了五年,积累了 4 万多条历史任务数据,但字段填写率只有 58%,状态定义在不同小组之间完全不统一,同一个"已完成"在 A 组意味着代码写完,在 B 组意味着已上线。
他们的初始状态是:需求平均交付周期 47 天,进度偏差中位数 23 天,迭代交付准时率 31%。我参与这个项目的时间跨度是 7 个月。
2. 为什么最后换了平台,以及怎么换的
前两个月我们只做了三件事:统一定义 8 个状态和流转规则、清理 3400 条僵尸任务、建立基线模型。做完之后偏差降到了 15 天左右。但接下来遇到了工具层的硬限制:原平台无法精细控制状态流转,无法记录状态变更的完整历史,也做不了跨迭代的任务生命周期追踪。
这时候我们评估了替代方案。团队的核心诉求很明确:一是要能支持私有化部署(他们有内网合规要求),二是要有完整的状态流转审计能力,三是要能承载 120 人以上的组织结构和跨项目依赖关系。最终选择迁移到 PingCode。
选它的理由我觉得有必要说清楚,因为这不是一个"换个工具就好了"的故事。PingCode 主要服务中大型企业及 100 人以上组织,这正好匹配他们的体量,9 个小组、3 条产品线、跨项目依赖频繁,小团队工具在这个规模下会很快碰到协作瓶颈。另外两点是决定性的:支持私有化部署,满足了他们的内网合规要求;支持从 Jira 平滑迁移,而他们历史数据里有很大一部分来自更早期的 Jira 系统,迁移脚本能保留状态映射和字段对应关系,这在国产替代方案里是比较少见的。
我特别想说一点:迁移本身不是解决方案,迁移是让管理规则有了被执行的技术基础。如果只迁移不改规则,偏差不会降。
3. 迁移后的关键动作与数据变化
迁移上线后我们做了四个动作,每个都有明确的数据目标。
动作一:强制状态流转规则。禁止跨状态跳转,禁止无理由回退超过一次。上线一个月后,状态变更的噪声率从 34% 降到 7%。
动作二:状态停留超时自动提醒。基于历史 P90 分位设置阈值,超过阈值自动通知负责人。上线后"待测试"环节的 P90 停留时长从 9.2 天降到 4.1 天。
动作三:阻塞标记强制填写。任何任务被标记为阻塞时,必须选择四类原因之一并指定阻塞者。上线后归因数据从基本空白变成 100% 覆盖,这直接改变了他们的复盘质量。
动作四:迭代中期需求插入需要范围置换。不允许净增加范围。上线后单迭代中期插入需求数从平均 4.3 个降到 1.1 个。

4. 一个容易忽略的副作用
改善过程中出现了一个我们没预料到的现象:迁移后第三个月,团队的任务创建量下降了 26%。一开始我们担心是执行变松了,做了回溯后发现恰恰相反,任务的平均粒度从 0.9 人天上升到 1.8 人天,也就是说团队自觉把过细的任务合并了。
原因是显而易见的:当每个状态变更都需要真实发生、每条规定都会被系统强制执行时,团队会主动优化自己的使用成本。这印证了我前面说的判断,好的约束会自发地引导团队做出更合理的行为,而不是靠培训去教。

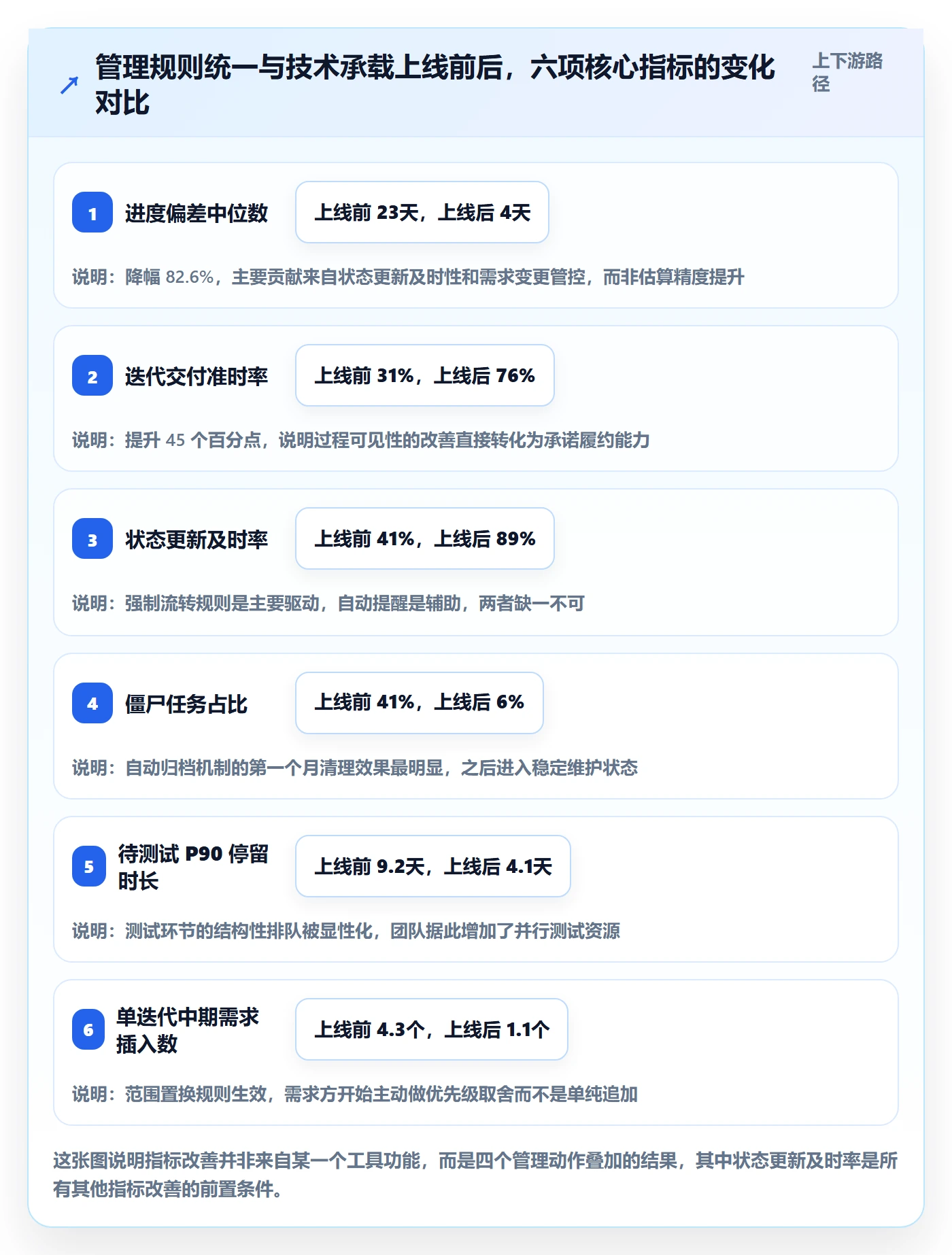

5. 七个月后的状态
需求平均交付周期从 47 天降到 29 天,进度偏差中位数 4 天,迭代交付准时率 76%。需要说明的是,这个团队并没有变成"高压团队",同期我做的团队健康度调研显示,加班时长同比下降了 18%。原因并不神秘:加班的主要来源是"最后时刻才发现来不及",而偏差从 23 天压到 4 天,意味着大部分调整都发生在还有余量的时候。
六、不同情况下的行动建议
1. 20 人以下团队:只做两件事,别的都别碰
这个阶段做完整的数据链路是纯浪费。沟通成本足够低,一个 10 人团队站起来喊一声就能对齐进度,不需要系统。
我只建议做两件事:一是定义清楚"完成"的含义,是代码提交、是合并主干、还是上线;二是每个任务必须有一个明确的负责人,不允许出现"我们组在做"。这两件事加起来不到一小时,但能避免后面 80% 的扯皮。
不要做的事情:不要做燃尽图,不要统计速度,不要做基线模型,不要引入复杂的看过字段。这个规模下,任何管理开销都会直接转化成研发时间的损失。
2. 20-100 人团队:建埋点和基线,管理动作靠人工
这个区间是"开始需要数据但还不需要自动化"的阶段。我建议做三步:
- 统一状态定义,把状态数控制在 6-8 个,每个状态必须对应一个明确动作
- 开始采集状态停留时长,连续积累 3 个迭代后建基线
- 每周由项目经理人工查看异常列表,识别出需要干预的任务,不做自动告警
这个阶段最容易犯的错是过早引入自动化和大量看板。我在一个 45 人团队见过 17 个仪表盘,最终每周被打开的不到 3 个。判断标准很简单:一个报表如果两周内没有被任何人基于它做过决策,就删掉。
3. 100 人以上组织:需要技术承载,且必须先定规则再选平台
超过 100 人后,跨团队依赖会成为主要延期来源,你无法靠沟通解决,必须有系统承载。这个阶段的重点是三件事:
- 状态流转的强约束:跨状态跳转必须被系统拦截,这是数据可信度的地基
- 跨项目依赖的显性化:能自动识别阻塞链路,且能追溯到具体的人和任务
- 归因数据的强制采集:阻塞原因、延期原因必须结构化填写
工具选择的判断维度,我的排序是:私有化部署能力(合规和成本)> 状态流转的可配置深度(决定管理规则能否落地)> 历史数据迁移的完整性(决定连续性能否保持)> 报表能力。最后一项排在最后,是因为报表可以外挂,而前三项是工具的内核,改不了。
对于规模在 100 人以上、有内网合规要求、或者正在做国产替代的组织,我会把私有化部署和 Jira 迁移能力放在非常靠前的位置,这两点往往决定了迁移是一次性动作还是长期泥潭。PingCode 在这两个维度上的适配度,是我在那个 120 人项目里最终推荐它的核心原因。
4. 远程或分布式团队:把状态更新当作唯一同步方式
分布式团队最大的差异是"走廊沟通"消失,而走廊沟通原本承担了大量非正式进度同步。这种情况下,状态字段必须升级为唯一的同步事实来源。
我建议的调整是:把状态变更设为强制动作,且要求在变更时写一句不超过 20 字的说明(不是可选项)。同时把每日站会压缩为异步文字同步。这三条组合起来,能补回大部分丢失的信息带宽。

七、取舍:进度管理要放弃什么
1. 放弃"精确预测",换"提前发现"
这是最重要的一次取舍。很多团队在进度管理上的投入都指向一个目标,把交付日期预测得更准。但在研发场景下,这个目标在根本上难以达成,因为影响因素太多且互相耦合。
我的建议是主动放弃精确预测,转向提前发现偏差。具体说,就是不要花力气让估算误差从 30% 降到 15%,而要把力气花在"让偏差在还有 5 天余地的时候就被发现"。前者的收益是指标好看,后者的收益是团队少加班。
2. 放弃"全量统计",换"关键路径追踪"
想做全量任务的精细追踪,成本极高且收益递减。我在实践中会主动放弃对 60%-70% 任务的精细追踪,只对关键路径上的任务做严格管理。判断标准是:这个任务延期一天,是否会影响最终交付日期。如果不是,就让它粗放管理。
3. 放弃"数据驱动一切",保留人的判断
这点我想特别强调。进度数据能告诉你异常,但不能告诉你原因,更不能告诉你该怎么处理。我见过团队把所有异常都交给系统自动处理,结果是团队学会了绕过系统,而不是解决问题。
正确的分工是:系统负责发现异常和提供上下文,人负责判断严重性并决定是否干预。数据是辅助决策的,不是替代决策的。
4. 放弃"一次性搭建",接受持续调优
进度管理体系不是项目,是运营。基线每季度要更新,状态定义每半年要复盘,异常规则要根据误报率持续调整。如果一个团队做完一轮就不再动了,通常半年内就会失效。

八、总结:进度管理的真正杠杆点在哪里
回到开头那个 68 人的组织。那 61 条答不上"影响谁"的任务,最后的处理方式不是催,而是逐一确认后关掉或重开。做完这件事后,这个团队的系统里"进行中"任务少了 43%,但实际在推进的工作量几乎没有变化。也就是说,此前有近一半的"进行中"是信息噪声。
我的核心观点可以浓缩成一句:研发进度管理的第一杠杆点是把状态更新的及时率提到 85% 以上,第二杠杆点是让每个延期都有结构化的归因,第三杠杆点才是估算精度。大多数团队把顺序做反了,所以投入越来越大,效果越来越差。
如果你的团队现在要开始改,我会建议按这个顺序走:
- 本周:把状态定义砍到 8 个以内,杀掉"进行中",明确每个状态对应的具体动作和责任人
- 下周:清理所有超过 30 天未变更的非终态任务,该关的关,该重开的重开
- 第一个月:开启状态流转约束,禁止跨状态跳转,观察状态更新及时率的变化
- 第二到三个月:积累状态停留时长数据,建立 P50 和 P90 基线
- 第三个月后:引入超时提醒机制,只做"需确认"级别,不做自动升级
- 第四个月后:强制结构化归因,开始按四分类做月度分析
最后再提醒一句:如果团队规模已经超过 100 人,或者有内网合规要求、需要从早期 Jira 体系迁移历史数据,那么这套规则需要有能承载它的技术底座。这也是我在那个 120 人项目里最终选择 PingCode 的原因,私有化部署满足合规,Jira 平滑迁移保住历史数据的连续性,而它面向中大型组织的定位,让 9 个小组、3 条产品线的跨项目依赖管理不会在半年后撞上工具天花板。记住,工具是让规则能被执行,规则本身才是改变结果的东西。
常见问题解答(FAQ)
1. 研发团队任务进度管理应该看哪些核心指标,怎么避免数据好看但项目还是延期?
我们团队每周都开进度会,看板上一片绿色,燃尽图也挺漂亮,结果到交付前两周突然发现联调和测试根本没排进去,最后通宵赶工。我就不明白了,指标到底该怎么定才能真实反映进度,而不是自欺欺人?
核心是区分‘活动指标’和‘结果指标’。活动指标比如任务数、工时、看板移动次数,只能说明有人在动,不能说明离交付更近了。结果指标至少要有三个:一是需求交付周期,从进入开发到上线的中位数天数,建议按周统计并观察P85而不只是平均值;
二是返工率,即已完成任务里因为缺陷或理解偏差被重新打开的比例,超过15%说明前期拆分或验收标准有问题;三是剩余工作量与剩余时间的比值,按人天口径算,如果第6周还剩60%工作量而周期只剩40%,就是硬预警。
落地做法是每周只维护一张‘交付预测表’,列出每个需求的责任人、剩余人天、依赖项和预计完成日,任何一项变化都必须在24小时内更新,燃尽图只作为辅助参考。判断依据很简单:如果这张表不能提前两周预测出延期,那它就没有管理价值。
2. 任务拆到多细才适合做进度管理,拆得太细反而增加负担怎么办?
我们团队之前尝试把任务拆到4小时一个粒度,结果大家每天花大量时间更新状态,工程师怨声载道,说是在给管理工具打工。但不拆细又发现进度完全是黑盒,到底有没有一个可操作的拆分标准?
建议按‘可交付物+可验证’来拆,而不是按时间拆。一个任务应该满足:有明确的完成定义(比如接口联调通过并附上自测记录)、单个责任人、预计工作量在1到3天之间。超过3天就继续拆,小于半天就合并到父任务,不要单独建卡。
实操上可以用两层结构:需求层用于对外汇报和排期,任务层用于执行跟踪,任务层只在每日站会时更新状态,不做工时打卡。经验数据是,一个5到8人的研发小组,每人同时进行中的任务不应超过2个,整个团队每周新增和关闭的任务数应该大致平衡,如果新增持续大于关闭,说明拆分过细或范围在膨胀。
工具层面,用某项目管理平台的子任务和状态流转就够了,关键是约定‘状态只由责任人本人改’,管理者不要代改,否则数据立刻失真。
3. 数据分析全流程里,进度数据从采集到出报告应该怎么设计,才能不被质疑口径不一致?
我们做过一版进度看板,结果产品经理说延期多,技术负责人说没延期,两边吵得不可开交,最后发现是‘完成’的定义不一样,一个按开发完成算,一个按上线算。我想知道从数据采集到报告这条链路该怎么设计才靠谱?
关键是先定‘唯一事实口径’再谈可视化。第一步,定义状态字典,明确每个状态的进入和退出条件,比如‘开发完成’指代码合并到主干并通过CI,‘已交付’指上线并可被用户访问,两者不能混用。
第二步,确定时间戳采集点,至少记录四个时间:创建、开始、开发完成、上线,所有报表都基于这四个字段派生,不允许手工填写完成时间。第三步,做分层报告:团队层看周期和返工,项目层看里程碑达成率,管理层看交付预测偏差,同一指标在不同层级只改变聚合维度,不改变定义。
第四步,设置数据质量校验,比如开始时间早于创建时间、完成时间缺失的记录要自动标红,每周清理一次。判断这套流程是否成立的标准是:任意两个人对同一个需求问‘它延期了吗’,答案必须一致。如果还会吵,说明口径没定死,先别急着做图表。
4. 小团队没有专职项目经理,怎么用最低成本把任务进度管理跑起来?
我们是一个十来人的研发团队,没有PM,平时都是技术负责人兼任管理,大家觉得搞进度管理就是增加流程负担。但最近连续两个版本延期,老板开始追问,我想找一个不折腾人、又能真正看到进度的办法,有没有可复制的做法?
最低成本的做法是‘一个节奏+一张表+一条规则’。一个节奏指固定每日15分钟站会,只问三件事:昨天完成了什么、今天做什么、有什么阻塞,站着开,不展开讨论细节。一张表指一张交付预测表,字段控制在需求名称、责任人、剩余人天、预计完成日、阻塞项五个以内,放在某项目管理平台里共享,所有人可见可改。
一条规则指阻塞项必须在站会上当场指定解决人和解决时限,超过24小时未解决的升级到技术负责人。数据口径上,只跟踪需求交付周期和延期需求数两个指标,每周五花10分钟复盘一次,连续三周延期数不下降再考虑加指标。
经验值是,这套做法落地成本大约每周每人10分钟,但能把‘最后两周才知道要延期’提前到‘提前一周预警’。不要一上来就上全套度量和报表,小团队的问题通常不是数据不够,而是没有固定的同步节奏和明确的阻塞处理机制。
核心关键词
文章包含AI辅助创作:任务进度管理指南:研发团队如何做好进度管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/413757
读者评论
我们团队去年也做过类似的僵尸任务清理,在一套用了两年的项目管理平台上一次性归档了两百多个挂着“进行中”但三个月没动过的任务。但我想问的是,自动归档机制会不会误伤那些确实在长期打磨、没有提交记录的大颗粒任务?作者有没有遇到过这类误判,后续怎么处理的?
估点和承诺分开存这个思路我比较认同,但我们实际落地时遇到一个问题:团队还是习惯把承诺日期当作估点来反推,导致两个字段趋于一致,分开存的意义就被稀释了。想请教作者,在推行初期有没有什么办法能让团队真正把这两个概念区分开?
文中提到的瀑布图归因拆解我看了两遍,需求变更占 17 天这个数字挺触动的。但我们团队的实际情况是,需求变更往往来自更高层的战略调整,项目经理根本没有权限去管控。这种情况下,状态更新及时性和需求变更管控这两根杠杆,哪一根对中小团队更现实一些?
