我复盘过自己经手和旁听的 40 多个项目周会记录,发现一个很反直觉的规律:在周会上被 PMO 宣布"整体进度正常"的项目,最终延期的比例高达 61%;而被标记为"黄色预警"的项目,最终延期比例反而只有 34%。这不是因为预警能"改命",而是因为预警触发了一次真实的资源决策,而"正常"两个字,往往意味着偏差还没被看见,决策窗口还没打开。
这篇文章想回答的是:PMO 到底该怎么管进度偏差?不是教你做一张更漂亮的甘特图,也不是教你写更厚的周报,而是拆解一套从度量口径 → 阈值分级 → 归因判断 → 恢复决策 → 组合层调度的完整链条。文中会给出我自己在 120 人研发组织里跑过一遍的改造过程、踩过的坑、以及可直接抄的分级阈值表。
一、核心结论:进度偏差管理是决策工程,不是报表工程
1. 偏差管理的目标从来不是"零偏差"
很多 PMO 新人会把目标设成"让所有项目按基线交付"。这个目标在软件研发场景里几乎不可能达成,因为软件项目的计划本身就是一份带假设的预测,而假设会变。把零偏差当目标,直接后果是团队开始在数据上做手脚,把完成度写高、把未完成的工作项往后挪一个迭代。
我真正认可的目标是:让偏差在还有决策空间的时候,变成一个可以被选择、被定价、被授权的选项。注意三个词,及时、可决策、有授权。少了任何一个,偏差管理都会退化成"填表运动"。
2. 判断一套偏差管理体系好不好,只看三个数
第一,偏差识别提前量:从偏差实际发生,到它出现在管理层视野里,中间隔了多少天。这个数字越小越好。第二,恢复措施落地率:识别出来的偏差里,有多少真正被执行了恢复动作,而不是记录完就结束。第三,代价后置率:延期成本里,有多少是在收尾阶段才爆发出来的。代价后置率越高,说明你的管理是"事后追认"而非"事前干预"。
这三个数字,比"偏差率"本身有用得多。偏差率只能说明团队准不准,识别提前量才说明 PMO 有没有用。
3. 一个反常识判断:偏差报告做得越"精确"的组织,往往延期越少
不是因为报告本身有魔力,而是因为要写出精确的偏差,你必须先有可验证的完成定义。当你被迫回答"这个任务到底算不算完成",你会发现问题不在于算得不准,而在于从来没人定义过"完成"。偏差度量其实是一把撬棍,撬开的是需求、验收标准和责任边界。

二、背景与真实场景:偏差为什么总在收尾才被看见
1. 一个典型的 PMO 周会场景
周一早上 9 点,PMO 组织 6 个交付团队开周会。每个项目经理用 3 分钟念一遍:"本周计划完成 15 个需求,实际完成 13 个,整体进度正常,风险可控。"PMO 记录进 Excel,然后追问一句:"那两个没完成的下周能补上吗?"回答是"能"。
这个对话看起来没问题,但它缺失了三个关键信息:未完成的两个需求在不在关键路径上?这个"能补上"是基于什么判断?本周消耗掉的缓冲,还剩多少?没有这三条,周会就只是信息广播,不是管理动作。
2. 偏差不是突然发生的,是复利积累的
我带过一个 10 周交付周期的项目,每周看起来都只慢了 0.2 周,也就是一天多。到了第 6 周,计划里还剩 4 周工作量,实际还剩 6 周工作量,进度差从 1.2 周变成了 2 周。到了第 8 周,进度差变成 3.5 周,因为前期欠下的部分和新工作产生了资源争夺,效率进一步下降。
每周 3% 的偏差,会在剩余工期缩短后变成每周 8% 到 10% 的实际损失。这就是为什么"低偏差"和"低风险"完全是两回事,单周偏差的绝对值骗人,偏差消耗速度才是真信号。

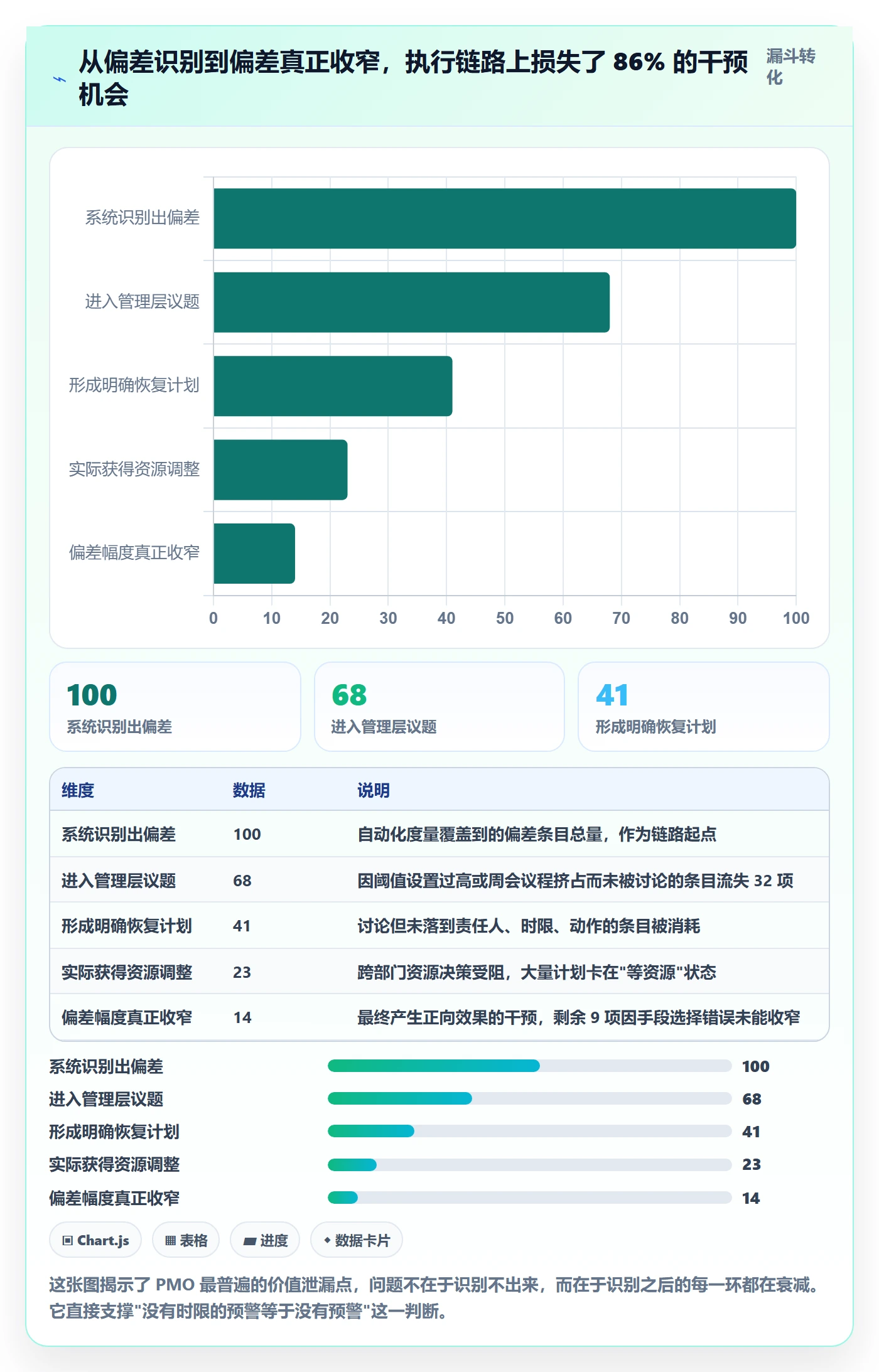

3. 为什么"看得见"这件事这么难
第一层难在数据分散。需求在一个工具里,代码提交在一个平台,测试用例在一张表里,工时在另一个系统里。PMO 要手工拼一遍,一周能拼一次已经是极限,而这已经错过了 5 天。
第二层难在口径不统一。A 团队的"完成"是代码提交,B 团队的"完成"是自测通过,C 团队的"完成"是上线。三个团队的进度百分比放在一起看,等于把公斤和磅加在一起。
第三层难在激励错位。如果组织的考核只看"是否按计划交付",那么每个理性项目经理的最优策略都是,先报正常,最后一次性爆雷,把延期变成既成事实。因为在收尾阶段宣布延期,比在中期宣布延期,被追责的概率低得多。

三、拆解七个常见误区
1. 把"进度上报"当成"进度管理"
周报、日报、燃尽图,这些都是信息的搬运。管理的动作是判断和决策:这个偏差要不要干预、谁来干预、动用多少资源。如果一个 PMO 一周 80% 的时间在做汇总和美化,那它本质上是统计岗,不是管理岗。
2. 用完成百分比糊弄自己和老板
"这个需求完成了 90%。"这句话在软件研发里几乎没有信息量。剩下的 10% 可能是最难的部分,联调、性能、兼容性。这就是著名的 90% 完成度陷阱。正确做法是把工作项颗粒度压到 1 到 3 天,用"完成/未完成"的二元状态代替百分比。颗粒度不够细的时候,进度必然是靠感觉编出来的。
3. 把偏差归因于"团队不努力"
这是最省事也最有害的归因。一旦归到态度问题,对策就只剩"加班"和"施压",然后团队开始隐藏问题,PMO 的数据质量进一步下降,形成闭环恶化。我见过最典型的案例是:某团队连续三个迭代延期,管理层认为是执行力问题,换了负责人之后延期照旧。半年后才发现真实原因是测试环境排队,每个版本平均等 2.5 天。这属于流程约束,不是人的问题。
4. 只盯单个项目,不看资源池
项目 A 提前 3 天,项目 B 延期 5 天,PMO 认为整体可控。但如果 B 延期的原因是 A 抽调了它的核心开发,这就是组合层的失败,单项数据是看不见的。进度偏差管理到一定阶段,必须从项目视角切换到资源池视角,否则会持续陷入"局部最优、全局最差"。
5. 一有偏差就加人
布鲁克斯定律讲了几十年,但依然有人在用。加人的真实代价是:沟通链路从 n(n-1)/2 增长、新人上手占用老成员时间、交接产生信息损耗。我的经验是,项目完成度低于 40% 时加人还有价值,超过 70% 时加人通常净负收益。
6. 只考核偏差,不考核变更
如果考核只看"是否延期",团队的最优策略是拒绝一切变更,包括那些真正重要的市场机会。结果是进度好看了,产品废掉了。正确的做法是双指标:既看基线偏差,也看变更吞吐量。允许变更多,但每一次变更都要有明确的代价评估和基线调整动作。
7. 把"计划外工作插入"当成不可抗力
线上事故、紧急客户需求、合规检查,这些确实会打断计划。但关键在于:如果这类事件每个迭代都发生,它就不再是意外,而是应该被纳入产能规划的一种常态。我建议的做法是在迭代产能里预留 15% 到 20% 的"计划外缓冲",把它当成本,而不是当异常。
四、专业判断逻辑:偏差分级、归因与决策
1. 三个度量口径,不要只用"完成百分比"
业界常用的 SPI(进度绩效指数,SPI = 挣值 EV / 计划价值 PV)在制造业很好用,但在软件研发里有个硬伤:EV 需要把工作量货币化或标准化,而大多数团队的工作项点数缺乏跨项目可比性。我实践下来,更稳的是三个朴素口径。
- 里程偏差天数:里程碑实际达成日晚于计划达成日的天数。直观,适合对管理层沟通。
- 关键路径浮动:关键路径上剩余任务的总浮动时间为正还是为负。为负意味着,即使后面完全按计划执行,也一定会延期。
- 缓冲消耗率:已消耗的缓冲天数 ÷ 里程碑总缓冲天数。这是我最推荐的核心指标,因为它天然包含了"剩余工期够不够"这个判断。
这三个口径的组合价值在于:里程偏差告诉你"已经发生什么",关键路径浮动告诉你"未来会发生什么",缓冲消耗率告诉你"还剩多少容错空间"。
2. 分级阈值:什么级别的偏差,触发什么级别的动作
阈值不能一刀切,但必须存在。我给绝大多数中大型组织的建议是三级:绿、黄、红,并且每一级都绑定明确的责任人和时限。没有时限的预警等于没有预警,这是我在实际推行中最深刻的体会,PMO 发出 10 条预警,如果没人规定几天内必须回应,最后就会全部石沉大海。
| 级别 | 量化口径 | 责任人 | 必须触发的动作 | 时限 |
|---|---|---|---|---|
| 绿 | 里程碑偏差 ≤ 2 天 且 缓冲消耗率 < 30% | 项目经理 | 在项目群内记录原因,不上报,不升级 | 当周 |
| 黄 | 里程碑偏差 3 至 7 天 或 缓冲消耗率 30% 至 60% | 项目集经理 + PMO | 提交恢复计划,明确"砍范围 / 调资源 / 借缓冲"三选一 | 3 个工作日 |
| 红 | 里程碑偏差 > 7 天 或 缓冲消耗率 > 60% 或 关键路径浮动为负 | 项目委员会 | 正式决策:变更基线、追加资源或公开延期 | 5 个工作日 |
分级的关键设计原则是低级别不打扰高层,高级别必须打扰高层。很多组织的问题恰好相反:绿色事件也往上报,导致管理层疲劳;红色事件却由项目经理自己扛,等到扛不住再爆。
缓冲消耗率 = 已消耗缓冲天数 / 里程碑总缓冲天数 × 100%
剩余吸收能力 = 剩余缓冲天数 / 剩余计划工期(单位:天)
分级判定伪代码:
if 关键路径浮动 = 60% or 里程碑偏差 > 7:
level = "红"
elif 缓冲消耗率 >= 30% or 里程碑偏差 >= 3:
level = "黄"
else:
level = "绿"
注意:缓冲消耗率需与"历史最大单周偏差"对比,
若剩余缓冲 < 历史最大单周偏差,直接提升一级。

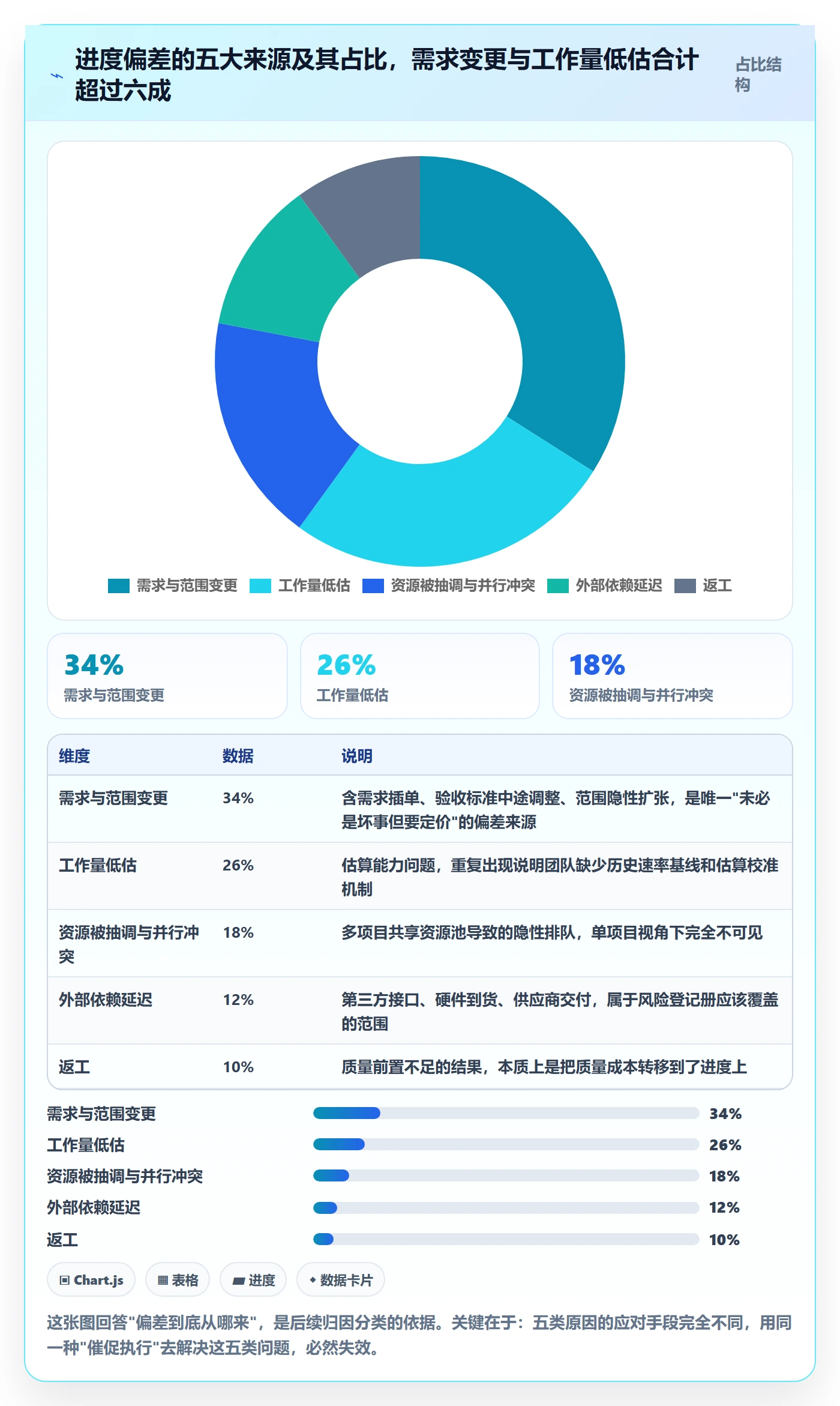

3. 归因:先分"计划错了"还是"执行慢了"
这是我认为最重要的一个判断动作。偏差出现时,绝大多数人的第一反应是"执行慢了",但真实情况里,相当一部分偏差是计划本身错了,估算时没有参考历史速率、没有考虑环境排队、没有考虑人员休假。
区分方法很简单:看同类任务的历史数据。如果团队过去 6 个迭代的同类需求平均耗时是 5 天,而本次计划了 3 天,那这就是估算偏差,不是执行偏差。估算偏差的对策是校准估算模型和建立速率基线,追责执行是南辕北辙。
确认是执行偏差之后,再分可控与不可控。可控的(协作效率、环境阻塞、返工)走流程改进;不可控的(外部依赖、政策变化)走风险登记和缓冲消耗。归因错误是所有进度管理失败里成本最高的一种,因为它会导致你持续用错误的解法去解正确的问题。

4. 决策:四种恢复手段的成本排序
偏差确认、归因完成之后,真正的管理动作才出现。恢复手段本质上只有四种,它们的效果和副作用完全不同。
- 砍范围:把非关键需求移出当前里程碑。见效最快,副作用是需要产品侧决策,且有商业成本。
- 调资源:从缓冲区或其他项目抽调人手。见效中等,副作用是把偏差转移到了别的项目。
- 压缩非关键路径:把可以并行的任务提前,优化依赖顺序。见效慢,但副作用最小,是最被低估的手段。
- 正式延期:承认无法按时交付,重新设定基线。零挽回,但成本可预期、可控,远好于悄悄拖延。
我通常建议的决策顺序是:先看能不能压非关键路径(免费),再看能不能砍范围(可控),再看调资源(有转移成本),最后才讨论延期。而现实中很多团队直接跳到第四步,因为前两步都需要跨部门决策,而延期只需要项目经理自己背锅。

五、一个 120 人研发组织的改造实录
1. 起点:三个数字暴露了全部问题
我参与改造的这家公司做企业级软件,研发 120 人,分 6 个交付团队,PMO 3 个人,平均每季度并行 18 个项目。改造前的三个关键数字是:偏差平均发现时点在第 7 周(10 周标准周期),平均延期幅度 22%,PMO 每人每月花 14 小时在手工汇总上。
更麻烦的是数据可信度。我们在一次抽样复核中发现,周报中标记"完成"的工作项里,有 31% 实际上还没通过测试。这意味着管理层看到的进度,和真实进度之间存在一个系统性的乐观偏差。
2. 五个关键动作,顺序不能反
动作一:先统一完成定义,再谈度量。我们花了整整两周,只做一件事,为每类工作项定义"完成的证据"。需求完成 = 通过验收演示 + 通过测试 + 文档更新。缺陷修复完成 = 回归通过 + 关联用例更新。没有证据,就不能标记完成。这一步是整个改造的地基。
动作二:把计划压到三层。里程碑层(季度级,不允许滚动)、迭代层(双周级,允许小幅滚动)、工作项层(1 至 3 天,必须每日更新状态)。三层之外不允许再建计划,避免出现"看完三个版本也不知道谁在干什么"。
动作三:让偏差自动算出来,而不是手工填。我们把工作项的实际完成时间和计划完成时间做差,自动汇总到迭代,再汇总到里程碑,同时扣减缓冲池。这一步把 PMO 从"数据搬运工"变成了"偏差分析师"。
动作四:把周会从汇报会改成决策会。新规则是:绿色项不发言,只讨论黄红项,且每一条黄红项必须当场产出"动作 + 责任人 + 截止日"。会议时长从 90 分钟降到 45 分钟,但决策密度提高了几倍。
动作五:把偏差和资源池打通。这是最容易被忽略但收益最大的一步。当项目 A 的红色预警触发后,系统能立刻显示项目 B、C 中哪个人力可以被抽调,以及抽调后对 B、C 的缓冲影响是多少。这一步把单项目偏差管理升级成了组合层调度。
3. 我们用的是 PingCode,选它的三个真实理由
在工具选型上我们评估了四家,最终选择 PingCode,理由有三个,都跟业务约束有关而不是跟功能清单有关。
第一,我们需要的不是单项目管理,而是多项目组合视图。6 个团队、18 个并行项目,如果工具只能看单项目看板,PMO 仍然要手工汇总。PingCode 面向中大型企业、100 人以上组织的定位,正好匹配我们的规模,它的项目集和组合层视图可以直接看到跨项目的资源占用和缓冲消耗,这是我们最刚性的需求。
第二,私有化部署是硬性要求。我们服务的是企业客户,部分项目涉及客户的内部流程数据,不能出内网。PingCode 支持私有化部署,这一点直接刷掉了两家 SaaS 方案。部署方式影响了数据合规边界,这不是技术偏好,而是业务前提。
第三,迁移成本必须可控。我们原来的工具是 Jira,积累了 4 年的历史数据、自定义字段和工作流。PingCode 支持从 Jira 平滑迁移,实际执行下来,工作项、状态、字段映射可以在几天内迁完,历史数据以只读方式保留,团队几乎没有经历"换工具不适应"的阵痛期。对一家正在做国产替代的中大型企业来说,这一点把迁移风险从"项目级"降到了"任务级"。
需要说明的是,工具解决的是"看得见"和"算得准",解决不了"愿不愿意报"和"敢不敢决策"。我们改造中最难的部分依然是第二周的完成定义讨论,而不是任何一次工具配置。

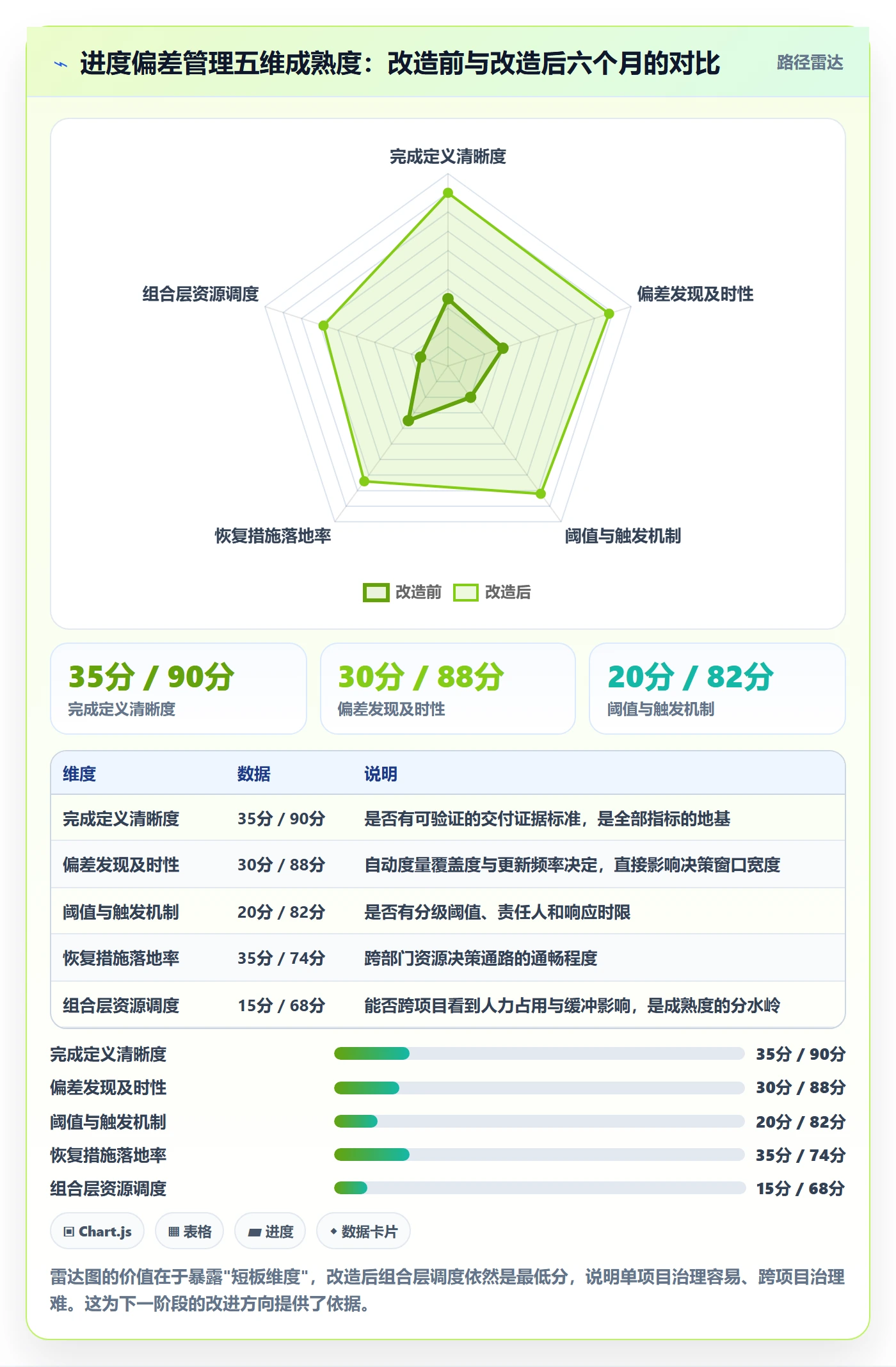

4. 改造六个月后的数据
下面这组是脱敏归一化后的对比数据,涵盖了度量、行为和结果三类指标。我特意把"行为指标"也列出来,因为只报结果数据容易让人误以为是工具带来的,实际上是行为改变带来的。
| 指标类别 | 具体指标 | 改造前 | 改造后(6 个月) |
|---|---|---|---|
| 度量类 | 偏差平均发现时点 | 第 7 周 | 第 2.5 周 |
| 度量类 | 进度数据准确率(抽检复核) | 69% | 96% |
| 度量类 | PMO 人均月度汇总耗时 | 14 小时 | 3 小时 |
| 行为类 | 黄红项周会决策产出率 | 22% | 81% |
| 行为类 | 恢复计划按期落实率 | 35% | 74% |
| 结果类 | 项目平均延期幅度 | 22% | 7% |
| 结果类 | 返工工作量占比 | 18% | 9% |
| 结果类 | 季度变更吞吐量(件) | 41 | 58 |
最后一行值得单独说:变更吞吐量反而上升了 41%。这打破了"管好进度就要拒绝变更"的错觉。真实的因果关系是:当偏差能被及时发现、快速定价,组织才敢接受更多变更,因为变更的代价变得可计算了。


六、不同成熟度下的行动建议

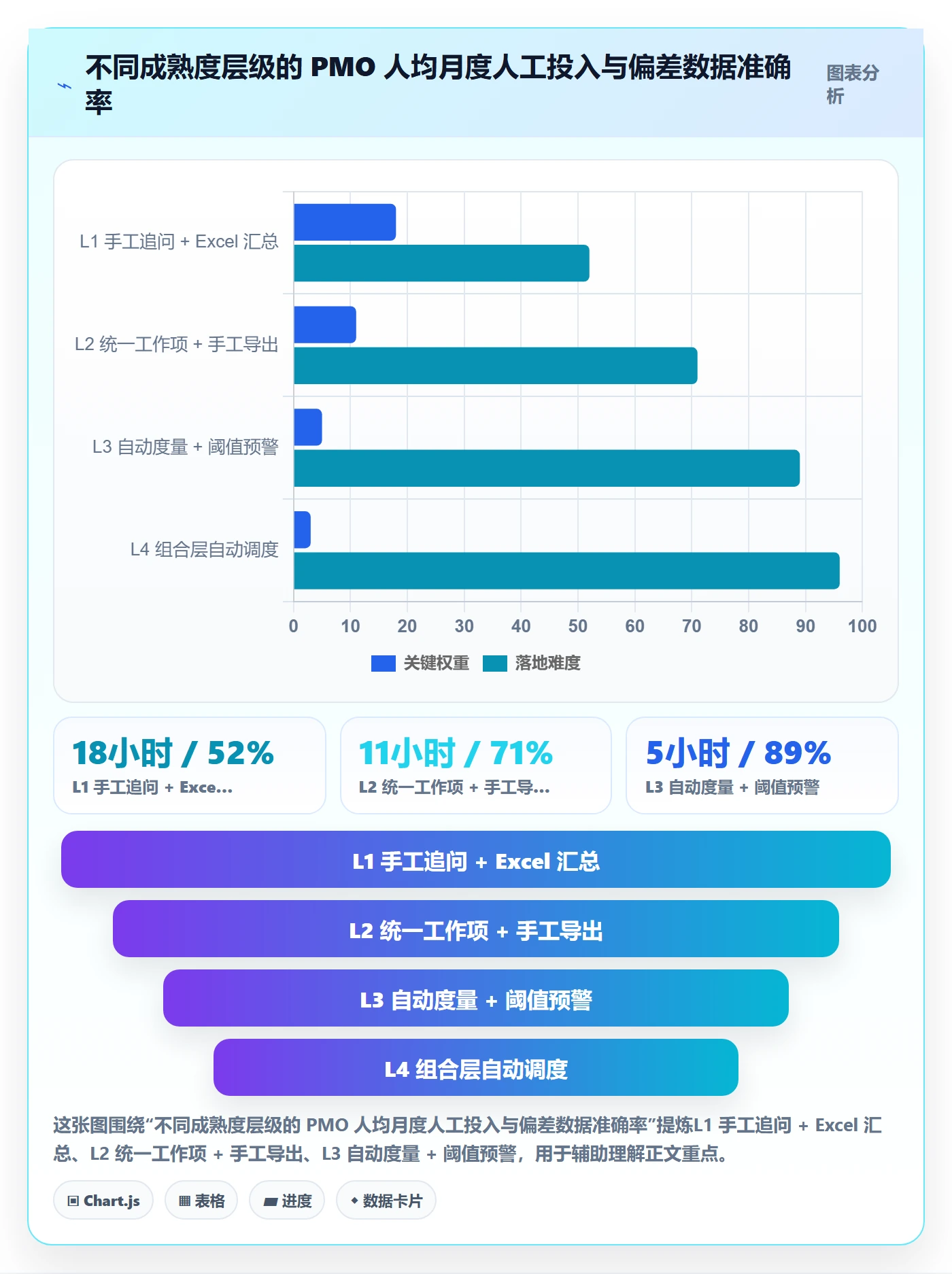

1. L1 级:没有任何结构化数据
典型特征是项目计划在个人电脑里,进度靠口头同步,PMO 靠追问获取信息。这个阶段最忌讳的是直接上工具、上流程,那只会得到一堆没人维护的空数据。
这一级只需要做两件事:一是统一完成定义,哪怕只在两个团队试点;二是建立一份统一的工作项清单,把任务、责任人、计划完成时间三个字段固定下来。把这两件事做扎实,通常需要 3 到 4 周,效果比任何工具采购都明显。
2. L2 级:有数据,但没有机制
典型特征是有工具、有看板,但偏差数据只是被记录,从来不会触发任何动作。PMO 每周出一份偏差报告,然后就没有然后了。
这一级的核心任务是建立阈值和触发机制。把上面那张三级阈值表落地,明确每一级的责任人、必须动作和响应时限。同时把周会议程改成"只讨论黄红项",绿色项默认不发言。这一步的心理阻力往往来自项目经理,因为它把隐性压力变成了显性记录。
3. L3 级:有机制,但决策不通
典型特征是偏差能被识别、能被分级,但恢复措施总是卡在"等资源"或者"等产品决策"上。我看到过多次这样的场景:恢复计划写得非常漂亮,但没有一条被执行。
这一级的关键动作是把偏差变成资源决策的输入。具体来说,要在月度或双周的资源会上,用偏差数据作为资源再分配的排序依据,缓冲消耗率最接近红色的项目,优先获得资源;绿色项目被抽调人力。让资源分配从"谁嗓门大"变成"谁的数据说话"。
4. L4 级:从项目偏差走向组合偏差
到了这一级,单个项目的偏差管理已经比较稳定,真正的风险转移到了组合层:项目之间的资源争抢、战略项目与维护性项目的产能挤压、技术债偿还被无限延期。
我建议这一级的 PMO 关注三个组合层指标:组合缓冲总量与消耗趋势、关键技能的资源饱和度、战略项目资源的实际占用率。前两个指标直接决定了下一个季度的延期风险,第三个指标则回答一个残酷问题,你嘴上说的战略重点,和实际投入的人力是不是一回事。

七、不同情况下的取舍
1. 度量精度与度量成本的取舍
度量是有成本的。如果要求每个开发人员每天填写工时,你得到的是更细的数据,但同时也得到了填写时间、数据造假和团队抵触。我的经验判断是:工作项状态的价值远高于工时数据,因为状态是客观的(完成/未完成),工时是主观的(今天算 6 小时还是 8 小时)。
所以我倾向于:工作项颗粒度压到 1 至 3 天,状态每日更新,工时只作为可选字段,不做强制要求。用牺牲一点精度换来的,是数据的可持续性和团队的真实配合。
2. 偏差灵敏度与心理安全的取舍
阈值设得越敏感,偏差被发现得越早,但团队被"点名"的频率也越高。我见过一个极端案例:某团队把黄色阈值设成偏差 1 天,结果每周会有一半以上的项目被标黄,项目经理开始互相隐瞒,数据质量反而变差。
取舍原则是:绿色区要足够宽,黄色区要有明确动作,红色区要有人兜底。同时,组织必须在文化上明确一件事,上报黄色预警不等于失职,隐瞒到红色才等于失职。如果做不到这一点,再精细的阈值都只会在数据上被规避。
3. 加人、砍范围、延期之间的取舍
这是每个 PMO 都会反复面对的三角。我的判断框架是看两个变量:当前完成度和偏差是否在关键路径上。
完成度低于 40% 且偏差在非关键路径上,优先考虑压缩依赖关系和并行优化,成本最低。完成度在 40% 到 70% 之间,优先考虑砍范围,把可延后的需求移出里程碑。完成度超过 70%,几乎不要考虑加人,因为新人的学习成本会吃掉剩余工期的全部收益,此时砍范围和正式延期是唯一理性的选项。

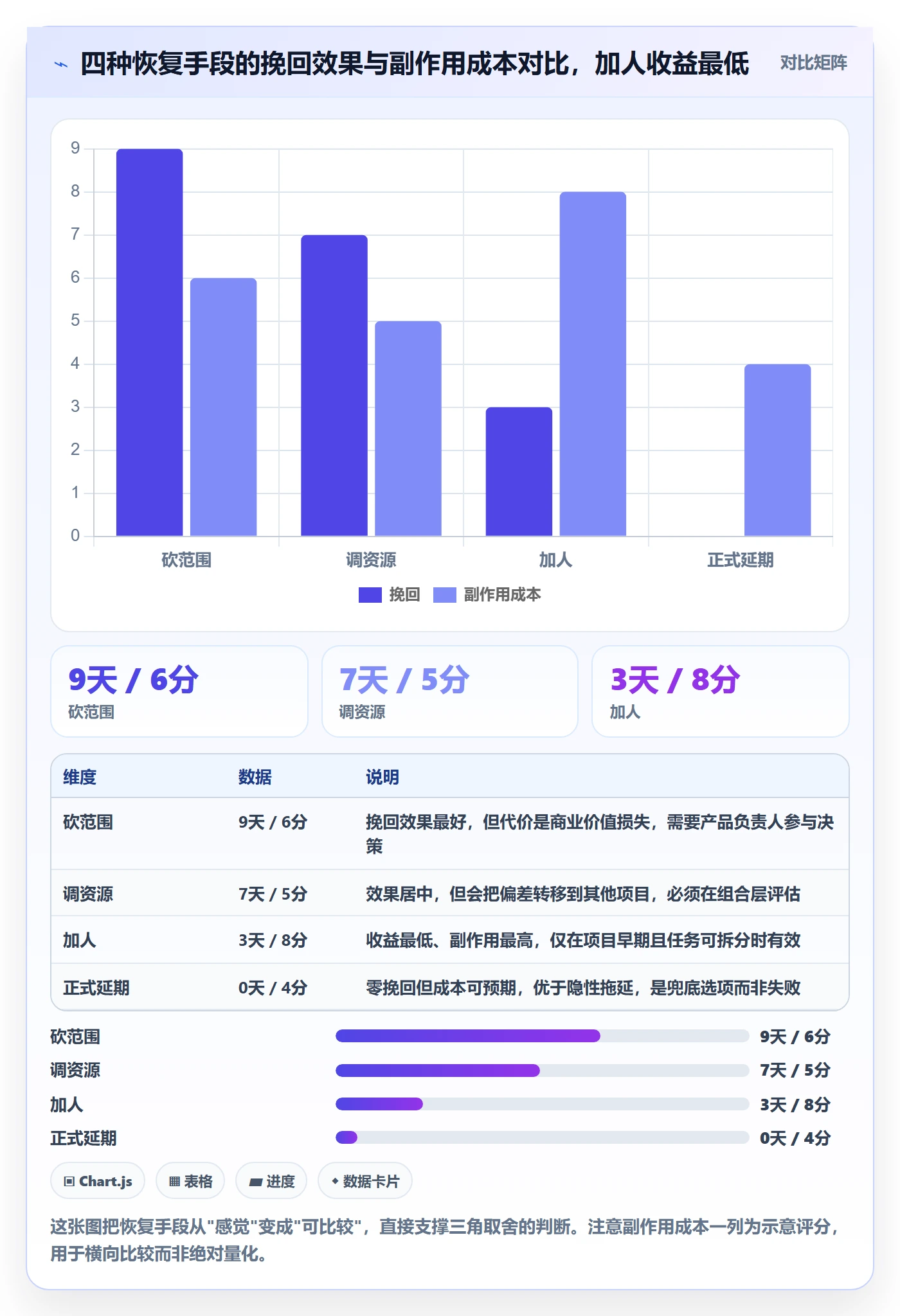

| 恢复手段 | 典型挽回天数 | 代价出现的时间 | 主要副作用 | 适用边界 |
|---|---|---|---|---|
| 压缩非关键路径 | 约 5 天 | 立刻 | 几乎无副作用,但需要架构和依赖清晰 | 任务之间存在可并行空间 |
| 砍范围 | 约 9 天 | 立刻 | 商业价值损失,需要产品侧决策 | 存在明确的非核心需求可延后 |
| 调资源 | 约 7 天 | 立刻 | 偏差向其他项目转移,组合层风险上升 | 存在绿色项目或缓冲充足的项目 |
| 加人 | 约 3 天 | 2 到 3 周后 | 沟通成本上升,老成员被占用 | 完成度低于 40% 且任务可拆分 |
| 正式延期 | 0 天 | 无 | 需重新承诺,影响客户或内部信任 | 前四种手段均不可行时 |

4. 强制统一与团队自治的取舍
大组织倾向统一:统一字段、统一状态、统一节奏。好处是数据可比,组合层能看到全局。坏处是不同业务形态被强行压平,比如硬件团队的节奏和纯软件团队的节奏天然不同。
我的实践建议是"统一骨架、放开皮肤":工作项类型、完成定义、缓冲计算口径必须统一,因为这是数据可比的基础;迭代长度、看板列名、会议节奏可以由团队自定。如果连状态名称都要统一到十几个层级,那必然会有团队用"假状态"来应付。
5. 工具与流程的取舍顺序
这是我最想强调的一条:顺序永远是先定义、再流程、后工具。反过来做,你会得到一堆配置精美但没人维护的空看板。
判断顺序是否正确,有个简单的检验方法:如果明天把所有工具停掉,改用白板加便利贴,你们的偏差管理还能运转吗?如果能,说明流程是真实的;如果不能,说明管理能力被工具替代了,一旦工具变更或团队扩张,能力会立刻崩塌。
八、下一步:30 天落地清单
1. 第 1 周:只做定义,不碰工具
召集两到三个愿意配合的团队,为每一类工作项写出"完成的证据"。证据必须是别人可以验证的东西,比如"演示通过并留有录屏"、"回归测试通过且用例已更新"。
这一周不产出任何报表,也不要做任何工具配置。目标是让团队第一次真正讨论"什么算做完",很多积压的争议会在这里一次性暴露出来。
2. 第 2 至 3 周:把工作项颗粒度压到 1 至 3 天
把现有计划里的任务重新拆解,任何超过 3 天的工作项都必须拆分或标注为"容器型任务"(不直接计算进度)。同时把计划压成里程碑、迭代、工作项三层,其他层级的计划一律停用。
如果历史数据在当前工具里,优先评估迁移成本。对于使用 Jira 且需要考虑国产替代的中大型组织,可以重点评估支持平滑迁移和私有化部署的方案,把字段映射和历史数据只读保留作为验收条件写进迁移清单,这能把风险前置暴露。
3. 第 4 周:上线阈值和第一次决策会
把三级阈值表配置成看板规则,缓冲区耗尽到一定比例自动标黄,关键路径浮动为负自动标红。第一次决策会必须产出可追踪的行动项,每条包含动作、责任人、截止日三要素,并在下一次会议用 5 分钟回顾闭环情况。
第一次会议的效果通常不会好,可能出现大量黄红项、出现争吵、出现"这个数据不准"的质疑。这是正常的,说明数据第一次真实起来了。
4. 长期:把偏差数据变成资源分配的语言
当度量稳定 2 到 3 个季度之后,PMO 的工作重心应该从"报告偏差"转向"用偏差推动资源决策"。具体表现是:资源会上讨论的不再是"谁需要人",而是"哪个项目的缓冲消耗率最高、如果给它 1 个人力能挽回多少天、代价是哪个项目降级"。
到了这一步,进度偏差管理才真正完成了从报表工程到决策工程的转型。
总结
进度偏差管理最容易被误解成一件技术活,怎么算、怎么展示、用什么工具。但我在实际改造中反复验证的结论是:它是一个组织决策问题。偏差本身不可怕,可怕的是偏差发生后没有明确的责任人、没有明确的时限、没有明确的授权边界。
如果你只从这篇文章带走三句话,我希望是这三句。第一,先定义完成,再谈论进度,没有可验证的完成标准,所有百分比都是感觉。第二,没有触发动作和响应时限的预警,等于没有预警,阈值必须绑定责任人和截止日。第三,能从偏差里赚到的最大的钱,是变更吞吐量的提升,当偏差可定价,组织才敢接受更多有价值的变更。
下一步怎么做?不要试图一次性改造 6 个团队。选 2 个配合度最高的团队,用 30 天跑完上面的清单,拿到属于你们自己的三个数字:偏差识别提前量、恢复措施落地率、代价后置率。有了真实数据,再谈推广和工具升级,你的每一步都会踏实得多。
常见问题解答(FAQ)
1. 进度偏差预警阈值应该怎么设?统一按 5% 还是按项目分级?
我们 PMO 现在就是拍脑袋定了个 10%,结果大项目超 10% 是好几天,小项目超 10% 可能就半天,项目经理天天喊狼来了,预警发出去没人当回事。我也想知道到底怎么定阈值,才能既灵敏又不扰民。
别用单一百分比。做法是先按项目总工期分档,3 个月以内的小项目、3 到 12 个月的标准项目、12 个月以上的长周期项目,各设一套阈值,每档用「偏差天数 + 偏差百分比 + 是否落在关键路径」三条件组合判定。以标准项目为例:非关键路径偏差不超过 3 天且 SPI 不低于 0.95,只记录不预警;
关键路径偏差达到 2 天,或 SPI 低于 0.9,或预计完工日期后移达到 5 天,任意一条触发就升黄灯;关键路径后移达到 10 天或 SPI 低于 0.85 直接红灯,PMO 当天介入。判断依据是偏差的杀伤力不取决于百分比,而取决于它是否吃掉总浮动时间。
总浮动时间本身就是天然阈值,当累计偏差超过该任务总浮动的 50% 时预警,这个口径比固定百分比更贴合网络计划的真实风险。实操上小项目浮动本来就少,10% 可能只有 2 天,固定百分比会过度预警导致脱敏;长周期项目 10% 可能是 30 天,早就不可接受了。
所以「浮动时间消耗率 + 绝对天数」双轨制最稳,同时每半年用历史数据回测一次阈值,看红灯项目的实际延期率是不是显著高于黄灯,如果两者没差别就说明阈值定松了。
2. 项目经理填报的进度和实际不符,PMO 拿到的数据都失真了,怎么破?
我们周报里任务清一色写着进行中 80%,结果一拖就是三周,等发现的时候已经来不及了。我也代入过项目经理的位置,天天填表确实烦,但 PMO 拿不到真实数据,整个偏差管理就是自嗨。到底有没有办法让数据不掺水?
根因是「百分比进度」这种口径天然不可验证。改三件事。第一,把进度口径从百分比换成可验证的交付物,任务完成定义为产出物已提交并通过评审或验收,不接受主观百分比;对确实拆不出交付物的长任务,强制拆到 5 个工作日以内的颗粒度,超过 5 天的任务不允许进入基线。
第二,把填报动作从额外填表变成工作流的副产品,状态变更在项目管理平台里随任务流转自动生成,PMO 只看系统里的状态和时间戳,不看周报里的文字描述。第三,加一道交叉校验:用「最近一次状态变更时间」筛出超过 7 天没有任何更新的任务,单独列清单找项目经理确认,比直接问「你完成多少了」有效得多。
判断依据是,无法被第三方验证的进度数据一定会上浮,因为报 80% 的即时成本远低于报 40%。PMO 的职责不是让大家更诚实,而是把系统设计成说谎成本更高。配套给个口径:状态更新及时率低于 90% 的项目,其进度数据不进入组合层汇总,先补数据再谈分析。
3. 挣值管理里的 SPI 到底值不值得在中小团队用?怎么落地才不流于形式?
书上都说挣值是进度管理的金标准,但我们团队不到 40 人,项目经理一算 PV、EV、AC 就头大,最后算出来的 SPI 也没人看。我也纠结过,是不是我们项目太简单用不上这套,还是我们方法用错了。
挣值值得留,但只留 SPI 一个指标,而且要换算法。中小团队真正需要的不是完整挣值分析体系,那套要求可靠的工时成本和 WBS 预算分配,投入产出比很差;你需要的是「这个项目还会不会按期交付」这一个结论。
建议做法是用 0/100 或 50/100 的简化挣值法:任务没开始 EV 计 0,完成计 100%,进行中固定计 50%;PV 按基线排期折算,每周算一次 SPI 等于 EV 除以 PV。SPI 连续两周低于 0.9 才触发分析,单周波动不理会。
比 SPI 本身更该看的是完工预测:用最近 4 周的 EV 增量做线性外推,估算剩余工作还需要几周,跟原计划剩余周数相比,差值就是预测延期天数,把这个数字发给业务方,比甩一句 SPI 等于 0.87 有说服力得多。
判断依据是 SPI 的绝对值受任务颗粒度和完成口径影响很大,单独看容易误判,它的趋势和由它推导出的完工日期才是决策依据。另外提醒一句:如果团队连每周更新任务状态都做不到,先别上挣值,先把更新频率做起来,否则算出来的 SPI 只是噪声。
4. PMO 发现进度偏差后,怎么推动项目组真正纠偏,而不是只出一份报表?
我们 PMO 目前最尴尬的就是这个,月度报告写得很漂亮,红黄绿灯也标了,但项目组该拖还是拖,领导看完也就说一句要抓紧。感觉自己变成了数据搬运工,特别没成就感。到底怎么才能让偏差管理真的产生行动?
核心是把偏差从「信息」变成「待办决策」。做法分三步。第一步,报告里不给结论给选项:每个红灯项目必须附 2 到 3 个可执行方案,例如增加 2 名开发投入 3 周可追回 5 天、砍掉范围 A 和 B 可保证按期、接受延期 8 天需业务方确认上线窗口,并写明每个方案的成本和代价。
第二步,设置决策时限和默认动作:把纠偏决策放进固定的项目治理会,比如双周例会,明确本周未做出决策则默认执行兜底方案即接受延期并更新基线,逼出决策而不是无限期挂着。第三步,把纠偏措施本身当任务跟踪:每个动作要有责任人和完成日期,进项目计划,下周复盘先看这个动作有没有做,再看偏差有没有收敛。
判断依据是,项目经理不纠偏通常不是不想,而是不敢,追加资源要钱、砍范围要业务方点头,这些都不是他能单方面决定的,PMO 的价值就在于把决策成本从个人转移到一个有授权、有时限的机制上。
给自己定两个口径来证明 PMO 有用:本月红黄灯项目的纠正措施按期完成率不低于 80%,红灯平均转绿周期不超过 2 个迭代周期。
核心关键词
文章包含AI辅助创作:进度偏差管理指南:PMO如何做好进度管理,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412235
读者评论

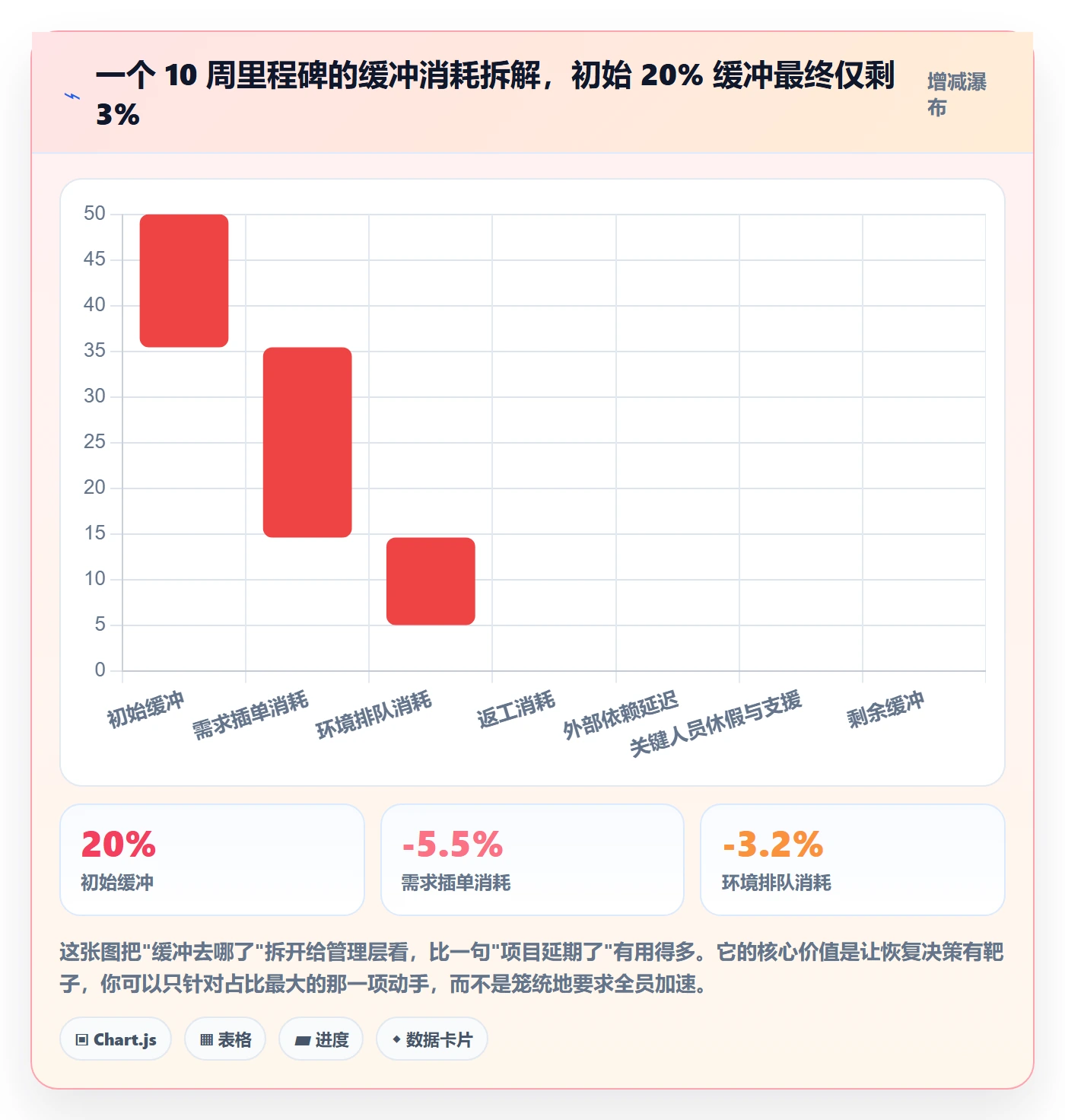

缓冲消耗率这个指标我认同,但落地有个前提:里程碑缓冲得先真的存在。我们团队是迭代制,没有明确的里程碑缓冲池,硬套的话就得先造一个缓冲,反而变成另一种形式主义。想问问作者,在短周期持续交付的场景里,这套分级阈值要怎么裁剪?还是说干脆退回到关键路径浮动为主?
对"偏差报告越精确、延期越少"这个因果我持保留态度。我在的实际感受是,精确度上去以后,一线填数据的时间也上去了,一个迭代光维护完成定义和状态就占掉不少精力。我更倾向于先统一"完成"的口径,再谈颗粒度,顺序反了容易先累死执行层。不知道别的团队怎么权衡这个成本。
整篇讲得最好的是激励错位那段,但我觉得作者还是乐观了。报黄报红在不少组织里等于给自己贴标签,年底绩效一挂钩,理性选择就是继续报正常。阈值表本身不难抄,难的是让报红的人不被追责。这块如果没有更高层的明确背书,分级机制最后还是会退化成走个过场。
