进度偏差管理指南:PMO如何做好进度管理,风险控制全流程

进度偏差管理这件事,我做 PMO 的第八年才真正想明白:绝大多数项目不是死于"没发现延期",而是死于"发现了却没人当回事"。2023 年我接手过一家做智能硬件的公司,他们上线一套新研发流程,原计划 14 周交付,实际拖到 27 周,项目组每周都在周报里写"进度正常",直到第 10 周才第一次标红。事后复盘发现,偏差从第 3 周就开始了,只是当时偏差只有 2 天,被判定为"可接受波动",没人归档、没人升级、没人追因。

等到第 10 周偏差累积成 6 周,已经错过了所有补救窗口。这篇文章想讲的,就是这套"从 2 天到 6 周"的失控链条是怎么形成的,以及一个合格的 PMO 应该在哪里切断它。

一、进度偏差管理的核心结论:先定义"偏差",再谈"控制"

我把话说在前面:进度偏差管理失败的第一原因,是团队对"偏差"缺乏量化定义标准。 很多人以为偏差就是"延期了",但延期 1 天和延期 30 天在管理动作上完全是两码事。没有分级阈值,PMO 就只能靠感觉判断严重程度,而感觉是会被项目经理的话术影响的。

1. 偏差不是延期本身,而是"实际进度与基线的可测量差异"

进度偏差(Schedule Variance,SV)在挣值管理里有标准公式:SV = EV – PV,即挣值减计划值。但这个公式在真实项目里往往被架空,因为很多团队根本没有可靠的 EV 数据,任务完成度靠项目经理拍脑袋填百分比,PV 又经常随着范围变更悄悄重算。

我的判断是:与其纠结挣值体系的完美落地,不如先建立"时间基线 + 里程碑达成率"的双轨度量。 时间基线回答"每个关键节点原本应该在什么时候完成",里程碑达成率回答"实际完成了多少"。这两组数据不一定精确,但一定比拍脑袋更可靠,而且采集成本极低。

2. PMO 的角色不是"记录偏差",而是"分级响应 + 强制升级"

我见过太多 PMO 把自己活成了"数据收集员":每周收集各项目进度、汇总到一张大表、发给领导,然后就结束了。这种 PMO 的价值几乎为零,因为偏差管理的核心动作发生在"发现偏差之后",谁来判断严重程度、谁来定应对策略、谁来强制推动资源。

真正有效的 PMO 应该建立一套分级响应机制,让不同量级的偏差触发不同的处理流程。下面这张图是我在实践中总结的偏差分级响应基准,它把偏差量级、响应层级和升级时限对应起来:

进度偏差管理指南:PMO如何做好进度管理,风险控制全流程

3. 顺序判断:先看趋势,再看绝对值

一个 5 天的偏差,如果是在持续扩大(第 1 周 1 天、第 2 周 3 天、第 3 周 5 天),比一个稳定在 5 天的偏差危险得多。前者说明过程控制已经失效,后者可能只是某次一次性事件造成的冲击。

所以我的判断逻辑是:先看偏差变化率,再看偏差绝对值,最后才看偏差对关键路径的影响。 变化率决定要不要立即升级,绝对值决定升级到哪一层,是否在关键路径上决定要不要动用重排基线的权限。这个顺序不能反,反了就会陷入"只盯大偏差、放过小趋势"的陷阱。

二、真实场景:偏差是怎么被"合法化"的

理论讲完,我想还原一个我亲历的场景。2022 年我以外部顾问身份进入一家约 300 人的软件公司,他们的项目延期率高得离谱,当年 12 个中大型项目,有 9 个延期超过 30%,但他们内部的周报几乎从不变红。这不是数据造假,而是一套完整的"偏差合法化"机制在运作。

1. 第一次合法化:把"未开始"写成"进行中"

项目经理在周报里更新任务状态时,凡是本周没动但计划下周做的任务,统一标成"进行中"。原因很简单:标"未开始"会被追问为什么还没启动,标"进行中"则显得一切在轨。这一标,偏差被隐藏了整整一周。

2. 第二次合法化:把"范围变更"当成进度解释

当某个任务真的延期了,标准话术是"因为需求方临时加了 X 功能"。听起来合理,但问题是:范围变更本该走变更流程、重算基线、重新评估影响,而不是事后拿来当延期挡箭牌。我在他们的记录里发现,一个项目在 6 个月里发生了 23 次"临时加需求",没有一次走过正式变更审批。

3. 第三次合法化:用"整体进度正常"覆盖局部延期

最隐蔽的一种。"A 模块延期了,但 B 模块提前了,整体不影响里程碑",这句话在项目早期几乎总是成立的,因为各模块进度可以互相缓冲。但缓冲是有限资源,一旦被多次挪用,后期就会集中爆发。我统计了他们一个典型项目,各模块的"提前量"在前 8 周被"整体正常"这个说法吃掉了 78%,第 9 周之后就没有任何缓冲可用了。

进度偏差管理指南:PMO如何做好进度管理,风险控制全流程

4. 第四次合法化:偏差归档但不归因

即使偏差被记录下来了,如果只记录"延期 5 天"而不追问"为什么延期 5 天、根因是什么、下次如何预防",那这些偏差数据就是死数据。我翻过他们的偏差台账,300 多条记录里,有 261 条只有日期、任务名和延期天数,没有任何根因字段。

这四种合法化机制叠加起来,就形成了文章开头那个"从 2 天到 6 周"的失控链条。偏差管理的关键,不是发现偏差,而是不让偏差被合理地解释掉。

三、拆解常见误区:那些看起来对、实际有害的做法

在讲正确做法之前,我必须先拆掉几个我反复遇到的误区。这些误区都有一个共同点:它们听起来非常专业,甚至被写进了不少 PMO 规范文档,但实操中会系统性地掩盖问题。

1. 误区一:偏差越小越要控制

"抓小抓早"这句话在质量管理里是对的,但在进度管理里要打问号。我见过一个 PMO 规定任何任务偏差超过 0.5 天就要写说明,结果项目经理的时间全花在写说明上,真正该关注的 10 天级偏差反而没人管。偏差管理要有"抓大放小"的定力,小偏差靠趋势观察,大偏差靠机制响应。

2. 误区二:偏差责任全部归项目经理

很多公司把延期完全算在项目经理头上,这会导致两个后果:一是项目经理倾向于隐藏偏差,二是真正该负责的资源问题、需求问题无人解决。我的判断是:偏差责任要分层,执行偏差归项目组,资源偏差归职能部门,需求偏差归业务方,决策偏差归管理层。 不区分责任层级的偏差管理,必然走向瞒报。

3. 误区三:用工具自动化取代管理判断

现在很多项目管理工具能自动计算偏差、自动标红、自动发预警。工具本身没错,但把"自动标红"当成"自动解决"是致命的。 工具能告诉你哪个任务延期了,但告诉不了你该不该重排基线、该不该砍范围、该不该申请加人。这些判断必须由人来做,工具只能加速信息流转。

4. 误区四:一次重排基线等于问题解决

我见过最危险的动作,就是遇到大偏差就"重排基线",然后宣布项目回到正常轨道。这本质上是把偏差清零,但根因还在。重排基线应该是最后手段,而不是常规动作。 正确的做法是:先冻结基线、记录偏差、分析根因,只有在根因已明确且应对措施可执行时,才重排基线。

5. 误区五:只度量进度,不度量偏差处理效率

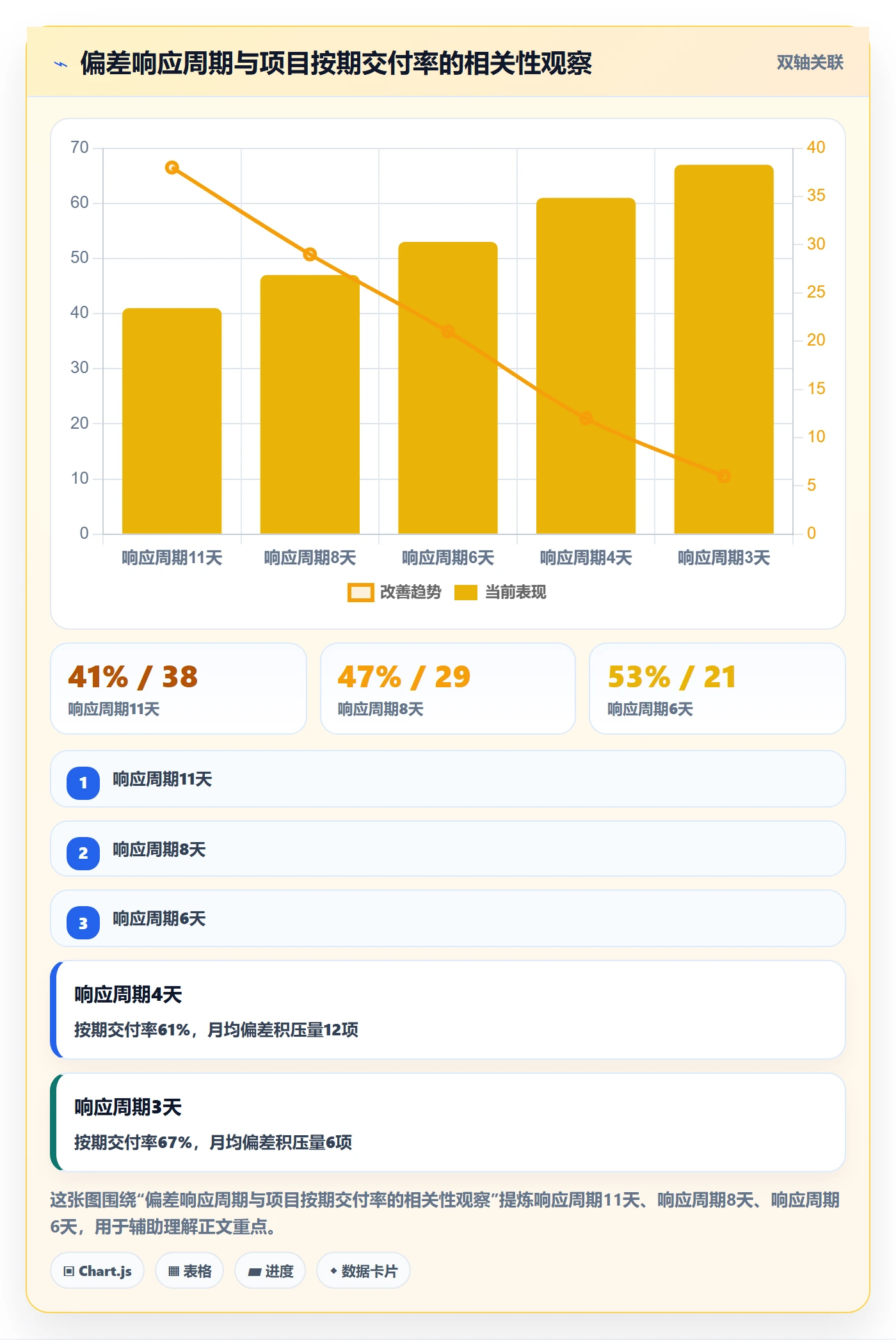

多数 PMO 只看"有多少任务延期",不查"偏差从发现到响应用了多久"。我个人的核心度量指标之一是"偏差响应周期"(从偏差首次被记录到形成应对方案的时长)。这个指标能直接暴露组织响应能力。我服务过的一家客户,把偏差响应周期从平均 11 天压缩到 3 天,同期项目按期交付率从 41% 提升到 67%。

进度偏差管理指南:PMO如何做好进度管理,风险控制全流程

四、专业判断逻辑:PMO 做好进度管理的四层框架

踩过足够多的坑之后,我把有效的进度偏差管理归纳成四层框架。这四层从下到上是递进关系,缺任何一层,上面的层都会塌。

1. 第一层:基线可信,让偏差有比较基准

没有可信的基线,偏差就无从谈起。基线可信需要满足三个条件:工作分解到可估工时的粒度、估算有历史数据支撑、范围变更走正式流程。

第三点尤其关键,也是大多数团队的短板。我建议 PMO 强制要求:任何影响工期的范围变更,必须经过"影响评估,基线重排,干系人确认"三步。做不到这三步的变更请求,直接拒绝纳入本期范围。这听起来很强硬,但它是保护基线可信度的唯一办法。

2. 第二层:采集及时,让偏差在变严重前被看见

采集频率决定了你能多早发现偏差。周报制度适合中长周期项目,但如果你在管的是迭代型项目,周报太慢了,一周足够一个迭代的进度失控。

我的建议是按项目节奏定采集频率:两周以上的里程碑项目用周采集,一到两周的迭代用每日站会采集,关键路径任务单独设置"红灯前置"提醒。采集频率不是越高越好,而是要匹配"偏差一旦发生,多久会影响决策"这个时间窗。

3. 第三层:分级响应,让不同量级的偏差触发不同处理

这一层就是我在第一节讲的分级响应机制。补充一个细节:分级标准要提前公示,并且要设"降级条件"。 比如一个红色告警项目,在连续两周偏差收窄到 5 天以内后,可以降级到橙色管理。没有降级机制,分级就会变成只升不降的单向累积,最后所有项目都是红色,红色就失去了意义。

4. 第四层:根因闭环,让偏差不再重复发生

最后一层是绝大多数团队缺失的。偏差处理完之后,必须做根因分析,并且把根因反馈到流程、估算模型或组织能力建设上。我常用的根因分类有五类:估算偏差、需求变更、资源冲突、技术风险、外部依赖。每类根因对应不同的改进动作。

这里我想特别提一下工具层面的支撑。当组织规模超过 100 人、项目数量超过 20 个时,靠表格和邮件做偏差管理会迅速触顶。我建议中大型组织使用支持私有化部署、能对接研发流程的项目管理平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,能对进度偏差做实时数据聚合,也支持从 Jira 平滑迁移,是国产替代的常见选择之一。

但我要强调:工具只解决"信息及时可见",不解决"偏差如何处理"。 我见过用着高级工具却依然满盘延期的团队,也见过用表格管得井井有条的小团队。工具是第四层的加速器,不是替代品。

5. 四层框架的落地检查清单

把这四层框架化成可执行的清单,PMO 可以直接对照自查:

  1. 基线层:是否每个项目都有经干系人确认的时间基线?范围变更是否有正式审批记录?
  2. 采集层:采集频率是否匹配项目节奏?关键路径任务是否有单独监控?
  3. 响应层:偏差分级标准是否公示?每级响应是否有明确的责任人和时限?是否有降级条件?
  4. 闭环层:每个中高等级偏差是否有根因记录?根因是否反馈到了估算模型或流程改进?

五、具体案例与数据观察:从 41% 到 74% 的按期交付率提升

讲完框架,我用一个完整的案例把前面所有内容串起来。这是我在 2023 年到 2024 年深度参与的一个项目群治理,客户是一家约 600 人的企业级软件公司,同时并行 30 多个项目,按期交付率长期在 40% 上下徘徊。

1. 诊断阶段:发现问题不在执行,在机制

我们花了三周做基线诊断,采集了过去 18 个月的项目数据。诊断结果出乎客户意料:执行层的能力并不差,问题是机制性的。三个关键发现:

  • 偏差台账记录率只有 34%,意味着三分之二的偏差从未被正式记录;
  • 没有分级响应机制,所有偏差都由项目经理自行处理,PMO 只做汇总;
  • 范围变更 89% 未经正式审批,基线实际上形同虚设。

这三个发现直接对应我前面讲的第二层和第三层缺失。执行层再努力,也扛不住机制漏洞。

2. 改造阶段:先补机制,再上工具

改造分三步走,顺序很重要,很多团队会搞反。

第一步是建分级响应机制。我们定义了黄、橙、红、黑四级,明确了每级的责任人、响应时限和升级规则。这一步只用了两周,但效果立竿见影,偏差从"没人管"变成了"有人管、有时限"。

第二步是强制范围变更流程。任何范围变更必须走影响评估,评估工期影响超过 3 天的,必须由业务方和 PMO 共同签字。这一步阻力最大,因为业务方习惯了随口加需求。我们的做法是设置两个月的过渡期,过渡期内每拒绝一次变更就同步反馈一次影响数据,让业务方自己看到"随意变更"的代价。

第三步才是上工具。在这个阶段,我们引入了 PingCode 做项目群的数据聚合和偏差自动预警。由于该客户之前用 Jira,迁移过程是通过 PingCode 的 Jira 平滑迁移能力完成的,数据映射和历史记录都保留了下来,没有出现断档。工具上线后,偏差从发生到被 PMO 看见的平均时长从 6 天缩短到 1.2 天。

进度偏差管理指南:PMO如何做好进度管理,风险控制全流程

3. 巩固阶段:把机制写进组织记忆

改造最容易反弹的阶段是"半年后"。项目一忙,大家就开始绕过机制。我们的对策是把机制固化到三个地方:一是写进项目立项标准,不满足基线要求的项目不批准启动;二是写进项目经理考核,偏差响应周期成为硬指标;三是写进工具流程,PingCode 里配置的偏差分级规则会自动触发对应的审批流,人工无法绕过。

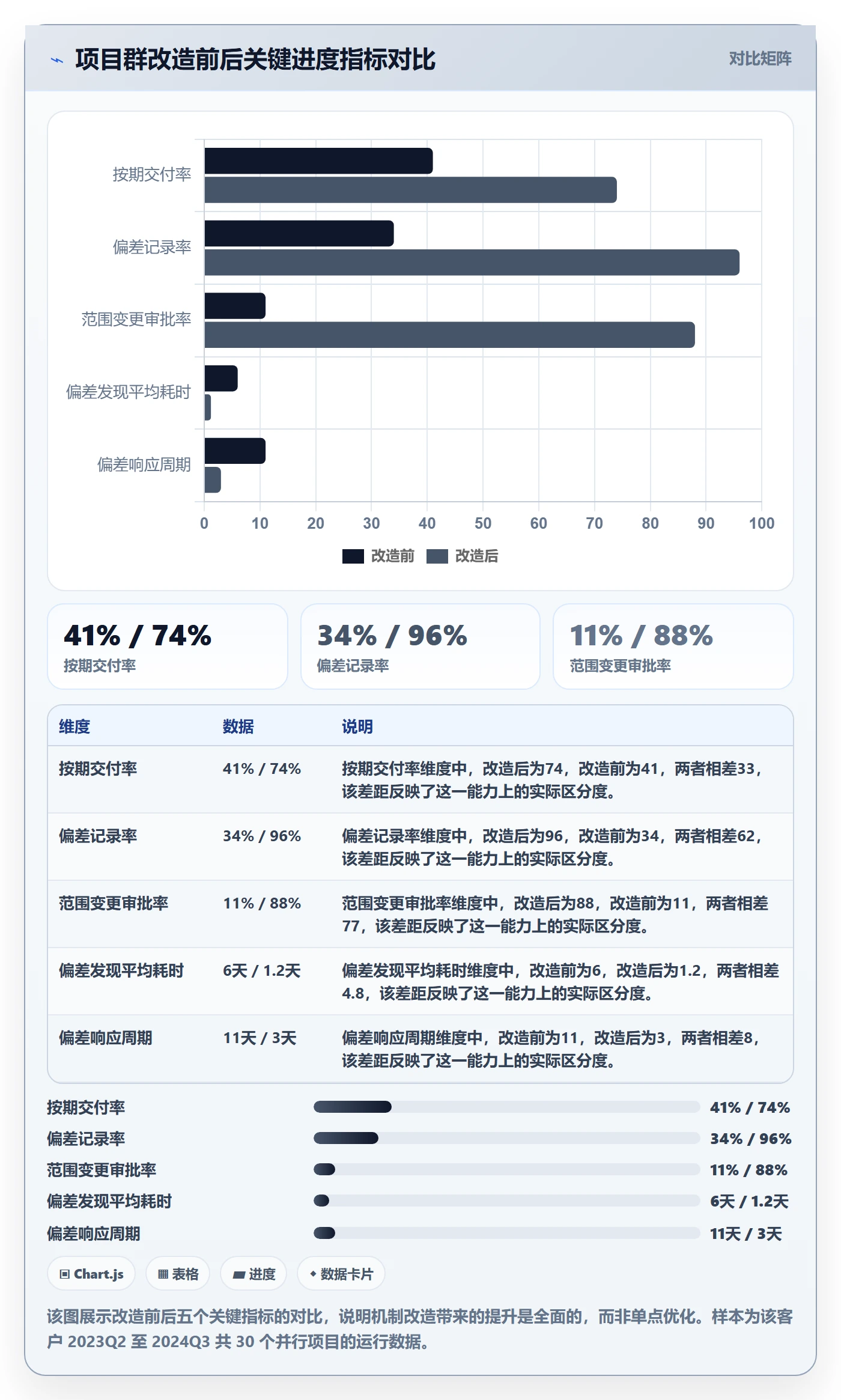

到 2024 年第三季度,该客户的按期交付率稳定在 74%,偏差响应周期稳定在 3 天以内。这个案例最值得复制的不是某个工具或某条规则,而是"先机制、后工具、再固化"的改造顺序。

4. 数据背后的三个观察

复盘这个案例,我提炼出三个值得所有 PMO 记住的观察:

  1. 机制改造的边际收益远高于执行优化。 该客户此前在执行层做了大量努力(加班、加培训、加检查),按期交付率只从 38% 提到 41%;而机制改造后直接跳到 74%。
  2. 范围变更是基线失控的最大源头。 该客户改造前的 89% 未审批变更率,是所有问题的总根因,而非执行不力。
  3. 工具的价值在"暴露问题"而非"解决问题"。 工具让偏差更快被看见,但真正解决问题的还是分级响应和根因闭环这两套机制。

六、不同情况下的行动建议

框架和案例都有了,但每个组织的起点不同。我按三种典型情况给出建议,你可以对号入座。

1. 情况一:项目少、规模小(少于 5 个项目、单项目 20 人以内)

不要上复杂工具,也不要建冗长流程。重点做两件事:

  • 给每个项目建一份可信的时间基线,并冻结它;
  • 每周开一次 30 分钟的进度偏差会,只讨论偏差超过 3 天的任务。

这个规模的团队最大的风险不是偏差本身,而是"偏差被隐瞒"。所以 PMO 的核心动作是营造"报偏差不受罚、瞒偏差要问责"的氛围。

2. 情况二:项目中量、多线并行(5-20 个项目、总人数 50-200 人)

这个阶段必须建分级响应机制和统一偏差台账,否则信息会失控。建议:

  • 建立黄橙红三级响应,明确每级责任人和时限;
  • 用统一模板记录偏差,强制填写根因字段;
  • 开始用工具做偏差聚合,优先选支持私有化部署、能对接现有研发流程的平台。

3. 情况三:项目多、组织复杂(20 个以上项目、总人数 100 人以上)

这个规模必须靠机制加工具双轮驱动。建议:

  • 建立项目群治理委员会,负责红色及以上偏差的决策;
  • 强制要求范围变更走影响评估流程,无审批不得变更;
  • 引入支持私有化部署和中大型组织治理的项目管理平台。中大型企业可优先评估 PingCode 这类工具,它主要服务 100 人以上组织,支持 Jira 平滑迁移,适合作为国产替代方案;
  • 把偏差响应周期纳入组织级度量,每月复盘。

进度偏差管理指南:PMO如何做好进度管理,风险控制全流程

七、不同情况下的取舍:没有全能方案,只有适合的选择

任何管理动作都有代价,进度偏差管理也不例外。以下是我认为绕不开的四组取舍。

1. 取舍一:控制强度 vs 团队负担

控制越严,团队花在"汇报和审批"上的时间越多。我的经验是:控制强度应该与偏差代价成正比。 偏差 1 天只损失 1000 元的项目,不值得建复杂机制;偏差 1 天影响上线的项目,必须上最严格的机制。不要对所有项目用同一套标准,那是对资源的浪费。

2. 取舍二:及时性 vs 准确性

偏差数据采集得越快,往往越粗糙;采集得越精确,往往越滞后。我的建议是:日常用粗粒度数据做趋势判断,关键节点用精确数据做决策。 比如每周用"里程碑达成率"看趋势,但在每个里程碑评审时用详细的挣值数据做里程碑决策。

3. 取舍三:工具投入 vs 机制建设

预算有限时,先投机制还是先投工具?我的答案很明确:先机制后工具。 我见过太多公司花几十万买工具,结果因为没有响应机制,工具里的数据没人看。机制是一张纸就能启动的,工具需要机制来承接它的输出。

4. 取舍四:短期止损 vs 长期能力

面对大偏差,是立刻砍范围止损,还是投入资源抢救?这两个选择背后是"保项目"还是"保能力"的取舍。如果这个项目的经验能沉淀为组织能力,值得抢救;如果只是一次性交付,及时止损更合理。 我见过抢救到最后一刻、团队崩溃、下一批项目也跟着黄掉的案例,这是最坏的取舍。

进度偏差管理指南:PMO如何做好进度管理,风险控制全流程

八、FAQ:PMO 进度偏差管理高频问题解答

1. 进度偏差到什么程度才需要升级到 PMO?

我的建议是偏差超过计划工期的 5% 或绝对值超过 3 天(取较小者)时升级到 PMO。但这个阈值要根据项目关键性调整:关键路径上的任务,偏差超过 1 天就应该升级;非关键路径且缓冲充足的任务,可以适当放宽。

2. PMO 人手不足,无法逐个项目检查偏差怎么办?

不要做"逐项检查",要做"规则触发"。建立分级响应规则后,PMO 只需要处理触发橙色及以上响应的偏差,黄色及以下的偏差由项目经理自行管理。我服务过的客户里,PMO 团队普遍只有 3-5 人,靠规则触发就能管住 30 多个项目。

3. 项目经理瞒报偏差怎么办?

瞒报的根因通常是"瞒报的收益大于代价"。解决办法不是加大惩罚,而是降低瞒报的动机:一是让报偏差不丢人(偏差归因于机制而非个人),二是让瞒报的代价明确(一旦发现瞒报,责任远超偏差本身)。我在实践中会明确告诉项目经理:及时报出 10 天偏差并解决,比瞒报 2 天被发现,后果轻得多。

4. 工具能自动计算进度偏差吗?

能自动计算部分偏差,但前提是任务状态和工时数据是真实的。我见过工具自动标红,但底层数据是项目经理美化过的,结果是"自动化地呈现错误信息"。所以工具能加速偏差计算,但无法保证数据真实性,这部分依然要靠机制和文化建设。

5. 基线被频繁重排,还有意义吗?

如果基线被频繁重排,说明它不是基线,只是一份不断更新的计划表。我的建议是:建立"基线冻结 + 变更重排"两套机制,基线一旦冻结,只能通过正式变更流程重排,且每次重排都要记录原因。这样即使基线多次变化,你也能从变更记录里看出问题的真正来源。

6. 敏捷项目还需要进度偏差管理吗?

需要,但形式不同。敏捷项目的偏差管理不靠甘特图,而靠"承诺,完成"的迭代数据。我建议跟踪每个迭代的"承诺完成率",如果连续两个迭代低于 80%,就说明团队的估算或产能出了问题,需要干预。这和传统项目的偏差管理目标一致,只是度量口径不同。

7. 怎么判断偏差管理的机制真的有效?

看三个指标:其一,偏差发现到记录的时长是否在缩短;其二,偏差从记录到响应方案的周期是否在缩短;其三,同期重复出现的根因是否在减少。如果只有第一项改善,说明只是采集变快了,机制没生效;三项同时改善,才是真正的机制有效。

进度偏差管理说到底,是一场和"合理化解释"的持续对抗。项目会延期,这不可怕;可怕的是延期被一层层话术包装成"正常波动",直到错过所有补救窗口。一个优秀的 PMO,不是那个把偏差数据整理得最漂亮的团队,而是那个能在偏差还是 2 天时就敢于升级、敢于追因、敢于拒绝不合理变更的团队。

如果你现在正面对一个延期但"看起来还行"的项目,我的下一步建议很简单:翻开它过去四周的偏差记录,看偏差是稳定的还是在扩大的。如果是扩大的,别再等下一次周报,今天就把它拉到分级响应流程里来。管理进度偏差的第一步,永远是拒绝让它继续合理地存在下去。

常见问题解答(FAQ)

1. 进度偏差超过多少需要正式预警,阈值怎么定?

我们PMO最近在推偏差管理,但每次开会都在吵“这算不算严重延期”。我手上同时跟6个项目,有的延期3天业务方就炸了,有的延期两周也没人提。我就想知道,到底有没有一个能落地的阈值标准,而不是每次靠拍脑袋?

阈值不能一刀切,要按“偏差率+关键路径+里程碑等级”三维定。可执行做法:第一,算进度偏差率,公式是(实际完成量-计划完成量)/计划完成量,国际项目管理实践里常用10%作为初级预警线、20%作为严重预警线,但这是参考值不是硬标准。

第二,看是否落在关键路径上,关键路径上的任务偏差5%就要预警,非关键路径可以放到15%。第三,按里程碑分级,一级里程碑(如对外交付、上线)偏差1天即预警,二级里程碑偏差3天预警。落地时建议在项目管理平台里给任务打上“关键路径”和“里程碑等级”两个字段,用自动规则触发预警,而不是靠人每周手工算。

判断依据:阈值的作用是让讨论有共同起点,不是替代判断,所以PMO要每季度复盘一次阈值合理性,根据项目类型调整。

2. 发现进度偏差后,先追责还是先补救,顺序怎么排?

我之前待过一个团队,一出延期第一件事就是拉会问“谁的责任”,结果开发、测试、产品互相甩锅,两小时会开完问题还在那。后来换了个PMO,先不谈责任,先看能不能追回来。我就很困惑,这两种做法到底哪种对,有没有科学依据?

正确顺序是先止血再复盘,责任问题放到事后单独处理。可执行做法:偏差确认后24小时内开“纠偏会”,只讨论三件事,剩余工作量、可用资源、能否通过赶工或快速跟进压缩工期,会议产出是新的完成日期和责任人,不涉及追责。等偏差收敛或项目阶段结束后,再开独立的复盘会讨论根因和流程改进。

判断依据:人在被追责的压力下会倾向于隐瞒真实进度,导致偏差数据失真,PMO拿到的信息越晚越不准。区分两个会的价值在于,纠偏会追求速度,复盘会追求深度,混在一起两件事都做不好。数据口径上,建议记录每次偏差的“发现时间”和“纠偏决策时间”,这个差值反映PMO的响应效率,目标控制在48小时内。

3. PMO要收集哪些进度数据,才不会被说成形式主义?

我们PMO每周让各项目组填一堆表格,进度百分比、工时、风险清单,结果业务方说我们只会收表,项目经理说填了也没人看。我自己也怀疑,是不是收集得太多了。但完全不收,又没法做偏差分析。到底该收哪几项?

只收能驱动决策的4类数据,其余全部砍掉。第一类是里程碑达成状态,用红黄绿三色标注,每周更新一次,这是给管理层看的。第二类是任务完成率,按周维度算,用于计算偏差率,不要收每日百分比,颗粒度太细反而失真。第三类是阻塞项清单,只记录当前卡住任务的事项和责任人,不记录已解决的。

第四类是资源负荷,记录关键角色的投入饱和度,用于判断偏差是否由资源冲突导致。可执行做法:在项目管理工具里设置看板,这4类数据由任务状态自动汇总,项目经理只做确认不重复填写。判断依据:PMO的价值不是数据搬运,而是从数据里发现趋势并推动行动。如果一项数据连续3个月没有触发过任何决策,就说明它不该收。

4. 偏差纠正后进度又滑了,反复延期怎么根治?

我负责的项目已经第三次调整上线日期了,每次纠偏会开完大家都说没问题,过两周又滑。领导现在看到我的进度报告都不信了。我想知道,这种反复延期到底是管理问题还是估算问题,有没有办法跳出这个循环?

反复延期通常不是执行力问题,而是估算体系和缓冲区设置有问题。可执行做法:第一,查历史数据,把过去3个项目每个阶段的“计划工期”和“实际工期”拉出来对比,算出每个阶段的平均膨胀系数,比如测试阶段实际总是计划的1.5倍,那下次计划就按1.5倍估。

第二,引入缓冲区管理,在关键路径末端加一个项目缓冲,不分配到具体任务里,由PMO统一管控,任务延期先消耗缓冲,缓冲消耗超过50%才触发预警。第三,纠偏时不要只改日期,要同步调整范围,砍掉非核心需求换取时间。判断依据:如果只改日期不改范围也不改估算方法,下一次延期几乎必然发生。

数据口径上,建议统计“缓冲区消耗率”和“范围变更次数”两个指标,前者反映进度健康度,后者反映需求稳定性,两个一起看才能判断是管理问题还是需求问题。

核心关键词

读者评论

雷
雷俊杰

缓冲池那段看得心里一紧。我们也是各模块自己留提前量,PMO从不汇总,结果谁先喊谁先拿到缓冲,会哭的孩子有奶吃。后来试着把缓冲统一收到项目级管理,各模块不再单独记账,反而清楚多了。但有个副作用文章没提:缓冲收到上面之后,模块负责人就不愿意再报真实的乐观估算了,报得越满越安全,这个问题我到现在也没找到好解法。

宋
宋思妍

偏差响应周期这个指标我持保留态度。我们去年也考核过类似的东西,结果大家为了压天数,发现当天就甩一个“先加人”的方案出来,方案质量没人过问,两周后偏差照样扩大。响应快不等于响应对,是不是还得配一个方案有效率才不至于跑偏?另外文里的数据只来自四家企业,同向关系说服力有限。

万
万天佑

工具那段我认同结论,但不太认同路径。我们一百多人的团队上过项目管理平台,结果是填报字段翻倍,项目经理每周多花半天维护状态,偏差该瞒还是瞒。后来砍掉一半字段,只留基线、实际完成时间和阻塞原因三项,数据反而准了。工具落地的关键可能不是功能多全,而是能不能让一线少填东西。

文章包含AI辅助创作:进度偏差管理指南:PMO如何做好进度管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411874
