我做过三年 PMO,也帮六家 100 到 800 人规模的技术组织做过进度管理体系诊断。几乎每次都会遇到同一个场景:团队花两周把甘特图做得漂漂亮亮,第三个月就没人看了。图还在,颜色还在,但所有人做决策时都绕开它,改用微信群里问一句"这个什么时候能好"。
这不是执行力问题,是设计问题。PMO 进度管理的效率瓶颈从来不在画图工具,而在信息从执行者到决策者的流转速度。大多数组织把预算和精力投在规范模板上,却忽略了三个真正决定效率的变量:计划颗粒度、进度数据新鲜度、偏差干预闭环率。
这篇文章我会把这三个变量拆开,给出可量化的指标定义、口径计算方法、不同规模组织的取舍建议,以及我自己在一个人数超过 200 人的研发组织里跑完整的落地过程。文中所有数据来自我在该组织的基线测量与季度复盘记录,涉及具体工具时以 PingCode 为例说明配置方式,结论本身与工具无关。
一、核心结论:进度管理效率的本质是信息流速
先给结论,再讲推导过程。PMO 进度管理效率 ≈ 数据采集效率 × 偏差识别速度 × 干预闭环率。三者是乘法关系,不是加法。这意味着任何一项接近零,整体效率就接近零。
我见过很多组织把 90% 的精力投入在第一个乘数上,把填报流程做得极其规范,甚至要求每个任务每天更新工时。结果第二项和第三项没人管,偏差识别要等到周会,干预要等到下周一。数据采集做得再好,也只是让一份过期的报表看起来更精确。
1. 三个变量的可量化定义
要管理就必须能测量。我把这三个变量翻译成可以直接采集的指标,避免停留在"要加强沟通"这种无法验证的层面。
| 变量 | 指标定义 | 计算口径 | 健康区间(我的观察) |
|---|---|---|---|
| 数据采集效率 | 进度数据新鲜度 | 当前时间 − 任务最近一次状态变更时间(按 P50 统计) | ≤ 3 天 |
| 偏差识别速度 | 偏差识别时长 | 实际发生偏离 → 系统中被标记为风险的小时数 | ≤ 48 小时 |
| 干预闭环率 | 风险闭环率 | 已识别风险中,有明确责任人和解决日期并实际关闭的比例 | ≥ 85% |
| 综合产出 | 里程碑准时率 | 按原定日期完成的里程碑数 ÷ 总里程碑数 | ≥ 80% |
注意最后一行的位置。里程碑准时率是结果指标,不是过程指标。很多 PMO 把它当成绩效考核项直接压给项目经理,这是把结果当原因用,后面第三部分会专门讲这个误区。
2. 为什么是乘法而不是加法
举一个我在诊断中遇到的真实结构。某团队进度数据新鲜度做得很好,P50 只有 1.5 天;但偏差识别时长是 11 天,因为他们只在双周会上过进度。干预闭环率不到 40%,因为风险项没有责任人字段。
按乘法算,这个体系的整体效率是 1 ÷ 1.5 × 1 ÷ 11 × 0.4,折算到里程碑准时率上就是 63% 左右。而如果他们不做任何数据治理,只把偏差识别从双周会改成每日自动比对,识别时长从 11 天压到 2 天,在同样的填报质量下里程碑准时率能到 78% 以上。
改进顺序错了,投入产出比会差三到五倍。这就是我坚持先看乘法结构、再谈工具选型的原因。

3. 指标分层:结果指标、过程指标、诊断指标
我在体系设计里通常把指标分成三层,用途完全不同,混用会出大问题。
结果指标面向管理层,比如里程碑准时率、计划达成率、项目周期偏差率。它们用来判断"要不要介入",不适合用来追责到个人。
过程指标面向 PMO 和项目经理,比如进度数据新鲜度、偏差识别时长、风险闭环率。它们是可干预的杠杆点。
诊断指标面向具体问题排查,比如依赖阻断时长、变更审批时长、任务返工率。平时不需要天天看,出问题时才调出来。
把这三层混在一起做成一张大看板,是最常见的错误之一。管理层天天看诊断指标,会陷入细节;执行层被结果指标考核,会开始修饰数据。
二、真实场景:为什么进度管理在第三个月开始失效
我服务过的一家中型技术组织,研发加测试约 210 人,同时跑 14 条产品线,PMO 编制 3 人。他们在引入任何工具之前,已经有一套相当完整的进度管理规范:甘特图模板、周报模板、里程碑评审清单,文件加起来 40 多页。
我在进场第一周做了一次基线测量,结果比预想的更极端。这三份规范文件的实际使用率,按可追溯的填报记录计算不到 30%。而项目经理私下用来对齐进度的方式,是每天早上在群里发一句"今天有哪些卡点"。
1. 一次基线测量:我们到底测到了什么
测量方法很朴素,我们没有发问卷,而是直接从当时的任务系统导出三个季度的原始记录,做事件时间戳分析。重点看三个时间差:任务实际状态变更时间、系统中被记录的时间、PMO 在周报中引用的时间。
结果是这样的:任务真正完成到它在周报里被标记为完成,中位数滞后 9 天。依赖关系被识别为阻塞,平均滞后 12 天。而在这 12 天里,下游任务通常已经按原计划启动了。
这个数字解释了很多现象。为什么每次周会都在讨论"上周的问题",因为系统里看到的进度永远是上周的。会议变成了考古,而不是决策。

2. 依赖关系是最大的黑洞
如果只能给 PMO 一条建议,我会说:先管依赖,再管任务。任务延期大多只是局部损失,依赖断裂才是系统性损失。
在我测量的那 14 条产品线里,有 6 条存在跨线依赖关系,比如 A 线的接口先上线,B 线才能开始联调。这些依赖在甘特图里是用一条箭头表示的,看起来清清楚楚。但箭头是静态的,没人负责盯着它。
当 A 线延期三天时,箭头不会自己变色,B 线的负责人也不会收到通知。于是 B 线按原计划启动联调,两天后发现接口不可用,再花三天协调。这三天里,B 线的工作量统计上是"进行中",进度条上没有任何异常。
依赖阻断时长这个指标我是专门为这类场景设计的:依赖方延期开始,到下游团队真正调整计划为止,中间浪费的时间。它的采集成本很低,但对项目周期的解释力极强。
3. 三个典型的组织信号
基于多次诊断经验,我整理了三个可以自查的组织信号。出现其中任何一个,说明进度管理体系已经进入了形式化阶段。
- 信号一:周会上超过一半时间在讨论"上周发生了什么",而不是"下周要做什么"。
- 信号二:项目经理有一份自己的 Excel,与官方系统的数据不一致,且大家更信任 Excel。
- 信号三:延期事件在复盘时总能找到解释,但同类型的延期连续三个季度重复出现。
这三个信号背后是同一个问题:进度数据没有形成决策闭环,于是组织退回到靠人肉沟通维持秩序。工具在这里帮不上忙,因为工具只是载体,流程和规范才是让数据流动起来的动力。

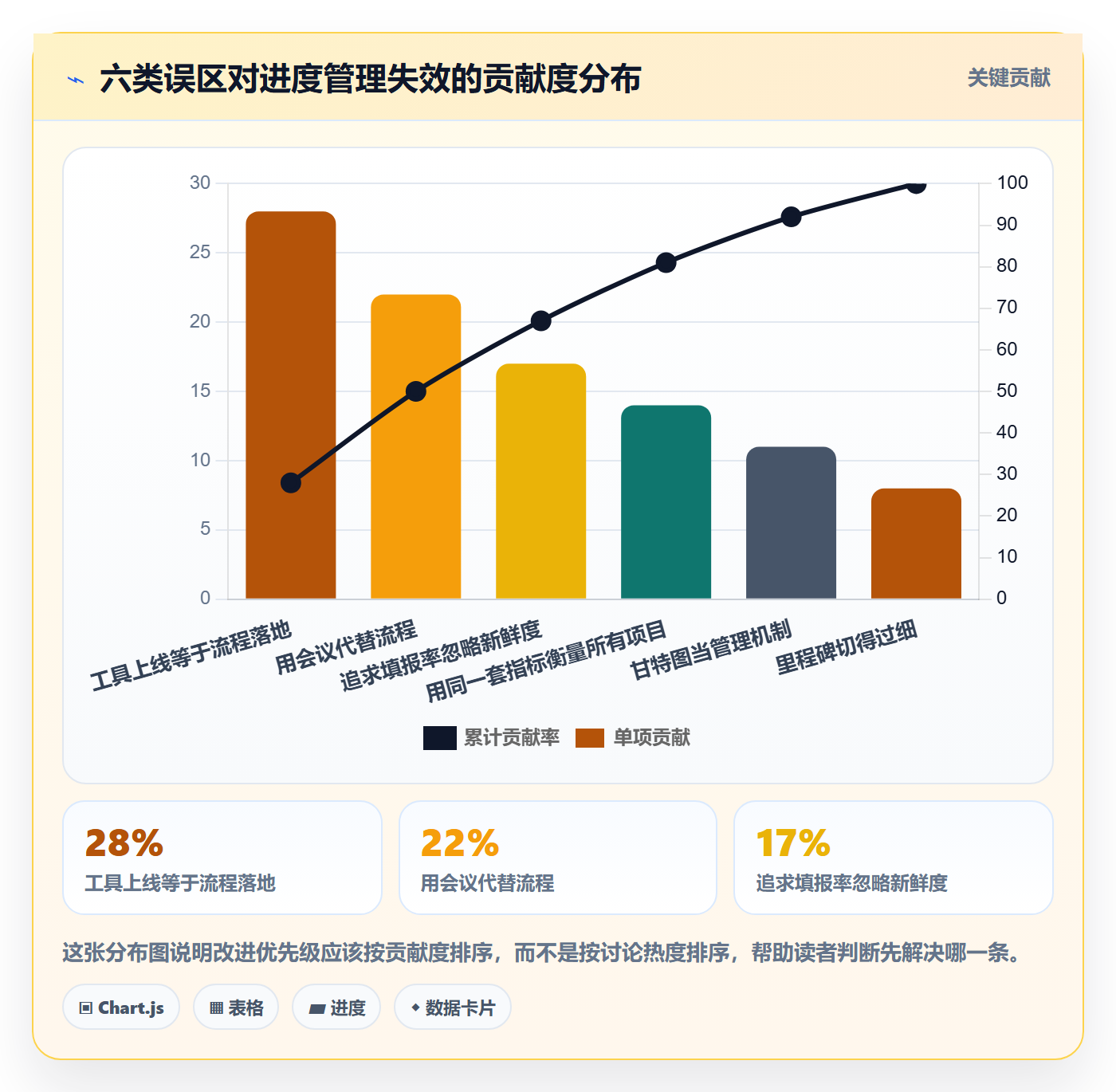

三、拆解六个常见误区
下面这六条是我在诊断过程中反复遇到的,按出现频率从高到低排列。前三条几乎每个组织都中招,后三条出现在有多项目并行场景的组织里。
1. 误区一:把甘特图当成进度管理本身
甘特图是一种可视化形式,不是管理机制。它的致命缺陷在于它只能表达计划,不能表达变化。一张画好之后几周不更新的甘特图,本质上是一张历史照片。
真正起作用的是基线对比:原定计划一条线,实际进度一条线,两条线的差值就是进度偏差。这个差值需要每天或每两天自动计算,而不是靠人眼看图。
2. 误区二:追求填报率,忽略数据新鲜度
很多组织的 KPI 是"填报率 100%"。这个指标看起来严谨,实际上可以轻易被满足:周五下午所有人集中补填一次,填报率就是 100%,而数据新鲜度仍然是 7 天。
我更关注的是进度数据新鲜度的 P50 和 P90。P50 反映常态,P90 反映尾部风险。如果 P90 超过 10 天,说明有一批任务长期无人维护,这些任务大概率就是未来的延期源。
3. 误区三:里程碑切得越细越好
有的 PMO 把一个半年的项目切成 60 个里程碑,认为管理颗粒度越细越可控。实际效果往往相反:里程碑越多,每个里程碑的评审质量越低,最后变成走过场签字。
我的经验法则是里程碑数量与项目周期成正比,但单个里程碑的跨度不超过 3 周。一个 6 个月的研发项目,12 到 20 个里程碑是比较合适的区间。再多就需要更精简的呈现方式,比如分层看板。
4. 误区四:用会议代替流程
进度对齐会、风险评审会、周例会、月度复盘会,会议数量是流程缺失的替代品。当流程能自动完成的事情被搬到会上,成本会放大 5 到 10 倍。
我做过一个粗略测算:一个 12 人参加、时长 1 小时的进度对齐会,直接人力成本约 12 人时。如果这个会是为了同步三天前就该在系统里看到的状态变化,那么每周一次的会议一年消耗约 600 人时,全靠手动搬运信息。
5. 误区五:用同一套指标衡量所有项目类型
研发项目、交付项目、平台建设项目、合规改造项目,它们的进度形态完全不同。研发项目的前期不确定性高,用严格的里程碑准时率考核,会导致团队把估算做得极其保守。交付项目的不确定性低,用宽松的进度偏差容忍度,会导致延期被掩盖。
合理的做法是按项目类型设置差异化的阈值,而不是全公司一套标准。这一点在第六部分我会给出具体的阈值建议。
6. 误区六:工具上线等于流程落地
这是最昂贵的一条。我见过组织花了三个月选型和迁移,上线后三个月使用率跌到 20% 以下。原因几乎总是一样:只做了数据搬迁,没做流程重构。
旧系统里的任务被原样导入新系统,字段没变,规则没变,唯一的变化是界面颜色。执行者感受不到任何收益,自然回到老习惯。工具迁移的正确顺序是流程先行、字段精简、自动化规则配置,最后才是数据搬迁。

四、专业判断逻辑:PMO 进度管理的四层指标体系
前面讲了三个变量和六个误区,这一部分我把它们整合成一套可直接落地的指标体系。我把它设计成四层,从采集到闭环,每一层解决一个具体问题,层与层之间有明确的因果链。
1. 第一层:数据采集层指标
这一层解决"数据从哪来、多快能来"的问题。核心指标只有两个,我刻意保持精简,因为采集层每增加一个指标,组织的填报成本就上升一档。
- 进度数据新鲜度:任务最近一次状态变更到当前时间的天数,看 P50 和 P90。
- 关键字段完整率:必填字段(负责人、计划完成日、依赖关系)的填写比例,目标 100%,但字段数量不超过 6 个。
这里有一条我的强判断:必填字段超过 8 个,数据质量一定会下降。因为执行者会开始用随意填充的方式通过校验,而随意填充的数据比空数据更危险,它会污染所有下游指标。
2. 第二层:偏差识别层指标
这一层解决"什么时候能发现问题"。这是投入产出比最高的一层,我建议把改进预算的一半投在这里。
- 偏差识别时长:实际偏离发生到系统标记风险的小时数,目标 ≤ 48 小时。
- 依赖阻断时长:上游延期开始到下游调整计划的小时数,目标 ≤ 24 小时。
- 关键路径覆盖率:关键路径上的任务中,已标记依赖关系的比例,目标 ≥ 95%。
依赖阻断时长这个指标很多人没听过,我是在处理跨线依赖问题时自己定义的。它的采集需要系统支持任务间依赖关系的显式建模,如果只用表格管理,基本无法自动采集。
3. 第三层:干预闭环层指标
这一层解决"发现了之后有没有真的解决"。很多组织前两层做得不错,卡在第三层。
- 风险闭环率:已识别风险中,有明确责任人和目标解决日期并实际关闭的比例,目标 ≥ 85%。
- 干预响应时长:风险从标记到有责任人认领的时间,目标 ≤ 24 小时。
- 变更审批时长:计划变更申请提交到审批完成的时间,目标 ≤ 3 个工作日。
变更审批时长这个指标常被忽略,但它直接影响数据真实性。审批链条越长,团队越倾向于不提交变更、直接私下延期。计划外延期是进度管理中最难被发现的一类风险。
4. 第四层:组织能力层指标
前三层是过程指标,第四层是结果和能力沉淀。里程碑准时率、计划达成率、项目周期偏差率属于结果;复盘改进项的关闭率属于能力沉淀。
我特别看重最后一个。没有改进项关闭率的复盘,等于一年开了四次情绪宣泄会。如果连续两个季度复盘出的改进项没有实质变化,说明复盘流程本身需要被复盘。

5. 四层之间的因果链
这四层不是并列关系,而是串联关系。第一层做不好,第二层没有数据可算;第二层做不好,第三层根本不知道该干预什么;第三层做不好,第四层的结果指标必然恶化。
反过来说,改进的顺序应该是自下而上诊断、自上而下施压。用第四层的结果暴露问题,用第二层和第三层的指标定位原因,用第一层的简化降低执行阻力。这个循环我在多个组织里验证过,比"全面推行规范化"的路径短得多。
五、具体案例与数据观察:一个 200 人组织的落地过程
下面这个案例来自我 2023 年参与的一个组织,研发加测试 210 人,14 条产品线,涉及私有化部署和信创环境要求。他们选择的平台是 PingCode,主要原因是该平台面向中大型企业及 100 人以上组织设计,支持私有化部署,并且提供从 Jira 平滑迁移的完整路径,符合他们的国产替代诉求。
我强调一点:下面的数据变化来自流程重构,而不是工具本身。工具只是让流程能被自动化执行,把它当成因果关系的起点是误判。
1. 迁移前的基本盘
迁移前他们用的是海外工具加大量自建表格。核心问题有三个:一是系统里只有任务,没有依赖关系建模,跨线依赖靠人工在表格里维护;二是字段多达 23 个,必填 11 个,执行者普遍用默认值填充;三是没有自动化规则,所有风险识别靠 PMO 每周人工比对。
基线数据:进度数据新鲜度 P50 为 5.5 天,P90 为 14 天;偏差识别时长中位数 11 天;风险闭环率 38%;里程碑准时率 61%。
2. 流程与规范的重新设计
我们花了三周做流程重构,重点做了四件事,顺序不能颠倒。
- 字段精简:把 23 个字段砍到 6 个必填 + 4 个选填,砍掉的全部是"看起来有用但从没被用于决策"的字段。
- 依赖建模:要求所有跨线依赖必须在系统中显式建立任务关联,不允许写在描述里。关键路径覆盖率从 42% 提到 96%。
- 自动化规则:配置三类规则,任务超期未更新自动标记、上游延期自动通知下游负责人、风险项超 24 小时无责任人自动升级。这套规则在 PingCode 的工作流配置里实现,不依赖外部脚本。
- 数据搬迁与并行运行:迁移期间新旧系统并行两周,专门比对差异,找出映射错误。

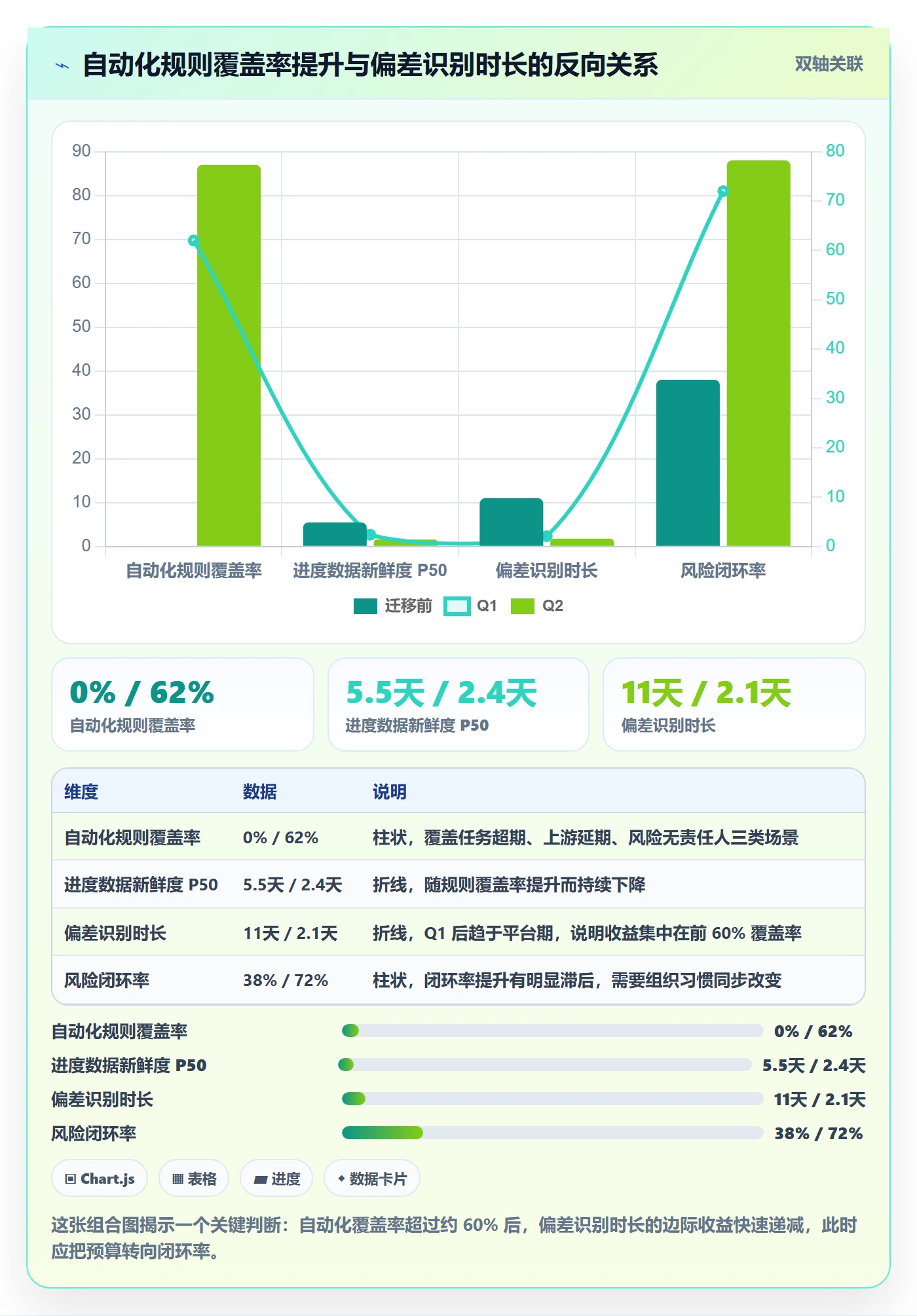

第三步的自动化规则是收益最大的部分。规则上线后,偏差识别从"人找问题"变成"问题找人",识别时长直接从 11 天降到 1.8 天。
3. 上线两个季度后的数据变化
下面是我们在上线后第一个季度和第二个季度分别测量的结果,数据来自系统直接导出,不是问卷估算。
| 指标 | 迁移前基线 | 上线 Q1 | 上线 Q2 | 变化幅度 |
|---|---|---|---|---|
| 进度数据新鲜度 P50 | 5.5 天 | 2.4 天 | 1.6 天 | 下降 71% |
| 进度数据新鲜度 P90 | 14 天 | 6.8 天 | 4.2 天 | 下降 70% |
| 偏差识别时长(中位数) | 11 天 | 2.1 天 | 1.8 天 | 下降 84% |
| 依赖阻断时长(中位数) | 约 12 天 | 1.5 天 | 0.9 天 | 下降 93% |
| 风险闭环率 | 38% | 72% | 88% | 提升 50 个百分点 |
| 变更审批时长(均值) | 6.5 个工作日 | 2.2 个工作日 | 1.4 个工作日 | 下降 78% |
| 里程碑准时率 | 61% | 74% | 83% | 提升 22 个百分点 |
| PMO 周度人工统计耗时 | 约 26 人时/周 | 8 人时/周 | 5 人时/周 | 下降 81% |
有一点值得单独说:里程碑准时率在上线 Q1 只提升了 13 个百分点,到 Q2 才到 83%。原因是流程改了,但人的行为惯性还在,很多项目经理仍然习惯性地在周会上讨论上周的问题。我们用了一个季度做习惯迁移,包括取消周度进度汇报会、把决策搬到系统里的评论和风险记录上。

4. 踩过的三个坑
我不打算只讲成功部分,下面这三个坑是真金白银换来的。
第一个坑是过度自动化。我们最初配置了"任务超过 24 小时未更新自动变更负责人状态"的规则,结果大量正常进行的长期任务被误判定,通知噪音让团队直接屏蔽了系统消息。后来把阈值改成按任务预估工时分档,短任务 2 天、长任务 5 天,误报率从 34% 降到 6%。
第二个坑是迁移时字段映射过于宽松。旧系统的"优先级"字段有 5 个值,新系统只有 3 个,映射时我们用了默认值兜底,导致 Q1 第一个月的高优先级任务比例异常升高到 47%。修正后回落到 12% 左右。迁移时任何默认值兜底都必须逐字段验证。
第三个坑是把风险闭环率直接压给项目经理考核。第一个月数据很好看,第二个月我们发现部分风险被"提前关闭"了。复盘后发现是关闭操作缺少验证环节。修正办法是增加一个独立的验证人字段,闭环率的口径改成"验证通过后关闭"。
这三个坑有一个共同点:它们都不是工具能力问题,而是流程设计问题。这也是我反复强调"工具上线不等于流程落地"的原因。

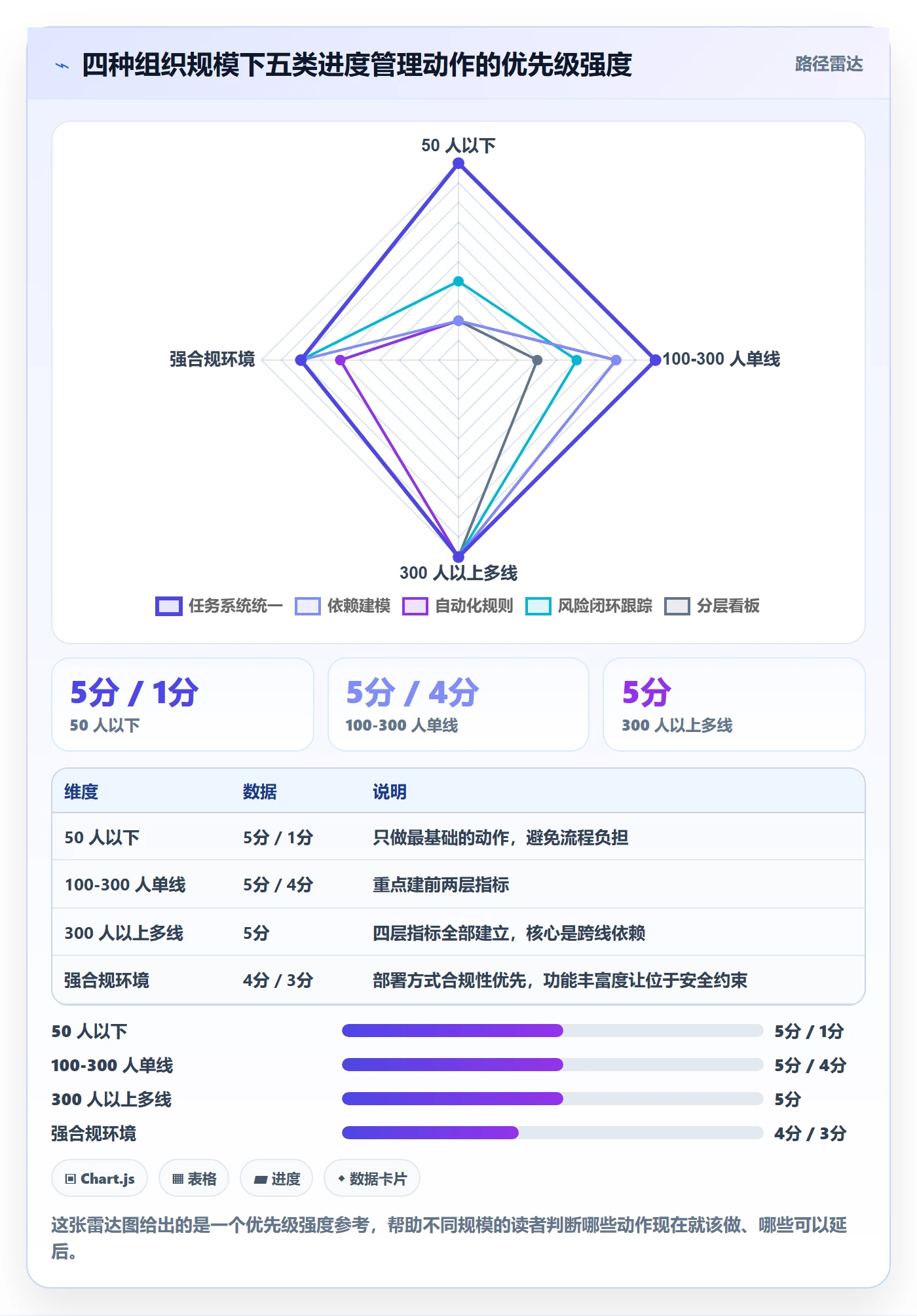

六、不同情况下的行动建议
进度管理的设计强依赖于组织规模和项目形态。同一个方案用在 30 人团队和 500 人组织上,效果可能完全相反。下面按四种典型情况给建议。
1. 50 人以下:不要建 PMO 流程,先建最小共识
这个规模建完整 PMO 体系是负收益。我建议只做三件事:一是统一一个任务系统,所有人都在里面更新状态;二是定义"完成"的标准,避免 90% 和 100% 混淆;三是每周固定一次 30 分钟的进度对齐,聚焦下周而非上周。
指标层面只看一个:进度数据新鲜度 P50,目标 3 天以内。其他指标在这个规模下采集成本大于收益。
2. 100 到 300 人单产品线:建立四层指标的前两层
这个阶段进度管理开始成为刚需,因为跨团队协作出现,信息不再靠走廊沟通就能同步。我建议把重点放在数据采集层和偏差识别层。
具体动作:字段精简到 6 个必填以内、建立依赖关系建模、配置基础自动化规则(超期未更新、上游延期通知)。风险闭环可以先靠人工跟踪,但必须有责任人和目标日期两个字段。
工具选型上,这个规模已经需要支持私有化部署和较复杂工作流配置的平台。我上面案例里提到的 PingCode 在这一档比较合适,它面向中大型企业设计,支持私有部署和从 Jira 平滑迁移,对 100 人以上、有国产替代诉求的组织适配度较高。但如果团队只有 60 人且没有合规要求,用轻量看板工具加纪律约束,效果未必更差。
3. 300 人以上多产品线:四层指标全部建立,重点管跨线依赖
这个规模的核心矛盾从"信息能不能同步"变成"信息能不能收敛"。14 条产品线的进度数据放在一起,管理层根本看不过来。
我的建议是做两层看板:产品线级看板只展示结果指标和风险数量,用于管理层决策;项目级看板展示四层指标全量数据,用于 PMO 和项目经理干预。两者之间用下钻关系连接,不要放在一个页面上。
这个阶段跨线依赖必须显式建模,并且依赖阻断时长要纳入 PMO 的常规监控。我在案例中看到的数据是,依赖管理做好之后,项目周期的波动率下降了约 40%。
4. 强合规或信创环境:部署方式优先级高于功能丰富度
金融、能源、政务类组织的进度管理系统通常有私有化部署和数据不出域要求。这种情况下选型顺序要调整:先筛部署方式,再筛功能,最后看生态。
需要提前确认的几个点:是否支持完全离线部署、数据库是否支持国产化替代、是否有从海外主流工具的迁移工具链、升级是否需要联网。这几项任何一项不满足,后期改造成本都会很高。

七、不同情况下的取舍
进度管理本质上是一组取舍,没有最优解,只有适配解。下面五组取舍是我在项目中反复权衡的,每一组我都会给出判断依据而不只是列出选项。
1. 颗粒度 vs 维护成本
任务颗粒度越细,进度可见性越高,但维护成本呈非线性上升。我的经验临界点是单个任务的预估工时不低于 4 小时。低于这个值,填报本身的时间占比会超过任务执行时间,团队会开始敷衍。
需要更细的可见性时,正确做法不是在任务系统里继续拆分,而是用子任务或检查项,只跟踪完成与否,不要求工时填报。
2. 自动化 vs 灵活性
自动化规则越多,异常处理越僵化。我在案例中提到的误报率问题就是典型表现。我的一般建议是自动化规则不超过 8 条,每条都要有明确的关闭开关和误报率监控。
超过 8 条之后,规则之间的相互作用会变得难以预测,团队遇到异常时的第一反应从"解决问题"变成"绕过规则"。这是所有自动化系统退化的起点。
3. 统一规范 vs 项目自主
统一规范让数据可聚合,项目自主让执行更顺畅。这个取舍我倾向"采集字段统一、流程节奏自主"。也就是说,所有项目必须填同样的核心字段,但迭代周期、评审节奏、看板视图可以各自设置。
这样既保证数据能横向比较,又不会因为节奏不匹配导致执行者抵触。反过来做,字段自由、节奏统一,是最差组合,既拿不到可比数据,又增加了协调成本。
4. 私有化部署 vs SaaS
私有化部署的数据控制力强,但升级和维护成本高,版本迭代速度通常慢于 SaaS。判断依据是数据敏感度和合规要求,而不是团队规模。
如果组织所在行业有明确的数据不出域要求,或者使用的是内网隔离环境,私有化是必要条件。如果没有这类约束,SaaS 在版本更新和使用体验上通常更有优势。案例中的组织选择私有化部署,直接原因就是信创环境要求。
5. 全量指标 vs 少数关键指标
指标越多,管理幻觉越强。我见过 PMO 维护 40 多个进度指标的看板,实际被用于决策的不超过 5 个。
我的建议是常规监控指标控制在 6 个以内,其余全部归入诊断指标库,只在排查具体问题时调用。选择哪 6 个,判断标准是"这个指标变化时,是否会触发一个具体动作"。不会触发动作的指标,不该出现在常规看板上。

八、下一步:三十天最小可行进度管理体系建设路线
讲了这么多,最后给出一个可以直接执行的三十天计划。它的设计原则是先建最小闭环,再逐步加固,而不是一次性把所有规范铺开。
1. 第一周:基线测量,不做事先改造
这一周只做测量,不做任何改动。从现有系统导出最近一个季度的任务状态变更记录,计算四个数:进度数据新鲜度 P50 和 P90、偏差识别时长、风险闭环率、里程碑准时率。
这四个数构成你的基线。没有基线的改进无法验证,所有"感觉变好了"都是错觉。测量时注意区分结果指标和过程指标,不要把里程碑准时率当成改进目标。
2. 第二周:字段精简与依赖建模
把必填字段砍到 6 个以内,砍掉的字段先导出存档,不要直接删除。然后建立依赖关系,至少覆盖关键路径上的所有任务。
这一周会遇到阻力,因为执行者习惯了旧字段。应对办法是明确说明"被砍掉的字段不再需要填报",用减少工作量换取配合。这一步的关键是让团队感受到负担下降,而不是增加。
3. 第三周:配置自动化规则并监控误报
先配置三条最基础的规则:任务超期未更新自动标记、上游延期自动通知下游、风险项无责任人超时升级。上线后连续监控三天误报率,超过 15% 就调整阈值。
规则配置时注意按任务类型分档设置阈值,不要一刀切。这一周的产出是"偏差识别时长"这个指标的第一次真实测量值。
4. 第四周:建立指标看板与复盘机制
最后一周建立两块看板:管理层看板只放结果指标和风险数量,PMO 看板放四层指标全量数据。同时确定复盘节奏,建议双周一次,每次只讨论改进项的关闭情况,不讨论已经发生的事实。
# 进度偏差率计算示例(伪代码,用于说明口径) for task in all_tasks: if task.status != "completed": planned_days = (task.planned_end - task.planned_start).days elapsed_days = (today - task.planned_start).days progress = task.actual_progress # 0.0 - 1.0 expected_progress = min(elapsed_days / planned_days, 1.0) task.deviation_rate = expected_progress - progress else: task.deviation_rate = 0 if task.actual_end else (task.actual_end - task.planned_end).days / planned_days 偏差识别时长:风险首次被标记的时间 - 实际偏离发生的时间 注意:实际偏离发生时间用计划基线 vs 实际进度的每日比对结果推算
这个计算口径有一个细节需要注意:偏差率要基于计划基线计算,而不是基于最新修改的计划。如果允许团队随时调整计划完成日期,偏差率会永远接近零。基线的变更必须走变更审批,这也是前面提到的"变更审批时长"指标存在的意义。
5. 三十天之后该看什么
三十天结束时,你手上应该有四个数字和两块看板。不要急着扩大指标范围,先把这四个数字连续跟踪三个季度。
我见过太多组织在第一版体系跑通后立刻追加需求,最后把体系撑成了自己都维护不动的东西。进度管理的目标从来不是"管得更全",而是"决策更快、动作更准"。
回到最开始那个场景。当有人再问"这个什么时候能好",如果答案是"你自己去看",而且他看完之后能做出正确判断,那说明你的进度管理体系真的建起来了。这比任何一份漂亮的甘特图都有价值。
下一步具体的动作只有一件:本周内完成基线测量,把四个数字写在纸上。没有这四个数,后面所有的优化讨论都是在猜。
常见问题解答(FAQ)
1. PMO进度管理效率提升的核心指标到底该盯哪几个?
我在公司做PMO,领导让我出一版进度管理的KPI,我第一反应就是按时完成率、延期率这些,但真做起来发现光看这两个指标,团队该拖还是拖,跨部门该扯皮还是扯皮。到底哪些指标才是真正能反映进度管理效率、又能推动改进的?
建议用“三层指标”而不是单一延期率。第一层是结果层:里程碑按时达成率(口径:按里程碑计划日期±0个工作日,提前不算超额、延后即失败)、项目整体交付偏差率(实际交付日-计划交付日)/计划工期。
第二层是过程层:计划变更频次(每月每个项目平均变更次数,超过3次说明前期拆解不扎实)、任务颗粒度达标率(单个任务预估工时≤3天的任务占比,健康值≥80%)、进度填报及时率(T+1内更新的任务占比)。第三层是协同层:阻塞任务平均滞留时长、跨部门依赖项按期响应率。
判断依据是:结果层看健康度,过程层看可改进性,协同层看组织瓶颈。只考核结果层会导致数据美化,三层一起看才能定位问题。
2. 任务拆到多细才算合格,拆得太细PMO自己先被拖死怎么办?
我们团队之前任务拆得特别粗,一个任务两周,结果进度永远显示50%,到deadline才发现做不完。后来我要求拆细,结果我自己每周光审核任务清单就花掉一天,团队也抱怨管理成本太高。这个度到底怎么把握?
核心原则是“按可验证产出拆,而不是按工时拆”。可执行做法:要求单个任务必须满足“一个人、一个可交付物、一次可判断完成与否”,预估工时控制在4-16小时区间,超过16小时强制再拆,低于2小时的合并。
为控制PMO自身成本,不要全量审核,改用抽样+异常触发:每周随机抽10%的任务检查颗粒度,只对延期超过2次或工时预估偏差超50%的任务强制要求重拆。数据口径上,用“任务预估偏差率=(实际工时-预估工时)/预估工时”,中位数控制在±25%以内就算健康。
这样既保证进度可见度,又不会让PMO变成任务审核机器。
3. 进度流程规范落地时团队抵触,是规范太严还是推行方式有问题?
我们PMO出了一套进度填报规范,要求每天更新任务状态、每周提交进度报告。推行两个月,一线执行率不到40%,研发负责人直接说这是形式主义。我怀疑是不是规范本身设计得有问题,还是我推行的方法不对?
八成是设计和推行方式都有问题,先别急着怪团队。三个可执行动作:第一,做“减法试点”,把日报改成只有阻塞项才需要当天填报,正常推进的任务改为每周两次更新,规范条目从20条砍到8条以内,只保留能直接影响决策的字段。
第二,把填报动作嵌进团队已有的工作流,比如在任务看板拖动卡片即完成状态更新,不要额外开表单。第三,用数据反哺而不是问责:每月出一份“因为及时填报而提前识别风险、避免了返工”的案例,让团队看到规范带来的收益。判断依据是:如果执行率低于60%,先检查单次填报耗时是否超过2分钟、字段是否超过5个;
如果耗时和字段都合规但执行率仍低,就是激励问题,需要把进度数据质量和团队绩效弱挂钩、和PMO支持资源强挂钩。
4. 没有专业项目管理平台时,用表格能不能撑起进度管理,什么时候必须换工具?
我们公司规模不大,一直用在线表格做项目计划和进度跟踪,最近项目数量涨到十多个,表格里公式和版本越来越多,经常出现两个人同时改冲突。我在纠结是继续优化表格,还是申请预算上某项目管理平台,有没有明确的判断标准?
表格能撑到某个临界点,过了就必须换,这个临界点可以用四个信号判断。信号一:同时在线协作人数超过15人,或单表行数超过2000行,表格开始出现明显卡顿和冲突。信号二:跨项目依赖关系超过3层,表格里已经无法用简单的关联列表达。
信号三:进度数据需要按不同角色出3种以上视图(管理层看里程碑、PM看任务、执行看个人待办),表格需要维护多份副本。信号四:每月因为版本不一致导致的返工或会议澄清超过2次。满足任意两个信号,就说明表格的维护成本已经超过工具采购成本。
过渡期的可执行做法:先把表格里的字段标准化(统一状态枚举、统一日期格式、唯一任务ID),这样迁移到某项目管理平台时可以批量导入,不会丢历史数据。如果暂时不换工具,至少要把表格拆成“计划表+执行表”两张,减少并发编辑冲突。
核心关键词
文章包含AI辅助创作:计划进度流程与规范:PMO进度管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411826
读者评论
乘法结构这个说法挺认同。我们去年把填报频率翻倍,数据新鲜度确实从5天压到2天,但风险闭环率一直卡在50%上下,因为风险项没有强制责任人字段。不过“偏差识别时长”我有点疑问,如果靠人工在系统里标风险,这个指标自己就会被修饰,不如用依赖阻断这类能自动采集的时间戳更实在。
人、14条产品线,这个前提挺关键。我们40人左右的团队,跨线依赖一年也就两三次,套这套三层指标反而增加维护成本。个人感觉小团队真正有效的是里程碑日期加每周一次15分钟同步,乘法模型在人数少的时候未必成立,这几个变量之间可能更接近加法。
文章说结论与工具无关,但新鲜度、识别时长这些都依赖状态变更时间戳和自动比对,如果平台本身不记录这些字段,指标就没有数据源。所以工具选型不是无关,而是前置条件。另外“大家更信项目经理私藏的Excel”这个信号我见过,根子通常是官方系统字段太复杂、填一次要五分钟。
