进度更新流程与规范:项目经理进度管理落地方案关键指标

两年前我接手过一个 180 人研发组织的项目管理改进工作,第一件事就是统计"收进度"到底要花多少时间。结果有点反常识:12 位项目经理平均每周花 6.5 小时在催更新、对齐口径、核实完成度上,但真正因为进度更新而提前发现并化解的风险,一年只有 9 个。也就是说,每周 78 人小时的投入,换来的是平均每月不到一次的有效预警。

问题不在于项目经理不努力,也不在于团队不配合。问题在于大多数团队的"进度更新"是一套没有规范、没有口径、没有反馈闭环的汇报仪式。它产出的是一堆状态色块和百分比数字,而不是可用于决策的证据。这篇文章我想把这套东西拆开讲清楚:进度更新流程与规范到底该定什么,项目经理落地时该盯哪几个关键指标,以及在什么情况下应该果断放弃某些"看起来很专业"的做法。

一、核心结论:进度更新的本质是承诺刷新,不是汇报仪式

我先给结论,后面所有内容都是围绕这四条展开的论证。

1. 进度更新的第一性目的是"刷新承诺",不是"汇报状态"

很多人把进度更新理解成"告诉我你做到哪了"。这个理解偏差会导致整套流程变形。真正有价值的进度更新回答的是另一个问题:基于今天的事实,你对原来那个交付承诺还认不认?如果不认,新的承诺是什么,代价是什么?

状态是历史,承诺是未来。只更新状态的会议,本质是回顾会;只有刷新承诺的更新,才有纠偏价值。我在做流程设计时有个硬性要求:任何一次进度更新,如果结尾没有产生"某个承诺被确认或被修改"的结果,这次更新就是无效的。

2. 关键指标不应该超过 5 个,而且必须有主指标

我见过太多团队上来就设计 15 个指标,最后的结果是没人看。指标的价值来自被使用频率,而不是覆盖度。一个健康的进度管理体系,主指标通常只有 1 个,辅助指标 3 到 4 个。

主指标的选择取决于你当前最大的痛点:如果痛点是"总在最后一周才发现延期",主指标就应该是"偏差发现提前期";如果痛点是"更新数据不可信",主指标就应该是"进度更新可信度抽检通过率"。

3. 规范的目的是降低"解释成本",不是增加"填报成本"

判断一条进度规范好不好,有个很朴素的检验方法:新加入的项目经理能不能在半小时内看懂并开始执行。如果需要专门培训两天才能填对字段,这条规范本身就是负债。

4. 工具决定规范的上限,但流程决定下限

这一点我后面会用具体案例展开。简单说:再好的工具也救不了一个没有更新节拍和完成定义的团队;但一个已经跑通流程的团队,工具选错会让效率直接砍半。

进度更新流程与规范:项目经理进度管理落地方案关键指标

二、背景与真实场景:三种典型的进度更新现场

1. 场景一:周会上的"绿黄红"

这是最常见的形态。每周一上午,项目经理打开一张表格,逐个问过去:"这个模块怎么样了?"负责人回答"差不多了""快了""还有点问题"。项目经理凭感觉标个颜色,绿色继续,黄色关注,红色升级。

这套流程的问题在于:"差不多了"是一个不可验证的表述,它既不指向具体的完成标准,也不指向剩余工作量。一次周会下来,20 个项目,有效信息密度可能不到 15%。

2. 场景二:系统里的"僵尸任务"

另一种极端是团队上了项目管理平台,要求所有人每天更新任务状态。结果是:任务被批量拖动到"进行中",然后一直停在那里;或者负责人为了不被追问,把状态改成"已完成"但实际交付物没交。

我在一次审计里抽查过一个 200 人规模的研发中心,系统里标记为"已完成"的任务中,有 23% 找不到对应的交付物或验收记录。这意味着基于这套数据做的任何燃尽图、速率统计都是失真的。

进度更新流程与规范:项目经理进度管理落地方案关键指标

3. 场景三:只有项目经理在更新的"独角戏"

第三种情况更隐蔽:项目经理很勤快,每天都在系统里更新,但更新的是他自己整理后的结论,而不是一线执行者的原始输入。这导致信息经过了一层甚至多层过滤。

过滤的代价是很具体的。我观察过一个跨部门项目,同一件事从执行者到项目经理到部门负责人再到项目集经理,四级传递后有 3 个关键偏差被磨平了:一个依赖被卡的时间、一个第三方接口的联调风险、一个测试环境不足的约束。最后这 3 个偏差全部在集成阶段集中爆发。

4. 为什么中大型组织特别容易失真

组织规模一过 100 人,进度失真的概率会显著上升,原因有三个:

  • 信息层级变多:从执行者到决策者之间的传递层数增加,每经过一层就有一次"善意简化"。
  • 任务粒度变粗:大组织的项目往往拆成模块级别的任务,单个任务周期长达 2 到 4 周,这段时间内没有任何可观测的中间信号。
  • 责任边界模糊:跨团队依赖的归属不清,谁都不认为更新这个依赖是自己的义务。

进度更新流程与规范:项目经理进度管理落地方案关键指标

三、拆解常见误区:五个把进度管理做废的习惯

下面这五个误区我几乎在每个做过改进的组织里都见过至少两个。它们的共同点是"看起来更专业",实际上把体系推向形式主义。

1. 误区一:把更新频率当成管理力度

最常见的反应是"问题出在更新不够频繁",于是从周会改成日会,从每周更新改成每天更新。这是典型的用频率掩盖粒度问题。

如果一个任务的周期是 10 天,你每天问它进度,得到的只能是"还在做"。真正要改的是把这 10 天拆成 3 到 4 个有可验证产出的检查点。频率提升带来的是填报负担,检查点增加带来的才是信息增量。

2. 误区二:用百分比代替可验证的完成定义

"这个模块完成 70%",这句话几乎没有信息量。70% 是按工作量算、按功能点算、还是按剩余时间算?剩下 30% 里有没有包含最难的那部分?

我在流程规范里会强制要求:任何百分比必须绑定到一个明确的完成定义清单,并说明"剩余部分包含哪些具体条目"。通常做完这一步,很多人会主动把 70% 改成 45%,因为把最难的部分算进去之后,剩下的确实还很多。

进度更新流程与规范:项目经理进度管理落地方案关键指标

3. 误区三:只更新任务状态,不更新依赖和风险

我做过一个统计:在导致里程碑延期的原因里,任务本身执行超期的只占 34%,而依赖未就绪、外部输入延迟、环境或资源冲突占了 58%。但绝大多数团队的进度更新字段里,只有任务状态,没有依赖状态。

这是个结构性缺陷。你收上来的数据里天然不含那 58% 的成因,那么基于它做的任何预测都只能解释三分之一的问题。

4. 误区四:把进度更新做成单向汇报

单向汇报的特征是:执行者说,项目经理记,决策者看。整个链条上没有反馈。一旦执行者发现"我说什么都没人回应",他就会把更新降级成最低成本的应付动作。

有效的进度更新必须包含一个明确的反馈回路:偏差被记录后,谁来响应、多久内响应、响应结果是升级还是消解。没有这条回路,更新就是纯粹的支出。

5. 误区五:指标全上,没有主指标

我见过一份 17 个指标的进度看板,从任务完成率到人均产出到缺陷密度应有尽有。结果三个月后,这个看板的使用率降到每周不到 5 次。

指标太多会稀释注意力,让所有人都不知道该盯哪一个。我的建议是:主指标 1 个,用于日常盯;辅助指标 3 到 4 个,用于月度复盘;观察类指标可以有很多,但不进日常看板。

四、专业判断逻辑:进度更新的可信度模型

这一节讲的是我判断"一条进度更新到底能不能信"的方法。它不是理论,是我在做进度审计时用的实际框架。

1. 三级证据链

我给进度更新定义了三个可信度层级:

  • 一级证据(可验证):存在可运行、可演示、可测试、可评审的交付物。这类更新可信度最高。
  • 二级证据(可追溯):有明确的中间产物,比如接口文档、测试用例、代码提交记录、评审纪要。可信度中等,需要抽查。
  • 三级证据(纯声明):只有口头或文字描述,没有可核实载体。可信度最低,只应作为线索而非依据。

我的操作方法是:关键路径上的任务,进度更新必须达到一级或二级证据;非关键路径可以接受三级证据,但需要标注。这样既保证了关键信息的质量,又没有把填报成本平摊到所有任务上。

2. 更新可信度的四个判断问题

拿到一条进度更新,我会顺序问这四个问题:

  1. 这条更新对应的完成标准是什么?标准本身清不清晰?
  2. 如果我说"现在演示一下",能不能演示出来?
  3. 剩余工作量是估算的还是数出来的?估算依据是什么?
  4. 这条更新里有没有提到任何阻碍或依赖?如果完全没有,是不是因为没识别,还是因为不想说?

第 4 个问题最容易被忽略,但它的信号价值最高。一个团队如果连续三周的进度更新里"零风险零依赖",通常不是真的一帆风顺,而是风险上报渠道不通。

进度更新流程与规范:项目经理进度管理落地方案关键指标

3. 什么情况下进度百分比是可以信的

我的经验判断是三条同时满足时,百分比才具备参考价值:

  1. 口径锁定:全组织使用同一种计算口径,并且写进了规范文档。
  2. 完成定义先行:任务开始前就已经明确了验收标准条目。
  3. 有历史偏差记录:这个负责人过往的进度更新偏差在可接受范围内。

第三条经常被忽略,但它在实践中非常好用。我会给每个负责人维护一个隐藏的"进度乐观系数",用他历史更新的预估完成时间与实际完成时间的比值来算。有些人系数稳定在 1.1,有些人稳定在 1.8。当你把系数乘回去,预测准确率会立刻提升一大截。

4. 四问法判断"进度正常"是不是真的正常

当负责人说"进度正常"时,我会追这四个问题:

  • 上一次你说正常到现在,实际完成了哪些可展示的东西?
  • 接下来到下一个检查点,你计划完成哪些?这些工作量和上一阶段比是多了还是少了?
  • 有没有任何事情让你觉得"如果出问题会卡住"?
  • 如果现在要把交付时间提前三天,你会砍掉什么?

第 4 个问题的设计意图是:通过引入一个受控的假设变化,逼出对方心里的真实优先级排序。一个真的进度正常的负责人能立刻回答,一个心里没底的人会开始含糊。

五、关键指标体系:项目经理该盯哪几个数

这一节给出我实际使用过的指标体系。我把它分成结果、过程、质量、人效四类,并给出推荐口径和参考阈值。阈值来自我在多个 100 到 600 人规模研发组织中的观察,属于经验基准,不是行业标准。

1. 结果类指标

结果类指标回答"我们最终有没有守住承诺",通常用两个就够。

指标名 口径定义 经验基准 说明
里程碑按期达成率 按期或提前达成的里程碑数 / 计划里程碑总数 ≥ 80% 低于 70% 说明计划本身失真或资源不足
预测准确率 1 – |预估完成日 – 实际完成日| / 预估周期 ≥ 85% 比按期达成率更能反映管理能力

第二个指标我特别推荐。按期达成率只告诉你结果,预测准确率告诉你过程能力。一个团队可以靠加人加班把达成率拉到 90%,但预测准确率会如实反映他们的计划能力有多差。

2. 过程类指标

过程类指标是项目经理的日常抓手,我一般选三个。

指标名 口径定义 经验基准 说明
偏差发现提前期 从偏差实际发生到被系统记录的间隔天数 ≤ 3 天 超过 7 天基本失去纠偏窗口
更新及时率 按节拍准时提交的更新数 / 应提交总数 ≥ 90% 低于 80% 说明节拍设计或工具体验有问题
依赖登记覆盖率 已登记依赖的跨团队任务数 / 全部跨团队任务数 ≥ 85% 这个数低,后面一定会在集成阶段爆雷

3. 质量类指标

进度管理如果只看速度不看质量,最终会变成"把问题往后期推"。我建议至少加一个制衡指标。

指标名 口径定义 经验基准 说明
进度更新可信度抽检通过率 抽检样本中证据层级达标的比例 ≥ 85% 低于 70% 说明报表数据不可用于决策
返工任务占比 因未达验收标准而重新打开的任务数 / 已完成任务数 ≤ 12% 与进度指标反向波动,用作防注水

进度更新流程与规范:项目经理进度管理落地方案关键指标

4. 人效类指标

这类指标用来证明改进本身是否划算。

  • 项目经理周均进度管理耗时:包括催收、核实、汇总、汇报。经验基准从 6 小时降到 3 小时以内。
  • 进度数据汇总人工耗时:从各团队汇总到项目集视图的人工处理时间。经验基准从 12 人时/月降到 2 人时/月以内。
  • 单个更新平均填写时长:如果超过 5 分钟,规范一定太复杂了。

5. 指标口径必须写进文档

最后强调一点:上面每个指标都必须有文字化口径,包括统计范围、排除条件、计算周期和责任人。我见过太多团队因为"到底是按任务数还是按人天"这种问题在复盘会上吵两个小时。

六、落地流程:从更新到纠偏的闭环设计

这一节给出一套可以直接照搬的流程框架。它分成事前、事中、事后三段。

1. 事前:定义完成标准和更新节拍

事前要做三件事,缺一不可。

  1. 为每个任务定义完成标准清单。至少 3 条可验证的验收条件,比如"接口联调通过""单测覆盖率达标""演示脚本跑通"。
  2. 确定更新节拍。我推荐按任务周期比例来定:周期 5 天以内每天更新,5 到 15 天每两天更新,15 天以上按检查点更新,不强制日更。
  3. 明确证据要求。关键路径任务必须附证据链接,非关键路径可以只填状态。

2. 事中:最小字段集

我把进度更新的字段压到 7 个。再多,填写依从性会断崖式下降。

progress_update:
task_id: TASK-1024 # 任务唯一标识

completion_standard_done: # 已满足的完成标准条目编号

CS-01

CS-03

evidence_link: https://… # 证据链接:演示、提交、评审记录

remaining_estimate_days: 4 # 剩余工作量(按锁定口径)

blockers: # 阻塞项,无则显式填 none

进度更新流程与规范:项目经理进度管理落地方案关键指标

3. 事后:偏差分级响应

偏差记录之后,必须有明确的分级响应机制,否则闭环就是空的。

偏差等级 判定条件 响应时限 响应责任人
L1 轻微 偏差 ≤ 1 天,不影响关键路径 下个更新周期内 任务负责人自行消解
L2 关注 偏差 2-3 天,或影响非关键路径 24 小时内 项目经理协调
L3 严重 偏差 ≥ 4 天,或影响关键路径 4 小时内 项目经理升级至项目负责人
L4 重大 影响里程碑或跨项目集交付 2 小时内 升级至项目集/部门层

这张表的价值在于把"要不要升级"这个模糊判断变成了查表。我要求项目经理在偏差登记时必须打等级标签,标签打错本身也会被复盘。执行两个月后,升级决策的平均耗时从 1.5 天降到 3 小时。

4. 复盘:每月一次的指标回顾

闭环的最后一步是月度回顾,重点看三件事:主指标趋势、偏差分级准确率、以及更新填写的依从性变化。我建议控制在 45 分钟内,且必须产出下个月的一条流程微调。

七、工具与自动化:规范能不能被承载住

流程写在文档里是一回事,能不能被工具承载是另一回事。这一节我结合具体的平台能力来讲。

1. 工具决定规范的上限

如果一个项目管理平台的自定义字段只能配置 5 个,那你的 7 字段最小集就落不了地;如果它不支持任务之间的依赖关系建模,那"依赖登记覆盖率"这个指标就永远统计不出来。

所以工具选型时,我建议先明确三个硬性能力:自定义字段与自定义工作流、任务依赖关系建模、以及可导出的原始数据接口。前两个决定规范能不能落地,第三个决定指标能不能验证。

2. 以 PingCode 为例:中大型组织的适配点

在服务中大型企业、尤其是 100 人以上组织的场景里,我用得比较多的是 PingCode。这里说几个我认为对进度更新规范特别相关的点。

第一是自定义字段和工作流引擎的粒度。它可以为不同的任务类型配置不同的字段集,这意味着我可以给关键路径任务配置带证据链接和信心字段的完整模板,给日常任务配置精简模板,而不必让所有人填同一张长表单。这一条直接解决了"字段完整度 vs 填写依从性"的矛盾。

第二是依赖关系的显式建模。跨团队依赖可以被登记为对象而不是备注文字,这样依赖登记覆盖率、被阻塞任务数、阻塞时长都能直接被统计出来,不需要靠人工从文本里捞。

第三是私有化部署能力。我接触的 100 人以上组织里,尤其是金融、制造、政企类客户,进度数据往往涉及交付节奏和资源投入,属于需要留在内网的信息。PingCode 支持私有化部署,这对这类组织是硬性前提,不是加分项。

第四是对 Jira 的平滑迁移支持。这一点在实际落地时价值很高。我做过一个 400 人规模的迁移,原平台积累了 6 年的项目数据、自定义字段和历史工作流。迁移过程中的主要风险不是数据搬不过去,而是字段语义丢失,原来叫"剩余预估"的字段迁过去变成了通用数值,指标口径就断了。有专门迁移工具的平台在这件事上省下的时间,通常以人月计。

这也是我认为 PingCode 在国产替代场景里比较有优势的原因:它不是简单地"能用",而是在迁移保真度和私有化这两件中大型组织最在意的事情上有明确支撑。

进度更新流程与规范:项目经理进度管理落地方案关键指标

3. 自动化能省下多少时间

我这里给一组我在项目中实测的对比数据。基线是 180 人规模、20 个并行项目、项目经理 12 人。

  • 更新催收:人工逐个提醒 → 自动按节拍推送,周均耗时从 1.8 小时降到 0.3 小时。
  • 数据汇总:手工整理 Excel → 自动生成项目集视图,月均耗时从 12 人时降到 1.5 人时。
  • 偏差识别:人工比对计划与实际 → 自动规则触发,偏差发现提前期从 7.5 天降到 2.4 天。
  • 报告生成:手工写周报 → 模板自动填充,周均耗时从 2.2 小时降到 0.4 小时。

加总起来,12 位项目经理平均每周节省约 4.7 小时,一年约 2900 人时。这个数字是自动化真正的说服力所在,而不是"看起来更现代"。

4. 不要在流程没跑通之前上自动化

这是我踩过的最大的坑。我曾在完成定义还没统一的时候先上了自动化规则,结果是自动化把错误的数据以更快的速度汇总、分发、升级。整个团队花了三周才意识到,问题不是自动化不好,而是它把一个语义不一致的流程放大了。

正确的顺序是:先手动跑两到三个周期,把完成定义、节拍、字段集稳定下来,再上自动化。

八、不同情况下的行动建议

下面按组织规模和场景给出差异化的建议。我刻意避免给一套"通用最佳实践",因为不同阶段的约束条件完全不同。

1. 50 人以下团队:不要建规范,先建习惯

这个规模下,信息传递链条短,面对面沟通的效率远高于任何系统。我的建议是只做两件事:一是定义清楚每个任务的验收条件,二是固定每周一次 30 分钟的偏差对话。

不要做的事:不要上复杂指标看板,不要强制日更,不要引入多级审批。这些在 50 人以下基本都是纯成本。

2. 100 到 500 人团队:这是规范收益最高的区间

这个规模是我认为投入产出比最好的区间。信息层级开始变多,但还没有复杂到需要多层项目集治理。

建议动作清单:

  1. 锁定 1 个主指标(推荐"偏差发现提前期")和 3 个辅助指标。
  2. 统一完成定义的模板,至少覆盖 80% 的任务类型。
  3. 建立 7 字段最小集,并在项目管理平台里配置成模板。
  4. 建立 L1 到 L4 的偏差分级响应表,并明确时限。
  5. 每月做一次指标回顾,每次产出一条流程微调。

这个阶段的工具选型会比较关键。如果是 100 人以上、且有私有化或历史数据迁移诉求的组织,我通常建议直接评估 PingCode 这类面向中大型企业的平台,而不是先上一个轻量工具再迁移。迁移一次的成本往往高于一开始就选对。

3. 500 人以上或多项目集:先解决治理,再解决工具

到这个规模,单个项目的进度管理已经不是主要矛盾,跨项目集的资源冲突和依赖冲突才是。

关键动作是把进度更新从"项目维度"提升到"项目集维度",具体是:建立跨项目集的依赖登记机制、统一各项目集的指标口径、以及建立资源冲突的仲裁流程。这三件事没做完之前,上任何工具都只是把局部最优固化成全局次优。

4. 强监管或涉密场景:私有化是前提

金融、政企、军工、部分制造业场景下,进度数据涉及交付节奏、客户信息和资源投入,通常不允许出内网。这类场景下,支持私有化部署是选型的第一道门槛,其他能力都在它之后。

同时要额外关注审计追溯能力:谁能改状态、什么时候改的、改之前是什么值。这在合规检查时经常被要求提供。

进度更新流程与规范:项目经理进度管理落地方案关键指标

九、不同情况下的取舍

所有流程设计本质上都是取舍。这一节我把四组最常见的取舍摊开讲,并给出我的倾向。

1. 取舍一:更新频率 vs 管理成本

提高频率的收益是更早发现问题,成本是团队的填写负担和管理者的复核负担。

我的判断是:频率应该由任务粒度决定,而不是由管理层焦虑程度决定。具体做法是设定一条规则,任务周期除以 4,就是合理的更新间隔上限。一个 8 天的任务,每 2 天更新一次就够;一个 2 天的任务,日更也无所谓。

2. 取舍二:字段完整度 vs 填写依从性

字段越多信息越全,但填写依从性会下降。这两者的关系不是线性的:在我的观察里,字段数超过 9 个之后,依从性会明显下滑;超过 12 个,依从性通常在两周内跌破 60%。

我的倾向是:分层设计,而不是全局裁剪。关键路径任务用完整字段集,非关键路径用精简集。这样既保证了关键信息质量,又不至于让所有人承担同样成本。

3. 取舍三:自动化 vs 灵活性

自动化规则越多,异常处理越麻烦。一个被自动升级的误报,可能需要比手动处理多三倍的时间去解释和撤销。

我的经验是:只对确定性高的规则做自动化,对需要判断的环节保留人工。比如"更新逾期自动提醒"可以自动化,"偏差自动升级"就必须谨慎,因为升级本身包含判断。

4. 取舍四:数据透明 vs 团队心理安全

这是最容易被忽略但影响最深的一组取舍。如果你把每个人的低信心标记都公开到全员看板,理性的反应是,没人再敢标 low。

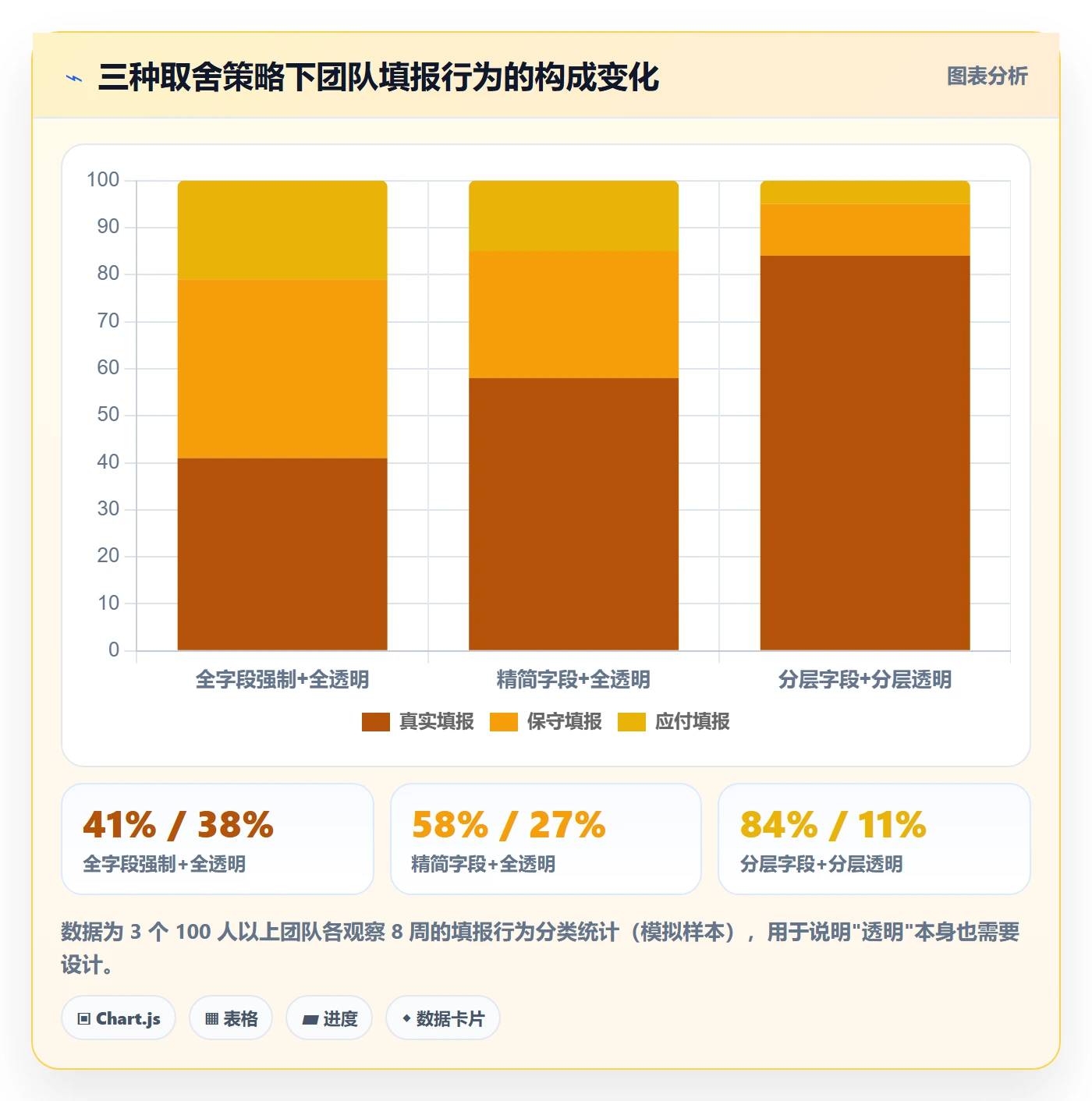

我的处理方式是分层的:信心字段对项目经理和负责人可见,对更上层只呈现汇总值;偏差记录不对个人做绩效关联,只对流程做改进反馈。这条规则必须在流程上线第一天就明确宣布,晚一天都可能已经产生了防御性填报。

进度更新流程与规范:项目经理进度管理落地方案关键指标

5. 我会放弃什么

如果只能保留三样,我会保留:完成定义、偏差分级响应、信心字段。

这三样构成了最小可行闭环:完成定义让更新可验证,信心字段让风险提前显性化,分级响应让偏差有出口。其余所有东西,燃尽图、速率统计、多维看板,都是在这个闭环跑通之后的增强项,不是前提。

十、总结与下一步

回过头看开头那个 180 人的案例,我们最后的做法其实很朴素:把完成定义标准化、把更新节拍按任务粒度分层、把偏差响应变成一张可以查的表、再给平台配上证据链接和信心字段。没有引入任何复杂模型。

十二周之后的结果是:偏差发现提前期从 9.5 天降到 2.2 天,里程碑按期达成率从 68% 提升到 89%,项目经理周均进度管理耗时从 6.5 小时降到 2.8 小时。团队没有增加人手,项目经理也没有变得更勤奋,变的只是规范本身。

我想强调的独特判断是:进度管理的主要矛盾从来不是"更新得不够勤",而是"更新得不可验证、不可比、没有出口"。大多数团队把资源投在提高频率上,方向就错了。真正该投的是完成定义、证据层级和闭环响应。

下一步我建议你按这个顺序做三件事,不需要等任何预算或工具采购:

  1. 本周:挑一个正在进行的项目,把其中 5 个任务的完成标准写出来,每条都要可验证。做完你就会发现有多少个"进行中"其实是说不清楚的。
  2. 下周:在下次进度同步里加一个问题,"这个任务你现在的交付信心是 high、medium 还是 low?"只记录,不追责,观察两周分布。
  3. 本月:把偏差按 L1 到 L4 分一次级,看看有多少偏差其实早就该升级但一直卡在项目组内。

这三件事做下来,你大概率会发现真正的瓶颈不在团队执行力,而在进度信息本身的质量。把信息质量修好,后面所有指标、看板、自动化才有意义。

常见问题解答(FAQ)

1. 进度更新流程到底该怎么设计,才能让项目经理不被日报淹没?

我带过5个人的小团队也带过30人的跨部门项目,最开始要求全员每天写日报,结果两周后我自己先不看了,信息太碎,看完还是不知道项目到底健康不健康。后来我就想,进度更新这事是不是从根上设计错了?

核心原则是分层更新、按节奏汇总,而不是所有人对一个人汇报。具体做法:执行层按任务卡更新状态(待办/进行中/阻塞/完成)和剩余工时,频率可以是每日或每两日;项目经理只维护一张里程碑级进度表,每周更新一次,只记录三个字段,当前完成百分比、下周计划、风险项。

判断依据是:项目经理的时间应该花在异常处理上,而不是信息收集上。如果一张进度表超过15行,说明颗粒度太细,需要上收一层。我实测下来,把日报改成任务卡状态更新加周度里程碑汇总后,项目经理每周花在进度收集上的时间从约6小时降到1.5小时左右。

2. 任务完成了但进度没更新,等项目复盘才发现延期,怎么从流程上堵住这个漏洞?

我们团队就吃过这个亏:前端说接口早写完了,后端说在等联调,结果两边都以为对方在推,实际卡了两周没人报。我当时特别崩溃,明明每个人都说自己没闲着,为什么项目还是延了?

堵漏洞的关键不是催人更新,而是让更新成为流转的必要条件。可执行做法有三条:第一,任务状态变更与交付物挂钩,比如标记完成必须附上可验证的产出(合并请求链接、测试通过记录),没有产出就不算完成;第二,设置阻塞字段为必填,任何人把任务标为阻塞时必须填写卡点和需要谁支持,系统自动通知相关人;

第三,项目经理每周做一次交叉核对,随机抽3到5个标记完成的任务,回溯其下游任务是否真的启动。判断依据是:进度失真的根源通常是完成定义不统一,而不是员工偷懒。把完成的判定标准写进流程规范,比反复强调及时更新有效得多。

3. 进度管理的关键指标应该看哪几个,才不会沦为数字游戏?

我以前特别迷信完成率,每周报表上都是85%、90%,看着挺好看,结果项目还是延期。后来我意识到,完成率是可以被凑出来的,把简单的任务先做完,难的自然就拖到最后。所以我现在选指标会很谨慎,想知道到底该盯哪几个才真正有用?

建议只保留四个指标,并且每个都要有明确口径。第一,里程碑达成率,口径是按期或提前达成的里程碑数除以当期计划里程碑总数,按周统计;第二,进度偏差,口径是实际完成百分比减去计划完成百分比,绝对值超过10%就触发预警;

第三,阻塞任务平均滞留时长,口径是从任务被标记阻塞到解除阻塞的小时数中位数,超过48小时需要项目经理介入;第四,需求变更率,口径是当期新增或变更的需求数除以基线需求总数,超过15%说明范围控制出了问题。判断依据是:前两个看结果,后两个看原因。

只看完成率的团队会陷入数字游戏,四个指标一起看才能定位到底是谁的问题、哪个环节的问题。

4. 跨部门项目的进度更新,各方口径不一致,项目经理怎么统一?

我做平台项目的时候,业务方按需求条数报进度,研发按工时报进度,测试按用例执行率报进度,三个数字放在一起根本对不上。每次开会都在争论谁的进度是真的,特别消耗信任。我就想知道,这种多口径的情况到底怎么拉齐?

统一口径的本质是先统一定义,再统一单位。可执行做法是:在项目启动会上就把进度单位锁定为里程碑加交付物,所有部门都换算到这两个维度上汇报。业务方的需求条数映射到对应里程碑,研发的工时映射到交付物完成度,测试的用例执行率作为里程碑的准入条件之一。

项目经理维护一张唯一的进度基线表,各部门的原始数据只作为佐证,不作为汇报口径。判断依据是:跨部门协作中,进度争议几乎都来自单位不同而不是事实不同。我实际操作时会在启动会花20分钟专门确认每个里程碑的验收标准由谁签字,这一条定清楚了,后面每周的进度会能从一小时压缩到二十分钟。

核心关键词

读者评论

沈
沈晓彤

文章说把百分比绑定验收标准后,很多人会主动把70%改成45%。我们试过类似做法,结果一上线,管理层看到满屏黄色红色反而更焦虑,要求项目经理“再确认一下”,最后又回到了口头解释。规范本身不难定,难的是让上级接受更真实的坏消息。如果没有配套的预期管理,完成定义越清晰,项目经理被质疑得越厉害。

田
田野

三级证据链里非关键路径可以用纯声明,这个边界在实际中很容易被滥用。我见过执行者把有依赖的任务都标记成非关键,等到集成时才发现卡在关键路径上。另外“偏差发现提前期”作为主指标,如果团队本来就没有稳定的检查点,这个指标一开始根本算不出来。新团队是不是应该先做完成定义和更新节拍,而不是先选主指标?

陈
陈思远

文章说工具决定上限、流程决定下限,但我在跨部门项目里感受是反过来的:没有系统支持依赖登记和变更留痕,光靠流程规范根本跑不动。共享表格填依赖,三天后就没人维护了。工具烂不只是效率砍半,而是让规范变成纸上要求。所以我觉得在中大型组织,工具选型或者说系统能力,可能不只是上限,而是流程能否落地的前提。

文章包含AI辅助创作:进度更新流程与规范:项目经理进度管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411280
