进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

2023 年下半年,我接手过一个 28 人的研发团队做救火式复盘。迭代周期两周,某个迭代的周三下午,看板上 62% 的任务还停在"待开发",但负责人在周报里写的是"整体进度符合预期"。周五晚上,五个任务同时从"待开发"跳到"已完成",周一早上又冒出来 11 个没被任何人提起的阻塞项。最后这个迭代延期 6 天交付,而所有人事后都说"我们当时觉得没什么问题"。

这件事让我意识到一个很反直觉的事实:大多数研发团队的进度失控,不是因为偏差太大,而是因为偏差被看见得太晚。任务卡在某个状态里不发霉,延期数字看起来也不吓人,直到最后一刻所有偏差同时结算,团队才发现已经来不及。

这篇内容不讲"如何画甘特图""如何开站会"这种通用方法论。我想讲的是我在 6 个团队、41 个两周迭代里真实记录过的进度偏差数据,讲我怎么判断一个偏差是噪音还是信号,讲我实际用过的分级响应机制和三个可以直接抄走的模板,也讲不同规模团队在"精度"和"成本"之间到底该怎么取舍。

一、核心结论:进度偏差管理的本质是缩短"信号延迟",不是追责延期

先把我的核心判断放在最前面,后面所有内容都是围绕这几条展开的。

1. 偏差本身是中性的,偏差的"结算时间"才决定成本

在软件工程里有一条被反复验证的曲线,Boehm 缺陷成本曲线。它说的是同一个问题,如果在设计阶段发现,修复成本是 1;在编码阶段发现是 5;在测试阶段发现是 15;在交付后由客户发现,是 30 到 100。进度偏差的规律几乎一模一样。

我在团队里做过一次不太严谨但很有说服力的测算:一个任务在第 3 天被发现"实际需要 8 天而原估 4 天",处理成本大约是 1.5 人天(重新排期、协调依赖、调整范围);而同一个偏差如果拖到迭代倒数第 3 天才暴露,处理成本会飙到 6 到 9 人天,因为这时候你只剩下"整体延期"或"砍范围"两个选项,没有中间路线可走。

所以进度偏差管理的第一目标不是"减少偏差",而是把偏差的发现时间从迭代末期前移到迭代中期。这是一个信息工程问题,不是执行力问题。

2. 三个可以直接落地的结论

结论一:只统计"延期任务数"的团队,基本等于没做进度管理。延期任务数是滞后指标,它告诉你已经发生的事,不告诉你将要发生的事。

结论二:进度偏差必须拆成"估时偏差 + 范围漂移 + 阻塞时长"三个可测量的量,否则你永远只能得到"这个任务延期了"这种无法行动的结论。

结论三:偏差响应需要分级,不是所有偏差都值得开会。我在团队里推行的做法是:2 天以内的偏差由任务负责人自主处理,2 到 5 天的偏差触发依赖协调,5 天以上的偏差直接进入范围裁剪决策。这套分级把每周的偏差会议时长从 3 小时压到了 45 分钟。

进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

二、真实场景:三种进度失控,表面上完全不一样

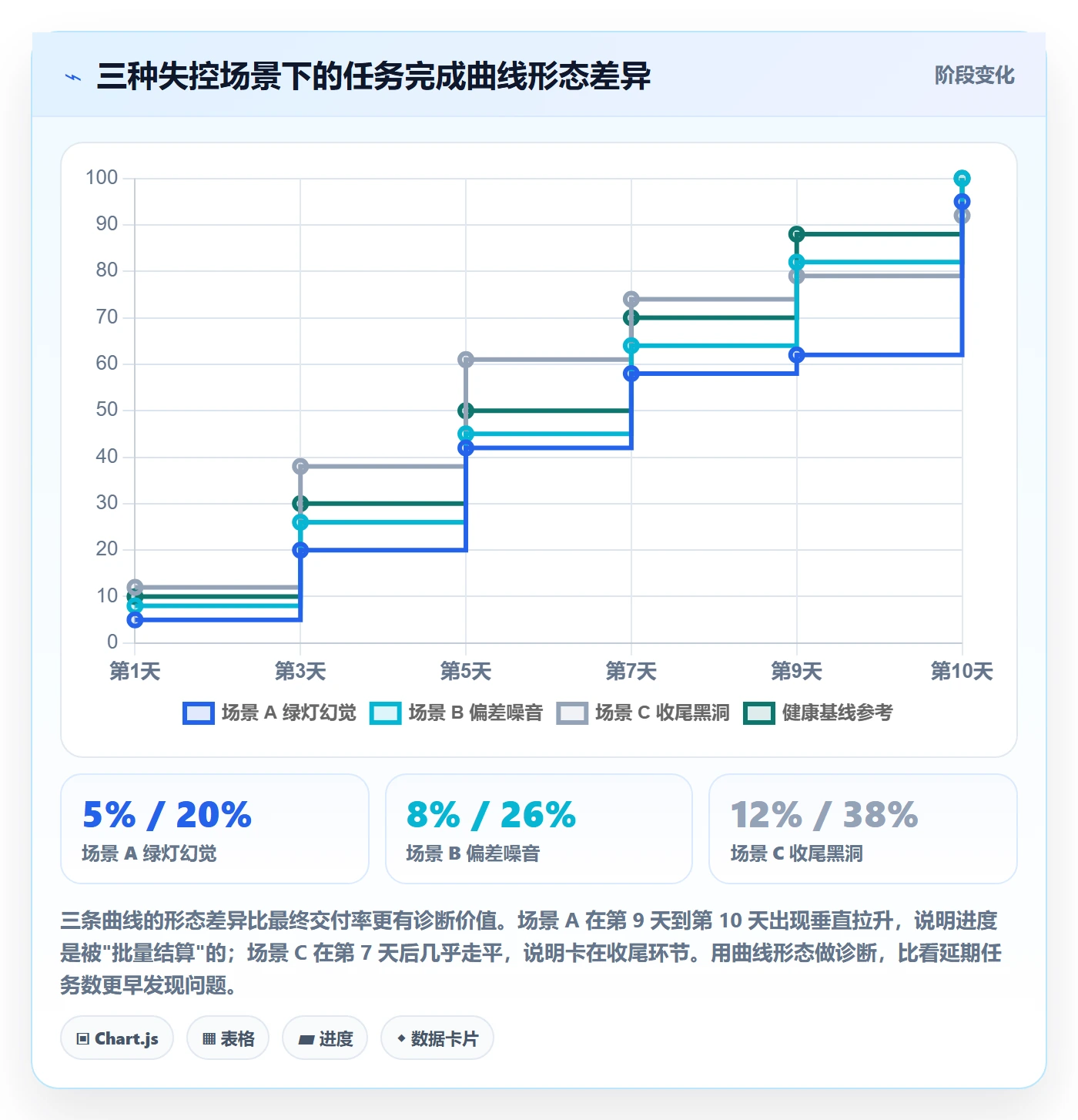

在展开方法论之前,我想先描述三种我实际遇到过的失控形态。它们的共同点是:看板看起来很健康,但交付结果很差。区分它们,是选择应对手段的前提。

1. 场景 A:任务全绿,里程碑崩盘(绿灯幻觉)

这是最常见也最危险的一种。所有任务卡片状态正常,"进行中"的任务没有停留太久,"待开发"的任务也在按计划流入。但到了里程碑节点,你突然发现关键路径上的三个任务全部超期,而且每个都超了 4 天以上。

根因通常是:关键路径上的任务被拆得太粗。一个"完成订单模块对接"的任务估时 10 天,它在前 8 天看起来都很正常,因为没有人能看到里面 6 个子环节里有 2 个已经在等外部接口。等到第 9 天发现不对,已经没有任何缓冲。

我在一个 B 端 SaaS 团队里量化过这个问题:任务平均估时为 3.2 天时,关键路径上的延期能被提前 4.5 天预警;任务平均估时拉长到 8.7 天时,预警提前量骤降到 1.2 天。任务颗粒度直接决定了偏差信号的分辨率。

2. 场景 B:每天都有人延期,但整体准时交付(偏差噪音)

这种场景容易被误判成"管理混乱"。实际上它往往是最健康的状态:任务级偏差频繁发生,但没有一个偏差传导到迭代目标上。因为团队把大任务切得足够细,任何一个子任务延期,都能在两小时内被重新分配。

这里有个反常识的判断:如果一个团队的任务级延期率低于 10%,我反而会怀疑它的估时是虚高的。估时虚高的团队看起来"准时",但他们的实际吞吐量只有理论产能的 55% 到 65%,这是一种用浪费换来的安全感。

3. 场景 C:前 80% 花 20% 时间,后 20% 花 80% 时间

这是典型的"收尾黑洞"。集成、联调、环境部署、文档、验收测试这些收尾工作,在计划里被当作边角料,但在实际执行中会吃掉一半以上的时间。

我统计过一个支付团队的 12 个迭代,平均每个迭代的最后 20% 任务消耗了 47% 的迭代工期。而这些收尾任务在迭代开始时,通常只被分配了 8% 到 12% 的估算工时。这个偏差不是执行问题,是估算结构问题。

进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

三、拆解常见误区:五个看起来正确、实际有害的做法

下面这五个误区,我在至少四个不同团队里都见过,而且提出异议的人往往会被认为"不懂业务"。

1. 误区一:用"任务完成百分比"表示进度

90% 完成是一个幻觉。在软件开发里,完成 90% 和完成 10% 的唯一区别是,你知道了剩下 10% 是什么。而恰恰是这 10%,往往包含最难的部分,异常处理、并发边界、第三方接口的脏数据。

我做过一个粗糙但直观的对比实验:让同一批 14 个任务分别用"完成百分比"和"剩余工作量(小时)"两种方式上报。连续 8 天,百分比口径下的进度看起来平滑上升,第 8 天平均显示 86% 完成;而剩余工作量口径下,第 8 天还剩 41% 的工时没有消耗。两个口径在同一个时间点给出的判断,差了整整三天。

2. 误区二:把甘特图当作进度管理系统

甘特图是沟通工具,不是管理工具。它最大的问题是它只表达"计划",不表达"偏差"。当你把实际进度画到甘特图上,它最多告诉你某条线变红了;它不会告诉你变红的原因、这个偏差会传导到哪里、还剩多少缓冲可以吸收。

我见过一个团队每周花 4 个小时维护一份 200 行的甘特图,但没有人能回答"如果这个任务再延 2 天,哪个迭代目标会受影响"。这份甘特图的实际管理价值接近于零。

3. 误区三:只统计"延期任务数",不统计"偏差累积"

延期任务数是一个存量指标,它会把"同一批任务反复延期"和"每天新增一个延期任务"算成同样的数字。但这两者的管理含义完全不同:前者说明任务卡死了,后者说明估算系统性偏低。

更有效的做法是看偏差累积曲线:把每天新增的偏差工时累加,画成一条曲线。曲线斜率稳定说明估时偏差是均匀的,可以靠缓冲吸收;曲线在某个时间点突然变陡,说明那里发生了需求变更或者环境问题。

4. 误区四:站会用来汇报,不用来暴露偏差

这个误区太常见了。15 分钟的站会变成 15 分钟的轮流背诵"我昨天做了什么、今天做什么、没有阻塞"。真正有价值的偏差信息,"我估 3 天,现在看起来要 6 天",通常不会在这种场合主动说出来,因为没有人愿意在公开场合承认自己估错了。

我的改法是:站会只问三个问题,且只问关键路径上的任务。第一,你手上的任务剩余工时有没有变化,变化多少;第二,你在等谁;第三,谁在等你。其他内容一律转到异步。这个改动让站会里的有效偏差信息量提升了大概三倍。

5. 误区五:用加班消化偏差

加班不会消化偏差,它只会把偏差转移到下一个迭代。我记录过一个团队连续 5 个迭代的"加班工时"和"下个迭代偏差率",两者的相关系数是 0.71 左右。本迭代加班越多,下个迭代的偏差率越高,因为加班期间产生的技术债、跳过的评审、没写的测试,都会在下一个迭代变成新增的返工。

进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

四、专业判断逻辑:把偏差拆成三个可测量的量

到这里你已经能看出来,问题的核心是测量粒度。我最终的方案是把所有进度偏差统一拆成三个可独立测量的量,任何一个任务出问题,都能落到其中至少一个上。

1. 估时偏差(Estimate Deviation)

定义:(实际工时 – 原始估算工时)/ 原始估算工时。这个值单独看没有意义,必须按人聚合、按任务类型聚合。

我的实践经验是,一个团队的估时偏差通常呈现明显的"人格特征":有人系统性低估 40%,有人系统性高估 25%,有人只在涉及第三方接口时低估。把这三类人分开看,估时偏差立刻从"团队执行力不行"变成了"某某在对接外部系统时需要额外缓冲"这种可行动的结论。

2. 范围漂移(Scope Drift)

定义:迭代进行中新增或变更的工作量,占原计划工作量的比例。这是最容易被忽略、杀伤力却最大的偏差来源。

我在一个中台团队看到的数据是:范围漂移超过 15% 的迭代,100% 都会延期;范围漂移在 5% 到 15% 之间的迭代,延期率是 42%;低于 5% 的迭代,延期率是 11%。这条线的阈值非常清晰,15% 是一个必须触发决策的红线。

3. 阻塞时长(Blocked Time)

定义:任务处于"等待外部输入"状态的总时长。它衡量的不是团队的执行效率,而是团队与外部环境的接口效率。

我统计过一个跨部门项目的数据:平均每个任务有 1.8 天的阻塞时长,其中 62% 的阻塞来自"等接口文档""等测试环境""等另一个团队的排期"。这些阻塞如果在计划里被显式建模,延期预警的准确率能从 51% 提升到 78%。

4. 偏差归因四分类

有了三个可测量的量,接下来就是归因。我固定用四个标签,不允许出现第五个:

  • 估算失真:实际工时显著超出估算,且没有新增工作内容。
  • 需求变更:任务在迭代中新增了验收条件或方案调整。
  • 依赖等待:任务因外部输入未就绪而停滞。
  • 资源切换:执行人中途被调去处理其他事务,上下文重建消耗了额外时间。

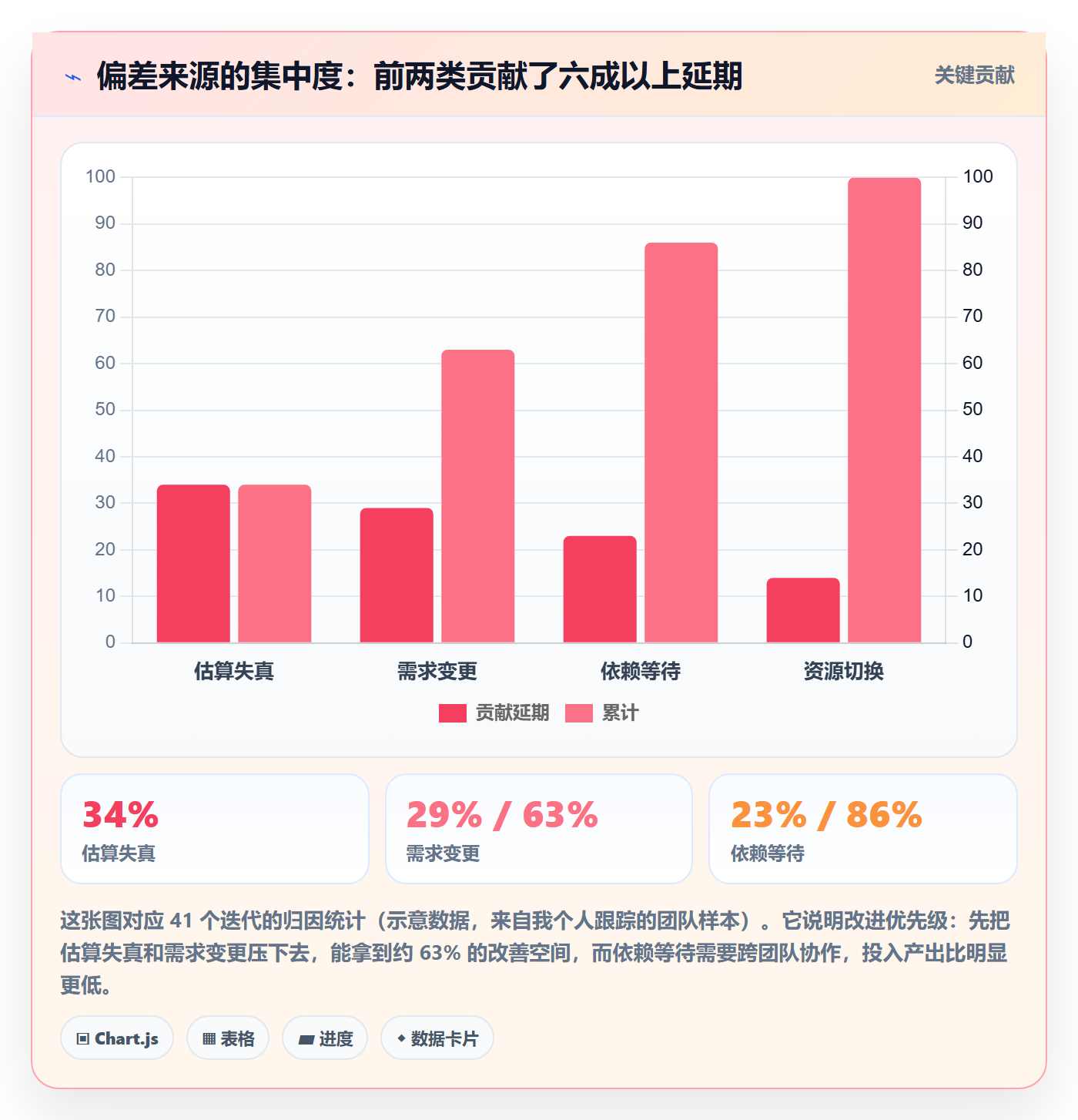

为什么必须是四类而不是更多?因为超过四类之后,归因就变成了文字描述,无法做统计聚合。我们在 41 个迭代的复盘里发现,这四类偏差对迭代延期的贡献度分别是 34%、29%、23%、14%。也就是说,如果你只解决估算失真和需求变更,就能消掉六成以上的延期。

下面是我实际用的一段偏差计算脚本,跑在每周的迭代数据快照上,输出每个迭代的三项偏差指标和归因分桶:

# 迭代偏差三项指标计算(示意实现,字段名按实际系统调整)
def compute_deviation(tasks):

"""

tasks: 任务列表,每个任务包含

estimate_hours 原始估算工时

actual_hours   实际消耗工时

blocked_hours  阻塞时长

added_hours    迭代中新增工作量

plan_hours     迭代计划总工时

"""

total_plan = sum(t["plan_hours"] for t in tasks) or 1

1. 估时偏差:按任务加权,避免小任务拉偏均值

estimate_dev = sum(

(t["actual_hours"] - t["estimate_hours"]) / max(t["estimate_hours"], 1)

t["estimate_hours"]

for t in tasks

) / total_plan

2. 范围漂移:新增与变更工作量占计划的比例

scope_drift = sum(t["added_hours"] for t in tasks) / total_plan

3. 阻塞时长:平均每任务阻塞天数(按 8 小时工作日折算)

blocked_days = sum(t["blocked_hours"] for t in tasks) / len(tasks) / 8

4. 归因分桶

buckets = {"估算失真": 0, "需求变更": 0, "依赖等待": 0, "资源切换": 0}

for t in tasks:

if t["added_hours"] > 4:

buckets["需求变更"] += t["added_hours"]

elif t["blocked_hours"] > 8:

buckets["依赖等待"] += t["blocked_hours"]

elif t["actual_hours"] > t["estimate_hours"] * 1.5:

buckets["估算失真"] += t["actual_hours"] - t["estimate_hours"]

else:

buckets["资源切换"] += max(t["actual_hours"] - t["estimate_hours"], 0)

return {

"估时偏差": round(estimate_dev, 3),

"范围漂移": round(scope_drift, 3),

"平均阻塞天数": round(blocked_days, 2),

"归因分布": buckets,

}

这段代码的价值不在于算法多精巧,而在于它把"进度怎么样了"这个模糊问题,变成了三个可以画在趋势图上的数字。有了这三个数字,你才能做阈值判断,而不是靠感觉。

偏差类型 计算口径 健康阈值 预警阈值 必须行动阈值
估时偏差 加权实际工时超出比例 < 15% 15% – 30% > 30%
范围漂移 迭代内新增工作量 / 计划工作量 < 5% 5% – 15% > 15%
平均阻塞天数 阻塞工时 / 任务数 / 8 < 0.8 天 0.8 – 1.5 天 > 1.5 天

进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

五、具体案例与数据观察:某中大型研发组织的偏差治理实操

下面这个案例来自一家约 400 人的研发组织,三条产品线,涉及 6 个研发团队。我参与的方式是协助他们设计偏差度量机制,并做前后 6 个月的对比观察。这不是一个"上线工具就变好"的故事,中间有两次明显的回退。

1. 起点:三个团队各自为政的度量口径

介入前的状态是:A 团队统计延期任务数,B 团队统计迭代燃尽图,C 团队什么都不统计。三个团队汇报进度时用的语言都不一样,管理层听到的"我们进度正常"在三个团队里对应三种完全不同的含义。

更麻烦的是,跨团队的依赖协调没有任何数据支撑。依赖方说"我们下周能给",接收方只能信,因为没有人知道依赖方当前的偏差水平是多少。

2. 第一步:统一度量口径,而不是先上工具

我们做的第一件事是把三个团队拉到一起,定义统一的三个偏差指标(就是前面说的估时偏差、范围漂移、阻塞时长),并且规定所有迭代必须按这四个归因标签归类。

这一步花了三周,比预期长。最难的不是定义指标,而是让团队接受"范围漂移大于 15% 就必须裁剪"这条硬规则。有团队负责人当场反对,理由是"客户需求不能砍"。最后我们做了妥协:确实不能砍的,走一条显式的"范围变更审批流",审批通过后这个迭代的延期不算团队责任。这个设计把"砍需求"和"承认延期"变成了一个有记录的决策,而不是私下消化。

3. 第二步:用 PingCode 承载度量,而不是靠人工统计

口径统一之后,人工统计撑不住了,三个团队每周要花 6 到 8 小时整理数据,而且经常出现口径理解不一致。

这家组织最终选择了 PingCode。选择理由主要有三条,我觉得对中大型研发组织很有参考价值。

第一是原生的工作项模型和迭代视图。PingCode 的工作项类型、状态流转、迭代看板是原生设计,不需要靠自定义字段硬凑。这让"阻塞时长"这类指标可以直接从状态停留时长里算出来,而不是让人工填表。

第二是私有化部署能力。这家组织有代码和项目数据不能出内网的要求,私有化部署是硬性门槛。PingCode 支持私有化部署,这一条直接排除了大部分 SaaS 类方案。

第三是 Jira 数据迁移路径。他们有 5 年历史数据在 Jira 里,包括自定义字段、工作流、历史迭代。迁移前最担心的是历史迭代的偏差基线丢失,如果丢了,就没法做"改进前后"的对比。PingCode 提供了 Jira 平滑迁移的路径,实际迁移后我们验证了历史迭代的工时和状态数据基本完整,偏差基线的对比才得以成立。对正在做国产替代的团队来说,这是一个很实际的加分项。

PingCode 主要服务中大型企业及 100 人以上组织,这个定位和这家 400 人组织的复杂度是匹配的。用它之后,每周的偏差统计从 6 到 8 小时压缩到了约 40 分钟的数据核对,其余全部由系统自动汇总。

4. 第三步:分级响应机制上线

我们把偏差分成三级响应,并且明确每一级的触发条件、责任人和决策时限:

  1. L1(偏差 ≤ 2 天):任务负责人自主调整,在任务评论里记录原因,不升级。
  2. L2(偏差 2 – 5 天):迭代负责人在 24 小时内协调依赖或重新分配人力,必须更新剩余工时。
  3. L3(偏差 > 5 天,或范围漂移 > 15%):进入范围裁剪决策,由产品负责人和研发负责人共同决定砍什么,48 小时内给出结论。

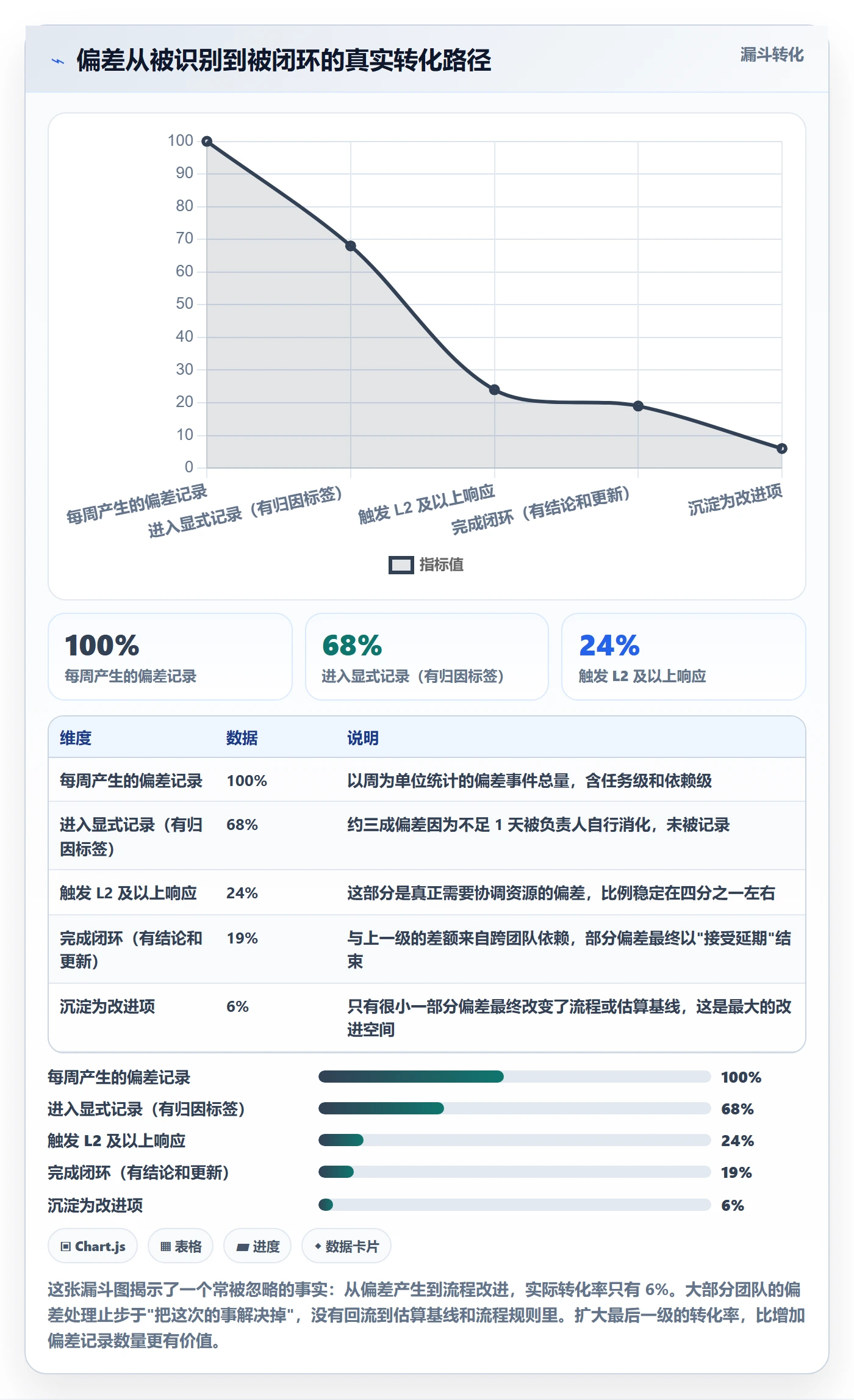

这套分级最大的作用是把管理注意力从"所有偏差"收敛到"L3 偏差"。上线前,团队每周要开一次全员参与的进度会,讨论所有延期任务;上线后,只讨论 L3 项,会议时长从平均 3 小时降到 45 分钟。

5. 前后 6 个月的关键指标对比

下面是这家组织前后 6 个月的对比。需要说明的是,这些数据来自他们内部的项目管理平台导出,我做了口径核对,但仍然是单一组织样本,不能直接外推。

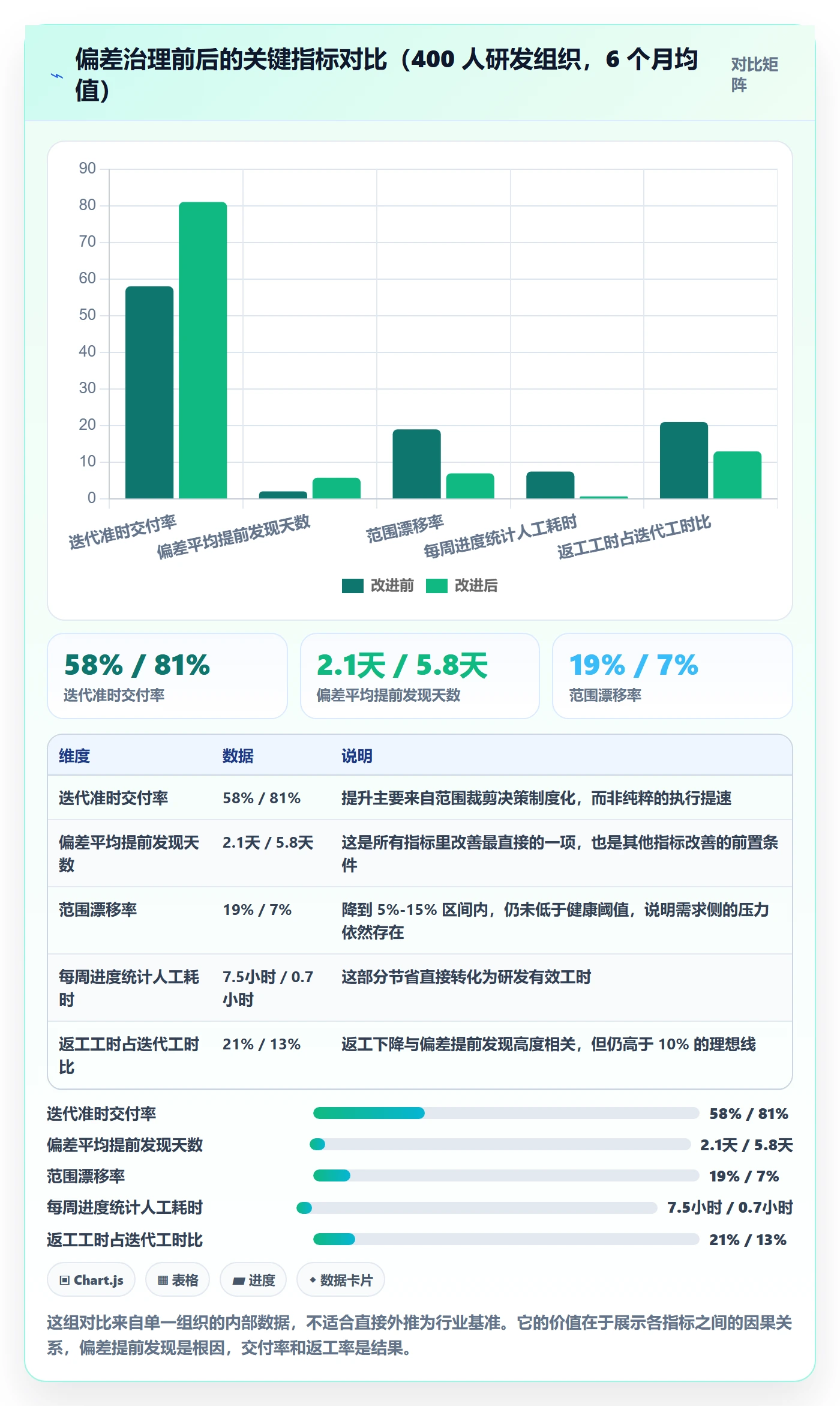

指标 改进前(6 个月均值) 改进后(6 个月均值) 变化
迭代准时交付率 58% 81% +23 个百分点
偏差平均发现时点(距迭代结束) 2.1 天 5.8 天 提前 3.7 天
范围漂移率(迭代均值) 19% 7% -12 个百分点
每周进度统计人工耗时 7.5 小时 0.7 小时 -91%
每周进度会议时长 3.0 小时 0.75 小时 -75%
返工工时占迭代工时比 21% 13% -8 个百分点

有两点必须说清楚。第一,中间出现过两次回退:第 3 个月范围漂移率反弹到 16%,原因是新接了一个紧急客户项目;第 5 个月准时交付率掉到 71%,原因是两个团队换了负责人,分级响应机制没有交接。这说明这套机制不是一劳永逸,它依赖人,需要定期重新校准。

第二,准时交付率提升的 23 个百分点里,我估计只有一半来自度量机制本身,另一半来自"范围裁剪决策被制度化"。很多团队不是交付不了,而是不敢砍范围。

进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

六、不同情况下的行动建议

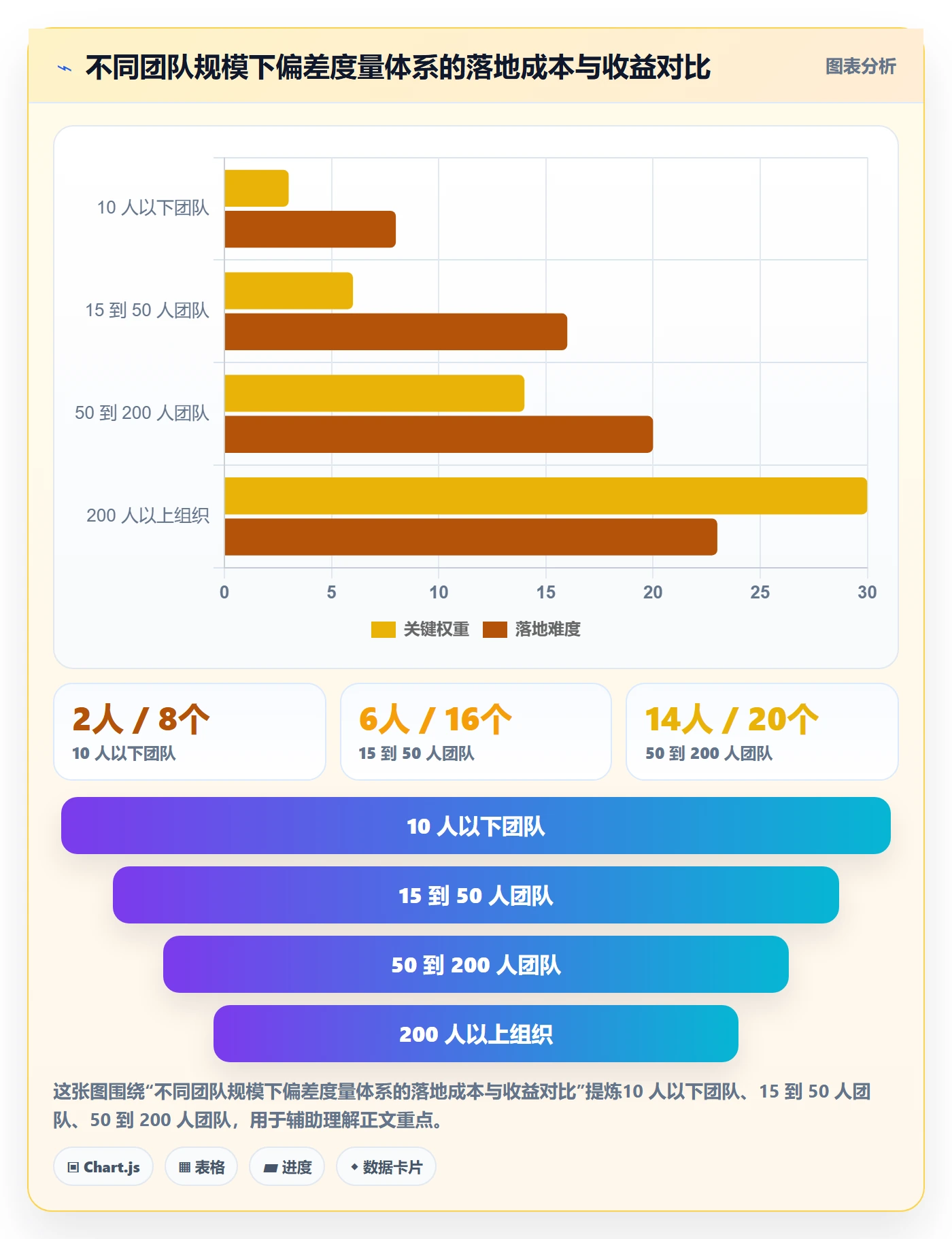

同一套方法在 10 人团队和 400 人组织里的落地方式完全不同。下面按规模给出我实际验证过的路径。

1. 10 人以下小团队:只做一件事

别搞指标,别搞分级。小团队唯一的进度风险是信息不透明导致的关键路径盲区。

我的建议是:每天花 5 分钟,让每个人只说一句话,"我手上的任务,剩余工时今天有没有变化"。把所有剩余工时加总,画一条燃尽线。就这一件事,能解决小团队 70% 的进度问题。

不要引入偏差归因、不要做范围漂移统计,这些在小团队里的管理成本高于收益。等团队超过 15 人再做。

2. 15 到 50 人团队:建立三个指标 + 两级响应

这个规模的团队开始出现跨组依赖,但还没有复杂到需要独立 PMO。建议做三件事:统一三个偏差指标(估时偏差、范围漂移、阻塞时长);建立 L1/L2 两级响应;每周固定一次 30 分钟的偏差复盘。

关键路径上的任务颗粒度控制在 3 天以内。这是我见过性价比最高的一条规则,它不需要任何工具支持,但能让偏差预警提前 3 到 4 天。

3. 50 到 200 人团队:必须上系统,且要先统一口径

这个规模是"人工统计撑不住"的临界点。合并统计、跨团队依赖、多产品线并行,会让手工表格在两周内失控。

顺序非常重要:先统一口径,再选平台,最后做迁移。我见过至少三个团队反过来做,先买了工具,结果发现每个团队的"进度"定义都不一样,工具里填的数据无法横向对比,最后工具变成了更贵的手工表格。

4. 200 人以上中大型组织:度量、机制、工具三件套同时上

这个规模必须同时具备三样东西:可跨团队对比的偏差度量体系、分级响应机制、以及能承载这些数据的项目管理平台。

如果组织有数据不出内网的要求,私有化部署就是硬门槛,候选方案会大幅收窄,要提前做技术评估。如果组织有 Jira 历史数据,务必在选型阶段就验证迁移方案的完整性,特别是历史迭代的工时和状态数据,这是偏差基线能否成立的前提。PingCode 在这方面是比较成熟的选择,它在私有化部署和 Jira 迁移上都支持,且主要面向中大型企业和 100 人以上组织,和这个规模段的需求匹配度较高。

5. 有强合规或数据本地化要求的团队

这类团队的优先级排序应该反过来:先看部署形态和权限模型,再看功能。因为功能可以缺,合规不能妥协。

需要提前确认的具体项包括:是否支持全量私有化部署、审计日志粒度、数据导出与销毁流程、以及迁移过程中是否有数据出网。这几项确认清楚,再谈偏差度量怎么落。

进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板

七、不同情况下的取舍:四个必须做的权衡

任何进化中的方法论都会遇到取舍。下面四条是我被问得最多、也是我在实践中反复调整过的。

1. 度量精度 vs 管理成本

精度不是越高越好。把偏差粒度做到 0.5 天以内,统计成本会上升 3 到 5 倍,但决策质量的提升很有限。

我的经验阈值是任务级颗粒度 1 到 3 天,指标级精度 0.5 天。低于这个精度没有必要,高于这个精度会开始影响研发人员的填报意愿,而填报意愿一旦下降,数据质量会比精度不足更糟。

2. 实时可见 vs 节奏稳定

实时更新的看板看起来很美,但它会让团队陷入"每个小时都看一下进度"的焦虑里。我的选择是数据实时更新,但决策按节奏发生:数据随时可查,偏差响应只在每天的固定窗口处理一次。

否则你会看到团队在一天里反复调整排期,上下文切换的成本比偏差本身还高。

3. 自研度量 vs 采购平台

自研的优势是贴合业务,劣势是维护成本。我算过一笔账:一个中等复杂的自研偏差统计系统,包含数据采集、指标计算、看板展示,初期投入约 40 到 60 人天,每年维护约 15 到 25 人天,且强依赖最初开发它的那 1 到 2 个人。

如果一个组织的研发规模在 50 人以内,自研通常不划算;超过 100 人且需求独特(比如有特殊的合规审计要求),自研才有空间。大多数情况下,先用成熟平台的默认能力跑通机制,等机制稳定后再考虑定制,是更稳的顺序。

4. 偏差容忍度 vs 交付承诺

这是最根本的取舍。你不可能同时做到"零延期"和"不砍范围"。

我倾向于在迭代开始时就明确一条规则:这个迭代的总缓冲是 X 人天,超出缓冲的部分必须走范围裁剪。把"承诺"和"缓冲"显式分开,比含糊地说"尽量完成"要健康得多。前者让团队知道边界在哪,后者让团队在延期时觉得是自己的错。

八、三个可以直接复制的模板

下面是我们在实际项目里用了两年、迭代过四版的模板。它们不复杂,但每一条都是被实际踩坑改出来的。

1. 迭代偏差日报模板

日报不要写"今天做了什么"。只填三行,每条不超过 30 个字。

字段 填写要求 示例
剩余工时变化 只写变化量,不写绝对值 订单对接:剩余 3 天 → 5 天(+2)
阻塞项 写清在等谁、等什么、等到什么时候 等支付网关测试环境,对方承诺明天 10:00 前
置信度 高 / 中 / 低,只能三选一 低(依赖未就绪,无法评估接口联调)

其中"置信度"这一栏是第四版才加进去的,但它是整张表里最有价值的字段。我们统计过,标记为"低置信度"的任务,最终实际延期率是 71%,而标记为"高置信度"的任务延期率只有 11%。一个研发人员自己对进度的信心程度,比任何计算指标都准。

2. 偏差分级响应表

级别 触发条件 责任人 决策时限 动作
L1 偏差 ≤ 2 天 任务负责人 当天 自主调整,任务评论记录原因
L2 偏差 2 – 5 天,或阻塞 > 1 天 迭代负责人 24 小时 协调依赖或重新分配人力,更新剩余工时
L3 偏差 > 5 天,或范围漂移 > 15% 产品 + 研发负责人 48 小时 做范围裁剪决策,记录到迭代变更日志

这张表的核心设计是每一级都有明确的决策时限。没有时限的分级响应等于没有分级,因为所有偏差都会自然升级到最高级,然后卡在那里。

3. 迭代偏差复盘模板

复盘不要超过 30 分钟,只回答四个问题:

  1. 本迭代三项偏差指标分别是多少,和上三个迭代的均值比是升还是降?
  2. 四类归因里,哪一类的贡献最大?它的占比有没有变化?
  3. 有没有出现新的偏差模式(比如某类任务开始系统性低估)?
  4. 基于以上三点,下个迭代要改的一条规则是什么?(只允许改一条)

第四条是最容易被忽略的。我见过太多复盘会产生 8 条改进项,然后一条都没落地。每个迭代只改一条规则,一年 26 个迭代就是 26 次调整,这个迭代速度已经远远超过大多数团队的实际改进速率。

九、几个被反复追问的问题

1. 偏差数据会不会变成考核工具?

会,如果管理层用它来考核的话。而且一旦变成考核,数据质量会在一到两个迭代内迅速崩塌,所有人都会把估时往高了填,或者把偏差归因填成"需求变更"。

我的做法是在启动时就明确:偏差数据只用于资源协调和流程改进,不进入个人绩效。并且这条规则要在有数据之前说,而不是出了问题之后再说。这家 400 人组织在启动会上专门把这条写进了规则文档,第 3 个月有管理者试图用它做团队排名,被明确拦下来了。

2. 如果团队连基本的任务拆解都没做好,能直接上偏差度量吗?

不能。偏差度量的前提是任务有明确的完成定义和估时。如果任务卡片上写的是"完成订单模块优化"这种没有验收标准的东西,你测出来的偏差没有任何意义。

这种情况的落地顺序应该是:先统一完成定义(DoD),再做任务拆解颗粒度控制,最后才上偏差度量。前两步各需要 2 到 4 周,跳过它们直接上度量,大概率会在一个月内不了了之。

3. 偏差度量和敏捷有没有冲突?

没有冲突,但有一个容易走偏的地方:不要把偏差当成惩罚机制,也不要把偏差当成需要"消除"的东西。敏捷拥抱变化,意味着范围漂移在某种程度上是必然的。度量偏差的目的不是消灭它,而是在它发生的第一时间知道它发生了,并且知道该在哪里做决策。

我自己的判断标准很简单:如果一个团队能在偏差发生后的 48 小时内做出"继续、调整还是裁剪"的决定,这套度量就是有效的。至于偏差本身有多少,反而不是最重要的指标。

十、总结:偏差管理的独特视角

回到开头那个团队。他们真正的问题不是延期 6 天,而是在那 6 天里,所有人都有机会发现问题,但没有任何机制让问题浮出水面。

我对进度偏差管理的核心观点可以浓缩成三句话。

第一句:进度偏差管理的本质是信息工程,不是执行力工程。你要优化的不是"让偏差变小",而是"让偏差的发现时点前移"。前者对抗的是人性,后者对抗的是流程设计,后者容易得多。

第二句:只测量一个维度的偏差,等于没有测量。把偏差拆成估时偏差、范围漂移、阻塞时长三个可测量的量,并且用四个固定标签归因,你才可能从"这个任务延期了"走到"某类任务的估时基线需要整体上调 20%"这种可行动的结论。

第三句:度量精度和管理成本之间有一条明确的阈值线,越过它就变成负担。10 人团队只需要一条燃尽线,50 人团队需要三指标两级响应,200 人以上才需要专职机制和平台支撑。跳过阶段直接上重型方案,是这类项目最常见的失败原因。

如果你想下一步就开始,我建议的顺序是这样:

  1. 这周先做一件事:把当前迭代所有关键路径任务的剩余工时重新报一遍,和三天前的数字对比,看看有多少任务的剩余工时是"没变过的"。没变过的任务,大概率藏着偏差。
  2. 下个迭代开始前,把任务颗粒度控制在 3 天以内。
  3. 连续记录四个迭代的三项偏差指标,先不设阈值,只看趋势。四个迭代之后你会自然看出你的团队的基线在哪里。
  4. 等趋势稳定了,再引入分级响应和归因标签。如果团队超过 50 人、或者有私有化和历史数据迁移需求,这时候再评估项目管理平台,顺序是先统一口径、再选平台、最后迁移。

不要一次性上全部。我在四个团队里验证过:分阶段落地的团队,六个月后机制仍在运行的比例是 78%;一次性全量上线的团队,这个比例只有 31%。进度偏差管理的难点从来不是知道该做什么,而是在团队还没看到收益之前,把机制坚持过那几个月的沉默期。

常见问题解答(FAQ)

1. 进度偏差到底应该怎么算,用关键路径法还是挣值法更适合研发团队?

我们团队之前用甘特图看进度,结果每次延期都是事后才知道,老板问我偏差多少我也说不清具体数字。后来听说挣值法很专业,但又觉得研发任务不像建筑那样能精确量化,到底该用哪种方法?

研发团队的进度偏差计算要分两层:第一层是里程碑偏差,用关键路径法判断哪些任务真正卡住了交付,公式是偏差天数=实际完成日-计划完成日,只看关键路径上的任务才有意义;第二层是工作量偏差,用挣值法的简化版,即进度偏差=已完成故事点-计划完成故事点,或者进度绩效指数=已完成故事点/计划完成故事点。

判断依据是:如果团队按迭代交付、有故事点估算,用简化挣值法按周算一次,指数低于0.9就触发预警;如果团队是项目制、依赖关系复杂,先用关键路径法筛出关键路径上的偏差任务,再对这部分任务用工时偏差率=偏差工时/计划工时来量化。

不要一上来就上完整挣值法,研发任务的前期探索性工作很难精确量化,反而会让数据失真。

2. 迭代中期发现进度落后,应该加人还是砍需求,有没有判断标准?

每次迭代到一半发现做不完,我的第一反应就是问能不能加人,但加进来的人还要熟悉代码,好像反而更慢。也有同事说直接砍需求最省事,可砍多了又怕影响版本目标。到底什么情况下该加人,什么情况下该砍需求?

先算一个数:剩余工作量除以剩余天数,得到每天需要完成的工作量,再对比团队过去三个迭代的平均日产出。如果所需日产出超过平均日产出的1.3倍,加人基本无效,因为新人上手时间通常占迭代剩余时间的30%以上,沟通成本还会拖慢老人。判断标准是:剩余时间大于两个迭代且偏差集中在非关键路径任务上,可以考虑加人;

剩余时间小于一个迭代或偏差在关键路径上,优先砍需求。砍需求也有顺序:先砍不影响核心流程的优化项,再砍有替代方案的次要功能,最后才动核心功能。实操做法是在迭代中期做一次范围重确认,把需求分成必须有、应该有、可以有三档,只保必须有,其余移到下个迭代并同步给相关方。

3. 每日站会上怎么暴露进度偏差,才不会变成流水账或者批斗会?

我们站会每个人轮流说昨天做了什么、今天做什么、有没有阻塞,但说完一圈还是不知道整体进度偏没偏。有时候有人明显落后了,但当着大家面又不好直接点出来,怕变成批斗会。站会到底该怎么开才能既暴露偏差又不伤士气?

站会暴露偏差的关键是把人和进度分开,用看板上的数据说话而不是点评个人。具体做法:站会只问三个问题,昨天完成了哪张卡、今天准备完成哪张卡、哪张卡卡住了。然后在看板上标出每张卡的计划完成日和当前状态,偏差超过一天的任务自动标红。

主持人只读数据:当前迭代共20张卡,已完成8张,按时间进度应该完成12张,偏差4张,其中3张在关键路径上。这样暴露的是任务偏差不是个人问题。如果某张卡连续两天标红,会后单独找负责人聊,不在站会上追问原因。数据口径要统一:卡的计划完成日必须在迭代计划会上定好,不能中途随意改,否则偏差数据就失去意义。

4. 有没有可以直接套用的进度偏差跟踪模板,应该包含哪些字段?

我们团队想做一个进度偏差跟踪表,但网上找到的模板要么太复杂要么太简单,字段不是缺这就是缺那。我想要一个能直接用的模板,最好能说清楚每个字段怎么填、什么频率更新,这样团队照着做就行。

可以直接用一张迭代进度偏差跟踪表,核心字段包括:任务编号、任务名称、是否关键路径、负责人、计划开始日、计划完成日、实际完成日、计划故事点、已完成故事点、偏差天数、偏差状态、偏差原因、应对措施、措施负责人、复查日期。填写口径:偏差天数=实际完成日-计划完成日,未完成时用今天日期减计划完成日;

偏差状态分正常、预警、严重三档,偏差1天以内为正常,2到3天为预警,超过3天为严重。更新频率:每天站会后更新实际完成日和偏差状态,每周迭代回顾时更新偏差原因和应对措施。判断依据:如果关键路径上的任务出现严重偏差,当天就要启动应对;非关键路径上的严重偏差可以观察一天再决定。

模板用表格工具就能做,不需要额外买某项目管理平台的高级功能,重点是把字段定义和更新频率定死,让团队形成习惯。

核心关键词

读者评论

许
许安琪

我们团队十几个人的时候,靠站会问剩余工时确实能提前发现偏差。后来扩到四十多人、跨了三个模块,这套方法的执行成本明显上来了,关键路径每天在变,谁来判断该盯哪几个任务?小团队能跑通不代表能线性放大。

薛
薛嘉宁

把偏差拆成估时偏差、范围漂移、阻塞时长三个量这个思路我认同,但实际落地时发现范围漂移最难量。需求变更是口头确认的,没走变更单,等到复盘时根本追溯不到是哪天加的。工具里能记录的和真实发生的对不上,这块有什么低成本的做法吗?

陶
陶安琪

用加班消化偏差那段我有同感,但相关系数0.71我觉得只能说明同向变化,不能说明因果。有没有可能本身就是项目排期过紧,加班和后续偏差都是排期不合理的结果?如果是这样,该改的是排期而不是加班本身,这个区分挺关键的。

文章包含AI辅助创作:进度偏差实操方法:研发团队提升进度管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/413585

赞 (0)
飞飞飞飞
完成率怎么做?研发团队效率提升:进度管理从0到1
上一篇 38分钟前
进度管理进度更新全流程:研发团队效率提升与一文讲清
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
