进度管理项目进度教程:项目经理效率提升,避坑指南

去年 Q4,我陪一个 180 人规模的研发组织做版本复盘。上线前一天,项目经理在群里发了一张甘特图,整体完成度 88%,看起来只差最后一步。第二天早上测试负责人说:支付链路的核心改造其实还没开始写,因为负责人一直在等上游接口冻结。那一刻我才意识到,这张甘特图上的 88%,和我理解的 88%,根本不是同一个东西。

这个场景我在不同公司至少见过五次。进度管理失效的地方,通常不在"排期排得不好",而在"排期背后的信息是假的"。任务状态被美化、剩余工作量没人敢报、依赖关系只存在于某个人的脑子里,最后所有偏差都在上线前一周集中爆发。

这篇文章我打算把进度管理这件事故意讲得"不客气"一点:先给结论,再讲我真实见过的失控现场,然后拆解常见误区、给出判断逻辑,最后用我参与过的一次落地案例(用 PingCode 承载进度数据)把数据摊开,并针对不同规模团队给出行动建议和取舍清单。

一、先给结论:进度管理管的不是时间,是"承诺的可信度"

很多项目经理把进度管理理解成"把时间排满、把任务分细、然后催"。我做了这些年之后,越来越确信这个理解是错的。进度管理的本质,是让组织里每个人对"什么时候能交付什么"这件事的判断保持一致,并且这个判断要经得起验证。

1. 结论一:进度问题的根因是信息问题,不是意志问题

当一个任务延期两周,80% 的情况下不是执行者不努力,而是他在第三周才第一次意识到自己做不完,而他没有渠道、也没有动力把这个判断及时说出来。

所以真正提升效率的动作,不是加更多的日报和站会,而是降低坏消息的传递成本。谁来报、什么时候报、报出来会不会被骂,这三件事决定了你的进度数据是真数据还是安慰剂。

2. 结论二:关键路径是算出来的,不是画出来的

甘特图上的依赖箭头,反映的是"计划中的依赖"。真实项目里的依赖,大量是隐性的:等一个环境、等一次评审、等一个说不清什么时候有空的人。

我习惯把依赖分成三类去管理:任务依赖(计划内)、资源依赖(人的可用性)、决策依赖(谁拍板)。前两类工具能帮你可视化,第三类只能靠机制,比如明确"超过 24 小时未决策默认按方案 A 走"。

3. 结论三:效率提升的杠杆点,在"等待"而不在"干活"

我统计过几个团队的任务周期时间构成,真正用于开发的时间通常只占 25%-35%,剩下的大头是等待评审、等待测试环境、等待上下游对齐。你让开发再快 10%,整体交付周期可能只缩短 3%;你把等待环节砍掉一半,交付周期能缩短 20% 以上。

进度管理项目进度教程:项目经理效率提升,避坑指南

二、背景和真实场景:我在三个现场看到的进度失控

抽象的方法论讲再多都不如现场有说服力。下面三个场景是我亲身参与或深度旁观的,细节我做了脱敏,但数字和逻辑保留原样。

1. 现场一:同一个迭代,三种口径的完成度差了 28 个百分点

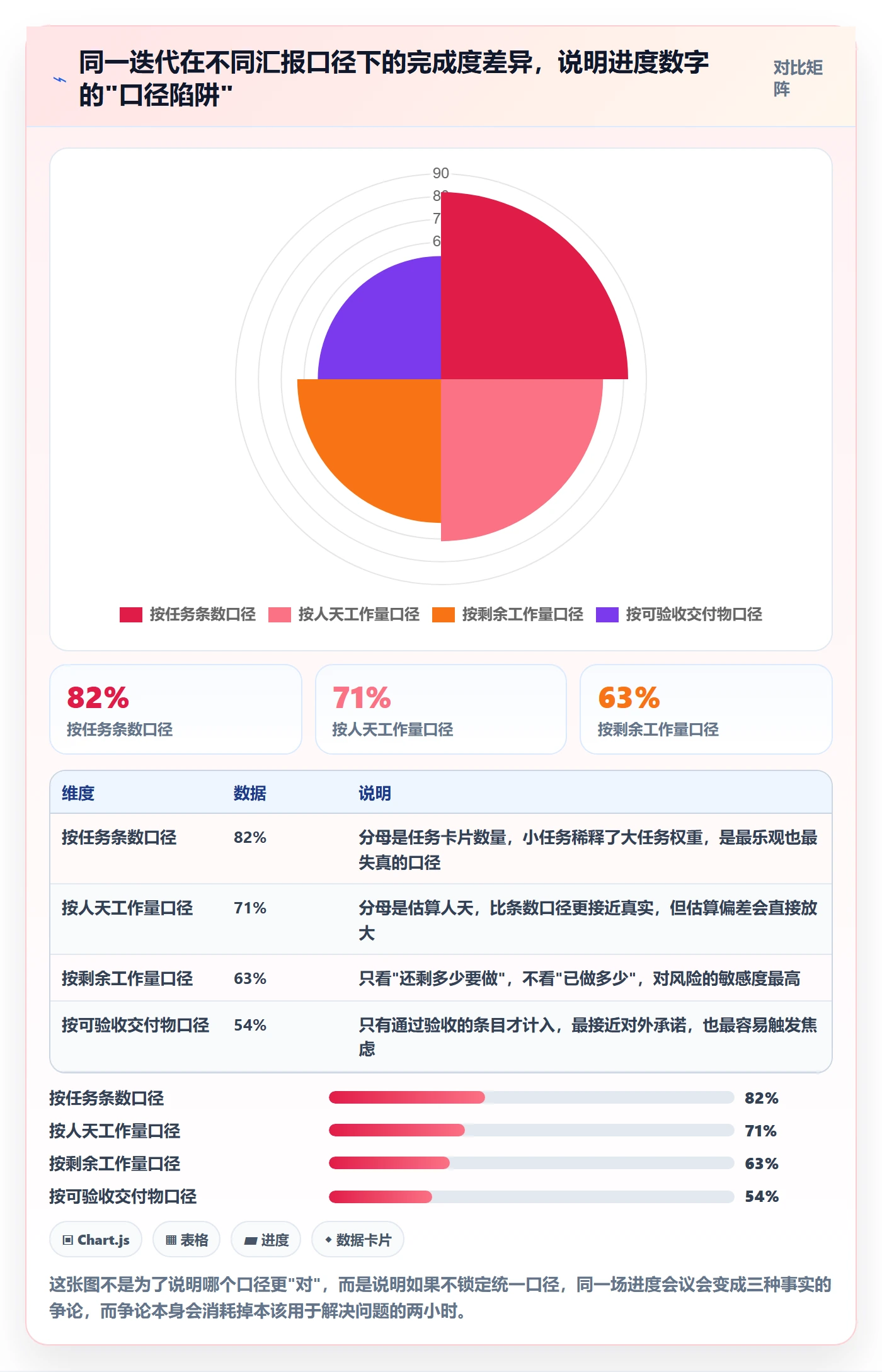

某次迭代结束前三天,我向三个角色要了同一个迭代的进度:项目经理说完成 82%(按任务条数算),技术负责人说完成 71%(按人天工作量算),而测试负责人说完成 54%(按可验收交付物算)。

三个人都没有说谎,他们只是用了不同的分母。任务条数口径下,把一个 5 分钟的小任务和一个 5 天的大任务等权处理;工作量口径下,剩下 29% 的工作量往往集中在最难啃的部分;交付物口径才最接近"用户能用到什么"。

进度管理项目进度教程:项目经理效率提升,避坑指南

2. 现场二:延期两周,但没有任何一个环节"超时"

有个项目整体延期了 14 个工作日,我逐条复盘每个任务的开始和结束时间,发现几乎没有单个任务超出它自己的计划工期。延期全部来自任务之间的缝隙,上游周五下班前完成,下游周一上午才开始;测试环境被另一个项目占了三天;改动方案等了两天半批复。

这让我形成一个习惯:进度风险的主要藏身处,是任务之间的间隙,而不是任务本身。只盯着任务完成率,你永远看不见这些缝隙。

3. 现场三:把"完成 90%"当成只剩 10% 的工作量

这是最经典也最危险的一种失真。一个改造任务显示 90%,实际剩下的是最难的边界条件处理和联调。人在汇报时会下意识地把"已经投入的时间"折算成完成度,于是 90% 往往意味着"还剩 50% 的工作量"。

我后来的做法是直接取消百分比字段,只保留两个可验证的状态:是否已产出可看的东西、剩余工作量重新估算是多少。这个改动当时引起不小的抵触,但两个月后没人想改回去。

三、拆解常见误区:这七个坑我几乎每个都踩过

下面这些误区,有些是我自己犯的,有些是我看着别人犯然后默默记下来的。我把它们按出现频率排序,前四个几乎在每个团队都能找到。

1. 误区一:把人天当工时用

"这个需求 10 人天",很多人理解成"一个人干 10 天"或者"十个人干 1 天"。前者忽略了沟通和打断,后者直接违反布鲁克斯定律,加人不但不能线性缩短工期,还会因为沟通路径呈平方增长而拖慢整体。

我的修正方式是:估算单位统一改成"理想天数",即假设一天里没有任何会议、没有打断、环境完全可用的天数。理想天数换算真实工期时,我们团队的经验系数是 1.6 到 2.2,取决于会议密度和依赖复杂度。

2. 误区二:用完成百分比驱动进度

百分比的最大问题是不可验证。任何人都可以说 80%,没有任何成本。当一个指标可以零成本地填报,它就不再是数据,而是情绪。

替代方案是"剩余工作量 + 已完成的可验证产出"。前者要求每三天重新估算一次,后者要求给出链接、截图或可运行的东西。两者结合,谎报的成本会明显上升。

3. 误区三:靠加人解决延期

项目延期后加人,看起来是最直接的动作,实际上是最贵的一种。新人上手期通常 2-6 周,期间还会占用老成员的带教时间,净产出在短期内可能是负的。

我的判断规则是:如果剩余时间不到 4 周,加人几乎必然失败;如果剩余时间超过 8 周且任务可拆分,加人可能有效;如果瓶颈在测试或环境,加开发完全无效,应该加测试或加环境容量。

4. 误区四:只盯关键路径,忽略关键链

关键路径法假设资源无限,而现实里一个人的时间被多个任务共享。关键链理论把资源约束纳入考虑,同时提出用"缓冲"代替每个任务的冗余安全时间。

实际操作上,我用的是简化版:把每个人的安全冗余抽出来,集中放在项目末尾作为项目缓冲,并在关键链上放接驳缓冲。这样做的直接好处是冗余不再被浪费在每个任务里,项目整体承诺时间反而可以更短。

5. 误区五:用加长会议来代替数据

我见过一个团队把每日站会从 15 分钟拉到 45 分钟,连续开了三周,进度问题一个没解决。原因是站会上大家说的是"我在做什么",而不是"我卡在什么上、谁能解开"。

有效的进度会议应该只回答三个问题:哪个任务比计划慢了、慢的原因是什么、谁在今天之内能把它解开。其余内容全部移到异步渠道。

6. 误区六:状态流转和实际工作流不一致

很多团队的工具里配了十个状态,从"待处理"到"已关闭"层层递进,但真实工作流只有四步。结果是执行者随便挑一个状态填,数据彻底失去意义。

我的建议是把状态压缩到 4-6 个,并且每个状态必须有明确的进入条件。比如"已完成"的进入条件不是"代码写完了",而是"合并进主干且自测通过"。

7. 误区七:里程碑没有客观的达成判定

"完成核心功能开发"这种里程碑,永远可以被解释成已完成。我在项目里坚持给每个里程碑写一句可验证的判定语句,例如"三个高频入口的主流程可在预发环境完整跑通,且无 P0/P1 缺陷"。

这句话看起来啰嗦,但它把里程碑从"态度表达"变成了"事实陈述",后面所有的进度判断都建立在事实之上。

四、专业判断逻辑:怎么分辨"真进度"和"假进度"

这一节是我认为全篇最值钱的部分。前面讲的是现象和坑,这里讲的是判断框架。我把它总结成四层信号,从最容易被伪造到最难被伪造依次排列。

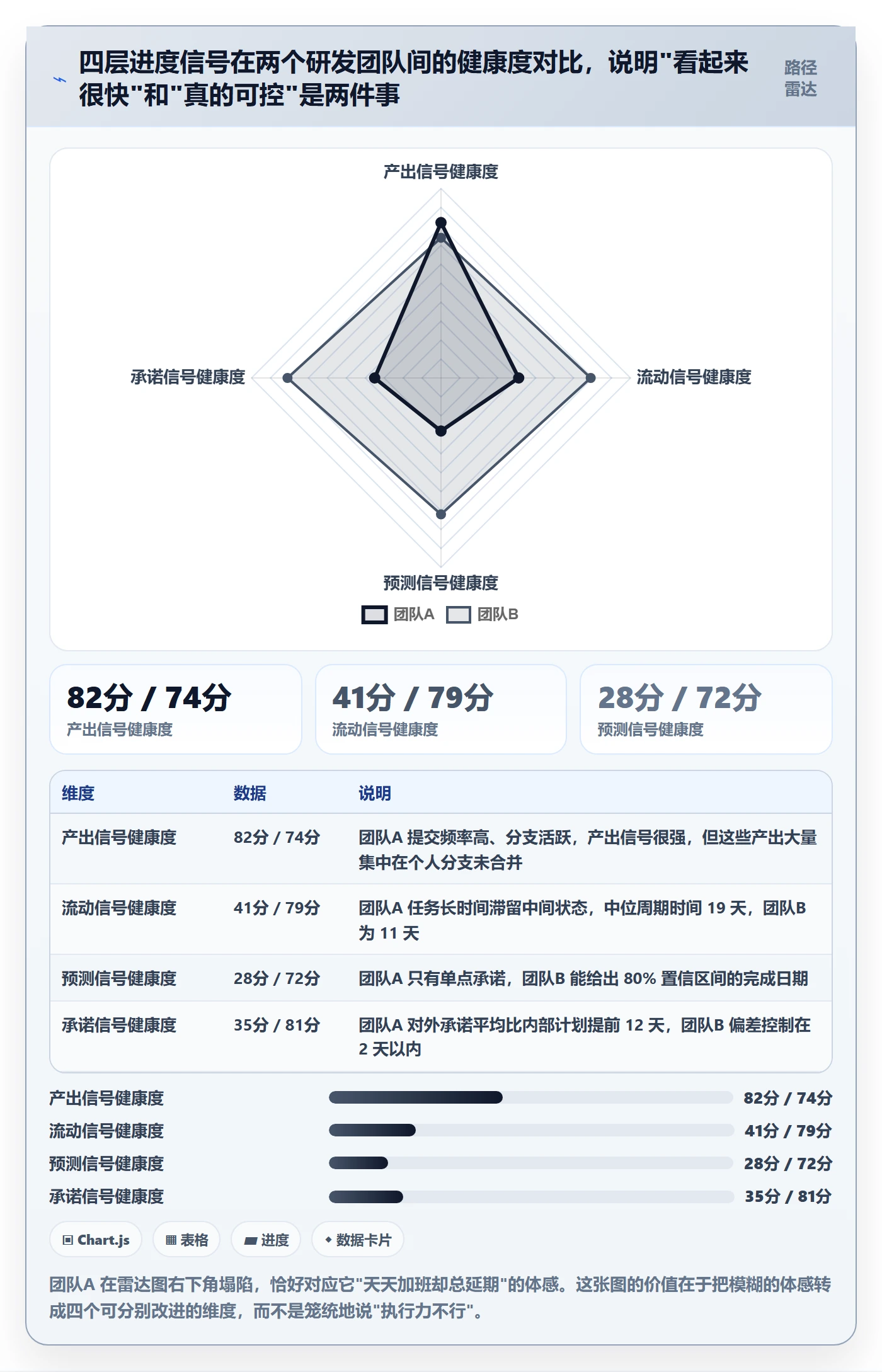

1. 四层进度信号:产出、流动、预测、承诺

(1)产出信号:可验证的东西是否出现

最底层的信号是"有没有东西被做出来"。可运行的分支、可点的原型、通过的自测记录,都属于这一层。它最容易被检查,也最容易被伪造,所以要看频率而不是看有无。

(2)流动信号:任务在各状态之间是否在移动

流动信号关注的是任务穿越工作流的速率。一个任务连续 5 天停在"开发中",无论它标注的完成度是多少,都说明它卡住了。

我常用的两个流动指标是平均周期时间(任务从开始到完成的中位天数)和流动效率(有效工作时间 ÷ 总周期时间)。后者低于 40% 时,就不该再讨论"人不够",而应该讨论"等待太多"。

(3)预测信号:基于历史数据的区间预测

单点承诺("这个迭代一定能做完")的价值很低,区间承诺("有 85% 的概率在 12 月 8 日前完成")才有决策价值。

做法不复杂:把过去 10-20 个迭代的"实际完成条目数"做成分布,用蒙特卡洛抽样模拟当前待办列表的完成时间。这个方法不需要任何高级工具,一张电子表格就能跑。

(4)承诺信号:对外承诺与内部计划的偏差

最上层是承诺信号,看的是"我们对外说的"和"我们内部实际排的"之间差多少。如果对外承诺总是比内部计划提前两周,这个组织本质上在用运气做交付。

进度管理项目进度教程:项目经理效率提升,避坑指南

2. 判断技巧:用"最后变动时间"识别僵尸任务

我的经验规则是:任何超过 72 小时没有任何更新的进行中任务,都应该被单独拎出来。不是因为它一定有问题,而是因为"沉默的进行中任务"是延期的主要来源。

这个规则听起来简单,但执行起来需要工具支持,你得能一眼看到"所有超过三天没动的任务"。人工翻看是不现实的。

3. 判断技巧:区分"工作量风险"和"不确定性风险"

有些任务风险高是因为它大(工作量风险),有些是因为不知道该怎么做(不确定性风险)。两者的应对方式完全不同:前者要拆小,后者要做技术预研并设置止损点。

我在评估时会给每个高风险任务打两个标签之一。如果一个任务同时是"大"且"没想清楚",那它必须被拆开或提前一个迭代启动,否则几乎必然拖累整个版本。

4. 判断技巧:用前置时间而非工作量做预警

工作量告诉你"要做多久",前置时间告诉你"从现在开始到交付需要多久",后者包含了排队、评审、测试、发布的全部时间。经验上,前置时间通常是纯工作量的 2-3 倍。

所以当有人说"这个需求 3 人天"时,我会追问:那它什么时候能上线?如果答案是"大概两周后",那这两周就是真实交付周期,排期必须按两周算。

5. 判断技巧:建立客观的"红灯触发条件"

进度预警最大的敌人是主观判断,"我觉得还行"。我会在项目启动时就和团队约定好客观的触发条件,一旦满足就自动升级,不需要任何人为讨论要不要报警。

我常用的一组触发条件如下,可以直接拿去改成适合自己团队的版本:

进度红灯自动触发条件(示例)

关键路径任务剩余工作量重估后,预计完成日期晚于里程碑日期 3 天以上
任意进行中任务超过 72 小时无状态更新或评论
迭代过半时,已完成条目数低于计划条目的 40%
缺陷修复的平均周期时间比上个迭代上升 50% 以上
跨团队依赖任务在约定交付日前 2 天仍未进入"待验收"
同一任务被重新打开(返工)两次及以上
触发后动作:项目经理当天同步风险,48 小时内给出调整方案,

不得以"再看看"作为回应。

五、案例与数据观察:把进度变成"可验证信号"的一次落地

前面讲的是判断逻辑,这一节讲落地。我用一个我深度参与的项目做样本,把过程和数字都摊开,包括踩过的坑。

1. 项目背景与选型考量

这是一家做企业级软件的公司,研发组织 180 人左右,4 条产品线,同时有 6-9 个项目并行。他们的痛点非常典型:需求用文档管、任务用表格管、缺陷用另一个工具管、进度靠每周手工汇总。

选型时我们列了几条硬约束:要能承载需求,任务,缺陷,测试的完整链路,要支持私有化部署(他们的客户里有对数据出域有明确要求的),要能从原来用的海外工具平滑迁移,且迁移过程中历史数据不能丢。最后落地在 PingCode 上。它的定位本身就偏向中大型企业和 100 人以上的组织,私有化部署和从 Jira 平滑迁移这两点,恰好是我们当时最关心的。

这里我要说一句实话:工具不是决定因素,但它决定了你的判断逻辑能不能低成本地被执行。四层信号里,产出信号和流动信号几乎完全依赖工具采集,靠人工是采不准也采不及时的。

2. 落地过程:三个阶段的真实节奏

(1)第一阶段:统一口径,砍掉一半字段(第 1-3 周)

我们把所有任务状态从 11 个压缩到 5 个,删掉了"完成百分比"字段,新增"剩余工作量(理想天)"和"最后更新时间"两个字段。

第一阶段最大的阻力不是技术,是习惯。有位技术负责人直接说:"不填百分比,我开会说什么?"我们的回应是:你说剩余工作量和你卡在哪。三周之后,他说这是近几年最有用的一次流程改动。

(2)第二阶段:接上依赖与里程碑(第 4-7 周)

我们给每个跨团队依赖建了显式条目,指定交付方和验收方,并设置"约定交付日前 2 天未进入待验收即报警"的规则。

同时给每个里程碑写了可验证判定语句。这一阶段结束后,里程碑按期达成率从 58% 提升到 81%,但我要诚实地说,这里面有一部分是因为里程碑判定变清晰后,大家对"什么算完成"的预期被拉齐了,而不是真的交付变快了。

(3)第三阶段:引入周期时间与预测(第 8-12 周)

第三阶段开始做流动效率统计和区间预测。我们用过去 12 个迭代的完成条目分布跑模拟,给每个版本给出 50%、80%、95% 三个置信度的完成日期。

这一步的副作用很有意思:当团队第一次看到"80% 概率在 12 月 8 日完成"这样的表述时,业务方的第一反应是"为什么不能是 100%"。这恰好暴露了过去所有单点承诺的不真实。

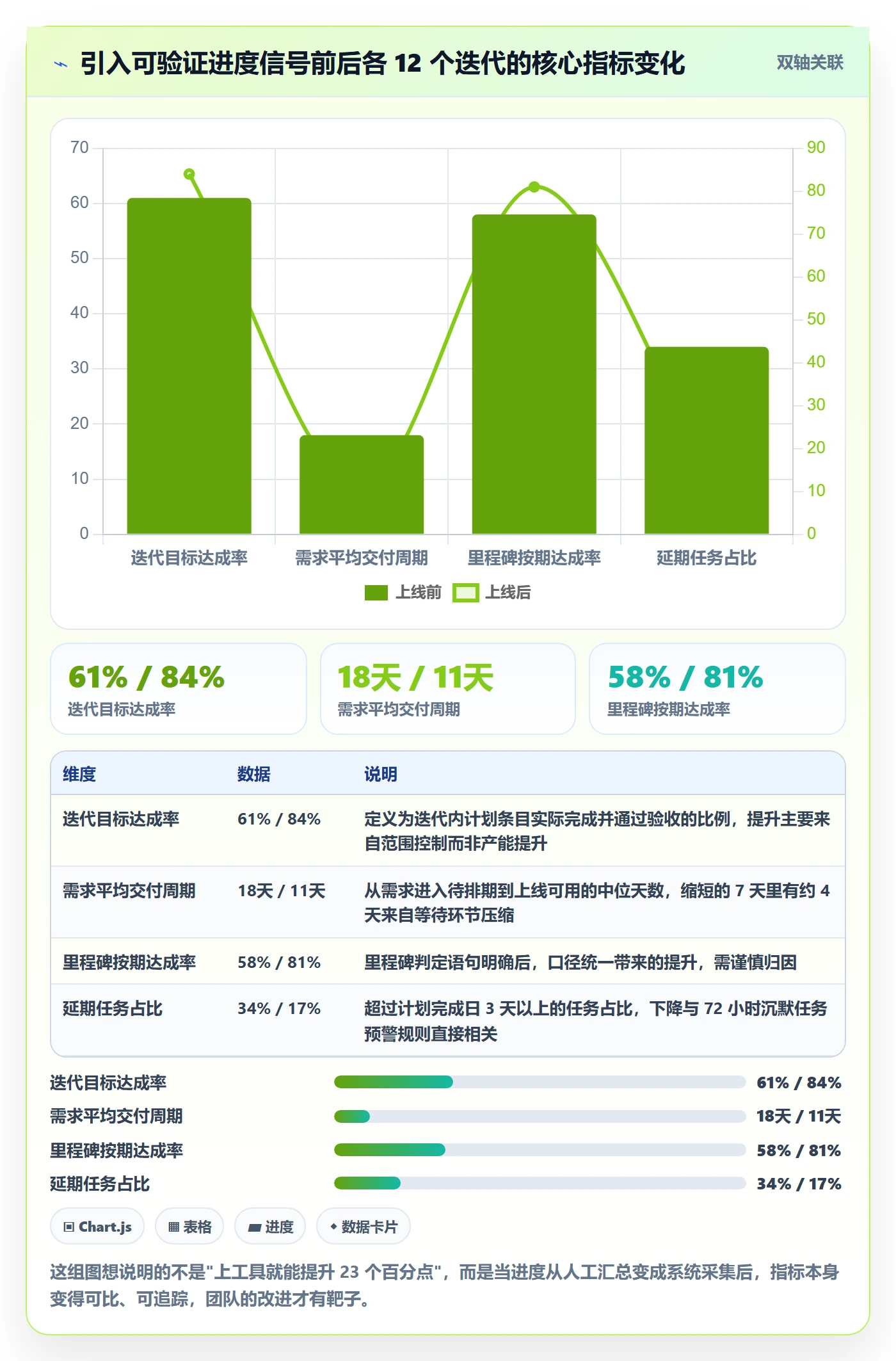

3. 数据观察:上线前后 12 个迭代的对比

下面这组数据来自这次落地前后各 12 个迭代的复盘记录。需要说明的是,这是单一样本的观察结果,来自我与团队共同整理的内部复盘表格,不是行业统计,其中的因果归因也存在其他因素干扰(比如同期做了一次架构解耦),请当作参考量级而不是精确结论。

进度管理项目进度教程:项目经理效率提升,避坑指南

4. 落地中踩过的三个坑

(1)坑一:一开始就想把所有项目纳入统一模板

4 条产品线的交付节奏完全不同,硬套同一套状态和字段,结果是两条产品线的人开始"绕开系统"用私人表格。后来我们改成"底层字段统一、状态和看板按产品线自配",抵触才消失。

(2)坑二:WIP 限制设得太激进

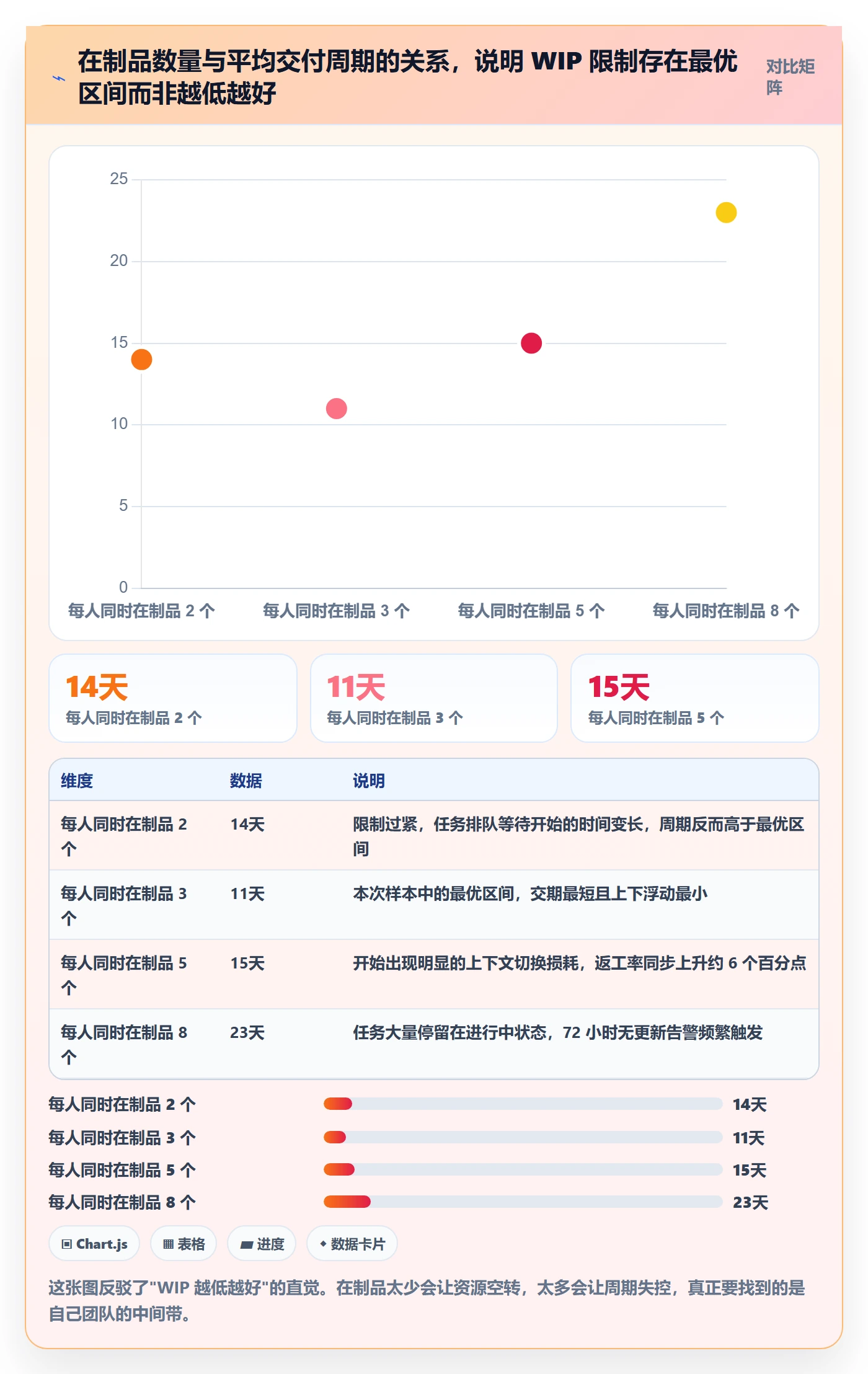

我们一开始把每个人的在进行任务限制为 2 个,结果大量任务被"挂着不敢开始",流动效率反而下降。调整到 3 个并允许按角色差异化后,效果明显好转。

进度管理项目进度教程:项目经理效率提升,避坑指南

(3)坑三:只看指标不看指标背后的行为

上线三个月后,我们发现"任务平均周期时间"下降了,但客户投诉没有同步减少。查下去才发现,团队开始把任务拆得特别小以便快速关闭,而真正的大块工作被拆成了十几个小任务分散在多个迭代里。

这个教训很贵:任何单一指标都会被人以最低成本的方式优化。所以指标必须成组使用,而且要定期检查它是否仍然在衡量我们真正关心的事情。

5. 关于私有化部署和迁移的现实考量

我特别想聊聊私有化部署这件事,因为很多文章只讲"支持私有化"这个功能点,不讲代价。

私有化部署的好处很明显:数据在自有环境内、和内部账号体系打通、可以做深度定制。代价是升级节奏由你自己掌控,也就是说,运维能力和版本管理能力必须跟上,否则半年后你会发现自己卡在一个老版本上。

关于从海外工具迁移,我的经验是:迁移的难点从来不是数据本身,而是字段映射和权限模型。任务能搬过去,但自定义字段的语义、工作流的隐含规则、以及各种角色权限,需要在迁移前做一次完整的对照梳理,否则搬完之后数据是"形似而神不似"。

我们当时的做法是先迁移两个迭代做试点,把映射表对着实际业务跑一遍,确认没有语义丢失后再全量迁移。这一步多花了一周,但避免了几百人产生的历史数据变成垃圾。

六、不同情况下的行动建议

前面讲的是通用逻辑,但不同规模、不同成熟度的团队,能承受的改造成本完全不同。下面按团队规模和场景给出我的具体建议,都是我实际见过有效或被验证无效的做法。

1. 20 人以内的小团队:别建体系,先建习惯

这个阶段引入复杂工具和流程,收益极低、成本极高。真正要做的只有三件事:任务可视化、剩余工作量每周重估一次、任何超过两天没动的任务在站会上被点出来。

工具层面用最简单的看板就够。我在这个阶段见过太多团队,花两周配置了一套五级审批流,然后一直空转。

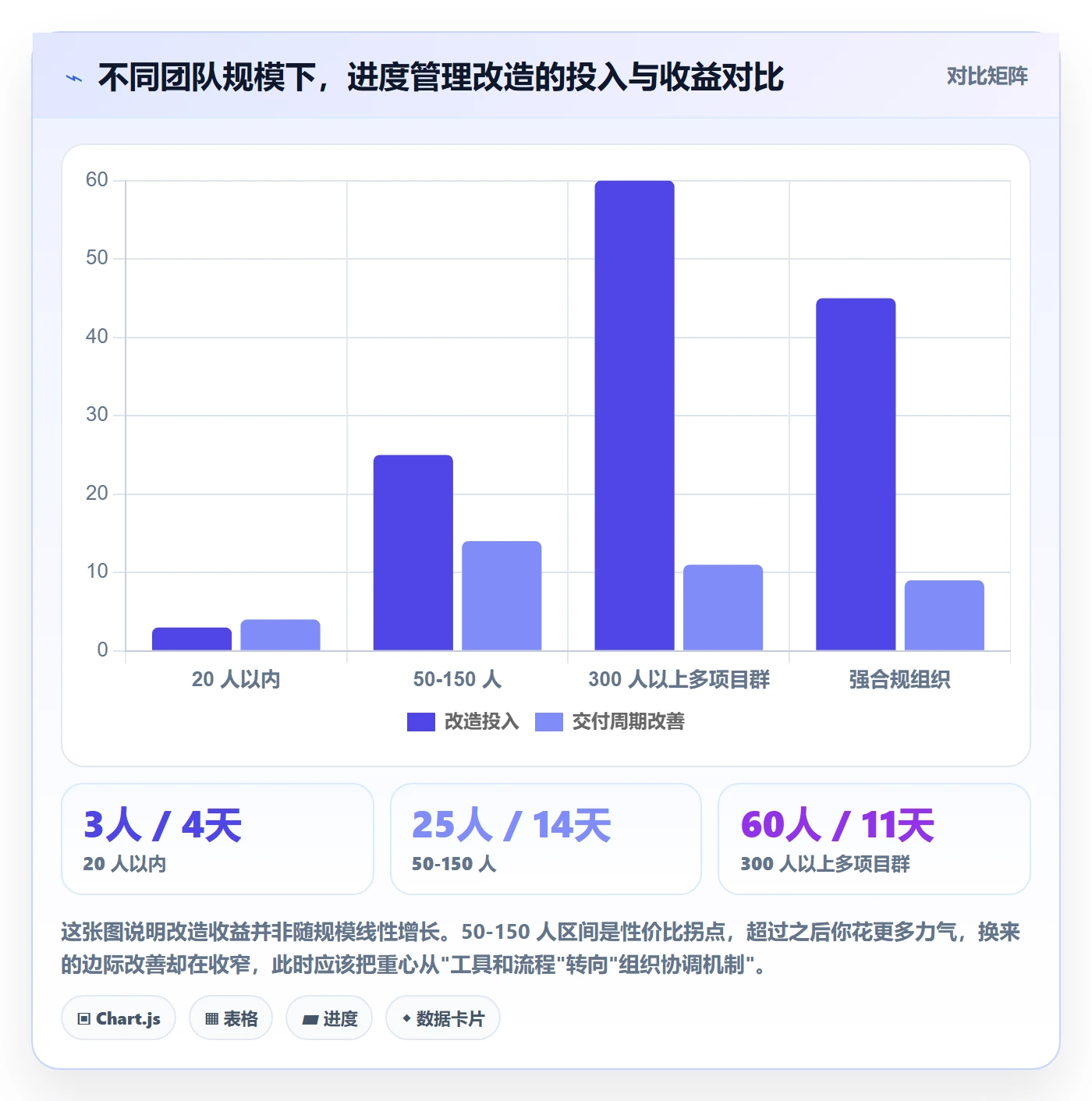

2. 50-150 人的团队:这是投入产出比最高的区间

这个规模的挑战从"人少事多"变成了"人多了但信息不通"。跨模块依赖开始出现,需求变更开始频繁,进度数据开始失真。

我的建议是三件事同时上:统一状态与字段口径、建立依赖显式化机制、引入周期时间统计。这个区间也是最值得上一体化研发管理平台的阶段,因为靠表格和人工汇总的成本曲线在这个规模会陡然上升。

像 PingCode 这类面向中大型企业的平台,在这个规模能覆盖需求、任务、缺陷、测试、发布的全链路,避免数据在四五个工具之间来回搬。我的判断标准很简单:如果项目经理每周花在手工汇总上的时间超过 5 小时,就该考虑一体化了。

3. 300 人以上的多项目群:重点是资源冲突和依赖网络

这个规模下,单个项目的进度管理已经不难,难的是项目之间的资源争夺。同一个人被三个项目同时安排在同一个迭代,这种冲突靠人工很难发现。

我的建议是把资源占用做成显式排期,并且把"人的可用性"当作一等公民来管理,而不是假装每个人都有 100% 的可用时间。经验上,把可用率按 70%-80% 计算比按 100% 计算更接近现实。

4. 有强合规或数据出域要求的组织:私有化部署是硬门槛

这类组织的选型顺序应该是:先过合规门槛,再谈功能。私有化部署能力不是加分项,是准入项。

选型时要额外问三个问题:升级是否影响现有数据、是否支持离线环境安装、出问题时响应链路是原厂还是代理商。第三个问题最容易被忽略,但它决定了你出事那天的感受。

5. 正在从海外工具迁移的组织:先看迁移成本,再看功能

迁移成本包含数据迁移、流程重建、人员再培训三块,其中人员再培训往往被严重低估。我见过一个 400 人组织,数据迁移只用了两周,但团队真正用顺新工具花了将近一个季度。

建议在迁移前做一次小范围试点,选一个 15-30 人的团队先用一个完整迭代,把暴露出来的问题修完再推广。支持平滑迁移的工具在这个过程中优势会非常明显,因为它能大幅降低历史数据丢失带来的心理阻力。

进度管理项目进度教程:项目经理效率提升,避坑指南

七、不同情况下的取舍

进度管理里没有免费的东西。每一个改善都对应一个代价,我把我认为最需要提前想清楚的五组取舍列出来,供你在做决定前对照。

1. 取舍一:精细化程度 vs 维护成本

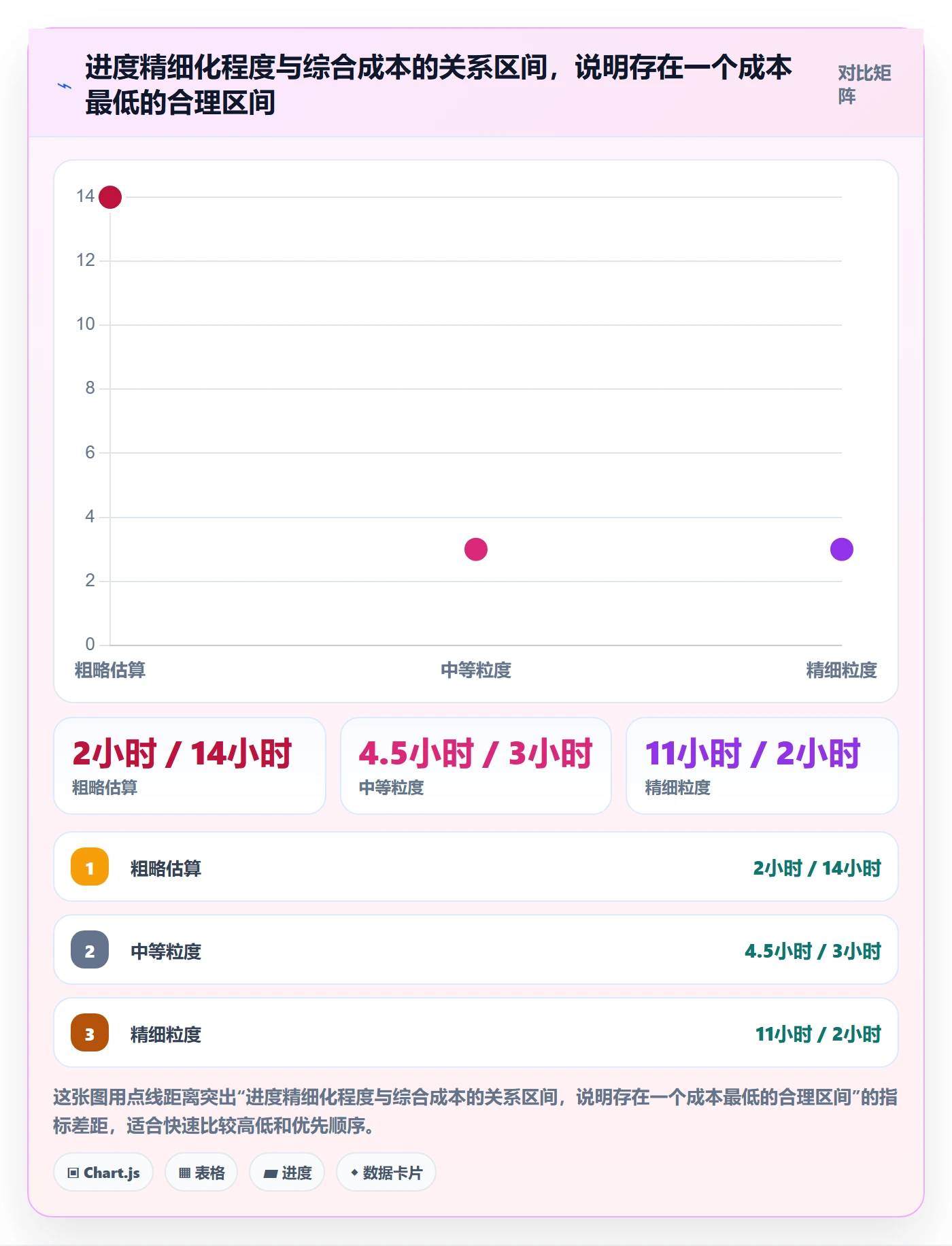

任务拆得越细,进度越可见,但填报和维护成本也越高。我的经验阈值是:单个任务的工作量不要小于半天,也不要大于 3 天。小于半天会产生大量噪音,大于 3 天会看不见进展。

如果你发现团队每天花在更新任务状态上的时间超过 20 分钟,说明拆得太细了,应该合并而不是继续加工具。

2. 取舍二:实时看板的真相 vs 汇报口径的体面

实时看板会让进度问题更早暴露,这在政治层面往往不受欢迎。很多组织的应对方式是维护两套数据:一套真实的内部看板,一套体面的汇报材料。这等于把成本翻倍。

我的建议是只维护一套数据,但把汇报口径从"完成度"改成"风险与应对"。这样暴露问题不会被理解成失职,而是被理解成尽责。

3. 取舍三:私有化部署 vs SaaS 的迭代速度

私有化给你数据掌控和定制自由,代价是升级节奏慢、需要自有运维投入。SaaS 的代价正好相反。这个取舍没有标准答案,取决于你的合规要求和运维能力。

一个务实的中间做法是:核心研发数据走私有化,边缘协作工具走 SaaS。但要注意,这会让数据分散,反而削弱了进度数据的完整性,需要提前想清楚边界。

4. 取舍四:自研进度系统 vs 采购成熟平台

自研的最大优势是贴合自己的流程,最大劣势是你从此要养一个团队维护它。我见过三家自研进度系统的公司,两年后的共同状态是:核心开发离职后没人敢改,大家在系统旁边又开了一张表格。

我的判断标准是:如果你的流程不是核心竞争力,就不要自研承载流程的系统。把精力放在流程本身,让成熟的平台来承载它。

5. 取舍五:强流程管控 vs 团队自治

统一流程让数据可比、跨团队协同顺畅;团队自治让每个团队找到最适合自己的节奏。这两者的拉扯几乎永远存在。

我的做法是采用"底层统一、上层自治":状态类别、估算单位、剩余工作量的定义必须统一,看板形态、站会节奏、迭代长度可以自治。这样至少保证跨团队比较时,大家说的是同一种语言。

6. 取舍六:短期交付速度 vs 长期可预测性

这是最容易被忽视的一组取舍。牺牲测试时间可以换来当期交付更快,但会在下一个迭代以返工的形式还回来,而且还的时候带利息。

我坚持的原则是:可以砍范围,不可以砍质量门槛。砍范围是可逆的,质量门槛是不可逆的,一旦团队习惯了带缺陷交付,后面的所有进度数据都会失去意义,因为你不知道哪些"完成"是真的。

进度管理项目进度教程:项目经理效率提升,避坑指南

八、总结与下一步

回到开头那个 88% 的甘特图。它的问题不在于画得不好,而在于它承载的是一个无法被验证的判断。所有进度管理的技术,本质上都是在做同一件事:把不可验证的判断,换成可验证的信号。

我自己在实践中总结出一条最核心的观点,也是这篇文章最想传达的:进度管理不是时间管理,而是信息质量管理。你不需要更努力的团队,你需要一个让坏消息能低成本、早一点传出来的机制。

这句话的含义是,当延期信息在第三周就被发现,你还有六个可选的应对方案;当它在交付前三天被发现,你只剩加班和延期两个选项。进度管理的全部价值,就藏在这两个时间点之间的差距里。

另一个我反复验证的判断是:效率提升的主要来源是消除等待,而不是提高个体产能。压缩等待环节的收益通常是提高编码速度的 3-5 倍,而且不增加任何人的工作强度。这也是为什么我坚持让大家统计周期时间构成,不看见等待,就永远只会想着让人更快。

如果你的团队现在还在用百分比描述进度、用周报汇总状态、用加班消化延期,我建议你按下面的顺序动手,不要一次全改:

  1. 第 1 周:把任务状态压缩到 5 个以内,删掉完成百分比字段,改成"剩余工作量(理想天)",并要求每三天重估一次。
  2. 第 2 周:统计一次任务周期时间的构成,把等待、开发、测试、返工四类的占比算出来。这一步只需要一张表格,但结果往往让人震惊。
  3. 第 3-4 周:把跨团队依赖显式化,设定"约定交付日前 2 天未进入待验收即报警"的规则,并指定唯一责任人。
  4. 第 5-6 周:给每个里程碑写一句可验证的达成判定语句。写完回头看一眼,你会发现过去一半的里程碑其实是模糊的。
  5. 第 7 周起:引入周期时间统计和区间预测,同时检查你的工具能不能低成本地采集这些数据。如果项目经理每周花 5 小时以上在手工汇总,就该考虑换一个能承载全链路的平台了。

最后提醒一句关于工具的判断标准:不要问哪个工具功能最多,要问哪个工具能让你上面这五步以最低成本落地。对中大型组织来说,能不能私有化部署、能不能从原有系统平滑迁移、能不能覆盖需求到发布的全链路,这三点的权重远高于任何单个炫酷功能。

进度管理这件事,做到最后你会发现它管的不是进度,而是信任,组织内部对彼此承诺的信任。数据只是让这份信任有了可以核对的基础。

常见问题解答(FAQ)

1. 项目进度管理应该从哪一步开始做起?

我刚接手一个已经启动了两周的项目,之前一直是口头对齐进度,现在老板突然要我出一份完整的进度管理方案。我想知道到底应该先做WBS拆分,还是先排甘特图,还是先把里程碑定下来?顺序搞错的话会不会后面全白做?

建议从明确交付物和里程碑开始,再往下做WBS拆分,最后才排具体时间线。原因是里程碑决定项目的关键节点和验收口径,WBS决定工作范围和责任归属,这两步没定清楚就排甘特图,后面一定会反复改。可执行做法:第一步用一页纸列出所有对外交付物和硬性截止日期;

第二步把每个交付物拆成可分配到人的工作包,颗粒度控制在2到5天;第三步标注每个工作包的依赖关系;第四步才用某项目管理工具把任务和依赖录入,生成时间线。判断依据是:如果某个任务无法在5天内完成或无法分配给单一个人,说明拆分还不够细。

2. 进度计划做得很详细,但执行总是延期,问题出在哪?

我每次做计划都拆到很细,甘特图排得漂漂亮亮,但一到执行就各种延期,成员总说被临时需求打断。我怀疑是不是计划本身太理想化了,但又不知道该怎么调整。

延期通常不是计划不够细,而是缺少缓冲和变更控制。常见问题有三个:一是每个任务都按最乐观工期估算,没有留缓冲;二是没有定义什么算变更、变更走什么流程;三是进度更新频率太低,等到发现延期已经来不及。可执行做法:在关键路径上单独设置项目缓冲,一般取关键路径总工期的10%到15%;

建立变更登记机制,任何插入的需求都要记录并评估对里程碑的影响;每周固定一次进度同步,只更新已完成、进行中、受阻三种状态。判断依据是:如果连续三周都有任务延期但没人提前预警,说明更新机制失效,而不是计划本身的问题。

3. 项目经理如何判断某个任务是真的延期了,还是只是正常波动?

我每周看进度表,有些任务显示滞后两天,有些滞后五天,我不确定哪些需要立刻介入,哪些可以再观察。如果每个都去催,团队会觉得我在 micromanage;如果不管,又怕最后爆雷。

判断标准是看这个任务是否在关键路径上,以及它的浮动时间还剩多少。可执行做法:先识别出关键路径,关键路径上的任务只要滞后一天就必须介入;非关键路径上的任务,看它的总浮动时间,如果滞后天数小于浮动时间的二分之一,可以继续观察,超过二分之一就升级预警。

另外要区分滞后原因:如果是等待外部依赖,属于阻塞,需要项目经理协调资源;如果是工作量低估,属于估算偏差,需要调整后续计划。数据口径建议统一用剩余浮动时间而不是滞后天数来做预警指标,因为浮动时间直接反映对总工期的影响。

4. 小团队没有专职项目经理,进度管理怎么做才不流于形式?

我们团队一共八个人,我是技术负责人兼着管进度,没有专职PM。试过用表格和某项目管理平台,但大家都不爱更新,最后变成我一个人在维护,信息永远滞后。我想知道小团队有没有更轻量的做法。

小团队的核心原则是把进度更新嵌入到已有的工作流程里,而不是额外增加一个汇报动作。可执行做法:第一,把任务粒度控制在一天以内,每天站会只问三个问题,昨天完成了什么、今天做什么、有没有阻塞;第二,用某项目管理工具的任务状态自动同步代替手动填表,成员改状态就等于更新进度;

第三,只维护一张里程碑表,不维护详细甘特图,因为小团队的详细计划变化太快,维护成本高于收益;第四,把进度可见性交给工具看板,而不是靠周报。判断依据是:如果进度更新需要成员额外花超过五分钟,这个机制一定活不过两周。

核心关键词

读者评论

赵
赵安

取消百分比字段这个做法我试过,阻力比想象中大,不是因为大家想撒谎,而是老板习惯了看一个数字。后来折中成只对关键路径上的任务做剩余工作量重估,其他任务保持粗粒度,反而推下去了。工具层面其实不是瓶颈,习惯才是。

谭
谭俊杰

等待环节占比高这个结论我认同,但落到执行有个疑问:评审挂起、环境冲突这些等待,往往涉及跨团队资源,项目经理单方面定24小时默认推进规则,实际很容易得罪人。我们试过类似的超时默认机制,最后变成没人认账,想问问作者是怎么处理跨部门授权问题的。

夏
夏沐阳

四层信号里'承诺与内部计划的偏差'这一条最有共鸣。我们团队对外承诺基本是老板拍脑袋往前挪一周,内部排期按实际来,结果每次都在最后一周靠加班补。雷达图那个对比挺直观,但坦白说,大部分团队连中位周期时间都没统计过,先把这个数拉出来可能比上工具更实际。

文章包含AI辅助创作:进度管理项目进度教程:项目经理效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410871
