返工流程与规范:项目负责人任务验收风险控制关键指标

去年第四季度,我帮一家约 300 人规模的 SaaS 公司做研发效能复盘时,发现一个反常识的数据:他们的需求交付周期在引入自动化验收流水线后缩短了 22%,但返工率反而从 14.3% 升到了 19.7%。流水线跑得更快,任务却被打回来更多次。问题不在工具,而在于项目负责人把"验收"当成了一个时间点上的检查动作,而不是一条需要被设计、被度量、被约束的流程。这篇文章要讨论的,就是如何用返工流程与规范,把任务验收从"个人经验依赖"变成"可量化的风险控制体系",以及项目负责人到底该盯住哪些关键指标。

一、先把结论说清楚:验收风险控制的三个锚点

在展开细节之前,我想先给出三个经过多个中大型团队验证的核心判断。如果时间有限,只看这一节也能带走主要价值。

1. 返工不是缺陷,失控的返工才是

很多项目负责人一听到"返工"就认为是团队能力问题,急于消灭它。这个方向本身就错了。合理的返工是质量内建的必要成本,尤其在需求探索期和复杂集成场景里,一次有控制的回退比强行上线后的事故便宜得多。

真正需要控制的是三类失控返工:反复在同一环节打转的循环返工、验收后才发现的需求性返工、以及跨团队来回踢皮球的流程性返工。这三类的共同特征是,它们不产生新信息,只消耗资源。

2. 关键指标不是"返工次数",而是"返工收敛速度"

我见过太多团队在周会上汇报"本周返工 23 次",然后没有任何人知道这个数字是好是坏。因为没有基线、没有分层、没有收敛趋势。单点的返工次数是噪声,返工从发生到关闭的收敛速度才是信号。

一个健康团队的返工收敛曲线应该像指数衰减:第一轮打回能解决 60% 以上的问题,第二轮剩下 25%,第三轮基本清零。如果曲线是平的,说明验收标准本身是模糊的,每次打回都在重新定义什么叫"完成"。

3. 验收风险的最大来源,是"完成定义"的口头化

我在做流程诊断时有个习惯:随机抽 10 个已关闭的任务,去问开发、测试、产品三个角色"这个任务当时算完成的标准是什么"。如果三个人的回答不一致,这个团队的验收风险就已经很高了,无论他们用的是什么工具。

把完成定义(Definition of Done)写进任务模板、变成验收清单、和返工原因挂钩,这是所有后续指标能生效的前提。工具层面的自动化只能加速执行,无法替代标准本身。

返工流程与规范:项目负责人任务验收风险控制关键指标

二、返工为什么会在验收环节集中爆发

要设计控制方案,先要理解返工发生的真实机理。我从过去三年做过的效能诊断里,把验收阶段的返工原因分成四个层次,越往下越难治。

1. 表层原因:验收清单缺失或不完整

最直接的表现是任务没有明确的验收条件,或者验收条件只有一行"功能正常"。开发按自己的理解做完,验收人按自己的理解检查,中间的差异就是第一轮返工的来源。

这类问题最好治,加模板、加清单、加必填字段即可。但它只能消灭第一轮返工,对深层问题无能为力。

2. 中层原因:上下游依赖未在验收前对齐

一个任务在开发侧完成,但依赖的接口还没联调、数据还没准备好、UI 稿还在改。验收人一测就发现问题,打回。开发很委屈:"不是我的问题"。这类返工的本质是任务边界定义得太窄,把集成风险留到了验收环节才暴露。

3. 深层原因:需求本身的模糊性在验收时才被触发

需求文档里写着"提升用户体验",开发和验收对"提升"的理解不同。这类返工最伤人,因为它不是执行问题,是定义问题。它往往在验收会上以"这不是我要的"形式出现,然后引发一轮新的需求讨论。

4. 系统性原因:组织对"完成"的定义是分散的

这是最难的。产品、研发、测试、运维各自有一套完成标准,验收只是把这些标准的冲突暴露出来的时刻。这时候改流程没用,得改对齐机制。

返工流程与规范:项目负责人任务验收风险控制关键指标

三、四个常见误区,让验收规范形同虚设

这些年看下来,很多团队不是没做验收规范,而是规范的方向错了。以下四个误区我几乎在每个中大型团队都能看到至少两个。

1. 把"验收通过率"当成核心指标

有些团队考核验收通过率,目标定在 95% 以上。表面看很健康,实际上会诱导两种行为:一是验收人不敢打回,怕影响数据;二是开发把任务拆得极细,每个小任务都能轻松通过。指标被玩游戏,风险被掩盖。

通过率是滞后指标,而且极易被操纵。真正该看的是返工原因分布和收敛轮次。

2. 验收标准写成"功能符合需求文档"

这句话等于没说。需求文档本身可能是模糊的,验收人无法据此判断。有效的验收标准必须是可验证的、带条件的、有边界的,比如"在 500 并发下,接口 P95 延迟不超过 200ms"。

3. 返工不记录原因,只记录次数

我在一个团队看到过连续三个月"返工次数 40+"的报告,但没人知道这 40 次里有多少是需求变更、多少是环境问题、多少是验收误判。没有原因标签,返工数据就是一堆无法行动的噪声。

4. 项目负责人只做最终裁决,不参与早期验收设计

很多项目负责人把验收理解为"最后签字"。但验收风险的控制窗口在任务开始前,验收标准、依赖清单、完成定义,这些都应该在任务启动时确定。到验收环节才介入的负责人,只能救火,无法防火。

5. 补充说明:把自动化当验收的替代品

还有一个新兴误区值得单独提。有些团队引入了自动化验收流水线后,就认为人工验收环节可以弱化。但自动化只能验证可脚本化的部分,对需求合理性、体验一致性、跨模块语义这些无法量化的维度毫无办法。

我在前面提到的那家 SaaS 公司就是典型:他们的自动化覆盖了 70% 的回归测试,但混淆了"测试通过"和"任务验收通过"。测试绿灯被等同于任务完成,结果集成到主干后才发现语义冲突,返工集中爆发。自动化是验收的加速器,不是替代品。

返工流程与规范:项目负责人任务验收风险控制关键指标

四、我的判断逻辑:用四层指标把验收风险拆开

面对一个具体的验收体系,我通常不会一上来就看数字,而是先问四个问题,对应四个层次的指标。这个框架我在多个团队推广过,比直接甩 KPI 有效得多。

1. 第一层:定义质量指标,完成标准是否可验证

先看最上游。我通常抽取 20-30 个已完成的任务,统计其中验收条件可被第三方独立验证的比例。如果低于 70%,说明整个体系建在流沙上,先别谈返工指标。

  • 可验证验收条件占比:目标 ≥ 85%
  • 验收条件含明确边界或阈值占比:目标 ≥ 60%
  • 任务模板中完成定义必填率:目标 = 100%

2. 第二层:过程指标,返工在哪个环节发生

这一层看的是流程健康度,重点不是数量而是分布。我会把返工按环节打标签:开发自测、代码评审、功能验收、集成验收、上线后。

健康的分布应该是逐渐递减的,验收环节的返工不应超过总返工的 35%。如果功能验收占比超过 50%,说明前面的自测和评审形同虚设。

3. 第三层:收敛指标,返工需要几轮才能关闭

这是我最看重的指标。我会统计每个任务的返工轮次分布,以及 P90 轮次。如果一个团队的 P90 返工轮次超过 3,说明有相当比例的任务在反复打转。

配合收敛率一起看:首轮解决率(第一次返工就关闭的问题比例)如果低于 55%,基本可以判断验收标准存在系统性模糊。

4. 第四层:结果指标,返工对交付的实际影响

最后一层才是传统意义上的结果指标,包括交付周期、需求流失率、上线事故率。这些指标的作用是验证前三层是否真的在起作用,而不是作为唯一的考核依据。

返工流程与规范:项目负责人任务验收风险控制关键指标

五、真实案例:一家 400 人团队的验收改造

讲完框架,说一个我亲自参与的具体案例,方便你对照自己的团队。

1. 改造前的状况

这是一家约 400 人的企业级产品公司,研发团队 260 人左右,分布在北京、成都、深圳三地。改造前他们用某项目管理工具做任务跟踪,用另一套系统做缺陷管理,验收靠邮件和会议。

当时的问题很典型:一个需求从开发完成到真正验收通过,平均要经过 2.8 轮返工,跨地域协作让每一轮返工额外增加 1.5 天的沟通延迟。项目负责人每周要花 6 小时以上在验收协调会上。

2. 我们做了什么

改造分三步走,每一步都对应前面框架里的一层指标。

第一步是统一完成定义。我们在任务模板里强制要求填写"验收条件"和"边界说明",并做了一个检查脚本,如果验收条件里没有数字、阈值或具体场景描述,任务无法进入开发状态。这一步把可验证验收条件占比从 51% 拉到了 79%。

第二步是引入返工原因标签。每次任务被打回,验收人必须从固定标签里选一个原因:需求理解偏差、依赖未就绪、质量不达标、验收标准模糊、环境问题。标签数据每周汇总,进入项目负责人的周报。

第三步是收敛指标上墙。我们把首轮解决率和 P90 返工轮次做成看板,团队可见。这里我们选了 PingCode 来承接这套流程,主要原因是它能把任务、验收条件、返工记录、指标看板放在同一个数据模型里,不需要额外做集成。他们之前用过另一套工具,数据割裂是常态。PingCode 的私有化部署也符合他们对数据合规的要求,迁移过程中历史任务的映射做得比较平滑,没有出现大规模的数据丢失。

3. 改造后的数据变化

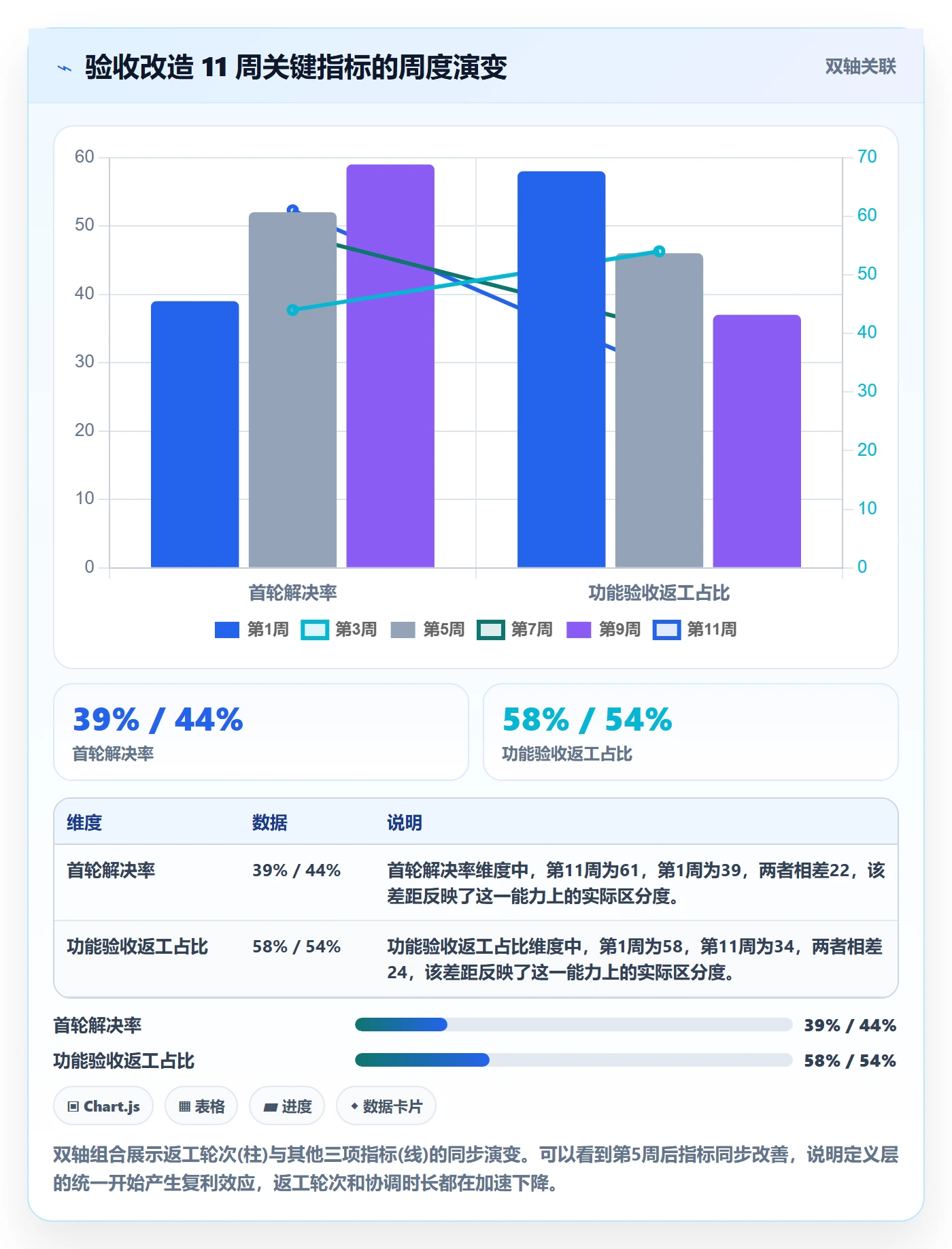

整个改造周期是 11 周,第 3 周开始有稳定数据。以下是我记录到的关键变化。

指标 改造前 改造后(第11周) 变化
平均返工轮次 2.8 轮 1.6 轮 -43%
首轮解决率 39% 61% +22pp
P90 返工轮次 5 轮 3 轮 -2 轮
功能验收返工占比 58% 34% -24pp
验收协调会时长/周 6.2 小时 2.4 小时 -61%
需求平均交付周期 18.5 天 14.2 天 -23%

4. 我的关键观察

这个案例里最让我意外的不是数据改善,而是团队对"返工"认知的变化。改造前,返工被默认为负面事件,开发被打回会觉得丢脸。改造后,因为有了统一的原因标签,返工变成了"信息系统在告诉你哪里标准不清",攻击性大大降低。

另一个观察是:指标上墙本身就有约束作用。当首轮解决率被可见地展示,验收人在打回任务时会主动写清楚原因,而不是简单一句"不行"。这不是管理压力,是清晰度带来的自然结果。

返工流程与规范:项目负责人任务验收风险控制关键指标

六、不同情况下的行动建议

框架和案例都讲了,但每个团队起点不同。下面按三种典型情况给出具体建议。

1. 情况A:团队还没有任何验收规范

如果你现在的验收完全靠人,我的建议是先做减法,不要一上来就搭体系。

  1. 先只做一件事:在任务模板里加一个"验收条件"字段,强制填写。
  2. 观察两周,看这个字段的填写质量和返工的关系。
  3. 如果发现验收条件写得清楚的任务返工明显更少,再推广到全部任务。
  4. 第三步才引入返工原因标签。

顺序错了会适得其反。我见过团队一次性推全套规范,结果三周后所有字段都变成"待补充",规范名存实亡。

2. 情况B:有规范但执行不到位

这种情况的核心问题通常是规范和使用场景脱节。建议做一次"规范有效性审计":

  • 抽取 20 个任务,检查验收条件的实际填写率
  • 访谈 5 个开发、3 个验收人,问他们觉得规范哪一条最没用
  • 把返工数据和规范条款做对照,找出哪些条款对应的返工原因占比最高

往往你会发现,团队最抵触的那条规范,恰好对应最高频的返工原因。这时候不是删规范,而是把这条规范改得更具体、更容易执行。

3. 情况C:已经在跑体系,想进一步优化

如果你的四层指标都已经在跑,下一步是引入预测能力。做法是用历史返工数据训练一个简单的风险评分,在任务进入验收前给出"高返工风险"提示。

关键的三个特征通常是:任务涉及跨模块依赖的数量、验收条件里模糊词汇的出现次数、历史同类任务的平均返工轮次。在 PingCode 这类数据模型完整的平台上,这些特征可以直接从任务属性里聚合,不需要额外的数据管道。

返工流程与规范:项目负责人任务验收风险控制关键指标

七、不同情况下的取舍

最后讲取舍,因为验收风险控制从来不是"越多越好"。以下是我在多个团队总结出的几组典型权衡。

1. 严格度与速度的取舍

验收标准越严格,单次验收耗时越长,但返工轮次越低。这个平衡点在哪里?我的经验是看任务的失败成本。核心链路、数据安全、资金相关的任务,宁可慢也要严;内部工具、实验性功能,可以放宽标准,允许快速试错。

不要对所有任务用同一套严格度,这是最常见也是最浪费的取舍错误。

2. 自动化与人工的取舍

自动化验收的边际收益在 60%-70% 覆盖率之后开始递减。剩下的 30% 往往是语义、体验、上下文相关的判断,强上自动化会带来误判和维护成本。

我的建议是把自动化用在"高频、规则明确、误判成本低"的场景,把人工留给"低频、模糊、误判成本高"的场景。两者不是替代关系,是分工关系。

3. 指标体系丰富度与执行成本的取舍

四层指标是理想状态。但如果团队只有 1 个全职效能人员,同时维护 20 个指标会出现数据失真,没人认真填,指标就变成了装饰。

这种情况下我会建议先做两层:定义层(可验证验收条件占比)和收敛层(首轮解决率)。这两个指标信息量最大,采集成本最低,也最难被操纵。等团队节奏稳了,再补过程层和结果层。

4. 工具一体化与专业化的取舍

把验收、返工、指标放在一个平台上,数据连通性好,但可能在某个环节不如专业工具强。分成多个工具,每个环节体验更好,但数据割裂会严重拖慢指标体系的运转。

我的判断是:在验收风险控制这个场景下,数据连通性的价值远高于单点体验。因为返工是跨环节的现象,任何一次数据断裂都会让收敛曲线失真。这也是我在案例里推荐用 PingCode 这类一体化平台的原因,它不是功能最强的单点工具,但能让四层指标在同一个数据模型里自洽运转,减少大量手工对齐的隐性成本。

返工流程与规范:项目负责人任务验收风险控制关键指标

八、总结与下一步

回到开头那个反常识的数据:验收流水线加快后返工率反而上升。现在应该有更清楚的理解了,流水线加速的是验证动作,但没有解决标准定义的问题。当验证跑得比定义快,模糊的需求会以更快的速度变成返工。

这篇文章想传达的独特观点是:任务验收的风险控制,本质上是把"完成"这个模糊的词,拆成可验证、可度量、可收敛的工程对象。项目负责人的核心价值不在于最终签字,而在于设计让返工无法失控的结构。

如果你准备开始,我建议下一步只做一件事:抽 20 个已完成的任务,检查它们的验收条件是否可被第三方独立验证。这个动作不用任何工具,半小时就能做完,但它会告诉你团队当前的真实起点。数据出来后再对照本文第四层的框架,你会知道自己该先补哪一层。

验收规范的终极目标不是零返工,而是每一次返工都在减少未来的不确定性。当你的返工收敛曲线开始呈现指数衰减,说明体系在起作用;当它还是平的,就停下来重新看看验收标准本身。

常见问题解答(FAQ)

1. 项目负责人怎么判断返工是流程问题还是人的问题?

我带的一个项目最近连续三周都在返工,开发说是需求没写清楚,产品说是开发没按文档做。我夹在中间特别难受,想搞清楚到底该从哪儿下手归因,不然每次复盘都变成互相甩锅,问题永远解决不了。

先看返工发生的环节分布,而不是先看是谁做的。把最近20次返工按‘需求评审前、开发中、提测后、验收时’四个节点分类统计,如果60%以上集中在提测后和验收时,基本是上游需求粒度和验收标准的问题;如果分散在开发中且集中在某1-2个人,才更可能是执行问题。

判断依据是:流程问题的返工通常呈现‘跨任务、跨人员重复出现同一类缺陷’,而人的问题往往是个体性、非重复的。可执行做法是先拉一张返工归因表,字段至少包含返工节点、原始需求编号、缺陷类型、责任人、是否可复现,跑两周数据后再开复盘会,用数据代替情绪。

2. 返工流程里‘验收标准’应该写到什么颗粒度才算够用?

我们团队每次写验收标准都吵架,写太细产品觉得浪费时间,写太粗测试又说不清楚。上次一个功能验收时产品说‘这不是我要的’,开发说‘验收标准里没写’,最后只能返工重做,工期拖了一周。我特别想知道到底写到什么程度算合适。

验收标准的颗粒度用‘可测试性’作为唯一判断口径:任何一条标准必须能被一个不参与需求讨论的人独立执行并得出通过或不通过的结论。具体做法是每条标准包含三个要素,前置条件、操作动作、预期结果,例如‘用户已登录且购物车有商品时,点击结算,3秒内跳转至支付页且订单金额等于购物车合计’。

不需要写到UI像素级,但必须覆盖正常流、边界值和异常流各至少一条。判断依据是:验收时产生的争议90%来自‘预期结果’缺失或模糊,而不是‘操作动作’不够细。建议每条需求验收标准控制在5-8条,超过10条说明需求本身该拆分了。

3. 返工率控制在多少以内算健康?有没有行业参考值?

老板最近要求我把返工率降下来,但没给具体目标。我在网上搜了一圈,有说5%的,有说15%的,口径也不一样,有的按缺陷数算,有的按工时算。我需要一个能跟老板对齐的、可落地的指标口径,不然定高了团队做不到,定低了老板不满意。

先统一口径再谈数值。推荐用‘返工工时占比’:统计周期内因验收不通过而重新投入的工时除以该周期总研发工时。这个口径的好处是直接关联成本,老板能听懂。参考区间:成熟团队(有稳定需求评审和验收流程)通常控制在8%以内,成长期团队12%-15%属于正常,超过20%说明上游流程有系统性缺陷。

但比绝对值更重要的是趋势,连续三个迭代周期该指标是否下降。可执行做法是在某项目管理工具里给返工任务打独立标签,每周自动汇总工时,形成趋势图,用趋势跟老板沟通而不是用单点数值。

4. 验收时发现的问题应该当场返工还是记录后统一处理?

我们团队验收会上经常吵起来,有人要求发现bug立刻改,有人觉得应该先记录全部问题再排优先级。上次验收会开了4个小时,当场改了3个问题,结果改出新bug又返工。我想知道有没有一个明确的处理规则,而不是每次靠嗓门大小决定。

按问题严重度和修复成本分三类处理:第一类‘阻断级’(核心流程走不通、数据错误、安全问题)必须当场确认并当天修复,不进入下一环节;第二类‘功能级’(非核心路径异常、边界情况处理不当)当场记录、标注优先级,验收会结束后24小时内排期;第三类‘体验级’(文案、样式、交互细节)统一记录,随下个迭代批量处理。

判断依据是当场修改会打断验收节奏且容易引入新缺陷,所以只对阻断级开绿灯。可执行做法是验收会前30分钟由测试负责人先跑一遍冒烟,把阻断级问题提前暴露,验收会上只讨论功能级和体验级的取舍。验收会时长控制在90分钟以内,超过说明冒烟环节没做到位。

核心关键词

读者评论

邵
邵文博

我们团队也遇到过类似情况,自动化验收流水线上线后测试通过率好看很多,但集成到主干还是频繁出问题。文章说的‘测试绿灯不等于任务验收通过’这点很真实,现在我们开始区分回归测试和验收清单,返工确实少了一些,但定义完成标准这一步比想象中难推动。

邹
邹子涵

返工收敛速度这个指标确实比单纯看次数有用,不过实际落地时有个疑问:首轮解决率低,到底是验收标准模糊,还是验收人本身太苛刻?我们团队就出现过开发和验收对‘边界’理解不一致,最后变成互相扯皮,指标反而加剧了对立。

付
付云舟

文章提到把完成定义写进任务模板并强制必填,我们试过类似做法,效果有但有限。开发为了过检查会硬凑一些可验证条件,比如随便写个并发数,实际跟需求价值关系不大。感觉工具层面的约束只能解决形式问题,真正难的还是产品和研发对‘做完’的理解能不能提前对齐。

文章包含AI辅助创作:返工流程与规范:项目负责人任务验收风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410122

赞 (0)
飞飞飞飞
任务验收如何做好驳回?项目负责人风险控制与操作步骤
上一篇 32分钟前
验收标准流程与规范:项目负责人任务验收数据分析关键指标
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
